[最新版]电气专业监理实施细则
- 格式:doc
- 大小:35.50 KB
- 文档页数:6

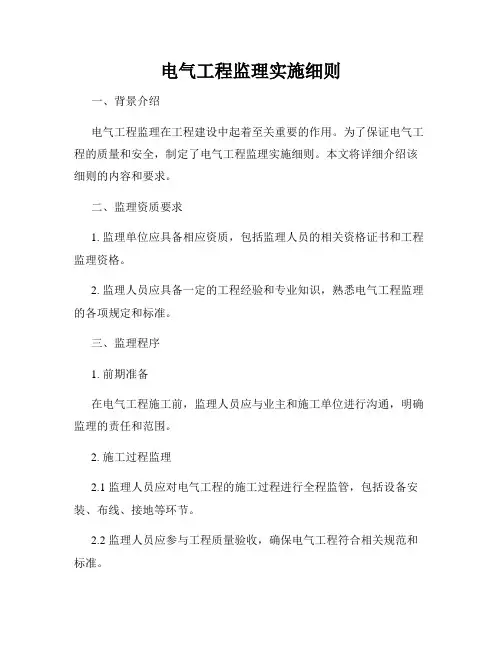

电气工程监理实施细则一、背景介绍电气工程监理在工程建设中起着至关重要的作用。
为了保证电气工程的质量和安全,制定了电气工程监理实施细则。
本文将详细介绍该细则的内容和要求。
二、监理资质要求1. 监理单位应具备相应资质,包括监理人员的相关资格证书和工程监理资格。
2. 监理人员应具备一定的工程经验和专业知识,熟悉电气工程监理的各项规定和标准。
三、监理程序1. 前期准备在电气工程施工前,监理人员应与业主和施工单位进行沟通,明确监理的责任和范围。
2. 施工过程监理2.1 监理人员应对电气工程的施工过程进行全程监管,包括设备安装、布线、接地等环节。
2.2 监理人员应参与工程质量验收,确保电气工程符合相关规范和标准。
3. 现场巡检3.1 监理人员应定期巡检施工现场,发现问题及时进行整改,并记录巡检情况。
3.2 巡检记录应详细准确,包括时间、地点、问题描述以及整改情况等。
4. 质量验收4.1 监理人员应对电气工程进行质量验收,确保施工过程和成果符合相关标准和规范。
4.2 验收结果应及时向业主和施工单位反馈,并及时处理验收中发现的问题。
五、监理报告监理人员应每月向业主提交监理报告,汇报工程进展和存在的问题,并提出相应的建议和解决方案。
六、总结与建议电气工程监理实施细则对于有效监督和控制工程质量具有重要意义。
监理人员应具备专业知识和严谨的工作态度,确保电气工程的安全和质量。
同时,监理单位和业主应密切合作,共同推动工程的顺利进行。
以上是电气工程监理实施细则的主要内容,希望对您有所帮助。
在实际工作中,请严格按照细则的要求进行操作,维护工程的质量和安全。
祝工作顺利!。
电气监理实施细则关键信息项:1、监理工程范围2、监理工作目标3、监理工作依据4、监理人员职责5、施工准备阶段监理工作内容6、施工过程中监理工作内容7、电气工程验收监理工作内容8、质量控制要点及目标值9、进度控制要点及目标值10、投资控制要点及目标值11、安全文明施工监理工作内容11 监理工程范围本细则适用于电气安装工程施工阶段的监理工作,包括变配电系统、动力及照明系统、防雷接地系统等。
111 变配电系统包括变压器、高低压开关柜、母线槽等设备的安装及调试。
112 动力及照明系统涵盖配电箱、电线电缆敷设、灯具、插座、开关等的安装。
113 防雷接地系统包含接地装置的敷设、避雷带(针)的安装等。
12 监理工作目标121 质量目标确保电气工程施工质量符合设计要求和相关标准规范,达到优良工程标准。
122 进度目标监督施工单位按照施工合同约定的工期完成电气安装工程,确保工程进度满足总体施工计划的要求。
123 投资目标严格控制工程变更和索赔,确保电气工程投资不超过预算。
124 安全目标杜绝重大安全事故,减少一般安全事故的发生,确保施工过程中的人员和设备安全。
13 监理工作依据131 国家和地方有关工程建设的法律法规、标准规范。
132 建设工程监理规范。
133 工程建设施工合同、监理合同。
134 经审查批准的设计文件、施工图纸。
135 施工单位编制的施工组织设计、专项施工方案。
14 监理人员职责141 总监理工程师职责全面负责电气监理工作,组织编写监理规划和实施细则,审查施工单位提交的施工方案,协调解决工程中的重大问题。
142 专业监理工程师职责负责具体的电气监理工作,审查施工单位提交的工程材料、构配件、设备的质量证明文件,进行隐蔽工程验收,对施工质量进行监督检查。
143 监理员职责协助专业监理工程师开展工作,进行日常的巡视检查,记录施工过程中的质量问题和安全隐患。
15 施工准备阶段监理工作内容151 审查施工单位的资质和施工人员的资格,确保其具备相应的施工能力。

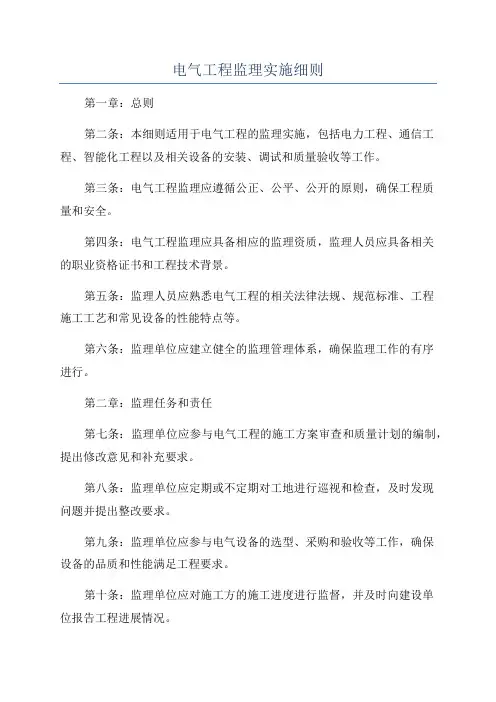

电气工程监理实施细则第一章:总则第二条:本细则适用于电气工程的监理实施,包括电力工程、通信工程、智能化工程以及相关设备的安装、调试和质量验收等工作。
第三条:电气工程监理应遵循公正、公平、公开的原则,确保工程质量和安全。
第四条:电气工程监理应具备相应的监理资质,监理人员应具备相关的职业资格证书和工程技术背景。
第五条:监理人员应熟悉电气工程的相关法律法规、规范标准、工程施工工艺和常见设备的性能特点等。
第六条:监理单位应建立健全的监理管理体系,确保监理工作的有序进行。
第二章:监理任务和责任第七条:监理单位应参与电气工程的施工方案审查和质量计划的编制,提出修改意见和补充要求。
第八条:监理单位应定期或不定期对工地进行巡视和检查,及时发现问题并提出整改要求。
第九条:监理单位应参与电气设备的选型、采购和验收等工作,确保设备的品质和性能满足工程要求。
第十条:监理单位应对施工方的施工进度进行监督,并及时向建设单位报告工程进展情况。
第十一条:监理单位应组织质量验收工作,确保工程质量达到相关规范标准。
第十二条:监理单位应及时书面向建设单位汇报监理工作的进展情况、存在的问题和建议。
第三章:监理工作的具体要求第十三条:监理人员应遵守有关安全生产的规定,不得违章指挥,确保施工现场的安全。
第十四条:监理人员应熟悉设计图纸、施工图纸和施工方案,及时发现设计不合理和施工偏离图纸的问题。
第十五条:监理人员应加强对施工现场质量检查,确保施工质量符合规范标准。
第十六条:监理人员应加强对施工方使用材料和施工方法的监督,不得使用不合格材料和违规施工。
第十七条:监理人员应加强对施工组织设计的监督,确保施工进度和施工质量的协调。
第十八条:监理人员应加强与建设单位、施工方、设计单位等的沟通,及时解决工程问题和纠纷。
第四章:监理报告和文件备案第十九条:监理人员应按照规定,定期向建设单位汇报监理工作的进展情况,包括工程进度、质量验收情况、存在的问题和建议等。

电气工程监理实施细则一、前期准备1.了解合同:电气工程监理在项目前期应详细研读工程合同,了解项目规模、工程要求、工期、质量要求等关键信息。
2.监理计划编制:根据工程合同和实际情况,制定电气工程监理计划。
计划中包括各阶段的工作内容、时间安排、人员配置等。
3.项目组建:根据项目需求,组建电气工程监理项目组。
项目组应由监理经理、工程师、技术人员和行政人员组成。
4.项目会议:召开项目启动会议,明确各方责任和工作要求,并确定监理工作的实施方案。
二、施工前期监理1.资质审查:对施工单位进行资质审查,确保施工单位符合相关法规要求,并具备开展电气工程施工的能力。
2.技术文件审查:审查设计文件,确保符合相关规范和要求。
如发现问题,及时与施工单位和设计单位进行沟通和协调,确保设计优化。
3.施工准备:对施工单位进行施工前准备的监督,包括材料准备、施工方案制定、施工人员培训等。
三、施工过程监理1.现场巡检:定期巡检施工现场,检查施工单位的施工质量和施工进度。
如发现问题,及时提出整改意见,并跟进整改进展。
2.施工记录:记录施工单位的施工记录和质量控制过程,包括材料验收记录、质量检验记录和施工进度记录等。
3.施工质量检验:对施工单位进行质量检验,确保工程质量符合相关规范和要求。
如发现问题,及时提出整改要求,并跟进整改情况。
4.施工进度控制:监督施工单位按照合同约定的工期和施工进度进行施工,并及时进行进度调整和控制。
四、工程验收1.项目竣工验收:协助业主进行电气工程的竣工验收工作,检查工程质量和安全等方面的问题,确保工程符合相关规范和要求。
2.竣工资料归档:要求施工单位提供竣工资料,如竣工图纸、竣工记录等,对这些资料进行归档和管理。
五、工程保修期监理1.保修期监督:在保修期内定期对工程进行检查,发现问题及时与施工单位进行沟通和协调,确保问题得到及时解决。
2.保修期资料归档:保持与施工单位的良好沟通,要求及时提供保修期资料和维护记录,对这些资料进行归档和管理。

电气专业监理实施细则一、总则:1、本细则是根据现代大厦设计图纸由专业监理工程师编写。
细则中条款为电气专业监理常用条款,未涉及的其它内容及与国家标准、规范、规程不符之处,以国家标准、规范、规程为准。
2、细则引用规范、标准、规程:(1)建筑电气工程施工质量验收规范(GB50303-2002)(2)江苏省建筑安装工程施工技术操作规程(DB32/306-1999)(3)建筑电气安装工程质量检验评定标准。
(4)电气装置安装工程接地装置施工及验收规范(GB50169-92)3、对承包、分包单位的资质审查:(1)承包性质、范围是否与资质等级相符,包括允许施工的电压等级、范围以及特殊专业施工证明。
(2)承包合同、分包合同。
(3)特殊工种上岗证,如高、低压安装电工、电焊工等。
4、施工组织设计审查内容如下:(1)施工组织设计中,有无可靠的组织与技术措施,有无完整的质保体系、施工程序,施工方法是否切实可行。
(2)劳动力配备、机具及检测设备是否符合和满足工程需要。
(3)分部工程施工进度计划是否与施工总进度计划相符。
(4)重要的分项工程、重要的施工工序、关键技术应专门编制详细的施工方案。
二、电气专业工程特点:1、分项工程多(96个),子分部工程(7个)。
2、与给排水、暖通、土建、装饰、弱电等专业、系统交叉作业。
3、工期长,从前期预留、预埋、接地装置安装工作至单位工程竣工扫尾。
4、建筑设备功能使用及建筑安全与安装质量、安装水平密切相关。
三、监理工作及流程:1、在施工过程中,当承包单位对已批准的施工组织设计进行调整、补充或变动时应经监理工程师审查,并由总监理工程师签认。
2、承包单位采用新材料、新工艺、新技术、新设备或工程变更时,要得到监理、甲方、设计部门技术认定,必要时组织专题论证,经审定同意后方能实施。
3、专业监理工程师对承包的报送的进场工程材料、构配件、设备报审表及其质量证明资料进行审核,并对进场的实物按工程质量管理文件规定的比例采用本行检验或见证取样方式进行抽检。

电气专业监理实施细则1. 引言本细则旨在规范电气专业工程监理的实施过程,确保电气工程的安全质量和合规性。
本细则适用于各类电气工程项目的监理工作,涵盖了电气设备、线路、配电、照明和通信等方面。
2. 监理范围2.1 电气设备安装监理 - 对电气设备的安装过程进行监理,确保符合相关规范和标准 - 检查电气设备的安装质量,包括接线是否牢固、接地是否可靠等 - 监测电气设备的运行状态,及时发现并处理异常情况2.2 电气线路施工监理 - 监理电气线路的敷设过程,确保符合设计要求和安全规范 - 检查导线、绝缘子等材料的质量,并对线路接触点进行检测 - 检测线路的绝缘情况,确保安全可靠2.3 配电系统监理 - 监理配电系统的安装和调试过程,确保符合设计要求 - 检查断路器、继电器等设备的设置和连接情况 - 检测配电系统的电压稳定性和过载保护装置的可靠性2.4 照明工程监理 - 监理照明设备的安装和调试过程,确保照明效果和安全性 - 检查灯具的安装位置和灯光照度是否符合要求 - 检测照明系统的耗电量和光源的寿命等参数2.5 通信系统监理 - 监理通信设备的安装和调试过程,确保通信质量和安全性 - 检查通信线路的连接情况和信号强度等参数 - 测试通信系统的传输速率和故障自动恢复功能3. 监理程序3.1 前期准备 - 确定监理项目的范围、目标和关键节点 - 制定监理计划,安排监理人员和工作任务 - 开展现场勘察和技术交流,熟悉工程需求和设计方案3.2 施工前监理 - 对施工单位的资格和技术能力进行评估- 检查施工图纸和技术文件的完整性和准确性 - 进行预施工会议,明确工作要求和安全措施3.3 施工中监理 - 定期巡视施工现场,检查施工进度和工艺质量 - 监督施工单位的安全管理和现场秩序 - 处理施工过程中的变更和技术问题3.4 竣工验收 - 对电气工程的安全性、质量和合规性进行终验 - 进行设备调试和运行试验,确保正常运行 - 编制工程竣工验收报告,提供监理意见和建议4. 监理责任4.1 监理单位责任 - 建立健全的监理组织架构和管理制度- 配备合格的监理人员,确保技术能力和专业水平 - 严格执行监理程序,保证监理工作的独立性和客观性4.2 施工单位责任 - 配合监理单位的工作,提供必要的技术支持和文件资料 - 严格执行监理要求,及时处理监理人员提出的问题和意见 - 全面负责施工过程中的安全和质量,确保按时完工4.3 项目业主责任 - 合理安排监理工作,配合监理单位的进场和工作 - 配合提供项目资料和技术支持,解决监理工作中的问题 - 确保项目资金和资源的充足,满足监理工作的需求5. 监理报告•编制监理日志,记录监理工作的进展和问题情况•撰写监理报告,总结工作成果和存在的问题•提供监理意见和改进建议,为工程质量提供保障6. 结束语本细则为电气专业工程监理提供了一套完整的实施细则,涵盖了不同方面的监理内容和流程。

工程电气专业监理实施细则工程电气专业监理是指对工程电气施工过程中所涉及的电气设备、电气工程和电气装置进行监督、检查、验收等工作,以确保施工质量符合相关规范、标准和合同要求。
为了确保监理工作的顺利进行,制定了以下工程电气专业监理实施细则。
一、监理人员要求1.监理人员应具备相关工程电气专业的知识和经验,持有国家认可的工程监理师资格证书。
2.监理人员应具备良好的沟通能力和团队合作精神,能与施工单位和设计单位进行有效的协调和沟通。
3.监理人员应熟悉电气工程施工的基本流程和相关法规,能够准确理解和解读工程图纸和技术规范。
二、监理工作内容1.审查设计文件:监理人员应对电气工程设计文件进行审查,包括工程图纸、技术规范和合同文件等,确保设计方案符合相关规范和标准要求。
2.审核施工方案:监理人员应对电气工程施工方案进行审核,包括工程进度计划、施工组织设计和安全预防措施等,确保施工方案安全可行。
3.监督施工现场:监理人员应定期到工程现场进行巡查和监督,核实施工单位的施工质量和进度,发现问题及时指导和整改。
4.检查施工质量:监理人员应对电气设备的安装、调试和试运行过程进行检查,确保施工质量符合相关规范和标准。
5.组织验收工作:监理人员应参与电气设备的竣工验收工作,包括对施工质量、设备性能和安全运行状况进行检查和评估。
6.编制监理报告:监理人员应根据监理工作情况编制监理报告,对施工过程中存在的问题和解决措施进行详细记录,及时向有关方面汇报工作情况。
三、监理工作要求1.严格执行国家和地方相关法规、标准和规范,确保电气工程施工质量和安全。
2.建立健全监理档案和技术文件,对施工过程的每一环节进行详细记录和备份。
3.定期召开施工协调会议,与施工单位和设计单位进行有效的沟通和协商,解决问题和分工合作。
4.监理人员要保持专业知识的更新和学习,参加相关培训和考试,提升专业素质和能力。
5.加强与业主的沟通和交流,及时报告工程进展和存在的问题,确保监理工作的及时反馈和处理。
****************************************************88工程监理实施细则(电气工程)项目监理机构(章):总监理工程师:日期:目录一、专业工程概况-------------------------------------------------------------------- 3二、编制依据 -------------------------------------------------------------------------- 4三、监理工作流程-------------------------------------------------------------------- 4四、监理工作控制要点 ------------------------------------------------------------- 6五、监理工作方法及措施 -------------------------------------------------------- 30电气工程监理实施细则一、专业工程概况10/0.4KV配电系统在地下室一层南侧排烟机房旁走廊处外墙预埋4根SC150管作为高压进线管路,室外埋深0.7m引至开闭所,开闭所由上级开关站引来2路中压电源,电缆规格为YJY22-8.7/15KV-3*400,一路引至1G1高压进线隔离柜,一路引至2G1高压进线隔离柜。
地下一层设10kV变电所2座,设置2000kVA变压器8台,1600kVA变压器2台,总容量19200kVA。
主要负荷为科研实验室用电及办公及空调消防等负荷。
本工程电能计量方式为高供高计,电能计量表计及负荷控制管理终端由当地电业部门配置。
在变电所内高压开关采用ASN- 550型中置断路器柜,共28台,双路常供,单母线接线方式。
变压器:SCB13 2000kVA ,共8台。

电气专业监理细则1. 引言本文档旨在规定电气专业监理工作的细则,以确保建筑项目的电气设备安全、正常运行。
监理人员应严格遵守本细则,履行监理职责,提高项目施工质量。
2. 监理职责2.1 招投标阶段:监理人员应参与电气设备的招投标评标工作,协助业主选择合格的电气设备供应商和施工单位。
2.2 施工阶段:监理人员应监控施工现场的电气设备安装、接线和试运行过程,确保符合相关法规和技术标准。
2.3 故障排除:监理人员应及时处理电气设备故障,并提供解决方案,确保项目安全、稳定运行。
2.4 质量验收:监理人员应参与电气设备的质量验收工作,确保设备达到设计要求和合同约定。
2.5 文件管理:监理人员应记录电气设备的安装、维护、维修等情况,并及时向业主汇报相关信息。
3. 监理流程3.1 竣工验收前的准备工作 - 监理人员提前收集电气设备的相关文件,包括设计文件、质量验收报告等。
- 检查电气设备是否符合国家标准和相关规定,如有问题应及时提出修改意见。
3.2 监理现场施工工作 - 监理人员应与施工单位保持密切合作,监控电气设备的安装质量。
- 检查设备的固定、接线和绝缘等情况,确保设备安全可靠。
3.3 试运行及故障排除 - 监理人员应监控试运行过程,确保设备正常启动和运行。
- 如发现设备故障,监理人员应及时处理,并提供签章的纸质故障记录。
3.4 质量验收 - 监理人员应参与电气设备的质量验收,检查设备是否符合设计要求。
- 如发现问题,应及时提出整改要求,并参与整改过程。
3.5 文件管理 - 监理人员应编制电气设备的监理报告,包括设备安装、试运行、故障处理和质量验收等情况。
- 监理报告应及时递交给业主,并妥善保管相关文件。
4. 监理要求4.1 专业知识要求:监理人员应具备电气工程相关专业知识,熟悉国家标准和相关规定。
监理人员应持有相应的监理资格证书。
4.2 专业设备要求:监理人员应携带必要的检测设备,如电压表、电流表等,以确保设备的电气参数符合要求。

电气监理实施细则电力工程是建筑电气工程中的重要组成部分,为确保工程质量和安全性,电气监理是必不可少的一环。
本文将就电气监理实施细则进行详细说明,包括监理范围、监理内容、监理流程、监理要求等。
一、监理范围电气监理的范围主要涵盖建筑电气工程的设计、施工、设备安装、试运行以及竣工验收等全过程。
监理人员要对工程的各个环节进行全程跟踪和监督,确保工程的质量和安全性。
二、监理内容1.设计阶段监理:包括审核设计文件,检查设计图纸、节点连接、电气设备选型等,确保符合相关规范和标准。
2.施工阶段监理:检查施工方案,确认施工进度,监测施工质量,确保施工过程符合施工图纸和技术规范。
3.设备安装阶段监理:对电气设备的安装过程进行检查,包括设备放置、连接线路、机柜安装等,防止设备误安装和错误连接。
4.试运行阶段监理:对试运行方案进行审核,检查设备运行状态,确保设备运行良好和稳定。
5.竣工验收阶段监理:对工程完成后进行综合验收,包括功能测试、安全评估、环境评估等,确保工程达到设计要求和标准。
三、监理流程1.项目启动:监理人员在工程启动前参与项目筹备工作,与业主和设计单位进行交流和沟通,明确监理范围和任务。
2.监理计划制定:根据项目特点和需求,制定监理计划,包括各个阶段的监理时间、人员配置和监理要点等。
3.监理准备:监理人员根据监理计划准备必要的监理工具和文件,包括规范、标准、相关设备和工具等。
4.监理实施:按照监理计划和要求,进行实施监理,包括监督施工人员、检查施工质量、审查资料等。
5.监理报告:监理人员要及时记录监理过程中发现的问题和意见,形成监理报告,向业主和设计单位进行汇报。
6.问题解决:监理人员在监理过程中可能会发现施工问题和存在缺陷,要及时与施工方沟通,并提出整改要求。
7.竣工报告:监理人员在竣工验收阶段完成监理报告,明确工程的质量状况和安全性,向业主提供监理结论和意见。
四、监理要求1.专业素质:电气监理人员应具备相关电气工程专业知识和技能,了解国家相关规范和标准,具备独立审查和判断能力。
电气专业监理实施细则
编制人:
审核人:
二○○五年八月
电气专业工程监理实施细则
一、材料报验:
1、所有电气工程材料进场,必须备齐合格证、检验报告,到
监理报验,经监理检查验收合格后方能进场施工安装。
2、开关、插座、电线、电缆、PVC刚性阻燃管必须先到建设工程质量检测中心进行质量检测,出具检测合格报告后,方可进场
施工安装。
二、配管工程:允许偏差和检查方法:
1、工程报验必须做到每层一报,与工程进度同步。
2、暗配钢管、塑料管,其弯曲半径均大于管外径6倍。
3、电缆进户管地下及砼内暗设管路,其弯曲半径均要大于管外径10倍。
4、钢管、塑料管弯曲处的弯偏度不大于管外径的10%。
5、管路套管连接时,套管的长度要大于管外径的3倍。
6、塑料管插入法连接时,其插入深度不小于管外径的2倍。
以上采用尺量来检查施工的工程质量。
7、钢管丝扣连接时,套丝长度应是管接头的1/2,连接处并
应用专用接地线卡接好跨接接地线,镀锌钢管和壁厚小于2mm的非镀锌钢管严禁熔焊连接。
8、钢管管口应平整光滑无毛刺,带护口,电缆管口应做成喇
叭口。
暗配管表面的保护灰层大于15mm,管子进盒(箱)内要顺直,露出长度为3-5mm。
9、管路穿过变形缝处应有补偿装置,并且管子能活动自如, 裣装置安装平整,牢固可靠。
10、管路敷设超过规范规定长度应加接线盒或拉线盒。
A无弯曲管长度超过30米。
B一个弯曲管长度超过2020
C两个弯曲管长度超过15米。
D三个弯曲管长度超过8米。
三、管内穿线工程:
1、穿线前应先清除管内的积水及杂物。
2、分相色配线,A相为黄色,B相为绿色,C相为红色,工
作零线N线为淡蓝色,保护地线PE线为黄绿双色相间线,相序分配按设计图纸要求进行。
3、按图纸设计要求选择导线的型号和规格。
4、导线在管子内不得有接头,接头应设在盒(箱)内,导线
接头要牢固,锡焊饱满,胶、棉电布包扎严密,绝缘良好,接线头时不伤芯线,导线间和导线对地间绝缘电阻值应大于0.5兆欧。
5、导线在盒(箱)内应有适当的余量,盒内导线出盒口预留
长度大于150mm,箱内导线预留长度大于箱体半周长。
6、导线在过路盒内不应剪断,应直接穿到指定位置,分支接
线盒内可剪断接头。
7、焊头工作完成后包扎胶棉电布前,应清除接头表面残余的焊剂,防止对导线的腐蚀伤害。
四、电气器具安装工程:
1、开关切断相线,上合、下分,必须统一方向,开关距门框
至盒中心180mm,偏差<±2020。
2、75mm以下木台可用一个螺钉固定,100mm以上的木台必须用两个螺钉固定,严禁用绑线固定。
3、成排灯具中心允许偏差要小于5mm,室内一盏灯具应在
房间中心,允许偏差要小于2020。
4、螺口灯头灯芯接相线,螺口接零线,灯头软线在灯头和吊
线盒内做保险扣,芯线两端应挂锡,焊锡饱满平滑,灯头线两端端部应用绝缘带包扎牢固。
5、开关、插座、按钮同一场所安装高低差要小于5mm,面
板垂直度要小于0.5mm,并列安装高低差要小于1mm。
6、插座安装接线、两孔:左零右火;三孔:上孔接地线,下
面两孔左零右火。
7、楼梯间红外光电感应灯应在楼梯走廊中心,偏差不大于
10mm,如壁挂安装高差不大于10mm。
8、可视对讲机距门框至盒中心350mm,左右偏差不大于
10mm,高低差不大于5mm。
五、配电箱安装工程:
1、配电箱必须采用电业局规定使用的产品。
2、配电箱安装位置、标高符合设计要求,平整、牢固。
3、配电箱垂直度箱体500mm以下的小于1.5mm,箱体500mm 以上的小于3mm。
4、盘面垂直度倾斜小于1% mm。
5、箱内配线整齐美观,成束牢固,相色清晰,端子压线紧固,
箱内清洁明亮。
6、严禁用电焊、气焊开孔,油漆完整,箱体无损,器具部件
整齐。
六、避雷及接地装置工程:
1、防雷及接地装置所用材料及配件均应为热镀锌材料。
2、搭接焊长度,扁钢与扁钢要大于宽度的两倍,且三个面施焊,圆钢和圆钢及圆钢和扁钢要大于圆钢直径的6倍,且两个面施焊,焊肉饱满平整,并作防腐处理。
3、避雷带水平敷设时,平直度任意2米段允许偏差要小于3mm。
4、避雷带与屋顶挑檐平行敷设时,允许偏差要小于±5mm。
5、避雷带距屋面高度允许偏差要小于±5mm。
6、支持件间距直线段不大于1米,拐弯处不大于0.5米,允
许偏差±50mm,且安装牢固。
七、电梯安装工程:
1、曳引装置组装工程:
(1)曳引机承重梁安装必须符合设计要求和施工规范(TJ231-75)第四篇第5条规定。
(2)缓冲器完全压缩时,轿箱和对重的空间要大于0.3米。
(3)轿厢空载时,曳引轮的垂直度偏差必须小于或等于0.5mm。
(4)限速器绳轮、钢带轮、寻向轮安装必须牢固,转动灵活,其垂直度偏差严禁大于0.5mm。
(5)钢丝绳应擦拭干净,严禁有死弯、松股及断丝现象。
2、导轨组织工程:
(1)两导轨相对内表面间距离的偏差必须符合验评标准。
(2)两导轨的相互偏差(全高)偏差值不大于1mm。
(3)导轨长度必须有制导行程,符合规范要求。
3、轿厢、层门组装工程:
(1)轿厢、地坎与各门地坎间距的偏差均严禁超过
+2mm、-1mm。
(2)开门刀与各层门地坎门销滚轮与轿厢地坎的间隙
均必须在5-8mm范围以内。
4、电气装置安装工程:
(1)电梯的供电电源必须单独敷设,并应由配电间直接送机房。
(2)电气设备和配线的绝缘电阻值必须大于0.5兆欧。
(3)保护接地(接零)系统必须良好。
(4)电梯的随行电缆必须绑扎牢固,排列整齐,无扭曲。
其敷设长度必须保证轿厢在极限位置时不受力不拖地。
5、安全保护装置工程必须符合安装规程和验评标准要求。
6、试运转工程质量必须达到安装规程和验评标准要求。
八、工程档案资料
1、工程档案必须做到及时、准确、真实、科学,与工程进度同步,要正确反映施工的全过程及工程质量结果,做到内容完整,项目齐全,书写清晰。
2、工程竣工必须有完整的工程技术档案和竣工图,为今后的使用、维修、改建扩建提供依据,证明工程质量的优劣。
3、电气工程交工技术档案内容包括:
(1)主要电气设备、材料出厂合格证及说明书。
(2)电气配管隐蔽记录及质量检验评定表。
(3)管内穿线隐蔽记录及质量检验评定表。
(4)外线工程隐蔽记录及质量检验评定表。
(5)配电箱安装工程质量检验评定表。
(6)电气器具安装工程质量检验评定表。
(7)避雷及接地装置隐蔽记录及质量检验评定表。
(8)通信配管隐蔽记录及质量检验评定表。
(9)有线电视配管隐蔽记录及质量检验评定表。
(10)接地电阻测试记录。
(11)绝缘电阻测试记录。
(12)通电试验调试记录。
(13)图纸会审记录、设计变更、技术联系单。
(14)电业局审批图意见复印件。
(15)分部工程质量评定表。
(16)竣工图、保证资料核查表、观感质量评定表。
(17)消防系统的档案资料。
(18)弱电系统、电话、有线电视、防盗对讲、四表远传档案资料。
(19)小高层电梯安装工程档案资料及劳动局检查验收合格后颁发的准许使用证。
九、现场施工安全用电
1、临时用电配电箱必须使用市劳动局、市建委批准同意使用的标准配电箱。
2、电缆采用五芯绝缘电缆,TN-S系统,三相五线制工作零
线与保护地线严格分开,不得混用,实施三级配电两级保护。
3、电缆架空要立杆钢索吊设,电缆不得受拉力,地下敷设穿
管保护刨沟埋设-0.6米。
4、用电设备要搭设防雨棚后才能接电,并做到“一机一箱一开一漏”配备,全部使用漏电保护器,漏电开关容量与设备容量要匹配,用电设备全部接地保护,保证安全用电。
5、加班夜间照明采用胶皮软线和绝缘导线、防水安全灯头, 安装时不准固定在钢管脚手架和钢筋上。
6、移动照明灯要用36伏安全电压,特别潮湿及导体环境区域必须采用12伏安全电压,并用代安全网灯头。
7、安全用电未尽事宜,按照中华人民共和国安全生产法和JGJ46-88施工现场临时用电技术规程要求执行。
