住宅楼消防工程施工组织设计方案.doc
- 格式:doc
- 大小:154.12 KB
- 文档页数:39
消防配套工程施工组织设计-小区消防工程施工组织设计1.工程概况该小区消防工程旨在提供有效的消防保护措施,确保小区居民的生命财产安全。
工程包括建设消防水源、安装消防设备、布置防火通道等。
2.施工组织原则在进行小区消防工程施工组织设计时,应遵循以下原则:- 安全性原则:确保施工过程安全,减少事故风险。
- 效率原则:合理安排施工顺序和进度,以提高施工效率。
- 环保原则:减少施工对环境的影响,合理使用资源。
3.施工组织方案3.1 施工顺序按照消防工程的先后顺序,建议采取以下施工顺序:1. 消防水源建设:包括地下消火栓、消防水池等建设。
2. 消防设备安装:包括消防栓、灭火器、喷淋系统等设备的安装。
3. 防火通道布置:确保小区内的通道畅通,方便疏散。
3.2 施工进度合理安排施工进度,确保施工的高效进行。
建议在设计阶段明确施工里程碑,并根据工期安排相应的施工计划。
3.3 施工安全措施在施工过程中,应采取以下安全措施:- 安全培训:对施工人员进行消防安全培训,提高其安全意识。
- 安全设施:设置安全警示标志、防护栏等设施,确保工作区域安全。
- 监督检查:加强对施工现场的监督检查,及时发现和解决安全隐患。
4.施工组织管理为保证工程施工质量,需要做好施工组织管理工作:- 施工计划:编制详细的施工计划,明确工作任务和工期。
- 资源调配:合理调配施工人员和物资资源,确保施工进展顺利。
- 质量控制:严格按照相关标准要求进行施工,加强质量监控。
5.其他注意事项- 与相关单位协调:根据工程需要,及时与相关单位(如供水公司、电力公司等)进行协调工作。
- 合理运用技术手段:采用先进的施工技术和设备,提高施工效率和质量。
以上是小区消防工程施工组织设计的相关内容,请按照施工组织方案进行实施,并注意安全和质量要求。
消防工程施工组织设计方案施工组织方案一、宗旨:精心施工,严格执行消防施工规范和设计要求。
二、工程概况:本工程地址位于****,****1#车库,总建筑面积9349㎡,层高3.7m;****7#住宅楼,地下二层、地上二十八层,总建筑面积12772.3㎡;****8#住宅楼,地下二层、地上十八层,总建筑面积11800㎡;****9#住宅楼,地下二层、地上分别为十一、十五层,总建筑面积1180.9㎡;****10#住宅楼,地下二层、地上十八层,总建筑面积14566㎡;*****11#住宅楼,地下二层、地上二十八层,总建筑面积15009.5㎡;*****12#住宅楼,地下二层、地上二十八层,总建筑面积15023.8㎡.该建筑消防工程分:报警联动系统、消火栓系统、喷淋系统、防火门防火卷帘防火窗。
三、施工准备1、生产技术准备(1)调查研究收集施工需要的各种技术资料。
(2)组织施工人员熟悉图纸,审查图纸和资料是否齐全,使施工技术和管理人员充分了解和掌握设计意图、技术要求,明确建设期限和工程所用主要材料、设备数量、规格、来源,向施工人员进行技术交底。
(3)由建设单位主持,消防建审部门及设计、施工单位参加,进行设计图纸技术交底和图纸会审,以图纸会审纪要作为与设计文件同时使用的技术文件和指导施工的依据。
(4)编写切实可行的施工组织方案。
2、物质准备(1)施工机具准备(见附表)(2)劳动组织准备(见附表)3、材料准备根据施工预算的工料分析,按照施工进度计划的使用要求,材料储备和消耗定额分别按材料名称、规格、使用时间进行汇总,编制出材料需求量,为组织备料、确定库存和组织运输等提供依据。
四、主要系统工程施工方案(一)电控系统1、施工说明:(1)系统采用集式主站作为中央控制设备,由消防控制室集中控制,系统对各个回路的感烟感温探测器、手动报警按钮、消火栓按钮、联动模块等进行控制.(2)各层非消防电源设控制模块,发生火灾时,切除非消防电源。
最新住宅楼消防工程施工组织设计方案关键信息项:1、工程概述住宅楼规模与结构消防工程范围与要求2、施工团队项目经理及主要成员施工人员资质与经验3、施工进度计划各个阶段的时间节点关键工序的预计完成时间4、质量保证措施材料与设备质量检验标准施工过程质量控制流程5、安全保障措施安全管理制度安全培训与教育计划6、成本控制措施预算编制依据成本控制目标与方法11 工程概述111 本住宅楼为具体层数层的建筑,总建筑面积为具体面积平方米。
结构形式为具体结构。
112 消防工程的范围包括火灾自动报警系统、消火栓系统、自动喷水灭火系统、防烟排烟系统等。
113 施工要求符合国家及地方相关消防法规和标准,确保消防设施在火灾发生时能够有效运行,保障居民生命财产安全。
12 施工团队121 项目经理具有丰富的消防工程施工管理经验,持有相关专业资格证书。
122 主要成员包括技术负责人、质量负责人、安全负责人等,均具备相应的专业知识和工作经验。
123 施工人员均经过严格的技术培训和安全教育,具备相应的施工资质。
13 施工进度计划131 施工准备阶段:开始时间结束时间完成施工图纸会审和技术交底。
编制施工组织设计和施工方案。
准备施工所需的材料和设备。
132 管道安装阶段:开始时间结束时间完成消火栓管道和自动喷水灭火管道的安装。
进行管道的试压和冲洗。
133 设备安装阶段:开始时间结束时间安装火灾自动报警设备、防烟排烟设备等。
进行设备的调试和联动测试。
134 系统调试阶段:开始时间结束时间对整个消防系统进行调试,确保各项功能正常。
组织模拟火灾演练,检验系统的可靠性。
135 竣工验收阶段:开始时间结束时间整理施工资料,提交竣工验收申请。
配合相关部门进行验收,对存在的问题及时整改。
14 质量保证措施141 材料与设备质量检验标准采购的消防材料和设备必须符合国家标准和设计要求,具有产品合格证和质量检验报告。
对进场的材料和设备进行严格的检验和验收,不合格的产品坚决不予使用。
某住宅小区消防工程施工组织设计一、工程概况本住宅小区位于_____,总建筑面积为_____平方米,由多栋高层住宅楼、配套商业及地下停车场组成。
消防工程是保障小区居民生命财产安全的重要设施,包括火灾自动报警系统、消防联动控制系统、消火栓系统、自动喷水灭火系统、防烟排烟系统等。
二、施工准备(一)技术准备1、熟悉施工图纸和相关技术规范,组织施工人员进行技术交底。
2、编制施工方案和施工进度计划,明确施工流程和质量控制要点。
(二)材料准备1、根据施工图纸和材料清单,采购符合国家标准和设计要求的消防设备和材料。
2、对进场材料进行检验和验收,确保质量合格。
(三)施工机具准备1、配备齐全的施工机具,如电焊机、切割机、钻孔机等,并进行调试和维护。
2、确保施工机具的性能良好,满足施工要求。
(四)劳动力准备1、组织具有消防工程施工经验的专业施工队伍。
2、根据施工进度计划,合理安排劳动力,确保施工进度。
三、施工流程(一)火灾自动报警系统施工1、布线:按照设计要求敷设线缆,确保线路畅通、无短路和断路现象。
2、探测器、报警器安装:根据规范确定探测器和报警器的安装位置,安装牢固、美观。
3、控制设备安装:安装火灾报警控制器、联动控制器等控制设备,连接线路并进行调试。
(二)消防联动控制系统施工1、模块安装:安装各类输入输出模块,确保与被控设备连接正确。
2、联动调试:进行消防设备的联动测试,确保在火灾发生时能够准确动作。
(三)消火栓系统施工1、管道安装:安装消火栓管道,进行试压和冲洗,确保管道无渗漏。
2、消火栓箱安装:按照设计位置安装消火栓箱,配备齐全的消防器材。
(四)自动喷水灭火系统施工1、喷头安装:根据场所特点选择合适的喷头类型,按照规范安装喷头。
2、管道试压和冲洗:对管道进行压力试验和冲洗,确保系统正常运行。
(五)防烟排烟系统施工1、风机安装:安装防烟排烟风机,固定牢固,连接管道。
2、风口安装:安装风口,保证风量和风向符合设计要求。
完整版住宅楼消防工程施工组织设计方案一、工程概述本消防工程位于具体地点,是一座层数层的住宅楼建筑。
总建筑面积为具体面积平方米,建筑高度为具体高度米。
该住宅楼的消防工程包括火灾自动报警系统、消防联动控制系统、消防广播系统、消防电话系统、室内消火栓系统、自动喷水灭火系统、防烟排烟系统等。
二、施工准备(一)技术准备1、熟悉施工图纸和相关技术规范,组织施工人员进行技术交底。
2、编制施工方案和施工进度计划,明确施工工艺和质量要求。
(二)材料准备1、根据施工图纸和材料清单,采购符合国家标准和设计要求的消防材料和设备。
2、对进场的材料和设备进行检验和验收,确保其质量合格。
(三)施工机具准备1、配备齐全的施工机具,如电焊机、切割机、套丝机、试压泵等。
2、对施工机具进行调试和维护,确保其性能良好。
(四)劳动力准备1、组织专业的施工队伍,包括电工、焊工、管道工等。
2、对施工人员进行培训和考核,确保其具备相应的施工技能和安全意识。
三、施工工艺(一)火灾自动报警系统1、布线按照设计要求和施工规范,敷设火灾自动报警系统的线路。
线路应采用金属管或金属线槽保护,敷设应整齐、牢固。
2、探测器安装根据建筑物的使用性质和功能,合理确定探测器的安装位置和数量。
探测器应安装牢固,不得倾斜。
3、手动报警按钮安装手动报警按钮应安装在明显和便于操作的部位。
安装高度应符合设计要求。
4、控制设备安装控制设备应安装在消防控制室内,安装应牢固、整齐。
设备之间的连线应连接可靠。
(二)消防联动控制系统1、联动控制设备安装安装消防联动控制设备,如消防泵控制柜、风机控制柜等。
控制柜的安装位置和方式应符合设计要求。
2、联动控制线路敷设敷设消防联动控制线路,线路连接应正确、可靠。
对线路进行绝缘测试,确保其绝缘性能符合要求。
(三)消防广播系统1、扬声器安装根据建筑物的结构和布局,合理确定扬声器的安装位置和数量。
扬声器应安装牢固,声音传播效果良好。
2、广播线路敷设敷设消防广播线路,线路应与其他线路分开敷设。

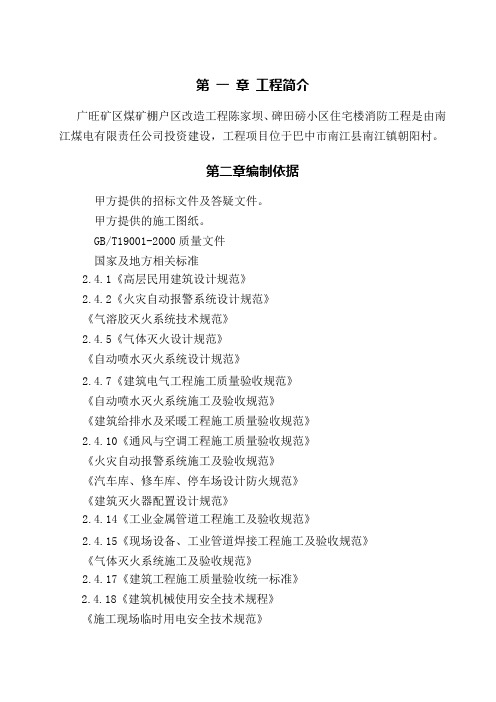

第一章工程简介广旺矿区煤矿棚户区改造工程陈家坝、碑田磅小区住宅楼消防工程是由南江煤电有限责任公司投资建设,工程项目位于巴中市南江县南江镇朝阳村。
第二章编制依据甲方提供的招标文件及答疑文件。
甲方提供的施工图纸。
GB/T19001-2000质量文件国家及地方相关标准2.4.1《高层民用建筑设计规范》2.4.2《火灾自动报警系统设计规范》《气溶胶灭火系统技术规范》2.4.5《气体灭火设计规范》《自动喷水灭火系统设计规范》2.4.7《建筑电气工程施工质量验收规范》《自动喷水灭火系统施工及验收规范》《建筑给排水及采暖工程施工质量验收规范》2.4.10《通风与空调工程施工质量验收规范》《火灾自动报警系统施工及验收规范》《汽车库、修车库、停车场设计防火规范》《建筑灭火器配置设计规范》2.4.14《工业金属管道工程施工及验收规范》2.4.15《现场设备、工业管道焊接工程施工及验收规范》《气体灭火系统施工及验收规范》2.4.17《建筑工程施工质量验收统一标准》2.4.18《建筑机械使用安全技术规程》《施工现场临时用电安全技术规范》2.4.20《建筑施工安全检查标准》2.4.21《建设工程文件归档整理规范》第三章项目概况建设地点:巴中市南江县南江镇朝阳村建设单位:南江煤电有限责任公司工程名称:广旺矿区煤矿棚户区改造工程陈家坝、碑田磅小区住宅楼消防工程消防工程施工范围:陈家坝、碑田磅小区消防工程的设施、设备及有与消防工程有关的各种管道工程的安装等第四章施工组织措施结合本工程特点与要求,施工组织必须严格按照《建设工程项目管理规范》(GB/T 50326)的要求以及ISOGB/T19001-1994 ,ISO9001标准来进行项目管理,执行公司《质量管理手册》的要求,以项目经理部为主,同时公司领导参与管理。
在施工中,严格执行国家有关法律、法规、消防规范等要求,建立项目管理制度,实施项目经理责任制,建立有效运行的项目经理部,突出目标控制主线,对项目进度、质量、安全、成本、美观度等目标进行全方位控制,对项目合同、信息、生产要素、现场等进行科学管理, 搞好组织协调,为目标控制提供动力.完善施工项目的后期管理,对施工项目竣工验收阶段的管理落到实处,同时加强回访保修管理,制定出切实可行的售后保修服务制度,并贯彻执行。
房建工程中消防施工方案一、项目概述本项目为一座高层住宅楼的建设工程,总建筑面积5000平方米,共有30层,为了确保住户的生命财产安全,必须在建筑施工过程中充分考虑消防安全设施的设置和施工方案。
二、施工准备1. 组织结构为了开展消防设施的施工,需要成立一个消防施工小组,明确责任分工,确保施工质量和进度。
2. 施工人员招聘具有消防施工经验的专业人员,为他们提供必要的消防安全培训,并严格遵守安全操作规程。
3. 施工材料采购符合国家标准的消防设施材料,并保证其质量优良,确保施工过程中不会因为材料问题带来安全隐患。
4. 施工设备准备所需的施工设备和机械,确保施工过程中的顺利进行。
5. 安全保障制定施工安全管理方案,包括人员防护、现场安全、应急预案等,确保施工过程安全可控。
三、消防设施施工1. 消防通道在建筑施工过程中,必须确保消防通道的通畅,不得堆放杂物、封闭或占用消防通道,确保消防设施的完整性。
2. 消防水系统安装消防水泵、水箱、喷淋系统等消防设施,确保其对建筑物的有效防火作用,减少火灾伤害。
3. 烟雾排烟系统建筑施工过程中,要合理设置烟雾排烟系统,并确保其通畅性和有效性,以减少火灾烟气对人员的伤害。
4. 火灾报警系统安装可靠的火灾报警系统,确保火灾能够及时被察觉,并采取有效的紧急处理措施。
5. 消防应急照明在建筑施工过程中,设置消防应急照明系统,确保火灾时人员能够快速疏散,并且避免因为照明问题导致的事故。
6. 其他消防设施根据实际需要,适时设置其他消防设施,比如防火门、防火涂料等,增强建筑消防安全性。
四、质量控制1. 施工过程记录在施工过程中,做好各项消防工程的记录,包括材料使用情况、施工进度、质量验收等。
2. 质量把关加强对施工质量的监督和把关,确保消防设施施工符合标准和规范要求。
3. 现场检查定期组织施工现场的检查,发现问题及时处理,确保施工质量和进度。
五、安全管理1. 安全教育定期组织对施工人员的消防安全培训,增强他们的安全意识和应急处理能力。
小区消防工程施工方案一、施工前准备工作1.1 确定施工范围根据消防设计方案,确定小区消防工程的施工范围,包括建筑物内部消防设施,消防水系统,消防电气系统等。
1.2 制定施工方案根据消防设计方案和相关技术标准,制定详细的施工方案,包括施工工艺、施工步骤、施工人员分工等。
1.3 采购材料设备根据施工方案确定所需的材料设备清单,依据相关规定采购合格的材料设备。
1.4 招募施工队伍组织招标或协商,选择有相关经验的消防工程公司或团队进行施工。
1.5 制定施工计划根据施工方案和施工队伍的施工能力,制定详细的施工计划,包括施工时间表、进度计划等。
1.6 安全技术交底施工前进行安全技术交底,明确各种安全措施和应急处置预案,确保施工过程中的安全。
二、消防设施施工2.1 消防水系统施工2.1.1 安装消防水池、水泵等设备根据设计方案,安装消防水池、水泵等设备,并进行调试和验收。
2.1.2 安装消防栓、喷淋头等设施根据设计方案,安装消防栓、喷淋头等消防设施,确保其位置合理,使用方便。
2.2 消防电气系统施工2.2.1 安装消防电气设备根据设计方案,安装消防控制盘、消防报警器等电气设备,接线并进行调试验收。
2.2.2 布线布置消防电缆,连接各个消防设备,确保电气系统正常运行。
2.3 建筑物内部消防设施施工2.3.1 安装疏散指示标识根据设计方案,安装疏散指示标识,标明安全出口和疏散通道。
2.3.2 安装自动喷水灭火系统如果设计方案中包括自动喷水灭火系统,按照设计要求进行安装。
2.3.3 安装烟雾报警器、手提式灭火器等设备根据设计要求,安装烟雾报警器、手提式灭火器等设备,确保建筑物内部设施完备。
三、施工现场安全管理3.1 安全培训施工队伍应接受相关消防设施施工安全培训,了解施工中的安全风险和预防措施。
3.2 施工现场封闭施工现场设立围栏和安全标识,确保无关人员进入。
3.3 安全设施提供必要的个人防护装备、消防器材等安全设施,并对其正确使用进行培训。
消防工程施工组织设计方案一、项目概况本项目是一座居民区的消防工程建设项目,该居民区包括住宅楼、商业楼、写字楼等各类建筑物。
本项目的总工程量包括消防设施的安装、管道敷设、电气设备安装、消防器材配置等。
二、工程组织机构1.项目经理:负责项目的整体管理和监督,协助编制施工方案、制定工作计划。
2.施工队:负责具体的施工任务,包括消防设备的安装、管道敷设、电气设备安装等。
3.监理工程师:负责监督工程进度、工程质量和安全施工等。
4.安全员:负责项目的安全管理。
三、施工方案1.确定施工工序和施工节点,按照从基础设施到消防设备的依次安装顺序进行施工。
2.进行现场踏勘,了解施工环境,确定施工路线和设备放置位置。
3.针对不同的建筑类型和用途,制定不同的施工方案和工艺流程。
4.加强施工现场的管理,确保施工人员的安全,落实安全防护措施。
四、资源配置和物资采购1.根据施工方案确定所需的人力、物力、材料等资源。
2.配置足够的施工人员,保证施工进度。
3.及时采购所需的消防设备、管道和电气设备等。
五、质量控制1.严格按照相关规范和标准进行施工,确保施工质量。
2.进行施工过程中的质量检查和验收。
六、安全管理1.制定详细的安全施工方案,明确安全责任,确保施工人员的安全。
2.加强现场安全巡查,及时发现和处理安全隐患。
3.做好消防器材的维护保养,确保其正常工作。
七、环境保护1.施工过程中严禁乱倒污水,确保环境的清洁。
2.控制噪音和振动,减少对周边居民的影响。
八、工程进度管理1.制定详细的工作计划和施工进度表,把控施工进度。
2.加强与相关部门的沟通协调,确保工期的顺利推进。
九、费用控制1.进行详细的成本预算,合理使用资源,节约成本。
2.加强对施工过程中材料和设备的管理,避免浪费和丢失。
十、风险管理1.做好施工风险评估,制订相应的风险应对措施。
2.加强现场安全教育和培训,提高施工人员的安全意识。
以上就是本项目的消防工程施工组织设计方案,通过合理的工程组织、质量控制、安全管理等措施,确保工程的顺利进行,保证施工质量和工期的同时,也注重环境保护和成本控制,为居民区的消防安全提供保障。
完整版住宅消防改造工程施工组织设计方案一、项目概况:本项目为住宅消防改造工程,施工地点住宅小区。
项目的主要目的是提高小区住宅的防火安全性能,确保居民的生命财产安全。
二、施工组织原则:1.安全第一:在整个施工过程中,确保工人的人身安全,并将施工对周围环境的影响降到最低程度。
2.高效率:通过合理组织和安排施工流程,确保工程能够按时完成,并尽量缩短对居民生活的干扰时间。
3.质量保证:施工过程中,进行必要的质量控制和验收工作,确保工程质量达到预期目标。
三、施工组织安排:1.施工人员组织:根据工程规模和施工周期,组织一支由工程师、技术员和工人组成的施工队伍。
2.施工流程安排:按照工程施工的先后顺序,合理安排施工流程,并确保各工序之间的协调与配合。
四、施工措施:1.安全措施:(1)施工人员应佩戴符合相关规定的安全防护装备,如安全帽、安全鞋等。
(2)施工现场设置明显的安全警示标志,并对施工区域进行封闭防护,确保施工现场防火安全。
(3)配备专职安全员,定期检查安全设施的工作状态和使用情况。
2.施工流程:(1)施工前先对住宅进行安全评估,确保无安全隐患后再进行施工。
(2)首先进行火灾隐患排查,修补住宅中的漏电、漏水等隐患。
(3)进行消防设施改造,如安装火灾报警器、灭火器等。
(4)对住宅进行防火墙和隔热处理,并对防火门进行维修或更换。
(5)完成消防改造后,进行整体验收和检测,确保满足相关消防要求。
五、施工计划:1.梳理施工流程和工序,制定详细的施工计划。
2.根据施工计划,合理安排施工队伍,确保施工效率。
3.定期召开施工进度会议,控制施工进度,确保按时完成工程。
六、质量控制:1.制定详细的质量验收标准和流程,对每个工程环节进行质量控制和验收。
2.配备专职质量员,进行质量检查和记录,并及时处理质量问题。
3.定期组织质量培训,提高工人的技术水平和质量意识。
七、环境保护:1.施工期间,遵守环境保护相关法规,防止施工对周围环境造成污染。
橄榄绿洲消防工程施工组织设计方案目录一、工程概况 (1)1、工程说明 (1)二、施工组织方案 (1)(一)、分项施工技术方案 (2)(二)、施工准备工作 (18)(三)、主要施工机械设备表 (20)(四)、施工队组成及拟定人员出工计划 (21)(五)、确保品质管制的技术组织措施 (22)(六)、确保工程施工安全卫生的技术组织措施 (30)(七)、确保文明施工的技术组织措施 (33)(八)、确保工期技术组织措施 (36)(九)、与装修和其它专业的协作配合措施 (37)(十)、施工进度计划 (38)一、工程概况1. 工程说明1.1 工程名称:橄榄绿洲消防工程1.2 建设单位:衡水辉腾房地产开发有限公司1.3 设计单位:河北华艺建筑设计有限公司1.4工程概况本项目地处河北省衡水市,为橄榄绿洲小区住宅及车库,总建筑面积为116449.9㎡。
建筑层数为地下一层,地上十八层,一层至二层为商业,三层及以上为住宅,本建筑物属于二类建筑。
防火分区设置:每个自然层为一个防火分区。
消控中心设在小区值班室。
消控中心设有火灾自动报警系统、联动系统、消防电话,消控中心实时监测整栋楼的消防设施的运行状态。
1.5 施工范围施工内容包括消火栓系统管道、消火栓箱安装;自动报警系统设备安装及相应线路敷设;喷淋系统喷头安装及相应管路敷设1.6 编制依据1、《火灾自动报警系统施工及验收规范》(GB50166-92)2、《火灾自动报警系统设计规范》(GBJ116-98)3、《施工现场临时用电安全技术规范》(GJ303-88)4、《建筑电气安装工程质量检验评定标准》(GBK303-88)5、《自动喷水灭火系统设计规范》(GBT84-85)6、《高层民用建筑设计防火规范》(GB50045-95)7、《通风与空调工程施工验收规范》(GBJ243-82)8、《设备安装工程施工及验收规范》(TBJ23-96)9、《电气装置安装工程1KV及以下配线工程施工及验收规范》(GB50258-96)二、施工组织方案为了保证本消防工程的顺利进行,首先针对本工程情况,以强有力的管理和技术力量组建工程项目经理部,明确职责、加强现场管理、强化统一指挥、统一协调,严格按图纸、施工规范标准施工,严格执行IS02000标准,确保工程质量和服务质量。
做好现场的文明施工.安全管理工作。
(一)、分项施工技术方案1、消防弱电施系统施工本系统包括火灾自动报警、联动控制系统、消防电话对讲系统。
(1)、配线管内或线槽内的穿线应在建筑抹灰及地面工程结束后进行。
穿线前应将管内或槽内的积水及杂物清除干净,对于管道可采用以下方法:1)、采用0.25Mpa的压缩空气吹入已敷好的管子。
2)、采用绑以擦布成拖把状的钢丝在管内来回拉数次。
管路清扫后随即向管内吹入滑石粉,并在管子端部安上护线套。
不同系统、不同电压等级、不同电流类别的线路,不应穿在同一管内或线槽的同一槽孔内。
水平敷设的报警系统传输线路穿管敷设时,不同防火分区的线路不宜穿入同一根管内。
探测器的“+”线应为红色,“一”线应为蓝色,联动系统的线,其颜色按功能用途区分,相同用途的导线颜色应一致。
导线在管内或线槽内不应有接头或扭结,导线的接头应在接线盒内焊接或用端子连接。
导线通过变形缝的两侧应固定,并留有适当余量。
导线敷设后,应对每回路的导线用500V的兆欧表测量绝缘电阻,其对地绝缘电阻值不应小于20兆欧。
(2)、报警设备的安装①、火灾探测器的安装探测器应按设计要求区分的类型选用,并且要逐个进行模拟试验,经试验合格后才能使用A、感烟、感温探测器具体安装位置应符合下列规定:1)、探测器至墙壁、梁边的水平距离,不应小于0.5米。
2)、探测器周围0.5米内不应有遮挡物。
3)、探测器至空调送风口边的水平距离,不应小于1.5米,至多孔送风顶棚孔口的水平距离不应小于0.5米。
4)、在宽度小于3m的内走道顶棚上设置探测器,宜居中布置,感温探测器的安装间距,不应超过10m,感烟探测器的安装间距,不应超过15m,探测器距离端墙的距离,不应大于探测器安装间距的一半。
5)、探测器宜水平安装,当必须倾斜时,倾斜角不应大于45度。
B、探测器底座应固定牢靠,并应使探头报警灯面对从主要入口处便于观察的方向。
C、探测器的端子应根据不同类型,按照功能与极性正确联线,其导线连接必须可靠压接,线头搪锡时,不得使用带腐蚀性的助焊剂。
探测器及底座的外接导线,应留有不小于15厘米的余量,入端处应有明显标志。
探测器底座穿线孔宜封堵,安装完毕后的探测器底座应采取保护措施。
探测器在即将调试时方可安装,在安装前应妥善保管,并应采取防尘、防潮、防腐蚀措施。
②、模块的安装模块应按设计要求选用不同类型的模块。
模块具体安装方式按要求可分:1)、集中放置的模块箱内的安装。
2)、现场就地模块盒内的安装。
模块安装应固定牢靠,其导线的连接应按信号线、电源线之功能正确联线,其导线连接必须可靠压接,线头搪锡时,不得使用带腐蚀性的助焊剂。
模块在盒和箱内的安装联线后的穿线孔应封堵。
③、手动火灾报警按钮的安装手动火灾报警按钮,应安装在墙上距地(楼)面高度1.5米处,应安装牢固,不得倾斜,按钮的外接导线,应留有不小于10厘米的余量,且在其端部应有明显标志。
④、火灾报警联动控制器的安装A、设备安装前土建工作应具备以下条件。
1)、屋顶、楼板施工完毕,不得有渗漏;2)、结束室内地面工作;3)、预埋件及预留孔洞符合设计要求,预埋件应牢固;4)、门窗安装完毕;5)、对安装设备有影响的装饰工作全部结束。
B、火灾报警联动控制器在墙上安装时,其底边距地(楼)面高度不应小于1.5米,落地安装时,其底端宜高出地坪0.1--0.2米,控制器应安装牢固,不得倾斜,安装在轻质墙上时应采取加固措施。
C、引入控制器的电缆或导线,应符合下列要求:1)、配线应整齐,避免交叉,并应固定牢靠;2)、电缆芯线和所配导线的端部,均应标明编号,并与图纸一致,字迹清晰不易褪色;3)、端子板的每个接线端,接线不得超过2根;4)、电缆芯和导线的端部,应留有不小于20厘米的余量;5)、导线应绑扎成束;6)、导线引入线穿线后,在进线管处应封堵。
D、控制器与主电源引入线,应直接与消防电源连接,严禁使用电源插头,主电源应有明显标志。
控制器的接地应牢固,并有明显标志。
其接地电阻应符合以下要求:1)、工作接地电阻值应小于4欧。
2)、采用联合接地时,接地电阻应小于1欧。
⑤、消防控制设备的安装消防联动控制设备在安装前,应进行功能检查,不合格者不得安装。
消防控制设备的外接导线,当采用金属软管作套管时,其长度不宜大于2米,且应采用管卡固定,其固定点间距不应大于0.5米,金属软管与消防控制设备的接线盒(箱)应采用锁母固定,并应根据配管规定接地。
消防控制设备外接导线的端部,应有明显标志。
消防控制设备盘(柜)内不同电压等级,不同电流类别的端子,应分开,并有明显标志。
⑥、消防对讲电话系统的安装。
系统主机的安装可参照火灾报警联动控制器进行安装。
消防对讲电话插孔的安装可参照手动火灾报警按钮安装。
⑦、系统接地装置的安装工作接地线应采用铜芯绝缘导线或电缆,不得利用镀锌扁铁或金属软管。
当采用联合接地时,应用专用接地干线,由消防控制室引至接地体,其线芯截面积不应小于16平方毫米,在通过墙壁时,应穿入钢管或其它坚固的保护管。
由消防控制室接地板引至各消防设备的接地线应选用铜芯绝缘软线,其线芯截面积不应小于4平方毫米。
工作接地线与保护接地线必须分开,保护接地导体不得利用金属软管。
接地装置施工完毕后,应及时作隐蔽工程验收。
(3)、火灾自动报警系统的调试①、调试前的准备A、调试前应对系统设备作以下查验1)、设备的规格、型号、数量、备品备件是否符合图纸设计要求2)、检查产品合格证、产品说明书、操作说明书、编程手册等资料是否齐全。
3)、检查设备外观是否完好,插接件及连线有无松动与脱接。
B、按GB50166-92检查系统的施工质量,检查导线的连接、绝缘包扎、配线及金属槽管间的接地跨接等施工质量情况。
C、检查系统线路,对错线、开路、短路和虚焊等进行处理。
D、进一步查对以下情况并作必要的妥善处理。
1)、竣工后的系统配置是否符合设备的技术要求。
2)、检查原测试的绝缘电阻与接地电阻。
E、认真阅读产品说明书、操作说明书、编程手册等资料。
F、火灾自动报警系统的调试应在建筑内部装修和施工结束后进行。
②、调试A、调试人员的组成。
调试负责人必须由资深的专业人员担任,所有调试人员应职责分明。
B、调试中应特别注意事项注意强弱电结合部,防止强电窜入弱电,造成人员伤亡和设备损坏事件。
C、调试中应先进行单机通电检查后作系统调试。
1)、通过逐个单机通电检测,剔除不报或误报的探测器、手动报警按钮。
2)、区域机、主机应作以下检查。
通电前应作工作接地\安全接地的检查。
Ⅰ、自检正常后方可接入报警回路进行报警部分的调试。
Ⅱ、声光警报器等火灾警报装置先外接直流电源进行功能检查。
Ⅲ、火灾事故广播可用外接扬声器或监听扬声器作放音检查。
Ⅳ、消防控制设备可用三用表,外接灯泡、继电器等进行检查。
火灾自动报警系统通电后,应按GB4717的要求进行相关功能检验。
E、单机调试后进入系统调试1)、报警回路逐个接入,一个回路调试正常后,再接入下一个回路。
2)、对探测器、按钮等逐个进行检验,排除错号、重号。
3)、根据设计要求,进行控制功能软硬件编程,并在检查控制模块、联动继电器的动作符合编程指令后,接入控制对象进行联动调试。
4)、检查主、备电分别供电时,各项控制和联动功能是否正常。
F、火灾事故广播的调试开通1)、测量每个分路电阻,判断和各式各分路是否短路,开路或未接入扬声器。
2)、用磁带播放音乐,由上往下或由下而上依次监听相邻层放音情况。
固定消防电话和消防电话插孔逐个与消防电话主机进行通话试验。
妥善做好调试完后设备的管理工作。
系统调试完毕连续无故障运行120H后,填写调试报告,申请系统验收。
消防报警及联动开展系统施工工艺流程图(如图1)。
图12、消防水灭火系统施工本工程消防水系统包括消防栓系统、自动喷淋系统及水喷雾系统。
(1)、对管子、管件以及支架的要求①、管子、管件,各种支吊架所用的材质、规格、型号等应符合设计要求,应使用带有生产厂家合格证或经有关部门认可的产品。
②、管网所用镀锌钢管、镀锌无缝钢管等,管子表面应无裂纹、缩孔、夹渣重皮等缺陷,管子的尺寸偏差应符合部颁和国标要求。
③、管子、管件施工前应清除管内外的脏物异物。
(2)、管道的施工①、采取集中预制与现场组对装配的方式进行安装,同时结合土建工程的实际情况,定出必要的活口,然后进行统一下料套丝,组对装配,但需注意按部位进行预制并编号,以免安装中出错,应注意做到:A、当管道采用螺纹连接时:1)、管子采用机械切割,切割面不得有飞边、毛刺。
