静压管桩施工旁站监理记录

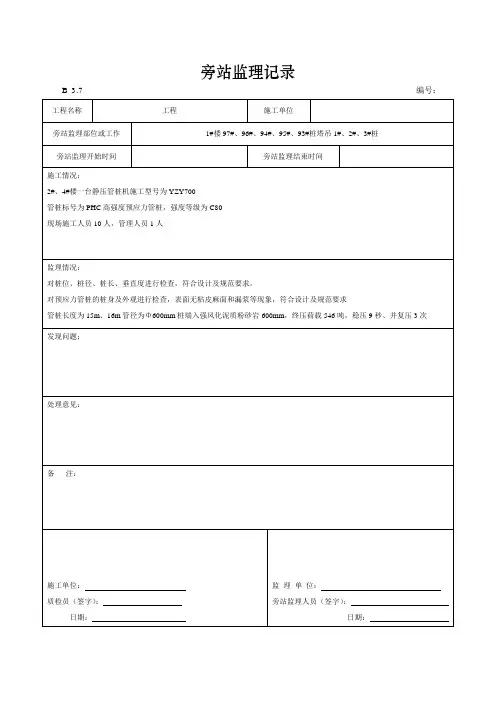

- 格式:doc
- 大小:45.50 KB
- 文档页数:2
静压预应力管桩旁站记录监理项目名称:静压预应力管桩施工监理记录施工单位:XX建筑工程有限公司监理单位:XX建筑监理有限公司一、施工前的准备工作1.根据设计文件,施工单位完成了管桩施工方案的编制,并经监理单位审阅通过。
2.施工单位按照设计要求,选用了符合标准的静压预应力管桩施工设备,并进行了设备检查和试运行。
3.施工单位进行了现场勘察和标定,确定了桩位坐标,标记了控制点,并交由监理单位复核。
4.施工单位组织工人进行了技术培训,确保施工人员熟悉施工工艺和操作要点。
二、施工过程中的监理记录1.施工开始前,监理单位对施工单位的设备、工器具、材料进行了检查验收,符合要求后方可开展施工作业。
2.在施工前,施工单位向监理单位报备了施工的计划,并根据监理单位的要求进行了现场会前交底。
3.施工现场严格按照设计文件和施工方案进行施工,每日施工前对施工设备进行检查,并记录在档案中。
4.施工单位对施工现场进行了安全和环境保护的管理,施工过程中进行了现场巡视和记录,确保施工按照相关法规进行。
5.施工单位对施工过程中的数据进行了监测,并及时向监理单位上报。
监理单位对监测数据进行了复核和分析,并发表了监理意见。
三、施工结束后的总结1.施工结束后,施工单位组织人员进行了施工总结,对施工过程中的问题进行了总结和分析,并提出了改进措施。
2.监理单位对施工的总结和分析进行了审核,并提出了监理意见和建议,作为下一次施工的参考。
3.施工单位按照设计要求进行了验收,并向监理单位提供了相应的施工记录和验收报告。
4.监理单位对施工的质量和工期进行了评估,并对施工单位进行了综合评价。
四、监理发现的问题及处理情况1.在施工过程中,发现施工单位未严格按照设计文件进行施工,监理单位及时提出了整改意见,并要求施工单位进行整改。
2.在施工过程中,发现有施工质量问题,监理单位要求施工单位进行返工并做好整改记录。
3.施工单位未按照规定的进度进行施工,监理单位要求施工单位加快施工进度,并对施工进展进行了监控和记录。
监理单位:舟山市百汇工程建设监理有限公司编号: 01 07 □0□0□1工程名称舟山市万捷商贸有限公司厂房施工单位浙江中欣建设有限公司桩机类型抱压式机号ZYJ680桩径规格PC-A500(100) 设计桩长49米接桩类型保护焊压力换算1Mpa=290KN序号施工日期桩位编号桩长(m )节垂直度原地面标高(m)桩顶标高送桩深度(m)静压力(kN)备注设计(m) 实际(m)1 2013.4.12 56# 15+15+15+7=52 符合要求-0.70 -1.95 +0.4 -1.1 3100 试桩监理旁站员:监理单位:舟山市百汇工程建设监理有限公司编号: 01 07 □0□0□2工程名称舟山市万捷商贸有限公司厂房施工单位浙江中欣建设有限公司桩机类型抱压式机号ZYJ680桩径规格PC-AB500(100) 设计桩长49米接桩类型保护焊压力换算1Mpa=290KN序号施工日期桩位编号桩长(m )节垂直度原地面标高(m)桩顶标高送桩深度(m)静压力(kN)备注设计(m) 实际(m)02 2013.04.13 63# 15M+15M+12M+7M=49M 符合要求-0.56 -2.0 -1.99 1.43 220003 2013.04.13 64# 15M+12M+12M+7M=46M 符合要求-0.66 -2.0 -1.80 1.14 215004 2013.04.1365#15M+15M+12M+7M=49M符合要求-0.60-2.0 -1.85 1.25 280005 2013.04.1366#15M+12M+12M+7M=46M符合要求-0.68 -2.0 -1.89 1.21 215006 2013.04.1367#15M+12M+15M+7M=49M符合要求-0.55 -2.0 /-0.50 290007 2013.04.1368#15M+12M+12M+7M=46M符合要求-0.56-2.0 -1.92 1.36 220008 2013.04.1369#15M+15M+15M=45M符合要求-0.48 -2.0 -1.78 1.30 205009 2013.04.1370#15M+15M+15M=45M符合要求-0.56 -2.0 -1.95 1.39 215010 2013.04.1372#15M+15M+15M=45M符合要求-0.62-2.0 -1.89 1.26 210011 2013.04.1373#15M+15M+7M+7M=44M符合要求-0.52 -2.0 -1.96 1.44 220012 2013.04.1374#15M+15M+7M+7M=44M符合要求-0.53 -2.0 -1.86 1.33 2150 监理旁站员:监理单位:舟山市百汇工程建设监理有限公司编号: 01 07 □0□0□3工程名称舟山市万捷商贸有限公司厂房施工单位浙江中欣建设有限公司桩机类型抱压式机号ZYJ680桩径规格PC-AB500(100) 设计桩长49米接桩类型保护焊压力换算1Mpa=290KN序号施工日期桩位编号桩长(m )节垂直度原地面标高(m)桩顶标高送桩深度(m)静压力(kN)备注设计(m) 实际(m)13 2013.04.14 75# 15M+15M+15M=45M符合要求-0.59 -2.0 -1.97 1.43 210014 2013.04.14 76# 15M+15M+15M=45M符合要求-0.66 -2.0 -1.89 1.23 215015 2013.04.1477#15M+15M+15M=45M符合要求-0.64 -2.0 -1.92 1.28 220016 2013.04.1461#15M+15M+15M=45M符合要求-0.58 -2.0 -1.88 1.30 215017 2013.04.1457#15M+15M+15M=45M符合要求-0.54 -2.0 -1.96 1.42 210018 2013.04.1460#15M+15M+15M=45M符合要求-0.56 -2.0 -1.87 1.31 225019 2013.04.1459#15M+15M+15M=45M符合要求-0.54 -2.0 -1.88 1.34 220020 2013.04.1458#15M+15M+15M=45M符合要求-0.57 -2.0 -1.95 1.38 210021 2013.04.1455#15M+15M+15M=45M符合要求-0.55 -2.0 -1.89 1.34 220022 2013.04.1448#15M+15M+15M=45M符合要求-0.59 -2.0 -1.80 1.21 215023 2013.04.1447#15M+15M+15M=45M符合要求-0.54 -2.0 -1.94 1.40 210024 2013.04.14 46#15M+15M+15M=45M符合要求-0.67 -2.0 -1.90 1.23 2200监理旁站员:监理单位:舟山市百汇工程建设监理有限公司编号: 01 07 □0□0□4工程名称舟山市万捷商贸有限公司厂房施工单位浙江中欣建设有限公司桩机类型抱压式机号ZYJ680桩径规格PC-AB500(100) 设计桩长49米接桩类型保护焊压力换算1Mpa=290KN序号施工日期桩位编号桩长(m )节垂直度原地面标高(m)桩顶标高送桩深度(m)静压力(kN)备注设计(m) 实际(m)25 2013.04.15 49# 15M+15M+15M=45M符合要求-0.60 -2.0 -2.07 1.47 210026 2013.04.15 45# 15M+15M+15M=45M符合要求-0.58 -2.0 -1.89 1.31 215027 2013.04.1543# 15M+15M+15M=45M符合要求-0.66 -2.0 -1.80 1.14 220028 2013.04.1540# 15M+15M+15M=45M符合要求-0.72 -2.0 -1.79 1.07 215029 2013.04.1539# 15M+15M+15M=45M符合要求-0.59 -2.0 -2.10 1.51 220030 2013.04.1544# 15M+15M+15M=45M符合要求-0.62 -2.0 -1.87 1.25 220031 2013.04.1538# 15M+15M+15M=45M符合要求-0.53 -2.0 -1.95 1.42 215032 2013.04.1536# 15M+15M+15M=45M符合要求-0.75 -2.980 -2.95 2.20 220033 2013.04.1533# 15M+15M+15M=45M符合要求-0.55 -2.980 -2.88 2.33 220034 2013.04.1532# 15M+15M+15M=45M符合要求-0.67 -2.980 -2.9 2.23 215035 2013.04.1537# 12M+15M+15M+7M=49M符合要求-0.54 -2.980 -2.92 2.38 250036 2013.04.1531# 15M+15M+12M+7M=49M符合要求-0.70 -2.980 -2.87 2.17 2500 监理旁站员:监理单位:舟山市百汇工程建设监理有限公司编号: 01 07 □0□0□5工程名称舟山市万捷商贸有限公司厂房施工单位浙江中欣建设有限公司桩机类型抱压式机号ZYJ680桩径规格PC-AB500(100) 设计桩长49米接桩类型保护焊压力换算1Mpa=290KN序号施工日期桩位编号桩长(m )节垂直度原地面标高(m)桩顶标高送桩深度(m)静压力(kN)备注设计(m) 实际(m)38 2013.04.16 27# 15M+15M+15M=45M 符合要求-0.65 -2.0 -2.10 1.45 220039 2013.04.16 29# 15M+15M+15M=45M符合要求-0.74 -2.0 -1.89 1.15 215040 2013.04.1628# 15M+15M+15M=45M符合要求-0.59 -2.0 -1.83 1.24 220041 2013.04.1652# 15M+15M+15M=45M符合要求-0.73 -2.0 -1.79 1.06 210042 2013.04.1653# 15M+15M+15M=45M符合要求-0.79 -2.0 -1.97 1.18 220043 2013.04.1651# 15M+15M+15M=45M符合要求-0.62 -2.0 -1.88 1.14 220044 2013.04.1654# 15M+13M+13M+7M=48M符合要求-0.53 -2.0 -1.93 1.40 215045 2013.04.1650# 15M+15M+11M+7M=48M符合要求-0.68 -2.0 -1.95 1.27 220046 2013.04.1617# 13M+13M+14M+10M=50M符合要求-0.71 -2.0 -1.76 1.05 220047 2013.04.1616# 12M+11M+14M+11M=48M符合要求-0.63 -2.0 -1.87 1.24 2150 监理旁站员:监理单位:舟山市百汇工程建设监理有限公司编号: 01 07 □0□0□6工程名称舟山市万捷商贸有限公司厂房施工单位浙江中欣建设有限公司桩机类型抱压式机号ZYJ680桩径规格PC-AB500(100) 设计桩长49米接桩类型保护焊压力换算1Mpa=290KN序号施工日期桩位编号桩长(m )节垂直度原地面标高(m)桩顶标高送桩深度(m)静压力(kN)备注设计(m) 实际(m)48 2013.04.17 19# 13M+11M+13M+11M=48M 符合要求-0.67 -2.0 -1.80 1.13 290049 2013.04.17 18# 15M+15M+15M=45M符合要求-0.58 -2.0 -1.79 1.21 210050 2013.04.1721# 12M+14M+12M+10M=48M符合要求-0.76 -2.0 -2.10 1.34 220051 2013.04.1720# 13M+13M+11M+11M=48M符合要求-0.72 -2.0 -2.07 1.35 215052 2013.04.1723# 13M+13M+11M+11M=48M符合要求-0.69 -2.0 -1.79 1.1 215053 2013.04.1722# 13M+13M+11M+11M=48M符合要求-0.74 -2.0 -1.87 1.13 220054 2013.04.1715# 15M+12M+11M+10M=48M符合要求-0.68 -2.0 -1.89 1.21 220055 2013.04.1710# 12M+13M+13M+10M=48M符合要求-0.59 -2.0 -1.80 1.21 220056 2013.04.179# 15M+11M+11M+11M=48M符合要求-0.67 -2.0 -1.95 1.28 220057 2013.04.178# 12M+11M+10M+15M=48M符合要求-0.55 -2.0 -1.84 1.29 2200 监理旁站员:监理单位:舟山市百汇工程建设监理有限公司编号: 01 07 □0□0□7工程名称舟山市万捷商贸有限公司厂房施工单位浙江中欣建设有限公司桩机类型抱压式机号ZYJ680桩径规格PC-AB500(100) 设计桩长49米接桩类型保护焊压力换算1Mpa=290KN序号施工日期桩位编号桩长(m )节垂直度原地面标高(m)桩顶标高送桩深度(m)静压力(kN)备注设计(m) 实际(m)58 2013.04.18 7# 13M+10M+13M+12M=48M 符合要求-0.75 -2.0 -1.83 1.08 215059 2013.04.18 6# 10M+13M+13M+12M=48M符合要求-0.74 -2.0 -1.77 1.03 215060 2013.04.185# 13M+12M+13M+10M=48M符合要求-0.67 -2.0 -1.84 1.17 220061 2013.04.184# 13M+12M+13M+10M=48M符合要求-0.58 -2.0 -2.07 1.49 220062 2013.04.183# 10M+13M+13M+13M=49M符合要求-0.72 -2.0 -1.78 1.06 220063 2013.04.182# 11M+13M+13M+12M=49M符合要求-0.69 -2.0 -1.89 1.20 2250 监理旁站员:监理单位:舟山市百汇工程建设监理有限公司编号: 01 07 □0□0□8工程名称舟山市万捷商贸有限公司厂房施工单位浙江中欣建设有限公司桩机类型抱压式机号ZYJ680桩径规格PC-AB600(110) 设计桩长50米接桩类型保护焊压力换算1Mpa=290KN序号施工日期桩位编号桩长(m )节垂直度原地面标高(m)桩顶标高送桩深度(m)静压力(kN)备注设计(m) 实际(m)64 2013.04.19 62# 10M+13M+12M+13M=48M 符合要求-0.78 -2.0 -1.95 1.17 280065 2013.04.19 71# 12M+10M+13M+13M=48M 符合要求-0.70 -2.0 -1.90 1.20 280066 2013.04.1942# 10M+12M+12M+15M=49M符合要求-0.74 -2.0 -1.85 1.11 290067 2013.04.1941# 10M+15M+12M+12M=49M符合要求-0.69 -2.0 / -4.02 2900 监理旁站员:监理单位:舟山市百汇工程建设监理有限公司编号: 01 07 □0□0□9工程名称舟山市万捷商贸有限公司厂房施工单位浙江中欣建设有限公司桩机类型抱压式机号ZYJ680桩径规格PC-AB600(110) 设计桩长50米接桩类型保护焊压力换算1Mpa=290KN序号施工日期桩位编号桩长(m )节垂直度原地面标高(m)桩顶标高送桩深度(m)静压力(kN)备注设计(m) 实际(m)68 2013.04.21 35# 10M+15M+12M+10M=47M 符合要求-0.58 -3.08 / -1.80 350069 2013.04.21 34# 15M+15M+15M=45M 符合要求-0.80 -3.08 -3.07 2.27 340070 2013.04.2179# 10M+12M+15M+10M=47M符合要求-0.74 -2.0 -1.85 1.11 290071 2013.04.2178# 10M+15M+12M+12M=49M符合要求-0.69 -2.0 / -3.8 350072 2013.04.21 26# 10M+12M+12M+12M=46M 符合要求-0.78 -2.0 -1.95 1.17 280073 2013.04.21 25# 12M+15M+12M+10M=49M 符合要求-0.70 -2.0 -1.90 1.20 280074 2013.04.2124# 12M+13M+12M+12M=49M符合要求-0.74 -2.0 -1.85 1.11 290075 2013.04.2113# 13M+12M+12M+12M=49M符合要求-0.69 -2.0 / -1.70 2900 监理旁站员:监理单位:舟山市百汇工程建设监理有限公司编号: 01 07 □0□0□10工程名称舟山市万捷商贸有限公司厂房施工单位浙江中欣建设有限公司桩机类型抱压式机号ZYJ680桩径规格PC-AB600(110) 设计桩长50米接桩类型保护焊压力换算1Mpa=290KN序号施工日期桩位编号桩长(m )节垂直度原地面标高(m)桩顶标高送桩深度(m)静压力(kN)备注设计(m) 实际(m)76 2013.04.22 12# 13M+12M+13M+10M=48M 符合要求-0.89 -2.0 / -1.70 350077 2013.04.22 1# 12M+15M+12M+10M=49M 符合要求-0.70 -2.0 -1.90 1.20 350078 2013.04.2211# 13M+13M+13M+13M=52M符合要求-0.74 -2.0 / -1.02 290079 2013.04.2214# 13M+12M+13M+10M=48M符合要求-0.69 -2.0 -1.83 1.14 2900 监理旁站员:。

静压式预应力管桩(预制桩)监理旁站记录1 1、静压式预应力管桩(预制桩)监理旁站记录1.1 概述本次旁站记录是在施工现场对静压式预应力管桩(预制桩)施工过程进行监理,并记录施工的关键节点及相关数据。
1.2 项目背景静压式预应力管桩是一种常见的桩基施工方法,其通过在地下注入预应力管桩, 在桩内充注浆液,从而形成承载桩基。
本次监理旁站记录是为了保证施工质量和提供相关数据分析。
1.3 施工地点施工地点:XX省XX市XX区XX路XX号1.4 施工单位施工单位:XX施工公司2. 监理旁站记录2.1 施工准备阶段2.1.1 施工地面准备情况记录- 地面是否平整,并满足施工要求- 施工现场是否清理干净,无杂物2.1.2 施工设备检查记录- 静压桩机、管桩、浆液搅拌设备等设备是否齐全- 设备是否完好,并符合安全操作要求2.1.3 施工材料检查记录- 管桩、浆液等材料是否合格,并具有相应的证书和检测报告- 材料是否符合设计要求,包括尺寸、强度等2.2 施工过程记录2.2.1 地下管桩定位记录- 地下管桩的位置是否符合设计要求- 定位方法、精度等记录2.2.2 管桩沉桩过程记录- 沉桩过程中的沉桩速度、管桩下沉深度等数据记录- 沉桩中是否出现异常情况记录2.2.3 浆液灌注过程记录- 浆液注入速度、注入压力等数据记录- 浆液灌注过程中是否出现异常情况记录2.3 施工质量记录2.3.1 管桩质量检查记录- 管桩尺寸、质量是否符合设计要求- 管桩外观质量检查记录2.3.2 浆液质量检查记录- 浆液配合比是否符合要求- 浆液强度、流动性等性能检查记录3. 附件本文档所涉及的附件及相关证明材料请查阅附件。
4. 法律名词及注释- 静压式预应力管桩: 一种桩基施工方法,通过在地下注入预应力管桩,在桩内充注浆液,形成承载桩基的一种方法。
- 预制桩: 在施工现场以预制方式制作的桩基。
2、静压式预应力管桩施工方案1. 概述本文档为静压式预应力管桩施工方案,详细描述了施工的步骤、要求和注意事项。
