静压桩旁站记录
- 格式:doc
- 大小:470.50 KB
- 文档页数:21
欢迎阅读
旁站记录表
工程名称:南京城南生活垃圾转运站编号:A6-01
续表
A6-02 -1
工程名称:南京城南生活垃圾转运站编号:A6-03
江苏省住房和城乡建设厅监制
旁站记录表
工程名称:南京城南生活垃圾转运站编号:A6-04
续表A6-04-1
江苏省住房和城乡建设厅监制
续表
A6-06-1
江苏省住房和城乡建设厅监制
旁站记录表
工程名称:南京城南生活垃圾转运站编号:A6-07
工程名称:南京城南生活垃圾转运站编号:A6-08
江苏省住房和城乡建设厅监制旁站记录表
工程名称:南京城南生活垃圾转运站编号:A6-09
续表A6-10 -1
江苏省住房和城乡建设厅监制
江苏省住房和城乡建设厅监制。
工程名称:××综合楼编号:旁站的关键部位、静压预应力管桩施工施工单位关键工序旁站开始时间年月日时分旁站结束时间年月日时分旁站的关键部位、关键工序施工情况:1. 静压桩施工负责人:,施工人员:桩机工 7人,辅工10 人,测量工1人,修理工 1 人;施工机具: GZY全液压抱压式压桩机 300T 型 2 台, J3 电子经纬仪 2 台;桩基类型:端承桩,压入深度≮10m ,采用Φ 500PHC桩,桩身混凝土强度等级为C80 ,封底混凝土强度等级为C25 ;准备状态 : 桩基施工队伍资质已审核合格,现场场地已平整,测量轴线控制和标高已验核无误,管桩进场材质已报验,桩身外观质量符合要求,桩位已编号且经核实无误。
2. ××号桩从× 时× 分开始× 时× 分结束;××号桩从× 时× 分开始× 时× 分结束;××号桩从× 时× 分开始× 时× 分结束;××号桩从× 时× 分开始× 时× 分结束;××号桩从× 时×分开始× 时× 分结束;××号桩从× 时× 分开始× 时× 分结束。
本次旁站工作期间共完成 6 根工程桩的静压施工,其桩长情况详见管桩施工监理记录表。
发现的问题及处理情况:1.静压桩入土速度不均匀,压力表读数摆幅忽大忽小。
2.焊接接桩头时只有一个电焊工。
3.在 B 轴×②和③轴( 5 桩)承台群桩静压施工时,发生土层挤压,已静压完成的桩产生上浮现象。
4.刚开始有 3 个工人未带好安全帽,没有穿绝缘鞋。
5.对上述现场发生的问题,采取措施如下:针对第 1 点,督促施工员要求作业队压桩速度保持均匀;针对第 2 点,督促施工员增加一名电焊工,焊接接桩头时应 2 人对面同时施焊,并保证停歇时间,让焊缝自然冷却;针对第 3 点,督促施工员要求作业队采取跳压或延长停歇时间,减少挤土影响;对已上浮的桩采用 2 倍的桩设计承载力予以复压纠偏;针对第 4 点,督促施工人员立即戴好安全帽,穿绝缘鞋后方可入场作业。

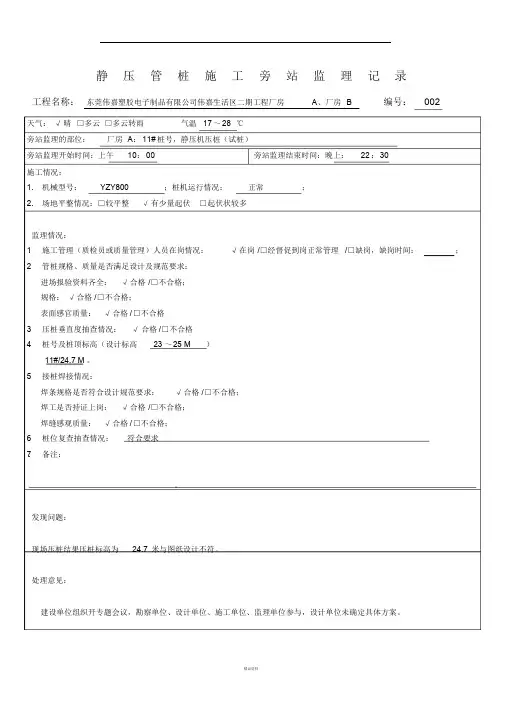

静压管桩施工旁站监理记录工程名称:东莞伟嘉塑胶电子制品有限公司伟嘉生活区二期工程厂房A、厂房 B 编号:002天气:√晴□多云□多云转雨气温17 ~28 ℃旁站监理的部位:厂房A:11# 桩号,静压机压桩(试桩)旁站监理开始时间:上午10:00 旁站监理结束时间:晚上:22 :30施工情况:1. 机械型号:YZY800 ;桩机运行情况:正常;2. 场地平整情况:□较平整√有少量起伏□起伏状较多监理情况:1.施工管理(质检员或质量管理)人员在岗情况:√在岗/□经督促到岗正常管理/□缺岗,缺岗时间:;2.管桩规格、质量是否满足设计及规范要求:进场报验资料齐全:√合格/□不合格;规格:√合格/□不合格;表面感官质量:√合格/ □不合格3.压桩垂直度抽查情况:√合格/□不合格4.桩号及桩顶标高(设计标高23 ~25 M )11#/24.7 M 。
5.接桩焊接情况:焊条规格是否符合设计规范要求:√合格/□不合格;焊工是否持证上岗:√合格/□不合格;焊缝感观质量:√合格/ □不合格;6.桩位复查抽查情况:符合要求7.备注:。
发现问题:现场压桩结果压桩标高为24.7 米与图纸设计不符。
处理意见:建设单位组织开专题会议,勘察单位、设计单位、施工单位、监理单位参与,设计单位未确定具体方案。
项目经理部(章):质检员(签字):日期:项目监理机构:旁站监理人员(签字)日期:静压管桩施工旁站监理记录工程名称:东莞伟嘉塑胶电子制品有限公司伟嘉生活区二期工程厂房A、厂房 B 编号:004天气:√晴□多云□多云转雨气温17 ~28 ℃旁站监理的部位:厂房A:静压机压桩旁站监理开始时间:上午10:00 旁站监理结束时间:晚上:22 :30施工情况:3. 机械型号:YZY800 ;桩机运行情况:正常;4. 场地平整情况:□较平整√有少量起伏□起伏状较多监理情况:8. 施工管理(质检员或质量管理)人员在岗情况:9. 管桩规格、质量是否满足设计及规范要求:进场报验资料齐全:√合格/□不合格;√在岗/□经督促到岗正常管理/□缺岗,缺岗时间:;规格:√合格/□不合格;表面感官质量:√合格/ □不合格10.压桩垂直度抽查情况:√合格/□不合格11.桩号及桩顶标高(设计标高23 ~25 M )106#/25.06 M ,107#/23.56M ,109#/24.96 MM ,,108#/24.86 M ,59#/24.96 M,58#/24.96 M ,60#/24.7661#/24.56M ,62#/25.06 M ,53#/25.26 M ,54#/25.06 M ,55#/24.66 M ,56#/24.56 M ,57#/24.96 M ,99#/25.06M ,100#/25.06 M ,96#/25.06 M ,97#/24.86 M ,98#/24.96 M ,94#/24.76 M ,95#/24.86 M ,112#/25.16M ,113#/25.06 M ,190#/25.06 M ,110#/24.96 M ,111#/25.06 M ,189#/24.16 M ,188#/24.26 M 。
桩基静载旁站记录范文一、工程概况。
工程名称:[具体工程名称]桩型:[桩的类型,如灌注桩、预制桩等]桩号:[本次进行静载试验的桩号]检测单位:[检测单位名称]试验日期:[年/月/日]二、旁站开始时间。
[开始时间,精确到分钟,如上午9:30]今天一早就来到这桩基静载试验的现场,就像一个等待大戏开场的观众,充满了期待(哈哈,当然这可是很严肃的工程事儿呢)。
三、试验前期准备情况。
1. 场地条件。
试验场地已经按照要求进行了平整,周围没有什么大的障碍物,那些小石子啥的也都被清理得差不多了,就像给这场“桩基力量大考验”清理出了一个干净的擂台。
2. 加载设备安装。
反力装置稳稳当当地架好了。
那堆钢梁、配重块就像一群听话的大力士,在检测人员的指挥下,排列得整整齐齐。
压重平台的安装看着就很扎实,每一个连接部位都被仔细检查过了,感觉就像搭积木搭到每一块都严丝合缝,绝对不会轻易散架。
千斤顶也安装在正确的位置上了,就像一个等待发力的拳击手,蓄势待发。
旁边的油泵连接得也很好,油管没有任何渗漏的迹象,检测人员还在那调试了半天,确保这个“力量输出系统”能够正常工作。
3. 位移测量装置。
位移传感器就像一群小小的侦察兵,被小心翼翼地安装在桩头和基准梁上。
基准梁的架设可是费了不少功夫,要保证它是水平的,检测人员拿着水准仪在那测了又测,调整了又调整,就像给一个精细的天平找平衡一样。
四、试验过程情况。
1. 加载过程。
上午[具体时间,如10:00],开始加载啦。
加载就像给桩慢慢加担子,一开始是小担子,按照预定的分级加载方案,每级加载量都很精确。
我在旁边看着,就像看着一个人在慢慢增加力量举哑铃一样。
检测人员一边操作油泵,一边密切注视着压力表示数,每增加一级荷载,都要等上一段时间,看看桩的反应,这就像给桩一个喘息的机会,看看它能不能承受得住。
在加载过程中,我发现桩头周围的土有一点点小动静,不过检测人员说这是正常的现象,就像一个人用力的时候周围的空气可能会有一点波动一样。
静压预应力管桩旁站记录监理项目名称:静压预应力管桩施工监理记录施工单位:XX建筑工程有限公司监理单位:XX建筑监理有限公司一、施工前的准备工作1.根据设计文件,施工单位完成了管桩施工方案的编制,并经监理单位审阅通过。
2.施工单位按照设计要求,选用了符合标准的静压预应力管桩施工设备,并进行了设备检查和试运行。
3.施工单位进行了现场勘察和标定,确定了桩位坐标,标记了控制点,并交由监理单位复核。
4.施工单位组织工人进行了技术培训,确保施工人员熟悉施工工艺和操作要点。
二、施工过程中的监理记录1.施工开始前,监理单位对施工单位的设备、工器具、材料进行了检查验收,符合要求后方可开展施工作业。
2.在施工前,施工单位向监理单位报备了施工的计划,并根据监理单位的要求进行了现场会前交底。
3.施工现场严格按照设计文件和施工方案进行施工,每日施工前对施工设备进行检查,并记录在档案中。
4.施工单位对施工现场进行了安全和环境保护的管理,施工过程中进行了现场巡视和记录,确保施工按照相关法规进行。
5.施工单位对施工过程中的数据进行了监测,并及时向监理单位上报。
监理单位对监测数据进行了复核和分析,并发表了监理意见。
三、施工结束后的总结1.施工结束后,施工单位组织人员进行了施工总结,对施工过程中的问题进行了总结和分析,并提出了改进措施。
2.监理单位对施工的总结和分析进行了审核,并提出了监理意见和建议,作为下一次施工的参考。
3.施工单位按照设计要求进行了验收,并向监理单位提供了相应的施工记录和验收报告。
4.监理单位对施工的质量和工期进行了评估,并对施工单位进行了综合评价。
四、监理发现的问题及处理情况1.在施工过程中,发现施工单位未严格按照设计文件进行施工,监理单位及时提出了整改意见,并要求施工单位进行整改。
2.在施工过程中,发现有施工质量问题,监理单位要求施工单位进行返工并做好整改记录。
3.施工单位未按照规定的进度进行施工,监理单位要求施工单位加快施工进度,并对施工进展进行了监控和记录。
静压式预应力管桩(预制桩)监理旁站记录1 1、静压式预应力管桩(预制桩)监理旁站记录1.1 概述本次旁站记录是在施工现场对静压式预应力管桩(预制桩)施工过程进行监理,并记录施工的关键节点及相关数据。
1.2 项目背景静压式预应力管桩是一种常见的桩基施工方法,其通过在地下注入预应力管桩, 在桩内充注浆液,从而形成承载桩基。
本次监理旁站记录是为了保证施工质量和提供相关数据分析。
1.3 施工地点施工地点:XX省XX市XX区XX路XX号1.4 施工单位施工单位:XX施工公司2. 监理旁站记录2.1 施工准备阶段2.1.1 施工地面准备情况记录- 地面是否平整,并满足施工要求- 施工现场是否清理干净,无杂物2.1.2 施工设备检查记录- 静压桩机、管桩、浆液搅拌设备等设备是否齐全- 设备是否完好,并符合安全操作要求2.1.3 施工材料检查记录- 管桩、浆液等材料是否合格,并具有相应的证书和检测报告- 材料是否符合设计要求,包括尺寸、强度等2.2 施工过程记录2.2.1 地下管桩定位记录- 地下管桩的位置是否符合设计要求- 定位方法、精度等记录2.2.2 管桩沉桩过程记录- 沉桩过程中的沉桩速度、管桩下沉深度等数据记录- 沉桩中是否出现异常情况记录2.2.3 浆液灌注过程记录- 浆液注入速度、注入压力等数据记录- 浆液灌注过程中是否出现异常情况记录2.3 施工质量记录2.3.1 管桩质量检查记录- 管桩尺寸、质量是否符合设计要求- 管桩外观质量检查记录2.3.2 浆液质量检查记录- 浆液配合比是否符合要求- 浆液强度、流动性等性能检查记录3. 附件本文档所涉及的附件及相关证明材料请查阅附件。
4. 法律名词及注释- 静压式预应力管桩: 一种桩基施工方法,通过在地下注入预应力管桩,在桩内充注浆液,形成承载桩基的一种方法。
- 预制桩: 在施工现场以预制方式制作的桩基。
2、静压式预应力管桩施工方案1. 概述本文档为静压式预应力管桩施工方案,详细描述了施工的步骤、要求和注意事项。
静压管桩施工旁站监理记录之五兆芳芳创作
工程名称:东莞伟嘉塑胶电子制品有限公司伟嘉生活区二期工程厂房A、厂房B编号:002
静压管桩施工旁站监理记录
房B编号:004
静压管桩施工旁站监理记录
房B编号:005
静压管桩施工旁站监理记录
工程名称:东莞伟嘉塑胶电子制品有限公司伟嘉生活区二期工程厂房A、厂房B编号:006
静压管桩施工旁站监理记录
工程名称:东莞伟嘉塑胶电子制品有限公司伟嘉生活区二期工程厂房A、厂房B编号:007
静压管桩施工旁站监理记录
工程名称:东莞伟嘉塑胶电子制品有限公司伟嘉生活区二期工程厂房A、厂房B编号:008
静压管桩施工旁站监理记录
工程名称:东莞伟嘉塑胶电子制品有限公司伟嘉生活区二期工程厂房A、厂房B编号:009
静压管桩施工旁站监理记录
工程名称:东莞伟嘉塑胶电子制品有限公司伟嘉生活区二期工程厂房A、厂房B编号:010
静压管桩施工旁站监理记录
工程名称:东莞伟嘉塑胶电子制品有限公司伟嘉生活区二期工程厂房A、厂房B编号:011
静压管桩施工旁站监理记录
工程名称:东莞伟嘉塑胶电子制品有限公司伟嘉生活区二期工程厂房A、厂房B编号:012
静压管桩施工旁站监理记录
工程名称:东莞伟嘉塑胶电子制品有限公司伟嘉生活区二期工程厂房A、厂房B编号:013。
B11
旁站监理记录表
工程名称:赵巷特色居住区H1-06地块社区服务中心编号:
旁站监理记录表
工程名称:江都市金域地中海三标段18#楼编号:B11-002
B11
旁站监理记录表
工程名称:江都市金域地中海三标段18#楼编号:B11-003
B11
旁站监理记录表
工程名称:江都市金域地中海三标段18#楼编号:B11-004
B11
旁站监理记录表
工程名称:江都市金域地中海三标段18#楼编号:B11-004
B11
旁站监理记录表
工程名称:江都市金域地中海三标段18#楼编号:B11-005
B11
旁站监理记录表
工程名称:江都市金域地中海三标段18#楼编号:B11-006
B11
旁站监理记录表
工程名称:江都市金域地中海三标段18#楼编号:B11-007
B11
旁站监理记录表
工程名称:江都市金域地中海三标段18#楼编号:B11-008
B11
旁站监理记录表
工程名称:江都市金域地中海三标段18#楼编号:B11-009
B11
旁站监理记录表
工程名称:江都市金域地中海三标段18#楼编号:B11-009
B11
旁站监理记录表
工程名称:江都市金域地中海三标段18#楼编号:B11-010
B11
旁站监理记录表
工程名称:江都市金域地中海三标段18#楼编号:B11-011
B11
旁站监理记录表
工程名称:江都市金域地中海三标段18#楼编号:B11-011
B11
旁站监理记录表
工程名称:江都市金域地中海三标段18#楼编号:B11-011
B11
旁站监理记录表
工程名称:江都市金域地中海三标段18#楼编号:B11-011
B11
旁站监理记录表
工程名称:江都市金域地中海三标段18#楼编号:B11-011
