标养试块进出标养箱记录
- 格式:docx
- 大小:8.47 KB
- 文档页数:1

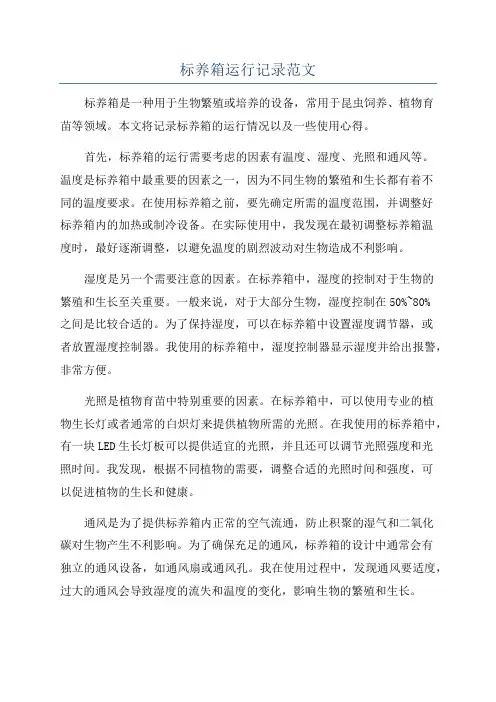

标养箱运行记录范文标养箱是一种用于生物繁殖或培养的设备,常用于昆虫饲养、植物育苗等领域。
本文将记录标养箱的运行情况以及一些使用心得。
首先,标养箱的运行需要考虑的因素有温度、湿度、光照和通风等。
温度是标养箱中最重要的因素之一,因为不同生物的繁殖和生长都有着不同的温度要求。
在使用标养箱之前,要先确定所需的温度范围,并调整好标养箱内的加热或制冷设备。
在实际使用中,我发现在最初调整标养箱温度时,最好逐渐调整,以避免温度的剧烈波动对生物造成不利影响。
湿度是另一个需要注意的因素。
在标养箱中,湿度的控制对于生物的繁殖和生长至关重要。
一般来说,对于大部分生物,湿度控制在50%~80%之间是比较合适的。
为了保持湿度,可以在标养箱中设置湿度调节器,或者放置湿度控制器。
我使用的标养箱中,湿度控制器显示湿度并给出报警,非常方便。
光照是植物育苗中特别重要的因素。
在标养箱中,可以使用专业的植物生长灯或者通常的白炽灯来提供植物所需的光照。
在我使用的标养箱中,有一块LED生长灯板可以提供适宜的光照,并且还可以调节光照强度和光照时间。
我发现,根据不同植物的需要,调整合适的光照时间和强度,可以促进植物的生长和健康。
通风是为了提供标养箱内正常的空气流通,防止积聚的湿气和二氧化碳对生物产生不利影响。
为了确保充足的通风,标养箱的设计中通常会有独立的通风设备,如通风扇或通风孔。
我在使用过程中,发现通风要适度,过大的通风会导致湿度的流失和温度的变化,影响生物的繁殖和生长。
总的来说,标养箱是一个非常便捷和高效的繁殖和培养工具。
通过合理的调控温度、湿度、光照和通风,可以满足不同生物的需求,并提供一个有利于繁殖和生长的环境。
我在使用标养箱的过程中,虽然遇到了一些困难和挑战,但通过学习和实践,逐渐提高了运行标养箱的技巧和经验。
在未来的使用中,我计划进一步了解不同生物的需求,为标养箱的运行提供更全面和详细的记录,并且不断学习和尝试新的技术和方法,以提高标养箱的使用效果和效率。
标养的试块放置在标准养护室28天送检检测砼配合比同条件养护试块放置在浇捣部位一起养护600°温度送检
检测浇捣部位强度
拆模试块放置在浇捣部位一起养护一般在7~18天送检至少在同条件之前是用来估计浇捣部位强度用的所谓
等效养护龄期,就是逐日累计养护温度达到600℃.d,且龄期宜取14d~60d。
一般情况,温度取当天的平均温度。
抗渗混凝土试件成型后24小时拆模,然后送入养护室养护,一般养护至28天龄期进行试验。
同养标养都需要留置,抗渗的还需留置抗压试块,标养28
天需送检,同养的平均温度累积600度需送检,60天内累积温度达不到
600度的,需在第60天送检
1、刚刚浇筑的混凝土,要看看你的部位才行啊,如果是楼面砼的话,标养试块,
同条件养护试块都要做的。
如果是地下室基础底板、外墙板等砼的话,那是抗渗标养试块,同条件养护试块。
如果是地下室内墙、内柱的话,那就是标养试块,同条件养护试块。
如果是地下室顶板砼的话,有覆盖土的地方,那是做抗渗标养试块,同条件养护
试块;没有覆盖土的地方,那是标养试块,同条件养护试块。
如果是主体结构验收完成后,在砌墙的位置浇捣的砼,高度一般是200mm,那就叫二次结构砼,试块就是二次结构试块了。
它一般是做标养试块就行了。
标养试块一组3块
同条件养护试块一组3块
标养抗渗试块一组6块
应根据规范要求留置试块
标养试块从做之后,一般要做第27天~~29送去检测中心试压砼强度。
同条件试块从做好之后,一般要达到600度天才允许送去检测中心试压砼强度。
现场所有砼都要做砼标养试块的。
养护室混凝土试块进出记录楼号:18#楼
养护室混凝土试块进出记录楼号:11#楼
养护室混凝土试块进出记录楼号:12 #楼
养护方式:B为标准养护,C标养拆模。
青山湖越秀城市综合体项目C区二期
养护室混凝土试块进出记录楼号:12 #楼
养护室混凝土试块进出记录楼号:12 #楼
养护室混凝土试块进出记录楼号:17 #楼
养护室混凝土试块进出记录楼号:17 #楼
养护室混凝土试块进出记录楼号:17 #楼
养护室混凝土试块进出记录地下室
养护室混凝土试块进出记录
青山湖越秀城市综合体项目C区二期
欢迎您的下载,
资料仅供参考!
致力为企业和个人提供合同协议,策划案计划书,学习资料等等
打造全网一站式需求。
见证记录
编号:
工程名称:凌宇犀地B-4#楼
取样部位:主体10~12层填充墙、构造柱、过梁、翻边、压顶、防水圈
样品名称:C25混凝土试块(标养)取样数量:2组
取样地点:施工现场取样日期:2016年9月2日
见证记录:
2016年9月2日浇筑的主体10~12层填充墙、构造柱、过梁、翻边、压顶、防水圈。
监理旁站监督现场取样,留置2组标养。
2016年9月30日送检。
有见证取样和送检印章:
取样人签字:
见证人签字:
填制日期:2016年9月2日
见证记录
编号:
工程名称:凌宇犀地B-4#楼
取样部位:主体13~15层填充墙、构造柱、过梁、翻边、压顶、防水圈
样品名称:C25混凝土试块(标养)取样数量:2组
取样地点:施工现场取样日期:2016年9月30日
见证记录:
2016年9月30日浇筑的主体13~15层填充墙、构造柱、过梁、翻边、压顶、防水圈。
监理旁站监督现场取样,留置2组标养。
2016年10月28日送检。
有见证取样和送检印章:
取样人签字:
见证人签字:
填制日期:2016年9月30日。

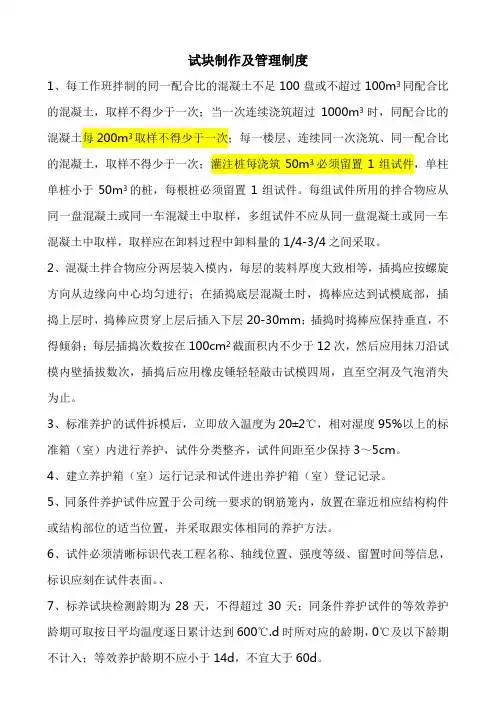

试块制作及管理制度1、每工作班拌制的同一配合比的混凝土不足100盘或不超过100m3同配合比的混凝土,取样不得少于一次;当一次连续浇筑超过1000m3时,同配合比的混凝土每200m3取样不得少于一次;每一楼层、连续同一次浇筑、同一配合比的混凝土,取样不得少于一次;灌注桩每浇筑50m3必须留置1组试件,单柱单桩小于50m3的桩,每根桩必须留置1组试件。
每组试件所用的拌合物应从同一盘混凝土或同一车混凝土中取样,多组试件不应从同一盘混凝土或同一车混凝土中取样,取样应在卸料过程中卸料量的1/4-3/4之间采取。
2、混凝土拌合物应分两层装入模内,每层的装料厚度大致相等,插捣应按螺旋方向从边缘向中心均匀进行;在插捣底层混凝土时,捣棒应达到试模底部,插捣上层时,捣棒应贯穿上层后插入下层20-30mm;插捣时捣棒应保持垂直,不得倾斜;每层插捣次数按在100cm2截面积内不少于12次,然后应用抹刀沿试模内壁插拔数次,插捣后应用橡皮锤轻轻敲击试模四周,直至空洞及气泡消失为止。
3、标准养护的试件拆模后,立即放入温度为20±2℃,相对湿度95%以上的标准箱(室)内进行养护,试件分类整齐,试件间距至少保持3~5cm。
4、建立养护箱(室)运行记录和试件进出养护箱(室)登记记录。
5、同条件养护试件应置于公司统一要求的钢筋笼内,放置在靠近相应结构构件或结构部位的适当位置,并采取跟实体相同的养护方法。
6、试件必须清晰标识代表工程名称、轴线位置、强度等级、留置时间等信息,标识应刻在试件表面。
、7、标养试块检测龄期为28天,不得超过30天;同条件养护试件的等效养护龄期可取按日平均温度逐日累计达到600℃.d时所对应的龄期,0℃及以下龄期不计入;等效养护龄期不应小于14d,不宜大于60d。
青岛市胶州建设集团有限公司青岛公司。
混凝土试块标准养护记录表一、前言。
混凝土试块标准养护是保证混凝土强度和耐久性的重要措施。
养护记录表是对混凝土试块养护过程的详细记录,能够及时发现问题并加以解决,保证混凝土试块的质量。
本文档旨在规范混凝土试块标准养护记录的内容和格式,以便工程人员进行规范操作。
二、养护记录表。
1. 试块编号,_________ 。
2. 浇筑日期,_________ 。
3. 养护开始时间,_________ 。
4. 养护结束时间,_________ 。
5. 养护环境温度,_________ 。
6. 养护环境湿度,_________ 。
7. 养护措施,_________ 。
8. 养护人员,_________ 。
9. 养护记录:养护日期养护环境温度(℃)养护环境湿度(%)养护措施养护人员。
第1天。
第2天。
第3天。
第4天。
第5天。
第6天。
第7天。
第14天。
第28天。
10. 养护记录表填写说明:(1)试块编号,每个混凝土试块都有唯一的编号,便于对试块进行追踪和管理。
(2)浇筑日期,记录混凝土试块浇筑的具体日期。
(3)养护开始时间和养护结束时间,记录混凝土试块开始养护和结束养护的具体时间。
(4)养护环境温度和湿度,记录混凝土试块养护期间的环境温度和湿度,这两个因素对混凝土试块的养护效果有着重要影响。
(5)养护措施,详细记录混凝土试块养护过程中采取的措施,如覆盖湿布、喷水养护等。
(6)养护人员,记录参与混凝土试块养护的人员姓名,便于责任追溯。
(7)养护记录,按照养护日期逐一记录混凝土试块养护期间的环境温度、湿度、养护措施和养护人员。
三、注意事项。
1. 养护环境温度和湿度的记录要准确可靠,可采用温湿度记录仪进行实时监测。
2. 养护措施要按照相关标准和规范执行,确保养护效果。
3. 养护记录要及时、完整、清晰,便于日后查询和分析。
4. 养护人员要严格按照操作规程进行操作,确保养护质量。
四、结语。
混凝土试块标准养护记录表是保证混凝土试块养护质量的重要工具,对养护过程进行详细记录能够及时发现问题并加以解决,保证混凝土试块的质量稳定。
