隧道工程施工安全外业检查表
- 格式:docx
- 大小:24.73 KB
- 文档页数:19

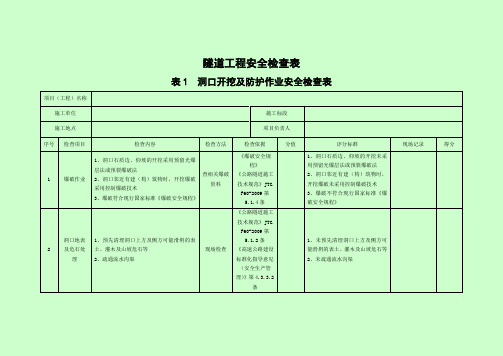

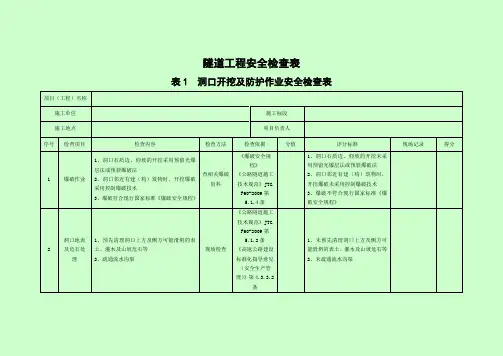

隧道工程安全检查表表1 洞口开挖及防护作业安全检查表项目(工程)名称施工单位施工标段施工地点项目负责人序号检查项目检查内容检查方法检查依据分值评分标准现场记录得分1 爆破作业1、洞口石质边、仰坡的开挖采用预留光爆层法或预裂爆破法2、洞口邻近有建(构)筑物时,开挖爆破采用控制爆破技术3、爆破符合现行国家标准《爆破安全规程》查相关爆破资料《爆破安全规程》《公路隧道施工技术规范》JTGF60-2009第5.1.4条1、洞口石质边、仰坡的开挖未采用预留光爆层法或预裂爆破法2、洞口邻近有建(构)筑物时,开挖爆破未采用控制爆破技术3、爆破不符合现行国家标准《爆破安全规程》2 洞口地表及危石处理1、预先清理洞口上方及侧方可能滑坍的表土、灌木及山坡危石等2、疏通流水沟渠现场检查《公路隧道施工技术规范》JTGF60-2009第5.1.2条《高速公路建设标准化指导意见(安全生产管理)》第4.3.3.2条1、未预先清理洞口上方及侧方可能滑坍的表土、灌木及山坡危石等2、未疏通流水沟渠3 天沟施作1、洞口边、仰坡上方的天沟及时施作2、对土质天沟做到随挖随砌现场检查《公路隧道施工技术细则》JTG/TF60-2009第5.1节相关内容1、洞口边、仰坡上方的天沟未及时施作2、对土质天沟未做到随挖随砌4 洞口边、仰坡土石方开挖1、做到分层开挖、分层支护2、按设计要求进行边、仰坡放线现场检查《公路隧道施工技术细则》JTG/TF60-2009第5.1.3条1、未做到分层开挖、分层支护2、未按设计要求进行边、仰坡放线5 洞口端墙处土石方开挖1、开挖结合该地地层稳定程度进行2、开挖方式符合隧道施工工艺现场检查《高速公路建设标准化指导意见(安全生产管理)》第4.3.3.2条1、开挖未结合该地地层稳定程度进行2、开挖方式不符合隧道施工工艺6 洞口土石方堆弃1、不引起周围交通堵塞2、避免造成周围排水不畅、过大土压力引起山坡坍塌和对桥梁墩台的偏压现场检查《高速公路建设标准化指导意见(安全生产管理)》第4.3.3.1条1、可能引起周围交通堵塞2、存在造成周围排水不畅、过大土压力引起山坡坍塌和对桥梁墩台的偏压的现象7 洞口危险段防护1、处于陡峭、高边坡的洞口增设安全棚、安全栅栏或安全网2、危险段采取加固措施现场检查《公路隧道施工技术规范》JTGF60-2009第5.1.3条《建筑施工高处作业安全技术规范》JGJ 80-1991第3.2.1条1、处于陡峭、高边坡的洞口未增设安全棚、安全栅栏或安全网,每发现一处扣2、危险段未采取加固措施,每发现一处扣8施工机具(挖掘机、风动钻机等大型设备和大型支架)1、挖掘机、风动钻机等常用施工机械及机具在操作和使用时检查其安全性能2、施工机具使用落实到人3、施工机具定期检查和维护查相关记录资料、现场检查《高速公路建设标准化指导意见(安全生产管理)》第2.9条《高速公路建设标准化指导意见(安全生产管理)》第4.2.3.3条1、挖掘机、风动钻机等常用施工机械及机具在操作和使用时未检查其安全性能,每发现一例扣2、施工机具使用未落实到人,每发现一例扣3、施工机具未定期检查和维护,每发现一例扣9 地层加固1、管棚施工时遵守钢管吊装和使用时的起吊安全规程2、抗滑桩施工采用打桩机作业时,采取措施加固和稳定重型机械3、采用人工挖孔作业时,设置人员上下升降设备、通风设备4、采用人工挖孔作业时采取防护措施,防止坠物伤人5、注浆作业时,加强对注浆软管和接头的现场检查《高速公路建设标准化指导意见(安全生产管理)》第2.4条1、管棚施工时未遵守钢管吊装和使用时的起吊安全规程2、抗滑桩施工采用打桩机作业时,未采取措施加固和稳定重型机械,每缺一项扣3、采用人工挖孔作业时,未设置人员上下升降设备、通风设备,每缺一项扣4、采用人工挖孔作业时未采取防完好性和可靠性检查6、施工人员有完善的保护用具7、堵管处理采取先减压再处理的措施8、地表锚杆作业时采取措施防止卡钻9、注浆人员佩戴防护用具护措施,防止坠物伤人5、注浆作业时,未加强对注浆软管和接头的完好性和可靠性检查6、施工人员无完善的保护用具,每发现一人扣7、堵管处理未采取先减压再处理的措施7、地表锚杆作业时未采取措施防止卡钻8、注浆人员未佩戴防护用具,每发现一人扣10 脚手架、工作平台1、施工脚手架和作业平台搭设牢固2、高处作业符合国家现行《建筑施工高处作业安全技术规范》JGJ 80-1991的规定现场检查《建筑施工高处作业安全技术规范》JGJ 80-1991第6条《高速公路建设标准化指导意见(安全生产管理)》第2.5.1.1、2.5.2.1、2.5.3.1条1、施工脚手架和作业平台搭设不牢固,每发现一处扣2、高处作业不符合国家现行《建筑施工高处作业安全技术规范》JGJ 80-1991的规定,每发现一例扣检查方:被检方:检查人(签名):接收人(签名):年月日年月日表2 明洞作业安全检查表项目(工程)名称施工单位施工标段施工地点项目负责人序号检查项目检查内容检查方法检查依据分值评分标准现场记录得分1 雨天施工的安全及防护措施1、制定严密的施工方案2、制定严密防护措施3、对山体稳定情况进行了监测和检查现场检查、查相关资料《公路隧道施工技术规细则》JTG/TF60-2009第11.2条《高速公路建设标准化指导意见(安全生产管理)》第4.3.3.2条1、未制定严密的施工方案2、未制定严密防护措施3、对山体稳定情况未进行了监测和检查2 洞顶及四周的防排水措施1、对洞顶及四周采取了防水、排水措施现场检查《公路隧道施工技术规细则》JTG/TF60-2009第11.2条《高速公路建设标准化指导意见(安全生产管理)》第4.3.3.2条1、未对洞顶及四周采取防水、排水措施,每项扣2、未对洞顶四周采取防水、排水措施,每项扣3 土石方开挖1、勘测开挖处的地形、地质条件2、勘测边仰坡的稳定程度3、开挖时按自上而下的顺序进行现场检查、查相关记录资料《公路隧道施工技术规细则》第5.2.1条《高速公路建设标1、未勘测开挖处的地形、地质条件2、未勘测边仰坡的稳定程度3、开挖时未按自上而下的顺序准化指导意见(安全生产管理)》第4.3.3.1条进行4明洞衬砌安全措施模板及支架安全性能检算及验收1、对模板及支(拱)架的强度、刚度和稳定性进行检算2、模板及支架的安装稳固牢靠3、模板及支架与脚手架之间相互连接4、脚手架和工作平台搭设牢固5、脚手架和工作平台设有扶手、栏杆6、衬砌钢筋安装时设有临时支撑7、衬砌端头挡板安设牢固8、衬砌端头挡板支撑稳固9、衬砌端头挡板有防止模板移动的措施10、起重吊装作业时符合起重吊装安全规定现场检查、查相关记录《高速公路建设标准化指导意见(安全生产管理)》第2.4、2.5条《公路隧道施工技术细则》JTG/TF60-2009第5.2、7.5、17.1.4条《公路隧道施工技术规范》JTGF60-2009第8.6条《建筑施工高处作业安全技术规范》1、未对模板及支(拱)架的强度、刚度和稳定性进行检算,每缺一项扣2、模板及支架的安装不稳固不牢靠3、模板及支架与脚手架之间未相互连接4、脚手架和工作平台搭设不牢固5、脚手架和工作平台未设扶手、栏杆,每缺一项扣6、衬砌钢筋安装时未设临时支撑7、衬砌端头挡板未安设牢固8、衬砌端头挡板支撑不稳固9、衬砌端头挡板无防止模板移动的措施起重吊装作业时不符合起重吊装安全规定5 模板及支架的安装稳固性现场检查6 脚手架、安全平台的安全防护现场检查7 衬砌钢筋临时支撑现场检查8 起重吊装作业现场检查9 明洞防水施工1、涂抹热沥青时,作业人员佩戴防护口罩、手套、安全带等防护用具2、卷材铺设时严格遵守作业程序现场检查《公路隧道施工技术细则》JTG/TF60-2009第5.2.6条《高速公路建设标1、涂抹热沥青时,作业人员未佩戴防护口罩、手套、安全带等防护用具,每发现一人扣2、卷材铺设时未严格遵守作业准化指导意见(安全生产管理)》第2.8.2.6条程序10 明洞回填1、回填在防水层完成后2、回填在衬砌达到设计强度的70%后进行查相关记录、资料《公路隧道施工技术细则》JTG/TF60-2009第5.2.5条1、防水层未完成即回填2、在衬砌未达到设计强度的70%就进行回填检查方:被检方:检查人(签名):接收人(签名):年月日年月日表3 洞门作业安全检查表项目(工程)名称施工单位施工标段施工地点项目负责人序号检查项目检查内容检查方法检查依据分值评分标准现场记录得分1 特殊季节施工1、洞门避开雨天和严寒季节施工2、特殊季节洞门及早完成现场检查1、洞门未避开雨天和严寒季节施工2、特殊季节洞门未及早完成2 洞门基础加固1、置于稳固的地基上2、当地基承载力不能满足要求时,结合具体条件采取加固措施现场检查《高速公路建设标准化指导意见(安全生产管理)》第4.3.2、4.3.3条1、未置于稳固的地基上2、当地基承载力不能满足要求时,未结合具体条件采取加固措施3 洞门施工安全措施模板及支架安全性能检算及验收1、对模板及支(拱)架的强度、刚度和稳定性进行检算2、模板及支架安装稳固牢靠3、模板及支架与脚手架之间相互连接4、脚手架和工作平台搭设牢固现场检查《高速公路建设标准化指导意见(安全生产管理)》第2.4、2.5条《建筑施工起重吊1、未对模板及支(拱)架的强度、刚度和稳定性进行检算,每缺一项扣2、模板及支架未安装稳固牢靠3、模板及支架与脚手架之间未相互连接4 模板及支架的安装稳固性5、脚手架和工作平台设有扶手、栏杆6、起重吊装作业符合起重吊装安全规定装工程安全技术规范》4、脚手架和工作平台搭设不牢固5、脚手架和工作平台未设扶手、栏杆6、起重吊装作业不符合起重吊装安全规定5脚手架、安全平台6 起重吊装作业检查方:被检方:检查人(签名):接收人(签名):年月日年月日表4 超前地质预报作业安全检查表项目(工程)名称施工单位施工标段施工地点项目负责人序号检查项目检查内容检查方法检查依据分值评分标准现场记录得分1 作业环境1、地质预报工作的进行在隧道找顶作业结束后2、高地应力区隧道的地质预报工作的进行待工作面支护完成后3、开始工作前观察并排除操作空间上方、周围的安全隐患(如钻探开挖工作面附近有危石存在)现场检查《公路隧道施工技术细则》JTG/TF60-2009第10条1、地质预报工作的进行未在隧道找顶作业结束后2、高地应力区隧道的地质预报工作的进行未在工作面支护完成后3、开始工作前未观察并排除了操作空间上方、周围的安全隐患2 高空作业1、超前地质预报中使用的作业台架、高空升降车等设备安设牢固2、操作人员遵守高处作业的有关规定现场检查《建筑施工高处作业安全技术规范》相关内容3、超前地质预报中使用的作业台架、高空升降车等设备未安设牢固4、操作人员未遵守高处作业的有关规定3 钻探法预报的钻孔作业1、编制钻孔作业规程2、开钻前进行安全技术交底3、采用电机驱动的钻机4、施工用电由持证上岗的电工负责5、孔口管安设牢固6、钻机使用的高压风、高压水的各种连接部件采用符合要求的高压配件现场检查、查相关记录资料《施工现场临时用电安全技术规范》JGJ46-2005第3.2.1条《高速公路建设标准化指导意见(安全生产管理)》第1、未编制钻孔作业规程2、开钻前未进行安全技术交底3、未采用电机驱动的钻机4、负责施工用电的电工未持证上岗,每发现一人扣5、孔口管未安设牢固6、钻机使用的高压风、高压水的7、钻机使用的高压风、高压水的管路连接安设牢固8、钻机使用的高压风、高压水的管路连接经常检查9、钻孔时,钻机前方安设挡板10、钻孔时,规定非操作人员禁止进入工作区域5.1.4.3、4.3.3.2条各种连接部件采用的高压配件不符合要求,每发现一处扣7、钻机使用的高压风、高压水的管路连接安设不牢固8、未经常检查钻机使用的高压风、高压水的管路连接9、钻孔时,钻机前方未安设挡板10、钻孔时,有非操作人员进入工作区域4 突泥突水预防1、在斜井和反坡地段施工,当其处于富水区时,超前钻探作业要做好钻孔突涌水处治的方案2、安装孔口安全装置3、孔口固定牢固4、安装控制闸阀5、进行耐压试验6、钻进施工前耐压试验达到要求7、当地下水压力大于一定数值时,孔口管上焊接法兰盘8、用锚杆将法兰盘固定在岩壁上9、对软弱破碎带地层设置止浆墙10、钻探过程中发现岩壁松软、掉块或钻孔中的水压、水量突然增大,以及有顶钻等异状时,停止钻进,立即上报处理,并派人监测水情11、当发现情况危急时,立即撤出人员现场检查、查相关记录资料《公路隧道施工技术细则》JTG/TF60-2009第10章相关内容1、在斜井和反坡地段施工,当其处于富水区时,超前钻探作业未做好钻孔突涌水处治的方案2、未安装孔口安全装置3、孔口未固定牢固4、未安装控制闸阀5、未进行耐压试验6、钻进施工前耐压试验未达到要求7、当地下水压力大于一定数值时,孔口管上未焊接法兰盘8、未用锚杆将法兰盘固定在岩壁上9、未对软弱破碎带地层设置止浆墙10、钻探过程中发现岩壁松软、掉块或钻孔中的水压、水量突然增12、当发生危急情况撤出人员后采取措施进行处理大,以及有顶钻等异状时,未停止钻进,立即上报处理,并派人监测水情,每项扣11、当发现情况危急时,未立即撤出人员12、发生危急情况撤出人员后未采取措施进行处理5 加深炮孔探测1、是否在残孔内加深炮孔进行探测现场检查《爆破安全规程》第4章相关内容《公路隧道施工技术规范》JTGF60-2009第6.4节相关内容1、在残孔内加深炮孔进行探测6 爆破法探测1、采用地震波反射法预报时,使用的炸药量不大于75g2、炸药和雷管由持有爆破证的专人领取和操作3、从事爆破作业的为专业人员现场检查《爆破安全规程》第4章相关内容1、采用地震波反射法预报时,使用的炸药量大于75g2、炸药和雷管不是由持有爆破证的专人领取和操作3、从事爆破作业的不是专业人员检查方:被检方:检查人(签名):接收人(签名):年月日年月日表5 全断面开挖作业安全检查表项目(工程)名称施工单位施工标段施工地点项目负责人序号检查项目检查内容检查方法检查依据分值评分标准现场记录得分1 开挖作业平台安全防护措施1、隧道开挖使用的作业台架在进行强度、刚度和稳定性检算,经验收合格后使用2、台架四周设置安全防护栏杆现场检查《公路隧道技术规范》第8.2.8条1、隧道开挖使用的作业台架未进行强度、刚度和稳定性的检算2、作业台架未经验收合格就投入使用3、台架四周未设置安全防护栏杆2现场开挖循环进尺、炸药用量1、隧道在开挖下一循环作业前,对照设计检查初期支护施作情况来确保施工作业环境安全2、控制一次同时起爆的炸药量以便减少爆破振动对围岩的影响现场检查《高速公路建设标准化指导意见(安全生产管理)》第4.3.3.2条1、隧道在开挖下一循环作业前,未对照设计检查初期支护施作情况来确保施工作业环境安全2、未控制一次同时起爆的炸药量3地质条件较差时,对围岩进行超前支护或预加固1、对围岩进行超前支护或预加固2、按照工艺要求控制循环进尺现场检查《公路隧道施工技术规范》JTGF60-2009第6.1.21、未对围岩进行超前支护或预加固2、未按照工艺要求控制循环进尺4 地质条件变化后开挖方法及时变换1、根据情况及时变换适宜的开挖方法现场检查《公路隧道施工技术规范》JTGF60-2009第6.1.1条1、未根据情况及时变换适宜的开挖方法5 爆破找顶1、隧道开挖爆破后先采用机械进行找顶,然后用人工找顶2、人工找顶时对周围环境中的碎石、危石进行清理现场检查《公路隧道施工技术规范》JTGF60-2009第6.1.2条《高速公路建设标准化指导意见(安全生产管理)》第4.3.3.2条1、隧道开挖爆破后未采用先采用机械进行找顶,然后用人工找顶的方式2、人工找顶时未对周围环境中的碎石、危石进行清理6 两并行隧道开挖工作面之间的距离及防护措施1、开挖工作面保持合理的纵向距离2、间距小的隧道,采取措施防止后行洞开挖对先行洞产生不良影响现场检查《公路隧道施工技术规范》JTGF60-2009第6.1.5、6.2.1条1、开挖工作面未保持合理的纵向距离2、间距小的隧道,未采取措施防止后行洞开挖对先行洞产生的不良影响7 隧道贯通前的安全措施1、接近贯通面时,两端施工采取有效手段加强联系与统一指挥2、隧道两个开挖工作面距离接近15m时,采取一端掘进另一端停止作业并撤走人员和机具的措施3、在安全距离处设置禁止入内的警示标志现场检查《公路隧道施工技术规范》JTGF60-2009第6.1.5条《高速公路建设标准化指导意见(安全生产管理)》第4.3.3.21、接近贯通面时,两端施工未采取有效手段加强联系与统一指挥2、隧道两个开挖工作面距离接近15m时,未采取一端掘进另一端停止作业并撤走人员和机具的措施,每缺一项扣3、在安全距离处未设置禁止入内的警示标志条检查方:被检方:检查人(签名):接收人(签名):年月日年月日表6 台阶法开挖作业安全检查表项目(工程)名称施工单位施工标段施工地点项目负责人序号检查项目检查内容检查方法检查依据分值评分标准现场记录得分1 现场台阶长度和高度1、围岩稳定性较差时,台阶长度控制在一倍洞径现场检查《公路隧道施工技术细则》JTG/TF60-2009第6.2.3条1、围岩稳定性较差时,台阶长度未控制在一倍洞径2地质条件较差、工作面不稳定时,开挖进尺调整和采取加固措施1、采用短进尺或上下台阶错开开挖或预留核心土的措施2、必要时采用喷射混凝土或玻璃纤维锚杆对开挖工作面进行加固现场检查《公路隧道施工技术细则》JTG/TF60-2009第6.2.3条1、未采用短进尺或上下台阶错开开挖或预留核心土的措施2、必要时未采用喷射混凝土或玻璃纤维锚杆对开挖工作面进行加固3 现场开挖循环进尺控制1、根据围岩地质条件和初期支护钢架间距合理确定2、间距最大不超过1.5m现场检查《公路隧道施工技术规范》JTGF60-2009第8.5条1、未根据围岩地质条件和初期支护钢架间距合理确定2、间距超过1.5m4 控制围岩及初期支1、当围岩地质较差、变形较大时,上部断面开挖后立即施作锁脚锚管(杆)、扩大拱现场检查《公路隧道施工技术细则》JTG/T1、当围岩地质较差、变形较大时,上部断面开挖后,未立即施作锁脚护变形的措施脚、临时仰拱等措施F60-2009第6.2.3条锚管(杆)、扩大拱脚、临时仰拱等措施5 下台阶一次开挖长度1、台阶下部断面一次开挖长度与上部断面相同2、一次开挖长度不超过1.5m现场检查《高速公路建设标准化指导意见(安全生产管理)》第4.3.3.2条1、台阶下部断面一次开挖长度不与上部断面相同2、一次开挖长度超过1.5m6 下半断面开挖后初期支护及时施作1、台阶下部开挖后,及时喷射混凝土进行封闭2、当设有钢架时,及时安装下部钢架并喷射混凝土3、拱脚是否长时间悬空现场检查《公路隧道施工技术规范》JTGF60-2009第6.2.2、8.5条《高速公路建设标准化指导意见(安全生产管理)》第4.3.3.2条1、台阶下部开挖后,未及时喷射混凝土进行封闭2、当设有钢架时,未及时安装下部钢架并喷射混凝土,每缺一项扣3、拱脚长时间悬空7 仰拱一次开挖长度及封闭1、仰拱开挖要控制一次开挖长度2、开挖后立即施作初期支护,封闭成环现场检查《高速公路建设标准化指导意见(安全生产管理)》第4.3.3.2条1、仰拱开挖未控制一次开挖长度2、开挖后未立即施作初期支护,封闭成环8 开挖作业平台安全防护措施1、隧道开挖使用的作业台架进行强度、刚度和稳定性检算2、在经验收合格后使用3、台架四周设置安全防护栏杆现场检查《公路隧道技术规范》JTGF60-2009第8.2.8条1、隧道开挖使用的作业台架未进行强度、刚度和稳定性检算,每缺一项扣2、未在经验收合格后就投入使用3、台架四周未设置安全防护栏杆9 爆破后找顶1、隧道找顶在通风后进行2、有专人指挥3、照明有充足的光照度4、找顶后进行安全确认5、其他作业人员在安全确认合格后进入开挖工作面作业现场检查《公路隧道施工技术细则》JTG/TF60-2009第12.3条《高速公路建设标准化指导意见(安全生产管理)》第4.3.2.3条1、隧道找顶未在通风后进行2、无专人指挥3、照明无充足的光照度4、找顶后未进行安全确认5、其他作业人员在未安全确认合格就进入开挖工作面作业检查方:被检方:检查人(签名):接收人(签名):年月日年月日表7 分部法开挖作业安全检查表项目(工程)名称施工单位施工标段施工地点项目负责人序号检查项目检查内容检查方法检查依据分值评分标准现场记录得分1 开挖作业平台安全防护措施1、隧道开挖使用的作业台架进行强度、刚度和稳定性检算2、在经验收合格后使用3、台架四周设置安全防护栏杆现场检查《公路隧道技术规范》JTG F60-2009第8.2.8条1、隧道开挖使用的作业台未进行强度、刚度和稳定性检算,每缺一项扣2、在未经验收合格后就投入使用3、台架四周未设置安全防护栏杆2 选择开挖方式1、选用机械开挖和人工配合的方式2、特殊情况采用弱爆破开挖时,严格控制炸药用量现场检查《公路工程施工安全技术规程》JTJ076-1995JTJ076-95第6.2.8.6条1、未选用机械开挖和人工配合的方式2、特殊情况采用弱爆破开挖时,未严格控制炸药用量3 现场各分部合理划分及循环进尺控制1、根据地质条件、隧道断面等情况合理进行分部2、开挖进尺控制在1.0 m以内现场检查《公路隧道施工技术细则》JTG/T F60-2009第15.8.1条1、未根据地质条件、隧道断面等情况合理进行分部2、开挖进尺未控制在1.0 m以内4 开挖后及时施作初期支护,封闭成环1、开挖后及时进行初期支护及临时支护2、尽早封闭成环现场检查《高速公路建设标准化指导意见(安全生产管理)》第4.3.3.21、开挖后未及时进行初期支护及临时支护,每缺一项扣2、未尽早封闭成环。

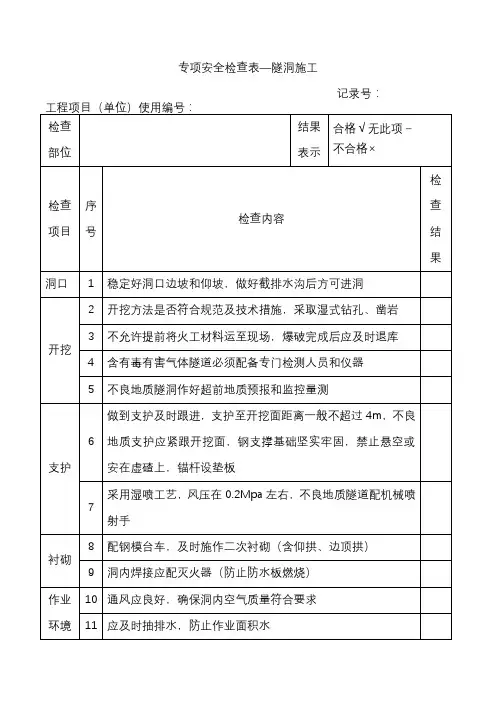

隧道施工质量安全主要检查项目及标准序号工序检查项目标准备注1 开挖控制1.按围岩级别编制爆破设计方案,对爆破设计进行技术交底,按爆破设计交底布孔施作,按要求填塞炮泥,不得在残眼内重新钻孔,装药,按照要求对哑炮进行处理,爆破作业人员必须经培训合格持证上岗。
2.超前地质预报按设计要求施作,纳入工序管理,资料齐全3.开挖方法符合设计要求4.台阶法施工上台阶每循环开挖支护进尺:Ⅴ、Ⅵ级围岩1榀钢架间距,Ⅳ级围岩2榀钢架间距Ⅳ级及以下围岩边墙每循环开挖支护进尺为2榀钢架间距上台阶长度不超过7m5.超挖拱部:Ⅰ级围岩20cm,Ⅱ~Ⅳ级25cm,Ⅴ、Ⅵ级15cm边墙:允许平均超挖10cm6.欠挖隧道不应欠挖,只有当围岩完整、石质坚硬时,个别突出部分允许侵限10cm,拱脚和墙脚以上1m内严禁欠挖2 初期支护1.初期支护时间开挖后立即进行2.初期支护背后空洞不得有空洞,用同级混凝土填塞3.锚杆、超前小导管、管棚及注浆等根数、长度符合设计要求,注浆符合设计要求,系统锚杆垫板与围岩密贴4.喷射工艺、试件采用湿喷工艺,要有同条件养护试件5.喷射混凝土厚度、平整度厚度、平整度、保护层符合设计要求,不得有尖锐物外露6.钢架间距、规格、型号、连接符合设计要求,间距允许偏差±10cm不得立于虚渣上,不得悬空垂直度符合设计要求,不得有明显倾斜按设计要求设置锁脚锚杆7.钢筋网片钢筋规格、型号、间距符合设计要求搭接长度大于1~2个网孔3 仰拱1.开挖开挖标高符合设计要求Ⅳ级及以上围岩,仰拱一次性开挖不得超过3m2.基底清理无虚渣、杂物和积水,超挖部分用同级混凝土回填3.仰拱的安全距离及时施作,与掌子面的距离:Ⅲ级围岩不得超过90m,号Ⅳ级及以上围岩不得超过35m4.仰拱、填充混凝土采用移动式栈桥、分开施作5.仰拱厚度满足设计要求6.仰拱混凝土标号、强度满足设计要求,震捣密实7.养护要及时,表面无裂纹8.端头止水带按设计置中埋设4 仰拱填充1.施工缝、变形缝的位置和处理符合设计要求2.厚度符合设计要求,不得侵入二衬,要做出横向排水坡3.养护要及时,表面无裂纹5 监控量测1.量测点埋设测点在开挖面施工后及时安设,并尽快取得初读数据测点布置要牢固可靠、易于识别,并注意保护浅埋隧道,地表必须设置监测网点并实施监测2.量测点距离及数量Ⅲ级围岩,30-50m,每断面1条水平测线,拱顶设1点浅埋段间距取小值Ⅳ级围岩,10米,每台阶1条水平测线,拱顶设1点Ⅴ级及以上围岩,5米,每台阶1条水平测线,拱顶设1点3.量测项目和频次位移速度大于等于5mm/d时,每天2次位移速度为1-5mm/d时,每天1次位移速度为0.5-1mm/d时,2-3天1次位移速度为0.2-0.5mm/d时,3天1次位移速度小于0.2mm/d时,7天1次量测要做好记录,并进行数据分析等量测数据达到5mm/d或位移累计达到100mm时,要暂停掘进,并分析原因,采取措施处理6 防水工程1.防水板基面处理基面要平整,无钢筋头等2.防水板材料要检验合格,复合式、分离式防水板、自粘式,目前复合式已基本不采用。
隧道施工质量安全主要检查项目及标准序号工序检查项目标准备注1 开挖控制1.按围岩级别编制爆破设计方案,对爆破设计进行技术交底,按爆破设计交底布孔施作,按要求填塞炮泥,不得在残眼内重新钻孔,装药,按照要求对哑炮进行处理,爆破作业人员必须经培训合格持证上岗。
2.超前地质预报按设计要求施作,纳入工序管理,资料齐全3.开挖方法符合设计要求4.台阶法施工上台阶每循环开挖支护进尺:Ⅴ、Ⅵ级围岩1榀钢架间距,Ⅳ级围岩2榀钢架间距Ⅳ级及以下围岩边墙每循环开挖支护进尺为2榀钢架间距上台阶长度不超过7m5.超挖拱部:Ⅰ级围岩20cm,Ⅱ~Ⅳ级25cm,Ⅴ、Ⅵ级15cm边墙:允许平均超挖10cm6.欠挖隧道不应欠挖,只有当围岩完整、石质坚硬时,个别突出部分允许侵限10cm,拱脚和墙脚以上1m内严禁欠挖2 初期支护1.初期支护时间开挖后立即进行2.初期支护背后空洞不得有空洞,用同级混凝土填塞3.锚杆、超前小导管、管棚及注浆等根数、长度符合设计要求,注浆符合设计要求,系统锚杆垫板与围岩密贴4.喷射工艺、试件采用湿喷工艺,要有同条件养护试件5.喷射混凝土厚度、平整度厚度、平整度、保护层符合设计要求,不得有尖锐物外露6.钢架间距、规格、型号、连接符合设计要求,间距允许偏差±10cm不得立于虚渣上,不得悬空垂直度符合设计要求,不得有明显倾斜按设计要求设置锁脚锚杆7.钢筋网片钢筋规格、型号、间距符合设计要求搭接长度大于1~2个网孔3 仰拱1.开挖开挖标高符合设计要求Ⅳ级及以上围岩,仰拱一次性开挖不得超过3m2.基底清理无虚渣、杂物和积水,超挖部分用同级混凝土回填序号工序检查项目标准备注3.仰拱的安全距离及时施作,与掌子面的距离:Ⅲ级围岩不得超过90m,Ⅳ级及以上围岩不得超过35m4.仰拱、填充混凝土采用移动式栈桥、分开施作5.仰拱厚度满足设计要求6.仰拱混凝土标号、强度满足设计要求,震捣密实7.养护要及时,表面无裂纹8.端头止水带按设计置中埋设4 仰拱填充1.施工缝、变形缝的位置和处理符合设计要求2.厚度符合设计要求,不得侵入二衬,要做出横向排水坡3.养护要及时,表面无裂纹5 监控量测1.量测点埋设测点在开挖面施工后及时安设,并尽快取得初读数据测点布置要牢固可靠、易于识别,并注意保护浅埋隧道,地表必须设置监测网点并实施监测2.量测点距离及数量Ⅲ级围岩,30-50m,每断面1条水平测线,拱顶设1点浅埋段间距取小值Ⅳ级围岩,10米,每台阶1条水平测线,拱顶设1点Ⅴ级及以上围岩,5米,每台阶1条水平测线,拱顶设1点3.量测项目和频次位移速度大于等于5mm/d时,每天2次位移速度为1-5mm/d时,每天1次位移速度为0.5-1mm/d时,2-3天1次位移速度为0.2-0.5mm/d时,3天1次位移速度小于0.2mm/d时,7天1次量测要做好记录,并进行数据分析等量测数据达到5mm/d或位移累计达到100mm时,要暂停掘进,并分析原因,采取措施处理6 防水1.防水板基面处理基面要平整,无钢筋头等序号工序检查项目标准备注工程2.防水板材料要检验合格,复合式、分离式防水板、自粘式,目前复合式已基本不采用。

隧道工程施工安全检查表施工单位名称:_____________ 日期:________一、现场准备- [ ] 是否有足够的材料和设备准备好?- [ ] 是否规划了施工场地的布置和标识?- [ ] 是否配备了必要的施工维护设施,如通风装置、灭火器等?- [ ] 是否对施工人员进行了相关培训和安全教育?二、安全措施- [ ] 是否设置了适当的防护措施,如护栏、安全网等?- [ ] 是否建立了安全通道,方便人员疏散和应急救援?- [ ] 是否规范了机械设备的使用和维护流程?- [ ] 是否确保了工人佩戴个人防护用品,如安全帽、手套等?- [ ] 是否制定了消防预案,确保火灾安全措施到位?三、施工操作- [ ] 是否按照设计方案进行施工操作?- [ ] 是否进行了必要的质量检查和控制?- [ ] 是否采取了合适的施工方法和工艺?- [ ] 是否遵守了相关施工标准和规范?- [ ] 是否及时记录和处理施工中的安全隐患和问题?四、环境保护- [ ] 是否进行了垃圾分类和垃圾处理?- [ ] 是否采取了控制噪音、粉尘等污染的措施?- [ ] 是否遵守了环境保护相关法规和要求?五、其他- [ ] 是否有其他需要注意的安全事项?- [ ] 是否存在其他需要报备或申请的事项?备注:__________________________________________________________ ___该检查表仅供参考,应根据具体施工项目的特点进行调整和补充。
在施工过程中,应严格执行安全规定,确保施工安全和质量。
以上为隧道工程施工安全检查表,如有疑问或建议,请及时提出。

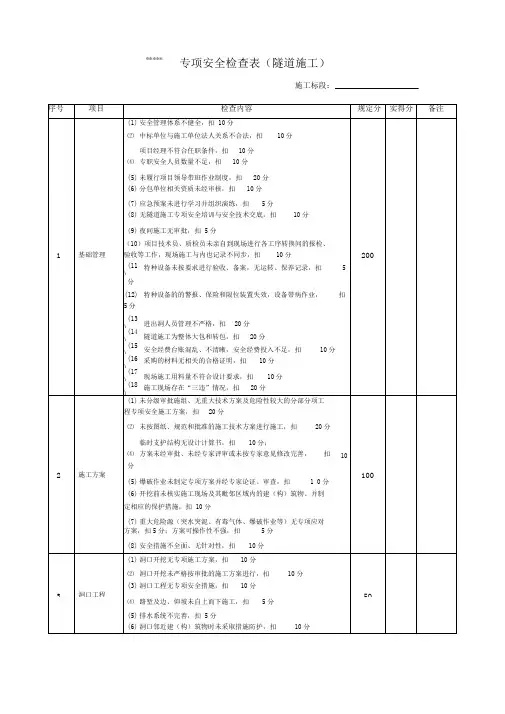

施工标段:_____________________序号项目检查内容规定分实得分备注(1) 安全管理体系不健全,扣 10分⑵中标单位与施工单位法人关系不合法,扣10分项目经理不符合任职条件,扣10分⑷专职安全人员数量不足,扣10分(5) 未履行项目领导带班作业制度,扣20分(6) 分包单位相关资质未经审核,扣10分(7) 应急预案未进行学习并组织演练,扣5分(8) 无隧道施工专项安全培训与安全技术交底,扣10分(9) 夜间施工无审批,扣 5分(10)项目技术员、质检员未亲自到现场进行各工序转换间的报检、1 基础管理验收等工作,现场施工与内也记录不同步,扣10分200(11)特种设备未按要求进行验收、备案,无运转、保养记录,扣 5分(12) 特种设备的的警报、保险和限位装置失效,设备带病作业,扣5分(13 ) 进出洞人员管理不严格,扣20分(14 ) 隧道施工为整体大包和转包,扣20分(15 ) 安全经费台账混乱、不清晰,安全经费投入不足,扣10分(16 ) 采购的材料无相关的合格证明,扣10分(17 ) 现场施工用料量不符合设计要求,扣10分(18)施工现场存在“三违”情况,扣20分(1) 未分级审批施组、无重大技术方案及危险性较大的分部分项工程专项安全施工方案,扣20分⑵未按图纸、规范和批准的施工技术方案进行施工,扣20分临时支护结构无设计计算书,扣10分;⑷方案未经审批、未经专家评审或未按专家意见修改完善,扣10分2 施工方案100(5) 爆破作业未制定专项方案并经专家论证、审查,扣 1 0分(6) 开挖前未核实施工现场及其毗邻区域内的建(构)筑物、并制定相应的保护措施,扣 10分(7) 重大危险源(突水突泥、有毒气体、爆破作业等)无专项应对方案,扣5分;方案可操作性不强,扣5分(8) 安全措施不全面、无针对性,扣10分(1) 洞口开挖无专项施工方案,扣10分⑵洞口开挖未严格按审批的施工方案进行,扣10分(3) 洞口工程无专项安全措施,扣10分3 洞口工程50⑷路堑及边、仰坡未自上而下施工,扣5分(5) 排水系统不完善,扣 5分(6) 洞口邻近建(构)筑物时未采取措施防护,扣10分***** 专项安全检查表(隧道施工)。
