耐候胶、结构胶用量计算
- 格式:docx
- 大小:11.65 KB
- 文档页数:1

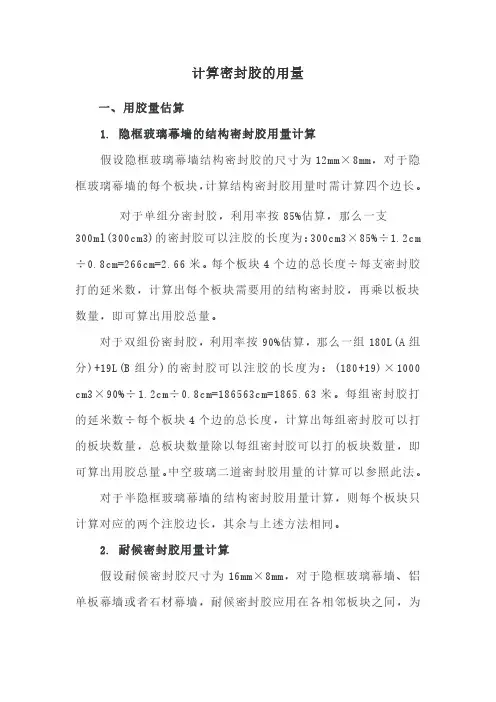

计算密封胶的用量一、用胶量估算1.隐框玻璃幕墙的结构密封胶用量计算假设隐框玻璃幕墙结构密封胶的尺寸为12mm×8mm,对于隐框玻璃幕墙的每个板块,计算结构密封胶用量时需计算四个边长。
对于单组分密封胶,利用率按85%估算,那么一支300ml(300cm3)的密封胶可以注胶的长度为:300cm3×85%÷1.2cm ÷0.8cm=266cm=2.66米。
每个板块4个边的总长度÷每支密封胶打的延米数,计算出每个板块需要用的结构密封胶,再乘以板块数量,即可算出用胶总量。
对于双组份密封胶,利用率按90%估算,那么一组180L(A组分)+19L(B组分)的密封胶可以注胶的长度为:(180+19)×1000 cm3×90%÷1.2cm÷0.8cm=186563cm=1865.63米。
每组密封胶打的延米数÷每个板块4个边的总长度,计算出每组密封胶可以打的板块数量,总板块数量除以每组密封胶可以打的板块数量,即可算出用胶总量。
中空玻璃二道密封胶用量的计算可以参照此法。
对于半隐框玻璃幕墙的结构密封胶用量计算,则每个板块只计算对应的两个注胶边长,其余与上述方法相同。
2.耐候密封胶用量计算假设耐候密封胶尺寸为16mm×8mm,对于隐框玻璃幕墙、铝单板幕墙或者石材幕墙,耐候密封胶应用在各相邻板块之间,为避免重复计算,耐候密封胶用量计算时通常只算两个边长(长和宽)。
单组分密封胶的利用率按85%估算,那么一支300ml(300cm3)的密封胶可以注胶的长度为:300cm3×85%÷1.6cm÷0.8cm=199cm=1.99米。
根据每个板块的注胶长度(长+宽,如图2所示),可以计算出每个板块需要用多少支密封胶。
再乘以板块数量,即可算出用胶总量。
在装配式建筑应用中,由于单个板块比较大,且规律性不强,一般是按照建筑胶缝总长度来计算。
胶片胶膜胶水计算方式胶片胶膜胶水计算方式1、每卷700元一般不变,为现时市场价格,市场调价变动时再变,就好像粉灰4200元/T一样,一般不会变动。
2、计算每卷的长度,即M,因开度,幅宽不一样和胶片厚薄不一,那么每卷的长度就不一样,就好像纸张一样,克重不同,每吨的张数就不一样。
3、计算方式:用市场每卷的重量,幅宽一样,重量不同时长度米数就不一样,实际上一般用50公斤计算,除于厚度,例如:所用胶片厚0.25CM.除以幅宽,例如:需用660MM或787MM拼版,主要根据你所需的小片开料,跟印刷拼版一样。
例如:小胶片13CM*4CM,那么用660MM 幅宽开13CM方向,开5个多一点毛边正好。
就选择用660MM幅宽,再除以1.36为固定值,永远不变。
这样就算出了每卷多少米。
再根据实际用料算出需要多少卷?再乘以每卷的单价,就得出总共需多少金额。
要算出每小块胶片,用总价除以小块数量=小块单价。
放数根据客户要求是否严,磨花是否严等加放数,一般按小块总数加放5%,因极容易磨花,有胶片包装时一定要隔拷贝纸,拷贝纸价格另计,如胶片需啤痕,另外按啤计费。
4、例如:某产品需13CM*4CM大小,厚0.25CM的胶片一块,数量5000个。
计算:13CM方向用660MM幅宽开5个,就选择采购660MM 幅宽的材料,采购市场价为14000元/吨,换算成公斤为14元/公斤。
即:50公斤/0.25CM厚/0.66M幅宽/1.36固定值=222.82M/每卷,省略为:222M;222M换算成CM=22200CM(所有的其它单位均换算成以上的单位再计算);用整卷胶片展开尺寸为:66*22200CM开料;66CM开13CM方向为5个;22200CM开4CM方向为5550个;即:每卷可以开5个*5550个*27750个;总数量5000个/27750个=0.18卷;每卷价格=50公斤*14元/公斤=每卷700元*0.18卷=5000个的总价=126元每小块:13CM*4CM的单价=126元/5000个=0.0252元加放数数量:5000个*5%=250个;每个单价:0.0252*250个=6.3元6.3元分摊进5000个里面=6.3元/5000个=0.0013元;合成后的单价为:0.0252元+0.0013元=0.0265元+公司利润12%5、光胶及哑胶膜每卷长度计算公式:重量(公斤)/厚度(丝)/幅宽(米)/系数=米。
幕墙定额标准2018
1、隔墙按隔断相应项目执行。
2、玻璃幕墙中的玻璃按成品玻璃考虑;幕墙的封边、封顶的费用按相应项目另行计算。
型钢、挂件设计用量与定额取定用量不同时,可以调整。
3、幕墙饰面中的结构胶与耐候胶设计用量与定额取定用量不同时,消耗量按设计计算的用量加15%的施工损耗计算。
4、型材弧形拉弯增加费按照型材弧形部分长度或重量套用相应项目计算,若型材材料价格已考虑拉弯费用的,则不另行计算。
型材弧形拉弯增加费项目只考虑人工、机械增加费用。
5、点支式玻璃幕墙钢结构桁架制作按“第六章金属结构工程”相应项目计算。
6、本章定额中的单元式幕墙是指由各种面板与支承框架在工厂制成,形成完整的幕墙结构基本单位后,运至施工现场直接安装在主体结构上的建筑幕墙。
如单元式幕墙设计为曲面或者斜面(倾斜角度大于30°时),定额中人工消耗量乘以系数1、15、单元板块使用材料材质不同时,可按设计调整单元板块材料消耗量,其他不变。
槽型埋件及连接件适用于单元式幕墙在钢筋混凝土或钢结构中预置。
7、玻璃幕墙开启窗面积并入幕墙计算,增加的人工费及五金配件套用相应项目计算,增加的型材用量并入相应幕墙项目中。
8、面层、隔墙(间壁)、隔断(护壁)项目内,除注明者外均未包括压边、收边、装饰线(板),如设计要求时,应按照“第十五章
其他装饰工程”相应项目执行;浴厕隔断已综合了隔断门所增加的工料。
9、隔墙(间壁)、隔断(护壁)、幕墙等项目中龙骨间距、规格如与设计不同时,可以调整。

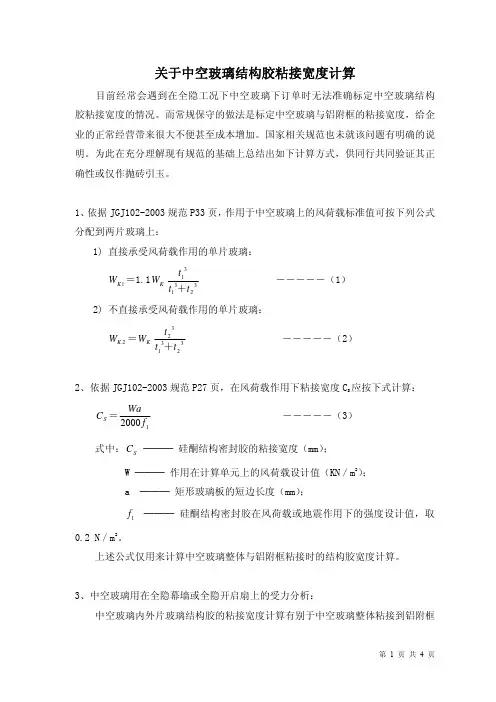

关于中空玻璃结构胶粘接宽度计算目前经常会遇到在全隐工况下中空玻璃下订单时无法准确标定中空玻璃结构胶粘接宽度的情况。
而常规保守的做法是标定中空玻璃与铝附框的粘接宽度,给企业的正常经营带来很大不便甚至成本增加。
国家相关规范也未就该问题有明确的说明。
为此在充分理解现有规范的基础上总结出如下计算方式,供同行共同验证其正确性或仅作抛砖引玉。
1、依据JGJ102-2003规范P33页,作用于中空玻璃上的风荷载标准值可按下列公式分配到两片玻璃上:1) 直接承受风荷载作用的单片玻璃:1K W =1.1K W 323131t t t + ―――――(1)2) 不直接承受风荷载作用的单片玻璃:2K W =K W 323132t t t + ―――――(2)2、依据JGJ102-2003规范P27页,在风荷载作用下粘接宽度C S 应按下式计算:S C =12000f Wa ―――――(3) 式中:S C ─── 硅酮结构密封胶的粘接宽度(mm);W ─── 作用在计算单元上的风荷载设计值(KN/m 2); a ─── 矩形玻璃板的短边长度(mm);1f ─── 硅酮结构密封胶在风荷载或地震作用下的强度设计值,取0.2 N/m 2。
上述公式仅用来计算中空玻璃整体与铝附框粘接时的结构胶宽度计算。
3、中空玻璃用在全隐幕墙或全隐开启扇上的受力分析:中空玻璃内外片玻璃结构胶的粘接宽度计算有别于中空玻璃整体粘接到铝附框上的计算。
其主要原因在于中空玻璃中空层内的空气可以传递由外片玻璃传到内片玻璃的荷载,即能明显反映出中空层空气在工作状态下其体积和压强的关系。
而中空玻璃整体粘接到铝附框时的计算是基于玻璃室内所面对的房间内空气不会由于玻璃的挠曲变形而产生房间内空气的体积和压强的明显变化,即可以认定工况下房间内恒为1个标准大气压。
中空玻璃外片外侧的风荷载设计值应为1.4K W ,即(3)式中的W 值,既然在校核中空玻璃内片玻璃强度时可以引用规范中的(2)式那么就可以认为在工况下中空玻璃空气层的压强设计值就是1.42K W 。
