地下车库顶板回填施工技术交底
- 格式:doc
- 大小:45.50 KB
- 文档页数:3

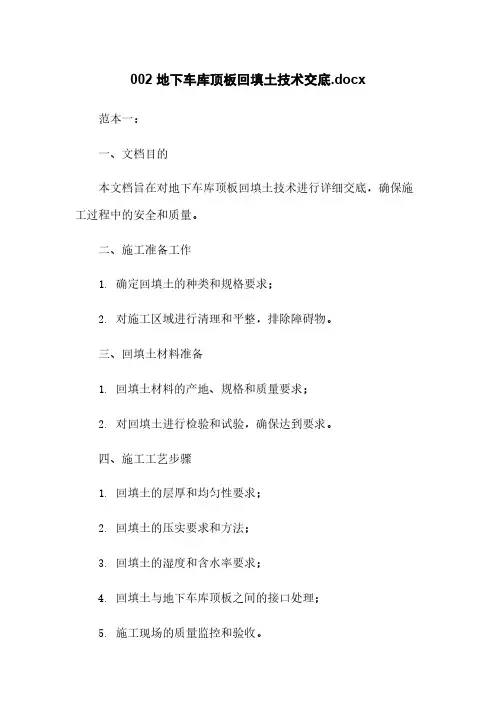

002 地下车库顶板回填土技术交底.docx 范本一:一、文档目的本文档旨在对地下车库顶板回填土技术进行详细交底,确保施工过程中的安全和质量。
二、施工准备工作1. 确定回填土的种类和规格要求;2. 对施工区域进行清理和平整,排除障碍物。
三、回填土材料准备1. 回填土材料的产地、规格和质量要求;2. 对回填土进行检验和试验,确保达到要求。
四、施工工艺步骤1. 回填土的层厚和均匀性要求;2. 回填土的压实要求和方法;3. 回填土的湿度和含水率要求;4. 回填土与地下车库顶板之间的接口处理;5. 施工现场的质量监控和验收。
五、施工注意事项1. 施工人员的安全防护;2. 施工设备和工具的选择和使用;3. 现场作业秩序和交通组织;4. 施工期间的环境保护和噪音控制。
附件:相关图纸和技术规范。
法律名词及注释:1. 回填土:指用于填充和加固地下空间的土壤材料。
2. 压实:指对土壤进行物理或化学处理,使其密实、坚固。
3. 湿度:指土壤中所含水分的含量。
4. 含水率:指土壤中水分的百分比。
5. 质量监控和验收:指对施工质量进行监督和检查,确保施工符合规定标准。
6. 环境保护:指对施工现场周边环境进行保护,减少对自然环境的破坏。
范本二:一、文档目的本文档旨在对地下车库顶板回填土技术进行详细交底,确保施工过程中的安全和质量。
二、施工准备工作1. 确定回填土的种类和规格要求;2. 对施工区域进行清理和平整,排除障碍物。
三、回填土材料准备1. 回填土材料的产地、规格和质量要求;2. 对回填土进行检验和试验,确保达到要求。
四、施工工艺步骤1. 回填土的层厚和均匀性要求;2. 回填土的压实要求和方法;3. 回填土的湿度和含水率要求;4. 回填土与地下车库顶板之间的接口处理;5. 施工现场的质量监控和验收。
五、施工注意事项1. 施工人员的安全防护;2. 施工设备和工具的选择和使用;3. 现场作业秩序和交通组织;4. 施工期间的环境保护和噪音控制。
9、A6~A8、A11、A12、A16~A18#楼沉降后浇带边要进行加固处理(加固位置为本方案工程概况中的回填土区域示意图的云线范围),采用用Φ48*3.0钢管配扣件搭设,一边采用2排立杆,横杆拉通,板底立杆纵横向间距控制在800mm以内,立杆距地面200mm 位置设置纵横向扫地杆,第一道水平杆纵横向满布,距扫地杆垂直距离为1500mm。
顶部水平杆纵横向满布。
架体周边及内部纵横向每5跨(且不小于3m),由底至顶设置连续竖向剪刀撑。
竖向剪刀撑与地面的倾角为45°~60°,用旋转扣件固定在与之相交的水平杆或立杆上,旋转扣件中心线至主节点的距离不大于150mm。
,具体搭设见下图。
沉降后浇带加固及挡土墙示意图
表B2 续前
表B2 续前
表B2 续前
表B2 续前
表B2 续前
表B2 续前
本表由施工单位填写,交底单位与接受交底单位各保存一份。

技术交底记录编号016 工程名称二七新区合村并城大田垌安置区工程施工第二标段部位名称基础工序名称土方回填技术交底施工单位新蒲建设集团有限公司交底日期2018年5月1日交底内容:一、回填部位及做法1、地下车库外墙周边:地下车库外墙周边回填土采用灰土+素土夯实做法,外墙周边800mm范围内采用2:8灰土回填,其他范围采用素土回填。
2、主楼周边:主楼外墙周边800mm范围内采用2:8灰土夯填。
3、车库顶板:采用素土夯实回填,平均厚度约1.5m。
二、施工准备(一)、技术准备1、编制土方回填专项施工方案。
2、对施工作业班组进行技术交底。
3、技术人员、施工管理人员、试验检测人员熟悉土方回填土质的技术指标要求,熟悉土方回填工艺及回填检测规范及标准。
4、做好回填通告,在任何回填施工之前48小时,施工员或测量员将要进行的工作,如回填区范围、回填标高等写成书面通知告知相关单位,以便进行跟踪及进行检测。
5、核对平面尺寸和标高;根据工程特点、回填要求等合理确定回填参数(土料含水率、虚铺厚度、压实遍数),采用新型压实机具的回填应进行压实试验来确定相关参数;6、保护好场地的控制轴线和水准点,准备施工用的各种报表、规范。
(二)、材料准备1、根据土方回填时间提前寻找供土来源。
2、根据施工作业指导书要求选用规定的普通回填料进行回填,或根据回填料的来源及实际情况报业主工程师代表进行审批。
3、回填土选用不得含有腐质物、淤泥等,对颗粒的限制不大30mm*30mm*30mm。
4、应优先选用基槽开挖出的土,但有机质含量应小于8%,回填前应过筛,粒径不大于50mm。
含水量符合压实要求的粘性土,可用作各层填料。
5、填土土料含水量的大小,直接影响到夯实质量,在夯实前应先试验,以得到符合密实度要求条件下的最优含水量和最少夯实遍数。
含水量过小,夯压不实;含水量过大,则易成橡皮土。
各种土的最优含水量和最大密实度参考数值见下表。
粘性土料施工含水量与最优含水量之差可控制-4%~+2%范围内。
地下车库顶板土方回填施工方案一想起那个地下车库顶板的土方回填施工方案,我就想起那些年和工友们一起奋斗的日夜。
那时候,我还是个施工新手,对这个行业充满好奇。
如今,我已经在这个行业摸爬滚打了十年,也算是个小有经验的大师了。
下面,我就以这个项目为例,给大家分享一下我的施工方案。
1.工程概况这个地下车库位于市中心,地理位置优越,但施工难度较大。
车库顶板面积约为10000平方米,土方回填量约为5000立方米。
我们要在保证施工质量的前提下,按时完成土方回填任务。
2.施工准备(1)人员准备:组织一支经验丰富的施工队伍,包括项目经理、施工员、质量员、安全员等。
(2)材料准备:采购合格的土方材料,确保其质量符合国家标准。
(3)设备准备:挖掘机、推土机、压路机、洒水车等设备,确保施工顺利进行。
3.施工流程(1)测量定位:根据设计图纸,对车库顶板进行测量定位,确定回填范围。
(2)土方开挖:使用挖掘机进行土方开挖,将开挖的土方运输至指定地点。
(3)基础处理:对车库顶板基础进行清理、平整,确保基础质量。
(4)土方回填:按照设计要求,将合格的土方材料回填至车库顶板。
(5)压实:使用压路机对回填土进行压实,确保土体密实。
(6)洒水养护:对回填土进行洒水养护,保证土体湿润。
(7)验收:施工完成后,组织验收,确保施工质量。
4.施工要点(1)土方回填前,要对车库顶板进行严格检查,确保顶板结构安全。
(2)回填土材料要符合国家标准,不得使用不合格材料。
(3)施工过程中,要严格控制土体含水量,避免因含水量过高导致土体不稳定。
(4)压路机压实过程中,要保证压路机行驶速度均匀,不得突然加速或减速。
(5)洒水养护过程中,要保证土体湿润,但不得积水。
5.安全措施(1)施工现场设立安全警示标志,提醒工人们注意安全。
(2)施工人员佩戴安全帽、防尘口罩、手套等防护用品。
(3)定期对施工设备进行检查,确保设备安全运行。
(4)施工现场配备急救箱,遇到突发情况能及时处理。
建筑顶板土方回填技术交底1. 背景顶板土方回填是建筑施工中常见的一种工程技术,用于填充顶板附近的土方,以强化顶板结构的稳定性和承载能力。
本文档旨在对顶板土方回填技术进行交底,确保施工人员理解并正确执行该技术。
2. 技术要求为确保顶板土方回填工作的质量和安全,以下要求必须得到严格遵守:- 确保回填土方的质量符合设计要求,包括土方的均匀性、密实度等;- 在回填土方的过程中,要注意排水和防渗措施,以防止土方回填后出现下沉或渗漏等问题;- 对于回填土方的厚度和层数,要根据顶板的设计要求进行合理确定;- 在进行土方回填前,要对顶板进行清理和检查,确保其表面结构完整且无明显缺陷;- 回填土方完成后,要及时进行检查和测试,确保回填工作符合要求;- 如有需要,可以在回填土方后进行相关修复和整平工作。
3. 施工流程顶板土方回填的施工流程一般包括以下几个步骤:1. 准备工作:包括对施工现场进行清理、环境保护、设备准备等;2. 顶板清理和检查:对顶板进行清理,确保表面干净、无明显缺陷;3. 土方回填:将符合要求的土方进行均匀回填,注意土方的层数和厚度;4. 排水和防渗措施:在土方回填过程中,注意采取排水和防渗措施,以确保顶板的稳定性;5. 检查和测试:在回填完成后,对回填土方进行检查和测试,以确保工作符合要求;6. 修复和整平:在必要时进行相关修复和整平工作,保证顶板的平整和美观。
4. 安全注意事项在进行顶板土方回填工作时,必须严格遵守以下安全注意事项:- 施工人员必须具备相关证书和资质,熟悉土方回填工作的要求和技术要点;- 在施工现场设置明显的警示标识,确保其他人员能够正确识别工作区域;- 使用适当的个人防护装备,如安全帽、防护眼镜、防尘口罩等;- 进行土方回填时,严禁在顶板上堆放其他材料或设备,防止发生滑倒等意外事故;- 如发现施工现场存在安全问题,应及时停工并报告相关负责人。
5. 质量控制为确保顶板土方回填工作的质量,应采取以下质量控制措施:- 制定详细的工作计划和施工方案,并确保施工人员理解并遵守;- 对回填土方进行质量检查和测试,包括土方的均匀性、密实度等指标;- 如有需要,可以委托第三方进行质量监督和检验,以确保工作符合相关标准;- 在施工过程中,及时记录和处理工作中存在的质量问题,确保及时整改。
交底内容:一、施工准备1、施工人员了解各部位做法及技术要求。
2、防水保护层施工完毕并验收合格,基层表面必须平整、无杂物、密实、坚固可上人,大风环境不宜施工。
3、20高塑料排水板、有出厂合格证、产品使用说明书、检验报告,运到施工现场按规定批量进行抽样检验合格。
4、接缝采用胶粘搭接,拼缝严密,滤水布搭接不小于100mm。
二、施工工艺1、工艺流程:基层清理及验收→规划弹线→空铺排水板→检查调整→检查验收→铺设排水槽(沿地库周边500mm设置)→固定牢固。
2、基层清理:施工前必须将基层上的尘土、沙粒、碎石、杂物清理干净。
3、排水板铺设:要求排水板铺设平整,沿预定方式铺设于规划好的位置,铺设过程中板材应平整、整齐不得有皱褶。
4、搭接处理:塑料排水板的接缝处采用胶沾接,长短边搭接宽度不应小于120mm。
短边采用压缝搭接,排水板铺至边处应封边处理。
5、排水板铺设完工应及时组织验收进行后续施工,应避免长时间紫外线照射影响产品质量。
6、工序之间应做好完工质量检查,未作检查不得进入下一工序施工。
三、质量标准1、排水板到工地应检查有无破损等外观质量。
2、排水板收口处必须保证上层土工布整体覆盖住以免土壤进入排水板阻塞排水。
检查各项搭接宽度。
3、如排水层破损,修补时补丁边缘离破损孔边缘不得小于70mm。
4、施工所用的材料必须要有出厂合格证书和实验报告单,同时施工前还必须见证取样进行复检,合格后方可使用。
四、成品保护1、对正在铺设的排水板应采取措施进行保护,严禁无关人员进入铺设区、或在上面从事其它作业,严禁将坚硬物及其它杂物直接堆放在排水层上。
2、未进行覆土施工土层厚度达不到要求的严禁任何车辆在上面直接行驶。
3、施工前后在排水层上严禁任何烟火。
4、施工完成后应及时办理移交手续。
5、排水板铺设完毕后不可直接行走机动车辆。
6、排水板需要垂直堆放、运输、不可压重物。
7、排水板的储藏应处于室内远离火源,不可长时间暴露与阳光直晒。
五、塑料排水板回填士:1、回填上时建议用机械车从车库顶板边缘进上处逐渐向中心区域推进,待回填高度至800-1000mm 时,机械车方能继续向前推进。
技术交底记录编号:交底内容:一、适用范围适用于“地下室顶板回顶施工”。
地下室顶板堆放材料,当荷载不大于22.6KN/m2情况下,不需要回顶,当消防车道需要作为主楼后期材料的运输通道及顶板堆放荷载大于22.6KN/m2(每平米2.26t)和消防车道在未覆土情况下行车时,需按此交底进行地下室回顶。
二、施工准备1、材料及机具木方、钢管、扣件、U托、锤子、单头扳手、活动扳手、水平尺、钢卷尺、力矩扳手三、地下室楼板回顶体系搭设施工3.1搭设步骤拆除清理原有模板支撑体系一放线排杆一铺设垫板一搭设扫地杆及立杆一搭设横杆一搭设U型托进行回顶支撑一搭设内部剪刀撑一搭设外围剪刀撑一在支撑架周I 挂警示带3.2搭设方法1、原有顶板支撑体系如是按立杆纵横距900X900搭设,则不用拆除。
2、放线排杆根据材料堆场和行车位置,搭设面积和堆放场地面积或行车面积相同。
3、铺设垫板地面清理无杂物,垫板按照放线进行铺设100*100*15mm多层板、平稳顺直,保证架体稳定。
4、支撑架体搭设根据排线定位,在距地200mm高设置扫地杆,立杆横纵间距为900x900mm,横杆步距忘1800山口,自由端不得大于500mm (层高为3.7m时,搭设步距均分),U型托外伸不得大于200mm。
木方须立放间距300mm,主梁采用双钢管间距900mm。
在搭设过程中,立杆不得倾斜。
5、剪刀撑设置脚手架四周满设竖向剪刀撑,剪刀撑须利用旋转扣件固定在立杆上或是架体主节点处。
6、针对有两层地下室区域地下一层需要回顶外,地下二层也需要回顶,回顶的架体参数同地下一层,并且立杆位置需和地下一层架体立杆位置相同。
7、回顶支撑搭设方法详见附图8、堆放荷载要求1)消防车道回顶以后运载车自身荷载加载重不得超过20吨。
运载车辆严禁走非消防车道。
2)材料堆放场地堆放荷载要求:2.1)材料堆放均布荷载不得超过22. 6+15. 3=37. 9KN/n((每平米不得超过3.79t);单位面积常用材料堆放高度:2.2)材料堆放高度不得超过2m。
地下室顶板土方回填技术交底1. 引言本文档旨在交代地下室顶板土方回填技术的具体操作方法和要求。
地下室是建筑物中重要的部分,回填土方的施工质量直接关系到地下室的稳定性和使用寿命。
因此,正确的回填土方施工技术显得尤为重要。
2. 回填土方选择选择合适的回填土方对地下室的稳定性至关重要。
我们建议使用坚实、排水能力高的粗砂作为回填土方材料。
粗砂具有良好的排水性能,能够有效消散地下室发生的地下水压力,保证地下室结构的稳定。
在选择土方时,应避免使用含有大量粘性物质或有机物的土壤,以免影响土方的力学性能和排水性能。
3. 土方回填施工要求为了确保土方回填施工的质量和效果,我们提出以下要求:- 调整回填土方的坡度,使其与地下室顶板的形状相适应,并保证土方的整体平整度。
- 进行适当的压实处理,以提高回填土方的密实度和稳定性。
- 在回填土方施工过程中,注意排除土方中的空隙和气泡,避免产生不均匀的回填现象。
- 按照设计要求,合理安排回填土方的厚度,以保证地下室顶板的承重能力和稳定性。
- 对于回填土方较高的地方,应设立临时支撑措施,确保施工过程中的安全。
4. 施工方案和措施为了规范土方回填施工过程,我们制定了以下施工方案和措施:- 在施工前,应组织专业人员进行地下室顶板土方回填工作的技术培训和安全教育。
- 施工现场应清理整齐,保持通风良好,以确保施工操作的安全和顺利进行。
- 在回填土方施工过程中,应按照施工方案的要求进行,避免出现操作不当或质量不合格的情况。
- 针对施工过程中发现的问题或难点,及时与工程负责人沟通,并采取相应的解决措施。
- 施工结束后,应进行验收和质量检查,确保回填土方施工的质量符合设计要求和相关标准。
5. 安全措施在地下室顶板土方回填施工中,为了保障工人和施工现场的安全,我们制定了如下安全措施:- 施工现场应布置警示标识,提醒工人注意安全,避免发生意外事故。
- 工人必须佩戴符合规定的安全防护用具,如安全帽、防护眼镜、防尘口罩等。
地下室顶板回填方案一、施工工艺场地内垃圾、杂物清理→地下车库顶板防水层验收、标高测量→土方进场、检验土质→分层铺土、机械平整及人工耙平→机械压实及人工配合机械夯打密实→修整找平验收。
二、回填方案1、车库顶板上土方回填均采用自卸汽车外购运送到场地回填土区域附近,集中堆放,回填时采用挖掘机、推土机与装载机配合进行场地及地下车库顶板上土方回填,大面积土方回填,要求边回填土方边采用装载机进行平整。
2、地下车库坡道、风井、主楼周边5m范围内土方回填时,用手推车运送至各个回填部位,采用人工铺摊,并随之耙平。
要求土方回填无论是机械回填还是人工回填,土方回填的表平整度都必须控制在±50mm内。
要求在土方回填过程中,必须在人工回填与机械回填交接处、土方回填区域与已回填区域交接处,自然地面与场地土方回填交接处均按工艺标准要求进行,必须在交接处边缘回填成阶梯形,以保持填方的稳定。
3、当在主楼周边土方回填时,必须先回填墙根部或管道部位及易碰撞部位的土,采用人工夯实的方法,对墙根部或管道部位及易碰撞部位起到保护作用。
4、要求填土必须分层铺摊,每层铺土厚度必须根据土质、密实度要求和机具性能确定;当采用压路机碾压时,铺土厚度为250~300mm,采用蛙式打夯机为200~250mm,要求铺完土在打夯前,必须用木耙找平。
四、质量保证措施一、工程质量目标1、消除不合格工程,杜绝质量隐患;2、分项工程合格率100%,优良率达到90%以上;3、分部工程质量合格率100%,优良率达85%以上;4、单位工程竣工一次交验合格,观感得分率90%以上;二、质量保证措施1、施工技术保证措施(1)全体技术、质量人员在主任工程师的领导下,熟悉图纸,领会设计意图,发现图纸问题并进行汇总,作好图纸会审,与设计院共同做好会审记录和设计变更洽商。
(2)将图纸和设计变更洽商及时通知到有关施共人员,将问题解决在施工之前。
(3)认真编制施工组织计、施工方案、施工技术交底,并通过分次交底会,既口头又书面地向操作人员交底,让操作人员对自己要完成的项目事先心中有数。
