主体结构质量整改方案
- 格式:doc
- 大小:33.00 KB
- 文档页数:3
XXX项目地下人防工程结构验收整改方案中建xxxxxxxxxxxxxxxx公司2019年9月中建XX公司地下人防工程结构验收整改方案目录第一章工程概况 (1)第一节项目基本概况 (1)第二节人防设计概况 (1)第二章编制依据 (2)第三章现场情况叙述 (3)第四章组织架构 (3)第五章整改处理方案 (5)第一章工程概况第一节项目基本概况地下人防工程总面积xxxxx㎡,框架结构,层高3.2米,位于地下一层,平时为汽车停车库,战时为二等人员掩蔽部,防化等级丙级,共含有3个人防电站和10个防护单元,如下所述:防护单元1:防护等级核、常五级,建筑面积1967㎡,掩蔽面积1278㎡,掩蔽人数1278人,疏散宽度4.8米,抗爆单元个数4个。
防护单元2:防护等级核、常五级,建筑面积1203㎡,掩蔽面积781㎡,掩蔽人数781人,疏散宽度2.4米,抗爆单元个数3个。
防护单元3:防护等级核、常五级,建筑面积1872㎡,掩蔽面积1232㎡,掩蔽人数1232人,疏散宽度4.0米,抗爆单元个数4个。
防护单元4:防护等级核、常五级,建筑面积1870㎡,掩蔽面积1198㎡,掩蔽人数1198人,疏散宽度3.6米,抗爆单元个数4个。
防护单元5:防护等级核、常六级,建筑面积1649㎡,掩蔽面积1059㎡,掩蔽人数1059人,疏散宽度3.6米,抗爆单元个数4个。
防护单元6:防护等级核、常六级,建筑面积1793㎡,掩蔽面积1169㎡,掩蔽人数1169人,疏散宽度3.6米,抗爆单元个数4个。
防护单元7:防护等级核、常六级,建筑面积1734㎡,掩蔽面积1131㎡,掩蔽人数1131人,疏散宽度3.6米,抗爆单元个数4个。
防护单元8:防护等级核、常六级,建筑面积1451㎡,掩蔽面积944㎡,掩蔽人数944人,疏散宽度3.4米,抗爆单元个数3个。
防护单元9:防护等级核、常六级,建筑面积1709㎡,掩蔽面积1116㎡,掩蔽人数1116人,疏散宽度3.6米,抗爆单元个数4个。
主体结构质量问题整改方案1、问题概述随着我国建筑市场的不断发展,建筑结构的质量问题也越来越突出。
据统计,2019年中国共发生近200起建筑结构的安全事故,致使数百人死亡、受伤,给社会带来极大的损失。
该问题的主要原因是建筑主体结构质量不过关,导致建筑物整体强度不足,易发生事故。
因此,整改建筑主体结构质量问题,是我国建筑安全工作亟待解决的一个重大问题。
2、整改方案建筑主体结构质量问题的出现,是由于多方面原因的综合作用。
因此,要想彻底解决这一问题,需要从以下几个方面入手:1)建立建筑主体结构质量监管机制。
应根据建筑结构的特点,建立一套完善的监管机制,全面监督建筑主体结构的施工、验收过程,确保结构符合设计要求,达到相关标准。
2)加强建筑主体结构工程质量检测。
建筑企业应根据《建筑工程质量检测规范》,在施工前、施工中、施工后进行多次质量检测,及时发现和解决隐患,确保建筑结构质量达标。
3)推广使用强度高、韧性好的建筑材料。
应鼓励建筑企业选用具有高强度、高韧性和抗震性能的钢材、混凝土和水泥等建筑材料,提高建筑物整体的强度和抗震等级。
4)加强建筑主体结构工程技术培训。
应注重建筑主体结构工程技术培训,提高施工人员的专业技能,同时建筑企业应加强技术管理,确保施工过程中符合相关技术规范和标准要求。
5)加强质量保障措施的落实。
建筑企业应建立工程质量保障措施,对施工人员实行分类管理,对建筑材料实行质量跟踪和监管,严格按照设计要求、规范和标准进行施工。
以上五个方面是整改建筑主体结构质量问题的关键。
通过建立有效的监管机制和加强工程质量检测等措施,提高建筑质量和工程技术水平,预防和减少建筑结构安全事故的发生。
3、总结建筑主体结构质量是保障建筑安全的重要基础。
针对当前建筑主体结构质量问题十分严峻的情况,必须采取有效措施,形成协同机制,保障建筑工程的质量和安全。
只有加强规范、落实技术标准和加强监管等多个方面的工作,才能预防和减少建筑主体结构安全事故的发生,确保人民群众的生命和财产安全。
主体结构质量问题整改方案
一、问题概述
随着建筑工程技术的不断发展,人们对建筑质量的要求也越来越高。
其中,主体结构质量是施工质量的重要组成部分,直接关系到建筑物的安全性和使用寿命。
然而,在建筑质量验收过程中,我们发现了一些主体结构质量存在的问题,主要包括:
(1)主体结构破损、开裂等问题。
(2)主体结构变形问题。
(3)主体结构设计不合理。
(4)施工作业质量不达标。
(5)使用材料不合格或者质量差。
这些问题严重影响了建筑物的使用寿命和安全性,需要采取一系列的整改措施来解决。
二、整改措施
1.完善主体结构设计
为了解决设计不合理的问题,我们需要完善主体结构设计。
具体措施如下:
(1)加强设计质量把关,确保设计方案合理可行。
(2)优化主体结构的结构形式,平衡重量分配,增强承载力。
主体结构验收整改处理方案主体结构验收是建筑工程中非常重要的一环,是确保建筑质量符合设计要求的关键步骤。
当主体结构验收出现问题时,需要及时制定整改处理方案,以确保建筑质量和安全。
本文将就主体结构验收中可能出现的问题和相应的整改处理方案进行阐述,以指导工程施工人员如何有效处理问题。
一、可能出现的主体结构验收问题在主体结构验收过程中,可能出现的问题包括但不限于以下几种:1.结构尺寸不符合设计要求。
2.结构材料质量不达标。
3.结构连接不牢固。
4.结构裂缝较多或较严重。
5.结构变形过大。
以上问题一旦出现,都可能对建筑的安全性和稳定性造成影响,因此需要及时采取整改措施。
1.结构尺寸不符合设计要求若在主体结构验收中发现结构尺寸不符合设计要求的情况,需要首先核实尺寸差异的原因,然后进行相应的整改处理。
可能的整改方案包括:-更换不合格的构件。
-调整结构组装方式以符合设计要求。
-根据实际情况进行现场裁剪或补充材料。
2.结构材料质量不达标如果出现结构材料质量不达标的情况,需要立即停止使用质量不合格的材料,确保整体结构质量。
整改处理方案包括:-更换不合格的材料。
-标记和记录不合格材料,以便追溯和整改。
-与供应商协商退换材料。
3.结构连接不牢固结构连接不牢固会导致整体结构承载能力不足,可能会影响建筑的安全性。
整改处理方案包括:-加固连接处,确保连接牢固。
-更换连接部件,使用更适合的连接件。
-重新设计连接方式,以提高连接性能。
4.结构裂缝较多或较严重结构裂缝可能是由于施工过程中的问题导致的,需要及时处理以避免扩大影响结构安全。
整改处理方案包括:-加固裂缝处,防止扩大。
-注浆处理裂缝,填充裂缝。
-重新设计结构方案,解决裂缝问题根源。
5.结构变形过大结构变形过大可能会影响建筑整体稳定性和使用性能,需要及时处理。
整改处理方案包括:-对变形进行监测和记录。
-重新设计结构,减小变形程度。
-加固结构,以提高稳定性和承载能力。
总之,主体结构验收出现问题时,施工单位需及时制定整改处理方案,并严格按照方案执行,以确保建筑质量和安全。
主体结构施工质量控制主体结构是建筑工程中的重要部分,其施工质量直接关系到建筑物的安全和使用寿命。
为了保证主体结构的施工质量,需要进行全过程的控制和管理。
本文将从主体结构施工质量控制的目标、控制手段和控制步骤等方面进行详细阐述。
首先,主体结构施工质量控制的目标是保证主体结构施工过程中各项技术指标的达标,确保建筑物的整体结构牢固稳定、符合设计要求和相关规范标准。
为了实现这一目标,可以采取以下几种控制手段。
1.施工方案设计:在主体结构的施工方案设计中,应充分考虑材料选择、施工工艺流程和质量控制措施等因素,确保施工过程中各项工作有序进行并达到预期效果。
2.施工组织管理:主体结构施工需要严格按照施工组织设计进行组织和管理,明确各个工序的施工要求和质量控制指标,确保施工过程中各项工作有条不紊地进行。
3.质量检验与验收:主体结构施工过程中需要进行质量检验,包括原材料的检验、施工工艺的检验和施工质量的检验等,以确保施工过程中各项工作符合设计要求和质量标准。
同时,在主体结构施工完成后还需要进行验收,确保主体结构的质量达到规定的标准。
在主体结构施工质量控制的步骤上,可以按照以下流程进行。
1.材料采购和检验:在主体结构的施工过程中,需要采购符合质量要求的建筑材料,并进行质量检验,确保材料的质量符合设计要求和质量标准。
2.施工工艺控制:主体结构的施工需要按照预定的施工工艺进行,包括基础处理、模板支撑、钢筋布置和混凝土浇筑等。
在施工过程中需要进行工艺控制,确保每个工序符合规范要求,并及时进行质量检查。
3.质量检查和验收:主体结构施工过程中需要进行质量检查,包括工序的质量检查和整体的质量评估。
同时,在主体结构施工完成后,还需要进行验收,确保主体结构的质量达到规定标准。
4.质量记录和整改:主体结构施工过程中需要进行质量记录,包括材料的进场验收记录、施工质量检查记录和质量整改记录等。
对于质量问题需要及时进行整改,并进行相关的记录。
主体结构质量问题整改方案一、前言目前,建筑质量问题成为了建筑领域的普遍难题。
作为主体结构的建筑,其质量问题更是严重影响到了建筑的安全和可持续发展。
在近些年,中国建筑领域不仅有一些建筑物出现了严重的质量问题,一些建筑工地上的施工问题也屡见不鲜。
为了有效应对这些质量问题,我们需要加强对主体结构质量的整改,以防止类似事件的发生。
二、主体结构质量问题的原因分析(一)选材不当主体结构施工材料是保证工程质量的重要因素,在选材过程中需要考虑材质的坚固程度、耐久性能、抗剪切性和可塑性等因素。
如果在选材过程中出现失误,那么就会导致主体结构的稳定性受到极大损害。
(二)施工工艺缺乏标准化在施工过程中,如果缺乏规范的施工工艺,那么就会导致主体结构的某些零部件松动、脱落或者破损,这必将影响到建筑物的安全性。
(三)施工人员不合格在主体结构的施工过程中,施工人员必须具备一定的专业技能,如果施工人员缺乏这些技能,则可能导致主体结构出现一些严重的质量问题。
(四)设计不合理在建筑设计过程中,如果对主体结构的设计不合理,则可能导致主体结构出现一些严重的质量问题,特别是在遇到自然灾害的时候,这些设计问题就会更加明显。
三、主体结构质量问题整改方案(一)加强选材管理,严格把好质量关针对选材失误带来的主体结构质量问题,我们可以采取以下措施:1.严格按照国家标准,选择质量优良的钢材、水泥等建筑材料;2.加强对各类建筑材料的质量监管,特别是对钢筋、模板等建筑主体材料的选择和管理要求更加严格;3.增强主体结构材料防盗意识,严防偷盗等违法行为。
(二)标准化施工,保证工程质量为了确保施工过程的规范性和主体结构的质量,我们可以采取以下措施:1.加强对施工组织和管理的标准化,明确各项施工要求和注意事项;2.提高施工人员的技能水平,增强施工人员对施工科学性和技术规范性的重视;3.加强对工程施工的监督和管理,确保工程质量符合国家标准。
(三)加强职业教育,提高从业者专业素质为提高主体结构工程施工人员的专业素质,我们可以采取以下措施:1.引导从业者提高自身素质,培养各类专业技能;2.利用日常工作和专门资源进行技能培训;3.鼓励和支持拥有一定技术水平的从业者参加高级专业技能培训,培养应急救援技能。

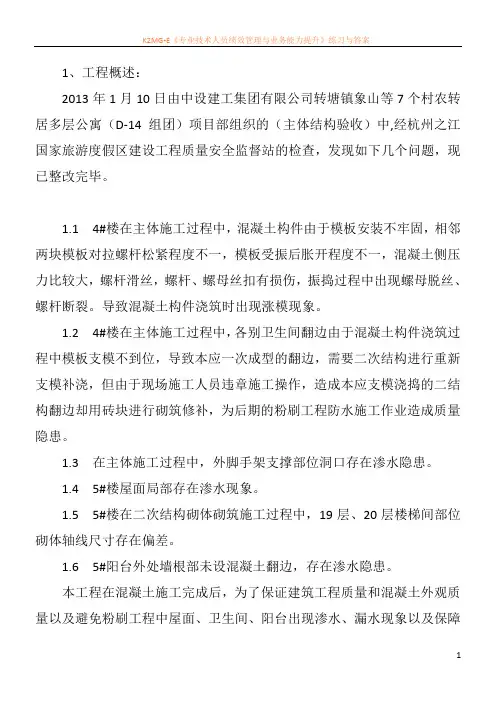

1、工程概述:2013年1月10日由中设建工集团有限公司转塘镇象山等7个村农转居多层公寓(D-14组团)项目部组织的(主体结构验收)中,经杭州之江国家旅游度假区建设工程质量安全监督站的检查,发现如下几个问题,现已整改完毕。
1.1 4#楼在主体施工过程中,混凝土构件由于模板安装不牢固,相邻两块模板对拉螺杆松紧程度不一,模板受振后胀开程度不一,混凝土侧压力比较大,螺杆滑丝,螺杆、螺母丝扣有损伤,振捣过程中出现螺母脱丝、螺杆断裂。
导致混凝土构件浇筑时出现涨模现象。
1.2 4#楼在主体施工过程中,各别卫生间翻边由于混凝土构件浇筑过程中模板支模不到位,导致本应一次成型的翻边,需要二次结构进行重新支模补浇,但由于现场施工人员违章施工操作,造成本应支模浇捣的二结构翻边却用砖块进行砌筑修补,为后期的粉刷工程防水施工作业造成质量隐患。
1.3 在主体施工过程中,外脚手架支撑部位洞口存在渗水隐患。
1.4 5#楼屋面局部存在渗水现象。
1.5 5#楼在二次结构砌体砌筑施工过程中,19层、20层楼梯间部位砌体轴线尺寸存在偏差。
1.6 5#阳台外处墙根部未设混凝土翻边,存在渗水隐患。
本工程在混凝土施工完成后,为了保证建筑工程质量和混凝土外观质量以及避免粉刷工程中屋面、卫生间、阳台出现渗水、漏水现象以及保障下一道工序的顺利开展,特制定本整改方案。
2、编制依据:(1)农转居多层公寓项目部D-14组团4#楼施工图纸(2)农转居多层公寓项目部D-14组团设计图纸及现场实际情况(3)《混凝土结构工程施工质量验收规范》GB50204-2002(4)《建筑工程施工质量验收统一标准》GB50300-2001(5)《混凝土结构设计规范》GB50010-2002(6)《现浇砼楼面与屋面板施工图集》(03G101-4)3、施工用水:本工程用水主要为基面的冲洗和湿润,取水为地下水。
4、材料:(1)原材料性能指标:1)水泥:采用PC-32.5,水泥质量满足国标GB200的各项指标要求,且新鲜无结块。
人防工程主体验收整改方案一、前言人防工程主体验收是对人防工程建设是否符合国家相关法律法规、标准规范及设计施工文件要求的确认。
提高人防工程质量,保障人民生命财产安全,对整改人防工程存在的隐患和问题十分重要。
因此,本文将结合我国人防工程主体验收的相关要求,就如何对人防工程进行整改提出方案,以期推动人防工程建设质量的提升。
二、人防工程主体验收整改方案1. 安全通道设置不合理问题描述:部分安全通道设置不合理,存在转弯过小、通道堵塞、无法顺利疏散等现象。
整改方案:重新评估人防工程的设计方案,针对每个安全通道进行测量、安全评估,重新规划通道布局,确保通道畅通,并增加必要的安全指示标识。
2. 疏散设施不完善问题描述:存在疏散楼梯、安全门等设施不完善的情况,导致在紧急情况下无法有效疏散人员。
整改方案:对疏散设施进行全面检查,包括通道宽度、楼梯坡度、安全门的开启方向等,进行必要的改造和完善,确保在紧急情况下能够快速、顺利地疏散人员。
3. 消防设施不完善问题描述:人防工程中的消防设施不完善,如灭火器故障、消防栓漏水等问题。
整改方案:全面检查人防工程的消防设施,对已发现的问题进行修复、更换,提高消防设施的完善性,确保在火灾等紧急情况下能够及时采取有效的灭火措施。
4. 紧急疏散预案不完善问题描述:人防工程在紧急情况下缺乏完善的疏散预案,无法有效组织人员疏散。
整改方案:完善人防工程的紧急疏散预案,包括人员疏散路线图、应急通讯设备的设置、疏散人员职责分工等,确保在紧急情况下能够有序、及时地疏散人员。
5. 地下空间气体检测不到位问题描述:地下空间的气体检测不到位,存在气体浓度超标的情况。
整改方案:增加气体检测点,对地下空间进行定期检测,建立气体检测记录,确保地下空间的气体浓度符合安全要求。
6. 设备设施故障问题描述:人防工程中的设备设施存在故障,如通风设备不工作、电梯故障等。
整改方案:加强设备设施的维护保养工作,定期检查设备设施的运行状态,及时修复故障,确保设备设施的正常运行。
主体结构主要存在质量问题主体施工阶段主要存在的质量问题一、模板分项1)模板拼缝不严密、加固不到位引起的胀模处理方法:模板拼缝大的采用胶带封闭、加固不到位的缩小螺杆间距、增加双螺帽、局部需要预埋螺栓2)模板表面涂刷废机油处理方法:整改,要求使用专用脱模剂3)模板内杂物未清理处理方法:要求过程中及时清理4)模板支撑体系立杆间距大、梁底顶撑缺少、扫地干未拉通、扣件螺丝松动、梁底木楞平放、梁底未采用双扣件处理方法:在施工过程中间距调整、增加梁底顶撑、拉通扫地杆、扣件螺丝加固、增加梁底双扣件、木方禁止平放5)后浇带底部支撑系统不到位处理方法:在模板支撑体系施工中,后浇带部位支撑独立设置6)梁、板跨度大的未起拱处理方法:根据设计要求跨度大于4m按1/1000~3/1000起拱7)拆模过早,构件棱角受损处理方法:控制拆模时间,避免早拆模8)模板面标高偏差大、垂直度偏差大处理方法:板面标高及垂直度在施工过程中控制,超出允许偏差要求整改到位9)高支模支架搭设与专家论证方案不符处理方法:连墙件缺少、水平竖向剪刀撑需按方案内容要求增加到位、悬挑梁底部顶撑采用双立杆10)梁、柱节点部位模板加固不到位处理方法:采用钢筋焊内箍及内支撑,用于内部支撑保证内部截面尺寸。
外部采用短钢管及三角木楔加固。
截面尺寸超过800mm的柱子与梁接头部位责采用直径12mm拉杆外侧加固。
梁、柱接接缝处用海绵条挤紧并在与混凝土接触面粘贴胶带。
二、钢筋分项1)柱、梁角筋未绑扎到箍筋角上处理方法:检查箍筋下料是否存在问题,柱主筋是否偏位,要求整改到位2)梁2排钢筋位置不准确处理方法:在梁柱节点位置钢筋密集合理安排好钢筋穿插顺序3)板面钢筋踩踏变形严重处理方法:在验收过程中增加跳板,减少踩踏,浇筑过程中安排专人护筋4)钢筋保护层垫块偏少处理方法:增加钢筋保护层数量5)墙、柱拉钩未按要求设置处理方法:增设拉钩数量6)梁、柱节点钢筋绑扎控制处理方法:7)悬挑梁端部锚固不到位、悬挑跨度大于4倍梁高处主筋弯折45度处箍筋未加密、悬挑梁部位出现直螺纹接头处理方法:要求整改,必须满足要求,悬挑部位禁止出现接头8)柱主筋上混凝土浆清理不到位处理方法:要求清理到位和方可封模(在混凝土浇筑过程清理较为方便)9)直螺纹接头外露丝扣超过2P处理方法:要求拧紧加固10)电渣压力焊接接头不饱满、偏包,上下钢筋错位,焊渣清理不到位处理方法:接头不合格割掉重新处理、焊渣必须清理到位11)墙、柱钢筋偏位处理方法:根据偏位大小处理,正常将钢筋扳弯,另加L型同规格钢筋与偏位钢筋点焊加固12)有墙体位置底部加强钢筋漏放处理方法:增加加强筋13)梁柱节点钢筋绑扎处理方法:绑扎时将多根纵向钢筋端部对齐,防止钢筋绑扎偏斜或骨架扭曲。
建筑工程施工质量持续改进实施方案
一、持续改进施工质量的宗旨
1、质量至上,提高施工质量是我们的最大宗旨,为确保施工质量达到最优;
2、实行责任制,施工责任清楚,确保不出现施工过程中的疏忽;
3、科学施工,执行科学的施工技术,坚持材料规范,以高安全性、高质量、高效率的施工技术来确保施工质量;
4、定期检查,实施定期的检查,检查过程中发现的问题及时处理,做到及早发现、及时处理;
5、全面把控,加强对施工质量的全面把控,对不符合质量标准的工程进行及时处理;
6、追求卓越,实施全过程管理,保证施工质量达到最高标准,追求更高的施工质量。
1、以质量为核心,将施工质量持续改进实施作为公司的基本政策,把提高施工质量作为指导思想,完善施工质量控制管理系统,形成面向质量的施工理念,实施全过程管理,推进施工质量的持续改进;
2、以定期检查为基础,实施定期的质量检查,在施工过程中及时发现并及时处理质量问题;
3、采用分级质量检查方法,确保施工质量各环节达标;
4、实施不定期的施工抽查,确保施工质量各环节的达标;。
主体结构验收整改处理方案一、背景介绍为了确保施工单位按照设计方案进行建设,确保建筑物的安全和质量,建筑工程的每一个阶段都需要进行验收。
主体结构验收是整个工程的关键环节之一,其结果直接关系到建筑物的使用安全及其寿命。
在完成主体结构工程之后,需要进行主体结构验收。
主体结构验收主要侧重于结构的健全性、稳定性以及建筑结构的相关参数的符合性等方面,但是在实际操作过程中常常会出现结构验收不合格的情况,这时需要针对发现的问题进行整改处理,以保证项目的质量和安全。
二、问题分析主体结构验收不合格的问题可能源于不同的原因,从质量问题到施工过程中的技术问题等等,都可能导致验收不合格。
具体来说,主要表现在以下几个方面:1. 施工质量不达标。
施工单位如果没有按照设计方案进行施工,那么很可能会因此造成主体结构验收不合格。
这与施工单位的施工质量管理有着重要的关系。
2. 材料质量问题。
主体结构验收不合格的另一个原因可能是材料质量问题。
例如,如果施工单位在采购主体结构所需的材料时,没有选购质量上乘的材料,那么最终可能会导致验收不合格问题的发生。
3. 未能充分考虑土壤和地基的承载力。
如果设计方案在考虑到土壤和地基的承载力等因素时不够严谨,那么在实际施工过程中,也很可能手误留下未被发现的问题,例如基础不稳定等。
4. 技术程序不规范。
施工单位在实际施工过程中并没有严格按照设计方案或验收检验程序进行操作,这也可能是主体结构验收不合格的重要原因。
三、整改措施在发现主体结构验收不合格问题之后,施工单位应该立即采取措施加以处理。
整改措施的制定应以该工程项目的实际情况为基础,同时考虑到施工质量和建筑要求等方面因素,具体如下:1. 加强质量管理。
对施工工艺和工程质量实行全过程监管,对施工人员进行技术培训和安全教育,确保施工标准和质量。
2. 检查材料质量。
材料质量是决定工程质量的重要因素之一,应有关部门进行定期检查,确保选购材料质量上乘。
3. 加强土壤及地基检测工作。
主体结构质量整改方案一、整改目标本次主体结构质量整改旨在确保建筑物主体结构安全稳固,消除安全隐患,推进建筑质量提升。
二、整改原因建筑物主体结构存在以下问题:1. 施工中操作不规范,大量使用劣质材料,导致主体结构质量不达标。
2. 建筑物使用年限久,结构老化、疲劳,存在断裂、锈蚀等安全隐患。
3. 设计不够合理,结构不足以承受额定荷载,造成变形、开裂等现象。
4. 维护保养不及时、不彻底,导致损坏程度加剧,加速结构衰退。
以上问题皆存在主体结构中,需要通过整改措施来解决。
三、整改措施1.一次性检查:对建筑物主体结构进行全面检查,发现安全隐患进行整改。
主要包括以下方面:(1)混凝土工程结构中,表面起沙,开裂、碎裂,鼓包起翘、掉落等情况。
(2)基础工程结构中,基础深度、开挖宽度和深度误差、桩身承载力不足等情况。
(3)钢筋混凝土结构中,因施工不规范或质量不达标,导致斑点、裂缝、板截面沿金属夹层剥落、水泥砂浆坍塌等情况。
(4)构造物结构中,机械检测、裂缝检测、砖墙裂缝、桥面铺装问题等。
2.制定整改方案:根据一次性检查的结果,制定针对性的整改方案,包括修补、加固等。
针对不同的问题,采取对应的解决方案。
3.材料质量保证:在整改过程中,严格查验使用的混凝土、钢筋等材料的质量,确保符合标准,杜绝使用劣质材料。
4.施工质量监督:整改过程中,严格控制施工质量,监督施工过程,确保操作规范,施工质量达标。
5.加强维护保养:整改完成后,加强建筑物主体结构的维护保养,定期检查,防止重复出现问题。
同时,加大宣传力度,调动社会力量参与主体结构质量维护。
四、整改效果通过本次主体结构质量整改,有效消除了安全隐患,提升了建筑物主体结构安全稳固性,为今后的工作和发展奠定了良好的基础。
整改效果具体体现在以下方面:1. 解决了施工、设计、维护等各方面导致的主体结构不达标问题,消除了安全隐患。
2. 提高了主体结构的稳固性和耐久性,延长了建筑物使用寿命。
2023年主体结构验收整改处理方案____年主体结构验收整改处理方案一、背景和目的主体结构验收是建筑工程的重要环节,其目的主要是确认建筑物的结构安全性和合规性。
在____年,随着建筑工程的不断发展和更新换代,主体结构验收的要求也越来越高。
因此,在主体结构验收过程中,如果存在一些问题或不合格项,我们需要制定相应的整改处理方案,以确保建筑物的结构安全性。
本文将制定____年主体结构验收整改处理方案,旨在解决主体结构验收过程中可能出现的问题和整改需求。
方案将从以下几个方面展开:断面尺寸偏差、钢筋质量、混凝土质量、结构缺陷等内容,具体内容如下。
二、整改内容及措施1. 断面尺寸偏差整改处理主体结构验收中,断面尺寸的偏差是一个常见的问题。
为避免结构的安全隐患,需要进行相应的整改处理。
具体措施如下:(1)通过施工方与设计方进行沟通,明确规定的施工范围和尺寸要求,并与相关验收部门协商确定合理的整改方案。
(2)在确定整改方案后,施工方应按照设计要求进行相应的尺寸调整,确保达到合规标准。
2. 钢筋质量整改处理钢筋是主体结构中起到增强和支撑作用的重要材料,其质量直接影响到建筑物的结构安全性。
如果在钢筋验收过程中发现质量问题,需要进行相应的整改处理。
具体措施如下:(1)在施工过程中,加强对钢筋材料进场质量的把关,对主要钢筋材料进行抽样检测,并确保达到相关标准要求。
(2)如发现钢筋质量不合格,应迅速采取措施进行替换或加固,并在整改后重新进行材料验收。
3. 混凝土质量整改处理混凝土是主体结构中的重要材料,其质量问题可能导致结构强度不足或出现龟裂等问题。
因此,在主体结构验收中,对混凝土质量进行整改是必要的。
具体措施如下:(1)强化对混凝土原材料的检验,确保材料的质量符合相关标准要求。
(2)加强施工过程中的质量控制,包括搅拌、浇筑、养护等环节。
必要时,可以增加对混凝土抗压强度和密度等参数的检测。
4. 结构缺陷整改处理主体结构验收过程中,如果发现结构存在缺陷,如裂缝、腐蚀等问题,需要进行相应的整改处理。
主体结构质量问题整改方案一.问题分析结构质量是建筑物最基本的保障,直接关系到房屋的安全性、稳定性和使用寿命。
我公司对目前建筑市场上已完成的一些工程进行了检查,发现存在一些主题结构质量问题,如下:1. 非法吊装和安装建筑物部件非法吊装和安装建筑物部件,如梁、柱等,缺少严密的控制和质量保证,容易导致结构不稳定和安全隐患。
2. 结构设计和施工技术不合理某些建筑物在结构设计和施工技术方面存在问题。
例如,某些建筑物的基础设计和施工中存在缺陷,导致建筑物整体过轻、结构不稳定等。
3. 施工质量差一些施工质量差的建筑物,如加固层、相关连接件等,由于工程师未对施工人员进行有效的质量管理,导致施工材料和工艺的不合理使用,从而导致一些重要结构上的质量和安全隐患。
4. 施工现场管理差质量问题的发生与现场管理密切相关。
例如,在现场使用的工具和施工设备质量差,使用标准和规范的无效或基本不合理,导致一些结构的破坏或使用寿命缩短。
二.整改方案经过对问题进行详细、全面的分析,我们提出以下整改方案:1. 提高员工技能水平公司将与施工人员和管理人员保持紧密联系,提供全面的培训和教育,教授相关施工技能和标准,采取更加严格的管理,确保未来的施工过程符合最严格的标准和规范。
2. 提高施工质量和技术公司将加强施工监护和质量管理,以确保施工材料和工艺的合理利用和质量保证。
3. 强化现场管理公司将结合施工实际情况制定现场管理规定,采取各种手段来加强现场管理。
必要时,采取措施,包括使用合适的工具和设备,去除杂物、提高工作效率,以便加强现场管理,并提高施工质量。
4. 加强实验室检测公司将加强实验室检测,确保材料和结构部件的质量达到预定要求,并对施工流程进行全面监控。
5. 设立质量保证部门公司将设立质量保证部门,全面负责整个施工流程的质量保证和监控,并做出恰当的反应和处置方案。
同时,公司将配合各级行政机关,对质量和安全隐患进行全面评估和管理,以确保建筑物的质量和安全。
主体质量控制措施标题:主体质量控制措施引言概述:主体质量控制是指在建造工程中,通过一系列措施和方法来确保建造主体结构的质量和安全性。
主体质量控制是建造工程中非常重要的环节,直接关系到建造物的使用寿命和安全性。
本文将介绍主体质量控制的相关措施。
一、设计阶段的控制措施1.1 确保设计合理性:设计阶段要确保结构设计符合相关标准和规范,避免浮现设计缺陷。
1.2 优化结构方案:在设计阶段要充分考虑结构的稳定性、承载能力和抗震性,选择合适的结构方案。
1.3 严格审查设计文件:对设计文件进行严格的审查和评估,确保设计方案的合理性和可行性。
二、施工阶段的控制措施2.1 严格质量管理:施工过程中要严格执行质量管理制度,保证施工质量符合设计要求。
2.2 定期检测监测:定期对主体结构进行检测和监测,及时发现和解决质量问题。
2.3 加强施工监理:加强对施工过程的监理,确保施工质量符合标准和规范。
三、材料选择和控制3.1 选择优质材料:在主体结构施工中要选择优质的建材,确保材料的质量和性能。
3.2 严格验收标准:对采购的材料进行严格的验收和检测,确保材料符合相关标准和规范。
3.3 建立材料档案:建立完善的材料档案,对每批材料进行记录和管理,追溯材料来源。
四、施工工艺控制4.1 严格施工工艺:施工过程中要严格按照工艺要求进行操作,确保施工质量。
4.2 加强施工监督:加强对施工工艺的监督和检查,发现问题及时处理。
4.3 防止施工质量事故:加强施工安全管理,防止施工过程中发生事故影响主体结构质量。
五、验收和保养5.1 完成验收标准:主体结构施工完成后,进行严格的验收,确保结构质量符合要求。
5.2 建立保养制度:建立主体结构的保养制度,定期对结构进行检查和维护。
5.3 定期检测评估:定期对主体结构进行检测和评估,及时发现问题并进行处理,延长建造物的使用寿命。
结论:主体质量控制是建造工程中不可或者缺的环节,通过设计、施工、材料、工艺和验收保养等多方面控制措施,可以有效确保主体结构的质量和安全性。
人防主体验收问题整改方案模版一、主体验收应具备以下条件:(一)人防工程主体结构土建施工(含后浇带)和所有管道、设备___的预留预埋已全部完成;(二)主体按要求进行结构抽捡,结论合格;(三)主体预验中发现的质量问题已全部整改到位;(四)人防工程质量技术资料齐全;(五)建设单位已___各责任主体对主体进行初步验收,且质量达到合格标准,并出具《人民防空工程主体结构初验记录表》;(六)各参建单位相关人员组成验收组,并满足以下要求:1.验收组由五人以上单数(含五人)组成;2.各参建单位必须确保至少一人参加;3.验收组成员应具备中级及中级以上专业技术职称;(七)提前五个工作日向市人防质监站提交《人民防空工程主体验收通知书》,并通知工程所在地的区(市)人防办。
二、主体验收应提交以下材料:(一)各种材料、构配件的质量保证资料;(二)各分部分项工程质量验收记录、隐蔽工程检查验收记录;(三)主体结构检测或鉴定报告;(四)人防质监站监督过程中发现质量问题的整改回复及影像资料;(五)监理单位签章的《人民防空工程主体质量评估报告》,施工单位签章的《人民防空工程主体质量自评报告》,设计单位签章的《人民防空工程主体质量检查报告》;(六)监理单位签章的主体验收资料核查意见;(七)验收组成员资格证书原件和加盖单位公章的复印件;(八)法律法规规定的其他资料。
三、主体验收程序:(一)建设单位___验收,验收组组长主持验收。
市人防质监站监督人员和区(市)人防办相关人员对验收过程进行监督;(二)在听取建设、施工、监理、设计单位的质量检查汇报后,验收组分别进行实测实量、观感检查和资料查验,相关人员应积极配合;(三)验收组组长汇总成员验收意见后,代表验收组在《人民防空工程主体验收会签表》中填写验收结论。
四、未进行主体验收或主体验收不合格,不得进行下一步工序。
人防主体验收问题整改方案模版(2)标题:____年人防主体验收问题整改方案一、引言根据____年人防主体验收工作中出现的问题,为了确保人防主体的安全性和功能完备性,制定本整改方案。
2024年人防主体验收问题整改方案引言:人防工程是国家安全的重要组成部分,对于保障国家和人民的安全具有非常重要的意义。
2024年人防主体验收是全面检验人防工程建设质量、安全性和实用性的关键项目。
本文将就2024年人防主体验收中可能出现的问题进行分析,并提出相应的整改方案,以确保人防主体工程的质量和安全。
一、2024年人防主体验收可能出现的问题1. 施工质量不达标。
在人防主体工程施工过程中,由于资金、人力和材料等方面的问题,可能出现施工质量不达标的情况,包括结构稳定性、防水性能和隔音效果等方面的问题。
2. 消防设备设置不规范。
人防主体工程需要配备消防设备,包括灭火器、防火门、疏散通道等,而有些施工单位可能没有按照相关标准进行设置,导致消防安全得不到保障。
3. 安全管理不到位。
人防主体工程是一个复杂的工程,需要进行全方位的安全管理,包括施工现场的安全管理和后期使用管理等方面。
有可能出现安全管理不到位的情况,造成安全隐患。
4. 设备运行不正常。
人防主体工程中的一些设备,如通风设备、电力设备等,需要定期进行维护和检修,而有些施工单位可能没有进行及时维护,导致设备运行不正常,影响整个人防主体工程的正常运行。
二、整改方案和措施为了解决上述可能出现的问题,需要采取一系列的整改方案和措施,保证2024年人防主体验收顺利进行。
1. 加强施工质量管理(1)严格按照相关法规和标准进行施工,确保结构稳定性、防水性能和隔音效果等方面达到要求。
(2)加强对施工队伍的监管,确保施工人员具备相应的技术和职业素养,避免施工过程中出现人为失误或不当操作。
(3)建立健全施工质量监督机制,包括定期检查、抽查和验收等程序,确保施工质量得到有效控制。
2. 规范消防设备设置(1)确保消防设备的种类和数量符合相关规定,根据人防主体工程的具体使用要求进行设置。
(2)加强对消防设备的维护和管理,定期检查消防设备的使用情况,确保消防设备处于良好的工作状态。
主体结构验收整改处理方案为保证建筑工程施工质量和安全性,主体结构验收是一项至关重要的程序。
主体结构验收整改处理方案是指在进行主体结构验收后发现存在不符合规范、不符合设计要求或者存在安全隐患等问题时,制定的整改处理方案。
本文将详细阐述主体结构验收整改处理方案的制定流程、内容和注意事项。
一、制定流程主体结构验收整改处理方案的制定流程大致分为以下几个步骤:1.问题发现和确认:主体结构验收完成后,验收人员对工程进行全面检查,发现不符合规范、不符合设计要求或存在安全隐患等问题后,进行确认并记录。
2.问题分类和分析:对于发现的问题进行分类和分析,包括问题的性质、原因、影响等方面,以便制定针对性的整改处理方案。
3.制定整改方案:根据问题分类和分析结果制定整改方案,明确整改措施、责任人、时间节点等方面内容。
4.实施整改:按照制定的整改方案进行实施,确保整改措施的落实和效果。
5.验收复查:在整改完成后,进行验收复查,确保问题得到有效解决。
二、制定内容主体结构验收整改处理方案应当包括以下内容:1.整改措施:根据问题分类和分析的结果,制定具有针对性的整改措施,确保问题得到有效解决。
需要明确各项整改措施的具体内容、实施时程、责任人、检查标准等。
2.责任人:明确整改措施的责任人,确保整改责任的到位和执行。
3.时间节点:整改措施的实施时间应根据具体情况确定,并与施工计划相衔接,确保整改工作的顺利实施。
4.监督和检查:对于整改措施的执行进行监督和检查,确保问题得到地有效解决,并且不再出现类似问题。
5.后续措施:如有必要,还应当制定后续措施,以避免再次出现同类型问题。
三、注意事项在制定主体结构验收整改处理方案时,还需要注意以下几个方面:1.严格遵守规范和要求,确保整改措施的科学性、有效性和可行性。
2.整改措施应当具有可操作性,能够实际落实到工程实际施工中去。
3.整改处理方案中应当有明确的责任人和时间节点,以确保整改措施能够落实。
郑州大学城(北)高校生活园区
1#楼教师公寓
主
体
结
构
质
量
整
改
方
案
编制:
审核:
审批:
河南国基建设集团有限公司
2008年02月23日
主体结构质量整改方案
郑州大学城(北)高校生活园区1#楼教师公寓于2008年2月22日进行主体结构验收,出现部分质量缺陷,现对此项目部讨论分析,提出具体整改措施。
一、质量问题现场情况:
○1、部分梁底夹渣,主要在1#楼梯一、二层部位。
○2、楼梯边剪力墙有一处露水平筋,梯板处有一处露水平筋。
○3、○1--○12处三、五层有一烟道与下水管相距5Cm,造成中间砼破损露筋。
○4、○1--○9∽○1--○8间C-38窗顶口水平方向错6Cm。
二、质量问题原因分析:
○1、夹渣:主要表现在楼梯梁及三踏施工缝处,主要原因是楼层清理时部分锯沫在此集中。
○2、露筋:露筋处主要表现在施工缝接槎处、接缝处由于模板拼缝不严造成漏浆,导致剪力墙一根水平筋外露;○1--○12处烟道处露筋主要原因是烟道预留洞与下水预留洞距离太近,安装烟道时成品保护不力造成露筋。
○3、梁底不水平:此处一400高的粱,其中东部模板下沉,造成不平。
三、质量问题整改措施:
○1、夹渣:首先把夹渣部分进行剔凿直至漏出完好干净砼,然后
根据情况整改,不露钢筋时:用水湿润冲刷,然后用1:2水泥砂浆抹实,洒水七天养护以保证质量。
露筋时:用水湿润冲刷,支封模板用灌浆料进行灌注,待灌浆料达到拆模强度时拆除模板,洒水养护。
○2、露筋:在接缝处进行剔凿,剔除钢筋周围漏浆形成的松动石子,直到完好砼,用灌浆料进行修补,洒水养护。
○3、梁底不水平整改措施:以400梁处抄窗口水平线,超出部分用切割机切除多余素砼,切不到位的进行剔凿,剔平。
四、质量整改管理:
由项目部管理人员对施工队进行整改交底,让整改工人清楚
整改意图,项目部进行现场监督。
经项目部验收合格后报公
司质检部验收,自检合格后报监理公司进行验收,直至合格。
