周转材料的摊销方法有几种周转材料的摊销方法有几种1、一次摊销法"一次摊销法"是指在领用周转材料时,将其全部价值一次计入成本、费用的方法。
这种方法适用于易腐、易糟的周转材料,如安全网等。
2、分期摊销法"分期摊销法"是根据周转材料的预计使用期限分期摊入成本、费用。
这种方法一般适用于经常使用或使用次数较多的周转材料,如脚手架、跳板、塔吊轨及枕木等。
其计算公式如下:周转材料每期摊销销额 =周转材料计划成本×(1-残值占计划成本%)/预计使用期限3、分次摊销法"分次摊销法"是根据周转材料的预计使用次数将其价值分次摊入成本、费用。
这种方法一般适用于使用次数较少或不经常使用的周转材料,如预制钢筋混凝土构件所使用的定型模板和土方工程使用的挡板。
其计算公式如下: 周转材料平均每次摊销额 = 周转材料计划成本× (1-残值占计划成本%)/预计使用次数周转材料本期摊销额=本期使用次数×周转材料平均每次摊销额4、定额摊销法"定额摊销法"是根据实际完成的实物工程量和预算定额规定的周转材料消耗定额,计算确认本期摊入成本、费用的金额。
周转材料属于什么科目周转材料属于流动资产,包括原料、辅料、消耗品、半成品等,可以在财务报表中看到它们的记录,企业应该制定采购计划和存储方案来优化存货管理并减少存货周转率,以提高企业效益。
周转材料属于财务会计科目中的一种,即流动资产项目。
其英文名称为Current Assets,是指具有一定流动性且在财务会计报表中所记录的,公司拥有的可以在一定时期内用于营运的资产。
一般来说,流动资产的生命周期可以在一个会计期间内完成。
其中,周转材料可以指的是各种可以在短期内使用,用于生产活动或临时存放准备使用的材料。
这些材料大多由公司自己拥有,例如原料、辅料、消耗品、半成品等,并将其分类进行记录。
从财务会计的角度,周转材料是流动资产的一部分,在财务报表中可以看到它们的记录。
周转材料核算的方法

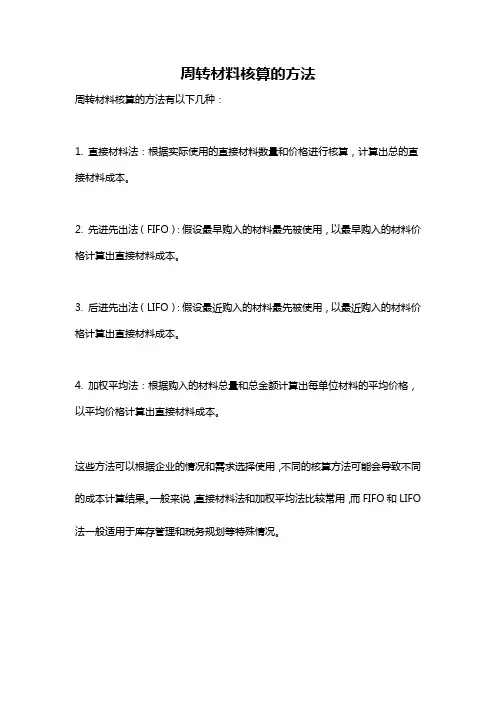

周转材料核算的方法有以下几种:
1. 直接材料法:根据实际使用的直接材料数量和价格进行核算,计算出总的直接材料成本。
2. 先进先出法(FIFO):假设最早购入的材料最先被使用,以最早购入的材料价格计算出直接材料成本。
3. 后进先出法(LIFO):假设最近购入的材料最先被使用,以最近购入的材料价格计算出直接材料成本。
4. 加权平均法:根据购入的材料总量和总金额计算出每单位材料的平均价格,以平均价格计算出直接材料成本。
这些方法可以根据企业的情况和需求选择使用,不同的核算方法可能会导致不同的成本计算结果。
一般来说,直接材料法和加权平均法比较常用,而FIFO和LIFO 法一般适用于库存管理和税务规划等特殊情况。

租赁方案IRR计算方法IRR计算方法可以通过以下步骤进行:第一步:收集数据收集租赁方案的收入和支出数据,包括租金收入、维护费用、管理费用、税费等。
这些数据可通过租赁合同、财务报表和相关文件获取。
第二步:编制现金流量表根据收集的数据,编制租赁方案的现金流量表。
现金流量表包括每个租赁期间的现金收入和支出。
现金流量表根据不同时间段的现金流量情况,包括投资期、租赁期和收回期。
第三步:计算IRRIRR是使得现金流量净值等于0的折现率。
IRR计算需要使用贴现率,贴现率可以根据项目的风险程度、市场利率等确定。
IRR计算可以使用Excel的IRR函数,也可以使用IRR计算器等其他工具。
首先,将现金流量表中的现金收入和支出放入Excel中的单独列中,其中首个现金流量为负值(即投资额),其后的现金流量则为正值。
然后,在Excel中选择适当的单元格,输入“=IRR(现金流量范围)”。
最后,按Enter键进行计算,Excel将返回IRR值。
IRR值表示租赁方案的内部收益率。
如果IRR值大于项目的贴现率,则说明该租赁方案的回报率高于贴现率,是一个可行的投资。
值得注意的是,IRR计算存在一定的局限性。
IRR计算假设现金流量可以以IRR值重复发生,这在实际情况下可能并不成立。
因此,在使用IRR计算方法时,需要结合其他因素进行综合分析,以更准确地评估租赁方案的可行性。
除IRR之外,还有其他方法可以评估租赁方案的盈利能力和回报率,如净现值(NPV)和投资回报率(ROI)。
这些方法都有其自身的特点和适用范围,根据具体情况选择合适的方法进行评估。
综上所述,IRR是一种常用的租赁方案收益率计算方法。
通过IRR计算,可以评估出租方案的盈利能力和回报率。
在计算IRR时,需要收集数据、编制现金流量表并选择合适的计算工具。
然而,IRR计算存在一定的局限性,需要结合其他因素进行综合分析。
除IRR之外,还有其他方法可供选择,根据具体情况进行综合评估。
常用周转材料的计算按建筑面积预估用量:一般做利润预测和概算指标的时候可以按照建筑面积估算以下周转材料,每建筑平方米含木模板4.0m2、方木6m、顶丝4个、脚手架模板的计算方木的计算对拉螺栓的计算钢管的计算扣件的计算模板的计算一、根据混凝土量快速估算模板用量1、适用情况:一般用于工程开工前期,在已知混凝土用量的情况下估算模板用量,以初步估算工程周转材料成本投入数量,为筹措资金提供依据。
2、优缺点:优点:速度快,简便节约计算时间。
缺点:模板用量计算结果不够精确。
(一)各种截面柱模板用量1、正方形截面柱其边长为a×a 时,每立方米混凝土模板用量 U1 按下式计算:U1=4/a2、圆形截面柱其直径为 d 时,每立方米混凝土模板用量 U2 按下式计算:U2=4/d3、矩形截面柱其截面为a×b 时,每立方米混凝土模板用量 U3 按下式计算:U3=2(a+b)/ab(二)主梁和次梁模板用量钢筋混凝土主梁和次梁,每立方米混凝土的模板用量 U4 按下式计算: U4=(2h+b)/bh式中 b——主梁或次梁的宽度(m)式中 h——主梁或次梁的高度(m)(三)楼板模板用量钢筋混凝土楼板,每立方米混凝土模板用量 U5 按下式计算:U5=1/h 式中h——楼板的厚度。
(二)主梁和次梁模板用量钢筋混凝土主梁和次梁,每立方米混凝土的模板用量 U4 按下式计算: U4=(2h+b)/bh式中 b——主梁或次梁的宽度(m)式中 h——主梁或次梁的高度(m)(三)楼板模板用量钢筋混凝土楼板,每立方米混凝土模板用量 U5 按下式计算:U5=1/h 式中 h——楼板的厚度。
(四)墙模板用量计算混凝土和钢筋混凝土墙,每立方米混凝土模板用量 U6 按下式计算:U6=2/d 式中 d——墙体的厚度。
二、按照混凝土构件与混凝土的接触面展开的办法精确计算模板工程量。
1、适用范围:常用于成本核算,及班组工程款结算。
2、优点:数据准确缺点:计算过程繁琐,占用时间较长,受计算者个人水平影响较大。

甲方(发包方):____________________乙方(承包方):____________________根据《中华人民共和国合同法》及相关法律法规的规定,甲乙双方在平等、自愿、公平、诚实信用的原则基础上,就甲方委托乙方进行劳务分包工程所需周转材料的使用达成如下协议:一、工程概况1. 工程名称:____________________2. 工程地点:____________________3. 工程规模:____________________4. 工程合同价:____________________二、周转材料使用范围1. 乙方在施工过程中,需使用以下周转材料:(1)模板:____________________(2)脚手架:____________________(3)钢筋加工场设施:____________________(4)其他周转材料:____________________2. 乙方应按照甲方要求,合理使用周转材料,确保工程质量和进度。
三、周转材料管理1. 乙方在施工过程中,应加强周转材料的管理,确保周转材料的完好、安全、合理使用。
2. 乙方应对周转材料进行定期检查、维护,发现问题及时报修。
3. 乙方在施工过程中,如需更换周转材料,应提前向甲方申请,经甲方同意后方可更换。
四、周转材料费用1. 周转材料费用包括周转材料购置、租赁、维修、保养、运输等费用。
2. 周转材料费用按以下方式结算:(1)乙方在施工过程中,应按实际使用量向甲方缴纳周转材料费用。
(2)周转材料费用按工程进度结算,每月结算一次。
(3)周转材料费用结算方式:____________________五、违约责任1. 乙方未按约定使用周转材料,造成工程质量和进度影响的,应承担相应责任。
2. 乙方未按约定缴纳周转材料费用,甲方有权暂停工程或采取其他措施。
3. 乙方损坏周转材料,应按实际价值赔偿。
六、争议解决1. 双方在履行本合同过程中发生的争议,应友好协商解决。
周转材料租赁管理办法为加强周转材料管理,规范和监督周转材料的经营行为,有效降低工程成本,提高经济效益,结合我公司施工生产的具体情况,特制定本办法。
一、租赁原则1、公司所属各项目部所需周转材料,必须由公司租赁站根据自有材料统一进行调剂,进行内部周转材料的租赁。
2、公司租赁站满足不了各项目部周转材料租赁的需要时,由公司租赁站组织项目部统一对外进行招标,选定出租单位,经公司批准后按有关规定办理相关事宜。
3、公司周转材料是以公司各项目部内部租赁为主,在满足公司各项目部需要的基础上,逐步对外租赁进行经营活动。
二、采购、租赁与验收1、公司所属各项目部所需要特殊大型定型钢模板、U型卡、扣件、油托、钢管底座、山型卡等周转材料公司一律不再外租,项目部需要时提出使用计划,有租赁站统一招标采购,统一保管、改制,统一对项目租赁。
2、公司各项目部需要租用小型钢模板、钢管、碗扣架等周转材料时,由项目部材料人员根据项目部有关部门审核的周转材料需用计划,提前15天报送公司租赁站。
租赁站根据申报计划准备周转材料,并以先内后外的原则,适时组织周转材料进入施工现场,并按指定位置、标准进行码垛。
3、周转材料的内外租赁合同均统一采用公司《周转材料租赁合同》标准文本(附件一),合同签定后报公司工程承包部登记备案。
4、承租内部周转材料时,由项目部材料员到公司租赁站对所租用的周转材料共同验收,并填写《周转材料提货验收单》(附件二),公司租赁站负责装车并承担送货费用。
5、承租外部周转材料时,由公司租赁站通过招标对出租商进行评价,填写《出租商租赁价格评定表》(附件三),根据经评价选定的出租商进行租赁,出租商负责将所需的周转材料运抵施工现场,出租商承担送货费用,项目部材料员、保管员对所运抵现场的周转材料同租赁商共同验收并填写《周转材料提货验收单》,验收单必须有租赁站人员、项目部材料员、保管员、出租商签字。
6、验收时,项目部材料员、保管员及技术人员要核对周转材料的质量和新旧程度是否与合同规定相符。
周转材料计价方法周转材料的计价方法有多种,包括一次摊销法、分期摊销法、定额摊销法和分次摊销法。
1. 一次摊销法适用于易腐易糟且反复周转使用的周转材料,如安全网等。
这种方法在领用周转材料时,将其全部价值一次计入成本、费用。
2. 分期摊销法根据周转材料原价、预计残值和预计使用期限计算每期摊销额。
具体公式为:周转材料每月摊销额=周转材料原价*(1-残值率)/预计使用月数。
这种方法适用于脚手架、跳板、塔吊轻轨、枕木等周转材料。
3. 定额摊销法根据实际完成的实物工程量和预算定额规定的周转材料消耗定额,计算确认本期摊入成本、费用的金额。
这种方法适用于各种模板的周转材料。
4. 分次摊销法根据周转材料原价、预计残值和预计使用次数,计算每次摊销额。
具体公式为:周转材料平均每次摊销额=周转材料计划成本*(1-残值占计划成本%)/预计使用次数;本期摊销额=本期使用次数*每次摊销额。
另外,对于损耗小使用周期长的材料,例如钢轨、鱼尾板等,先根据市场价格下浮30%,再减去途中运输单价计算调拨价格。
对于钢模板、挂篮、台车等使用频繁、损耗大的周转材料的摊销方法,第一个项目部预留20%的残值,过程中摊销原值的80%计入成本。
如调拨至第二个项目部使用,按照原值的50%予以调拨,首个项目部根据调拨单冲抵原值30%的成本,即首个项目实际摊销50%的费用。
第二个项目部预留20%的残值,过程中摊销原值的30%计入成本。
如再次调拨至第三个项目使用,按照原值的20%+30%/2予以调拨,第二个项目部根据调拨价冲抵原值15%的成本,即第二个项目实际摊销原值15%的费用。
依次类推,即第三个项目摊销15%/2,第四个项目摊销7.5%/2……残值的20%由最后一个使用的项目部根据公司的相关规定进行处理,根据实际处置金额与预留残值的差异一次性增加和减少成本。

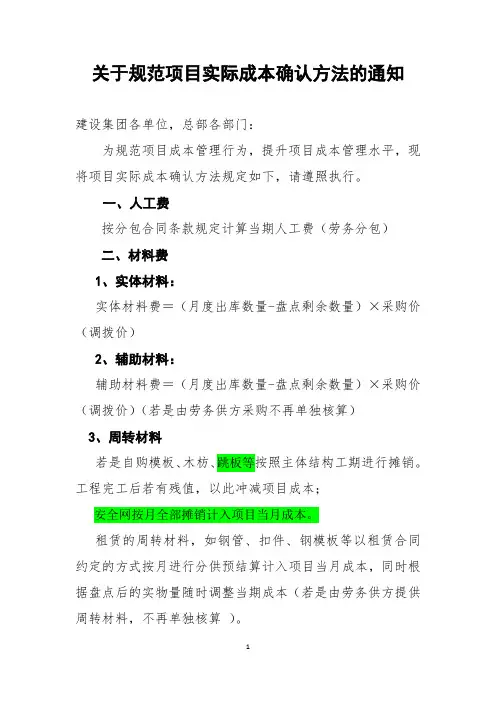

关于规范项目实际成本确认方法的通知建设集团各单位,总部各部门:为规范项目成本管理行为,提升项目成本管理水平,现将项目实际成本确认方法规定如下,请遵照执行。
一、人工费按分包合同条款规定计算当期人工费(劳务分包)二、材料费1、实体材料:实体材料费=(月度出库数量-盘点剩余数量)×采购价(调拨价)2、辅助材料:辅助材料费=(月度出库数量-盘点剩余数量)×采购价(调拨价)(若是由劳务供方采购不再单独核算)3、周转材料若是自购模板、木枋、跳板等按照主体结构工期进行摊销。
工程完工后若有残值,以此冲减项目成本;安全网按月全部摊销计入项目当月成本。
租赁的周转材料,如钢管、扣件、钢模板等以租赁合同约定的方式按月进行分供预结算计入项目当月成本,同时根据盘点后的实物量随时调整当期成本(若是由劳务供方提供周转材料,不再单独核算)。
三、机械使用费1、机械租赁费:按租赁合同约定内容按月进行分供预结算计入项目当月成本。
2、大型设备进出场及安拆费:根据合同约定,一次性计入项目成本。
3、中小型设备:由供方自备设备按合同约定承包方式结算,注意与劳务费用、材料费用一并考虑,避免重复。
由项目自备中、小型机械费在工程成本期内一次或最多不超过三次足额摊销计入当月成本。
4、施工用电费:按当月实际发生额记入当月成本。
(属于甲方代扣代缴,若项目规定最终结算时在产值中扣除,当月成本中可不统计)四、分包工程费按当月分包实际工程量和分包合同计价规定计算分包工程支出。
五、其他直接费1、临时设施(1)《公司物资调拔摊销定价标准》有规定的临时设施,按标准工期进行摊销;(2)《公司物资调拔摊销定价标准》之外的临时设施分施工阶段进行摊销:施工准备阶段发生的临时设施费用按标准工期进行摊销;施工过程中发生的临时设施费用直接一次性计入当月成本。
2、文明标化费:按标准工期进行摊销。
3、检验试验费:按发票金额一次性计入成本。
六、安全生产费按照实际发生计提,完工后补足差额。
建筑施工周转材料租赁合同合同编号:承租人:出租人:因甲方建设工程施工需要,根据《中华人民共和国民法典》及相关法律法规的规定,本着自愿、公平、平等互利、诚实信用的原则,为明确租赁双方的权利、义务和责任,经双方协商一致,就建筑施工周转材料租赁事宜,签订本合同,双方共同遵守。
一、租赁物的名称、规格、数量、租赁单价、赔偿单价1.本合同数量为暂定数量,甲方根据现场实际需要确定具体数量,在暂定数量范围内,乙方应保证供应;最终结算以甲方实际租赁数量为准。
乙方不得以暂定数量为由,向甲方提出任何结算或支付租金要求。
2.无论发生何种情况,合同期内租赁单价不予调整。
二、租赁物的质量要求:1.乙方提供的租赁物质量必须符合国家和行业现行标准,满足甲方的正常、合理的施工需要。
租赁物表观应干净整洁,不应存在变形、锈蚀等情形。
2.乙方供应的租赁物进场时必须保证质量为合格产品,不应存在损坏和瑕疵。
否则,甲方有权拒收或退货,并要求乙方重新提供符合甲方施工需要的租赁物。
3.因租赁物不符合质量要求、不满足合理施工需要而造成的(如安全事故)一切损失均由乙方承担。
三、租赁物的用途和使用方法租赁物系用于甲方工程建设施工,甲方按租赁物的性能合理使用租赁物。
四、租赁期限1.租赁期限暂定自年月日至年月日止,具体租赁期限及租赁起止日期甲方根据工程建设实际需要确定,另行通知乙方;暂定租赁期限内,甲方应保证租赁物的供应。
2.甲方如需提前退租全部或者部分租赁物,应提前24个小时通知乙方,以便乙方进行相应的准备工作。
3.租赁期满,承租方因工程建设需要续租,双方应签订补充合同。
五、租赁物交付的方式、时间、地点1.租赁物进场时交付的方式、地点(1)交货方式:工地交货,乙方负责将租赁物运输至甲方工地指定地点并承担运输、装卸等租赁物落地前的一切费用;租赁物到甲方工地现场指定地点的卸车、堆码及费用由甲方负担。
(2)交货地点:省市区中铁项目经理部工地甲方指定地点。
(3)交货时间:按以下第种方式确定:1)分期分批交货,具体交货时间以甲方通知为准。
周转材料摊销量计算实例方法一:按使用数量摊销这种方法是根据企业实际使用的周转材料数量来计算摊销量。
具体步骤如下:1.确定需要摊销的周转材料的种类和使用期间。
例如,假设企业需要摊销的周转材料是原材料,并且使用期间为一年。
2.确定摊销单位,即摊销数量的计量单位。
例如,假设摊销单位是吨。
3.确定进货数量和期初库存数量。
假设一年内进货数量为500吨,期初库存数量为100吨。
4.计算期末库存数量。
期末库存数量等于期初库存数量加上进货数量减去使用数量。
假设期末库存数量为200吨。
5.计算摊销量。
摊销量等于进货数量加上期初库存数量减去期末库存数量。
即,摊销量为400吨(500吨+100吨-200吨)。
方法二:按使用金额摊销这种方法是根据企业实际使用的周转材料金额来计算摊销量。
具体步骤如下:1.确定需要摊销的周转材料的种类和使用期间。
例如,假设企业需要摊销的周转材料是办公用品,并且使用期间为一年。
2.确定摊销单位,即摊销金额的计量单位。
例如,假设摊销单位是元。
4.计算期末库存金额。
期末库存金额等于期初库存金额加上进货金额减去使用金额。
假设期末库存金额为4000元。
需要注意的是,企业可以根据实际情况选择使用不同的摊销方法。
这些方法可能基于不同的假设和计算方式,因此在计算摊销量时需要谨慎,并且应根据实际情况进行调整。
摊销量的计算对于企业的成本控制和财务管理非常重要。
通过准确计算摊销量,企业可以更好地掌握周转材料的使用情况,并及时做出调整,从而提高资金的利用效率和经营效益。
常用周转材料的计算概述在制造业中,为了保障生产的高效率,需要使用许多周转材料。
常用的周转材料包括原材料、半成品、成品等等。
在生产过程中,常常需要对这些材料进行计算,以确保生产的合理性和高效性。
本文将讨论常用周转材料的计算方法及其应用。
原材料的计算方法原材料是制成半成品或成品所必需的材料。
原材料的计算方法通常分为两种:重量计算和体积计算。
1. 重量计算重量计算是以材料质量为核心,以每个单位表面积的材料密度为基础,按照规定的参数计算材料重量的一种方法。
一般在重量计算中需要考虑以下几个因素:•板材长度•板厚•板宽•材料密度其中,材料密度是根据材料的性质决定的。
例如,铁的密度为7.85g/cm3,铝的密度为2.7g/cm3,不同的材料密度会影响计算结果。
假设有一块铁板材长度为1.5m,厚度为5mm,宽度为0.8m,那么材料的重量可按以下公式计算:材料重量 = 长度 × 厚度 × 宽度 × 材料密度材料重量 = 1.5m × 0.005m × 0.8m × 7.85g/cm^3材料重量 = 0.04725kg2. 体积计算体积计算是以材料容积为核心,以每个单位表面积的材料密度为基础,按照规定的参数计算材料的体积的一种方法。
一般在体积计算中需要考虑以下几个因素:•板材长度•板厚•板宽•材料密度假设有一块铝板材长度为1.2m,厚度为2mm,宽度为0.5m,那么其体积可按以下公式计算:材料体积 = 长度 × 厚度 × 宽度材料体积 = 1.2m × 0.002m × 0.5m材料体积 = 0.0012m^3材料重量 = 材料体积 × 材料密度材料重量 = 0.0012m^3 × 2.7g/cm^3材料重量 = 3.24kg半成品和成品的计算方法半成品和成品的计算方法与原材料有所不同。
半成品和成品的计算方法通常分为两种:数量计算和生产成本计算。
常用周转材料的计算按建筑面积预估用量:一般做利润预测和概算指标的时候可以按照建筑面积估算以下周转材料,每建筑平方米含木模板4.0m2、方木6m、顶丝4个、脚手架模板的计算方木的计算对拉螺栓的计算钢管的计算扣件的计算模板的计算一、根据混凝土量快速估算模板用量1、适用情况:一般用于工程开工前期,在已知混凝土用量的情况下估算模板用量,以初步估算工程周转材料成本投入数量,为筹措资金提供依据。
2、优缺点:优点:速度快,简便节约计算时间。
缺点:模板用量计算结果不够精确。
(一)各种截面柱模板用量1、正方形截面柱其边长为a×a 时,每立方米混凝土模板用量 U1 按下式计算:U1=4/a2、圆形截面柱其直径为 d 时,每立方米混凝土模板用量 U2 按下式计算:U2=4/d3、矩形截面柱其截面为a×b 时,每立方米混凝土模板用量 U3 按下式计算:U3=2(a+b)/ab(二)主梁和次梁模板用量钢筋混凝土主梁和次梁,每立方米混凝土的模板用量 U4 按下式计算: U4=(2h+b)/bh式中 b——主梁或次梁的宽度(m)式中 h——主梁或次梁的高度(m)(三)楼板模板用量钢筋混凝土楼板,每立方米混凝土模板用量 U5 按下式计算:U5=1/h 式中h——楼板的厚度。
(二)主梁和次梁模板用量钢筋混凝土主梁和次梁,每立方米混凝土的模板用量 U4 按下式计算:U4=(2h+b)/bh式中 b——主梁或次梁的宽度(m)式中 h——主梁或次梁的高度(m)(三)楼板模板用量钢筋混凝土楼板,每立方米混凝土模板用量 U5 按下式计算:U5=1/h 式中 h——楼板的厚度。
(四)墙模板用量计算混凝土和钢筋混凝土墙,每立方米混凝土模板用量 U6 按下式计算:U6=2/d 式中 d——墙体的厚度。
二、按照混凝土构件与混凝土的接触面展开的办法精确计算模板工程量。
1、适用范围:常用于成本核算,及班组工程款结算。
2、优点:数据准确缺点:计算过程繁琐,占用时间较长,受计算者个人水平影响较大。
周转材料租赁使用管理办法一、内部周转材料租赁管理1.原则1.1公司周转材料租赁管理执行建设公司综合管理体系三层次文件《周转材料租赁管理办法》中相关规定。
1.2脚手架、扣件的租赁使用必须符合建设公司《关于脚手架钢管、扣件管理的规定》。
2.周转材料需用计划的编报2.1周转材料需用计划的编报应按施工网络计划和施工安排,结合先进的合理的施工工艺编制,严格控制量的投入。
2.2结合施工预算中周转材料的费用情况编制,做到周转材料租赁费用的有控管理。
2.3各需用单位于开工前10天提出周转材料需用计划,应写明单位、名称、规格、数量、使用起止时间等内容,经项目经理或项目负责人签字后,提交租赁分公司审核、报公司主管领导批准。
3.周转材料的领退点交验收3.1出租的周转材料必须完好无损、性能可靠,确保施工质量和安全,如不符合质量要求,租用单位(项目)有权要求调换。
3.2租用单位(项目)退租还回的周转材料要求完好无损,即无断裂、无打洞割锯、无变形、不缺件、数量相符。
如有不符合验收标准的则应负责赔偿,其原则是钢模板、脚手架按《周转材料租赁合同》执行,其余按以下内容执行:a 一般损坏变形,可以修复,又不影响使用寿命的,按其修复工作量的大小,收取相应维修费。
b 损坏较严重,可以修复使用,但影响使用寿命的,按其损坏程度,除收取相应的维修费外,还需赔偿损坏费,赔偿费按原值的50%以内计赔。
c 凡丢失、损坏报废(不能修复使用)的应按质论价150%计赔。
d 达到使用年限的周转材料,如发生弯曲、变形等现象,由公司相关部门进行鉴定,进行报废处理。
4.施工现场周转材料管理4.1周转材料在运输、安装、拆卸过程中必须做到文明操作,防止损坏。
4.2周转材料不得任意切割、打洞,不准作其他用途。
4.3施工现场周转材料必须按照文明施工现场材料管理要求执行,周转材料完成使用任务后,应及时拆除回收,按指定地点分别堆放整齐,不得乱丢乱放,保持场容整洁文明。
4.4就地退租封存的周转材料未经出租部门的同意,不得将周转材料转租他人使用,违反规定者,将加倍收取租金。
