3 铺装部分
结构层砼施工
31
面层路砖铺设
37
面层石材铺设
43
机械挖土方
6
4
景墙、景 观小品
结构层施工 砌筑施工
4 5
外部装饰工程
8
3
7
挖树穴
7
更换种植土
15
乔木种植
21
5
绿化工程 施工
灌木种植
25
球类种植
18
地被植物种植
11
植物修剪、塑形
9
绿化养护
48
9
现场清理
5
10
工程资料上报甲方、竣工验收 5
注:各项施工交叉进行,如遇不可抗力等原因造成的工期延误,工期顺延。

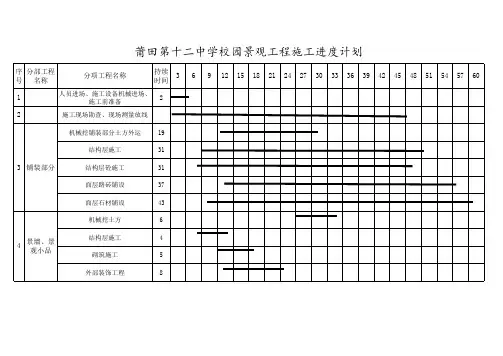

莆田第十二中学校园景观工程施工进度计划
序 分部工程 号 名称
分项工程名称
持续 时间
3
6
9 12 15 18 21 24 27 30 33 36 39 42 45 48 51 54 57 60
1
人员进场、施工设备机械进场、 施工前准备
2
2
施工现场勘查、现场测量放线机械挖铺装部分土方外运19结构层施工31
