《建设工程工程量清单计价规范》条工程合同价款的约定
- 格式:doc
- 大小:38.00 KB
- 文档页数:12

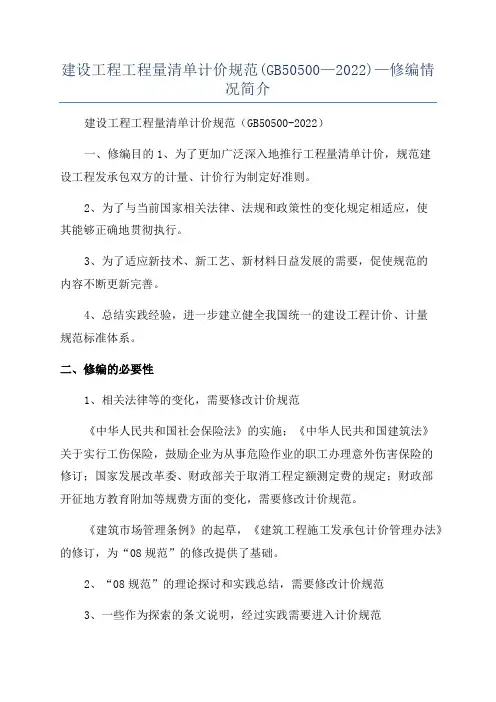

建设工程工程量清单计价规范(GB50500—2022)—修编情况简介建设工程工程量清单计价规范(GB50500-2022)一、修编目的1、为了更加广泛深入地推行工程量清单计价,规范建设工程发承包双方的计量、计价行为制定好准则。
2、为了与当前国家相关法律、法规和政策性的变化规定相适应,使其能够正确地贯彻执行。
3、为了适应新技术、新工艺、新材料日益发展的需要,促使规范的内容不断更新完善。
4、总结实践经验,进一步建立健全我国统一的建设工程计价、计量规范标准体系。
二、修编的必要性1、相关法律等的变化,需要修改计价规范《中华人民共和国社会保险法》的实施;《中华人民共和国建筑法》关于实行工伤保险,鼓励企业为从事危险作业的职工办理意外伤害保险的修订;国家发展改革委、财政部关于取消工程定额测定费的规定;财政部开征地方教育附加等规费方面的变化,需要修改计价规范。
《建筑市场管理条例》的起草,《建筑工程施工发承包计价管理办法》的修订,为“08规范”的修改提供了基础。
2、“08规范”的理论探讨和实践总结,需要修改计价规范3、一些作为探索的条文说明,经过实践需要进入计价规范“08规范”出台时,一些不成熟的条文采用了条文说明或宣贯教材引路的方式。
经过实践,有的已经形成共识,如计价风险分担、物价波动的价格指数调整、招标控制价的投诉处理等,需要进入计价规范正文,增大执行效力。
4、附录部分的不足,需要尽快修改完善一是有的专业分类不明确,需要重新定义划分,增补“城市轨道交通”、“爆破工程”等专业;二是一些项目划分不适用,设置不合理;三是有的项目特征描述不能体现项目自身价值,存在缺乏表述或难于描述的现象;四是有的项目计量单位不符合工程项目的实际情况;五是有的计算规则界线划分不清,导致计量扯皮;六是未考虑市场成品化生产的现状;七是与传统的计价定额衔接不够,不便于计量与计价。
5、附录部分需要增加新项目,删除淘汰项目随着科技的发展,为了满足计量、计价的需要,应增补新技术、新工艺、新材料的项目,同时,应删除技术规范已经淘汰的项目。
山东省建设工程工程量清单计价规则山东省住房和城乡建设厅发布二〇一一年四月山东省建设工程工程量清单计价规则山东省住房和城乡建设厅文件鲁建发[2011]3号关于印发《山东省建设工程工程量清单计价规则》的通知各市住房城乡建委(建设局)、各有关单位:为了进一步规范工程量清单计价行为,完善市场形成工程造价的机制,合理确定和有效控制建设项目投资,根据国家标准《建设工程工程量清单计价规范》GB50500—2008,结合我省实际,我们编制了《山东省建设工程工程量清单计价规则》(以下简称“规则"),现予发布。
现将有关事宜作如下说明:一、本规则中第1.0.3、3.1.2、3.2.1、3.2.2、4.1.2、4.1.3、4.1.7、4.3.2、4.8.2条中黑体字是引用了国家标准《建设工程工程量清单计价规范))GS5O500—2008强制性条文的内容,必须严格执行。
二、与本规则配套的《山东省建筑、装饰、安装、市政、园林绿化工程工程量清单项目设置及计算规则》另行发布,在未发布之前,仍执行鲁建发[2004]7号、鲁建标字[2005]8号发布的《山东省建筑、装饰、安装、市政、园林绿化工程工程量清单计价办法》第5部分“分部分项工程量清单项目设置及其消耗量定额"相关内容,其他部分内容同时停止使用。
三、本规则自201 1年7月1日起实施。
二〇一一年四月山东省建设工程工程量清单计价规则1 总则1.0.1 为规范建设工程造价计价行为,统一建设工程工程量清单的编制和计价方法,根据国家标准《建设工程工程量清单计价规范》(GB50500—2008)(以下简称《计价规范》)及相关法律法规等,结合我省实际情况,制定本规则。
1.0.2 本规则适用于我省行政区域内的建设工程工程量清单计价活动。
1.0.3 全部使用国有资金投资或国有资金投资为主的工程建设项目,必须采用工程量清单计价。
按照法律、法规规定必须实行招投标的非国有资金投资的工程建设项目,应采用工程量清单计价。
建筑工程合同价款怎么约定一、合同价款的确定合同价款通常基于工程量清单、设计图纸和相关技术规范来确定。
甲方(业主)与乙方(承包商)应在合同中明确列出各项费用,包括但不限于直接费用、间接费用、利润、税金以及其他必要支出。
双方应共同审核确认工程量清单,并以此为基础确定合同总价。
二、支付条件和流程合同中应明确规定支付的条件和流程。
例如,可以设定按照工程进度分阶段支付,每个阶段的完成标准和对应的支付比例应当清晰界定。
预付款的比例和条件也应在合同中注明,以保障乙方有足够的资金启动项目。
对于材料费、人工费等变动性较大的费用项,双方可以协商确定一个合理的支付方式。
三、价款调整机制由于建筑工程周期较长,可能会遇到原材料价格波动、政策调整等情况,因此合同中应包含价款调整的相关条款。
这些条款应当明确何种情况下可以进行价款调整、调整的具体计算方法以及调整后的价款如何确定。
四、违约责任为保证合同的严肃性和执行力,合同中应详细规定违约责任。
若甲方延迟支付工程款,应承担相应的违约金或利息赔偿;反之,若乙方未能按合同约定完成工程进度或质量要求,也应承担相应的赔偿责任。
五、争议解决方式合同执行过程中可能会出现争议,双方应在合同中预先约定争议的解决方式,比如通过协商解决、提交仲裁委员会仲裁或者向人民法院提起诉讼等。
六、其他相关条款除了上述主要条款外,合同还应包括工程保修、保险、安全等相关事宜的规定,以确保工程的全面性和安全性。
一个详尽的建筑工程合同价款约定范本,应当涵盖价款的确定、支付条件和流程、价款调整机制、违约责任以及争议解决方式等内容。
通过明确的合同条款,可以有效避免因价款问题引发的纠纷,保障甲乙双方的合法权益,促进建筑工程的顺利完成。
广东省实施《建设工程工程量清单计价规范》()若干意见第一条为规范我省建设工程计价行为,加强我省工程造价管理,根据《建设工程工程量清单计价规范》()(以下简称“计价规范”)、《广东省建设工程造价管理规定》等规定,结合我省实际,制定本意见。
第二条建设工程采用工程量清单计价方法的,必须执行计价规范。
建设工程采用定额计价方法的,应当执行计价规范中工程合同价款的约定、工程计量与价款支付、索赔与现场签证、工程价款调整、竣工结算、工程计价争议处理等规定。
第三条工程造价文件封面的签字盖章,是工程造价文件生效的必备条件。
工程造价文件封面的签字盖章,必须由注册在本单位的工程造价专业人员完成,并应当符合以下规定,方能生效:(一)编制人是造价工程师的,由其在编制人栏签字,盖执业专用章。
(二)编制人是造价员的,由其在编制人栏签字,盖专用章,并应由造价工程师复核,在复核人栏签字,盖执业专用章。
(三)建设工程当事人必须盖法人单位公章,其法定代表人或其授权人应当签字或盖章;工程造价咨询企业必须盖有企业名称、资质等级及证书编号的执业印章,其法定代表人或其授权人应当签字或盖章。
第四条建设工程采用工程量清单计价方法的,应当在招标文件或者合同中明确其他项目费、承包人风险、工程价款调整和工程计价时效等相关内容;没有明确或约定不明的,应当按照附表一至四的规定执行。
建设工程采用定额计价方法的,参照附表一至四的相关规定执行。
第五条采用工程量清单招标的建设工程,其工程量清单必须作为招标文件的组成部分。
招标人或受其委托具有相应资质的工程造价咨询企业应当按照计价规范和省的有关规定编制工程量清单,并对其准确性和完整性负责。
投标人发现工程量清单数量有误或描述不完整的,可在开标日前向招标人提出书面意见,招标人应当自接到书面意见之日起日内据实调整,并在开标日前书面通知所有投标人。
除规定应由投标人承担的风险外,招标人不得将工程量清单错漏责任转嫁给投标人,不得在招标文件中要求投标人投标报价时考虑工程量清单以外的缺项漏项、数量错误等内容,不得采用无限风险、所有风险或类似语句规定风险内容。

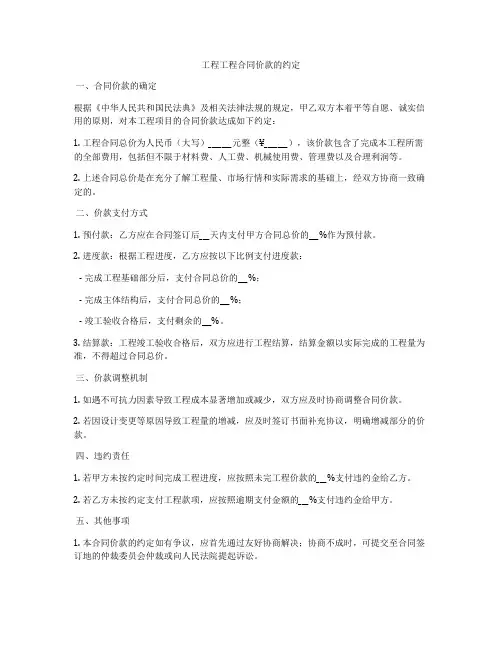

工程工程合同价款的约定一、合同价款的确定根据《中华人民共和国民法典》及相关法律法规的规定,甲乙双方本着平等自愿、诚实信用的原则,对本工程项目的合同价款达成如下约定:1. 工程合同总价为人民币(大写)_______元整(¥_______),该价款包含了完成本工程所需的全部费用,包括但不限于材料费、人工费、机械使用费、管理费以及合理利润等。
2. 上述合同总价是在充分了解工程量、市场行情和实际需求的基础上,经双方协商一致确定的。
二、价款支付方式1. 预付款:乙方应在合同签订后___天内支付甲方合同总价的___%作为预付款。
2. 进度款:根据工程进度,乙方应按以下比例支付进度款:- 完成工程基础部分后,支付合同总价的___%;- 完成主体结构后,支付合同总价的___%;- 竣工验收合格后,支付剩余的___%。
3. 结算款:工程竣工验收合格后,双方应进行工程结算,结算金额以实际完成的工程量为准,不得超过合同总价。
三、价款调整机制1. 如遇不可抗力因素导致工程成本显著增加或减少,双方应及时协商调整合同价款。
2. 若因设计变更等原因导致工程量的增减,应及时签订书面补充协议,明确增减部分的价款。
四、违约责任1. 若甲方未按约定时间完成工程进度,应按照未完工程价款的___%支付违约金给乙方。
2. 若乙方未按约定支付工程款项,应按照逾期支付金额的___%支付违约金给甲方。
五、其他事项1. 本合同价款的约定如有争议,应首先通过友好协商解决;协商不成时,可提交至合同签订地的仲裁委员会仲裁或向人民法院提起诉讼。
2. 本合同自双方签字盖章之日起生效,价款条款的任何修改和补充均需以书面形式确认,并作为本合同不可分割的一部分。
2023年一级造价师之建设工程计价真题练习试卷B卷附答案单选题(共60题)1、在国外的项目总建设成本中,未明确项目的准备金的目的是为了()。
A.用来补偿估算的误差B.支付工作范围以外可能增加的项目C.支付那些估算时不可能明确的潜在项目D.应付天灾、非正常经济情况及罢工等情况【答案】 C2、招标工程量清单中某分部分项清单子目与单一计价定额子目的工作内容与计量规则一致,则确定该清单子目综合单价不可或缺的工作是()。
A.计算工程内容的工程数量B.计算工程内容的清单单位含量C.计算措施项目的费用D.计算管理费、利润和风险费用【答案】 D3、(2014年真题)下列建筑设计影响工程造价的选项中,属于影响工业建筑但一般不影响民用建筑的因素是()。
A.建筑物平面形状B.项目利益相关者C.柱网布置D.风险因素4、流动资金的估算中,下列描述正确的是()。
A.周转次数=360/流动资金最高周转天数B.产成品计算中要扣除年其他营业费用C.年其他费用的计算中,应当包含制造费用、管理费用和营业费用中的折旧摊销费D.扩大指标估算法精准度高,但是该方法操作较复杂【答案】 B5、根据《建筑工程安全防护、文明施工措施费用及使用管理规定》,下列设施的费用应计入安全施工费的是()。
A.安全警示标志牌B.现场防火设施C.现场临时用电接地保护装置D.垂直方向交叉作业防护【答案】 D6、已知购买某种材料,采用两票制,原价为2000元/吨,增值税率13%,材料运杂费为50元/吨,运输损耗率为0.5%,采购保管费率为4%,则该材料单价中的采购保管费应为()元/吨。
A.72.99B.70.44C.82.41D.92.667、根据《招标施工招标文件》(2007年版)通用合同条款,承包人最有可能同时获得工期、费用和利润补偿的索赔事件是()。
A.基准日后法律的变化B.发包人更换其提供的不合格材料C.发包人提前向承包人提供工程设备D.发包人在工程竣工前占用工程【答案】 D8、根据 FIDIC《施工合同条件》的规定,当工程量变化时,下列条件会采用新的费率和价格的是()。

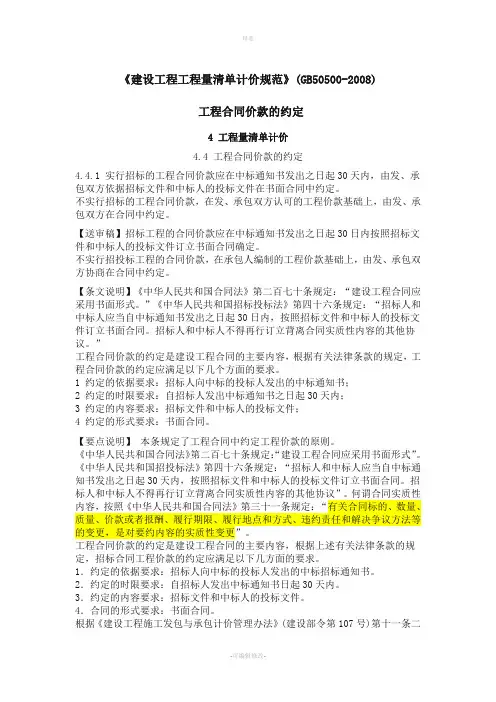

《建设工程工程量清单计价规范》(GB50500-2008)工程合同价款的约定4 工程量清单计价4.4 工程合同价款的约定4.4.1 实行招标的工程合同价款应在中标通知书发出之日起30天内,由发、承包双方依据招标文件和中标人的投标文件在书面合同中约定。
不实行招标的工程合同价款,在发、承包双方认可的工程价款基础上,由发、承包双方在合同中约定。
【送审稿】招标工程的合同价款应在中标通知书发出之日起30日内按照招标文件和中标人的投标文件订立书面合同确定。
不实行招投标工程的合同价款,在承包人编制的工程价款基础上,由发、承包双方协商在合同中约定。
【条文说明】《中华人民共和国合同法》第二百七十条规定:“建设工程合同应采用书面形式。
”《中华人民共和国招标投标法》第四十六条规定:“招标人和中标人应当自中标通知书发出之日起30日内,按照招标文件和中标人的投标文件订立书面合同。
招标人和中标人不得再行订立背离合同实质性内容的其他协议。
”工程合同价款的约定是建设工程合同的主要内容,根据有关法律条款的规定,工程合同价款的约定应满足以下几个方面的要求。
1 约定的依据要求:招标人向中标的投标人发出的中标通知书;2 约定的时限要求:自招标人发出中标通知书之日起30天内;3 约定的内容要求:招标文件和中标人的投标文件;4 约定的形式要求:书面合同。
【要点说明】本条规定了工程合同中约定工程价款的原则。
《中华人民共和国合同法》第二百七十条规定:“建设工程合同应采用书面形式”。
《中华人民共和国招投标法》第四十六条规定:“招标人和中标人应当自中标通知书发出之日起30天内,按照招标文件和中标人的投标文件订立书面合同。
招标人和中标人不得再行订立背离合同实质性内容的其他协议”。
何谓合同实质性内容,按照《中华人民共和国合同法》第三十一条规定:“有关合同标的、数量、质量、价款或者报酬、履行期限、履行地点和方式、违约责任和解决争议方法等的变更,是对要约内容的实质性变更”。
《建设工程工程量清单计价规范》(GB50500-2008)宣贯提纲一、编制背景《建设工程工程量清单计价规范》(以下简称计价规范),经建设部批准为国家标准,于二OO三年七月一日正式施行。
从二OO六年初开始,经过两年多的工作,通过调查研究、总结经验,针对施行中存在的问题,经广泛征求意见,反复修改、审查,完成了《计价规范》的修订工作,经住房和城乡建设部与国家质量监督检验检疫总局联合发布《建设工程工程量清单计价规范》(GB50500),于二OO八年十二月一日起施行。
二、实行工程量清单计价的意义(一)实行工程量清单计价,是我国工程造价管理深化改革与发展的需要。
实行工程量清单计价,将改变以工程预算定额为计价依据的计价模式,适应工程招标投标和由市场竞争形成工程造价的需要,推进我国工程造价事业的发展。
(二)实行工程量清单计价,是整顿和规范建设市场秩序,适应社会主义市场经济发展的需要。
工程造价是工程建设的核心内容,也是建设市场运行的核心内容。
实行工程量清单计价,是由市场竞争形成工程造价。
工程量清单计价反映工程的个别成本,有利于企业自主报价和公平竞争,实现政府定价到市场定价的转变;有利于规范业主在招标中的行为,有效纠正招标单位在招标中盲目压价的行为,避免工程招标中弄虚作假、暗箱操作等不规范行为,促进其提高管理水平,从而真正体现公开、公平、公正的原则,反映市场经济规律;有利于规范建设市场计价行为,从源头上遏止工程招投标中滋生的腐败,整顿建设市场的秩序,促进建设市场的有序竞争。
实行工程量清单计价,是适应我国社会主义市场经济发展的需要。
市场经济的主要特点是竞争,建设工程领域的竞争主要体现在价格和质量上,工程量清单计价的本质是价格市场化。
实行工程量清单计价,对于在全国建立一个统一、开放、健康、有序的建设市场,促进建设市场有序竞争和企业健康发展,都具有重要的作用。
(三)实行工程量清单计价,是适应我国工程造价管理政府职能转变的需求。
《建设工程工程量清单计价规范》(GB50500-2008)第一节GB50500-2008建设工程工程量清单计价规范解读一、概述(一)《建设工程工程量清单计价规范》GB50500-2008的基本内容《建设工程工程量清单计价规范》GB50500-2008正文条文共130条,附录六个。
“08规范”主要修订了原规范正文中不尽合理、不够完善、可操作性不强的条款及表格形式,补充完善了工程量清单计价模式下编制工程量清单和指标控制价、投标报价、合同价款的约定,以及工程计量与价款支付、工程价款调整、索赔、竣工结算、工程计价争议处理等内容,并新增加附录F矿山工程工程量清单项目及计算规则。
主要内容如下:1.总则2.术语3.工程量清单编制3.1一般规定3.2分部分项工程量清单3.3措施项目清单3.4其他项目清单3.5规费清单3.6税金项目清单4.工程量清单计价4.1一般规定4.2 招标控制价4.3 投标价4.4工程合同价款的约定4.5工程计量与价款支付4.6索赔与现场签证4.7工程价款调整4.8竣工结算4.9工程计价争议处理5.工程量清单计价表格5.1 计价表格组成5.2 计价表格使用规定(二)《建设工程工程量清单计价规范》GB50500-2008的主要特点1.“08规范”充分总结了工程量清单计价的经验和取得的成果,内容更加全面。
“03规范”主要侧重于规范工程招标中的计价行为,而对工程实施阶段全过程中如何规范工程量清单计价行为的指导性不强。
“08规范”的内容则涵盖了工程施工阶段从招投标开始到施工竣工结算办理的全过程,并增加了条文说明。
包括工程量清单的编制,投标控制价和投标报价的编制,工程合同签订时对合同价款的约定,施工过程中工程量的计量与价款支付,索赔与现场签证,工程价款的调整,工程竣工后结算的办理以及工程计价争议的处理等内容。
“08规范”条文数量由“03规范”的45条增加到137条,增加了92条,其中强制性条文由6条增加到15条,增加了9条,基本上涵盖了工程施工阶段的全过程。
2019《建设工程工程量清单计价规范》GB50500-20131 总则1.0.1 为规范建设工程造价计价行为,统一建设工程计价文件的编制原则和计价方法,根据《中华人民共和国建筑法》、《中华人民共和国合同法》、《中华人民共和国招标投标法》等法律法规,制定本规范。
1.0.2 本规范适用于建设工程发承包及实施阶段的计价活动。
1.0.3 建设工程发承包及实施阶段的丁程造价应由分部分项工程费、措施项目费、其他项目费、规费和税金组成。
1.0.4 招标工程量清单、招标控制价、投标报价、工程计量、合同价款调整、合同价款结算与支付以及工程造价鉴定等工程造价文件的编制与核对,应由具有专专业资格的工程造价人员承担。
1.0.5 承担工程造价文件的编制与核对的工程造价人员及其所在单位,应对工程造价文件的质量负责。
1.0.6 建设工程发承包及实施阶段的计价活动应遵循客观、公正、公平的原则。
1.0.7 建设工程发承包及实施阶段的计价活动,除应符合本规范外,尚应符合国家现行有关标准的规定。
2 术语2.0.1 工程量清单载明建设工程分部分项工程项目、措施项目、其他项目的名称和相应数量以及规费、税金项目等内容的明细清单。
2.0.2招标工程量清单招标人依据国家标准、招标文件、设计文件以及施工现场实际情况编制的,随招标文件发布供投标报价的工程量清单,包括其说明和表格。
2.0.3 已标价工程量清单构成合同文件组成部分的投标文件中已标明价格,经算术性错误修正(如有)且承包人已确认的工程量清单,包括其说明和表格。
2.0.4 分部分项工程分部工程是单项或单位工程的组成部分,是按结构部位、路段长度及施工特点或施工任务将单项或单位工程划分为若干分部的工程;分项工程是分部工程的组成部分,是按不同施工方法、材料、工序及路段长度等将分部工程划分为若干个分项或项目的工程。
2.0.5 措施项目为完成工程项目施工,发生于该工程施工准备和施工过程中的技术、生活、安全、环境保护等方面的项目。
江苏省建设厅文件苏建价(2005)593号关于工程量清单计价施工合同价款确定与调整的指导意见各市建设局(建委),省有关厅局:为更好地贯彻《建设工程工程量清单计价规范》(GB50500-2003),进一步规范建筑市场工程计价行为,根据我省工程量清单计价规范的执行情况,现对工程量清单计价中有关合同价款的确定与调整,提出如下指导意见,请结合本地实际,贯彻落实。
一、招标文件中有关施工合同价款确定的条款,应当遵循公平合理的原则,充分体现招标人与投标人双方权利和义务的平等性;不得违背现行计价规范,改变计价依据,抬高或者压低规费和不可竞争费。
二、发承包双方签订合同时,有关条款的订立应与招投标过程中形成的要约与承诺保持一致,体现招投标活动的严肃性。
全部使用国有资金投资或以国有资金投资为主的招投标工程,在合同签订后另行签订补充协议的,应由发包人报建设行政主管部门备案,并且补充协议与原合同不得有实质性背离,否则不能作为竣工结算的依据。
三、合同专用条款用语应规范,概念清楚,定性、定量准确。
有关工程价款调整的条款不得简单填写为“按实调整”,应明确调整的具体范围、内容和方法。
四、发包人应在招标文件中明确拟采用的合同价款形式,以便投标人考虑风险,合理报价。
合同价款形式通常有以下三种:(一)固定单价合同实行工程量清单招标的工程应当采用固定单价合同,以体现风险共担的原则。
承、发包双方必须在合同专用条款中约定风险范围和风险费用的计算方法,并约定超出风险范围时的综合单价调整办法,具体调整办法可按下述原则执行:1、主要材料价格涨跌超出有经验的承包商可预见的范围时,材料单价可以调整。
调整方法为:在按合同约定支付工程款时,若工程所在地造价管理部门发布的材料指导价上涨超过开标时材料指导价的10%,10%以内部分由承包人承担,10%以外部分由发包人承担;若工程所在地造价管理部门发布的材料指导价下跌超过开标时材料指导价的5%,5%以内部分由承包人受益,5%以外部分由发包人受益。
清单计价规范(GB50500-2008)4.7 工程价款调整标签:清单计价合同价款调整分类:工程计价规范与技术标准2008-10-20 18:17《建设工程工程量清单计价规范》(GB50500-2008)4 工程量清单计价4.7工程价款调整4.7.1 招标工程以投标截止日前28天,非招标工程以合同签订前28天为基准日,其后国家的法律、法规、规章和政策发生变化影响工程造价的,应按省级或行业建设主管部门或其授权的工程造价管理机构发布的规定,调整合同价款。
【送审稿】招标工程以投标截止日前28天,非招标工程以合同签订前28天为基准日,其后国家的法律、法规、规章发生变化影响工程造价的,合同价款应按省级建设行政主管部门或行业建设主管部门或其授权的工程造价管理机构发布的调整规定进行调整。
【条文说明】工程建设过程中,发、承包双方都是国家法律、法规、规章及政策的执行者,两者都无权制定和修改国家的法律、法规、规章及政策。
因此,在发、承包双方履行合同的过程中,当国家的法律、法规、规章及政策发生变化以及国家或省级、行业建设主管部门或其授权的工程造价管理机构据此发布工程造价调整文件,工程价款应当进行调整。
【宣贯教材】本条规定了法律、法规、规章和政策发生变化时,合同价款的调整原则。
……需要说明的是,本条规定与有的合同范本仅规定法律、法规变化相比,增加了规章和政策这一词汇,这是与我国的国情联系的。
因为按照规定,国务院或国家发改委、财政部,省级人民政府或省级财政、物价主管部门在授权范围以内,通常以政策文件的方式制定或调整行政事业性收费项目或费率,这些行政事业性收费进入工程造价,当然也应该对合同价款进行调整。
【按:按国际惯例,法律的变化是合同价格调整的要素,换句话说,法律的变化是发包人承担的风险。
本条规定是合理的。
但本条规定对属于“法律的变化”的界定是很宽的,这应该认为是长期工程造价管理的实务习惯使然。
不过,比如工资单价的调整就不属于“行政事业性收费”的调整,宣贯教材的举例有些牵强了。
《建设工程工程量清单计价规范》(GB50500-2008)工程合同价款的约定4 工程量清单计价4.4 工程合同价款的约定4.4.1 实行招标的工程合同价款应在中标通知书发出之日起30天内,由发、承包双方依据招标文件和中标人的投标文件在书面合同中约定。
不实行招标的工程合同价款,在发、承包双方认可的工程价款基础上,由发、承包双方在合同中约定。
【送审稿】招标工程的合同价款应在中标通知书发出之日起30日内按照招标文件和中标人的投标文件订立书面合同确定。
不实行招投标工程的合同价款,在承包人编制的工程价款基础上,由发、承包双方协商在合同中约定。
【条文说明】《中华人民共和国合同法》第二百七十条规定:“建设工程合同应采用书面形式。
”《中华人民共和国招标投标法》第四十六条规定:“招标人和中标人应当自中标通知书发出之日起30日内,按照招标文件和中标人的投标文件订立书面合同。
招标人和中标人不得再行订立背离合同实质性内容的其他协议。
”工程合同价款的约定是建设工程合同的主要内容,根据有关法律条款的规定,工程合同价款的约定应满足以下几个方面的要求。
1 约定的依据要求:招标人向中标的投标人发出的中标通知书;2 约定的时限要求:自招标人发出中标通知书之日起30天内;3 约定的内容要求:招标文件和中标人的投标文件;4 约定的形式要求:书面合同。
【要点说明】本条规定了工程合同中约定工程价款的原则。
《中华人民共和国合同法》第二百七十条规定:“建设工程合同应采用书面形式”。
《中华人民共和国招投标法》第四十六条规定:“招标人和中标人应当自中标通知书发出之日起30天内,按照招标文件和中标人的投标文件订立书面合同。
招标人和中标人不得再行订立背离合同实质性内容的其他协议”。
何谓合同实质性内容,按照《中华人民共和国合同法》第三十一条规定:“有关合同标的、数量、质量、价款或者报酬、履行期限、履行地点和方式、违约责任和解决争议方法等的变更,是对要约内容的实质性变更”。
工程合同价款的约定是建设工程合同的主要内容,根据上述有关法律条款的规定,招标合同工程价款的约定应满足以下几方面的要求。
1.约定的依据要求:招标人向中标的投标人发出的中标招标通知书。
2.约定的时限要求:自招标人发出中标通知书日起30天内。
3.约定的内容要求:招标文件和中标人的投标文件。
4.合同的形式要求:书面合同。
根据《建设工程施工发包与承包计价管理办法》(建设部令第107号)第十一条二款“不实行招标投标的工程,在承包方编制的施工图预算的基础上,由发承包双方协商订立合同”的规定,本条二款规定依法不实行招标的工程合同价款,在发、承包双方在认可的工程价款基础上,由发、承包双方在合同中约定。
鉴于在实际工作中,施工图预算有时也有设计人编制,因此,本规范将其修改为“在发、承包双方认可的工程价款基础上……”,不在于施工图预算由谁编制,当然,发、承包双方认可的形式可以通过施工图预算。
4.4.2 实行招标的工程,合同约定不得违背招、投标文件中关于工期、造价、质量等方面的实质性内容。
招标文件与中标人投标文件不一致的地方,以投标文件为准。
【送审稿】招标工程合同约定的内容不得违背招、投标文件中关于工期、造价、质量等方面的实质性内容。
签订合同时,招标文件与中标人投标文件不一致的地方,以投标文件为准。
【条文说明】在工程招投标及建设工程合同签订过程中,招标文件应视为要约邀请,投标文件为要约,中标通知书为承诺。
因此,在签订建设工程合同时,当招标文件与中标人的投标文件有不一致的地方,应以投标文件为准。
【宣贯教材】本条规定了实行招标的工程合同约定的原则。
本条规定了实行招标的工程,合同约定不得违背招投标文件中关于工期、造价、资质等方面的实质性内容。
但有的时候,招标文件与投标人的投标文件会不一致,因此,本条规定了招标文件与投标人的中标文件不一致的地方,以投标文件为准。
因此,在工程招投标过程中,招标文件应视为要约邀请,投标文件为要约,中标通知书为承诺。
因此,在签订建设工程合同时,当招标文件与中标人的投标文件又不一致的地方,应以投标文件为准。
需要特别指出的是,招标人如与投标人签订不符合法律规定的合同,还将面临以下法律后果:1.《中华人民共和国招投标法》第五十九条规定“招标人与中标人不按照招标文件和中标人的投标文件订立合同的,或者招标人、中标人订立背离合同实质性内容的合同协议的,责令改正;可以处中标项目金额千分之五以上千分之十一下的罚款”。
2.最高人民法院《关于审理建设施工合同纠纷案件适用法律问题的解释》(法释[2004]14号)第二十一条规定:“当事人就同一建设工程另行订立的建设工程施工合同与经过备案的中标合同实质性内容不一致的,应当以备案的中标合同作为结算工程价款的根据”。
4.4.3 实行工程量清单计价的工程,宜采用单价合同。
【送审稿】实行工程量清单计价的工程,宜采用固定单价合同方式。
合同工期较短且投标(或签订合同)时施工图纸及有关技术资料齐备的,可采用固定总价合同方式。
采用新材料、新工艺、新结构或功能、结构特殊的工程,宜采用可调价格合同方式。
【条文说明】对实行工程量清单计价的工程,宜采用单价合同方式,即合同约定的工程价款中所包含的工程量清单项目综合单价在约定条件及范围内是固定的,不予调整,工程量允许调整,工程量清单项目综合单价在约定的条件内是固定的,不予调整,但工程量允许调整。
工程量清单项目综合单价在约定的条件外,允许调整。
调整方式、方法应在合同中约定。
【宣贯教材】本条规定了实行工程量清单计价的工程宜采用的合同形式。
根据工程量清单计价的特点,本条规定对实行工程量清单计价的工程,宜采用单价合同方式。
即合同约定的工程价款中所包含的工程量清单项目综合单价在约定条件内是固定的,不予调整,工程量允许调整。
工程量清单项目综合单价在约定的条件外,允许调整。
但调整方式、方法应在合同中约定。
一般认为,工程量清单计价是以工程量清单作为投标人投标报价和合同协议书签订时合同价格的唯一载体,在合同协议书签订时,经标价的工程量清单的全部或者绝大部分内容被赋予合同约束力。
工程量清单计价的适用性不受合同形式的影响。
实践中常见的单价合同和总价合同两种主要合同形式,均可采用工程量清单计价,区别仅在于工程量清单中所填写的工程量的合同约束力。
采用单价合同形式时,工程量清单是合同文件必不可少的组成内容,其中的工程量一般具备合同约束力(量可调),工程款结算时按照合同中约定应予计量并实际完成的工程量计算进行调整,由招标人提供统一的工程量清单则彰显了工程量清单计价的主要优点。
而对总价合同形式,工程量清单中的工程量不具备合同约束力(量不可调),工程量以合同图纸的标示内容为准,工程量以外的其他内容一般均赋予合同约束力,以便合同变更的计量和计价。
因此,本规范仅规定“实行工程量清单计价的工程,宜采用单价合同”,并不排斥总价合同。
所谓总价合同是指总价包干或总价不变合同,适用于规模不大、工序相对成熟、工期较短、施工图纸完备的工程施工项目。
按照财政部、建设部印发的《建设工程价款结算暂行办法》(财建[2004]369号)第八条的规定:“合同工期较短且工程合同总价较低的工程,可采用固定总价合同方式”。
实践中,对此如何具体界定还需作出规定,如有的省就规定工期半年以内,工程施工合同总价200万元以内,施工图纸已经审查完备的工程施工发、承包可以采用总价合同。
4.4.4 发、承包双方应在合同条款中对下列事项进行约定;合同中没有约定或约定不明的,由双方协商确定;协商不能达成一致时,按本规范执行。
1 预付工程款的数额、支付时限及抵扣方式;2 工程计量与支付工程进度款的方式、数额及时间;3 工程价款的调整因素、方法、程序、支付及时间;4 索赔与现场签证的程序、金额确认与支付时间;5 发生工程价款纠纷的解决方法和时间;6 承担风险的内容、范围以及超出约定内容、范围调整办法;7 工程竣工价款结算编制与核对、支付及时间;8 工程质量保证(保修)金的数额、预扣方式及时间;9 与履行合同、支付价款有关的其他事项等。
【送审稿】发包人、承包人应在合同条款中对下列有关工程价款的事项进行约定并认真履行,合同中没有约定或约定不明引起争议的,按本规范的规定执行。
1 预付工程款的数额、支付时限及抵扣方式;2 工程计量与支付工程进度款的方式、数额及时限;3 工程价款的调整因素、方法、程序、时限及金额确认与支付方式;4 索赔与现场签证的程序、时限要求及金额确认与支付方式;5 发生工程价款纠纷的解决方法和时限;6 承担风险的范围和幅度以及超出约定范围和幅度的调整办法;7 工程竣工价款结算与支付方式、数额及时限;8 工程质量保证(保修)金的数额、预扣方式及时限;9 与履行合同、支付价款有关的其他事项等。
【条文说明】《中华人民共和国建筑法》第十八条规定,“建筑工程造价应当按照国家有关规定,由发包单位与承包单位在合同中约定。
公开招标发包的,须遵守招标投标法律的规定”。
本条规定了发、承包双方应在合同中对工程价款进行约定的基本事项。
【宣贯教材】本条规定了合同价款的约定事项,以及合同约定不明的处理方式。
《中华人民共和国建筑法》第十八条规定“建筑工程造价应当按照国家有关规定,由发包单位与承包单位在合同中约定。
公开招标发包的,其造价的约定,须遵守招标投标法律的规定”。
依据财政部、建设部印发的《建设工程价款结算暂行办法》(财建[2004]369号)第七条的规定,本条规定了发承包双方应在合同中对工程价款进行约定的基本事项。
针对当前工程合同中对有关价款的事项约定不清楚、约定不明确,甚至没有约定,造成合同纠纷的实际,本条特别规定了“合同中没有约定和约定不明的,由双方协商确定;协商不能达成一致的,按本规范执行”。
1.预付工程款。
是发包人为解决承包人在施工准备阶段资金周转问题提供的协助。
如使用的水泥、钢材等大宗材料,可根据工程具体情况设置工程材料预付款。
应在合同中约定预付款数额:可以是绝对数,如50万元、100万元,也可以是额度,如合同金额的10%、15%等;约定支付时间:如合同签订后一个月支付、开工日前7天支付等;约定抵扣方式:如在工程进度款中按比例抵扣;约定违约责任:如不按合同约定支付预付款的利息计算,违约责任等。
2.工程计量与进度款支付。
应在合同中约定计量时间和方式:可按月计量,如每月28日,可按工程形象部位(目标)划分分段计量,如±0以下基础及地下室、主体结构1~3层、4~6层等。
进度款支付周期与计量周期保持一致;约定支付时间:计量后7天以内、10天以内支付;约定支付金额:如已完工作量的70%、80%等;约定违约责任:如不按合同支付进度款的利率、违约责任等。
3.工程价款的调整。
约定调整因素:如工程变更后综合单价调整,钢材价格上涨超过投标报价时的3%,工程造价管理机构发布的人工费调整等;约定调整方法:如结算时一次调整,材料采购时报发包人调整等;约定调整程序:承包人提交调整报告交发包人,由发包人现场代表审核签字等;约定支付时间:如与工程进度款支付同时进行等。
