混凝土内墙抹灰施工工艺样板间
- 格式:docx
- 大小:220.37 KB
- 文档页数:3
内墙样板间抹灰施工技术交底为使在抹灰过程中取得良好的外观效果,达到统一、规范的质量要求,在大面积抹灰施工前先做样板间,各抹灰作业队严格按照样板间的要求进行施工,特做内墙抹灰样板间技术交底,请遵照执行.一、施工准备:抹灰前将墙面的灰尘、污垢和油渍等清理干净.将混凝土梁、柱等表面凸出部分凿平,对、麻面、露筋、疏松部分等凿到实处,用1:2。
5(体积比)水泥砂浆分层补平,把外露钢筋头和铅丝头清除掉.在框架同砼梁、柱与填充墙体交接处铺贴耐碱玻纤网格布,网格布宽度为每侧布小于100mm,网格布铺贴处抹聚合物抗裂砂浆。
隐蔽验收合格后方可施工下道工序.二、施工工艺:1.对于填充墙应在抹灰前一天浇水湿润。
对于加气混凝土砌块墙面,因其吸水速度较慢,应提前两天进行浇水,每天宜两遍以上。
2.墙面基层刷建筑胶水泥浆一遍,配比为建筑胶:水=1:4。
3.按照设计图纸要求对不同部位配制1:1:6(体积比)水泥石灰砂浆,及2:1:8(体积比)水泥石灰砂浆.4.找好规矩,四角规方、横线找平、立线吊直、弹出基准线和踢脚板线。
踢脚板高度按照150mm设置,根据高度尺寸弹线,把八字靠尺靠在线上用铁抹子切齐。
5.用托线板检查一遍墙面不同部位的垂直、平整情况,以墙面的实际高度决定灰饼和冲筋的数量。
水平及高度距离为1.8m。
用1:1:6水泥石灰砂浆做成100mm见方的灰饼。
灰饼厚度以满足墙面抹灰达到的垂直度的要求为宜。
上下灰饼用托线板找垂直,水平方向用靠尺板或拉通线找平,先上后下,保证墙面上下灰饼表面处于同一平面内,作为冲筋的依据。
用与抹灰层相同的砂浆冲筋,冲筋宽度为50mm,冲筋可做立筋或横筋。
在墙面湿润的情况下抹底层灰,抹灰层厚度一次不得过厚,控制在7~9mm.6.抹底层灰:抹灰时先薄薄的刮一层,接着分层找平,再用大杠垂直、水平刮一遍,用木抹子搓毛.然后全面检查底子灰是否平整,阴阳角是否方正。
7.抹面层灰:当底子灰7、8成干时,即可开始抹罩面灰(如果底灰过干应浇水湿润)。
内墙面抹灰施工方案(基本原件)
一、概述
内墙面抹灰施工是建筑装修工程中的重要环节,关系到墙面的平整度和美观度。
合理的施工方案对于保证工程质量和进度具有重要意义。
二、施工准备
1. 材料准备
•水泥、石灰、砂浆
•抛光砂浆、修补砂浆
•抹灰工具:抹刀、抹板、泡水海绵 ### 2. 表面处理确保内墙面表面没有松动、开裂等情况,需要进行清扫、修补。
三、施工步骤
1. 预处理
在施工前,先将水泥、石灰和砂浆按一定比例混合制成砂浆。
将上述砂浆铺在
墙面,与墙面保持一定距离,用清水略微擦拭一遍。
2. 抹灰
将砂浆均匀地抹在墙面上,用抹刀和抹板进行抹平,保持墙面的平整度和垂直度。
在抹灰过程中要注意控制砂浆的厚度,以免影响后续的涂料覆盖。
3. 抛光
待砂浆稍干后,使用抛光砂浆进行表面抛光处理,使墙面更加光滑。
4. 修补
如有需要,对抹灰后的墙面进行必要的修补,确保表面平整度和光滑度。
5. 整体清理
施工完成后,清理施工现场,清除墙面上的浮灰和杂物。
四、质量验收
对已抹灰的墙面进行质量验收,检查墙面平整度和光滑度是否符合要求。
如有
问题,及时进行处理。
五、注意事项
1.施工时需确保墙面干燥,避免雨水直接淋湿。
2.施工现场要保持通风良好,有利于砂浆的干燥。
3.施工人员需按照操作规程进行,掌握好砂浆抛光的力度和技巧。
以上为内墙面抹灰施工的基本原件方案,希望能对施工过程有所帮助。
内外粉刷工程施工方案说明:本施工方案编制依据为:建筑施工总说明及建筑施工总说明中所依据的相关标准图集,并结合相应的施工规范等.一、各部位及做法如下:1、施工做法:①、内墙面1:素水泥浆一道(内掺水重3%~5%建筑胶水)→12mm厚1:1:6混合砂浆找底→5mm厚1:0.3:3混合砂浆罩面。
内墙面2(风井):素水泥浆一道(内掺水重3%~5%建筑胶水)→15mm厚1:3水泥砂浆找底→10mm厚1:2水泥砂浆罩面。
内墙面3(厨房、卫生间墙):素水泥浆一道(内掺水重3%~5%建筑胶水)→12mm 厚1:3水泥防水砂浆打底→6mm厚1:2。
5水泥防水砂浆面层拉毛。
②、外墙面:15mm厚1:3水泥砂浆打底→2mm厚界面处理层→25mm厚保温层→耐碱玻纤网格布→5mm厚防裂抗渗层。
2、其他说明:(1)、砼墙柱先刷素水泥浆一道,内掺水重3~5%的801胶水。
(2)、内、外墙均为非承重隔墙,采用混凝土空心砌块及加气混凝土砌块,粉刷前应进行界面喷浆处理.(3)、室内墙、柱、门窗洞等阳角均做20厚1:2水泥护角线,每侧宽度不小于50mm,内窗台除特殊注明外,均做1:2水泥砂浆粉刷面,并做50mm宽护角线,外墙窗台、窗楣、雨篷、阳台、压顶和突出的腰线等除具体设计要求外,均在上面做流水坡度,下面做滴水线,滴水线宽度和深度应不小于10mm,距边侧40mm,且整齐平滑.二、使用材料:1、水泥采用32。
5号普通硅酸盐水泥,水泥宜用同厂家、同品种、同批号的水泥。
2、砂采用中粗砂,砂应过筛,含泥量小于3%。
3、拌制砂浆时应根据各种砂浆的配合比进行正确计量,并应拌熟,保证砂浆的和易性,砂浆稠度以底层100mm~120mm、中层70mm~80mm、面层100mm为宜.4、砂浆宜随拌随用,不宜过多的堆集,拌料后一般在4小时内用完,不同品种的粉刷砂浆应分清.5、第一道底批:即喷浆处理。
6、第二道底批:本色32。
5级普通水泥加801胶水拌匀。
装修工程施工方案一、抹灰工程(一)内墙抹灰1.施工准备(1)抹灰用水泥采用32.5级普通硅酸盐水泥,砂用中粗砂并经过筛,石灰膏经充分熟化,建筑胶有出厂合格证。
(2)作业条件具备:主体结构工程已验收。
2.操作要点:(1)基层处理:清除墙面上的灰尘、污垢、砂浆块等附着物,并洒水湿润。
然后用掺水泥量10%的建筑胶配制1:1的水泥砂浆溶液,用扫帚溶浆用力甩在砌体墙上,甩点均匀、有力,在墙上形成“蜂窝”,待结硬后才进行底层抹灰作业,以增强底层灰与墙体的附着力。
(2)找规矩挂线、贴灰饼:找规矩时,特别注意阴阳角及墙与地面角的处理,挂线确定抹灰层厚度后,进行贴灰饼。
(3)墙面冲筋:待灰饼结硬后,使用与抹灰层相同的砂浆,在上下灰饼之间做宽度30-50mm的砂浆带,并以上下灰饼为准,用压尺推平。
冲筋完成待其稍干后再进行墙面底层抹灰作业。
(4)抹底层灰和中层灰:在墙体表面先刷扫掺10%建筑胶的素水泥浆一遍,随刷随抹底层灰,厚度为5~7mm,待底层灰稍干后再以同样砂浆抹中层灰,厚度宜为7~9mm,若中层灰过厚,则分遍涂抹,然后以冲筋为准,用压尺刮平找直,用木抹子抹平,中层灰抹完后,全面检查其垂直度、平整度、阴阳角,发现问题及时修补。
(5)抹罩面灰:待中层灰达7成干后,即开始抹罩面层及防潮层。
抹灰时,应及时压实收光,使面层更为细腻光滑。
(二)顶棚抹灰1.操作流程弹水平线→浇水湿润→刷结合层→抹底灰、中灰→抹面灰。
2.施工要点(1)弹水平线按抹灰层的厚度在四面墙面上弹出水平线,作为控制抹灰层厚度的基准线,同时也确保顶棚阴角线顺直。
(2)刷结合层太光滑的砼顶棚需先凿毛,扫净浮灰,再浇水湿润顶棚基层,满刷一道素水泥浆(内掺水重3%~5%的建筑胶),并用笤帚拉毛。
(3)抹底灰抹底灰的方向应与楼板接缝方向相垂直,并用力抹压,使砂浆挤入细小缝隙内。
底灰要抹得薄,不漏抹。
(4)抹中灰底灰抹完后,紧跟着抹中灰找平(对砼顶棚应在底灰养护2~3d后再抹),先抹顶棚四周,再抹大面。
第五节内墙水泥砂浆抹灰工程1、施工准备管控要点1、抹灰前,电箱、电盒须做保护盖或塞泡沫块进行保护,水电管线应包裹防止抹灰过程中被砂浆污染;盖板保护好电箱、线盒,以防喷浆过程受损和污染。
2、施工外墙抹灰前,应检查门窗框位置是否正确,与墙体连接是否牢固;铝合金、塑钢门窗框边缝所用嵌缝材料应符合设计要求,且塞堵密实,完成门窗防水处理,并要求粘贴好保护膜。
3、总包、门窗、机电安装及监理单位甩浆喷毛前对施工准备情况进行全数验收,包含对线盒、门窗等定位的实测检查,并进行工作面移交。
4、机电、门窗及地面保护措施完善可靠,不得有遗漏。
12、基层处理管控要点1、把基层表面的尘土、污垢、油渍、浮浆、铁钉、松动砖块等清理干净。
2、外墙螺杆洞需先清除PVC套管,剔凿扩孔处2cm深、直径4cm的喇叭口,中部采用发泡剂填充密实,外侧采用防水砂浆修补平整,并涂刷1mm厚防水涂料。
内墙螺杆洞从两端采用干硬性水泥砂浆填实,压平抹光。
3、总包、监理单位甩浆喷毛前对基层全数验收,形成验收记录。
4、抹灰前基层表面的尘土、污垢、油渍等清除干净,并洒水润湿;孔洞封堵密实、无遗漏。
23、挂网、喷毛管控要点1、不同墙体材料交接处需钉挂钢丝网,镀锌钢丝网实测眼目规格为不大于10mm×10mm,实测钢丝直径为不小于0.7mm,宽度每边150mm。
使用钢钉挂网,钢钉固定间距不大于250mm。
2、水泥采用42.5级的普通硅酸盐水泥,同时采用高强度的粘结剂。
对于光滑的混凝土墙面和小型砌块墙面,使用钢丝网拍“拍甩”。
确保拉毛清晰,毛刺感较强,达到初凝后用手掰不动为止。
3、在毛化处理砂浆终凝后,清理墙面上的浮灰。
墙面适当浇水湿润,提前一天浇水,最好使用喷筒喷水。
34、套方找规矩、做灰饼管控要点1、在抹灰墙面用靠尺全面检查基层表面平整度、垂直度、开间情况,用吊坠吊垂直、挂水平横线(或用激光扫平仪),根据检查结果兼顾抹灰总平均厚度要求,确定抹灰面厚度,其最小处不小于7mm,弹出十字规方线及距墙边300控制线。

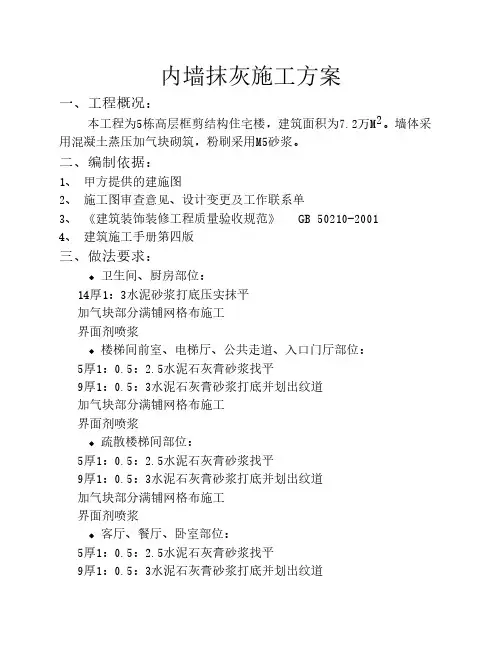

内墙抹灰施工方案一、工程概况:本工程为5栋高层框剪结构住宅楼,建筑面积为7.2万M2。
墙体采用混凝土蒸压加气块砌筑,粉刷采用M5砂浆。
二、编制依据:1、 甲方提供的建施图2、 施工图审查意见、设计变更及工作联系单3、 《建筑装饰装修工程质量验收规范》 GB 50210-20014、 建筑施工手册第四版三、做法要求:卫生间、厨房部位:14厚1:3水泥砂浆打底压实抹平加气块部分满铺网格布施工界面剂喷浆楼梯间前室、电梯厅、公共走道、入口门厅部位:5厚1:0.5:2.5水泥石灰膏砂浆找平9厚1:0.5:3水泥石灰膏砂浆打底并划出纹道加气块部分满铺网格布施工界面剂喷浆疏散楼梯间部位:5厚1:0.5:2.5水泥石灰膏砂浆找平9厚1:0.5:3水泥石灰膏砂浆打底并划出纹道加气块部分满铺网格布施工界面剂喷浆客厅、餐厅、卧室部位:5厚1:0.5:2.5水泥石灰膏砂浆找平9厚1:0.5:3水泥石灰膏砂浆打底并划出纹道加气块部分满铺网格布施工界面剂喷浆设备管井部位:14厚1:0.5:3水泥石灰膏砂浆找平机房层、公共走道、电梯机房部位:5厚1:0.5:2.5水泥石灰膏砂浆找平9厚1:0.5:3水泥石灰膏砂浆打底并划出纹道四、施工前期准备:(一)施工工具:主要机具:搅拌机、筛子、锹、接灰盆除抹灰工一般常用工具外,还应备有软毛刷、分格条、笤帚、尺杆、铝合金靠尺,并应接通电源、水源。
(二)作业条件1. 结构工程已完成,并经有关部门验收,达到合格标准并弹好1m线。
2. 砼墙、砌块基体表面灰尘、污垢和油渍等,应清理干净,其表面平整度,垂直度应满足相应规范要求。
3. 抹灰用脚手架搭设好,离墙距离200~300㎜,经验收合格。
4. 水电墙体开槽已完成,槽内砂浆填塞密实并经相关部门验收合格。
(三)主材要求:1. 水泥:采用32.5#经检查合格的普通水泥;2. 砂: 采用中砂,使用前过筛;3. 石灰膏:采用经熟化的石灰膏;以上材料均需有完整的质保资料,并提前送交现场监理部和检验中心进行检查,检验合格后方可使用。

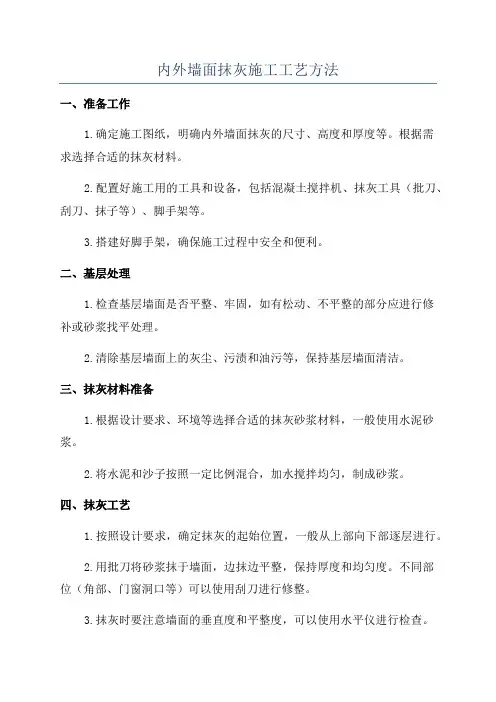

内外墙面抹灰施工工艺方法一、准备工作1.确定施工图纸,明确内外墙面抹灰的尺寸、高度和厚度等。
根据需求选择合适的抹灰材料。
2.配置好施工用的工具和设备,包括混凝土搅拌机、抹灰工具(批刀、刮刀、抹子等)、脚手架等。
3.搭建好脚手架,确保施工过程中安全和便利。
二、基层处理1.检查基层墙面是否平整、牢固,如有松动、不平整的部分应进行修补或砂浆找平处理。
2.清除基层墙面上的灰尘、污渍和油污等,保持基层墙面清洁。
三、抹灰材料准备1.根据设计要求、环境等选择合适的抹灰砂浆材料,一般使用水泥砂浆。
2.将水泥和沙子按照一定比例混合,加水搅拌均匀,制成砂浆。
四、抹灰工艺1.按照设计要求,确定抹灰的起始位置,一般从上部向下部逐层进行。
2.用批刀将砂浆抹于墙面,边抹边平整,保持厚度和均匀度。
不同部位(角部、门窗洞口等)可以使用刮刀进行修整。
3.抹灰时要注意墙面的垂直度和平整度,可以使用水平仪进行检查。
4.逐层抹灰,等待上一层抹灰完成后再进行下一层的抹灰。
5.每层抹灰后,应等待一定时间使其初凝,再使用刮刀或抹子进行刮平、压光等处理,使表面光滑平整。
6.抹灰完成后,对墙面进行防水处理或涂刷防水涂料。
五、抹灰后的收尾工作1.抹灰完成后,及时清理施工现场,将多余的砂浆和废料等清除干净。
2.防止直射阳光和雨淋,避免影响抹灰的质量和效果。
3.等待抹灰材料充分干燥后,可以根据需要进行后续的涂装、镶贴瓷砖等工作。
以上是内外墙面抹灰施工工艺的一般方法,具体情况还需要根据墙体材质、设计要求和施工条件等进行调整和细化。
在施工过程中要注意安全、保持良好的施工质量,并及时解决施工中的问题和难题,以确保抹灰工程的顺利进行。

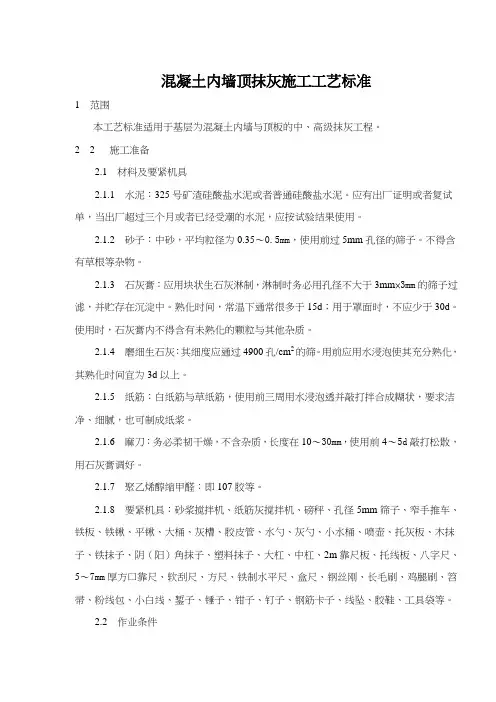

混凝土内墙顶抹灰施工工艺标准1 范围本工艺标准适用于基层为混凝土内墙与顶板的中、高级抹灰工程。
22施工准备2.1 材料及要紧机具2.1.1 水泥:325号矿渣硅酸盐水泥或者普通硅酸盐水泥。
应有出厂证明或者复试单,当出厂超过三个月或者已经受潮的水泥,应按试验结果使用。
2.1.2 砂子:中砂,平均粒径为0.35~0.5mm,使用前过5mm孔径的筛子。
不得含有草根等杂物。
2.1.3 石灰膏:应用块状生石灰淋制,淋制时务必用孔径不大于3mm×3mm的筛子过滤,并贮存在沉淀中。
熟化时间,常温下通常很多于15d;用于罩面时,不应少于30d。
使用时,石灰膏内不得含有未熟化的颗粒与其他杂质。
2.1.4 磨细生石灰:其细度应通过4900孔/cm2的筛。
用前应用水浸泡使其充分熟化,其熟化时间宜为3d以上。
2.1.5 纸筋:白纸筋与草纸筋,使用前三周用水浸泡透并敲打拌合成糊状,要求洁净、细腻,也可制成纸浆。
2.1.6 麻刀:务必柔韧干燥,不含杂质,长度在10~30mm,使用前4~5d敲打松散,用石灰膏调好。
2.1.7 聚乙烯醇缩甲醛:即107胶等。
2.1.8 要紧机具:砂浆搅拌机、纸筋灰搅拌机、磅秤、孔径5mm筛子、窄手推车、铁板、铁锹、平锹、大桶、灰槽、胶皮管、水勺、灰勺、小水桶、喷壶、托灰板、木抹子、铁抹子、阴(阳)角抹子、塑料抹子、大杠、中杠、2m靠尺板、托线板、八字尺、5~7mm厚方口靠尺、软刮尺、方尺、铁制水平尺、盒尺、钢丝刚、长毛刷、鸡腿刷、笤帚、粉线包、小白线、錾子、锤子、钳子、钉子、钢筋卡子、线坠、胶鞋、工具袋等。
2.2 作业条件2.2.1 务必通过有关部门进行结构工程质量验收,合格后方可进行抹灰工程。
并弹好50cm水平线。
2.2.2 抹灰前,应检查门窗框位置是否正确,与墙连接是否牢固。
连接处缝隙应用1﹕3水泥砂浆分层嵌塞密实,若缝隙较大时,应在砂浆中掺入少量麻刀嵌塞密实。
门口钉设板条或者铁皮保护。
1、室内混凝土墙抹灰所用的材料品种、质量必须符合设计要求和现行材料标准的
规定。
2、各抹灰层之间及抹灰层与基体之间必须粘结牢固,无脱层、空鼓,面层无爆
灰和裂缝(风裂除外)等缺陷。
3、表面光滑、洁净,接槎平整,线角顺直清晰。
4、护角、门窗框与墙体之间缝隙:护角符合施工规范的规定,表面光滑、平顺;
门窗框与墙体间缝隙填塞密实,表面平整。
5、孔洞、槽、盒和管道后面的抹灰表面:尺寸正确,边缘整齐、光滑;管道后质量标准
面平整。
6、分格条(缝):宽度、深度均匀一致,条(缝)平整光滑,楞角整齐,横平
验收结论
验收人员
验收日期
抹灰成品样板、阳角样板甩浆拉毛样板
挂钢丝网样板灰饼样板@1500mm
抹底灰样板抹中层灰样板。
