《广东省建设工程施工标准工期定额(2011年)》勘误及补充(一)
- 格式:doc
- 大小:34.50 KB
- 文档页数:3

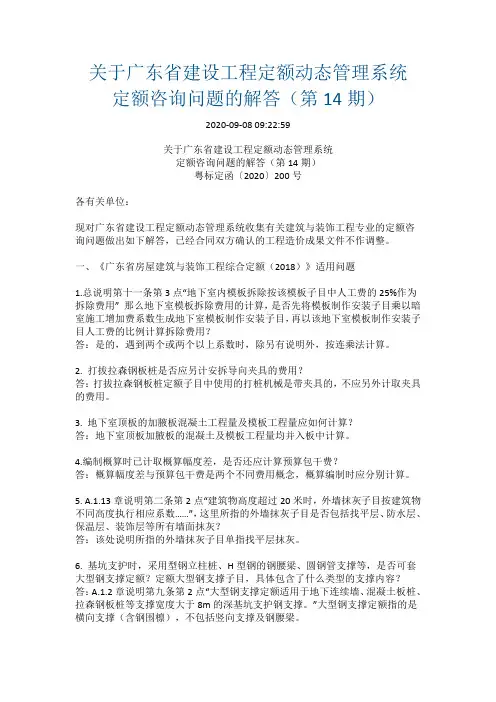

关于广东省建设工程定额动态管理系统定额咨询问题的解答(第14期)2020-09-08 09:22:59关于广东省建设工程定额动态管理系统定额咨询问题的解答(第14期)粤标定函〔2020〕200号各有关单位:现对广东省建设工程定额动态管理系统收集有关建筑与装饰工程专业的定额咨询问题做出如下解答,已经合同双方确认的工程造价成果文件不作调整。
一、《广东省房屋建筑与装饰工程综合定额(2018)》适用问题1.总说明第十一条第3点“地下室内模板拆除按该模板子目中人工费的25%作为拆除费用” 那么地下室模板拆除费用的计算,是否先将模板制作安装子目乘以暗室施工增加费系数生成地下室模板制作安装子目,再以该地下室模板制作安装子目人工费的比例计算拆除费用?答:是的,遇到两个或两个以上系数时,除另有说明外,按连乘法计算。
2. 打拔拉森钢板桩是否应另计安拆导向夹具的费用?答:打拔拉森钢板桩定额子目中使用的打桩机械是带夹具的,不应另外计取夹具的费用。
3. 地下室顶板的加腋板混凝土工程量及模板工程量应如何计算?答:地下室顶板加腋板的混凝土及模板工程量均并入板中计算。
4.编制概算时已计取概算幅度差,是否还应计算预算包干费?答:概算幅度差与预算包干费是两个不同费用概念,概算编制时应分别计算。
5. A.1.13章说明第二条第2点“建筑物高度超过20米时,外墙抹灰子目按建筑物不同高度执行相应系数……”,这里所指的外墙抹灰子目是否包括找平层、防水层、保温层、装饰层等所有墙面抹灰?答:该处说明所指的外墙抹灰子目单指找平层抹灰。
6. 基坑支护时,采用型钢立柱桩、H型钢的钢腰梁、圆钢管支撑等,是否可套大型钢支撑定额?定额大型钢支撑子目,具体包含了什么类型的支撑内容?答:A.1.2章说明第九条第2点“大型钢支撑定额适用于地下连续墙、混凝土板桩、拉森钢板桩等支撑宽度大于8m的深基坑支护钢支撑。
”大型钢支撑定额指的是横向支撑(含钢围檩),不包括竖向支撑及钢腰梁。

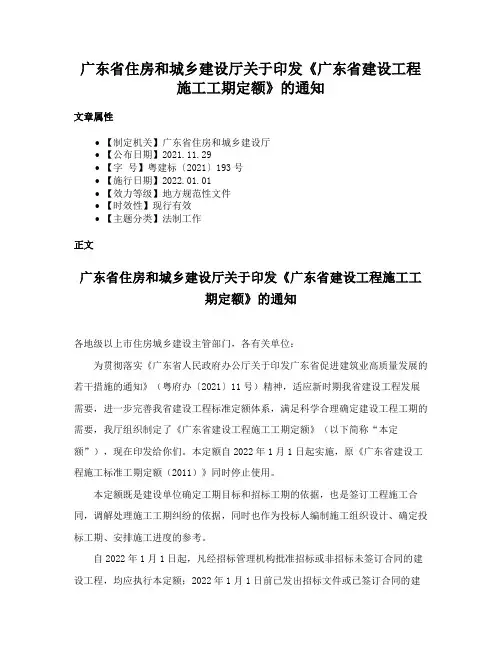

广东省住房和城乡建设厅关于印发《广东省建设工程施工工期定额》的通知文章属性•【制定机关】广东省住房和城乡建设厅•【公布日期】2021.11.29•【字号】粤建标〔2021〕193号•【施行日期】2022.01.01•【效力等级】地方规范性文件•【时效性】现行有效•【主题分类】法制工作正文广东省住房和城乡建设厅关于印发《广东省建设工程施工工期定额》的通知各地级以上市住房城乡建设主管部门,各有关单位:为贯彻落实《广东省人民政府办公厅关于印发广东省促进建筑业高质量发展的若干措施的通知》(粤府办〔2021〕11号)精神,适应新时期我省建设工程发展需要,进一步完善我省建设工程标准定额体系,满足科学合理确定建设工程工期的需要,我厅组织制定了《广东省建设工程施工工期定额》(以下简称“本定额”),现在印发给你们。
本定额自2022年1月1日起实施,原《广东省建设工程施工标准工期定额(2011)》同时停止使用。
本定额既是建设单位确定工期目标和招标工期的依据,也是签订工程施工合同,调解处理施工工期纠纷的依据,同时也作为投标人编制施工组织设计、确定投标工期、安排施工进度的参考。
自2022年1月1日起,凡经招标管理机构批准招标或非招标未签订合同的建设工程,均应执行本定额;2022年1月1日前已发出招标文件或已签订合同的建筑安装、市政、城市轨道交通、园林和城市地下综合管廊工程,有约定的按其约定计取,没有约定的不得调整。
本定额的印发、勘误、解释、补充、修改、应用软件管理等工作由广东省建设工程标准定额站负责。
各单位在执行中遇到的问题,请及时向广东省建设工程标准定额站反映。
广东省住房和城乡建设厅2021年11月29日。

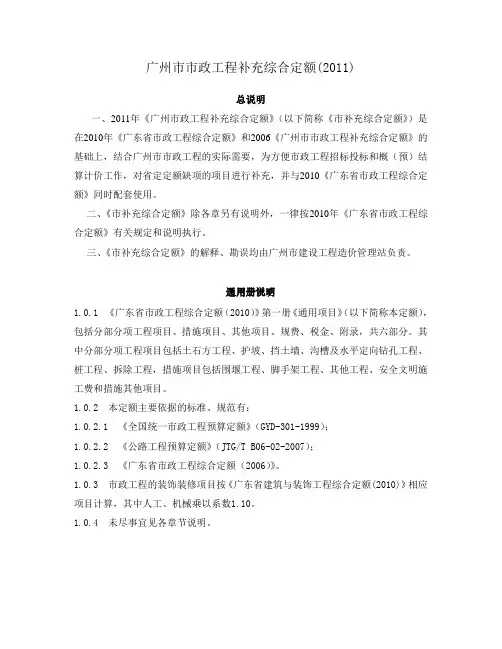

广州市市政工程补充综合定额(2011)总说明一、2011年《广州市政工程补充综合定额》(以下简称《市补充综合定额》)是在2010年《广东省市政工程综合定额》和2006《广州市市政工程补充综合定额》的基础上,结合广州市市政工程的实际需要,为方便市政工程招标投标和概(预)结算计价工作,对省定定额缺项的项目进行补充,并与2010《广东省市政工程综合定额》同时配套使用。
二、《市补充综合定额》除各章另有说明外,一律按2010年《广东省市政工程综合定额》有关规定和说明执行。
三、《市补充综合定额》的解释、勘误均由广州市建设工程造价管理站负责。
通用册说明1.0.1 《广东省市政工程综合定额(2010)》第一册《通用项目》(以下简称本定额),包括分部分项工程项目、措施项目、其他项目、规费、税金、附录,共六部分。
其中分部分项工程项目包括土石方工程、护坡、挡土墙、沟槽及水平定向钻孔工程、桩工程、拆除工程,措施项目包括围堰工程、脚手架工程、其他工程、安全文明施工费和措施其他项目。
1.0.2 本定额主要依据的标准、规范有:1.0.2.1 《全国统一市政工程预算定额》(GYD-301-1999);1.0.2.2 《公路工程预算定额》(JTG/T B06-02-2007);1.0.2.3 《广东省市政工程综合定额(2006)》。
1.0.3 市政工程的装饰装修项目按《广东省建筑与装饰工程综合定额(2010)》相应项目计算,其中人工、机械乘以系数1.10。
1.0.4 未尽事宜见各章节说明。
道路说明一、各种路基每层铺设已考虑压路机分层碾压(按施工操作规程)。
二、人行道装饰井盖安装子目未考虑各种井的装饰井盖的单价,安装时若需要对井及人行道路面进行拆除、砌筑等,相关工作内容另套用相应册子目。
给水说明一、管道构筑物各种井已考虑模板制安。
排水说明一、本章适用于室外市政排水(雨水、污水)管道及管道附属物工程。
二、本章各式管道基础、管道铺设接口处理及各类定型井均按广州市市政工程设计研究院《排水工程通用图》定型设计标准编制。

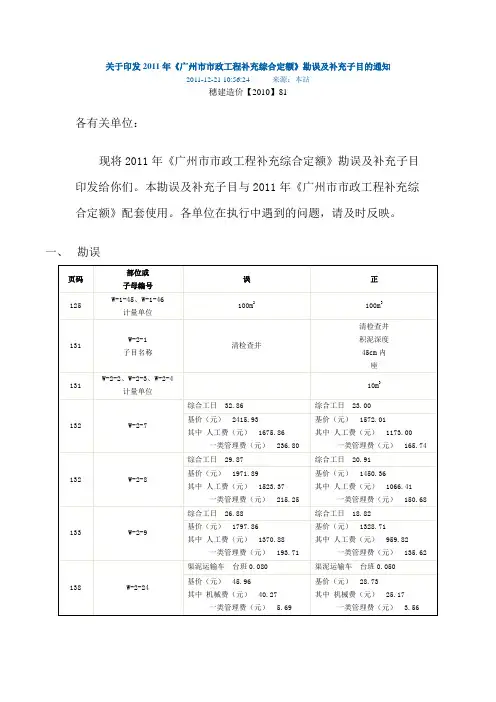

关于印发2011年《广州市市政工程补充综合定额》勘误及补充子目的通知
2011-12-21 10:56:24 来源:本站
穗建造价【2010】81
各有关单位:
现将2011年《广州市市政工程补充综合定额》勘误及补充子目印发给你们。
本勘误及补充子目与2011年《广州市市政工程补充综合定额》配套使用。
各单位在执行中遇到的问题,请及时反映。
一、勘误
二、补充子目
人工清检查井
内容:开、盖井盖,冲洗井环井壁上的积泥和垃圾,清捞井内淤泥、
砂石杂物等,并运至施工场内指定地点堆放。
广州市建设工程造价管理站
二0 一一年十二月八日。

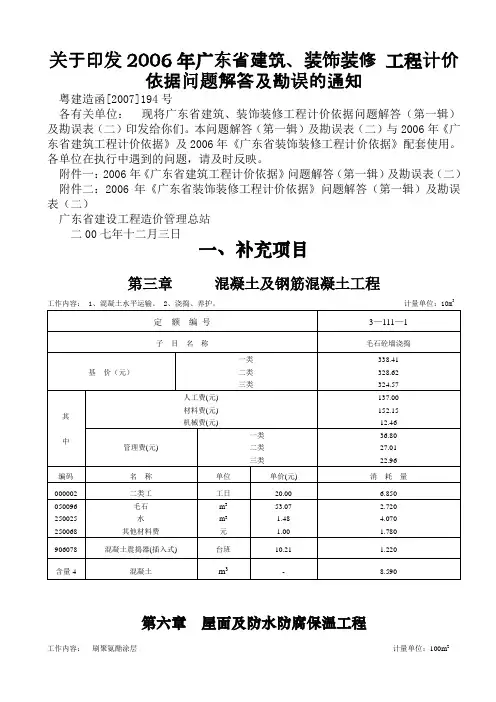

关于印发2006年广东省建筑、装饰装修工程计价依据问题解答及勘误的通知粤建造函[2007]194号各有关单位:现将广东省建筑、装饰装修工程计价依据问题解答(第一辑)及勘误表(二)印发给你们。
本问题解答(第一辑)及勘误表(二)与2006年《广东省建筑工程计价依据》及2006年《广东省装饰装修工程计价依据》配套使用。
各单位在执行中遇到的问题,请及时反映。
附件一:2006年《广东省建筑工程计价依据》问题解答(第一辑)及勘误表(二)附件二:2006年《广东省装饰装修工程计价依据》问题解答(第一辑)及勘误表(二)广东省建设工程造价管理总站二00七年十二月三日一、补充项目第三章混凝土及钢筋混凝土工程工作内容: 1、混凝土水平运输。
2、浇捣、养护。
计量单位:10m3第六章屋面及防水防腐保温工程工作内容:刷聚氨酯涂层计量单位:100m2附注:1、聚氨酯如果掺缓凝剂,应增加磷酸0.12kg;如果掺促凝剂应增加二月桂酸二丁基锡0.10kg。
2、如立面涂刷聚氨酯,人工增加25%,其他不变。
2附注:1、聚氨酯如果掺缓凝剂,应增加磷酸0.12kg;如果掺促凝剂应增加二月桂酸二丁基锡0.10kg。
2、如立面涂刷聚氨酯,人工增加25%,其他不变。
二、问题解答建筑面积1.悬挑窗可否计算建筑面积?答:高于楼板面的悬挑窗不计建筑面积。
2.楼层中的电动扶梯口在计算建筑面积时是否扣除?答: 不扣除。
3.工程量计算规则中建筑面积计算规则第14条“……有盖无柱的走廊,檐廊挑出墙外宽度在1.5米以上时……”。
是否包括宽度1.5米可计面积?答: 不包括1.5米。
第一章土石方工程1.1.取消放坡系数后,需放坡时如何计价?答: 按工程量清单计价的,在综合单价考虑;按定额计价的,在措施费中考虑。
1.2.计价办法46页第五条第二点“强夯……再外加其两轴线的距离所包围的面积如何理解?答:按设计的二个最近的内轴线环距离计算。
1.3.综合定额第8页第八条……按相应子目乘以系数1.1,是否用基数乘以系数1.1?答:按定额相应子目的工料机乘以系数1.1。

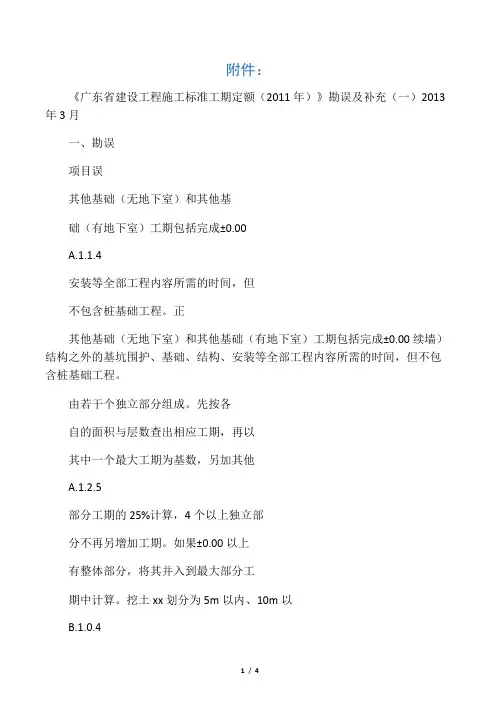

附件:《广东省建设工程施工标准工期定额(2011年)》勘误及补充(一)2013年3月一、勘误项目误其他基础(无地下室)和其他基础(有地下室)工期包括完成±0.00A.1.1.4安装等全部工程内容所需的时间,但不包含桩基础工程。
正其他基础(无地下室)和其他基础(有地下室)工期包括完成±0.00续墙)结构之外的基坑围护、基础、结构、安装等全部工程内容所需的时间,但不包含桩基础工程。
由若干个独立部分组成。
先按各自的面积与层数查出相应工期,再以其中一个最大工期为基数,另加其他A.1.2.5部分工期的25%计算,4个以上独立部分不再另增加工期。
如果±0.00以上有整体部分,将其并入到最大部分工期中计算。
挖土xx划分为5m以内、10m以B.1.0.4挖深时,由浅及深分层计算并分别套相应xx子目,相加得总工期。
高层的高度是指±0.00以上部分B.3.2.2的总高度,如有钢结构地下室的,层数包括地上及地下部分的总层数。
由若干个独立部分组成。
先按各自的面积与层数查出相应工期,按工期长短由大到小取前3个,再以其中一个最大工期为基数,另加其他部分工期的25%计算,3个以上独立部分不再另增加工期。
如果±0.00以上有整体部分,将其并入到最大部分工期中计算。
挖土深度划分为5m以内、10m同挖深时,由浅及深分层计算并分别套相应深度子目,相加得总工期。
高层的高度是指钢结构部分的总高度,如有钢结构地下室的,建筑的总高度和总层数从地下室开始计起。
以下土石方、基坑围护、基础、结构、以下土石方、除桩基围护(含地下连内和15m以内。
一个工程如出现不同以内和10m以外。
一个工程如出现不A1-613、624、631、896、1110、1118、1128、1148、1158、1163A1-1109、1113、1117、1125、1129、1137、1141、1145、1149、1157、1161、1165、1385A1-1090建筑面积(m2)栏中的“观众”建筑面积(m2)栏中的“以内”建筑面积(m2)栏中的“以内”建筑面积(m2)栏中的“以外”建筑面积(m)栏中的“以外”2建筑面积(m)栏中的“以内”2A1-1384建筑面积(m2)栏中的“4500以内”建筑面积(m2)栏中的“6000以内”二、补充1、A.1.1.3条增加第4点:“如果工程的桩基础为扩底灌注桩时,其标准工期应根据地质条件、设计要求情况进行相应调整。

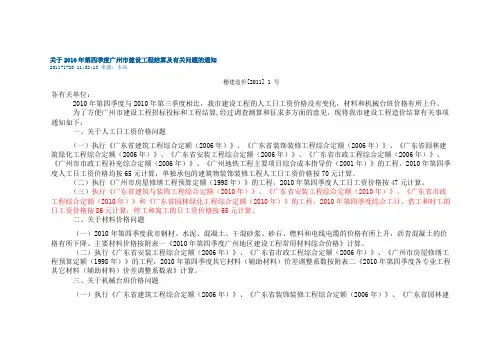

关于2010年第四季度广州市建设工程结算及有关问题的通知2011-1-20 11:32:13 来源:本站穗建造价[2011] 1 号各有关单位:2010年第四季度与2010年第三季度相比,我市建设工程的人工日工资价格没有变化,材料和机械台班价格有所上升。
为了方便广州市建设工程招标投标和工程结算,经过调查测算和征求多方面的意见,现将我市建设工程造价结算有关事项通知如下:一、关于人工日工资价格问题(一)执行《广东省建筑工程综合定额(2006年)》、《广东省装饰装修工程综合定额(2006年)》、《广东省园林建筑绿化工程综合定额(2006年)》、《广东省安装工程综合定额(2006年)》、《广东省市政工程综合定额(2006年)》、《广州市市政工程补充综合定额(2006年)》、《广州地铁工程主要项目综合成本指导价(2001年)》的工程,2010年第四季度人工日工资价格均按65元计算;单独承包的建筑物装饰装修工程人工日工资价格按70元计算。
(二)执行《广州市房屋修缮工程预算定额(1998年)》的工程,2010年第四季度人工日工资价格按47元计算。
(三)执行《广东省建筑与装饰工程综合定额(2010年)》、《广东省安装工程综合定额(2010年)》、《广东省市政工程综合定额(2010年)》和《广东省园林绿化工程综合定额(2010年)》的工程,2010年第四季度综合工日、借工和时工的日工资价格按86元计算,停工和窝工的日工资价格按65元计算。
二、关于材料价格问题(一)2010年第四季度我市钢材、水泥、混凝土、干混砂浆、砂石、燃料和电线电缆的价格有所上升,沥青混凝土的价格有所下降。
主要材料价格按附表一《2010年第四季度广州地区建设工程常用材料综合价格》计算。
(二)执行《广东省安装工程综合定额(2006年)》、《广东省市政工程综合定额(2006年)》、《广州市房屋修缮工程预算定额(1998年)》的工程,2010年第四季度其它材料(辅助材料)价差调整系数按附表二《2010年第四季度各专业工程其它材料(辅助材料)价差调整系数表》计算。
关于印发2006年广东省建筑、装饰装修工程计价依据问题解答及勘误的通知粤建造函[2007]194号各有关单位:现将广东省建筑、装饰装修工程计价依据问题解答(第一辑)及勘误表(二)印发给你们。
本问题解答(第一辑)及勘误表(二)与2006年《广东省建筑工程计价依据》及2006年《广东省装饰装修工程计价依据》配套使用。
各单位在执行中遇到的问题,请及时反映。
附件一:2006年《广东省建筑工程计价依据》问题解答(第一辑)及勘误表(二)附件二:2006年《广东省装饰装修工程计价依据》问题解答(第一辑)及勘误表(二)广东省建设工程造价管理总站二00七年十二月三日一、补充项目第三章混凝土及钢筋混凝土工程第六章屋面及防水防腐保温工程工作内容:刷聚氨酯涂层计量单位:100m l附注:1、聚氨酯如果掺缓凝剂,应增加磷酸;如果掺促凝剂应增加二月桂酸二丁基锡。
2、如立面涂刷聚氨酯,人工增加25%其他不变。
附注:i、聚氨酯如果掺缓凝剂,应增加磷酸;如果掺促凝剂应增加二月桂酸二丁基锡。
2、如立面涂刷聚氨酯,人工增加25%其他不变。
1、问题解答建筑面积1. 悬挑窗可否计算建筑面积?答:高于楼板面的悬挑窗不计建筑面积。
2. 楼层中的电动扶梯口在计算建筑面积时是否扣除?答: 不扣除。
3. 工程量计算规则中建筑面积计算规则第14条“……有盖无柱的走廊,檐廊挑出墙外宽度在米以上时……”。
是否包括宽度米可计面积?答: 不包括米。
第一章土石方工程. 取消放坡系数后, 需放坡时如何计价?答: 按工程量清单计价的,在综合单价考虑;按定额计价的,在措施费中考虑。
. 计价办法46 页第五条第二点“强夯……再外加其两轴线的距离所包围的面积如何理解? 答:按设计的二个最近的内轴线环距离计算。
.综合定额第8页第八条……按相应子目乘以系数,是否用基数乘以系数?答:按定额相应子目的工料机乘以系数。
. 地下室土方大开挖后再挖地槽、地坑,其地槽、地坑土方如何计算?答:深度步距以大开挖后土面至槽,坑底标高计算,加垂直运输和水平运输; 如室外地台发生水平运输,则另计一次水平运输。
关于印发2006年广东省建筑、装饰装修工程计价依据问题解答及勘误的通知粤建造函[2007]194号各有关单位:现将广东省建筑、装饰装修工程计价依据问题解答(第一辑)及勘误表(二)印发给你们。
本问题解答(第一辑)及勘误表(二)与2006年《广东省建筑工程计价依据》及2006年《广东省装饰装修工程计价依据》配套使用。
各单位在执行中遇到的问题,请及时反映。
附件一:2006年《广东省建筑工程计价依据》问题解答(第一辑)及勘误表(二)附件二:2006年《广东省装饰装修工程计价依据》问题解答(第一辑)及勘误表(二)广东省建设工程造价管理总站二00七年十二月三日一、补充项目第三章混凝土及钢筋混凝土工程工作内容: 1、混凝土水平运输。
2、浇捣、养护。
计量单位:10m3第六章屋面及防水防腐保温工程2附注:1、聚氨酯如果掺缓凝剂,应增加磷酸0.12kg;如果掺促凝剂应增加二月桂酸二丁基锡0.10kg。
2、如立面涂刷聚氨酯,人工增加25%,其他不变。
2附注:1、聚氨酯如果掺缓凝剂,应增加磷酸0.12kg;如果掺促凝剂应增加二月桂酸二丁基锡0.10kg。
2、如立面涂刷聚氨酯,人工增加25%,其他不变。
二、问题解答建筑面积1.悬挑窗可否计算建筑面积?答:高于楼板面的悬挑窗不计建筑面积。
2.楼层中的电动扶梯口在计算建筑面积时是否扣除?答: 不扣除。
3.工程量计算规则中建筑面积计算规则第14条“……有盖无柱的走廊,檐廊挑出墙外宽度在1.5米以上时……”。
是否包括宽度1.5米可计面积?答: 不包括1.5米。
第一章土石方工程1.1.取消放坡系数后,需放坡时如何计价?答: 按工程量清单计价的,在综合单价考虑;按定额计价的,在措施费中考虑。
1.2.计价办法46页第五条第二点“强夯……再外加其两轴线的距离所包围的面积如何理解?答:按设计的二个最近的内轴线环距离计算。
1.3.综合定额第8页第八条……按相应子目乘以系数1.1,是否用基数乘以系数1.1?答:按定额相应子目的工料机乘以系数1.1。
《广东省建设工程标准施工合同》(2011) 广东省建设工程标准施工合同(2011)一、合同基本信息甲方(建设单位):地址:法定代表人(负责人)::传真:邮编:乙方(施工单位):地址:法定代表人(负责人)::传真:邮编:项目名称:建设地点:建设内容:建设规模:建设工期:合同价款:二、合同约定事项1、工程规划(1)甲方应当向乙方提供审批完毕的工程规划图纸和勘察报告等技术资料,乙方应当根据规划要求进行施工。
2、施工内容(1)乙方应当按照合同规定的图纸和技术要求进行施工,确保工程质量符合国家相关标准和规定。
(2)在施工过程中,如发现设计问题,乙方应当及时向甲方提出意见,协商解决。
(3)乙方应当对工程进行验收,确保工程符合合同约定的质量标准。
3、合同价款(1)合同价款包括工程建设用地、设计、审查、施工、材料、设备、安装、试运行、质量保证等全部费用,在工程竣工验收合格并经过财务审计验收合格后才能支付。
(2)乙方应当按照付款计划和付款标准进行施工和扫尾工作,确保在合同规定的期限内完成并提交有关的竣工文件。
4、竣工验收和质量保证(1)乙方应当按照国家相关标准和规定进行竣工验收,并向甲方提交验收报告。
(2)在合同的质量保证期内,如发现工程质量问题,乙方应当及时进行整改,确保工程符合质量要求。
5、违约责任(1)任何一方违约,均应当承担相应的违约责任。
(2)若乙方未按合同约定的时间、质量要求等履行合同义务,给甲方造成经济损失的,应当按照合同约定承担违约赔偿责任。
三、附件清单(在此列举所涉及的附件清单)四、法律名词及注释(在此列举所涉及的法律名词及其注释,方便双方在合同执行过程中对相关法律条文的理解和解释)五、可能遇到的困难及解决办法(1)如发现设计问题,在施工过程中及时向甲方提出意见,协商解决。
(2)如施工过程中出现工艺难度大、工作量大、资源缺乏等困难,乙方应当及时寻找解决办法,协商解决。
关于印发2010年广东省建筑与装饰工程综合定额问题解答、勘误及补充子目的通知粤建造函[2011]039号各有关单位:现将2010年《广东省建筑与装饰工程综合定额》的问题解答(一)、勘误及补充子目(一)印发给你们。
本问题解答、勘误及补充子目与2010年《广东省建筑与装饰工程综合定额》配套使用。
各单位在执行中遇到的问题,请及时反映。
附件一: 2010年《广东省建筑与装饰工程综合定额》问题解答(一).doc附件二: 2010年《广东省建筑与装饰工程综合定额》勘误及补充子目(一).xls广东省建设工程造价管理总站二〇一一年三月二十一日附件一:2010年《广东省建筑工程计价依据》问题解答(一)通用问题1.总说明第十条第4款,借工、时工、停工、窝工计算管理费后,该管理费是否已包括利润,如没包括应如何计算?答:管理费未包括利润。
借工、时工应按照定额标准另行计算利润;停工、窝工不应另行计算利润。
2.因建设单位原因造成的停工时,机械台班停置费计算停置台班天数是按日历天数还是按实际天数(扣除公休节假日的天数)?答:按日历天,每天计算一个台班费用。
3.塔吊起重机、升降机等机械在施工进场前必须经专业检测机构进行安全性检测,检测费用在定额中如何考虑?答:定额未考虑,发生时应另行计算。
4.塔吊基础的混凝土模板、挖土方等如何考虑。
答:塔吊基础费用应列入措施项目费,分下述两种情况:有设计方案或设计图纸的,按照设计方案或设计图纸分别计算;没有设计方案和设计图纸的,套用机械台班费用定额相应子目,机械台班塔吊基础子目已综合考虑混凝土浇筑、混凝土模板、挖运土方等。
A.1 土石方工程1.1 如果地下室面积大于建筑物首层面积,平整场地工程量按地下室面积计算还是按建筑物首层面积计算。
答:按地下室面积计算。
A.2 桩基础与地基基础工程2.1旋挖桩所挖出的渣土是按泥浆子目计算还是按土方计算?答:应依据地质勘察报告或地质资料确定。
2.2设计定喷防渗墙超厚如何适用定额高压定喷防渗墙子目?答:定额高压定喷防渗墙子目仅适应于墙厚20mm以内的防渗墙;设计分层的,应按设计分层计算。
广东省建设工程施工工期定额(二)广东省建设工程施工工期定额(二)一、引言广东省建设工程施工工期定额(二)是根据广东省建设工程管理法规制定的一套标准工期指导,旨在规范广东省建设工程的施工进度,提高工程质量,保障工程安全。
二、适用范围本定额适用于广东省范围内所有建设工程的施工过程,包括建筑工程、市政工程、工业与民用设施工程等。
三、施工工期定额的制定原则1. 根据建设工程的规模和复杂程度,科学合理确定施工工期。
2. 充分考虑建设工程的资源供应情况以及现场施工条件。
3. 考虑建设工程所需各阶段的施工工序及其工作内容。
4. 考虑施工队伍的规模和技术水平。
5. 依据相关法律法规,对施工工期进行监管和评估。
四、施工工期定额的编制内容1. 不同建设工程类型的施工工期标准。
2. 各阶段工程的施工工期标准。
3. 施工过程中所需的资源供应周期。
4. 施工队伍规模和技术水平对工期的影响。
5. 施工工期评价与监管规定。
五、施工工期定额的具体内容解析1. 不同建设工程类型的施工工期标准根据建设工程的不同类型和特点,制定了相应的施工工期标准。
比如,对于高层建筑工程,要求在混凝土结构施工阶段的工期为X天,钢结构施工阶段的工期为Y天,装修施工阶段的工期为Z 天等。
2. 各阶段工程的施工工期标准根据建设工程各个施工阶段的工作内容和工序要求,制定了各阶段的施工工期标准。
比如,对于土建施工阶段,要求在地基处理、基础施工、主体结构施工等工序的工期进行详细规定。
3. 施工过程中所需的资源供应周期施工工期的完成需要充足的资源供应支持。
本定额根据各类建设工程的特点,对必要的资源供应周期进行了规定。
例如,对于水泥的供应周期,根据不同建设工程的施工量和水泥供应情况,制定了相应的工期标准。
4. 施工队伍规模和技术水平对工期的影响施工队伍的规模和技术水平对工期的影响是不可忽视的。
本定额对建设工程队伍规模和技术水平进行了细致分析,提出了相应的工期调整指导。

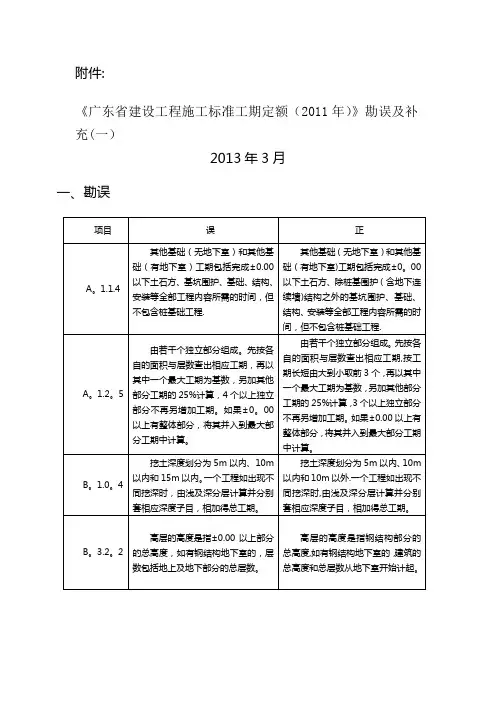

7关于印发《广东省建设项目标准建设期定额勘误及补充规定的通知》(2011):《广东省建设项目标准建设期定额勘误及补充规定(一)》2013年3月(期间包括完成土方工程,基坑围护,基础,结构和安装所需的时间低于±0.00,但不包括桩基础工程。
其他地基(无地下室)和其他地基(有地下室)的建设期包括完成土方工程所需的时间低于±0.00,基坑围护,基础,结构,安装以及除桩基础围护(包括隔板)之外的其他工程内容墙),但不包括桩基工程。
它由几个独立的部分组成。
首先根据各自的面积和层数找出对应的施工周期,根据施工周期的长短从前到下取前三个,然后以最大施工周期中的一个作为基数,并加其他部分建设期的25%。
如果有三个以上的独立部分,则不会增加额外的工期。
如果整数部分高于±0.00,则将其包含在施工期间的最大部分中。
开挖深度分为5m,10m和10m以上。
如果一个项目的开挖深度不同,则可以通过逐层计算浅层和深层并分别设置相应的深度子项来获得总的施工周期。
A. 1.2.5它由几个独立的部分组成。
首先,根据其各自的面积和层数,找出相应的工期,然后以最大工期之一为基数,再加上其他部分工期的25%。
对于4个以上的独立零件,不会增加任何额外的建造时间。
如果整数部分大于±0.00,则将其包含在施工期间的最大部分中。
B.开挖深度分为5 m,10 m和15 m。
如果一个项目的开挖深度不同,则可以通过逐层计算浅层和深层并分别设置相应的深度子项来获得总的施工周期。
B. 3.2.2高层建筑的高度是指±0.00以上的部分的总高度。
如果有钢制地下室,则楼层数包括地面以上和以下的楼层总数。
高层建筑的高度是指钢结构部分的总高度。
如果有钢制地下室,则根据地下室计算建筑物的总高度和总楼层数。
在列a1-613、624、631、896、1110、1118、1128、1148、1158、1163建筑面积(“2之外的M”中),列a1-1109、1113、1117建筑面积(在m内)a1-613、624、631、896、1110、1118、1128、1148、1158、1161、1165、1385 a1-1090第四点被添加到补充1和a.1.1.3中:“如果桩基工程为钟形灌注桩,标准施工期应根据地质情况,设计要求应作相应调整。
《广东省建设工程标准施工合同》(2011)第一篇:《广东省建设工程标准施工合同》(2011)工程编号:合同编号:广东省建设工程标准施工合同2011年版工程名称:工程地点:发包人:承包人:广东省建设厅制第一部分协议书发包人:(全称)承包人:(全称)依照《中华人民共和国合同法》、《中华人民共和国建筑法》及其他有关法律法规,遵循平等、自愿、公平和诚实信用的原则,合同双方当事人就合同工程施工有关事项达成一致意见,订立本协议书。
一、工程概况工程名称:工程地点:工程范围:工程规模:本工程建筑面积约: m2,建筑高度 ,建筑层数层;工程造价约万元;结构形式:∕工程立项、规划批准文件号:∕资金来源:自筹二、工程承包范围承包范围:承包人按发包人提供资料及相关内容,负责对****工程进行施工,具体承包内容按发包人与承包人承诺的相关内容。
三、合同工期工程合同工期总日历天数:天。
开工日期:2011 年月日(实际开工日期以开工令约定为准)竣工日期:2011 年月日(以开工日期为始按合同工期推算)四、质量标准工程量质标准:按现行的《工程施工质量验收规范》标准,达到“合格”或以上。
五、合同价款合同总价(大写):;(小写):¥元。
项目单价:□详见承包人的投标报价书(招标工程);□详见经确认的工程量清单报价单或施工图预算书(非招标工程)。
六、组成合同的文件组成本合同的文件及优先解释顺序与本合同第二部分《通用条款》第2.2款赋予的规定一致。
七、词语含义本协议书中有关词语含义与本合同第二部分《通用条款》第1条赋予它们的定义相同。
八、承包人承诺承包人向发包人承诺已阅读、理解并授受本合同所有条款,按照本合同约定实施、完成并保修合同工程,履行本合同所约定的全部义务。
九、发包人承诺发包人向承包人承诺已阅读、理解并授受本合同所有条款,按本合同约定的时限和方法支付工程款及其他应当支付的款项,履行本合同所约定的全部义务。
十、合同生效订立合同时间: 2011年 11月日订立合同地点:合同双方当事人约定本合同自双方签字、盖章后,于生效。
关于2011年第一季度广州市建设工程结算及有关问题的通知穗建造价[2011]23号各有关单位:2011年第一季度与2010年第四季度相比,我市建设工程的人工日工资、材料和机械台班价格有所上升。
为了方便广州市建设工程招标投标和工程结算,经过调查测算和征求多方面的意见,现将我市建设工程造价结算有关事项通知如下:一、关于人工日工资价格问题(一)执行《广东省建筑工程综合定额(2006年)》、《广东省装饰装修工程综合定额(2006年)》、《广东省园林建筑绿化工程综合定额(2006年)》、《广东省安装工程综合定额(2006年)》、《广东省市政工程综合定额(2006年)》、《广州市市政工程补充综合定额(2006年)》、《广州地铁工程主要项目综合成本指导价(2001年)》的工程,2011年第一季度人工日工资价格均按68元计算;单独承包的建筑物装饰装修工程人工日工资价格按73元计算。
(二)执行《广州市房屋修缮工程预算定额(1998年)》的工程,2011年第一季度人工日工资价格按50元计算。
(三)执行《广东省建筑与装饰工程综合定额(2010年)》、《广东省安装工程综合定额(2010年)》、《广东省市政工程综合定额(2010年)》和《广东省园林绿化工程综合定额(2010年)》的工程,2011年第一季度综合工日、借工和时工的日工资价格按90元计算,停工和窝工的日工资价格按68元计算。
(一)2011年第一季度我市钢材、铝合金型材、镀锌水管、燃料和电线电缆的价格有所上升,水泥的价格有所下降。
主要材料价格按附表一《2011年第一季度广州地区建设工程常用材料综合价格》计算。
(二)执行《广东省安装工程综合定额(2006年)》、《广东省市政工程综合定额(2006年)》、《广州市房屋修缮工程预算定额(1998年)》的工程,2011年第一季度其它材料(辅助材料)价差调整系数按附表二《2011年第一季度各专业工程其它材料(辅助材料)价差调整系数表》计算。
