A1 土石方工程 作业
- 格式:doc
- 大小:315.00 KB
- 文档页数:12
挖土、装土、将土倒至地面、修理底边。
▲A1-7~A1-101.人工挖土方:挖土、装土、将土倒至地面、修理底边。
2.人工挖淤泥流砂:挖、装淤泥流砂、1.5m以内垂直运输、修理底边。
▲A1-11~A1-22挖土、槽边堆土(不含倒土),修理槽壁与底。
▲A1-23~A1-34挖土、坑边堆土(不含倒土),修理坑壁与底。
▲A1-35~A1-37挖、抛冻土,槽、坑边堆土(不含倒土),修理槽、坑壁与底。
▲A1-38~A1-391.原土打夯:碎土、平土、夯土、泼水。
2.平整场地:标高在±30cm以内的挖、填、找平。
▲A1-40~A1-421.回填土:5m以内取土、回填、铺平、夯实。
2.回填灰土:拌合灰土、夯实、场内运输。
▲A1-43~A1-45挖土、装土、修理底边。
▲A1-46~A1-49开凿石方、打碎、修边检底。
▲A1-50~A1-53打单面槽子、碎石、槽壁打直、底检平、槽边堆放。
▲A1-54~A1-57打两面槽子、碎石、坑壁打直、底检平、坑边堆放。
▲A1-58~A1-65在石方爆破的基底上进行摊座、清除石渣。
▲A1-66~A1-69修整石方爆破后的边坡、清理石渣。
▲A1-70~A1-73包括清理道路、铺移及拆除道板,装、运、卸土方、淤泥等全部操作过程。
▲A1-74~A1-75包括清理道路、铺移及拆除道板,装、运、卸土方、车辆注油、小修、洗刷等全部操作过程。
▲A1-76~A1-79装、运、卸石方。
▲A1-80~A1-95推土、弃土、平整、空回、修理边坡。
▲A1-96~A1-103铲土、运土、卸土、空回,推土机配合助铲、整平,修理边坡。
▲A1-104~A1-149挖土、将土堆放在一边或装车,清理机下余土、清理边坡。
▲A1-150~A1-152铲土装车、清理机下余土。
▲A1-153~A1-162铲土、运土、卸土,清理机下余土。
▲A1-163~A1-170运土、卸土。
挖淤泥、流砂、堆放一边或装车,清理工作面。
v1.0 可编写可改正土(石)方工程作业【第一题】以下图,试求该建筑物的人工场所平坦工程量,确立套用定额子目。
【解】人工场所平坦工程量计算以下:方法 1:2工程量 =[*(3** ]+[ + ×2+×2] *2+2*2*4 =m方法 2:2工程量: +2×2) *+2*2) -(3* -2*2) *=379. 32m套用定额: 01010001v1.0可编写可改正【第二题】某工程基础平面图及详图以下图,设计室外处坪,土类为三类土。
试求人工开挖土方的工程量,确立套用定额子目。
【解】计算沟槽土方工程量(1) J1L 外中=24+[+++*2)/2] *2 =(m)L 垫1=24+( ++. 3/2) *2 =( m)V挖1=L外中 * ( B+2C) *H + V 垫 1= *(0. 9+2* *+**=+3=m(2) J2L 内挖土=[5. 4- *7+( ( m)L 内垫层=[5. 4-+ )/2] *7+( =(m)V 挖2=L 内挖土×(B+2C) * H +V 垫 2=*+2* *+* *=+v1.0可编写可改正3=m(3) 沟槽土方工程量共计:V 挖=V挖 1 挖 2=+106. 96=3+V m套用定额: 01010009【第三题】计算图示工程人工挖地槽土方、基础回填土、室内回填土、余土外运工程量,确立套用定额子目。
已知:土壤类型为二类土,不支挡土板,设计室外处坪标高 -0. 450m ,地面垫层 150mm,找平层 20mm.面层 20mm,采纳人工填土、装土,自卸汽车运土 5KM。
【解】该图基础有两种断面,应分别计算(1)人工挖二类土v1.0可编写可改正①1-1 剖面L 外中=+*6+++ *2 =72mL 内中=+ +*7+++ =与1-1 断面搭接12 个,轴线以内垫层宽为;与 2-2 断面搭接 8 个,轴线以内垫层宽为 ;L 内垫层1=L 内中*20 ==L 内挖土1=(7. *2) +(4. 4-1. *2) +(4. *2) *7+(4. 4++2. *2)= mH = =由于是二类土,依据《放坡系数表》,故需放坡, K=依据《基础施工所需工作面宽度计算表》,C=代人公式得:V 挖1=L*( B+2C+KH) *H+V 垫 1= (72+ *+2*0. 3+* *+( 72+**=+ =3 m②2-2 剖面L 内垫层2=**2 = mL 内挖土2=**2 = mH = =由于是二类土,依据《放坡系数表》,故需放坡, K = 依据《基础施工所需工作面宽度计算表》,C =代人公式得:V 挖2= L*( B+2C+KH) *H+V 垫 2= *+2* 0. 3+ × *+**=+ =3 mv1.0可编写可改正3③共计: V 挖 =V 挖1+V 挖2= + =m套定额: 01010009(2)基础回填土①1-1 剖面V 垫1=(72+ **=14. 943 mL 内墙混凝土净1=L内中-0. 6*20 = mL 内墙砖净 1= L内中*20= mV 混凝土基础1=( 72+ **0. 45+( 72+*0. 24*=+ =3m3V 砖基1=(72+ ** = mV 埋1= V 垫1+V混凝土基础3 1+V砖基 1 = ++ =m②2-2 剖面:L 内墙混凝土净2=3. 3*5-0. 6*2= 15. 3mV 垫2=**=3 mL 内墙砖净 2 =**2=16. 26mV 混凝土基础2= **+***2=3 mV 砖基2= *0. 24*( *2=3 mV埋= V +V +V = ++= m 2 垫 2 混凝土基础 2 砖基 2 3③共计: V 埋=V 埋1+V埋2= +=3 m④ 基础回填土工程量V 基础回填3 = = 293. 30 m(3)室内回填土S净=()×+ * * *9+*5 * + * = 38. 94++++ =2 mV 室内回填 = S 净 *h = * =3 m(4)回填土体积3V 填= V 基础回填 +V室内回填=+=m套用定额: 01010100(5)余土外运体积3V余=V挖-V填= =m套用定额: 01010126 + 01010190 * 4土(石)方工程说明1土方工程土壤分类:详见" 土壤及岩石(普氏)分类表" (见表)。
一、背景资料
(一)设计说明
1.某工程±0.00以下基础工程施工图详见图3—1~图3—4,室内外标高差为450mm。
2.基础垫层为非原槽浇注,垫层支模,混凝土强度等级为C10,地圈梁混凝土强度等级为C20.
3.砖基础,使用普通页岩标准砖,M5水泥砂浆砌筑。
4.独立柱基及柱为C20混凝土。
5.本工程建设方已完成三通一平。
6.混凝土及砂浆材料为:中砂、砾石、细砂均现场搅拌。
7.基础防潮层材料为防水砂浆(中砂),一层做法。
(二)施工方案
1.本基础工程土方为人工开挖,非桩基工程,不考虑开挖时排地表水及基底钎探,不考虑支挡土板施工,工作面为300mm,放坡系数为1:0.33。
2.开挖基础土,其中一部分土壤考虑按挖方量的60%进行现场运输、堆放,采用人力车运输,距离为40m,另一部分土壤在基坑边5m内堆放。
平整场地弃、取土运距为5m。
弃土外运5km,回填为夯填。
3.土壤类别三类土,均属天然密实土,现场内土壤堆放时间为三个月。
(三)计算说明
编制清单时,工作面和放坡增加的工程量,不并入各土方工程量中。
二、问题
根据以上背景资料及现行国家标准《建设工程工程量清单计价规范》GB50500、《房屋内建筑与装饰工程工程量计算规范》GB50854试列出该±0.00以下基础工程的平整场地、挖沟槽、挖基坑、砖基础项目的清单工程量和定额工程量,并列出综合单价计算表以及分部分项工程和单价措施项目清单与计价表。
精品文档word文档可以编辑!谢谢下载!。

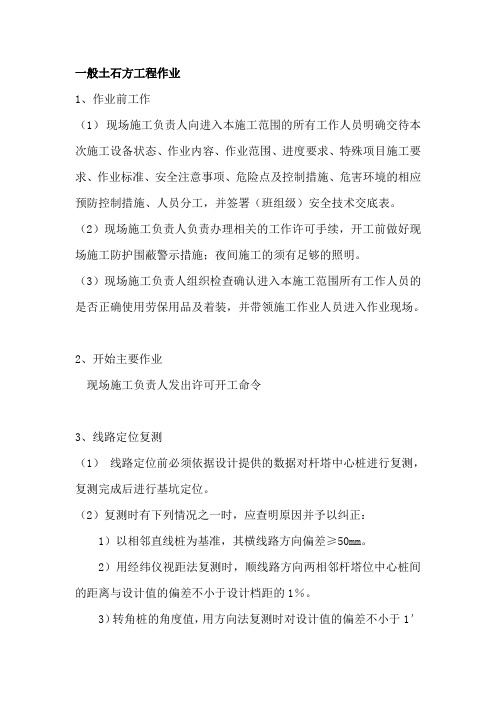

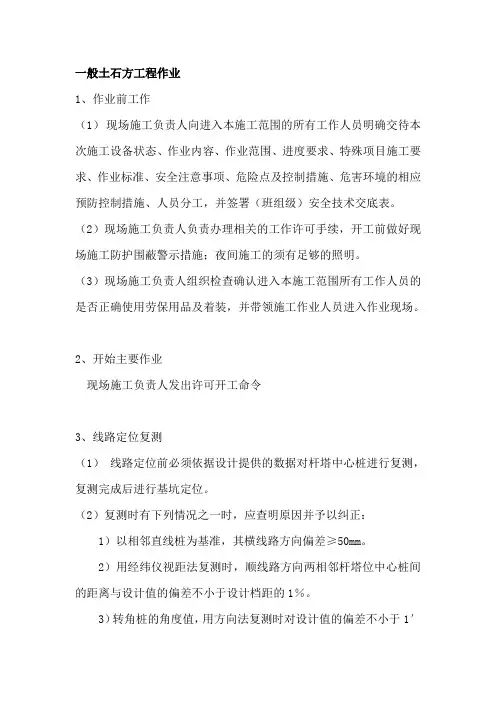

一般土石方工程作业1、作业前工作(1)现场施工负责人向进入本施工范围的所有工作人员明确交待本次施工设备状态、作业内容、作业范围、进度要求、特殊项目施工要求、作业标准、安全注意事项、危险点及控制措施、危害环境的相应预防控制措施、人员分工,并签署(班组级)安全技术交底表。
(2)现场施工负责人负责办理相关的工作许可手续,开工前做好现场施工防护围蔽警示措施;夜间施工的须有足够的照明。
(3)现场施工负责人组织检查确认进入本施工范围所有工作人员的是否正确使用劳保用品及着装,并带领施工作业人员进入作业现场。
2、开始主要作业现场施工负责人发出许可开工命令3、线路定位复测(1)线路定位前必须依据设计提供的数据对杆塔中心桩进行复测,复测完成后进行基坑定位。
(2)复测时有下列情况之一时,应查明原因并予以纠正:1)以相邻直线桩为基准,其横线路方向偏差≥50mm。
2)用经纬仪视距法复测时,顺线路方向两相邻杆塔位中心桩间的距离与设计值的偏差不小于设计档距的1%。
3)转角桩的角度值,用方向法复测时对设计值的偏差不小于1′30″。
(3)在以下特殊地点应重点复核:1)导线对地距离有可能不够的地形凸起点的标高。
2)杆塔位间交叉跨越物的标高。
3)相邻杆塔位的相对标高实测值与设计值的偏差≥0.5m,超过时应由设计方查明原因并予以纠正。
(4)设计交桩后个别丢失的杆塔中心桩,应按设计数据予以补桩,其测量精度应符合下列要求:1)桩之间的距离和高度测量,可采用视距法同向两测回或往返各一测回测定,其视距长度不宜超过400m,当受地形限制时,可适当放长。
2)因地形或障碍物等原因需改变杆塔位或拉线坑位置时,应及时汇报现场主要负责人,并由主要负责人根据情况逐级上报。
会同设计和监理、建设单位现场处理。
3)对设计平断面图中未标识的新增障碍物应重点予以复核4、施工基面处理施工基面的处理应以施工图要求为准。
基面处理后应平整,不应积水,边坡不应坍塌,及时清除周边的浮石、悬石,边坡、临边开挖根据要求装设防护措施。

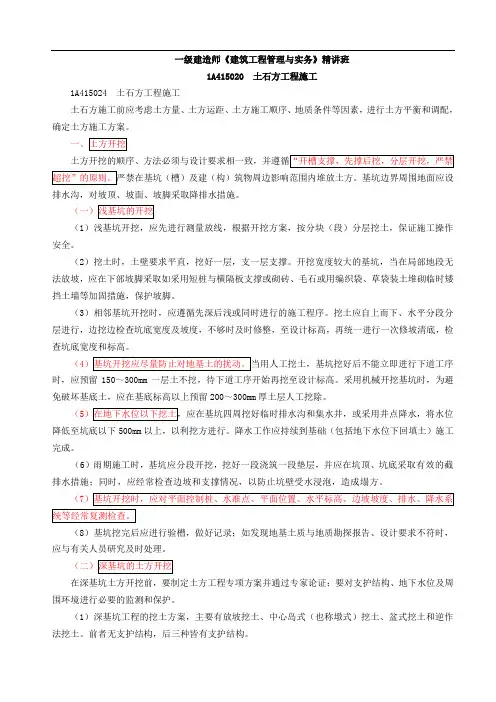

一级建造师《建筑工程管理与实务》精讲班1A415020 土石方工程施工1A415024 土石方工程施工土石方施工前应考虑土方量、土方运距、土方施工顺序、地质条件等因素,进行土方平衡和调配,确定土方施工方案。
排水沟,对坡顶、坡面、坡脚采取降排水措施。
(1)浅基坑开挖,应先进行测量放线,根据开挖方案,按分块(段)分层挖土,保证施工操作安全。
(2)挖土时,土壁要求平直,挖好一层,支一层支撑。
开挖宽度较大的基坑,当在局部地段无法放坡,应在下部坡脚采取如采用短桩与横隔板支撑或砌砖、毛石或用编织袋、草袋装土堆砌临时矮挡土墙等加固措施,保护坡脚。
(3)相邻基坑开挖时,应遵循先深后浅或同时进行的施工程序。
挖土应自上而下、水平分段分层进行,边挖边检查坑底宽度及坡度,不够时及时修整,至设计标高,再统一进行一次修坡清底,检查坑底宽度和标高。
(4时,应预留150~300mm一层土不挖,待下道工序开始再挖至设计标高。
采用机械开挖基坑时,为避免破坏基底土,应在基底标高以上预留200~300mm厚土层人工挖除。
(5降低至坑底以下500mm以上,以利挖方进行。
降水工作应持续到基础(包括地下水位下回填土)施工完成。
(6)雨期施工时,基坑应分段开挖,挖好一段浇筑一段垫层,并应在坑顶、坑底采取有效的截排水措施;同时,应经常检查边坡和支撑情况,以防止坑壁受水浸泡,造成塌方。
(7(8)基坑挖完后应进行验槽,做好记录;如发现地基土质与地质勘探报告、设计要求不符时,应与有关人员研究及时处理。
在深基坑土方开挖前,要制定土方工程专项方案并通过专家论证;要对支护结构、地下水位及周围环境进行必要的监测和保护。
(1)深基坑工程的挖土方案,主要有放坡挖土、中心岛式(也称墩式)挖土、盆式挖土和逆作法挖土。
前者无支护结构,后三种皆有支护结构。
(3)多级放坡开挖时,坡间平台宽度不小于3m。
(4)边坡防护可采用水泥砂浆、挂网砂浆、混凝土、钢筋混凝土等方法。
(5)防止桩位移和倾斜。

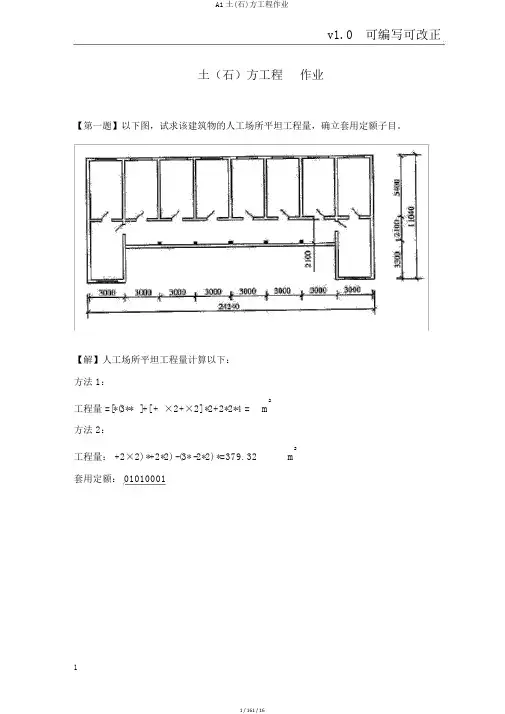

A.1 土(石)方工程作业【第一题】如图所示,试求该建筑物的人工场地平整工程量,确定套用定额子目。
【解】人工场地平整工程量计算如下:方法1:工程量=[24.24*11.04-(3*6-0.24)*3.3]+[ (24.24+11.04)×2+3.3×2]*2+2*2*4 =379.32 m2方法2:工程量:(24.24+2×2)*(11.04+2*2) -(3*6-0.24 -2*2) *3.3=379. 32 m2套用定额:【第二题】某工程基础平面图及详图如图所示,设计室外地坪-0.450m,土类为三类土。
试求人工开挖土方的工程量,确定套用定额子目。
【解】计算沟槽土方工程量(1) J1L外中=24+[10.8+3.0+5.4-(1.1+0.3*2)/2] *2 =60.7(m)L垫1=24+( 10.8+3.0+5.4-1. 3/2) *2 =61.1( m)V挖1=L外中 * ( B+2C) *H + V垫1= 60.7*(0. 9+2*0.3) *1.2+61.1*1.1*0.1=109.26+6.72=115.98 m3(2) J2L内挖土=[5. 4-(0.94-1.1)/2-0.3*2] *7+( 24-0.9-0.3*2)= 49.1( m)L内垫层=[5. 4-(1.1+1.3 )/2] *7+( 24-1.1)=52.3(m)V挖2=L内挖土×(B+2C) * H +V垫2=49.1*(1.1+2*0.3) *1.2+52.3*1.3 *0.1=100.16+6.80=106.96 m3(3)沟槽土方工程量合计:V挖=V挖1+V挖2=115.98+106. 96= 222.94 m3套用定额:【第三题】计算图示工程人工挖地槽土方、基础回填土、室内回填土、余土外运工程量,确定套用定额子目。
已知:土壤类别为二类土,不支挡土板,设计室外地坪标高-0. 450m,地面垫层150mm,找平层20mm.面层20mm,采用人工填土、装土,自卸汽车运土5KM。
【解】该图基础有两种断面,应分别计算(1)人工挖二类土①1-1剖面L外中=(6.0+3.3*6+1.5+7.0+1.7) *2 =72mL内中 =7.0+(4.4-1.7) +4.4*7+4.4+1.4+2.4 =48.7m与1-1断面搭接12个,轴线以内垫层宽为0.7m;与2-2断面搭接 8 个,轴线以内垫层宽为0.7m;L内垫层1=L内中-0.7*20 =48.7-14= 34.7mL内挖土1=(7. 0-0.9*2) +(4. 4-1. 7-0.9*2) +(4. 4-0.9*2) *7+(4. 4+1.4+2. 4-0.9*2) = 30.7 mH = 1.75-0.45 = 1.3因为是二类土,根据《放坡系数表》,故需放坡,K=0.5根据《基础施工所需工作面宽度计算表》,C=0.3m代人公式得:V挖1=L*( B+2C+KH) *H+V垫1= (72+30.7) *(1.2+2*0. 3+0.5*1.3) *1.3+( 72+34.7)*1.4*0.1 =327.10+14.94 = 342.04 m3②2-2剖面L内垫层2 =3.3*5-0.7*2 = 15.1 mL内挖土2=3.3*5-0.9*2 =14.7 mH = 1.75-0.45 = 1.3因为是二类土,根据《放坡系数表》,故需放坡,K = O.5根据《基础施工所需工作面宽度计算表》,C = 0.3m代人公式得:V挖2= L*( B+2C+KH) *H+V垫2= 14.7*(2.6+2*0. 3+0.5×1.3) *1.3+15.1*2.8*0.1=73.57+4.23 = 77.80 m3③合计:V挖 =V挖1+V挖2= 342.04+77.8 =419.84 m3套定额:(2)基础回填土①1-1剖面V垫1=(72+34.7) *1.4*0.1=14. 94 m3L内墙混凝土净1=L内中-0. 6*20 =36.7 mL内墙砖净1= L内中-0.12*20= 46.3 mV混凝土基础1=(72+36.7) *1.2*0. 45+( 72+46.3)*0. 24*0.6=58.7+17.04 = 75.74 m3V砖基1=(72+46.3) *0.24*(0.7-0.45) = 7.10 m3V埋1= V垫1+V混凝土基础1+V砖基1 = 14.94+75.74+7.10 = 97.78 m3② 2-2剖面:L内墙混凝土净2 =3. 3*5-0. 6*2= 15. 3mV垫2=15.1*2.8*0.1 =4.23 m3L内墙砖净2=3.3*5-0.12*2=16. 26mV混凝土基础2= 15.3*2.6*0.45+16.26*0.24*0.6*2= 22.58 m3V砖基2= 16.26*0. 24*( 0.7-0.45) *2=1.95 m3V埋2= V垫2+V混凝土基础2+V砖基2=4.23 +22.58+1.95= 28.76 m3③合计:V埋=V埋1+V埋2= 97.78+28.76= 126.54 m3④基础回填土工程量 V基础回填= 419.84-126.54 = 293. 30 m3(3)室内回填土S净=(6-0.24)×(7-0.24) +(3.3-0.24) *(2.7-0.24)+(3.3-0.24) *(4.4-0.24) *9+(3.3*5 -0.24)*(1.4-0.24) +(3.3-0.24) *(8.2-0.24)= 38. 94+7.53+114.57+18.86+24.36 = 204.26 m2V室内回填= S净*h = 204.26*(0.45-0.02-0.02-0.15) = 53.11 m3(4)回填土体积V填= V基础回填+V室内回填=293.30+53.11= 346.41 m3套用定额:(5)余土外运体积V余=V挖 -V填=419.84-346.41 =73.43 m3套用定额: + * 4A.1 土(石)方工程说明1 土方工程1.1 土壤分类:详见"土壤及岩石(普氏)分类表"(见表A.1.10)。
1.2 人工挖土方定额除挖淤泥、流砂为湿土外,均按干土编制,如挖湿土时,人工乘以系数1.18。
干湿的划分,应根据地质勘测资料以地下常水位进行划分,地下常水位以上为干土,地下常水位以下为湿土。
1.3 本分册未包括地下水位以下施工的排水费用,发生时应另行计算。
挖土方时如有地表水需要排除,亦应另行计算。
1.4 人工挖土方深度以1.5m为准,如超过1.5m者,需用人工将土运至地面时,应按表A.1.1增加工日(不扣除1.5m以内的深度和工程量)。
人工挖土方超深增加工日表(单位:100m3)表A.1.1注:如从坑内用机械向外提土者,按机械提土定额执行。
实际使用机械不同时,不得换算。
1.5 在有挡土板支撑下挖土方时,按实挖体积,人工乘以系数1.2。
1.6 桩间净距小于4倍桩径(或桩边长)的,人工挖桩间土方(包括土方、沟槽、基坑)按相应子目的人工乘以系数1.25,机械挖桩间土方按相应子目的机械乘以系数1.1,计算工程量时,应扣除单根横截面面积0.5m2以上的桩或未回填桩孔所占的体积。
1.7 机械施工土方,单位工程量小于2000m3时,定额乘以系数1.1。
1.8 机械挖土方工程量,按机械实际完成工程量计算。
机械挖不到的地方,需用人工修边坡、整平、挖除的土方按施工组织设计规定计算,如无施工组织设计规定时,按表A.1.2规定确定机械和人系数表表注:人工挖土部分按相应定额子目人工乘以系数1.5,如需用机械装运时,按机械装(挖)运一、二类土定额计算。
1.9 机械挖土方定额中土壤含水率是按天然含水率为准制定的:含水率大于25%时,定额人工、机械乘以系数1.15;若含水率大于40%时,另行计算。
1.10 挖掘机在垫板上作业时,人工、机械乘以系数1.25,定额内不包括垫板铺设所需的工料、机械消耗。
1.11 挖掘机挖沟槽、基坑土方,执行挖掘机挖土方相应子目,挖掘机台班量乘以系数1.05。
1.12 挖掘机挖淤泥按相应挖土方定额子目,扣除履带式推土机台班用量,挖掘机台班用量乘以系数1.3。
1.13 机械土方定额是按三类土编制的,如实际土壤类别不同时,定额中的机械台班量乘以表A.1.3中系数。
系数表表A.1.32 石方工程2.1 岩石分类,详见"土壤及岩石(普氏)分类表"(见表A.1.10)。
2.2 摊座是指爆破后的平面,用人工凿岩方式进行修理,按设计图纸要求加工成平整的表面。
设计图纸有此要求的,才可计算人工摊座或者人工修整石方边坡。
2.3 石方爆破定额(除控制爆破外)是按炮眼法松动爆破编制的,不分明炮、闷炮,如实际采用闷炮爆破的,其覆盖材料应另行计算。
2.4 石方爆破定额是按电雷管导电起爆编制的,如采用火雷管爆破时, 雷管应换算,数量不变。
扣除定额中的胶质导线,换为导火索, 导火索的长度按每个雷管2.12m计算。
2.5 定额中的爆破子目是按炮孔中无地下渗水、积水编制的,炮孔中若出现地下渗水、积水时,处理渗水或积水发生的费用另行计算。
定额内(除石方控制爆破子目外)未计爆破时所需覆盖的安全网、草袋、架设安全屏障等设施,发生时另行计算。
3 土方回填工程3.1 填土碾压填料按压实后体积计算。
3.2 填土碾压每层填土(松散)厚度:羊角碾和内燃压路机不大于300mm ;振动压路机不大于500mm 。
4 土(石)方运输工程4.1 推土机推土、推石碴 , 铲运机铲运土重车上坡,如果坡度大于5% 时,应按表A.1.4系数增加运距。
系数表表例:设某工程循环运距的二分之一为300m ,坡度为14% ,其中重车上坡实际30m ,则运距为300+30×1=330m 。
4.2 汽车、人力车重车上坡降效因素,已综合在相应的运输定额项目中,不再另行计算。
4.3 推土机推土或铲运机铲土土层厚度小于300mm时,推土机台班用量乘以系数1.25 ;铲运机台班用量乘以系数1.17。
4.4 推土机、铲运机,推、铲未经压实的积土时,按相应定额子目乘以系数0.73。
4.5 机械上下行驶坡道的土方,可按施工组织设计合并在土方工程量内计算。
4.6 淤泥开挖后必须采用机械立即清运的,按机械运土方相应子目乘以系数1.3。
5 其他工程5.1 支挡土板定额项目分为密撑和疏撑,密撑是指满支挡土板;疏撑是指间隔支挡土板,实际间距不同时,定额不作调整。
工程量计算规则1 计算土石方工程量前,应确定下列各项资料:1.1 土壤及岩石类别的确定:土石方工程土壤及岩石类别的划分,依据工程勘测资料与 "土壤及岩石(普氏)分类表" (见表A.1.10)对照后确定;1.2 地下水位标高及降(排)水方法;1.3 土方、沟槽、基坑挖(填)起始标高、施工方法及运距;1.4 岩石开凿、爆破方法、石渣清运方法及运距;1.5 其它有关资料。
