市政道路路床施工方案样本
- 格式:doc
- 大小:156.50 KB
- 文档页数:15
目录
第一章编制依据.............................................. 错误!未定义书签。
1.1业主提供的文件......................................... 错误!未定义书签。
1.2主要应用规范、规程及标准.............................. 错误!未定义书签。第二章工程概况.............................................. 错误!未定义书签。
2.1工程概述............................................... 错误!未定义书签。
2.2工程地质情况........................................... 错误!未定义书签。
2.3设计说明............................................... 错误!未定义书签。第三章机械设备的选用: ...................................... 错误!未定义书签。第四章施工计划.............................................. 错误!未定义书签。第五章材料要求.............................................. 错误!未定义书签。第六章施工方法.............................................. 错误!未定义书签。

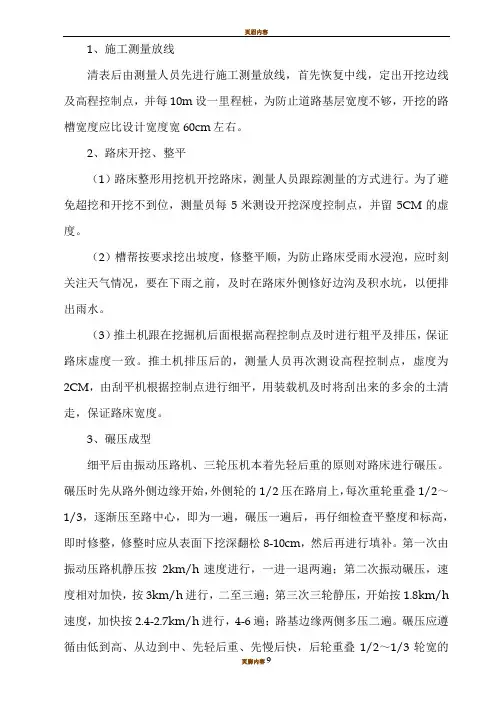

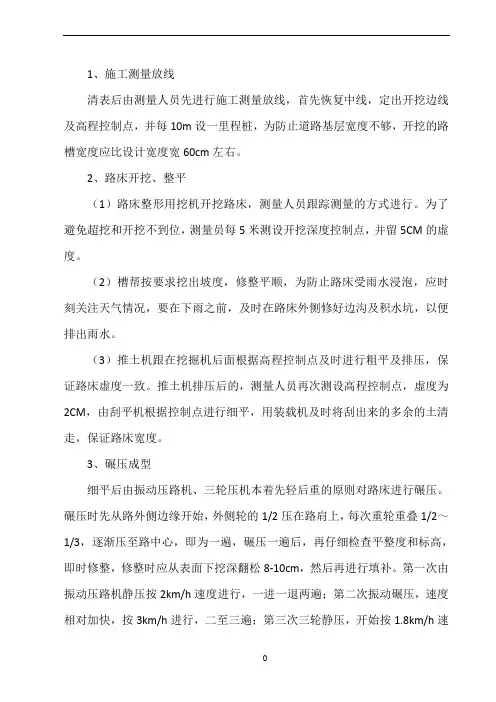

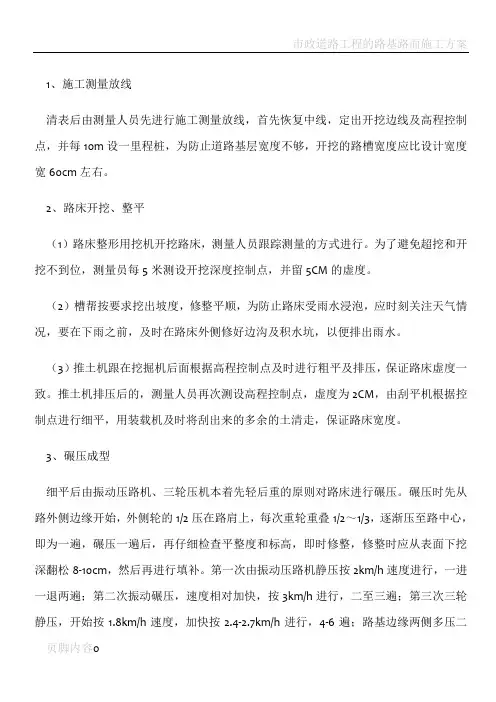

6.1测量定线.................................................. 错误!未定义书签。
6.2挖方段路床开挖......................................... 错误!未定义书签。
6.3填方段清理与掘除....................................... 错误!未定义书签。
6.4路基土方填筑........................................... 错误!未定义书签。
6.4.1卸料布土............................................. 错误!未定义书签。
6.4.2摊铺整形............................................. 错误!未定义书签。
6.4.3碾压................................................. 错误!未定义书签。
6.5路基整型............................................... 错误!未定义书签。第七章质量标准.............................................. 错误!未定义书签。第八章雨季施工措施.......................................... 错误!未定义书签。第九章质量保证措施及施工注意事项: .......................... 错误!未定义书签。第十章施工安全措施.......................................... 错误!未定义书签。第十一章文明施工现场措施.................................... 错误!未定义书签。第十二章环保措施............................................ 错误!未定义书签。
第一章编制依据
1.1业主提供的文件
赤峰市松山区北城棚户区改造中区市政道路建设工程友谊大街招标文件及答疑文件赤峰市松山区北城区旧城一期改造友谊大街道路工程施工图
1.2主要应用规范、规程及标准
《城填道路工程施工与质量验收规范》( CJJ1- )
《公路工程施工安全技术规程》JTJ076-95
《城市测量规范》CJJ8-99
《公路工程技术标准》JTJ B01-
《公路土工试验规程》JTJ051-93
第二章工程概况
2.1工程概述
友谊大街道路工程是赤峰市松山区北城新建的一条城市主干路, 经过西站铁路立交与新城区连接, 经过阴河友谊大桥与红山区桥北物流园区相连, 是连接赤峰松山区和红山区的快速通道, 兼有服务沿线交通出行的功能。同时, 该路机动车道两侧设置了机动与非机动车道、人行道、高标准的绿化带, 完善了该路作为快速交通走廊的功能。友谊大街道路工程全程3453.132米。
道路设计速度: 主路50kM/h。红线宽度: 红线宽度62米。主要工程量: 路基挖方145821m2, 填方18154m2, 换填39600m2。
2.2工程地质情况
该场地地表起伏较大, 场地浅部为第四系全新统冲洪积物, 以下为第四系晚更新统冲
洪积物及残破积物, 底部为第三系玄武岩。根据设计图纸说明不考虑地下水影响。
2.3设计说明
2.3.1本路k0+000~k1+200段路基为不良地质段, 换填天然砂砾60cm,宽度与垫层同宽。
2.3.2路基采用重型击实标准。路基填料选择级配较好的砾类土、砂类土做路床填料。
第三章机械设备的选用:
2台20吨振动压路机, 1台东风8吨洒水车, 3台大宇280型挖土机, ZL50装载机3台, 1台GR-180 平地机, 运土车10辆。
第四章施工计划
本工程地下管线较多, 由于各种原因,各路段施工进度不一致。根据现场实际情况先施工英金路以西路基, 然后再施工英金路以东路基, 计划施工时间为 7月5日~ 8月25日。
第五章材料要求
机动车道: 路床顶面以下0-30厘米范围内CBR值≥8%, 填料最大粒径100毫米, 30-80厘米范围内CBR值≥5%, 填料最大粒径100毫米, 80-150厘米范围内CBR值≥4%, 填料最大粒径150毫米, 150厘米以下范围内CBR值≥3%, 填料最大粒径150毫米。零填及挖方路基路床顶面以下0-30厘米范围内CBR值≥8%, 填料最大粒径100毫米, 30-80厘米范围内CBR值≥5%, 填料最大粒径100毫米。
非机动车道: 路床顶面以下0-30厘米范围内CBR值≥6%, 填料最大粒径100毫米, 30-80厘米范围内CBR值≥4%, 填料最大粒径100毫米, 80-150厘米范围内CBR值≥3%, 填料最大粒径150毫米, 150厘米以下范围内CBR值≥2%, 填料最大粒径150毫米。零填及挖方路基路床顶面以下0-30厘米范围内CBR值≥6%, 填料最大粒径100毫米, 30-80厘米范围内CBR值≥4%, 填料最大粒径100毫米。
