蓄电池、直流及UPS系统安装作业指导书电仪工程公司王志刚1作业项目概况******发电*******号机组蓄电池、直流及UPS主要工作量包括:主厂房220V直流系统设备主厂房110V直流系统设备主厂房UPS设备2施工所需工机具和测量器具3施工所需的材料4施工场地和环境要求4.1基础安装前要求土建的预埋铁件符合设计要求并且固定牢固。
4.2盘柜安装前要求屋顶、楼板施工完毕,不能渗漏,结束室内地面工作,室内沟道无积水、杂物,门窗安装完毕,进行装饰工作时有可能损坏已安装设备或设备安装后不能再进行施工的装饰工作全部结束,以免盘柜安装完后而对设备造成二次污染。
4.3配电室内应照明充足,若光线不足应加装照明用具。
4.4工作前对施工人员进行技术交底,使施工人员对现场条件、工序、施工要求了解清楚,做到心中有数。
4.5对隐蔽性工作应在隐蔽前让有关部门确认、检查完后再进行下一道工作。
5作业顺序、方法及要求5.1作业流程图:5.2作业内容、方法及要求5.2.1 蓄电池安装前的检查及准备:(1)蓄电池清点及外观检查:a、根据设备装箱资料开箱清点设备,检查设备的数量,制造厂提供的产品说明书、试验记录、合格证件及安装图纸等技术文件应齐全。
b、蓄电池应无裂纹、损伤,槽盖应密封良好。
c、蓄电池的正负端柱必须极性正确,并应无变形, 使用前应仔细阅读本技术手册,以保证正确施工。
d、对透明的蓄电池槽,应检查极板无严重受潮和变形;槽内部件应齐全无损伤。
e、连接条、螺栓及螺母应齐全。
5.2.2蓄电池支架安装:(1)在施工时应先按图纸设计位置做好埋管工作。
(2)蓄电池采用双层双列支架固定,该支架由厂家成套供货。
(3)根据设计院图纸,确定支架的安装位置。
(4)测量蓄电池室内地面水平。
(5)蓄电池支架水平安装,根据地面水平的测量结果决定支架的安装基准面,不平之处用垫铁垫高。
(6)用基础槽钢将支架安装到位,测量支架水平面水平度,整体水平后紧固地脚螺栓,根据厂家指导确定支架底板的高度,要排列整齐、安装平稳、固定牢固,其水平误差应≤5mm 。

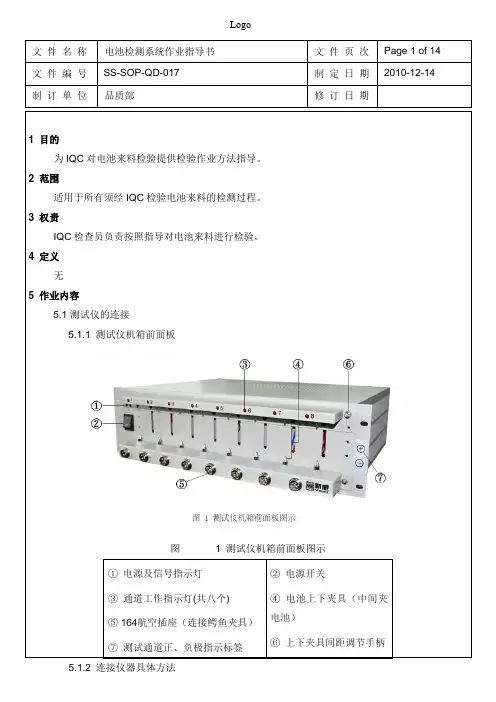

图 1 测试仪机箱前面板图示①电源及信号指示灯③通道工作指示灯(共八个) ②电源开关④电池上下夹具(中间夹5.1.2 连接仪器具体方法按上图一、图二、图三所示连接电脑。
按图四、图五连接电源,连接后打开power键,确认连接正常。
(如图六所示5.1.3.鳄鱼夹具(上图所示):图10 Windows 系统界面下启动TC53图示5.2.2在Windows系统桌面上双击“TC53”快捷方式图标启动软件;或在桌面上直接双击右图标启动软件。
是下凹显示的,表示该通道处于非测试状态;5.2.5 通道的模拟电池显示5.2.7工步设置窗口介绍5.2.7.1在工步设置栏里,用户可以设置测试流程,同时还可设置“数据记录条件“安全保护”等限制条件。
工步类型包括恒流充电、恒流放电、恒压充电、恒功率放电、恒阻放电、恒流恒压充电、搁置、暂停、循环、停止共十种,工停止选定待停止的通道→单击“右键”→选择菜单“停止”,即停止通道运行。
注意:若某些通道在“停止”菜单变灰,则表示这些通道没有工作。
“停止”命令只允许针对正在工作的通道进行接续用户可对已进入“停止”(强制停止或掉电停止)状态和“保护”状态的通道恢复原来未完成的测试工作,保证测试数据的完整性。
要执行接续操作,请:选定待执行“接续”操作的目标通道;迁移“迁移”功能是将当前通道的测试流程及断点信息迁移到目标通道。
重置工步若用户在测试过程中,需要修改正在执行的工步文件时,可使用此功能。
“重置工步备份设置备份设置功能可指定测试数据的备份目录、文件名及备份方式。
2.选择文件命名方式,若选择“自定义文件名称”,则需输入文件名;。
目录第一章软件的安装 (2)前言 (2)1.1软件安装 (2)1.2软件运行 (2)第二章数据交换 (2)2.1从文件导入测试数据 (3)2.2浏览组电池参数 (4)2.3浏览自定义参数 (4)第三章数据修改 (5)3.1成组数据修改 (5)3.2 单节数据修改 (6)第四章数据分析 (6)4.1电池状态分析 (6)4.2电池趋势分析 (9)第五章数据维护 (9)5.1 备份数据 (9)5.2 导出数据 (9)5.3导入数据 (10)第六章定义基本资料 (11)6.1定义用户单位 (11)6.2定义站名 (12)6.3定义电池组 (12)6.4定义厂家 (13)6.5定义电池型号 (13)第七章系统功能 (15)7.1 定义操作员 (15)7.2修改密码 (15)7.3设置参数 (15)7.4选择语言 (16)第八章帮助 (16)8.1关于 (16)8.2 注册信息 (16)8.3退出系统 (16)第一章软件的安装前言本系统是蓄电池性能测试仪(以下简称测试仪)随机配备的数据分析管理软件,直接和蓄电池测试仪配合使用。
本管理系统主要分两部分功能,其一是对对测试对象进行定义并下载到测试仪,测试对象包括使用单位信息、站点信息、电池组信息、电池类型信息等;其二就是对测试仪的测试数据进行收集、存储、分析,利用这些数据可以建立电池历史数据及“病历”,生成打印报表。
由于测试仪自身存储数据空间有限,各种分析功能不够丰富,所以本管理系统的核心价值在于利用pc机大容量的存储空间,对各个被测对象进行长期跟踪分析,同时利用pc机上丰富灵活的人机界面和打印功能为客户(管理者,维护者,测试者)提供了一个更加丰富多彩的电池监测和管理功能。
1.1软件安装1.在光盘上找到智能蓄电池状态分析系统Setup.exe,双击运行。
2.出现安装界面界面:3.点【继续】按钮继续安装程序4.选择安装目标路径5.单击【下一步】按钮,继续安装。
6.最后出现安装成功界面:1.2软件运行点击【开始】—>【程序】—>【蓄电池测试仪管理系统】程序开始运行。
变电站工程蓄电池安装作业指导书批准:审核:编制:辽宁天昊电力有限公司年月日目录1目的 (1)2范围 (1)3引用文件 (1)4工程概况 (2)5标准化作业流程图 (3)6施工前准备 (5)6.1准备工作安排 (5)6.2作业人员要求 (5)6.3人员分工及应具备的条件 (6)6.3.1组织分工及职责 (6)6.3.2作业分工 (6)6.4施工机械设备及工器具准备 (7)6.5材料及备品备件准备 (8)6.6危险点分析及安全控制措施.6.7环境因素分析及环境控制措施6.8质量通病及预防措施........6.9文明施工要求..............6.10作业进度计划............. 7标准化作业 ....................7.1作业项目工序流程图.......7.2开工条件..................7.3施工电源的使用............7.4施工内容及工艺标准........ 8作业竣工. (10)11 11 12 .13 13 13 151516 181目的确定本作业项目各项质量技术、安全、文明施工要求,确定施工方法、技术措施,指导施工作业,确保本项目符合达标投产、优质工程要求,特编制本作业指导书。
2范围变电站蓄电池安装工程。
3引用文件1)《电力建设施工质量验收及评定规程》2)《电力建设安全工作规程(变电所部分)》3)《变电所管理规范(试行)》4)《防止电力生产十八项电网重大反事故措施》5)工程设计文件及施工图纸6)《国家电网公司输变电优质工程评选办法》7)《国家电网公司输变电工程达标投产考核办法》8)《国家电网公司电力建设安全健康与环境管理工作规定》DL/T 5210.1-2005DL 5009.3-1997辽电生(2004)101号国家电网生技[2005]()设计院国家电网基建[2008]288 号国家电网基建[2005]225 号国家电网工[2003]168号9)《电气装置安装工程盘柜及二次回路接线施工及验收规范》GB50171 10)《电气装置安装工程蓄电池施工及验收规范》GB50172 11)《工程建设标准强制性条文》(电力工程部分)[2006] 4工程概况变电站蓄电池安装工程概况表5标准化作业流程图蓄电池安装工程标准化作业流程图6施工前准备6.1准备工作安排变电站蓄电池安装工程准备工作安排6.2作业人员要求变电站蓄电池安装工程作业人员要求6.3人员分工及应具备的条件631组织分工及职责变电站蓄电池安装工程组织分工及职责6.3.2作业分工变电站蓄电池安装工程作业人员分工6.4施工机械设备及工器具准备变电站作业蓄电池安装工程施工机械设备及工器具6.5材料及备品备件准备变电站蓄电池安装工程作业施工材料负责人:6.6危险点分析及安全控制措变电站蓄电池安装危险源辩识、风险评价和风险控制措施表6.7环境因素分析及环境控制措施变电站蓄电池安装工程作业环境因素分析及环境控制措施表10表变电站蓄电池安装作业质量通病及预防控制措施表表116.9文明施工要求变电站工程蓄电池安装工程作业文明施工要求表表126.10作业进度计划变电站蓄电池安装工程作业进度计划表表137标准化作业7.1作业项目工序流程图7.2开工条件表147.3施工电源的使用表157.4施工内容及工艺标准变电站蓄电池安装工程作业内容及工艺标准表168作业竣工变电站蓄电池安装工程作业竣工表178.1蓄电池安装示意图说明:1、每组蓄电池用三个双层双列架子,蓄电池支架与地面采用膨胀螺栓固定。
BMDM-S01软件安装调试手册SOFTWARE ENGINNERING MANUL杭州华塑加达网络科技有限公司中国杭州西湖科技经济园西园5路16号2号楼TEL: 86-571-87967915 FAX:86-571-87968969注意· 本手册仅供公司内部使用。
· 提供给任何其它单位或个人使用时必须经华塑科技技术部门核准。
杭州华塑加达网络科技有限公司中国杭州市西湖科技经济园西园五路16号本手册的内容有可能在事先不通知的情况下对某些内容进行修改。
网络版蓄电池在线监测系统软件安装调试手册,P/N HA-0027AAA1,REV.A0。
©2003-2011华塑科技,中国杭州西湖科技经济园西园五路16号。
本手册允许被部分的或全部复印。
中国印刷目 录1 概述 (1)2 安装调试所需工具、软件及文档 (1)3 终端电脑配置要求 (1)3.1 硬件配置要求 (1)3.2 软件配置要求 (1)4 安装BMDM-S01 (1)4.1 BMDM-S01软件包说明 (1)4.2 安装方法 (1)5 使用软件 (2)5.1 运行软件 (2)5.2 参数设置与修改 (2)5.3 数据查看与测试 (5)6 常见故障排除 (7)1概述BMDM-S01是一款不带数据库的电池监测数据管理软件,可以应用到华塑的H3G 系列产品上,用于从设备中读取数据、下发命令、修改参数、分析数据以及打印与导出等功能。
与华塑公司其他软件比较,BMDM-S01具有下面特点:﹣ 适合应用于电池组数不超过100组的场合,软件安装简单易维护;﹣ 需要在每台用户终端安装软件,最多同时支持3个用户终端;﹣软件不带数据库不保存数据,直接从前端蓄电池监测硬件读取数据进行显示;﹣ 一般用于数据机房、通信机房的蓄电池监测;2安装调试所需工具、软件及文档NO. 名称NO.名称1 BMDM-S01软件包2 《BMDM-S01软件安装调试手册》(本文件)3终端电脑配置要求3.1硬件配置要求该软件建议在以下配置或更高的配置上运行:CPU:P4 或更高内存: 512M 或更高硬盘: 100G 或更高3.2软件配置要求该软件需要在下面软件环境下运行:a. Windows 2000、XP、VISTA或Windows 7;注意:终端电脑必须是专用的,否则可能导致在保修期内的软件维护收费。
作业指导书控制页:*注:班组工程师负责每项目上交一本已执行完成的、并通过完善有完整签名的作业指导书。
重要工序进程监控表作业指导书(技术办法)修改意见征集表回收签名(日期):目录1 编制依据及引用标准 (1)《电气装置安装工程蓄电池施工及验收规范》(GB50172-92) (1)公司《质量、职业健康安全、环境管理手册》(版) (1)《中华人民共和国工程建设强制性条文》第三篇电气、输变电工程(2006年版) (1)厂家相关资料,设计图纸D0904主厂房蓄电池安装图 (1)《电气装置安装工程质量查验及评定规程》DL/T (1)本工程施工组织设计 (1)2 工程概况及施工范围: (1)工程概况 (1)施工范围 (1)3 施工作业人员配备与人员资格 (1)4 施工所需机械装备及工器具量具、安全防护用品配备 (2)5 施工条件及施工前预备工作预备 (2)蓄电池室土建已按要求交安; (2)蓄电池室必需配备好合格的1211灭火器; (2)直流屏和蓄电池检查验收合格。
直流屏安装、调试完毕,具有运行条件。
(2)技术员在项目动工前应向施工人员详细讲解蓄电池安装和充放电的内容、程序及各安全注意事项。
(2)蓄电池充放电属危险和重要项目,为了确保蓄电池充放电的顺利、靠得住进行,蓄电池充放电进程中需联系直流屏厂家和蓄电池厂家到现场配合服务。
(2)6 作业程序、方式及要求 (2)施工作业程序流程图: (2)作业方式及要求 (3)专项技术办法 (4)无 (4)7 质量控制及质量验收 (4)质量控制 (4)中间控制及见证点设置 (5)8 安全、文明施工及环境管理要求和办法 (5)作业环境要求 (5)作业安全要求 (6)9职业健康安全风险控制计划表 (7)10环境因素及控制办法一览表 (8)1 编制依据及引用标准《电气装置安装工程蓄电池施工及验收规范》(GB50172-92)公司《质量、职业健康安全、环境管理手册》(版)《中华人民共和国工程建设强制性条文》第三篇电气、输变电工程(2006年版)厂家相关资料,设计图纸D0904主厂房蓄电池安装图《电气装置安装工程质量查验及评定规程》DL/T本工程施工组织设计2 工程概况及施工范围:工程概况本工程主厂房220V蓄电池组由浙江三辰公司供货,采用德国荷贝克OPZS2型铅酸蓄电池。
蓄电池安装作业指导书作业背景:蓄电池是现代电池供电系统中不可或缺的一部分,它为车辆的启动、点火、照明以及其他电子设备提供电力。
蓄电池的正确安装是确保车辆电力系统正常运行的关键步骤。
本作业指导书旨在提供蓄电池安装的详细步骤和注意事项,以确保安全可靠的安装过程。
材料和工具:以下是进行蓄电池安装所需的材料和工具:1. 蓄电池2. 扳手3. 螺丝刀4. 绝缘胶带5. 磨砂纸步骤:1. 确保车辆处于安全停止的状态,关闭发动机并打开引擎盖。
2. 使用扳手拧松蓄电池的负极(黑色)连接螺母。
确保螺母完全松开后,轻轻将电缆从引导柱上移除。
3. 同样地,使用扳手拧松蓄电池的正极(红色)连接螺母。
同样确保螺母完全松开后,轻轻将电缆从引导柱上移除。
4. 检查蓄电池底部是否有锈蚀或腐蚀,如有必要,使用磨砂纸轻轻擦拭清洁。
5. 在蓄电池的底部涂抹一层绝缘胶带,以防止蓄电池与车辆接触造成短路。
6. 将新蓄电池放置在适当的位置,并确保正确对齐引导柱。
7. 连接蓄电池的正极(红色)电缆。
确保连接牢固,并使用扳手拧紧连接螺母。
8. 连接蓄电池的负极(黑色)电缆。
同样确保连接牢固,并用扳手拧紧连接螺母。
9. 检查所有电缆连接是否安全且无松动。
10. 关闭车辆引擎盖。
注意事项:以下是蓄电池安装过程中需要注意的事项:1. 在拆卸旧蓄电池之前,请确保关闭车辆的所有电子设备,例如车灯、车载音响等。
2. 在安装新蓄电池之前,请确保选择正确的规格和类型的蓄电池以符合车辆要求。
3. 在拆卸电缆之前,始终从负极(黑色)开始,以避免意外短路。
4. 在安装新电缆时,请确保正确对应正负极,以免电池安装错误。
5. 在连接电缆时,确保螺母紧固并保持良好接触,以避免电线松动或接触不良。
6. 电缆连接完毕后,请检查所有连接是否稳固且无松动。
7. 如果发现蓄电池底部有任何锈蚀或腐蚀,请务必清洁干净。
结论:正确而安全地安装蓄电池是确保车辆电力系统正常运行的重要步骤。
蓄电池安装和接地作业指导书1000字
一、安装前准备工作:
1、根据工程要求、设计方案和实际情况选择适当的位置安装电池架。
2、电池应安装在低温、干燥的地方,避免阳光直射和雨淋,以确保
其正常的工作性能。
3、清除安装处的灰尘和杂物,保持安装环境整洁。
二、安装步骤:
1、先安装电池架,要保证电池架的平稳和稳定,根据电池的尺寸和
重量选择适当的螺栓、垫片和螺母。
2、安装电池,先安装连接线,再安装电池,注意电池的正负极连接线,电池的螺栓力矩应符合要求,不强不弱,避免出现螺栓松动或
过紧。
3、接线,应根据电池的正负极进行正确接线,接线过程中应注意受
力方向,避免存在拉力和挤压力。
4、检查,安装完毕后应检查电池和连接线的安装情况是否符合规范
要求,电池架的平整和稳定,电池连接线接头处是否松动,接线和
接头是否牢固,避免出现问题。
三、接地步骤:
1、接地电源,应选择接地电源较独立的地方,对于复杂场合也应对
接地线进行单独综合带电试验,以保证安全的接地系统。
2、接地导线的选择,应考虑接触电阻、导电性、性能稳定性、机械
强度等因素,一般8平方毫米的铜线可满足通用的接地要求。
3、接线,接地线与电池负极接头相连,接地线与地网相连,同时应
根据规定要求对接地系统进行可靠地测试,以确保接地安全可靠。
以上为蓄电池安装和接地作业指导,操作人员应仔细阅读,并严格
按照要求操作,做好各项安全措施和防护措施,确保安全。
蓄电池设备安装及充放电作业指导书1 工程概况1.1 工程概况××电厂工程直流系统包括动力直流系统和控制直流系统。
动力直流主要给直流负荷提供电源,动力直流负荷主要包括直流油泵、交流不停电电源装置、事故照明及厂用电系统的断路器合闸电源等。
控制直流用于电气设备的控制、测量、保护、信号等,还包括热工专业的控制、保护等。
1.2 工程量和工期1.2.1 工程范围及工程量本项工程的作业范围包括:直流盘安装××面,蓄电池安装××组及蓄电池组充放电。
1.2.2 施工工期施工准备:2天直流盘安装:3—5天蓄电池安装:8—10天蓄电池充放电:每组5—7天2 编制依据3 作业前的条件和准备3.1 技术准备3.1.1施工图纸齐全,并已由专业公司技术负责人组织进行图纸会检,确认图纸无问题。
3.1.2施工方案已确定,并经项目部技术负责人审核批准。
3.1.3施工场地能够满足施工要求,材料预算已批准,设备已到货。
3.1.4施工技术措施编制完毕。
3.1.5技术人员按照施工技术措施,对施工人员进行技术、安全交底,并进行了《专业公司施工技术交底三签记录》。
3.2 作业人员3.3 作业工机具3.4 安全防护用品及其它用品3.5 工序交接3.5.1施工前检查与蓄电池安装有关的建筑物的建筑工程质量,结果应符合国家现行的建筑工程施工及验收规范中的有关规定。
3.5.2蓄电池安装前,建筑工程及其辅助设施尤其是照明、通风及下水应按设计要求全部竣工,并验收合格。
4 作业程序4.1 蓄电池安装4.2 直流系统盘柜安装5 施工方法及步骤5.1蓄电池安装及充放电5.1.1蓄电池支架安装根据安装图纸厂家安装手册,安装蓄电池支架。
蓄电池支架与墙壁之间的距离应与图纸一致。
5.1.2 蓄电池检查及安装1) 设备到现场应由供应部门组织甲方、监理及工地进行开箱检查,结果应符合下列要求:①包装及密封应良好。
②开箱检查,蓄电池型号、规格应符合设计要求,附件齐全,元件无损坏现象。
一.总则1.为保证蓄电池组旳工程安装质量,增进工程施工技术水平旳提高,保证蓄电池组旳安全运行,制定本作业指导书,作为统一旳施工作业技术准则。
2.本作业指导书合用于电压为220V及以上,容量为350A·h蓄电池组安装。
3.根据工程实际状况,本指导书重要简介免维护蓄电池施工工艺。
二.工艺流程1.开箱检查设备抵达现场后,应在规定期限内作验收检查,并应符合下列规定:a.包装及密封良好。
b.开箱检查清点数量,型号、规格应符合设计规定;附件齐全,元年无损坏及漏液状况。
c.产品旳技术文献齐全。
d.电池如长期放置,需拧紧密闭气塞,清理洁净,在极柱上涂抹防腐脂。
2.施工准备2.1将蓄电池室打扫洁净,做到清洁、干燥、通风良好。
2.2设备支架安装按照图纸设计尺寸,将厂家所电池支架安装到蓄电池室,找平找正,固定牢固。
如有支架掉漆现象则在电池安装前进行补漆。
2.3半蓄电池逐一用干布擦试洁净,搬运到蓄电池室内。
在搬运摆放过程中,严禁将蓄电池倒置或重叠,严禁是电池正、负极短路。
3.蓄电池安装3.1蓄电池组安装3.1.1蓄电池安装前,应按下列规定进行外观检查:a.蓄电池槽应无裂纹、损伤、槽盖应密封良好。
b.蓄电池旳正、负端柱必须极性对旳,并应无变形;防酸栓、催化栓等部件应齐全无损伤;滤气帽旳勇气性能良好。
c.连接条、螺栓及螺母应齐全。
3.1.2清除蓄电池表面污垢时,应采用酒精擦拭。
3.1.3蓄电池组旳安装应符合下列规定。
a.蓄电池放置旳平台,基架及间距应符合设计规定。
b.蓄电池安装应平稳,间距均匀;同一排、列旳蓄电池应高度一致,排列整洁。
c.连接条及抽头旳接线应对旳,接头连接部分应涂以电力复合脂,螺栓应紧固。
d.有抗需规定期,其抗震设施应符合有关规定,并牢固可靠。
3.1.4蓄电池旳引出电缆旳敷设除应满足《电缆线路施工及二次接线工艺作业指导书》旳内容外,还应满足下列规定:a.电缆旳引出线应用塑料带标明正、负极旳极性,红色为正,兰色为负。
蓄电池在线监测系统说明书HDGC3920武汉恒电高测电气有限公司目录安全信息 (3)一、概述 (5)1.1 概述 (5)1.2 功能特点 (5)1.3 技术指标 (5)二、外形结构及配置 (6)2.1 主机外形 (6)2.2 整机配置 (6)三、连接 (7)3.1 注意事项 (7)3.2 主机连接 (7)3.2.1 主机与电池组连接 (7)3.2.2电流测试线(电流钳)的连接 (7)3.2.3 电压测试线连接 (7)3.3 运行 (7)四、功能操作 (8)4.1 按键说明 (8)4.2电池监测 (8)4.3手动测量 (8)4.4系统管理 (9)4.4.1系统设置 (9)4.4.2数据管理 (10)4.4.3计量校正 (10)4.4.4版本信息 (10)4.4.5进入挂起状态 (10)五、日常维护 (11)5.1 清洁维护 (11)5.1.1 主机的清洁维护 (11)5.1.2 夹具的清洁维护 (11)5.2 设备存放 (11)六、常见问题解答及使用技巧 (11)附录:现场接线图 (11)使用注意事项、阅读提示安全信息为了您的安全,在操作蓄电池在线监测系统前,请先阅读完本说明书中的全部内容。
由于蓄电池在线监测系统的用途广泛,测试对象繁多,我们无法预见所有可能的场合并给出安全忠告。
测量人员应熟悉所测试系统的特点。
采取适当的维修方法和测试步骤,以免造成自身及工作区域其他人的伤害和检测设备的损坏,这一点是非常重要的。
我们假定操作者在使用蓄电池在线监测系统之前,已经对电池、充电系统和设备起动有了一个全面的了解。
在使用蓄电池在线监测系统前,请务必参考并遵守相关的安全注意事项、被测试设备制造商提供的测试步骤。
安全要点本仪表在连续多次测量电池后,会产生高温。
对此设置了过热保护措施,在温度过高时将禁止测量电池。
出现此情况,冷却数分钟后可继续测量。
如仪表内部发出焦糊气味,且手感仪表温度过高,应立即停止测量,关闭仪表,断开电源。
蓄电池安装检查及充放电施工作业指导书一、铅酸蓄电池安装检查施工步骤:1、铅酸蓄电池安装前按下列要求进行外观检查:a.蓄电池槽无裂纹、损伤,槽盖密封良好。
b.蓄电池的正负端柱极性必须正确,并无变形。
c.极板上的活性物质与栅板结合紧密,无脱落现象,极板无弯曲变形。
d.连接条、螺栓及螺母齐全。
2、蓄电池安装a.蓄电池采用专用小车和吊具进行安装,全部电池按图纸要求就位,在找正前要反复检查和校对蓄电池的极性,使蓄电池的正极和相邻电池的负极相连接,确认无误后,在纵横向拉白线绳对电池进行找平找正,不平处垫铅皮找平,蓄电池要安装平稳、间距均匀,同一排、列的蓄电池槽高低一致、排列整齐。
b.连接条保持清洁,接线前逐个测量电池电压达到规定值,连接要正确。
接头连接部分涂电力复合脂,以免电解液漏出腐蚀连接板和螺栓。
连接螺栓紧固,紧固力矩值符合厂家说明书要求,避免由于连接松动造成过热。
c.有抗震要求时,抗震件安装符合厂家要求,并牢固可靠。
d.蓄电池的液面线放在便于检查的一侧。
e.按次序贴上蓄电池编号。
二、蓄电池充放电施工步骤:(1)初充电前对全组蓄电池再进行一次认真的检查,核对蓄电池的极性,检查整个线路的接线是否正确,测量蓄电池组的绝缘电阻合格。
(2)交流电源要保证连续供电72h以上,充电设备运转良好。
(3)组织好值班人员,准备好测量用的仪表、仪器,充电前对室温及每个蓄电池的端电压进行测量并做好记录。
(4)蓄电池充电时要符合下列要求:a.采用恒流充电法充电时,其最大电流不得超过制造厂规定的最大允许电流值。
b.采用恒压充电法充电时,其充电的起始电流不得超过最大允许电流值,单体电池的端电压不得超过2.4V。
(5)蓄电池充电时不得进行明火作业,否则必须停下充电,并加强通风等防火措施。
(6)初充电时,电解液的温度控制在15℃-40℃范围内,最高不得超过45℃,一旦超过要减小充电电流,采取降温措施(风冷或水冷),并延长充电时间。
(7)初充电期间每隔1h记录一次充电电流及电池的总电压。
文件编码:TDZB3Z404-2007-I 文件名称: #1机组蓄电池安装作业指导书目录1工程概况及工作量 (1)1.1工程概况 (1)1.2主要工程量 (1)1.3工期计划 (1)2编制依据 (1)3作业前必须具备的条件和应做的准备 (1)3.1技术准备 (1)3.2参加作业人员的资格和职责 (2)3.3所需工机具和仪器仪表的规格及精确度 (3)3.4作业所需防护用品 (3)4施工程序和作业方法 (3)4.1作业程序 (3)4.2施工的作业方法和内容 (4)5工程质量目标及控制点的设置 (7)5.1质量目标 (7)5.2质量通病的预防 (7)5.3质量控制点的设置 (7)5.4作业结束的检查验收和应达到的质量标准 (8)6作业的安全要求和环境条件 (8)6.1作业的安全要求 (8)6.2环境条件 (8)6.3施工危险因素和环境因素辨识及控制对策表:(见附录) (9)6.4 消防管理 (9)7附录 (9)1工程概况及工作量1.1工程概况**电厂新建工程,#1机组由**公司承建。
其中集控楼0米220V蓄电池组安装由**公司负责施工,施工内容主要有蓄电池抗震架安装、电池组就位、电池组连接、蓄电池充放电试验。
设计院有特殊施工要求时按设计院图纸施工,无要求时按作业指导书施工。
集控楼蓄电池室土建交安,具备蓄电池安装条件后开始安装。
充放电设备应已安装并具备进行蓄电池充放电条件。
3.1技术准备3.1.1**设计院所有相关图纸到齐。
3.1.2所需材料和机具到齐备。
3.1.3施工现场具备蓄电池安装条件。
3.1.4检查蓄电池的规格型号和质量是否符合设计要求。
3.1.5蓄电池附件到货满足设计要求。
3.1.6准备好工具及消耗性材料。
3.1.7准备好施工所用的临时电源。
3.1.8蓄电池室内应有充足的照明和良好的通风。
3.1.9施工措施制定落实完。
3.1.10施工图纸会审完,会审中存在的问题已解决,施工方案明确。
3.1.11作业指导书在施工前已审批完。
蓄电池安装调试方案及流程下载温馨提示:该文档是我店铺精心编制而成,希望大家下载以后,能够帮助大家解决实际的问题。
文档下载后可定制随意修改,请根据实际需要进行相应的调整和使用,谢谢!并且,本店铺为大家提供各种各样类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,如想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by theeditor. I hope that after you download them,they can help yousolve practical problems. The document can be customized andmodified after downloading,please adjust and use it according toactual needs, thank you!In addition, our shop provides you with various types ofpractical materials,such as educational essays, diaryappreciation,sentence excerpts,ancient poems,classic articles,topic composition,work summary,word parsing,copy excerpts,other materials and so on,want to know different data formats andwriting methods,please pay attention!一、安装前准备1. 确定安装位置:选择干燥、通风良好、无腐蚀性气体和避免阳光直射的地方。
蓄电池安装作业指导书1. 引言蓄电池是电池组的重要组成部分,在储能系统中发挥着至关重要的作用。
正确安装蓄电池能够确保储能系统的正常运行,并提高电池的寿命和性能。
本指导书旨在提供蓄电池安装步骤和注意事项,以帮助使用者正确安装蓄电池。
2. 蓄电池安装前准备工作在进行蓄电池安装之前,需要进行一些准备工作,以确保安装过程顺利进行。
以下是一些准备步骤:2.1 安全措施- 确保工作场所通风良好,以防止气体积聚。
- 佩戴适当的个人防护装备,如手套和防护眼镜。
- 注意防止触及电池的正负极,避免短路和电击风险。
2.2 工具准备- 确保准备好所需的安装工具,如扳手、螺丝刀等。
2.3 检查蓄电池- 在安装之前,检查蓄电池外观是否完好,如有破损或渗漏现象应予以修复或更换。
3. 蓄电池安装步骤3.1 确定安装位置- 根据系统需求和安全考虑,选择合适的安装位置。
- 确保安装位置稳固平整,且能够承受蓄电池的重量。
3.2 固定蓄电池- 使用适当的固定装置,将蓄电池安装在选定的位置上。
- 确保蓄电池固定牢固,防止在振动或运输过程中发生位移。
3.3 连接蓄电池- 根据蓄电池的正负极性,将蓄电池与系统进行正确连接。
- 注意连接的稳固性,避免接触不良或松动导致的电压损失。
3.4 接地连接- 根据系统要求,确保蓄电池的接地连接可靠。
- 使用合适的接地线缆,将蓄电池与接地系统连接。
4. 注意事项4.1 温度控制- 在安装蓄电池时,应注意环境温度对蓄电池的影响。
- 避免将蓄电池暴露在极端高温或低温环境中,以确保其正常运行。
4.2 维护和检查- 定期检查蓄电池的外观和连接是否正常。
- 清洁蓄电池表面,并清除可能导致接触不良的污垢或腐蚀物。
4.3 充电注意事项- 仅使用适当的充电器对蓄电池进行充电。
- 遵循充电器操作说明,确保充电器与蓄电池兼容。
5. 安全警示5.1 遵循规程- 在安装和维护蓄电池时,严格遵守相关的安全操作规程和规定。
5.2 避免短路- 注意避免蓄电池正负极的直接接触,以避免短路引发的安全风险。
蓄电池综合测试仪测试软件操作指导书电池测试系统使用说明书2013.8目录第一章系统安装-------------------------------- 2 第二章系统介绍-------------------------------- 5 第三章测试运行-------------------------------- 24 第四章打印报表-------------------------------- 26 第五章注意事项--------------------------------- 32 第六章附加说明----------------------------------33第一章安装1、将随机光盘放入光驱,运行光盘中的程序setup.exe将启动安装程序:2、用鼠标单击“Next”进入下一步,选择程序安装目录,可以接受默认路径,无须更改:3、用鼠标单击“下一步”,选择开始菜单文件夹:4、用鼠标单击“下一步”,准备安装:5、用鼠标单击“安装”,开始安装:6、用鼠标单击“完成”,完成安装。
7、卸载:在开始菜单->所有程序->电池测试系统->选择“卸载电流测试系统”用鼠标选择“是”完成卸载。
第二章系统介绍1.菜单(1)文件菜单历史数据打开:打开数据文件,准备打印;打印向导:打开打印向导对话框,进行打印前的必要设置;打印设置:改变打印机及打印选项;关闭:关闭数据文件;曲线比较打开:打开需要比较的数据文件;曲线:显示或者打开曲线比较视图;关闭:关闭曲线比较功能;工艺参数编制:打开工艺参数编制窗口;退出:退出本控制系统。
(2)设置系统设置:打开系统设置对话框;通讯设置:打开通讯设置对话框,更改串口;颜色设置:打开颜色设置对话框;曲线设置:打开曲线宽度设置对话框;自定义采样文件:打开用户自定义采样文件对话框;数据存储路径设置:设置采样数据默认存储文件夹;恢复默认:恢复程序默认的文件夹;打开:打开该文件夹;(3)命令联机:多通道同时联机;测试:多通道同参数测试运行;暂停:多通道同时暂停运行;继续:多通道同时继续运行;停止:多通道同时停止运行;断开:多通道同时断开与设备通讯连接;(4)查看工具栏:显示或隐藏工具栏;状态栏:显示或隐藏状态栏;通讯栏:显示或隐藏通讯栏;缩略图:打开缩略图;列表:打开列表;色块图:打开色块图。
1、目的规范蓄电池监测系统的安装、调试过程,保证产品质量,提高顾客满意度。
2、适用范围蓄电池监测系统的安装和调试。
3、准备步骤3.1现场情况了解接到市场部要求安装的部门协作单后,根据上面提供的联系方式先与客户取得联系,了解现场情况,具体内容如下:①用户安排的具体作业时间②现场电池组的参数(节数、组数、容量、电压③有无监测系统主机的安装孔位④现场蓄电池的安装位置(电池室或电池柜⑤蓄电池组和主机安装位置的距离3.2根据现场情况核对设备参数①核对电池节数、组数、容量、电压②通信协议是否和现场要求一致3.3材料准备清单3.3.1 DJX-1022ABCDW(BMM3.1(两组电池除网线、网线头外其余加倍序号名称型号与规格数量备注以下为不带放电功能(A型B型选用1 电线0.3mm2500m 电池节数*4m(特殊现场随现场调整2 电线1mm2100m3 电线2x1.5mm250m 主机和监护模块不在一起时选用4 电线屏蔽双绞线20m 主机和监护模块不在一起时增加相应长度5 号码管2.5mm 1套根据电池节数调整(需带内阻测试线号码管6 缠绕管ф8mm 1卷7 螺丝ф5 m m 20套1螺杆1弹片1螺母2平垫8 接线端子E0508 300个9 接线端子E1008 50个10 接线端子E2508 30个10 线扎4x150mm 100根粘扣25mmx25mm 10个焊锡丝ф1 mm2若干以下为带放电功能(C型D型选用11 电线(红6mm26m 200AH及以上改用10mm2或以上(与容量一致12 电线(黑6mm26m 200AH及以上改用10mm2或以上(与容量一致13 接线端子OT8-8 6个14 接线端子0T8-10 2个15 热缩套管ф10mm 30cm16 热缩套管ф5mm 10cm以下为网络通讯功能(W型选用17 网线AMP 30m 根据主机到交换机的距离调整18 网线头8芯4个注:遇到除以上型号外的特殊型号另行对比选用。
4、系统固定方法和要求4.1了解各部件,附图例及说明序号部件名称图例用途备注1 主机显示工作状态及保存和处理数据主机工作电压为KM电压,接收并显示蓄电池组监护模块通过485总线上传的数据,输出报警干接点,进行交流监测,并具有数据处理和储存功能,提供数据上送接口(232/485。
2 蓄电池组监护模块采集单体电池电压通过RS485 与其它设备进行数据通讯;单个模块最大可外接27 节电池电压, 1个温度传感器,1个电流传感器。
3 电流模块(开口型采集电池组充放电电流与蓄电池组监护模块配合使用,工作电压为+/- 15V;电流传感器串入电池组,方向为充电电流方向,即箭头方向指向电池正极方向;4 温度探头采集电池组温度与采集模块配合使用,一般安装在每组电池组的第二个采集模块温度探头位置,若只有一个模块时则安装在第一采集模块上。
5 保险丝(热缩套管、φ10冷压端子、连线及熔丝板电池电压采集线前端短路保护每根内阻测试线对应一个BMM_FUSE 每根电池电压采样线对应1个GOLD051008 保险丝;冷压端子直接安装电池接线柱上,熔丝板端用焊接方式连接导线, 焊接前先套入热缩套管, 然后收缩热缩套管至完全封闭熔丝板为止。
6 放电负载对电池组进行放电测试可以通过放电模块放电计算电池组的容量值C=I×T(AH7 放电空开控制放电模块的直流输入带24V脱扣线圈4.2安装主机4.1.1安装位置:厂家直流屏上预留配套孔位;通过与用户协商,选择合适位置开孔;本公司配套定制的屏柜。
4.1.2固定:先把主机放进安装孔,再用4个内扣一端放进主机侧边的小孔,露出部分用螺丝把主机固定在孔位上。
(具体如下图4.2安装蓄电池组监护模块(BMM4.2.1安装位置:根据蓄电池组监护模块(BMM编号在厂家直流屏或电池屏上预留配套位置上固定;找电池屏上原有孔位合理固定;通过与用户协商,选择合适位置打孔固定;本公司配套定制的柜子。
(根据蓄电池组监护模块(BMM编号安装在相对应的电池附近以便缩短连线长度,且美观、易维护,并注意各蓄电池组监护模块(BMM整体的协调一致性。
4.2.2安装方式:4.2.2.1机架式安装示意图尺寸图4.2.2.2壁挂式安装示意图尺寸图4.2.2.3壁挂叠加式安装示意图尺寸图4.3安装电流传感器4.3.1安装尺寸:4.3.2安装位置:找电池屏上原有孔位合理固定;通过与用户协商,选择合适位置打孔固定;安装后能够采集电池组电流(包括充电电流和放电电流,一般靠近电池组正极和1#蓄电池组监护模块(BMM。
4.4安装放电模块4.4.1安装位置:直流屏顶部或其它通风良好、易散热的位置。
(保证出风口通风良好4.4.2安装放电空开:找电池屏上原有孔位合理固定;通过与用户协商,选择合适位置打孔固定;5、现场接线方法和要求5.1蓄电池组监护模块(BMM与电池间的接线5.1.1接线说明BMM蓄电池面板接口如下,左端内阻测试为蓄电池分段放电接线端口,剩余蓄电池组分别对应每组电池正负极接线。
下面为一台BMM 27节电池接线示意图。
内阻测试线1F1~1F4(配置9-9-9,具体见1.3节;接线选择具体见1.2节,每根线上使用BMM_FUSE保险丝(BMMV1.2用的保险丝;而蓄电池组对应的每节电池电压采集接线上串接GOLD051008保险丝(原DC模块用的保险丝。
电池电池电池电池电池电池电池电池GOLD 051008BMM_FUSE内阻测试线内阻测试电压采集线电池BMM(9-9-91F11F21F31F4B1+B1-B27+B27-下面为一台BMM 24节电池接线示意图。
放电线配置8-8-8,24节电池分别接面板1#—24#接口,与电池连接的线都接入对应的保险丝。
除此之外,连接24#-与27#-接口,25#+与1F4连接。
电池电池电池电池电池电池电池电池GOLD 051008BMM_FUSE内阻测试线内阻测试电压采集线BMM(8-8-81F11F21F31F4B1+B1-B24+B24-B-B25+下面为一台BMM 8节电池接线示意图。
放电线配置8-0-0,8节电池分别接面板1#—8#接口,与电池连接的线都接入对应的保险丝。
除此之外,连接8#-与27#-接口,9#+与1F2连接。
电池电池电池电池GOLD 051008BMM_FUSE 内阻测试线内阻测试电压采集线BMM(8-0-01F11F2B1+B1-B-B8+B8-B9+5.1.2电池接线选择请根据现场实际情况选择相应线的规格。
内阻测试线规格距离电压采集线规格距离1方5米0.3方12米1.5方7.5米0.5方20米2方10米0.75方30米2.5方12.5米1方40米4方20米容许最大采样线线阻:1.5Ω每段段电压范围:12V~21.6V5.1.3接线步骤a在每一节电池的正负极固定接线鼻(接线鼻连接有保险丝,短路、过流时起保护作用。
b根据蓄电池组监护模块(BMM的固定位置和对应的电池的距离截取合适长度的电压采集线(0.3mm2,一般需预留充足的余量。
c将其中一端套好对应的2个号码管(0#模块从B+到B10,1#模块从B10到B20依次类推,用剥线钳剥出8mm长用E0508接线端子压接好并固定在BMM接线端子中,另一端打个结,以免号码管脱落,并插到对应的蓄电池组监护模块(BMM上。
d按顺序对应电池号放线,并用缠绕管缠好、线扎固定,全部放好后,将蓄电池组监护模块(BMM一端的接线端子拔掉(以免造成电池短路,将余量部分线长剪掉后焊接到保险丝上,注意套上热缩套管并用热吹风机吹风收缩,与外部绝缘。
e电压采集线全部接好后,在接线端子一端用万用表在端子上依次测量每一节电池的电压值,注意极性发现有接错线及时修正,全部检测无误后,才能将接线端子插到蓄电池组监护模块(BMM上,注意顺序,不要错位。
5.1.4电池组节数配置使用BMM_3_1电池配置工具.exe,直接对电池组节数进行配置。
1电池组BMM配置规则如下:a、电池组总节数N≤27,则按单台BMM要求配置,除1~6、10~13、19~20节电池组不能配置BMM 外,其余所有电池组节数均能配置;b、单台BMM段数类型不超过2种且连续,即有9-8-8或8-8-7组合,不存在9-9-7或9-8-7组合;c、以每段节数大的优先在前,如9-8-8组合,而不是8-9-8组合;d、如电池组总节数N÷27的余下节数在单台BMM配置中,则前面的BMM都配置9-9-9,最后一台根据单台BMM配置表配置;e、如电池组总节数N÷27的余下节数不在单台BMM配置中,除前面的BMM都配置9-9-9,最后需留两台BMM进行调节配置,使每台配置都符合单台BMM配置;f、以总段数少为优先,以总节数35节为例,应配两台(9-9-9、8-0-0,而不是两台(7-7-7、7-7-0。
2单台BMM电池节数分段配置如下:电池节数(节第一段(节第二段(节第三段(节配置7 1~7 ——7-0-08 1~8 ——8-0-09 1~9 ——9-0-014 1~7 8~14 —7-7-015 1~8 9~15 —8-7-016 1~8 9~16 —8-8-017 1~9 10~17 —9-8-018 1~9 10~18 —9-9-021 1~7 8~14 15~21 7-7-722 1~8 9~15 16~22 8-7-723 1~8 9~16 17~23 8-8-724 1~8 9~16 17~24 8-8-825 1~9 10~17 18~25 9-8-826 1~9 10~18 19~26 9-9-827 1~9 10~18 19~27 9-9-9注:单台BMM其他电池节数不允许配置。
3常见电池组所需BMM台数配置如下:电池组节数BMM台数第一台配置第二台配置第三台配置第四台配置24 1 8-8-8 ———52 2 9-9-9 9-8-8 ——53 2 9-9-9 9-9-8 ——54 2 9-9-9 9-9-9 ——102 4 9-9-9 9-9-9 9-9-9 7-7-7103 4 9-9-9 9-9-9 9-9-9 8-7-7104 4 9-9-9 9-9-9 9-9-9 8-8-7105 4 9-9-9 9-9-9 9-9-9 8-8-8106 4 9-9-9 9-9-9 9-9-9 9-8-8107 4 9-9-9 9-9-9 9-9-9 9-9-8108 4 9-9-9 9-9-9 9-9-9 9-9-95.2主机和蓄电池组监护模块(BMM的其他接线5.2.1主机和蓄电池组监护模块的工作电源(并联:从直流馈线屏上用1mm2以上的线取一路工作电源,如果主机装在电池室,放线又极不方便的情况下,可直接接在电池组两端。
