蓄电池安装及充放电作业指导书1
- 格式:pdf
- 大小:182.39 KB
- 文档页数:21
一、工程概述本工程采用动力负荷和控制负荷合并供电的220V直流系统,主厂房机组直流采用许继电源有限公司提供的非凡2SLA-1105的1100Hh阀控式密封铅锌蓄电池。
每台机组共一组蓄电池,每组蓄电池104只。
电气综合楼升压站直流采用许继电源有限公司提供的非凡2SLA-220的200Hh阀控式密封铅锌蓄电池,共一组,蓄电池104只。
主厂房机组及电气综合楼升压站的蓄电池采用双层电池架布置,每组蓄电池一个电池安装架。
二、编制依据1、中国能源建设集团广东省电力设计研究院施工图纸2、《华电顺德能源站项目电气专业施工组织设计》3、《电气装置安装工程质量检验及评定规程》DL/T 5161.1--5161.17-2002。
4、《电气装置安装工程蓄电池施工及验收规范》GB50172-20125、《电力建设安全工作规程》(火力发电厂部分)DL5009.1-20146、《绿色施工导则》建质[2007]233号7、相关图纸及厂家使用说明书。
三、施工准备四、主要施工方案1、蓄电池室已移交电仪,通风照明已投用,地面清洁。
2、蓄电池支架安装符合设计要求。
3、蓄电池开箱检查合格后运输。
4、蓄电池安装间距、高度一直,极性符合要求。
6、蓄电池安装后及时使用塑料布封盖。
五、施工工艺流程蓄电池安装的主要施工步骤:施工前的准备→施工安全技术交底→领料→设备及材料运输→安装前的检查→组装蓄电池支架→确定基准面、标注支架安装位置→支架固定→支架卫生清理→支架安装验收→蓄电池就位→蓄电池位置调整→蓄电池连接线安装→蓄电池巡检装置安装及接线→蓄电池卫生清理→安装验收第一部分蓄电池安装第二部分蓄电池充、放电充放电条件检查:对蓄电池的安装、零件附件质量及连接紧固进行认真检查;充电电源及充电设备应保证充电的顺利进行。
六、施工注意事项1、蓄电池搬运时应防止脱滑损伤。
2、使用小拖车运电池时,必须有专人扶稳、扶牢,要防止小拖车及蓄电池倾倒。
3、现场搬运道路畅通,不能有绊脚物存在,蓄电池应一次到位。
蓄电池安装作业指导书作业背景:蓄电池是现代电池供电系统中不可或缺的一部分,它为车辆的启动、点火、照明以及其他电子设备提供电力。
蓄电池的正确安装是确保车辆电力系统正常运行的关键步骤。
本作业指导书旨在提供蓄电池安装的详细步骤和注意事项,以确保安全可靠的安装过程。
材料和工具:以下是进行蓄电池安装所需的材料和工具:1. 蓄电池2. 扳手3. 螺丝刀4. 绝缘胶带5. 磨砂纸步骤:1. 确保车辆处于安全停止的状态,关闭发动机并打开引擎盖。
2. 使用扳手拧松蓄电池的负极(黑色)连接螺母。
确保螺母完全松开后,轻轻将电缆从引导柱上移除。
3. 同样地,使用扳手拧松蓄电池的正极(红色)连接螺母。
同样确保螺母完全松开后,轻轻将电缆从引导柱上移除。
4. 检查蓄电池底部是否有锈蚀或腐蚀,如有必要,使用磨砂纸轻轻擦拭清洁。
5. 在蓄电池的底部涂抹一层绝缘胶带,以防止蓄电池与车辆接触造成短路。
6. 将新蓄电池放置在适当的位置,并确保正确对齐引导柱。
7. 连接蓄电池的正极(红色)电缆。
确保连接牢固,并使用扳手拧紧连接螺母。
8. 连接蓄电池的负极(黑色)电缆。
同样确保连接牢固,并用扳手拧紧连接螺母。
9. 检查所有电缆连接是否安全且无松动。
10. 关闭车辆引擎盖。
注意事项:以下是蓄电池安装过程中需要注意的事项:1. 在拆卸旧蓄电池之前,请确保关闭车辆的所有电子设备,例如车灯、车载音响等。
2. 在安装新蓄电池之前,请确保选择正确的规格和类型的蓄电池以符合车辆要求。
3. 在拆卸电缆之前,始终从负极(黑色)开始,以避免意外短路。
4. 在安装新电缆时,请确保正确对应正负极,以免电池安装错误。
5. 在连接电缆时,确保螺母紧固并保持良好接触,以避免电线松动或接触不良。
6. 电缆连接完毕后,请检查所有连接是否稳固且无松动。
7. 如果发现蓄电池底部有任何锈蚀或腐蚀,请务必清洁干净。
结论:正确而安全地安装蓄电池是确保车辆电力系统正常运行的重要步骤。
蓄电池设备安装及充放电作业指导书1 工程概况1.1 工程概况××电厂工程直流系统包括动力直流系统和控制直流系统。
动力直流主要给直流负荷提供电源,动力直流负荷主要包括直流油泵、交流不停电电源装置、事故照明及厂用电系统的断路器合闸电源等。
控制直流用于电气设备的控制、测量、保护、信号等,还包括热工专业的控制、保护等。
1.2 工程量和工期1.2.1 工程范围及工程量本项工程的作业范围包括:直流盘安装××面,蓄电池安装××组及蓄电池组充放电。
1.2.2 施工工期施工准备:2天直流盘安装:3—5天蓄电池安装:8—10天蓄电池充放电:每组5—7天2 编制依据3 作业前的条件和准备3.1 技术准备3.1.1施工图纸齐全,并已由专业公司技术负责人组织进行图纸会检,确认图纸无问题。
3.1.2施工方案已确定,并经项目部技术负责人审核批准。
3.1.3施工场地能够满足施工要求,材料预算已批准,设备已到货。
3.1.4施工技术措施编制完毕。
3.1.5技术人员按照施工技术措施,对施工人员进行技术、安全交底,并进行了《专业公司施工技术交底三签记录》。
3.2 作业人员3.3 作业工机具3.4 安全防护用品及其它用品3.5 工序交接3.5.1施工前检查与蓄电池安装有关的建筑物的建筑工程质量,结果应符合国家现行的建筑工程施工及验收规范中的有关规定。
3.5.2蓄电池安装前,建筑工程及其辅助设施尤其是照明、通风及下水应按设计要求全部竣工,并验收合格。
4 作业程序4.1 蓄电池安装4.2 直流系统盘柜安装5 施工方法及步骤5.1蓄电池安装及充放电5.1.1蓄电池支架安装根据安装图纸厂家安装手册,安装蓄电池支架。
蓄电池支架与墙壁之间的距离应与图纸一致。
5.1.2 蓄电池检查及安装1) 设备到现场应由供应部门组织甲方、监理及工地进行开箱检查,结果应符合下列要求:①包装及密封应良好。
②开箱检查,蓄电池型号、规格应符合设计要求,附件齐全,元件无损坏现象。
一.总则1.为保证蓄电池组旳工程安装质量,增进工程施工技术水平旳提高,保证蓄电池组旳安全运行,制定本作业指导书,作为统一旳施工作业技术准则。
2.本作业指导书合用于电压为220V及以上,容量为350A·h蓄电池组安装。
3.根据工程实际状况,本指导书重要简介免维护蓄电池施工工艺。
二.工艺流程1.开箱检查设备抵达现场后,应在规定期限内作验收检查,并应符合下列规定:a.包装及密封良好。
b.开箱检查清点数量,型号、规格应符合设计规定;附件齐全,元年无损坏及漏液状况。
c.产品旳技术文献齐全。
d.电池如长期放置,需拧紧密闭气塞,清理洁净,在极柱上涂抹防腐脂。
2.施工准备2.1将蓄电池室打扫洁净,做到清洁、干燥、通风良好。
2.2设备支架安装按照图纸设计尺寸,将厂家所电池支架安装到蓄电池室,找平找正,固定牢固。
如有支架掉漆现象则在电池安装前进行补漆。
2.3半蓄电池逐一用干布擦试洁净,搬运到蓄电池室内。
在搬运摆放过程中,严禁将蓄电池倒置或重叠,严禁是电池正、负极短路。
3.蓄电池安装3.1蓄电池组安装3.1.1蓄电池安装前,应按下列规定进行外观检查:a.蓄电池槽应无裂纹、损伤、槽盖应密封良好。
b.蓄电池旳正、负端柱必须极性对旳,并应无变形;防酸栓、催化栓等部件应齐全无损伤;滤气帽旳勇气性能良好。
c.连接条、螺栓及螺母应齐全。
3.1.2清除蓄电池表面污垢时,应采用酒精擦拭。
3.1.3蓄电池组旳安装应符合下列规定。
a.蓄电池放置旳平台,基架及间距应符合设计规定。
b.蓄电池安装应平稳,间距均匀;同一排、列旳蓄电池应高度一致,排列整洁。
c.连接条及抽头旳接线应对旳,接头连接部分应涂以电力复合脂,螺栓应紧固。
d.有抗需规定期,其抗震设施应符合有关规定,并牢固可靠。
3.1.4蓄电池旳引出电缆旳敷设除应满足《电缆线路施工及二次接线工艺作业指导书》旳内容外,还应满足下列规定:a.电缆旳引出线应用塑料带标明正、负极旳极性,红色为正,兰色为负。
湖南省火电建设公司作业指导书编制单位工程名称单位工程项目编码版次名称:蓄电池安装及充放电编写日期审核日期会签工程部日期质保部日期安监部日期批准日期作业指导书控制页:配置发放签收表配置配置岗位电子版纸质版签收项目总工√项目工程部√项目质保部√项目安监部√项目专工√项目主管工程师/班长√*班组工程师√施工组长√*注:班组工程师负责每项目上交一本已执行完成的、并经过完善有完整签名的作业指导书。
作业指导书(技术措施)级别重要签名一般√技术交底记录检查项目总工程师专责工程师重大方案执行情况项目总工程师项目生产经理重要工序过程监控表序号重要工序名称执行情况质检工程师签名1 蓄电池架组合2 蓄电池安装就位3 直流屏安装、调试4 蓄电池充放电作业指导书(技术措施)修改意见征集表建议人日期修改建议:回收签名(日期):目录1 编制依据及引用标准 (1)《电气装置安装工程蓄电池施工及验收规范》(GB50172-92) (1)厂供的安装使用说明书和技术协议; (1)公司《质量、安全健康、环境管理手册》(2004-11-20) (1)《中华人民共和国工程建设强制性条文》第三篇电气、输变电工程(2006年版) (1)设计图纸F4404S-D0901110V及220V蓄电池安装图 (1)本工程施工组织设计 (1)2 工程概况及施工范围: (1)工程概况 (1)施工范围 (1)3 施工作业人员配备与人员资格 (2)4 施工所需机械装备及工器具量具、安全防护用品配备 (2)5 施工条件及施工前准备工作准备 (2)蓄电池室土建已按要求交安; (2)蓄电池室内通风和照明良好;蓄电池室附近有充足的流动水源。
(2)蓄电池室必须配备好合格的1211灭火器; (2)直流屏和蓄电池已到货,并已检查验收合格。
直流屏已安装、调试完毕,具备运行条件。
(2)施工人员熟悉设计原理图,了解安装规程、规范; (2)班组技术员在项目开工前应向施工人员详细讲解蓄电池安装和充放电的内容、程序及各安全注意事项。

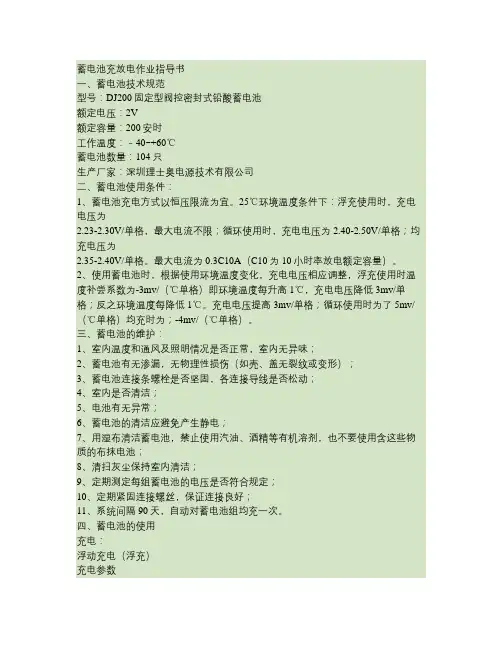

蓄电池充放电作业指导书一、蓄电池技术规范型号:DJ200固定型阀控密封式铅酸蓄电池额定电压:2V额定容量:200安时工作温度:﹣40~+60℃蓄电池数量:104只生产厂家:深圳理士奥电源技术有限公司二、蓄电池使用条件:1、蓄电池充电方式以恒压限流为宜。
25℃环境温度条件下:浮充使用时,充电电压为2.23-2.30V/单格,最大电流不限;循环使用时,充电电压为2.40-2.50V/单格;均充电压为2.35-2.40V/单格。
最大电流为0.3C10A(C10为10小时率放电额定容量)。
2、使用蓄电池时,根据使用环境温度变化,充电电压相应调整,浮充使用时温度补尝系数为-3mv/(℃单格)即环境温度每升高1℃,充电电压降低3mv/单格;反之环境温度每降低1℃。
充电电压提高3mv/单格;循环使用时为了5mv/(℃单格)均充时为;-4mv/(℃单格)。
三、蓄电池的维护:1、室内温度和通风及照明情况是否正常,室内无异味;2、蓄电池有无渗漏,无物理性损伤(如壳、盖无裂纹或变形);3、蓄电池连接条螺栓是否坚固,各连接导线是否松动;4、室内是否清洁;5、电池有无异常;6、蓄电池的清洁应避免产生静电;7、用湿布清洁蓄电池,禁止使用汽油、酒精等有机溶剂,也不要使用含这些物质的布抹电池;8、清扫灰尘保持室内清洁;9、定期测定每组蓄电池的电压是否符合规定;10、定期紧固连接螺丝,保证连接良好;11、系统间隔90天,自动对蓄电池组均充一次。
四、蓄电池的使用充电:浮动充电(浮充)充电参数充电电压:2.23~2.30V/单体(25℃) (建议设置为2.25V/单体)最大充电电流:0.30C10温度补偿系数:-3mV/℃.单体(以25℃为基点)充电电压变动范围为±0.02V/单体注意:1).同一电池组各单体电池的电压值在使用初期会出现一定偏差,半年之后将趋于一致。
2).浮充电压过高或过低对电池的影响如下:长时间过高(过充电):缩短寿命。
云南省火电建设公司作业文件昆DQ. -2005 昆明二电厂一期新建工程2×300MW机组主厂房及网络继电器室蓄电池组安装作业指导书1 范围本作业指导书适用于昆明二电厂一期新建工程2×300MW发电机组主厂房及网络继电器室蓄电池组安装及充放电。
2引用标准《电气装置安装工程蓄电池施工及验收规范》(GB50172- 92)《电气装置安装工程质量检验及评定规程》(DL/T5161.1~5161.17-2002)《电力建设安全工作规程》(DL5009.1-2002)《电力建设安全健康及与环境管理规定》3编制依据根据上述引用标准、设计图、威海文隆电池有限公司GFM系列阀控式密封铅酸蓄电池厂家说明书编制而成。
4工程概况和工作量4.1昆明二电厂一期新建工程主厂房内安装蓄电池组六组,其中动力负荷用两组,每组由104只GFM-1500型蓄电池组成;控制负荷用四组,每组由52只GFM-400型蓄电池组成。
网络继电器室负荷用两组,每组由52只GFM-300型蓄电池组成。
4.2本期蓄电池布置方式:主厂房内为支架式,网络继电器室内为柜装式。
蓄电池组安装及充放电工作量:5 作业准备和条件5.1作业准备5.1.1人员配备有该项工作经验的熟练工人参加蓄电池组安装及充放电,人员配备6~12人。
5.1.2工机具配备:工机具配备表5.2作业条件5.2.1对建筑的要求5.2.1.1耐酸地面、墙面已施工结束验收合格,地面排水坡度及池水孔符合要求。
5.2.1.2门窗已安装好。
5.2.1.3屋顶确无漏水,上下水道已畅通。
5.2.2对照明灯具的要求蓄电池室内的施工照明,应为具有防酸防爆保护的正式照明,在开始安装电池前投用。
5.2.3对通风设施的要求与蓄电池室有关的轴流风机,通风管路在安装蓄电池前安装试转完毕,且控制开关应设在室外。
5.2.4对充放电装置的要求5.2.4.1直流充电屏、充电电缆(正式)安装完毕并已验收,且充电屏已调试完毕。
蓄电池充放电作业指导书一、作业目的蓄电池是一种常见的能量储存设备,广泛应用于电动车辆、太阳能发电系统、UPS电源等领域。
为了保证蓄电池的正常使用和延长其寿命,正确的充放电作业是至关重要的。
本指导书旨在提供蓄电池充放电作业的详细指导,确保操作人员能够正确、安全地进行相关作业。
二、作业前准备1. 确认作业场所:选择室内通风良好的场所进行蓄电池充放电作业,确保没有易燃、易爆等危险物质存在。
2. 检查设备和工具:确保所使用的充电器、放电负载以及相关工具完好无损,无任何安全隐患。
3. 个人防护措施:操作人员应穿戴防护眼镜、手套和防护服,避免直接接触蓄电池电解液。
三、充电作业步骤1. 连接充电器:将充电器正确地连接到蓄电池的正负极,确保极性正确,避免短路和反极性连接。
2. 设置充电参数:根据蓄电池的额定电压和容量,设置合适的充电电流和电压,确保充电过程中不会造成过充或过放现象。
3. 开始充电:启动充电器,观察充电电流和电压的变化情况,确保充电过程平稳进行。
4. 监控充电过程:定期检查充电器的工作状态,确保充电器正常运行,没有异常情况发生。
5. 充电完成:当蓄电池达到额定电压时,停止充电并断开充电器与蓄电池的连接。
四、放电作业步骤1. 连接放电负载:将放电负载正确地连接到蓄电池的正负极,确保极性正确,避免短路和反极性连接。
2. 设置放电参数:根据蓄电池的额定电压和容量,设置合适的放电电流和电压,确保放电过程中不会造成过放或过充现象。
3. 开始放电:启动放电负载,观察放电电流和电压的变化情况,确保放电过程平稳进行。
4. 监控放电过程:定期检查放电负载的工作状态,确保放电负载正常运行,没有异常情况发生。
5. 放电完成:当蓄电池达到安全放电终止电压时,停止放电并断开放电负载与蓄电池的连接。
五、注意事项1. 避免过充或过放:在充放电过程中,严格控制充放电电流和电压,避免对蓄电池造成过充或过放现象,以免损坏蓄电池。
2. 防止短路:在连接充电器或放电负载时,务必确保正负极连接正确,避免短路情况的发生。
蓄电池安装检查及充放电施工作业指导书一、铅酸蓄电池安装检查施工步骤:1、铅酸蓄电池安装前按下列要求进行外观检查:a.蓄电池槽无裂纹、损伤,槽盖密封良好。
b.蓄电池的正负端柱极性必须正确,并无变形。
c.极板上的活性物质与栅板结合紧密,无脱落现象,极板无弯曲变形。
d.连接条、螺栓及螺母齐全。
2、蓄电池安装a.蓄电池采用专用小车和吊具进行安装,全部电池按图纸要求就位,在找正前要反复检查和校对蓄电池的极性,使蓄电池的正极和相邻电池的负极相连接,确认无误后,在纵横向拉白线绳对电池进行找平找正,不平处垫铅皮找平,蓄电池要安装平稳、间距均匀,同一排、列的蓄电池槽高低一致、排列整齐。
b.连接条保持清洁,接线前逐个测量电池电压达到规定值,连接要正确。
接头连接部分涂电力复合脂,以免电解液漏出腐蚀连接板和螺栓。
连接螺栓紧固,紧固力矩值符合厂家说明书要求,避免由于连接松动造成过热。
c.有抗震要求时,抗震件安装符合厂家要求,并牢固可靠。
d.蓄电池的液面线放在便于检查的一侧。
e.按次序贴上蓄电池编号。
二、蓄电池充放电施工步骤:(1)初充电前对全组蓄电池再进行一次认真的检查,核对蓄电池的极性,检查整个线路的接线是否正确,测量蓄电池组的绝缘电阻合格。
(2)交流电源要保证连续供电72h以上,充电设备运转良好。
(3)组织好值班人员,准备好测量用的仪表、仪器,充电前对室温及每个蓄电池的端电压进行测量并做好记录。
(4)蓄电池充电时要符合下列要求:a.采用恒流充电法充电时,其最大电流不得超过制造厂规定的最大允许电流值。
b.采用恒压充电法充电时,其充电的起始电流不得超过最大允许电流值,单体电池的端电压不得超过2.4V。
(5)蓄电池充电时不得进行明火作业,否则必须停下充电,并加强通风等防火措施。
(6)初充电时,电解液的温度控制在15℃-40℃范围内,最高不得超过45℃,一旦超过要减小充电电流,采取降温措施(风冷或水冷),并延长充电时间。
(7)初充电期间每隔1h记录一次充电电流及电池的总电压。
目录1、适用范围2、编制依据3、工程概况及主要工程量4、作业人员的资格及要求5、主要机械及工、器、具6、施工准备7、流程图及技术要求与标准8、安全风险分析9、安全注意事项10、环保注意事项1、适用范围适用于#2机单控室蓄电池的安装。
2、编制依据2.1江苏电力设计院设计图纸2.2《电气装置安装工程蓄电池施工及验收规范》(GB50172-92)2.3《蓄电池施工质量检验》(DL/T5161.9-2002)2.4电力建设安全工作规程(DL5009.1-22)3、工程概况及主要工程量江苏张家港华兴电力有限公司2×395MW燃气-蒸汽循环发电机2#机组电气设备间蓄电池的安装由江苏省电力设计院设计。
张家港华兴电厂采用德国HOPPECKE密封免维护固定型铅酸蓄电池组,数量如下:a)6 OPzV420 104只b)16 OPzV420 103只4、参加作业人员的资格和要求4.1参加作业人员必须通过三级安全教育并通过安全考试,方可参加施工。
4.2作业人员必须熟悉设计院施工图及厂家资料,明确蓄电池布置及蓄电池施工工序、要求,并有较强的责任心及相应的理论知识。
4.3施工人员应熟知本作业指导书,必须参加技术交底活动,并做好记录,作业人员必须掌握施工规范、验评规程的要求,明确施工质量标准及工艺要求。
4.4作业人员要有良好的工艺作风,严格按照技术交底和作业指导书要求进行作业,并认真实行质量自检。
4.5作业负责人应有一定的蓄电池及盘柜安装经验,明确蓄电池的施工工序、方法及要求,具有一定的施工组织能力。
5、主要机械及工、器、具5.1吊运机械:吊车、货车5.2工、器具:切割机、电焊机、水平仪、冲击电钻、手枪电钻、撬棒、榔头、力矩扳手、平扳手、卷尺、角尺、线垂、钢丝刷、毛刷、专用板车、水平尺、内六角扳手等。
6、施工准备工作6.1施工技术准备1.1施工技术准备施工图纸应到齐,作业相关人员应认真学习图纸,理解设计要求。
1.2技术人员应仔细审核电气图纸及土建相关图纸,及时联系设计人员进行交底并组织相关部门对图纸进行会审。
文件编码:TDZB3Z404-2007-I 文件名称: #1机组蓄电池安装作业指导书目录1工程概况及工作量 (1)1.1工程概况 (1)1.2主要工程量 (1)1.3工期计划 (1)2编制依据 (1)3作业前必须具备的条件和应做的准备 (1)3.1技术准备 (1)3.2参加作业人员的资格和职责 (2)3.3所需工机具和仪器仪表的规格及精确度 (3)3.4作业所需防护用品 (3)4施工程序和作业方法 (3)4.1作业程序 (3)4.2施工的作业方法和内容 (4)5工程质量目标及控制点的设置 (7)5.1质量目标 (7)5.2质量通病的预防 (7)5.3质量控制点的设置 (7)5.4作业结束的检查验收和应达到的质量标准 (8)6作业的安全要求和环境条件 (8)6.1作业的安全要求 (8)6.2环境条件 (8)6.3施工危险因素和环境因素辨识及控制对策表:(见附录) (9)6.4 消防管理 (9)7附录 (9)1工程概况及工作量1.1工程概况**电厂新建工程,#1机组由**公司承建。
其中集控楼0米220V蓄电池组安装由**公司负责施工,施工内容主要有蓄电池抗震架安装、电池组就位、电池组连接、蓄电池充放电试验。
设计院有特殊施工要求时按设计院图纸施工,无要求时按作业指导书施工。
集控楼蓄电池室土建交安,具备蓄电池安装条件后开始安装。
充放电设备应已安装并具备进行蓄电池充放电条件。
3.1技术准备3.1.1**设计院所有相关图纸到齐。
3.1.2所需材料和机具到齐备。
3.1.3施工现场具备蓄电池安装条件。
3.1.4检查蓄电池的规格型号和质量是否符合设计要求。
3.1.5蓄电池附件到货满足设计要求。
3.1.6准备好工具及消耗性材料。
3.1.7准备好施工所用的临时电源。
3.1.8蓄电池室内应有充足的照明和良好的通风。
3.1.9施工措施制定落实完。
3.1.10施工图纸会审完,会审中存在的问题已解决,施工方案明确。
3.1.11作业指导书在施工前已审批完。
蓄电池充放电作业指导书目次前言.................................................................. 错误!未定义书签。
1 范围 (1)2 规范性引用文件 (1)3 职责和权限 (1)3.1工作负责人职责 (1)3.2工作班成员职责 (1)4 人员技能和劳动组织 (1)5 工作程序 (1)5.1工作准备 (1)5.1.1指定工作负责人 (1)5.1.2了解设备情况 (2)5.1.3准备工具和测量设备。
(2)5.2履行开工手续 (2)5.2.1危险源、危险点预控 (2)5.2.2环境因素预控 (2)5.2.3交代安全措施 (2)5.3作业流程图 (2)6 作业内容及要求 (3)6.1静态放电 (3)6.2注意事项 (4)7 记录 (4)8 修订记录 (4)附录A (4)蓄电池充放电作业指导书1 范围本标准规定了蓄电池充放电作业人员的工作程序,确保蓄电池充放电操作正确和试验结果准确。
本标准适用于本局110kV、220kV、500kV变电所蓄电池的充放电工作。
2 规范性引用文件下列文件中的条款通过本标准的引用而成为本标准的条款。
凡是注日期的引用文件,其随后所有的修改单(不包括勘误的内容)或修订版均不适用于本标准,凡是不注日期的引用文件,其最新版本适用于本标准。
ISO 9001-2008 质量管理体系要求ISO 14001-2004 环境管理体系规范及使用指南OHSAS 18001-2007 职业健康安全管理体系规范DL/T 724-2000 电力系统用蓄电池直流电源装置运行与维护技术规程3 职责和权限3.1 工作负责人职责工作负责人全面负责试验工作的安全,正确安全地组织安排蓄电池充放电工作,工作前对工作班人员详细交代安全注意事项,终结后进行安全小结。
工作负责人负责确认值班员所做的安全措施是否符合现场实际条件,工作班人员所做的安全措施是否正确完备。
1、放电:(1)放电电流不超过10小时率的电流。
即放电电流控制在60A,放电时间为10小时。
放电量应为额定容量的80%以上。
放电期间,始终将放电电流保持在60A左右。
(2)前3个小时之内,每小时测量一次单个蓄电池的电压及室内温度,并做好记录。
(3)后2小时之内,每0.5小时测量一次单个蓄电池的电压及室内温度,,并做好记录。
(4)在蓄电池放电后期,若单体蓄电池电压低于1.8V(2V)、10.5V(12V)后停放电设备,停止放电。
(5)若发现个别蓄电池极板有弯曲、变形、开裂、脱落等现象,及时汇报,必要时停止充放电工作。
(6)单只电池电压不能高于2.45V(2V)、14.8(12V)。
2、充电:(1)开启充电机管理系统,调整充电电压为242V(2.35V*103),充电限流60A,开启手动均充,开始对蓄电池进行充电(充电时间约10小时~16小时),开始时电池组亏电较深,充电电流大,进入恒流充电阶段;当电池电压逐渐上升至均充电压,充电电流开始减小至电池组限流值以下,电池充电进入恒压充电阶段,充电电流继续下降,当小于“均充转浮充电流”时,开始进入浮充状态。
(2)充电开始后,每间隔2小时测量一次单个电池的电压及室内温度,并做好记录。
(3)充电期间,蓄电池单体温度保持在15--40℃之间,最高不得超过45℃。
若温度过高,应采取有效措施降温。
当温度超过50℃时,应立即停止充放电工作,当温度降到27℃以下时再继续充放电工作。
(4)充电过程中注意观察蓄电池有无漏液现象。
(5)具体参数设置如下:点击“开始”,①进入“系统维护”界面,进入“电池管理”,设置如下参数:均充电压:242V浮充电压:230V充电限流:60A均充时间:10~16小时转换电流:10~15A转换时间:1~3小时进入“报警设置”,设置如下参数:均充过压:245V浮充过压:235V浮充欠压:224.5V放电欠压:198V母线过压:242V母线欠压:198V单体过压:2.5V单体欠压:1.8V尾电池过压:2.5V尾电池欠压:1.8V交流过压:456V交流欠压:304V②进入“系统控制”,设置如下参数:电池管理方式:手动手动运行方式:均充上电电压值:230V安全电压值:245V上电电流值:60A安全电流值:60A。
蓄电池安装作业指导书1. 引言蓄电池是电池组的重要组成部分,在储能系统中发挥着至关重要的作用。
正确安装蓄电池能够确保储能系统的正常运行,并提高电池的寿命和性能。
本指导书旨在提供蓄电池安装步骤和注意事项,以帮助使用者正确安装蓄电池。
2. 蓄电池安装前准备工作在进行蓄电池安装之前,需要进行一些准备工作,以确保安装过程顺利进行。
以下是一些准备步骤:2.1 安全措施- 确保工作场所通风良好,以防止气体积聚。
- 佩戴适当的个人防护装备,如手套和防护眼镜。
- 注意防止触及电池的正负极,避免短路和电击风险。
2.2 工具准备- 确保准备好所需的安装工具,如扳手、螺丝刀等。
2.3 检查蓄电池- 在安装之前,检查蓄电池外观是否完好,如有破损或渗漏现象应予以修复或更换。
3. 蓄电池安装步骤3.1 确定安装位置- 根据系统需求和安全考虑,选择合适的安装位置。
- 确保安装位置稳固平整,且能够承受蓄电池的重量。
3.2 固定蓄电池- 使用适当的固定装置,将蓄电池安装在选定的位置上。
- 确保蓄电池固定牢固,防止在振动或运输过程中发生位移。
3.3 连接蓄电池- 根据蓄电池的正负极性,将蓄电池与系统进行正确连接。
- 注意连接的稳固性,避免接触不良或松动导致的电压损失。
3.4 接地连接- 根据系统要求,确保蓄电池的接地连接可靠。
- 使用合适的接地线缆,将蓄电池与接地系统连接。
4. 注意事项4.1 温度控制- 在安装蓄电池时,应注意环境温度对蓄电池的影响。
- 避免将蓄电池暴露在极端高温或低温环境中,以确保其正常运行。
4.2 维护和检查- 定期检查蓄电池的外观和连接是否正常。
- 清洁蓄电池表面,并清除可能导致接触不良的污垢或腐蚀物。
4.3 充电注意事项- 仅使用适当的充电器对蓄电池进行充电。
- 遵循充电器操作说明,确保充电器与蓄电池兼容。
5. 安全警示5.1 遵循规程- 在安装和维护蓄电池时,严格遵守相关的安全操作规程和规定。
5.2 避免短路- 注意避免蓄电池正负极的直接接触,以避免短路引发的安全风险。
工程名称辉县市太阳石水泥发电安装工程单位工程集控及直流系统设备安装分部工程直流系统设备安装分项工程蓄电池安装工程编号施工内容及工程量一、工作内容:集控楼蓄电池安装二、工作量:集控楼GFM-100型铅酸蓄电池两组,单体瓶子18只,蓄电池柜4面;整组蓄电池充放电值班,移交前的运行维护。
施工依据一、《电气装置安装工程蓄电池施工及验收规范》(GB 50172-92)。
二、《火电施工质量检验及评定标准》电气装置篇(1984年)。
三、《电力建设安全工作规程》。
四、华东设计院图纸F297S—D1101《直流系统》。
五、蓄电池厂家资料。
施工准备一、施工人员已经培训到位。
二、检查并落实完善施工现场安全措施。
三、编制施工技术及安全措施。
四、组织施工人员认真学习理解规范、验评、施工图纸、厂家资料。
五、要施工的设备已到货。
六、施工所需工具器已齐全、材料已准备充足齐全。
七、施工所需劳动防护用品已准备充足齐全。
中间交接要求蓄电池室及其附属小间的建筑工程,包括地面处理,上、下水道,室内装饰,门窗及玻璃,采暖、通风、消防、照明灯具、开关等设施,在蓄电池安装前,均应按设计要求施工完毕经验收合格,并投入使用。
蓄电池安装时,建筑工程不允许再进行施工,以免污损蓄电池。
施 工 工 序 方 框 图土建验收蓄电池的运输安全技术交底蓄电池柜的安装检查维护蓄电池充放电直流系统的调试蓄电池组安装与检查验收移交施工技术资料记录整理施工技术要领一、概述常州热电联产技改安装工程集控楼蓄电池,采用广东番禹蓄电池厂生产的恒达牌GFM阀控式全密封固定型铅酸蓄电池。
集控楼两组,每组单体105只,每组容量200Ah,单体电压2.1V;安装方式为柜装,由直流屏厂家供货。
二、安装条件主控室的建筑工程,包括地面处理,室内装饰,门窗及玻璃,采暖、通风、消防、照明灯具、开关等设施,在蓄电池安装前,均应按设计要求施工完毕经验收合格,并投入使用。
待蓄电池安装时,建筑工程不允许再进行施工,以免污损蓄电池。
一、工程概述:本期工程主厂房直流系统#1机组设三组蓄电池,其中一组对动力负荷和直流事故照明负荷供电,另两组对控制负荷供电。
布置于集控楼0米层。
,220V动力直流系统蓄电池为一组:104只/组,每只2V、1800Ah,型号:GMF-1800;110V控制直流系统蓄电池为二组:52只/组,每只2V、600Ah,型号:GMF-600,220V蓄电池安装为单层双列布置,110V蓄电池安装为单层单列布置;网络继电器室设110V控制直流系统蓄电池二组,52只/组,每只2V、420Ah,GMF-420,蓄电池安装为双层双列布置,供货厂家:淄博蓄电池厂。
二、编制依据:1、华润电力菏泽电厂一期工程图纸(山东鲁能电力设计院),电气部分,第10卷。
2、淄博蓄电池厂厂家技术资料3、《电气装置安装工程蓄电池施工及验收规范》(GB50172-1992)。
4、《电气装置安装工程质量检验及评定规程》(DL/T5161.1-5161.17-2002)5、《电力建设安全工作规程》(DL 5009.1-2002)。
6、火力发电工程建设标准强制性条文执行表格(电气部分)三、施工准备1、主要工器具、机械已具备使用条件。
.2、工具及防护用品:吊带、内六方扳手、耐酸工作服、耐酸胶靴、耐酸手套、卷尺等已具备。
3、量具:万用表、温度计、兆欧表等经检测合格。
4、措施性材料:抹布、苏打水、清水、塑料布、油漆桶、毛刷。
5、人力:负责人1名、技术员1名、调试工2名、安装工6人。
四、施工工艺流程及工艺标准、要求:2、均衡充电3、浮充电注:C为蓄电池蓄电容量;n为电池只数。
○1下列情况下需对蓄电池组进行均衡充电:a、浮充电运行的电池组,落后单体电池的浮充电压低于2.20Vb、循环放电使用的电池组,落后单体电池的开路电压低于2.10Vc、做额定容量测试前,应对电池进行均衡充电d、深度放电后,在短时间内需要急速回充e、停电搁置超过3个月f、长期达不到浮充要求,每半年进行一次g、放电后24小时之内未及时充电h、过电流放电(电流大于规定20%)、过电压放电(单体低于1.5V)和过电量放电(超过额定容量10%)。
