翻模施工技术方案
- 格式:doc
- 大小:357.50 KB
- 文档页数:85
目录一、工程概况二、施工人员通道及操作平台三、施工工艺四、施工中应注意的问题及处理措施五、垂直度、高程控制测量六、施工人员及机械安排七、质量保证体系及措施八、安全保证体系及措施九、高墩施工应急预案十、文明施工、环境保护措施矩形薄壁高墩翻模施工方案一、工程概况本合同段弯冲口大桥和油榨坪大桥高墩为空心薄壁墩,弯冲口大桥3#墩高46米,截面尺寸为5×2.8米;4、5#墩高56米,截面尺寸为5×2.8米;油榨坪大桥2#墩高40米,截面尺寸为5×2.6米;3、4#墩高60米,截面尺寸为5×3.2米二、施工人员通道及操作平台墩身施工前在墩旁选择合适地方进行地基处理后搭设井形脚手架及施工爬梯,作为施工人员上下通道,脚手架搭设必须符合规范要求,牢固可靠,爬梯周边设置安全网,以利于施工和检查人员上下行走、安全便捷。
脚手架随墩身增高而增高,施工中必须注意脚手架的稳定性,并注意防雷、防风;人员作业时系好安全带等。
墩身施作前必须安全检查合格后才予以施工。
脚手架与墩身模板外侧施工平台间距控制在1m范围内,在爬梯休息平台与模板外侧施工平台之间采用6-8条10×10cm方木钉在一起作为连接通道,两侧设置护栏和安全网,注意两端搭接稳固性和采取防滑措施。
采用直径48mm钢管搭建一个井形框架结构的支架。
再在支架内部搭建一个“之字形”回旋步梯,每隔4m高度在脚手架两侧均采用型钢与墩身预埋件焊接连接加固。
2.1、井形脚手架搭建井形脚手架平面结构单元采用20根立杆,脚手架长*宽为4.0m*3.0m,长度方向为横桥向,脚手架采用直径48mm钢管,钢管壁厚3.5mm,框架其它杆件和尺寸具体见下图。
脚手架平面结构示意图脚手架立面结构示意图高度范围内,每2m一个平面结构单元。
井形4个侧面和中间2个面,高度范围内每4m设置一对剪刀撑。
剪刀撑采用长6.0m钢管。
整个支架每个交点均设置扣件。
搭建过程中对支架整体的垂直度控制在规范要求范围内。
薄壁墩身(翻模)施工方案一、编制依据1.1、XXXXXXX高速公路二期工程XX合同段两阶段施工图设计图纸,总监办下发的文件和要求。
1.2、《公路桥涵施工技术规范》(JTJ 041-2000)1.3、《公路工程施工安全技术规范》(JTJ 076-95)1.4、《公路工程质量检验评定标准》(JTG F80/1-2004)1.5、《公路工程国内招标文件范本》(2003年版)。
1.6 、现场踏勘及调查了解的施工环境、条件等。
1.7、XX省高速公路《桥梁施工标准化指南(试行)》。
二、工程概况:XXXXXXX X期工程XX合同段,路线位于XX市XX区境内,起于KX+060终于KX+145路线全长XXXXkmXXXX大桥位于XX区XX村境内,为跨越XXX水库大坝的一座左右幅分离式大桥;左线桥起点桩号为ZKX+295终点桩号为ZKX+683.5,桥梁全长388.5m,共分两联,桥跨组合为5X 30m+(62+110+62)m右线桥起点桩号为YKX+286终点桩号为YKX+674.5,桥梁全长388.5m,共分三联,桥跨组合为4X 30m+62+110+62)m+30m第二联上部结构为(40+60+4C)m三跨P.C变截面连续箱梁,由上、下行分离的两个单箱单室箱型截面组成,采用纵、横、竖三向预应力体系;箱梁桥下部结构采用钢筋混凝土空心薄壁墩,低桩承台,群桩基础。
第一联上部结构为5 X 30m装配式预应力混凝土连续刚构T 梁,下部结构桥墩采用柱式墩配桩基础;第三联上部结构为1X 30m的装配式预应力混凝土简支T梁。
桥台采用重力式U 型台配扩大基础。
本桥左线桥6# (40.479m)、7#墩(37.640m),右线5# (24.177m)、6#墩(36.624m)为主墩,墩身截面尺寸长(横桥向)X宽(顺桥向)= 8.75 X4.0m,壁厚90cm结构形式为等截面单箱单室,浇筑墩身C40混凝土2664.7m3,C55 混凝土668.4m3(墩顶5.5m范围内为C55混凝土)。

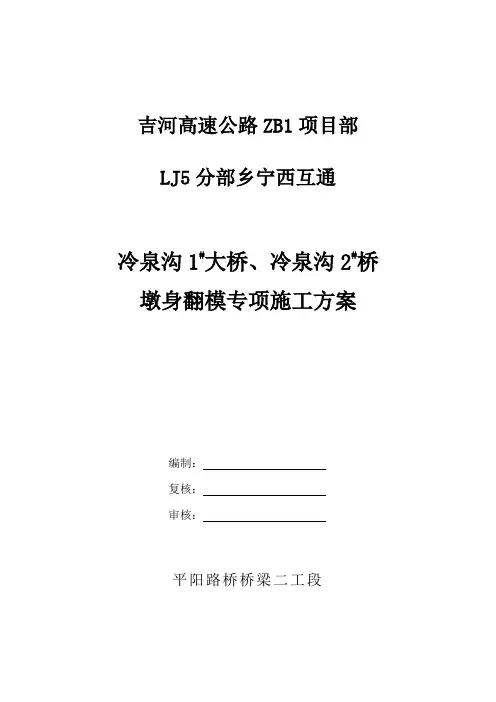

吉河高速公路ZB1项目部LJ5分部乡宁西互通冷泉沟1#大桥、冷泉沟2#桥墩身翻模专项施工方案编制:复核:审核:平阳路桥桥梁二工段二O一三年五月目录一、编制依据 0二、工程概况 0三、施工方案 (1)四、质量标准和检测方法 (5)五、劳动力组织及主要机械设备 (6)六、施工进度计划及保证措施 (7)七、质量保证措施 (8)八、安全保证措施 (9)九、文明环保施工和职业健康措施 (11)冷泉沟1#大桥、冷泉沟2#桥墩身(翻模)施工方案一、编制依据1.1、吉县至河津高速公路路基ZB1合同段两阶段施工图设计图纸,总监办下发的文件和要求;1.2、《公路桥涵施工技术规范》JTJ041-2011;1.3、《公路工程质量检验评定标准(土建工程)》JTGF80/1-2004;1.4、《公路工程施工安全技术规范》JTJ076-95;二、工程概况乡宁西互通冷泉沟1#大桥是吉县至河津高速公路经乡宁县前冷泉村北100m 时斜跨冷泉河而设的一座大桥。
桥梁中心桩号AK1+222.312,上部结构采用5-25预应力钢筋混凝土现浇连续箱梁+6-40米装配式预应力混凝土连续T梁+3—25米装配式混凝土连续箱梁;下部结构桥墩采用柱式墩、实心墩,桥台采用柱式台;基础采用桩基础,桥梁全长446.4米。
乡宁西互通冷泉沟2#桥是吉县至河津高速公路经乡宁县前冷泉村北100m时斜跨冷泉河而设的一座大桥。
桥梁中心桩号AK2+065,上部结构采用3-25+3-30米装配式预应力混凝土先简支后结构连续箱+3—25米装配式预应力钢筋混凝土简支箱梁;下部结构桥墩采用柱式墩、实心墩,桥台采用柱式台、肋板台;基础采用桩基础,桥梁全长296.4米。
冷泉沟1#大桥7~11号墩为矩型实心双墩,共包括10个单实心墩。
最高墩身9号右侧墩柱高32.20m,总延米258.016m,平均高度25.802m。
墩身截面尺寸为3.0×2.2m,外角30cm半径圆角。
主要工程量包括:C30砼1684.2m3,钢筋199.695t。
技术完整版contents •滑模施工技术概述•爬模施工技术详解•翻模施工技术应用•滑模爬模翻模组合应用策略•施工现场管理与质量控制•质量通病防治与经验总结目录滑模施工技术概述01滑模施工原理及特点原理滑模施工是利用一种能沿着已浇筑的混凝土表面滑动的模板装置,连续成型结构物的混凝土现浇工艺。
特点施工连续性强,速度快,混凝土质量好,节省模板和劳动力。
包括模板、围圈和提升架,用于成型混凝土结构和支撑滑模装置。
模板系统操作平台系统液压提升系统提供施工操作空间,包括内外吊架、步行板、防护栏杆等。
由液压控制台、油路和千斤顶组成,提供滑模装置上升的动力。
030201滑模系统组成要素适用范围与优势分析适用范围滑模施工适用于高层建筑、筒仓、烟囱等竖向结构物的现浇混凝土施工。
优势分析滑模施工具有施工速度快、质量好、节省材料、降低成本等优点,同时能够减少高空作业和减轻劳动强度。
发展趋势及前景展望发展趋势随着建筑行业的不断发展,滑模施工技术将不断完善和创新,向更自动化、智能化方向发展。
前景展望滑模施工技术在未来将得到更广泛的应用,特别是在超高层建筑、大型储罐等复杂结构物的施工中将发挥更大的作用。
爬模施工技术详解02爬模基本原理及分类爬模基本原理利用爬升装置使模板随结构施工而逐层上升,实现高层或超高层建筑的施工。
爬模分类根据爬升方式可分为手动爬模、液压爬模和电动爬模等。
爬升装置选择与布置方案爬升装置选择根据工程结构、施工条件和成本等因素,选择适合的爬升装置,如液压千斤顶、电动葫芦等。
布置方案确定爬升装置的布置位置、数量和间距,确保爬升过程中的稳定性和安全性。
操作流程与注意事项操作流程包括模板安装、爬升装置安装、爬升前检查、爬升操作、模板拆除等步骤。
注意事项在操作过程中应注意安全,遵守施工规范,确保模板的垂直度和平整度,避免模板变形或损坏。
对爬模施工进行全面的安全性评估,识别潜在的安全风险,并制定相应的应对措施。
保障措施包括制定安全操作规程、加强现场安全管理、配备安全设施等措施,确保施工过程中的安全。

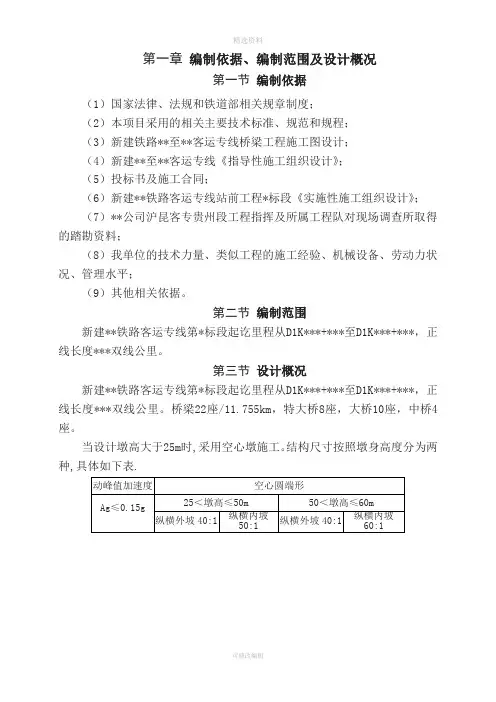

第一章编制依据、编制范围及设计概况第一节编制依据(1)国家法律、法规和铁道部相关规章制度;(2)本项目采用的相关主要技术标准、规范和规程;(3)新建铁路**至**客运专线桥梁工程施工图设计;(4)新建**至**客运专线《指导性施工组织设计》;(5)投标书及施工合同;(6)新建**铁路客运专线站前工程*标段《实施性施工组织设计》;(7)**公司沪昆客专贵州段工程指挥及所属工程队对现场调查所取得的踏勘资料;(8)我单位的技术力量、类似工程的施工经验、机械设备、劳动力状况、管理水平;(9)其他相关依据。
第二节编制范围新建**铁路客运专线第*标段起讫里程从D1K***+***至D1K***+***,正线长度***双线公里。
第三节设计概况新建**铁路客运专线第*标段起讫里程从D1K***+***至D1K***+***,正线长度***双线公里。
桥梁22座/11.755km,特大桥8座,大桥10座,中桥4座。
当设计墩高大于25m时,采用空心墩施工。
结构尺寸按照墩身高度分为两种,具体如下表.第二章工程概况第一节工程特点标段内桥梁系地形、水利、交通等控制而设,部分墩身较高,设计采用空心墩施工,施工安全是空心墩施工的控制重点。
第二节自然特征一、地形、地貌我标段位于云贵高原及边缘过渡地带,属云贵高原剥蚀-溶蚀低中山、低山丘陵和高原盆地地貌,总体地势北西高东南低,地形起伏较大。
二、地质构造桥址处不良地质有岩溶、危岩落石,特殊岩土为松软土。
1、溶洞。
管段内地质为二叠系下统茅口组灰岩,属于岩溶强烈发育地区。
在设计地质钻勘过程中,部分揭示有溶洞。
2、危岩落石。
大部分地段桥隧相连,地形较为陡峭,个别存在陡崖。
岩层单斜,节理裂隙发育,贯通性好,半充填黏土,岩石被切割成规模大小不等的岩块,在重力作用下,容易沿坡面塌落,形成危岩落石。
3、松软土。
松软土分布于桥址处沟槽中水田表层,厚度0~5m,力学性能较差,不能作为持力层,对桥基开挖有一定的影响。
本工程为某工厂烟囱翻模施工,烟囱高度为240米,采用混凝土烟囱滑模施工技术。
施工过程中,要求确保施工质量、安全、进度,实现不停产施工,达到无脚手架施工要求。
二、施工准备1. 施工组织成立施工领导小组,负责整个工程的施工组织、协调和管理工作。
下设工程技术组、质量安全管理组、材料设备组、施工班组等。
2. 施工图纸及技术资料仔细审阅施工图纸,了解工程结构、施工工艺及要求。
收集相关技术资料,为施工提供依据。
3. 材料设备根据施工图纸和施工方案,确定所需材料、设备的种类、规格、数量。
确保材料、设备质量符合要求。
4. 人员培训对施工人员进行专业培训,提高施工技能和安全意识。
三、施工工艺1. 施工流程(1)模板安装:按照设计要求,采用翻转模板施工工艺,先安装第一节模板,然后逐层向上翻模。
(2)钢筋绑扎:在模板安装完成后,进行钢筋绑扎,确保钢筋位置、间距符合设计要求。
(3)混凝土浇筑:混凝土采用泵送浇筑,确保混凝土质量。
(4)模板拆除:混凝土强度达到设计要求后,拆除模板,进行下一层施工。
2. 施工要点(1)模板安装:模板采用翻转模板施工工艺,由三节段大块组合模板及支架、内外工作平台、塔式起重机、手动葫芦等组成。
模板安装时,确保模板平整、垂直、对齐。
(2)钢筋绑扎:钢筋绑扎前,检查钢筋规格、间距是否符合设计要求。
绑扎时,注意保护钢筋,避免损坏。
(3)混凝土浇筑:混凝土采用泵送浇筑,确保浇筑均匀、密实。
浇筑过程中,注意观察模板、钢筋情况,发现问题及时处理。
(4)模板拆除:混凝土强度达到设计要求后,拆除模板。
拆除过程中,注意保护模板,避免损坏。
四、质量控制1. 材料质量控制:严格控制材料质量,确保原材料、半成品、成品质量符合设计要求。
2. 施工过程控制:严格按照施工工艺和质量标准进行施工,确保施工质量。
3. 成品保护:施工过程中,注意成品保护,防止污染、损坏。
五、安全措施1. 施工人员必须佩戴安全帽、安全带等防护用品。
空心薄壁高墩翻模施工方案
一、项目背景
随着城市建设的不断发展,空心薄壁高墩在桥梁和建筑结构中的应用越来越广泛。
为了保障工程施工的高质量和高效率,翻模施工方案至关重要。
二、翻模施工准备工作
在进行翻模施工前,需要做好以下准备工作: - 设计合理的翻模方案 - 确定翻模设备和工具 - 确保施工人员熟悉翻模操作流程 - 调试和检验设备的正常运转
三、翻模施工具及设备
翻模施工需要使用到以下工具和设备: - 起重机具 - 吊装索具 - 翻模支撑架 - 安全防护设备
四、翻模施工流程
1.准备工作就绪,确定翻模方案
2.设置翻模支撑架和吊装索具
3.使用起重机具逐步提升空心薄壁高墩
4.在安全高度进行固定和调整
5.检查翻模质量,做好记录和归档
五、安全注意事项
翻模施工是一项高风险的作业,需要严格遵守以下安全注意事项: - 确保设备操作人员持证上岗 - 保证翻模施工现场的安全通道畅通 - 防止施工人员及周围人员在施工过程中受伤
六、施工质量控制
为了保障空心薄壁高墩翻模施工质量,需要进行严格的质量控制: - 确保翻模支撑架和吊装索具的牢固稳定 - 定期检查翻模设备的运行状态 - 进行翻模后的结构检查和评估
七、总结
空心薄壁高墩翻模施工是一项复杂的工程,需要科学规划、准确操作和严格控制,只有在严格遵守操作规程和安全措施的前提下,才能保证工程施工的高质量和安全性。
翻模法施⼯⼯艺技术⽅案翻模法施⼯⼯艺技术⽅案施⼯⼯艺图5.1-1 翻模法施⼯⼯艺流程图矩形实⼼墩与双薄壁实⼼墩的提升翻模法施⼯与此类似,不再叙述。
施⼯测量1、在墩柱测量放样之前,除了仔细阅读设计图纸,了解其平⾯尺⼨,⽅墩还须找出其前进法线⽅向,并计算纵横轴线坐标。
注意要仔细的复核墩顶⾼程,按照桥梁提供的纵断⾯图,从上往下逐层减去(铺装层厚,箱梁⾼,锲形块⾼,⽀座垫⽯,有帽盖梁的应该减去),采⽤全站仪极坐标法和三⾓⾼程确定纵横轴线位置及设计标⾼(可⽤⽔准仪进⾏承台⾼程复核)。
2、墩⾝第⼀节模板底⼝放样:当承台施⼯完毕后,⽤⽔平仪按设计标⾼将第⼀节模板与承台接触⾯抄平;⽤全站仪使⽤坐标放样法在墩⾝底⾯上放出第⼀节模板底⼝四个⾓点的设计位置,施⼯⼈员⽤墨线⽰出墩⾝设计底⼝的位置。
3、各节模板顶⼝放样,当墩⾝钢筋绑扎完后,⽤全站仪使⽤点到线放样法输⼊设计墩柱纵向轴线为参考线段,测量关好模板四⾓点和四边中点,检查各测点⾄参考线垂线长度和垂⾜⾄线段两端的距离是否与设计⾼度截⾯尺⼨⼀致,如偏差过⼤,应将坐标⾼程偏差调整⾄10mm以内。
4、经⾃检⽆误后,填好报验资料,交由监理⼯程师复核确定⽆误并签字后⽅可进⾏下⼀道⼯序。
5、垂直度控制为了防⽌仪器误差导致墩⾝偏斜,每4.5m应⽤全站仪测设中⼼点与铅直仪校核⼀次,并对墩⾝尺⼨进⾏⼀次复测以确保墩⾝线型控制。
每三节墩柱砼浇筑后,应⽤全站仪⽆棱镜测距模式测量墩柱砼⾯上中下⽔平距,检查墩柱纵向和横向的垂直度。
基底处理在进⾏墩⾝混凝⼟施⼯前,应把与基础顶⾯接触部位风镐实施凿⽑,表⾯坑深在2cm之内,表⾯浮浆必须清理⼲净,必要时采⽤⾼压⽔枪或⾼压风流进⾏冲洗,确保墩⾝混凝⼟与基础混凝⼟接触密实。
与基础接触的墩⾝四周⽤同等标号的细⽯混凝⼟找平,便于外模定型模板组装定位,防⽌混凝⼟浇筑过程中因漏浆产⽣沙线⽽影响混凝⼟强度。
钢筋⼯程1、劲性⾻架制作(仅空⼼薄壁墩)空⼼薄壁墩劲性⾻架必须根据墩⾝倾斜⾓度进⾏施⼯设计,以保证模板轮廓测点、混凝⼟初凝前的侧向分⼒及钢筋的定位满⾜要求。
墩身施工方案(翻模法)1.1 总体施工方案为减少钢筋接头数量,结合钢筋原材料长度,钢筋笼按照12m进行分节预制。
墩身钢筋笼在钢筋场加工完成后运至现场进行吊装,模板采用半圆形定型钢模,螺栓连接固定。
圆柱墩墩高低于9m采用一次浇筑,高于9m采用翻模分节段施工。
混凝土采用自建混凝土搅拌站集中拌制,混凝土罐车运输至施工现场后采用37m天泵将混凝土送入模板。
1.2 工艺流程墩身施工总体施工工艺流程详见下图 1.2 -1。
图 1.2 -1 墩身施工工艺流程图1.3 施工方法1.3.1 施工缝处理及测量放样1.3.1.1基础顶面凿毛墩身施工前,采用人工凿除桩顶与墩身结合部位表层浮浆,并冲洗干净,凿毛的最小深度应不小于8mm,凿毛时系梁混凝土强度达到2.5MPa。
1.3.1.2施工放样采用全站仪在桩顶顶面,精确测量放出圆柱墩身的平面位置。
墩身开工前通过中心点引出四个控制点,施工过程中利用控制点通过引线和卷尺对墩身位置进行校核,吊垂线检测墩身中心,辅以缆风绳校正。
1.3.2 钢筋笼安装1.3.2.1钢筋笼制作钢筋笼长度不超过12m时,一次制作成型,长度超过12m时,按照12m一节进行分节制作。
制作钢筋笼时,应从底节向顶节开始匹配。
钢筋下料前,应根据钢筋笼分节长度和钢筋原材的长度作出合理化钢筋配料单,配料单须主管技术员签字确认无误后方可实施。
(1)制作钢筋笼胎架钢筋笼胎架用10mm厚的钢板制成两块弧形卡板(其弧面直径为钢筋笼主筋外径),每隔2.5m设置一块卡板,按主筋位置在卡板上作出支托主筋的半圆形槽。
卡板位置用带线法控制布设,使卡板弧面中心沿钢筋笼纵向方向在一条直线上,卡板面与钢筋笼纵向中心线保持垂直,然后用水准仪将对卡板的标高进行调平。
图1.3-1 钢筋笼加工生产线(2)钢筋笼分节钢筋笼分节制作,分节长度需根据钢筋原材长度、现场安装需要及钢筋笼接头尽量减少等因素确定。
结合现场实际情况按照12m从下往上对钢筋笼进行分节,钢筋接头错开按照不小于35d(d为被连接钢筋的直径)要求,钢筋接头错开距离为120cm,每个断面的接头数量为总数量的50%。

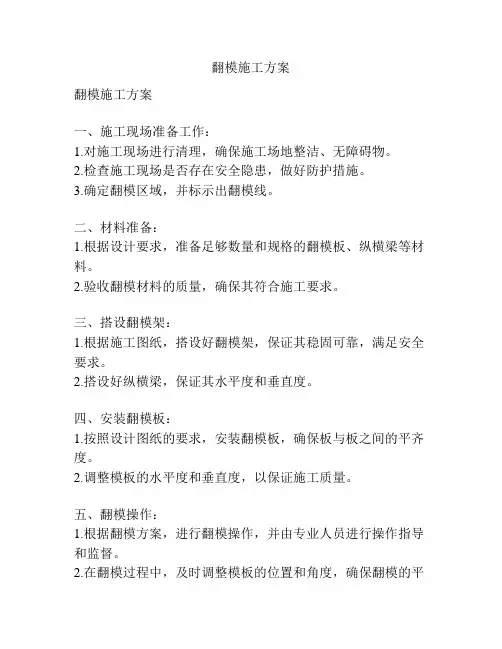

翻模施工方案
翻模施工方案
一、施工现场准备工作:
1.对施工现场进行清理,确保施工场地整洁、无障碍物。
2.检查施工现场是否存在安全隐患,做好防护措施。
3.确定翻模区域,并标示出翻模线。
二、材料准备:
1.根据设计要求,准备足够数量和规格的翻模板、纵横梁等材料。
2.验收翻模材料的质量,确保其符合施工要求。
三、搭设翻模架:
1.根据施工图纸,搭设好翻模架,保证其稳固可靠,满足安全要求。
2.搭设好纵横梁,保证其水平度和垂直度。
四、安装翻模板:
1.按照设计图纸的要求,安装翻模板,确保板与板之间的平齐度。
2.调整模板的水平度和垂直度,以保证施工质量。
五、翻模操作:
1.根据翻模方案,进行翻模操作,并由专业人员进行操作指导和监督。
2.在翻模过程中,及时调整模板的位置和角度,确保翻模的平
稳进行。
六、翻模后处理:
1.在模板翻转后,检查模板的安装情况,及时修复和调整不合格的地方。
2.及时清理施工现场,确保安全、环保。
七、验收和总结:
1.对翻模工程进行验收,确保符合设计要求和相关标准。
2.总结翻模施工中的经验和教训,并提出改进措施,为今后的翻模施工提供参考。
以上是关于翻模施工方案的一个简要介绍,具体的施工步骤和安全措施还需根据实际情况进行详细设计和规划。
翻模施工是一项技术要求较高且安全风险较大的工作,必须严格按照相关规范和标准进行操作,确保施工质量和工人安全。

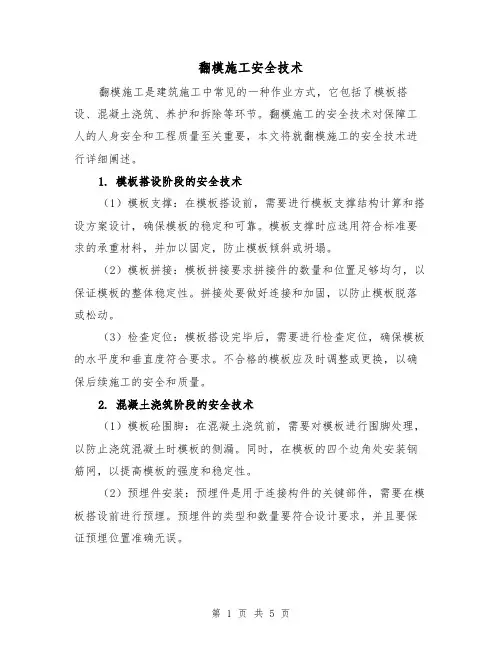

翻模施工安全技术翻模施工是建筑施工中常见的一种作业方式,它包括了模板搭设、混凝土浇筑、养护和拆除等环节。
翻模施工的安全技术对保障工人的人身安全和工程质量至关重要,本文将就翻模施工的安全技术进行详细阐述。
1. 模板搭设阶段的安全技术(1)模板支撑:在模板搭设前,需要进行模板支撑结构计算和搭设方案设计,确保模板的稳定和可靠。
模板支撑时应选用符合标准要求的承重材料,并加以固定,防止模板倾斜或坍塌。
(2)模板拼接:模板拼接要求拼接件的数量和位置足够均匀,以保证模板的整体稳定性。
拼接处要做好连接和加固,以防止模板脱落或松动。
(3)检查定位:模板搭设完毕后,需要进行检查定位,确保模板的水平度和垂直度符合要求。
不合格的模板应及时调整或更换,以确保后续施工的安全和质量。
2. 混凝土浇筑阶段的安全技术(1)模板砼围脚:在混凝土浇筑前,需要对模板进行围脚处理,以防止浇筑混凝土时模板的侧漏。
同时,在模板的四个边角处安装钢筋网,以提高模板的强度和稳定性。
(2)预埋件安装:预埋件是用于连接构件的关键部件,需要在模板搭设前进行预埋。
预埋件的类型和数量要符合设计要求,并且要保证预埋位置准确无误。
(3)浇筑顺序:混凝土浇筑时,应按照设计要求和施工方案的要求严格执行。
先浇筑底板,再浇筑墙体和柱子,最后浇筑梁和楼板。
浇筑过程中要控制好浇筑速度和浇筑厚度,防止混凝土的温度差引起的裂缝。
3. 模板拆除阶段的安全技术(1)浇筑养护:在混凝土浇筑后,模板需要进行养护。
养护时间一般为7天,期间需要对混凝土进行保湿和遮阳。
养护期间要避免施工人员在模板上进行作业,以免对模板的稳定性造成不利影响。
(2)模板拆除:模板拆除是一个关键环节,需要在保证工人安全的前提下进行。
拆除时,应采取逐级拆除的方法,先拆除梁板,再拆除柱子和墙体。
拆除过程中要注意控制拆除速度和力度,避免对结构产生影响。
(3)安全防护:在模板拆除过程中,需要对墙面进行防护,以防止模板的残留物或拆除过程中的碎片对施工人员的伤害。
翻模施工专项方案一、编制依据1、xxxx高速公路两阶段设计图纸;2、xxxx高速东段XXXX标《实施性施工组织设计》;3、《公路桥涵施工技术规范》(JTJ 041-2000);4、《公路工程质量检验评定标准》(JTJ F80/1-2004);5、《公路工程施工安全技术规程》(JTJ 076-95);6、《路桥施工计算手册》。
二、工程概况1、xxxx高速公路东段第十合同段起止桩号K40+000~K47+550,全长7.55公里。
全线共有大桥8座。
全线共12个墩式柱,其中xxxx 大桥方墩2个,xxxx方墩10个,方墩全为实心墩。
各墩柱截面尺寸及高度见下表:2、平面布置图乡村道路通往西沟堰便道路基施工便道西沟堰大桥钢筋加工场地1#2#3#4#5#3、水文地质情况xxxx大桥桥址区地貌上属山区冲沟,桥位跨越冲沟,地势高差较大,地面标高1180.60~1234.23m。
两侧桥台处地势较陡,表层覆盖粉土。
桥址区无活动构造,区域稳定性较好,无不良地质。
根据《山西省震动峰值加速度区划图,项目区内的动峰制加速值为0.15g,相应地震烈度为Ⅶ度。
三、工期计划计划工期为:2011年5月28日至2011年8月30日四、施工准备1、人员准备施工现场设工区主任1名,主要负责全面工作,协调各工序并指挥检查;现场技术员1名,负责施工现场标高测量、技术管理、资料收集和记录整理工作并负责施工现场质量监督和检查工作;管理人员2人,负责工人、工作面、材设之间的配合、调配工作以及工人的后勤、劳保、食宿等工作;安全监督人员1人,负责安全管理、监督、巡视、检查等工作,并有权在发现安全隐患后勒令停止该工作面的施工;技术工人(模板工、钢筋工、电工等):8人,制作钢筋、钢筋吊装、安装、混凝土浇筑振捣等具体工作。
2、材料准备1.1碎石:采用汾西店头青岩石料厂生产的碎石,经试验符合《建筑用卵石、碎石》GB/T 14685-2001、《公路工程集料试验规程》JTG E42-2005、《公路桥涵施工技术规范》JTJ 041-2000中的技术规范要求。
项目名称:某工厂凉水塔新建工程工程地点:某市某工业园区工程规模:新建凉水塔一座,高度为50米,直径为10米。
工程特点:凉水塔结构为薄壁高耸构筑物,施工难度较大,需采用翻模施工技术。
二、施工方案1. 施工准备(1)技术准备:组织技术人员对施工图纸进行详细审查,熟悉凉水塔结构特点,制定详细的施工方案。
(2)材料准备:准备符合设计要求的钢材、混凝土、模板等材料,并确保材料质量。
(3)设备准备:准备塔吊、翻模设备、混凝土搅拌运输车、施工电梯等设备。
2. 施工工艺(1)翻模设计:根据凉水塔结构特点,将模板分为2~3节,每节高度为1~3m。
模板设计采用组合式模板,分为内外模板、围带、拉杆、内外模板固定架、作业平台等。
(2)模板安装:采用塔吊进行模板的安装,先安装第一节模板,然后搭设墩身四周的钢管脚手支架,同时在第一节模板顶上安装支立好第二节、第三节内、外模板。
(3)钢筋绑扎:在模板安装完成后,绑扎墩身钢筋,钢筋间距、尺寸满足设计要求,安装好混凝土保护层垫块。
(4)混凝土浇筑:采用塔吊吊装混凝土,浇筑混凝土时注意控制浇筑速度,确保混凝土密实。
(5)翻模施工:混凝土浇筑完成后,待混凝土强度达到一定要求时,拆除第一节模板,然后利用塔吊将第一节模板翻升至第二节模板上方,并与第二节模板连接成一体。
依此循环向上进行翻模施工,直至达到设计的施工高度。
(6)施工监测:在施工过程中,对凉水塔结构进行监测,确保结构安全。
3. 施工进度安排根据工程规模和施工难度,制定合理的施工进度计划,确保工程按期完成。
4. 质量控制(1)材料质量控制:确保所有材料符合设计要求,质量合格。
(2)施工过程质量控制:严格按照施工方案进行施工,确保施工质量。
(3)施工验收:按照相关标准对工程进行验收,确保工程质量达到设计要求。
三、安全文明施工1. 施工现场安全:严格执行安全生产责任制,加强安全教育,确保施工人员安全。
2. 施工现场文明:保持施工现场整洁,合理规划施工区域,确保施工现场文明施工。
工程施工翻模方案范本一、工程概况本工程位于xx市xx区,是一处xx建筑,总建筑面积为xx平方米。
建筑结构为xx结构,地上xx层,地下xx层。
本工程需要进行翻模作业,保证施工安全和质量。
二、施工准备工作1. 制定详细的工程施工翻模方案。
2. 指定专业的翻模施工团队,并明确各职责和分工。
3. 准备必要的施工设备和工具,包括翻模支撑杆、千斤顶、挡板、木托等。
4. 清理施工现场,确保施工环境的整洁和安全。
5. 对翻模施工人员进行必要的安全培训和技术培训。
三、施工流程1. 施工准备阶段:(1)确定翻模方案:根据建筑结构、土质条件等因素,制定详细的翻模方案,包括支撑措施、翻模顺序等。
(2)确定翻模施工团队:指定专业团队进行翻模作业,确保施工安全和质量。
(3)准备施工设备和工具:检查翻模设备和工具的完好性,确保施工顺利进行。
(4)清理现场:清理施工现场,确保施工环境整洁和安全。
2. 翻模作业阶段:(1)安装支撑杆:根据翻模方案,安装适当数量和位置的支撑杆,在建筑结构的上部和下部进行支撑。
(2)加固支撑:对支撑杆进行加固处理,确保支撑稳固可靠。
(3)调整翻模位置:通过调整支撑杆的高低和位置,逐步实现建筑结构的翻转。
(4)监测翻模过程:在翻模过程中,通过专业监测设备对建筑结构的变化进行实时监测,并及时调整翻模参数。
(5)完成翻模:当建筑结构完成翻转后,撤除支撑杆,确保建筑结构稳定。
3. 翻模后处理阶段:(1)检查翻模效果:对翻模后的建筑结构进行全面检查,确保没有漏翻或者翻错的情况。
(2)修复翻模带来的破坏:如有必要,在翻模后进行修补破坏的部分,保证建筑结构的完整性和安全性。
(3)清理施工现场:清理翻模过程中产生的垃圾和杂物,确保施工现场的整洁和安全。
四、安全措施1. 严格遵守翻模操作规程,不得擅自更改翻模方案和参数。
2. 在翻模过程中,严格控制翻转速度,避免因速度过快而导致的危险。
3. 定期检查翻模设备和支撑杆的使用状态,及时发现并处理问题。
高墩翻模法施工方案1、高墩翻模法施工工艺(1)施工系统施工系统由提升机构、模板系统、工作平台和安全设施组成。
①提升机构为塔吊,负责模板及小型机具的提升等。
混凝土输送采用汽车泵。
②模板系统采用拉杆式钢模,由定型钢模、拉杆组成,依据施工图由钢模厂订做。
要求在加工厂严格进行模板试拼,试拼分水平方向的试拼和垂直方向的试拼,尤其要注意模板第一次翻升后垂直方向的试拼,③工作平台由模板外侧碗扣支架外延钢管搭设,其上铺设木板,形成工作平台。
工作平台随墩身施工逐渐加高,主要提供人员工作和小型机具的操作平台,为模板安拆、钢筋安装提供作业空间。
墩身施工时,在墩身四周碗扣支架内部搭设步道,步道围绕墩身盘旋上升,采用5cm厚木板搭设,横向钉木条脚蹬,宽度为1.2m,两侧立杆上1.2m高处设钢管扶手,采用扣件与碗扣支架连接。
四角休息平台尺寸1.2m×1.2m,供人员中途休息,保证施工和检查人员上下行走安全便捷。
④安全设施由上部平台1.5m高围栏、四周密目网围挡、横向距地面4m及向上每升高10m位置各一道安全挂网等组成。
(2)支架搭设方案根据现场实际情况,承台边缘距墩身距离足够的情况下,脚手架立杆可直接立在承台上,只需设钢垫板垫木,不需要进行地基处理。
若承台范围不够,则需对地基进行处理,从承台边缘向按照3~5%找坡,回填土夯实,上面铺设5cm厚脚手板,之后在脚手板上铺设钢底座或垫木,然后再搭设立杆。
在距脚手架外排立杆外0.5m处设置排水沟,引至基坑范围以外,防止雨水对基础浸泡,存在安全隐患。
①立杆设置⑴ 脚手架采用双排立杆,立杆顶端高出结构1m~1.5m,立杆接头采用对接扣件连接立杆与横杆采用直角扣件连接。
⑴ 脚手架立杆纵距1.2~1.5m,横距0.8~1m;扫地杆与原地面距离0.2m;内侧立杆底部距模板边缘按25cm控制。
本桥桥墩有变截面桥墩,随着墩身高度增加,截面不断缩小,脚手架与墩身距离也会不断变大,此时在脚手架与墩身模板或钢筋之间搭设横向钢管,钢管上面铺设木板,横向钢管两端与脚手架和墩身模板或钢筋牢固固定,保证作业安全。
翻模施工安全技术范本模板名称:翻模施工安全技术范本一、前言翻模施工是建筑工程中的重要环节,但由于其操作高度、工作难度大,存在一定的安全风险。
为了保障施工人员的生命安全和财产安全,确保施工过程的安全高效进行,特编写此翻模施工安全技术范本,供有关施工单位参考和遵循。
二、施工前的准备工作1.施工方应认真学习和掌握翻模施工的操作规程与安全技术要求,培训施工人员,确保他们具备必要的专业技能和安全意识。
2.施工方应制定详细的施工方案,包括人员组织、材料准备、设备调配、安全防护措施等内容,并将方案报经相关管理部门审核通过后,方可开展翻模施工。
3.施工方应对使用的各类设备和工器具进行检查,确保其完好无损,符合安全技术要求,并加强维护保养工作,确保设备的可靠性和安全性。
三、翻模施工的操作安全要求1.施工人员必须熟悉并遵守有关翻模操作的技术规程和安全操作规范,禁止违章操作和擅自改变施工工艺。
2.施工现场必须设置醒目的安全警示标志,明确警示区域和禁止通行区域,并配备安全警示员,及时提醒过往人员注意安全。
3.翻模施工现场必须保持整洁、无杂物,防止材料堆放不整齐和施工现场障碍物对施工操作的影响。
4.施工人员必须正确穿戴施工安全防护装备,包括安全帽、安全鞋、防护手套等,并做好个人防护工作,如防尘、防噪音、防高温等。
5.严格遵守电气安全操作规程,确保电气设备和电缆线路的安全可靠,防止因电气故障引发事故。
6.在进行高空作业时,必须设置足够的安全防护措施,包括安全网、防护栏杆等,确保施工人员的安全。
7.施工方应加强施工人员的安全培训和技能交流,提高他们的应急处理能力和安全防范意识,确保他们能够熟练掌握翻模施工操作技术,正确应对各类意外情况。
四、翻模施工中的常见安全问题及应对措施1.高空坠落:施工方要设置严密的安全网和防护栏杆,全面保护施工人员的安全。
同时,要提高人员的安全意识,加强培训,确保施工人员在高空作业时严格遵守安全操作规范。
( 安全技术 )单位:_________________________姓名:_________________________日期:_________________________精品文档 / Word文档 / 文字可改翻模施工安全技术(2021年)Technical safety means that the pursuit of technology should also include ensuring that peoplemake mistakes翻模施工安全技术(2021年)(1)金属竖井架、吊桥、以及附属设施1)竖井架的组装①竖井架底座需平整、稳固,基础周围应采取防止积水的措施。
②井架组在立杆插入后,应随即将水平杆用螺栓临时连接,在插入其上一层的立杆后,再逐根拧紧该层所有螺栓。
③组装达一定高度时,应立即设置缆风绳,同时应进行井架中心及扭转的测量和校正。
④缆风绳地锚及竖井架需每周检查一次。
2)竖井架地锚①地锚坑在引出线露出地面的前面及两侧2m的范围内不应有沟、洞、地下管道。
②地锚引出线应与受力方向一致并作防腐处理。
③地锚绳与地面水平夹角一般在35゜至40゜为宜。
④地锚埋设后,应进行详细检查,使用时应指定专人看守。
3)吊桥的组装及使用①吊桥上的脚手板铺满,并固定牢靠,严禁任意拆除或搬动。
②抽心吊桥应在抽桥处、吊桥底面铺满跳板,吊桥下部挂上安全网。
③组装及使用过程中,板的重心随之移动,需在竖井架的四角使用倒链,用时调整桥面的位置。
④吊桥与筒壁交界处应设置全封闭式安全网。
4)吊桥的荷载试验吊桥的荷载试验吊桥在使用前必须进行荷载试验,包括静荷试验和动荷试验。
5)吊笼(电梯)的设计及组装①吊物与乘人的吊笼必须分开,严禁人货混载。
②乘人吊笼的钢丝绳的安全系数不得小于14。
③吊笼应使用双筒卷扬机或两台同型号的卷扬机,安全装置灵敏可靠。
④每班使用前,应对安全装置进行试验,确认完好后才能操作。
⑤每周制定专人对安全装置进行一次全面检查,并做好记录。
翻模施工安全技术一、安全操作规程1.施工前必须进行全面的技术交底,明确各项工作内容和施工流程。
2.施工现场必须进行各项设备、工具的检查和试验,确保其正常工作。
3.施工现场必须明确安全责任人,并进行安全警示标识。
4.施工现场必须进行合理的划分和围挡,确保安全通道畅通。
5.施工现场必须进行临时电源的设置和管理,确保施工安全。
6.施工现场必须按照相关法律法规的要求进行安全防护设施的设置和使用。
二、操作规范1.施工作业人员必须经过专业培训,并持有相应的操作证书。
2.施工现场必须按照施工图纸和规范要求进行施工,任何随意更改都必须经过审批。
3.施工作业人员必须按照施工流程进行作业,禁止擅自更改施工顺序。
4.施工现场必须按照规定的施工工序进行,禁止不按程序进行施工。
5.施工作业人员必须按照规定的操作方法进行作业,禁止不当操作。
三、安全设施1.施工现场必须进行临时围挡的设置,禁止无控制的人员进入施工现场。
2.施工现场必须配备合格的防护设备,如安全帽、安全鞋、防护手套等。
3.施工现场必须配备适当的防护用具,如安全网、护栏、安全绳等。
4.施工现场必须设置合适的逃生通道和紧急避险设施,确保安全疏散。
5.施工现场必须设置合适的灭火器材和消防设施,确保施工火灾的防护。
四、安全操作1.施工作业人员必须按照现场的安全操作要求进行操作,禁止违反操作规程。
2.施工现场必须进行作业人员的安全教育,提高其安全意识和操作能力。
3.施工作业人员必须进行反复的技术交底和技术指导,确保其理解和掌握操作技术。
4.施工作业人员必须严格按照施工顺序进行作业,禁止随意更改施工顺序。
5.施工作业人员必须对设备设施进行定期检查和维护,确保其正常工作。
五、施工环境1.施工现场必须进行周边环境的调查和评估,确保施工安全。
2.施工现场必须进行天气因素的预测和应对,确保施工的顺利进行。
3.施工现场必须进行临时设施的设置和管理,确保施工人员的休息和生活。
4.施工现场必须进行设备设施的噪音、振动、粉尘等有害物质的控制和处理。
翻模施工安全技术范本一、概述翻模施工是建筑工程中的重要工序,它直接影响着施工质量和安全。
为了确保翻模施工的安全性,必须要制定相应的安全技术措施。
本文将阐述翻模施工中的安全技术范本,以帮助工程师和相关从业人员全面了解和掌握翻模施工的安全措施。
二、基础要求1. 翻模施工前,必须对模板进行全面检查,确保其完好无损并符合使用要求。
2. 翻模施工区域必须经过专门的围蔽和标识,防止未经授权的人员进入施工区域。
3. 翻模施工必须在合适的天气条件下进行,避免在恶劣天气下进行施工作业。
4. 在施工区域周围设置专门的警示标识,提醒人员注意施工区域的安全。
5. 工程施工人员必须经过相应的培训,熟悉翻模施工的技术要求和安全操作规程。
三、翻模施工安全技术措施1. 模板安装前的安全检查在进行翻模施工之前,必须仔细检查模板的完好性和可靠性。
包括但不限于以下几个方面:(1)模板的材质和强度是否符合设计要求;(2)模板的连接件是否完整,连接是否牢固;(3)模板表面是否平整,无明显损坏;(4)模板结构的稳定性是否满足安全要求。
2. 施工现场的安全防护(1)翻模施工区域必须进行封闭和标识,设置明显的安全警示标识,提示人员注意施工区域的安全;(2)施工现场必须清洁整齐,无杂物和障碍物;(3)翻模施工区域的地面要求平整、无坑洞和泥浆,避免扰乱施工作业。
3. 翻模施工过程中的安全措施(1)严格按照翻模作业指导书进行操作,避免超负荷工作;(2)在翻模作业中,必须使用符合要求的起重设备,确保设备的稳定性;(3)不得将翻模作业进行过程中的有效支撑移动或拆除,避免引起不稳定和坍塌;(4)翻模施工过程中,必须指派专人负责观察和报警,确保施工的安全进行;(5)施工过程中的用电设备必须符合相关安全规范,并经过专业人员的检查和验收;(6)翻模施工作业中,必须穿戴符合要求的安全防护装备,包括安全帽、防滑鞋等。
四、紧急情况处理在翻模施工过程中,可能会遇到各种紧急情况,包括但不限于火灾、坍塌、事故等。
翻模施工技术方案XX工程施工组织设计编制单位:编制日期:目录第一章编制说明第二章工程概况第三章施工准备第四章施工程序与施工顺序第五章主要施工方法第六章拟投入的主要机械设备表第七章质量保证体系与措施第八章安全管理体系与措施第九章环保管理体系体系与措施第十章工程进度计划与措施第十一章施工总平面图布置第十二章雨季施工方案第十三章紧急情况的处理措施、预案以及抵抗风险的措施第十四章新技术、新材料、新工艺的应用第十五章成品保护和工程保修工作的管理措施和承诺第十六章资源配备计划及保证措施第十七章试验和检测仪器设备表一、编制说明(一)编制依据本工程施工组织设计,主要依据目前国家对建设工程质量、工期、安全生产、文明施工、降低噪声、保护环境等一系列的具体化要求,依照《中华人民共和国建筑法》、《建设工程质量管理条例》、《国家现行建筑工程施工与验收技术规范》、《建筑安装工程质量检验评定标准》、《本工程施工招标文件》以及根据政府建设行政主管部门制定的现行工程等有关配套文件,结合本工程实际,进行了全面而细致的编制。
(二)编制目的本《施工组织设计》是我单位对本工程的施工文件之一,它体现了我单位对本工程施工的总体构思和部署,是一部对工程质量、安全、工期等方面进行程序化管理的纲领性文件,并作为施工承包单位指导工程施工的文件。
我们将依据本《施工组织设计》所确定的原则,严格遵循有关的施工及验收规范,在图纸会审之后,编制详细的分部分项工程《作业计划》,形成完整的工程技术文件,用以指导工程施工,确保本工程质量、安全、工期等目标的顺利实现。
(三)编制原则1、执行国家有关方针政策,严格执行国家基建程序和遵守有关技术标准、规程规范;2、面向社会,深入调查,收集市场信息,根据工程特点,因地制宜提出施工方案,并进行全面技术经济比较;3、积极开发和推广新技术、新材料、新工艺和新设备应用,凡经实践证明技术经济效益显著的科研成果,应尽量采用,努力提高技术效益和经济效益;4、统筹安排,综合平衡,妥善协调各分部分项工程,均衡施工。
满足业主对工期、质量的要求;5、施工中尽量考虑环境保护方面的要求,做好环境保护工作,做到文明施工。
(四)编制内容通过对招标文件、施工图纸、技术规范要求进行详尽的研读,在上述编制原则下分别对施工组织部署、分项工程施工方案及关键性技术措施、施工总进度安排进行合理、科学的设计,施工机械配置,工程质量通病防治,施工合理化建设和降低成本措施,使整个工期在质量和安全上得到保障,文明施工和环境保证达标。
(五)质量目标为确保本标段工程质量达到合格工程。
施工中,严格要求,争创分项工程合格率100%。
“重合同、守信用”是本公司的一贯经营方针;“尽可能满足业主的要求,实现与业主双赢利”是我公司的质量方针。
我们将严守招标文件制定的工期,力争提前完成施工任务。
我们将严格按照IS09001质量体系及安全体系的要求执行程序文件,通过项目部的努力,发挥人才、技术、装备等优势,发扬我公司对工程“高质量、高效率、高品质”的作风,确保工程质量。
我们将“科学管理展本公司形象、精心施工扬本公司品牌”,严格做好现场的文明施工、治安保卫工作。
为了让附近居民有一个好的生活环境,我们将采用低噪音的机械设备,减少噪音污染。
不断改进工程应用技术、采用新工艺,同样是我公司的成功法宝。
我们将一如既往地在该工程中应用各项新技术、新材料、新工艺,克服工程质量通病在本工程中发生,发挥经济和社会效益。
加大安全设施投资力度,本着“安全第一”的原则,自始至终抓好安全管理、安全教育、安全防范工作,杜绝伤亡事故发生。
二、工程概况:本工程为XX,位于XX市,建筑设计使用年限为50年,抗震设防烈度7度,防火设计的仓房储存物品危险性分类为丙类,建筑耐火等级为二级,基本建筑概况为:XXXXX。
三、施工准备1. 认真熟悉图纸,熟悉设计交底和图纸会审纪要,了解设计的具体意图,所使用的规范、规程等,熟悉操作规程和具体施工方法;2. 施工所需钢材、水泥、砂、石子等原材料,提前报出用量计划,根据工程进度依次进场,在施工开始之前各种材料准备且检验完毕;3. 程施工所需周转用钢架管、模板、扣件等材料及时组织进入现场;4. 施工机具已就位,并调试完成,现场施工用水、用电及施工道路已完成并具备施工条件;5. 劳动力已按时进场,并满足施工需要。
四、施工程序与施工顺序根据本工程结构较复杂和各部位不同的施工特点,将该工程划分为:基础工程、主体结构工程、屋面及装饰工程三个施工阶段。
1.基础工程施工顺序:基础挖方→基础垫层→基础支模、绑筋浇筑混凝土、养护、拆模→回填土。
2.主体结构的施工顺序筒壁钢筋绑扎→支第一节钢模板→浇筑混凝土→绑扎第二节环向钢筋→浇筑混凝土→绑扎第三节钢筋→浇筑混凝土→拆第一节模板→移至第四节位置支、梁、板钢筋绑扎梁、板混凝土浇筑→混凝土养护→拆模。
3.屋面工程施工顺序屋面工程的施工顺序:保温层→找平层→防水层→保护层。
4.饰工程施工顺序:装饰工程采取先室外后室内的施工顺序,室外装饰由上到下,室内装饰施工顺序:天棚→墙壁→楼地面。
不同的分项工程之间可组织平行、搭接、立体交叉流水作业。
屋面工程,墙体工程,地面工程应密切配合。
外脚手架应配合主体工程,且在室外装饰之后,做散水之前拆除。
五、主要施工方法1、土方工程1.1土方开挖采用机械和人工相结合的开挖方式,自卸汽车运土。
1.2土方开挖时要严格控制挖方的深度,防止超挖,在开挖至设计标高以前,在基坑四周用钢筋头打上一定数量的标高控制桩,用以控制土方开挖的深度。
机械开挖至设计标高以上250mm后,采用人工挖土,清理地基土,以防机械开挖时对地基土的扰动。
开挖时要严格按要求进行放坡,并根据具体情况随时做好边坡支护工作。
开挖后的土方除回填用的好土外,其余运至场平回填区域进行堆放,并做好地基保护工作,以防下雨或其它原因对地基原土造成破坏。
基坑边坡人工修整,挂线整平,不能有浮土,基坑上沿1m内清理干净平整。
1.3土方回填:土方回填前,应做好基础的隐蔽验收工作。
将基坑(槽)内杂物、积水、淤泥、浮土、杂草等清除干净。
选择基坑内挖出的优质土回填,采用蛙式打夯机夯实,每层的铺设厚度不超过250mm,夯实不少于3遍。
为保证回填土在压实过程中处于最佳含水量状态,当土过湿时,应予翻松晾干,也可以掺入同类干土或吸水性土料;当土过干时,则应予先洒水湿润。
在夯实过程中,如发现局部土层不平,应及时用同类土补平;在全高度分段回填压实时,其接头处理方法,应将已回填土压实接头处斜面挖成台阶状,台阶高度为50cm,宽度不小于100cm,台阶处回填时宜用蛙式打夯机夯实。
回填土每层填土夯实后,应按规范规定进行环刀取样,达到要求后,再进行上一层的铺土。
2、钢筋工程钢筋在现场钢筋加工车间集中下料成型,现场绑扎。
梁纵向钢筋接长时应采用闪光对焊,焊接工艺及取样方法详见《钢筋闪光对焊作业指导书》,并须符合现行钢筋焊接及验收规程的规定。
钢筋应根据工程进展情况按计划组织进场,进场的钢筋应分批进行检查和验收,每批由同厂家、同规格、同牌号、同炉号、同交货状态的钢筋组成,每批重量不大于60t;并应附有出厂质量证明书,分批、分规格在指定地点堆放整齐,并及时组织试验人员取样进行复验。
钢筋进场检验:包括外观检查和力学性能试验,钢筋外观检查的内容、方法以及力学性能检验时的取样方法和各项技术指标均应符合国家有关现行规范的规定。
钢筋复验合格后方可在工程中予以使用,并做好跟踪使用管理台帐,不合格的原材料严禁在工程中使用,必须及时清除出厂并有专人负责且做好记录。
2.1钢筋加工:钢筋加工操作人员要严格进行培训,施焊人员应持证上岗;钢筋的弯折应符合规范要求:Ⅰ级钢筋作180度弯钩时,弯曲直径不小于2.5d;Ⅲ级钢筋作90度或135度弯钩时,弯曲直径不小于4d;成型钢筋的尺寸、弯折位置、平直长度、弯折角度应符合图纸设计要求并控制在规范允许范围内。
成型好的钢筋应分规格、品种堆放有序,并挂好标识牌,牌上注明钢筋规格、形状、尺寸、数量及使用部位。
2.2钢筋绑扎:钢筋绑扎前应做好如下工作:①核对钢筋的规格、形状、尺寸、及数量与料单及图纸是否相符,如有错漏,应及时纠正增补;②准备好绑扎用的22号绑扎丝、绑扎工具等;③准备预制钢筋保护层用水泥砂浆垫块,垫块厚度等于钢筋保护层厚度,平面尺寸为50×50mm,在垂直方向上使用的垫块应在垫块中埋入20号铁丝,以便于垫块的固定。
底板钢筋绑扎:为有效控制钢筋间距和数量,在垫层上划出钢筋分布线,校核无误后方可进行绑扎。
底板受力钢筋保护层厚度为40mm,绑扎时在刚钢筋下部加设40mm保护层垫块,以保证受力钢筋的保护层厚度;为保证底板上部钢筋网的位置准确,在下面加设直径为Φ22的马凳筋,双向布置,间距1m。
筒壁钢筋绑扎:筒壁的竖向钢筋采用搭接绑扎连接,搭接长度为600mm,骨架钢筋搭接长度为1000mm。
钢筋接头位置应符合现行施工规范及图纸设计要求。
先绑扎骨架钢筋,在骨架竖筋上划出骨架横筋间距,然后把骨架横筋焊接在骨架竖筋上。
骨架钢筋绑扎完毕后,再绑扎筒壁环向钢筋。
环向钢筋的间距同骨架横筋间距,以骨架横筋为基础绑扎环筋。
梁钢筋绑扎:梁钢筋绑扎前要检查钢筋的数量、规格、型号是否符合图纸设计要求,校核无误后方可进行绑扎。
箍筋的接头应交错布置在两根架立钢筋上,箍筋转角与纵向钢筋交叉点均应扎牢,绑扎箍筋时,绑扣相互间应成八字形。
主筋的位置要正确。
梁主筋为多排时,主筋排距不小于25mm并且不小于主筋直径。
楼板钢筋绑扎:绑扎方法同底板。
绑扎楼板钢筋时注意钢筋的上下位置须符合图纸设计要求。
楼板施工时,注意负筋的位置,避免踩蹋。
3、模板工程3.1垫层模板的安装:土方开挖完成,基础验槽后立即进行垫层模板支设。
采用200mm宽钢模板,用Φ12钢筋将模板固定在地基上。
必须保证模板的标高、几何尺寸准确。
3.2承台模板安装:钢筋绑扎前,在垫层上先画出基础模板外边线,等基础钢筋绑扎完成后在安装侧模。
模板支设完毕后,先用双肢Φ25钢筋水平环向加固,水平环向钢筋接头处须焊接,钢筋间距不大于500mm,然后支设竖向加固钢管,钢管间距不大于400mm,基础承台在用钢筋、钢管加固的同时还须用对拉螺栓加固,对拉螺栓采用Φ16钢筋加工,对拉螺栓应与承台内水平贯通钢筋焊接,对拉螺栓间距应为600mm左右。
3.3筒壁模板安装:筒壁采用1×1.5m的定型专用钢模板,三节脱模法施工,筒壁钢筋绑扎完成并检查合格后,方可进行模板安装,安装前,必须将施工缝处的浮浆、松动石子清除干净。
先安装一侧模板,再安装另一侧模板,然后同时加固。
模板下边预留清扫口,浇筑混凝土前用砂浆抹平。
为了保证模板的加固质量,模板内外侧均应双肢Φ25钢筋水平环向加固,环向钢筋接头处须焊接,钢筋间距不大于500mm,然后支设竖向加固钢管,钢管间距不大于400mm。
