弱电工程施工工序
- 格式:doc
- 大小:24.50 KB
- 文档页数:4
弱电工程施工方案一、消防电气工程(一)桥架、金属线槽安装电缆桥架在电气竖井内、变配电室、设备机房内的桥架用普通槽式桥架,其余均为有防火保护的封闭式金属桥架。
1)金属线槽施工工序开箱点件→吊(支)架制作→金属线槽安装→检查验收。
2)吊(支)架的安装根据金属线槽和吊件组装图,进行划线确定固定点,然后在固定点处进行打孔固定。
其固定方法可使用金属膨胀螺栓固定法,预埋螺栓固定法,预埋铁焊接固定法,直接固定在建筑物的金属结构上采用螺栓抱箍卡接或焊接固定方法,固定间距和固定螺栓的选用规格由工程设计确定。
当设计无具体规定时,可根据线槽重量与承载情况选用固定螺栓。
2m电缆桥架水平吊装时,支架间距不大于1.5m,垂直安装时,支架间距不大于2m;线槽施工时,应注意与其他专业的配合。
3)金属线槽的安装要求①电缆金属线槽内横断面的填充率不大于40%。
②不同电压、不同用途的电缆不宜敷设在同一层线槽上:A、1kV以上和1kV以下电缆;B、应急照明和其它照明的电缆;C、强电和弱电电缆如受条件限制,必须安装在同一层线槽上时,应用隔板隔开。
③金属线槽不宜敷设在腐蚀气体管道上方及腐蚀性液体管道的下方,否则应采取防腐隔离措施。
4)金属线槽安装①根据金属线槽布置安装图,找出预埋件或固定点位置,沿吊顶内敷设吊架或支架。
②金属线槽整体与吊(支)架的垂直度与横档的水平度,应调整到符合规范要求,金属线槽上、下各层都对齐后,然后将吊(支)架固定牢固。
③金属线槽敷设完毕后,在竖井中敷设电力电缆或控制电缆时,应做防坠落卡防止线路下坠。
④金属线槽应可靠接地。
⑤电缆线槽穿过防烟分区、防火分区、楼层时应在安装完毕后,用防火材料封堵。
5)检查和验收①根据金属线槽线路平面布置图,检查金属线槽直线段、穿墙、过楼板、转弯、垂直进箱(柜)等处,各接茬应平整,接口缝隙均匀严密,吊、支架或者托臂和立柱固定间距均匀,固定牢固,吊杆平直,受力点正确。
②金属线槽各接茬处连接处固定牢固,接地干线与金属线槽连接符合现行国家施工验收规范规定。

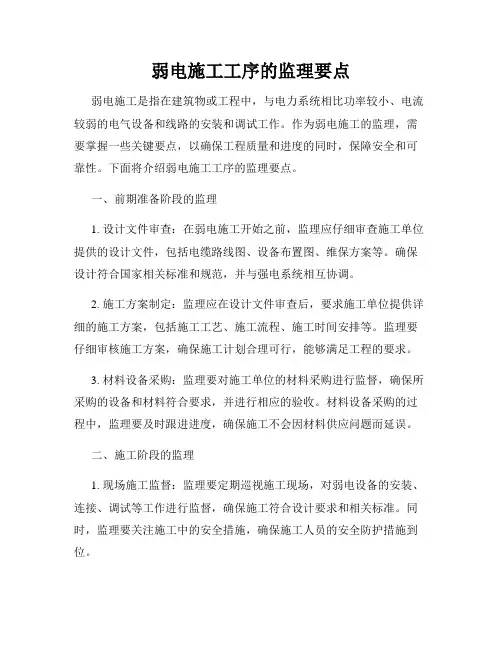

弱电施工工序的监理要点弱电施工是指在建筑物或工程中,与电力系统相比功率较小、电流较弱的电气设备和线路的安装和调试工作。
作为弱电施工的监理,需要掌握一些关键要点,以确保工程质量和进度的同时,保障安全和可靠性。
下面将介绍弱电施工工序的监理要点。
一、前期准备阶段的监理1. 设计文件审查:在弱电施工开始之前,监理应仔细审查施工单位提供的设计文件,包括电缆路线图、设备布置图、维保方案等。
确保设计符合国家相关标准和规范,并与强电系统相互协调。
2. 施工方案制定:监理应在设计文件审查后,要求施工单位提供详细的施工方案,包括施工工艺、施工流程、施工时间安排等。
监理要仔细审核施工方案,确保施工计划合理可行,能够满足工程的要求。
3. 材料设备采购:监理要对施工单位的材料采购进行监督,确保所采购的设备和材料符合要求,并进行相应的验收。
材料设备采购的过程中,监理要及时跟进进度,确保施工不会因材料供应问题而延误。
二、施工阶段的监理1. 现场施工监督:监理要定期巡视施工现场,对弱电设备的安装、连接、调试等工作进行监督,确保施工符合设计要求和相关标准。
同时,监理要关注施工中的安全措施,确保施工人员的安全防护措施到位。
2. 质量验收检查:监理应及时进行施工质量验收检查,对施工单位完成的工作进行验收。
对不符合设计要求、施工标准的问题,监理要及时提出整改意见,并确保整改到位。
3. 工程进度控制:监理要定期检查工程进度,确保施工按计划进行。
如发现工程进度滞后或存在其他不可抗力因素影响施工进度,监理要及时与施工单位进行沟通协调,提出解决方案。
三、竣工验收阶段的监理1. 弱电设备测试:在竣工验收阶段,监理要对弱电设备进行测试和调试,确保设备正常运行,并符合相关安全要求。
如发现问题,监理应要求施工单位进行整改,并重新测试。
2. 施工档案整理:监理要督促施工单位按照相关要求整理施工档案,包括施工记录、测试报告、验收报告等。
监理要仔细审核档案的完整性和准确性,确保档案的可追溯性和便于后期维护。

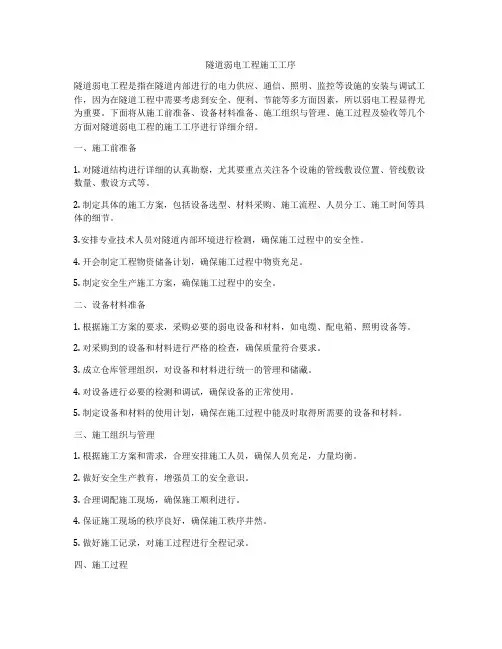

隧道弱电工程施工工序隧道弱电工程是指在隧道内部进行的电力供应、通信、照明、监控等设施的安装与调试工作,因为在隧道工程中需要考虑到安全、便利、节能等多方面因素,所以弱电工程显得尤为重要。
下面将从施工前准备、设备材料准备、施工组织与管理、施工过程及验收等几个方面对隧道弱电工程的施工工序进行详细介绍。
一、施工前准备1. 对隧道结构进行详细的认真勘察,尤其要重点关注各个设施的管线敷设位置、管线敷设数量、敷设方式等。
2. 制定具体的施工方案,包括设备选型、材料采购、施工流程、人员分工、施工时间等具体的细节。
3.安排专业技术人员对隧道内部环境进行检测,确保施工过程中的安全性。
4. 开会制定工程物资储备计划,确保施工过程中物资充足。
5. 制定安全生产施工方案,确保施工过程中的安全。
二、设备材料准备1. 根据施工方案的要求,采购必要的弱电设备和材料,如电缆、配电箱、照明设备等。
2. 对采购到的设备和材料进行严格的检查,确保质量符合要求。
3. 成立仓库管理组织,对设备和材料进行统一的管理和储藏。
4. 对设备进行必要的检测和调试,确保设备的正常使用。
5. 制定设备和材料的使用计划,确保在施工过程中能及时取得所需要的设备和材料。
三、施工组织与管理1. 根据施工方案和需求,合理安排施工人员,确保人员充足,力量均衡。
2. 做好安全生产教育,增强员工的安全意识。
3. 合理调配施工现场,确保施工顺利进行。
4. 保证施工现场的秩序良好,确保施工秩序井然。
5. 做好施工记录,对施工过程进行全程记录。
四、施工过程1. 开始进行隧道弱电设备的铺设和安装。
2. 对设备的接线安装进行检查,确保连接牢固、安全可靠。
3. 进行设备的调试,确保设备能正常工作。
4. 对设备进行检测,确保设备能满足工程要求。
5. 对设备进行运行试验,确保设备能够稳定运行。
五、验收1. 完成设备安装、调试、检测等工作后,进行弱电工程的验收。
2. 对安装设备进行逐项检查,确保设备安装符合规范。
弱电系统工程主要施工工序及方法弱电系统工程主要施工工序及方法提要:施工前应对所安装的设备外观、型号规格、数量、标志、标签、产品合格证、产地证明、说明书、技术文件资料进行检验,检验设备是否选用厂家原装产品更多资讯弱电系统工程主要施工工序及方法XX大厦弱电系统工程主要施工工序:管道施工、线槽安装、综合布线机柜及设备安装。
1管道施工工艺流程(略)施工方法要点*管煨弯可采用冷煨和热煨法,管径20mm及其以下可采用手扳煨管器,管径25mm及其以上使用液压煨管器;*箱安装应牢固平整,开孔整齐并与管径项吻合,要求一管一孔不得开长孔,铁制盒、箱严禁用电气焊开孔;*盒箱稳注要求灰浆饱满、平整固定、坐标正确。
盒箱安装要求见下表:(略)*管路敷设前应检查管路是否畅通,内侧有无毛刺;管路连接应采用丝扣连接或扣压式管连接;管路敷设应牢固通畅,禁止做拦腰管或拌脚管;管子进入箱盒处顺直,在箱盒内露出的长度小于5mm;*管路应做整体接地连接,采用跨接方法连接。
2线槽安装工艺流程(略)施工要点*弹线定位:根据设计图确定出安装位置,从始端到终端(先干线后支线)找好水平或垂直线,用粉线袋沿墙壁等处,在线路中心进行弹线;*支、吊架安装要求所用钢材应平直,无显著扭曲。
下料后长短偏差应在5mm 内,切口处应无卷边、毛刺;支、吊架应安装牢固,保证横平竖直;固定支点间距一般不应大于,在进出接线箱、盒、柜、转弯、转角及丁字接头的三端500以内应设固定支持点支、吊架的规格一般不应小于扁铁30mm*3mm,扁钢25mm*25mm*3mm*线槽安装要求线槽应平整,无扭曲变形,内壁无毛刺,各种附件齐全;线槽接口应平整,接缝处紧密平直,槽盖装上后应平整、无翘脚,出线口的位置准确;线槽的所有非导电部份的铁件均应相互连接和跨接,使之成为一连续导体,并做好整体接地;线槽安装应符合《高层民用建筑设计防火规范》(GB50045-95)的有关部门规定;*线槽内配线要求线槽配线前应消除槽内的污物和积水;缆线布放前应核对型号规格、程式、路由及位置与设计规定相符。
弱电系统工程施工工序第一步:施工前期准备1.1 确定施工方案在施工前期,需要根据设计图纸和施工要求,确定弱电系统工程的施工方案。
包括施工队伍组织、工程进度计划、材料设备准备等。
确保施工工作按照预定计划进行。
1.2 安全措施在施工现场进行安全定位,确保施工过程中的安全。
提前规划安全措施,做好安全技术交底,确保施工人员的安全。
1.3 现场勘测在施工现场进行勘测,对弱电系统工程的施工条件进行评估,包括管线敷设条件、设备安放位置、施工工艺等。
调整施工方案,确保施工顺利进行。
第二步:施工准备工作2.1 设备材料准备根据施工方案和设计要求,准备所需的设备和材料。
包括电缆线路、通信设备、安防设备等。
确保材料质量符合要求,数量齐全。
2.2 施工人员配备根据施工进度计划,配备足够的施工人员。
包括工程师、技术员、电工等。
确保施工人员具备相关的资质和经验,能够胜任施工任务。
2.3 施工设备准备准备所需的施工设备,包括施工工具、起重设备等。
确保施工设备齐全,符合安全要求,能够保障施工的顺利进行。
第三步:施工实施3.1 弱电线路敷设按照设计要求进行电缆线路的敷设。
根据室内布局,确定线路走向和敷设方法。
保证线路的安全可靠,避免干扰和受损。
3.2 设备安装调试安装弱电系统设备,包括通信设备、安防设备、监控设备等。
按照设备说明书进行调试,确保设备正常运行。
测试设备的连接和功能,保证系统稳定性和可靠性。
3.3 系统联调对完成的弱电系统进行联调测试。
对各设备进行相互连接,测试系统的整体功能。
并进行操作人员的技术培训,确保用户能够正确操作系统。
第四步:验收工作4.1 系统检查对已完成的弱电系统进行全面检查。
检查线路连接是否正确,设备运行是否正常,系统功能是否完整。
确保系统符合设计要求和施工标准。
4.2 安全评估对弱电系统的安全性进行评估。
检查系统的安全保护措施是否完善,是否存在安全隐患。
确保系统在运行过程中能够保障建筑物的安全。
4.3 验收交付完成系统的检查和评估后,进行验收工作。
弱电工程项目的实施步骤目录1. 可行性研究 (1)2. 弱电安装工程施工预算 (2)3. 弱电工程的招标 (2)4. 签订合同 (2)5. 工程初步设计的内容及工程方案认证内容工程初步设计内容包括: (3)6. 正式设计 (4)7. 工程施工 (4)8. 系统调试 (4)(1)系统运行是否正常。
(4)(2)系统功能是否符合设计要求。
(4)(3)误报警、漏报警的次数及产生原因。
(4)(4)故障产生的次数及排除故障的时间。
(4)(5)维修服务是否符合合同规定。
(4)9. 竣工验收 (5)弱电工程项目的实施一般要经历以下的过程。
1.可行性研究建设单位要实施弱电工程项目必须先进行工程项目的可行性研究。
研究报告可由建设单位或设计单位编制,并对被防护目标的风险等级与防护级别、工程项目的内容和要求、施工工期、工程费用等进行论证。
可行性研究报告批准后,进行正式工程立项。
弱电系统施工时间表的确定由建设单位组织弱电各系统设备供应商、机电设备供应商、工程安装承包商进行工程施工界面的协调和确认,从而形成弱电工程时间表。
主要内容包括系统施工图的确认或二次深化设计、设备选购、管线施工、设备安装前单体验收、设备安装、系统调试开通、系统竣工验收和培训等。
同时工程施工界面协调和确认应形成纪要或界面协调文件。
2.弱电安装工程施工预算弱电安装工程预算,按不同的设计阶段编制成的可以分为:设计概算、施工图预算、设计预算及电气工程概算四种。
采用电气工程概算作为工程结算和投资控制的手段,而预算仅作施工企业内部管理用,概算定额是以主代次,子项目少,概括性强,比较容易接近实际工程的用量。
工程总承包适用概算定额,定额价格中包含有不同预欠费的成分。
3.弱电工程的招标工程项目在主管部门和建设单位的共同主持下进行招标,工程招标应由建设单位根据设计任务书的要求编制招标文件,发出招标广告或通知。
建设单位组织招标单位勘察工程现场,负责解答招标文件中的有关问题。
弱电工程施工工序是指在建筑项目中,按照设计图纸和施工规范,进行弱电系统安装的一系列程序和步骤。
弱电工程是建筑智能化系统的重要组成部分,包括通信系统、监控系统、自动化控制系统、消防系统、音响系统等。
下面以通信系统为例,详细介绍弱电工程施工工序。
一、前期准备1. 熟悉施工图纸:施工前,项目经理和技术负责人应组织管理人员和施工人员认真阅读和理解施工图纸,掌握设计意图和施工要求。
2. 施工方案编制:根据施工图纸和设计要求,编制详细的施工方案,包括施工工艺、施工进度、质量标准、安全措施等。
3. 施工组织设计:明确施工组织架构,配备合适的施工人员,制定施工岗位职责,确保施工顺利进行。
4. 施工现场调查:了解施工现场的实际情况,包括场地、环境、交通、水电等,为施工做好准备。
5. 材料和设备准备:根据施工方案,提前采购所需的材料和设备,并进行检查验收。
二、施工工序1. 施工放线:根据施工图纸,进行现场放线,标出通信设备的安装位置和线路走向。
2. 开槽挖沟:按照放线位置,进行开槽挖沟,为通信线路的敷设创造条件。
3. 管道铺设:铺设通信管道,用于保护通信线路,防止损伤和干扰。
4. 电缆敷设:将通信电缆沿着管道或架空敷设,注意电缆的固定和接头处理。
5. 设备安装:按照施工图纸,安装通信设备,如通信交换机、路由器、光纤收发器等。
6. 线路连接:连接通信设备之间的线路,确保通信系统畅通无阻。
7. 系统调试:对通信系统进行调试,检查设备性能和线路质量,确保系统正常运行。
8. 系统测试:对通信系统进行测试,包括传输速率、信号质量、故障排查等,确保系统满足设计要求。
9. 验收合格:根据验收标准,对通信系统进行验收,确保施工质量符合要求。
10. 工程资料整理:整理施工过程中的相关资料,包括施工记录、验收报告、质保资料等,为工程验收和维护提供依据。
三、施工后期1. 现场清理:施工完成后,对施工现场进行清理,拆除临时设施,恢复场地原貌。
市政工程施工中的弱电工程施工是一个非常重要的环节,它涉及到许多复杂的工序和工艺,对于施工的质量要求也相当高。
本文将详细介绍市政工程施工中弱电工程施工的相关内容。
一、弱电工程的定义和分类弱电工程是指电压在220V以下的电气工程,主要包括通信工程、监控工程、自动化控制工程等。
在市政工程施工中,弱电工程主要包括城市照明监控系统、交通信号控制系统、排水监测系统等。
二、弱电工程施工前的准备工作1. 设计审核:在施工前,需要对设计图纸进行审核,确保设计符合规范和实际需求。
2. 材料准备:根据设计要求,准备相应的弱电设备和材料,如通信设备、监控设备、电缆等。
3. 现场勘察:对施工现场进行勘察,了解现场环境、地形地貌、交通情况等,为施工提供依据。
4. 施工方案制定:根据设计要求和现场情况,制定详细的施工方案,包括施工步骤、施工方法、施工进度等。
三、弱电工程施工过程1. 电缆敷设:根据设计要求,进行电缆的敷设,包括开挖沟槽、铺设电缆、固定电缆等。
2. 设备安装:根据设计要求,进行通信设备、监控设备等安装,包括设备固定、接线等。
3. 系统调试:对施工完成的系统进行调试,确保系统正常运行,如通信系统、监控系统等。
4. 系统验收:在系统调试正常后,进行系统验收,确保系统满足设计要求和实际需求。
四、弱电工程施工注意事项1. 施工安全:在施工过程中,要严格遵守安全规定,确保施工安全。
2. 质量控制:严格控制施工质量,确保施工符合设计和规范要求。
3. 环境保护:在施工过程中,要注意保护环境,减少对环境的影响。
4. 协调沟通:与相关部门和单位保持良好沟通,确保施工顺利进行。
总之,市政工程施工中的弱电工程施工是一个复杂的工程,需要充分做好准备工作,严格控制施工过程,确保施工质量和安全。
只有这样,才能建设出高质量的市政工程,为城市的发展做出贡献。
弱电工程施工工序一、前期准备阶段1. 确定施工方案:在施工前,施工方案是至关重要的一个环节。
施工方案要根据设计图纸进行合理规划,并充分考虑现场实际情况,确定施工的流程和方法。
2. 立项审批:在确定好施工方案后,需要进行立项审批,申请施工许可证,在确保合规的前提下,开始施工准备工作。
3. 施工人员培训:施工团队需要进行培训,明确各自的工作内容和责任,确保施工人员具备相关的技能和知识。
4. 采购材料设备:根据设计图纸和施工方案,对所需的材料和设备进行采购,并进行验收和入库。
5. 环境准备:对施工现场进行清理和布置,确保施工现场无障碍、安全。
二、施工阶段1. 弱电管线敷设:首先进行弱电管线的敷设工作,包括数据、电话、电视、监控、音视频等各种线缆的敷设,要确保管线布置合理,避免相互干扰。
2. 弱电设备安装:在管线敷设完成后,需要进行弱电设备的安装工作,包括各种通信设备、监控设备、音视频设备等的安装和调试。
3. 弱电系统测试:在设备安装完成后,需要对整个弱电系统进行测试,确保系统各部分设备正常运行,能够满足设计要求。
4. 弱电系统调试:经过测试合格后,需要对弱电系统进行调试,调整各种参数,确保弱电系统的稳定性和可靠性。
5. 弱电系统验收:在施工完成后,需要进行弱电系统的验收,由相关部门或单位对弱电系统进行验收,确认系统是否符合设计要求,并出具验收报告。
6. 系统交付使用:在弱电系统验收合格后,将系统交付给用户使用,同时对用户进行培训,让用户了解系统的使用方法和注意事项。
三、后期维护阶段1. 系统维护保养:弱电系统的维护保养是系统稳定运行的重要保证,需要定期对系统进行检查和维护,保证系统的正常运行。
2. 故障处理:如果系统出现故障,需要及时处理,找出故障原因并进行修复,以确保系统的正常运行。
3. 系统升级更新:随着科技的发展和用户需求的变化,需要对系统进行升级更新,引入新的技术和设备,使系统保持领先水平。
通过以上工序的施工,可以确保弱电系统的正常运行和稳定性,为用户提供优质的服务和体验。
弱电安装工程施工工艺及方法
2、施工方法
1)线管暗敷
电管管口的螺纹长度,不宜过长或过短,与原管子的螺纹标准长度相等,一般的螺纹长度为15~20mm。
管子安装前必须清除管内毛刺和铁屑,电管接头应用束结。
管子必须用钢锯或沙轮切割机切断,断口应用锉刀锉平,并锉去毛刺,保证管口光滑,严禁火焰切割。
2)明管敷设及线槽工艺:
当敷设明管只有一个弯时,应不小于管外径的4倍,整排钢管在转弯处宜弯成同心圆,线管全长超过下列长度时中间应设分线盒或接线盒。
管子排列应横平竖直,多根管子排列间距应相等对称,同规格管子的间距允许偏差为5mm,水平度或垂直度在任何段2米内允许偏差为3mm。
电管在平顶内敷设时,要有支架固定牢靠,灯头箱位置正确,并要加木条用木螺丝或元钉固定,如吸在楼板上(平顶上)安装要求在土建吊平顶前敷设完毕。
在桥架、管道安装结束,吊顶封板之前,填写隐蔽工程验收单,请监理验收。
3)线缆敷设施工工艺
线缆的布放应平直,不得产生扭绞、打圈等现象,不应受到外力的压挤和损伤,特别是光缆;转弯处的半径一定要大于线缆的十倍半径(4对双绞线要大于30mm);如果光缆和双绞线在同一线槽内,光缆不要放在线槽的最下面,避免挤压光缆。
垂直线槽中,要求每隔60cm在线槽上扎一下。
每一根线缆两端(配线柜端和终端出口端)都要有相同的、牢固的、字迹清楚的、统
一的编号(编号标签统一打印,避免字迹不清楚和手写难以辨认的问题)。
线缆在终端出口处要拉出不小于50cm的接线余量,盘好放在预埋盒内。
防止其它工序施工时损坏线缆。
配线柜处,线缆接线余量将根据每层楼面情况按技术督导意见留足(一般情况,线缆进配线柜后留5米)。
一、前言弱电工程是指通信、监控、安防、楼宇自控等系统在建筑物或公共设施中的安装与施工。
为确保施工质量,保障工程安全,特制定本施工细则。
二、施工准备1. 施工前,对施工图纸进行仔细阅读,了解工程的整体布局、设备选型、线路走向等。
2. 检查施工所需材料、设备是否齐全,符合设计要求。
3. 组织施工人员进行技术交底,明确施工要求、注意事项及安全措施。
4. 按照设计规范,对施工现场进行勘察,了解现场环境、建筑结构等情况。
5. 制定施工进度计划,明确各阶段的施工任务和时间节点。
三、施工工艺1. 管槽施工(1)根据设计要求,确定管槽的走向、规格和数量。
(2)按照规范要求,进行管槽的开挖、敷设和固定。
(3)管槽开挖时,注意保护地下管线和设施。
(4)管槽敷设后,进行隐蔽工程验收。
2. 线缆敷设(1)按照设计要求,选择合适的线缆类型、规格和数量。
(2)线缆敷设前,对线缆进行检查,确保无损伤、短路等问题。
(3)线缆敷设时,注意保持线缆平直,避免扭曲、打结。
(4)线缆固定时,采用合适的固定方式,确保线缆牢固。
3. 设备安装(1)按照设计要求,确定设备的安装位置、高度和间距。
(2)设备安装前,对设备进行检查,确保无损坏。
(3)设备安装时,注意保持设备的水平、垂直度。
(4)设备安装后,进行调试,确保设备正常运行。
4. 系统调试(1)按照设计要求,进行系统调试,确保各子系统之间协调运行。
(2)调试过程中,对系统进行性能测试、安全测试等。
(3)调试完成后,进行试运行,确保系统稳定可靠。
四、质量控制1. 严格遵循国家相关规范和标准,确保施工质量。
2. 施工过程中,对关键工序进行严格把控,确保各环节质量达标。
3. 定期对施工质量进行检查,发现问题及时整改。
4. 施工完成后,进行竣工验收,确保工程质量。
五、安全措施1. 施工人员必须佩戴安全帽、安全带等防护用品。
2. 严格按照操作规程进行施工,防止发生意外事故。
3. 施工现场设置警示标志,确保人员安全。
弱电施工工序资料弱电施工是现代建筑中不可或缺的一环,它涵盖了电力系统、通信系统、安防系统等各方面。
在进行弱电施工前,有一系列的工序需要按照规范和步骤进行,以确保整个施工过程顺利、高效地进行。
以下是弱电施工的一般工序资料,供相关人员参考及执行。
1. 工程准备阶段在进行弱电施工前,需要进行充分的工程准备工作,包括但不限于: - 对工程环境进行勘察和评估,了解建筑结构和设计图纸; - 制定详细的弱电系统设计方案,并根据实际需求调整; - 确定施工人员及其分工,安排工作计划和进度表; - 准备施工所需工具、材料和设备,确保物资充足; - 制定安全措施和应急预案,确保施工安全。
2. 管线敷设阶段弱电施工中的管线敷设是一个重要的环节,它需要按照一定顺序和标准进行:1. 根据设计方案确定管线布置位置和路径; 2. 按照设计要求进行预埋管线结构的准备工作; 3. 进行管线敷设,包括电缆、光纤等,确保布置整齐、牢固; 4. 完成管线连接和标识,做好记录和验收工作。
3. 设备安装调试阶段在管线敷设完成后,需要进行设备的安装和调试工作,具体步骤如下: - 安装设备底座和支架,根据设计要求调整位置和高度; - 连接设备和管线,确保连接牢固、电气正常; - 进行设备调试和监测,验证设备功能和性能; - 完成设备的调试记录和验收报告,确保设备正常运行。
4. 系统整体调试阶段在设备安装调试完成后,需要进行整个系统的联调和调试工作,以确保系统的协调运行: 1. 逐一联通各个部件和设备,检验信号和数据传输是否正常; 2. 检查各个系统之间的接口和协议是否匹配,进行必要的调整; 3. 进行整体系统的功能和性能测试,模拟实际场景进行验证; 4. 完成系统调试记录和验收报告,准备系统投入使用。
弱电施工是一个细致且必不可少的工程环节,在施工过程中需严格按照相关规范和工序进行操作,确保工程质量和安全。
只有通过认真准备和执行每一个工序,才能最终完成一项满意的弱电工程。
弱电机房工程主要施工工艺及方法主要工程项目的施工程序和施工方法1. 总施工工艺流程施工技术、物资、人员准备2. 机房内吊顶板施工方法2.1 弹吊顶标高线及龙骨吊杆、灯具位置线。
2.2 固定龙骨吊杆、灯具吊杆及照明线管。
2.3 固定吊顶龙骨,安装上海“浦飞尔”条形铝合金吊顶板。
a) 配合监控和其它有关施工,在顶板上开洞安装备。
2. 墙面彩钢板施工工艺机房墙(柱)面采用彩钢板做为装饰面层。
3.1 工艺流程:弹墙板安装位置安装主龙骨安装彩钢板3.2 安装顶地龙骨。
3.3 安装彩钢板,调整垂直度及缝隙间距。
3.4 安装彩钢板,板缝扣条。
3. 玻璃隔墙安装施工工艺为体现机房场地高科技的含量和保证机房场地的通透性;主房内的隔断墙均采用12厚钢化玻璃隔墙;同时考虑到防火分区的需要;走廊玻璃隔断采用12厚单片铯钾防火玻璃。
4.1 施工准备:玻璃隔墙所用之玻璃品种和厚度按设计要求选用。
4.2 操作工艺4.2.1 施工时,先按图纸尺寸在墙上弹出垂线,并在地面及顶棚上弹出隔墙的位置线。
4.2.2 根据已弹出的位置线,按照设计规定的做法;焊接型钢骨架。
4.2.3 做玻璃隔墙框架时,要将上下边框用角钢做V型支撑;牢固固定在顶板和地板上;不得晃动。
4.3 主控项目规定的做法;焊接型钢骨架4.3.1 玻璃隔墙工程所用材料的品种、规格、性能。
颜色应符合设计要求。
玻璃板接缝要均匀。
4.3.2 玻璃板隔墙的安装必须牢固。
玻璃板隔墙胶垫的安装应正确。
4.4 一般项目4.4.1 玻璃隔墙表面应色泽一致、平整洁净、清晰美观。
4.4.2 玻璃隔墙接缝应横平竖直,玻璃应无裂痕、缺损和划痕。
4.4.3 玻璃板隔墙嵌缝及玻璃砖隔墙勾缝应密实平整、均匀顺直、深浅一致。
4.4.4 玻璃隔墙安装的允许偏差和检验方法应符合《建筑装饰装修工程施工质量验收规范》表7.5.10 的规定。
4.5 不锈钢饰面防火玻璃隔断4.5.1 按施工平面图在地面上放出隔墙位置线,并用线锤将地面位置线返到顶上。
弱电工程施工主要工序如下:一、施工准备1. 资源准备:为满足工程需要,配备技术管理员,建立高效的工作机构,确保工程管理质量。
2. 资料准备:备齐施工管理资料和施工验收规范,熟悉学习图纸,掌握施工要点。
3. 安全和技术培训:组织现场施工人员进行安全教育和技术交底,制定安全操作规程。
4. 原材料检验:做好原材料检验准备工作,确保原材料质量。
二、施工工序1. 布线系统施工(1)电缆桥架安装:根据设计图纸,安装电缆桥架,固定支架,连接桥架,保持桥架平行、垂直,桥架间距合理。
(2)电缆敷设:按照设计要求,敷设电缆,保证电缆排列整齐,固定可靠,标识清晰。
(3)线槽敷设:安装线槽,固定线槽支架,敷设绝缘导线,线槽内绝缘导线排列整齐,固定可靠。
(4)绝缘导线敷设:按照设计要求,敷设绝缘导线,绝缘导线固定间距均匀,不得有交叉、缠绕现象。
2. 设备安装(1)设备选型:根据设计要求,选择合适的设备型号、规格。
(2)设备安装:按照设计图纸,安装设备,设备安装平稳、固定可靠,设备接线正确。
(3)设备调试:设备安装完成后,进行调试,确保设备性能满足设计要求。
3. 系统调试(1)单体设备调试:对各单体设备进行调试,确保设备正常运行。
(2)系统联动调试:进行系统联动调试,检查各设备之间的协同工作能力,确保系统稳定运行。
(3)系统性能测试:对系统进行性能测试,确保系统性能满足设计要求。
4. 系统验收(1)资料验收:检查施工资料齐全,符合相关规范要求。
(2)设备验收:检查设备型号、规格、性能是否符合设计要求。
(3)工程质量验收:检查工程质量,包括电缆桥架、线槽、绝缘导线、设备安装等,确保工程质量满足要求。
(4)系统功能验收:进行系统功能测试,确保系统功能完善,满足使用需求。
三、施工后期1. 清理施工现场:施工完成后,清理施工现场,保持环境整洁。
2. 培训操作人员:对操作人员进行培训,确保操作人员掌握设备使用方法和操作规程。
3. 售后服务:提供设备售后服务,包括设备维护、维修、更换等。
施工过程可分为四个阶段:即施工准备、施工阶段、调试开通和竣工验收阶段。
结合本公司的实际情况,制定本流程。
1.学习掌握相关的规范和标准严格遵守建造弱电安装工程施工及验收规范和所在地区的安装工艺标准及当地有关部门的各项规定。
本项目应遵守的规定主要有:《有线电视系统工程技术规范》(GBJ50200-94)《通信光缆的普通要求》(GB/T7427-87)《民用闭路监视电视系统工程技术规范》(GB50116-92)《建造及建造群综合布线系统工程设计规范》(CECS72-95)《商用建造线缆标准》(EAI/TIA-568A)2.熟悉和审查图纸熟悉和审查图纸包括学习图纸,了解图纸设计意图,掌握设计内容和技术条件,会审图纸后形成记要,由设计、建设、施工三方共同签字,作为施工图的补充技术文件。
核对土建与安装图纸之间有无矛盾和错误,明确各专业之间的配合关系。
3.施工工期的时间表详见施工进度计划表4.技术交底明确所承担施工任务的特点、技术质量要求、系统的划分、施工工艺、施工要点和注意事项等,做到心中有数,以利于有计划、有组织,多快好省的完成任务。
二是对工程技术的具体要求、安全措施、施工程序、配制等。
5.施工预算建造安装工程预算,按不同的设计阶段编制的可以分为:设计概算、施工图预算、设计预算等。
《安全防范工程费用概算编制办法》(GA/T70-94)由国家公安部发布作为公共安全行业标准在全国推行,参照执行。
6.施工组织设计配合土建工程及其他工程,注意和遵循其施工规律。
1.预留孔洞和预埋管线与土建工程的配合在土建基础施工中,应做好接地工程引线孔、地坪中配管的过墙孔、电缆过墙保护管和进线管的预埋工作。
2.线槽架的施工与土建工程的配合线槽架的安装施工,在土建工程基本结束以后,与其他管道(风管、给排水管)的安装同步进行,也可稍迟于管道安装一段时间,但必须解决好弱电线槽架与管道在空间位置上的合理安置和配合。
3.管线施工与装饰工程的配合配线和穿线工作,在土建工程彻底结束以后,与装饰工程同步进行,进度安排应避免装饰工程结束以后,造成穿线敷设的艰难。
弱电工程施工工艺流程一、立项阶段1. 项目调研:了解项目的具体需求,包括建筑结构、使用功能、规模等。
2. 方案设计:根据项目需求,设计合适的弱电系统方案,并与建筑设计师、结构工程师协商。
3. 预算编制:根据方案设计,编制弱电系统的预算,包括设备、材料、人工费用等。
4. 审批阶段:将方案设计和预算提交相关部门审核,获得立项批复。
二、准备阶段1. 采购材料:根据预算和方案设计,采购所需设备、材料。
2. 确定施工队伍:选派专业施工队伍负责弱电工程的施工。
3. 制定施工计划:根据项目要求,制定详细的施工计划,包括施工进度、施工过程控制、质量管理等。
4. 安全管理:制定安全生产方案,确保施工过程中的安全。
三、施工阶段1. 现场布线:根据方案设计,进行弱电系统的布线工作,包括布设电缆、线槽等。
2. 安装设备:根据布线图纸,安装各类弱电设备,包括监控摄像头、报警器等。
3. 调试:安装完成后,对设备进行调试,确保设备运行正常。
4. 验收:完成弱电系统的调试后,邀请相关部门进行验收,验收合格后可以进行下一步工作。
四、竣工阶段1. 编制竣工报告:记录工程施工过程及结果,提交相关部门备案。
2. 完善文件:整理竣工文档,包括编制弱电系统图纸、技术资料等。
3. 项目验收:项目验收由相关部门进行,验收合格后颁发竣工验收证书。
4. 交付使用:弱电系统竣工后,交付给业主使用,并提供相关操作指导和维护保养建议。
五、维护阶段1. 定期维护:定期对弱电系统进行维护保养,确保系统的正常运行。
2. 故障处理:出现故障时,及时进行维修处理,确保系统长期稳定运行。
3. 更新升级:根据业主需求及技术发展,定期对系统进行升级更新,提升系统性能。
对于弱电工程的施工工艺流程,需要严格按照规定的流程进行操作,确保项目顺利进行并达到预期效果。
通过严谨的施工管理与技术实施,可以为客户提供高品质、高效率的弱电系统工程服务。
弱电工程施工方案弱电工程一般指的是建筑物内部的电缆布线及相关设备的安装和调试工作。
弱电系统主要包括通信、监控、安防、广播、网络等系统。
施工方案的编制需要根据设计图纸和施工要求进行,下面是一个简要的弱电工程施工方案:一、前期准备工作:1.组织人员安排施工队伍,确定施工队长,确定各个班组的职责和任务。
2.准备材料和设备准备好施工需要的电缆、插座、面板、机柜等弱电设备和材料,确保施工顺利进行。
二、施工准备工作:1.现场勘测根据设计图纸,对施工现场进行勘测,确定电缆、插座等设备的布置位置和数量。
2.施工平面图绘制根据勘测结果,制作施工平面图,标明各个设备和材料的布置位置。
3.施工工艺流程规划根据施工平面图,制定施工工艺流程,明确各个工序的先后顺序和施工要求。
三、施工步骤:1.电缆敷设根据施工平面图,先敷设主干线电缆,然后再敷设分支线电缆,确保电缆的走向与设计要求一致。
2.插座、面板等设备安装根据设计要求,安装插座、面板等弱电设备,确保安装牢固可靠。
3.设备连接和调试将电缆与设备进行连接,进行设备的调试和测试,确保设备工作正常。
四、质量控制:1.施工质量检查制定施工质量检查计划,对施工过程中的关键节点和关键设备进行现场检查和验收。
2.施工质量记录对施工过程中的施工情况、质量问题进行记录,包括施工时间、材料使用情况、施工人员等。
五、安全防护:1.施工现场的安全防护确保施工现场的安全,设置警示标识,保证施工人员的安全。
2.对施工人员进行安全培训对施工人员进行安全培训,学习和掌握相关安全防护知识。
以上仅为弱电工程施工方案的一个简要概述,具体的施工方案还需要根据实际情况进行进一步的完善和具体化。
在施工过程中,还需要注意施工问题的及时解决和项目的进度控制,确保施工质量和进度的达到预期目标。
目录第1章施工组织设计总体设想、针对本工程方案及施工段划分1。
1工程概况1.2项目管理班子配备1。
3针对本工程方案1。
3.1施工组织管理1。
3。
2工程管理目标1。
3.3施工现场要求1.4施工时间安排1.4。
1确保工期的技术组织措施1.5系统测试、验收及竣工资料1.6施工配合及施工段划分第2章劳动力计划、主要设备材料、构件的用量计划及民工工资支付保证措施2.1劳动力安排计划2.2要设备材料、构件的用量计划2。
3民工工资支付保证措施第3章施工进度计划及各阶段进度的保证措施3。
1施工进度计划说明3.2项目进度计划的安排3.3施工进度计划的管理3。
4项目施工进度保证措施第4章施工现场平面布置和临时设施、临时道路布置4.1施工组织管理4。
1。
1组织机构4。
1。
2组织职能设置4。
2项目的质量、进度及安全目标4。
2。
1质量目标4。
2.2进度目标4。
2。
3安全目标4。
3施工现场平面布置、临时设施及部署4。
3.1施工现场要求4.3。
2施工条件准备4。
3。
3劳动力使用计划4。
3.4技术准备4.3.5项目管理总体安排4.3.6与总包、机电、装修单位的协调第5章专项工程施工方案、工程项目实施的重点和难点及技术措施5.1施工难点与重点5。
2主要施工工序5。
3弱电综合管路系统5.4线缆敷设5。
5各系统施工方案和技术措施5.5.1综合布线系统5。
5.2计算机网络系统5。
5.3有线电视系统5。
5.4公共广播系统5。
5.5安防监控系统5。
5.6防盗报警系统5.5.7校园一卡通系统5。
5.8多功能会议系统5.5.9多媒体显示与查询系统5。
5.10弱电机房工程5。
5。
11防雷及接地第6章安全、文明施工及环保措施6。
1工程安全文明施工管理概述6。
2确保安全生产的技术组织措施6。
3.确保文明施工的技术组织措施6。
4环境保护的技术组织措施第7章项目管理班子配备7。
1项目组织管理概述7.2项目负责人7。
3项目组的组织职责第8章质量保证体系及措施8。
弱电工程施工工序
施工过程可分为四个阶段:即施工准备、施工阶段、调试开通和竣工验收阶段。
结合本公司的实际情况,制定本流程。
一.施工准备
1.学习掌握相关的规范和标准
严格遵守建筑弱电安装工程施工及验收规范和所在地区的安装工艺标准及当地有关部门的各项规定。
本项目应遵守的规定主要有:
《有线电视系统工程技术规范》(GBJ50200-94)
《通信光缆的一般要求》(GB/T7427-87)
《民用闭路监视电视系统工程技术规范》(GB50116-92)
《建筑及建筑群综合布线系统工程设计规范》(CECS72-95)
《商用建筑线缆标准》(EAI/TIA-568A)
2.熟悉和审查图纸
熟悉和审查图纸包括学习图纸,了解图纸设计意图,掌握设计内容和技术条件,会审图纸后形成纪要,由设计、建设、施工三方共同签字,作为施工图的补充技术文件。
核对土建与安装图纸之间有无矛盾和错误,明确各专业之间的配合关系。
3.施工工期的时间表
详见施工进度计划表
4.技术交底
明确所承担施工任务的特点、技术质量要求、系统的划分、施工工艺、施工要点和注意事项等,做到心中有数,以利于有计划、有组织,多快好省的完成任务。
二是对工程技术的具体要求、安全措施、施工程序、配制等。
5.施工预算
建筑安装工程预算,按不同的设计阶段编制的可以分为:设计概算、施工图预算、设计预算等。
《安全防范工程费用概算编制办法》(GA/T70-94)由国家公安部发布作为公共安全行业标准在全国推行,参照执行。
6.施工组织设计
二.施工阶段
配合土建工程及其他工程,注意和遵循其施工规律。
1.预留孔洞和预埋管线与土建工程的配合
在土建基础施工中,应做好接地工程引线孔、地坪中配管的过墙孔、电缆过墙保护管和进线管的预埋工作。
2.线槽架的施工与土建工程的配合
线槽架的安装施工,在土建工程基本结束以后,与其他管道(风管、给排水管)的安装同步进行,也可稍迟于管道安装一段时间,但必须解决好弱电线槽架与管道在空间位置上的合理安置和配合。
3.管线施工与装饰工程的配合
配线和穿线工作,在土建工程完全结束以后,与装饰工程同步进行,进度安排应避免装饰工程结束以后,造成穿线敷设的困难。
4.各控制室布置与装饰工程的配合
各控制室的装饰应与整体的装饰工程同步,弱电系统设备的定位、安装、接线端连接,应在装饰工程基本结束时开始。
三.调试开通阶段
先单体设备或部件调试,而后局部或区域调试,最后整体系统调试,具体调试按系统种类而定。
四.竣工验收阶段
本工程验收分为隐蔽工程、分项工程和竣工工程三项步骤进行
1.隐蔽工程验收
弱是安装中的线管预埋、直埋电缆、接地极等都有属隐蔽工程,这些工程在下道工序施工前,应由建设单位代表(或监理人员)进行隐蔽工程检查验收,并认真输好隐蔽工程验收手续,纳入技术档案。
2.分项工程验收
某阶段工程结束,或某一分项工程完工后,由建设单位会同设计单位进行分项验收;有些单项工程则由建设单位申报当地主管部门进行验收。
3.竣工验收
工程竣工验收是对整个工程建设项目的综合性检查验收。
在工程正式验收前,由施工单
位进行预验收,检查有关的技术资料、工程质量,发现问题及时解决好。
再由建设单位会同设计单位和由建设单位申报当地主管部门进行验收。
(二)、施工工艺
在施工全过程中严格按照工程质量检验评定标准逐项检查操作质量,在工程完工后,对施工质量进行评定,并备好质量保证资料,保证交付使用的工程达到设计要求和满足使用功能。
一、电气线路敷设
A.一般规定
1.电缆(线)敷设前,做外观及导通检查,并用直流500V兆欧表测量绝缘电阻,其电阻不小于5MΩ;当有特殊规定时,应符合其规定。
2.线路按最短途径集中敷设,横平竖直、整齐美观、不宜交叉。
3.线路不应敷设在易受机械损伤、有腐蚀性介质排放、潮湿以及有强磁场和强静电场干扰的区域;必要时采取相应保护或屏蔽措施。
4。
当线路周围温度超过65℃时,采取隔热措施;位处有可能引起火灾的火源场所时,加防火措施。
5.线路不宜平行敷设在高温工艺设备、管道的上方和具有腐蚀性液体介质的工艺设备、管道的下方。
6.线路与绝热的工艺设备,管道绝热层表面之间的距离应大于200mm,与其他工艺设备、管道表面之间的距离应大于150mm。
7.线路的终端接线处以及经过建筑物的伸缩缝和沉降逢处,应留有适当的余度。
8.线路不应有中间接头,当无法避免时,应在分线箱或接线盒内接线,接头宜采用压接;当采用焊接时应用无腐蚀性的焊药。
补偿导线宜采用压接。
同轴电缆及高频电缆应采用专用接头。
9.敷设路时,不宜在混凝土土梁、柱上凿安装孔。
10.线路敷设完毕,应进行校线及编号,并按第一条的规定,测量绝缘电阻。
11.测量线路绝缘时,必须将已连接上的设备及元件断开。
B.电缆的敷设
1.敷设电缆时的环境温度不应低于-7℃。
2.敷设电缆时应合理安排,不宜交叉;敷设时应防止电缆之间及电缆与其他硬物体之间的磨擦;固定时,松紧应适度。
3.多芯电缆的弯曲半径,不应小于其外径的6倍。
4.信号电缆(线)与电力电缆交叉时,宜成直角;当平行敷设时,其相互间的距离应符合设计规定。
5.在同一线槽内的不同信号、不同电压等级的电缆,应分类布置;对于交流电源线路和连锁线路,应用隔板与无屏蔽的信号线路隔开敷设。
6.电缆沿支架或在线槽内敷设时应在下列各处固定牢固:(1)电缆倾斜坡度超过45°或垂直排列时,在每一个支架上。
(2)电缆倾斜坡度不超过45°且水平排列时,在每隔1~2个支架上。
(3)和补偿余度两侧以及保护管两端的第一、第二两个支架上。
(4)引入仪表盘(箱)前300~400mm处。
(5)引入接线盒及分线箱前150~300mm处。
7.线槽垂直分层安装时,电缆应按下列规定顺序从上至下排列:
仪表信号线路;
安全连锁线路;
交流和直流供电线路;
8.明敷设的信号线路与具有强磁场和强电场的电气设备之间的净距离,宜大于1.5m;当采用屏蔽电缆或穿金属保护管以及在线槽内敷设时,宜大于0.8m。
