化粪池施工方案
- 格式:doc
- 大小:38.50 KB
- 文档页数:10
化粪池专项施工方案最终版一、工程概况本项目为化粪池的专项施工方案。
化粪池是用于储存和分解粪便的设施,采用先进的处理技术,为生活污水处理提供解决方案。
本次施工涉及到化粪池的设计、建设、安装和维护,旨在改善城市卫生环境,提高生活质量。
二、施工流程1.前期准备1.1确认施工范围和数量,制定详细的工程计划。
1.2选购所需材料和设备,确保质量合格。
1.3制定施工安全方案,确保工人安全施工。
2.设计和施工准备2.1根据需求,设计化粪池的尺寸和结构,确保容量和使用寿命满足要求。
2.2为化粪池找到合适的安装位置,确保易于清理和维护。
2.3准备施工现场,清理并平整地面。
2.4搭建施工临时设施,包括办公室、生活区、存放设备的仓库等。
3.基础施工3.1按照设计要求,挖掘化粪池的基坑。
3.2铺设并夯实工程基础,确保稳定性。
3.3搭建施工支架,为后续施工做准备。
4.建设化粪池4.1安装化粪池的主体结构,包括预制件的组装和焊接等。
4.2完善化粪池的结构,如加装检修孔、进、出水口等。
4.3检查化粪池的密封性和功能性,确保没有漏水和破损。
5.安装设备和管道5.1安装进、出水口的管道系统,确保顺畅的出水和进水。
5.2安装通风设备,确保化粪池内有良好的空气流通。
5.3安装消防设备,确保设备正常使用和容易检修维护。
6.消毒和试运行6.1使用规范的消毒药剂对化粪池进行全面消毒。
6.2进行试运行,检测设备和管道的正常运行状态。
6.3对试运行中发现的问题进行处理和修复。
7.现场清理和收尾7.1清理施工现场,清除杂物和垃圾。
7.2对所有设备和管道进行最终检查,确保完好和安全。
7.3完成施工记录和验收报告,确保施工过程的可追溯性。
三、安全措施1.在施工现场设置明显的安全警示标志,提醒人员注意安全。
2.在施工现场配备必要的安全防护设备。
3.建立安全施工制度,制定施工时的操作规程。
4.对参与施工的工人进行安全培训,提高他们的安全意识。
四、质量控制1.对所有材料进行验收,确保质量合格。

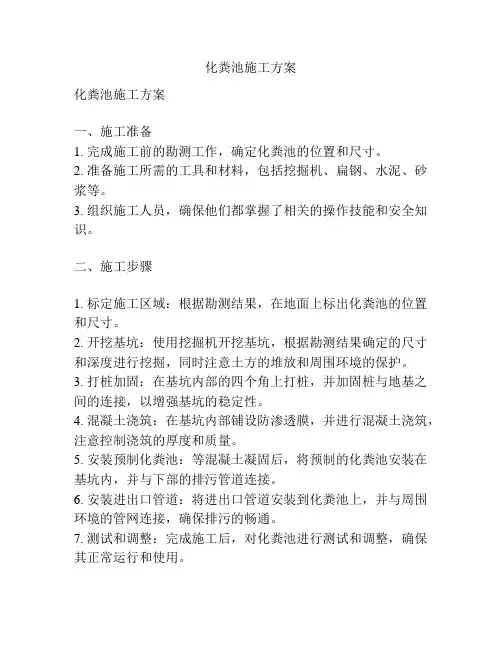

化粪池施工方案化粪池施工方案一、施工准备1. 完成施工前的勘测工作,确定化粪池的位置和尺寸。
2. 准备施工所需的工具和材料,包括挖掘机、扁钢、水泥、砂浆等。
3. 组织施工人员,确保他们都掌握了相关的操作技能和安全知识。
二、施工步骤1. 标定施工区域:根据勘测结果,在地面上标出化粪池的位置和尺寸。
2. 开挖基坑:使用挖掘机开挖基坑,根据勘测结果确定的尺寸和深度进行挖掘,同时注意土方的堆放和周围环境的保护。
3. 打桩加固:在基坑内部的四个角上打桩,并加固桩与地基之间的连接,以增强基坑的稳定性。
4. 混凝土浇筑:在基坑内部铺设防渗透膜,并进行混凝土浇筑,注意控制浇筑的厚度和质量。
5. 安装预制化粪池:等混凝土凝固后,将预制的化粪池安装在基坑内,并与下部的排污管道连接。
6. 安装进出口管道:将进出口管道安装到化粪池上,并与周围环境的管网连接,确保排污的畅通。
7. 测试和调整:完成施工后,对化粪池进行测试和调整,确保其正常运行和使用。
三、施工注意事项1. 施工期间,要注意保护周围环境,尽量减少噪音、灰尘等对周围居民的影响。
2. 施工过程中,要确保施工人员的安全,做好安全防护工作,如佩戴安全帽、防护服等。
3. 施工前要对挖掘机等施工设备进行检查和维护,确保其正常运行。
4. 在混凝土浇筑过程中,要注意控制浇筑的厚度和质量,避免出现混凝土质量不均匀或混凝土凝固不彻底的情况。
5. 在安装化粪池和管道时,要确保连接牢固,避免出现渗漏或堵塞等问题。
6. 完成施工后,要对化粪池进行测试和调整,确保其正常运行和使用。
通过以上方案,可以确保化粪池的施工质量和安全,为后续的使用和维护提供了保障。
同时,在施工过程中,合理安排工作流程和保护措施,可减少对周围环境和人员的影响,提高施工效率。
最终,科学、规范地完成施工任务,将确保化粪池具备良好的使用性能和耐久性。
化粪池清淤施工方案化粪池清淤施工方案一、工程概述:本次工程是对化粪池进行清淤施工,以解决化粪池淤积引起的排污不畅问题,确保化粪池的正常使用。
二、工程流程:1. 准备工作:清理工程现场,搭建施工围挡,确保施工环境安全。
2. 施工准备:准备化粪池清淤所需的工具和设备,包括排污泵、抽污机、护目镜、雨衣等。
3. 排空化粪池:将化粪池的底部污沙全部清除,不留任何残留物。
可以通过使用排污泵进行排空,或者使用抽污机来抽取污物。
4. 清洗化粪池:使用高压水枪对化粪池内部进行彻底清洗,将内壁和底部的污垢清除干净。
5. 检查化粪池结构:完成清洗后,对化粪池结构进行检查,确保没有出现渗漏或其他损坏现象。
如有问题,需要及时处理。
6. 增加通气设施:为了提高化粪池的通气效果,可以在化粪池盖上增设通气管或其他通气装置。
7. 整理现场:清理施工现场,清除施工过程中产生的垃圾和泥浆等废弃物。
8. 维护保养:清淤工作完成后,需要定期进行维护保养,以保证化粪池的正常运行。
三、施工安全:在施工过程中,务必遵守以下安全措施:1. 工人需穿戴好相关安全装备,如安全帽、防滑鞋、护目镜等,保障人身安全。
2. 注意排气通风,避免有害气体积聚。
3. 操作人员需具备相关施工经验,熟悉操作规程。
4. 工作人员之间需密切配合,做好安全交底和沟通。
5. 严禁在化粪池中吸烟或使用明火。
6. 施工现场应保持整洁,杂物必须堆放整齐,防止发生意外。
四、工程质量标准:1. 化粪池清淤完成后,化粪池内部应完全干净,无残留污物。
2. 清淤前后进行水平高度测量,测量结果应无明显偏差。
3. 化粪池结构检查合格,无漏水、渗漏情况。
4. 通气设施安装完好,通风效果良好。
五、施工时限:根据化粪池的实际情况和施工条件,预计本次清淤施工工期为3天。
综上所述,本方案详细阐述了化粪池清淤的施工方案,包括工程流程、施工安全、质量标准等内容,以确保工程顺利进行并达到预期效果。
同时,也强调了施工过程中的安全措施,保障工人的身体健康和生命安全。
一、工程概况本工程为某住宅小区化粪池安装工程,化粪池主要用于收集和分离生活污水中的固体和液体,防止管道堵塞。
本次工程需安装的化粪池为钢筋混凝土化粪池,有效容积为100立方米。
二、施工准备1. 施工人员:组织一支经验丰富的施工队伍,包括施工负责人、技术员、施工员、电工、焊工等。
2. 施工材料:钢筋混凝土、钢筋、水泥、砂、石子、防水材料、管道等。
3. 施工设备:挖掘机、搅拌机、混凝土泵、吊车、电焊机、切割机、水准仪、全站仪等。
4. 施工图纸:熟悉化粪池设计图纸,明确化粪池的尺寸、位置、结构等。
三、施工工艺及方法1. 基坑开挖:根据设计图纸,确定化粪池位置,进行基坑开挖。
开挖深度应比化粪池深度多0.5米,四周加宽1.5米作为工作面。
注意保持基坑干燥,防止地下水渗入。
2. 基坑处理:对基坑底部进行平整,清除杂物,铺设砂垫层,厚度为0.1米,夯实系数大于0.95。
3. 钢筋制作与绑扎:根据设计图纸,制作钢筋,进行绑扎。
钢筋应采用HPB235级钢筋,末端应作180弯钩,弯弧内直径不应小于钢筋的2.5倍,弯钩的弯后平直部分长度不应小于钢筋直径的3倍。
4. 混凝土浇筑:在钢筋绑扎完成后,进行混凝土浇筑。
混凝土采用C20强度等级,采用搅拌机搅拌,混凝土泵输送。
浇筑过程中,注意振捣密实,确保混凝土质量。
5. 防水处理:在化粪池内外壁涂刷防水涂料,厚度为2毫米,防止渗漏。
6. 管道安装:根据设计图纸,安装进出水管、检查井等管道。
管道接口应严密,防止泄漏。
7. 检查与验收:施工过程中,对化粪池结构、防水、管道等进行检查,确保质量符合要求。
施工完成后,进行验收,合格后方可投入使用。
四、施工注意事项1. 施工过程中,应严格按照设计图纸和施工规范进行操作,确保工程质量。
2. 施工现场应保持整洁,防止污染环境。
3. 施工过程中,注意安全防护,防止安全事故发生。
4. 施工完成后,及时清理施工现场,恢复原状。
五、施工进度安排1. 基坑开挖:2天2. 钢筋制作与绑扎:3天3. 混凝土浇筑:2天4. 防水处理:1天5. 管道安装:2天6. 检查与验收:1天总计:11天六、施工质量保证措施1. 严格把控施工材料质量,确保材料符合设计要求。

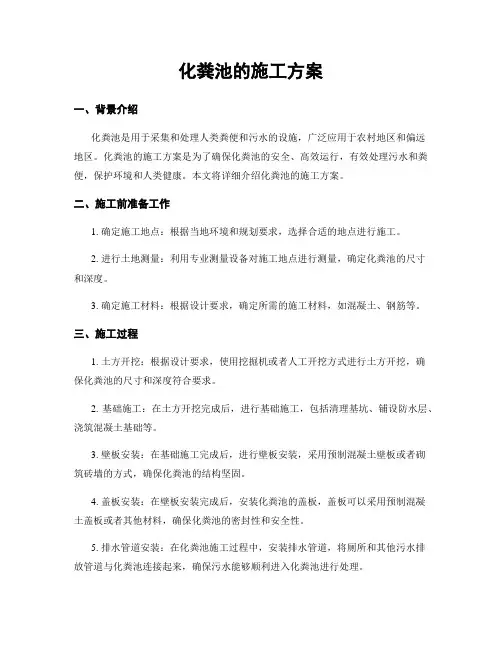

化粪池的施工方案一、项目背景化粪池是用于收集和处理人类排泄物的设施,广泛应用于农村、城市和工业区等地。
为了确保化粪池的正常运行和有效处理污水,施工方案需要考虑工程的可行性、安全性和环保性。
二、施工前准备工作1. 环境评估:对施工区域进行环境评估,包括地质条件、地下水位和周边环境等,以确定施工方案的可行性。
2. 设计方案:根据环境评估结果,制定化粪池的设计方案,包括容量、结构和材料选择等。
3. 材料采购:根据设计方案确定所需材料,并进行采购,包括水泥、钢筋、防水材料等。
4. 设备准备:准备所需施工设备和工具,如挖掘机、搅拌机、水平仪等。
三、施工步骤1. 地面准备:清理施工区域的杂草和杂物,确保施工区域平整。
2. 地基开挖:根据设计方案的要求,使用挖掘机开挖化粪池的地基,确保地基的平整和稳固。
3. 基础施工:在地基上进行基础施工,包括浇筑混凝土基础和铺设钢筋网。
4. 壁体施工:根据设计方案,在基础上进行壁体施工,使用水泥砖或预制板搭建化粪池的壁体结构。
5. 水泥浇筑:在壁体建设完成后,进行水泥浇筑,确保化粪池的密封性和稳固性。
6. 防水处理:对化粪池进行防水处理,使用防水材料或涂层,以防止污水泄漏。
7. 进水管道安装:安装进水管道,确保污水能够顺利进入化粪池。
8. 排水管道安装:安装排水管道,确保处理后的污水能够顺利排出化粪池。
9. 盖板安装:安装化粪池的盖板,确保化粪池的安全和卫生。
10. 环境清理:清理施工现场,确保施工区域的整洁和安全。
四、施工安全措施1. 施工人员必须佩戴安全帽、安全鞋和手套等个人防护用品。
2. 施工现场必须设置警示标志,提醒他人注意施工区域。
3. 施工过程中,必须严格按照操作规程进行,杜绝违规操作。
4. 施工现场必须保持整洁,杂物必须及时清理,以防滑倒和其他意外事故发生。
5. 施工过程中,必须注意安全距离,避免发生碰撞和伤害。
五、施工质量控制1. 施工过程中,必须按照设计方案的要求进行施工,确保施工质量。
第1篇1.1 项目名称:XX小区化粪池工程施工1.2 工程地点:XX小区1.3 工程规模:本工程共需新建化粪池10座,单座化粪池容积为10立方米。
1.4 工程期限:60天1.5 工程质量:按照国家相关标准和规范执行,确保工程质量达到合格标准。
二、施工组织设计2.1 施工队伍:由我公司组织一支具有丰富经验的施工队伍,包括项目经理、技术负责人、施工员、质检员、安全员等。
2.2 施工设备:施工现场需配备挖掘机、装载机、混凝土搅拌车、平板运输车、挖掘机等设备。
2.3 施工材料:水泥、砂石、钢筋、砖块、防水材料、化工产品等。
三、施工工艺及方法3.1 施工准备(1)现场勘查:对施工现场进行勘查,了解地形地貌、周边环境、地下管线等情况。
(2)编制施工方案:根据现场勘查结果,编制详细的施工方案。
(3)办理相关手续:办理施工许可证、临时用电、临时用水等手续。
(4)组织施工队伍:组织施工队伍,进行技术交底和安全教育。
3.2 施工工艺(1)开挖基坑:根据设计图纸,确定化粪池位置,开挖基坑。
基坑深度应大于化粪池底部深度0.5米,宽度应大于化粪池底部宽度0.3米。
(2)基础处理:对基坑底部进行平整,清除杂物,铺设砂垫层。
(3)钢筋绑扎:按照设计图纸,绑扎钢筋,确保钢筋间距、保护层厚度等符合规范要求。
(4)模板安装:安装模板,确保模板垂直、平整、牢固。
(5)混凝土浇筑:按照配合比,搅拌混凝土,浇筑混凝土,确保混凝土密实、均匀。
(6)防水处理:对化粪池内外进行防水处理,采用防水涂料或防水卷材。
(7)回填土:对化粪池周围进行回填土,分层压实。
3.3 施工方法(1)挖掘机开挖基坑:采用挖掘机进行基坑开挖,确保基坑尺寸准确。
(2)装载机配合:采用装载机配合挖掘机,将土方运至指定位置。
(3)混凝土搅拌车运输:采用混凝土搅拌车运输混凝土,确保混凝土质量。
(4)平板运输车运输:采用平板运输车运输钢筋、模板等材料。
四、施工质量控制4.1 材料质量控制:对水泥、砂石、钢筋、砖块、防水材料、化工产品等材料进行严格检验,确保材料质量符合规范要求。
化粪池的施工方案一、引言化粪池是用于收集和处理人类排泄物的重要设施,广泛应用于农村地区、建筑工地、旅游景区等场所。
本文将详细介绍化粪池的施工方案,包括施工前的准备工作、施工过程中的注意事项以及施工后的验收和维护。
二、施工前的准备工作1. 地点选择:选择离人群活动区远、离水源和地下水保护区一定距离的地点,确保化粪池施工不会对周围环境造成污染。
2. 设计方案:根据使用人数、排泄物产生量等因素,确定化粪池的容量和结构设计方案。
设计方案应符合相关卫生标准和环保要求。
3. 材料准备:准备好所需的施工材料和设备,包括混凝土、钢筋、砖块、沙子、水泥等。
4. 施工人员培训:确保施工人员具备相关技能和安全意识,熟悉化粪池施工的流程和要求。
三、施工过程中的注意事项1. 土方开挖:根据设计方案进行化粪池的土方开挖工作,确保化粪池的尺寸和深度符合设计要求。
2. 基础施工:在土方开挖完成后,进行化粪池的基础施工,包括打桩、浇筑混凝土等工作,确保基础坚固稳定。
3. 壁体施工:根据设计方案进行化粪池壁体的施工,可以选择砖砌、混凝土浇筑等方式。
施工过程中要注意保持壁体的垂直度和水平度。
4. 盖板施工:根据设计方案进行化粪池盖板的施工,可以选择预制盖板或现场浇筑盖板。
盖板应具有防臭、防水、防渗透等功能。
5. 排水管道连接:将化粪池与排水管道进行连接,确保排泄物能够顺利流入化粪池,并防止臭气泄漏和污水外溢。
6. 通风设施安装:安装通风设施,确保化粪池内部通风良好,减少臭气的滞留。
四、施工后的验收和维护1. 施工验收:施工完成后,进行化粪池的验收工作,包括检查容量、结构、密封性等方面是否符合设计要求。
2. 污泥处理:定期清理化粪池内的污泥,确保化粪池的正常运行。
清理污泥时,应采取防护措施,避免对环境造成二次污染。
3. 定期检查:定期检查化粪池的运行状态、密封性、通风设施等,及时发现并修复问题,确保化粪池的正常使用。
4. 环境保护:化粪池施工和使用过程中,应注意环境保护,避免化粪池的污水和臭气对周围环境造成污染,合理处理化粪池产生的废弃物。

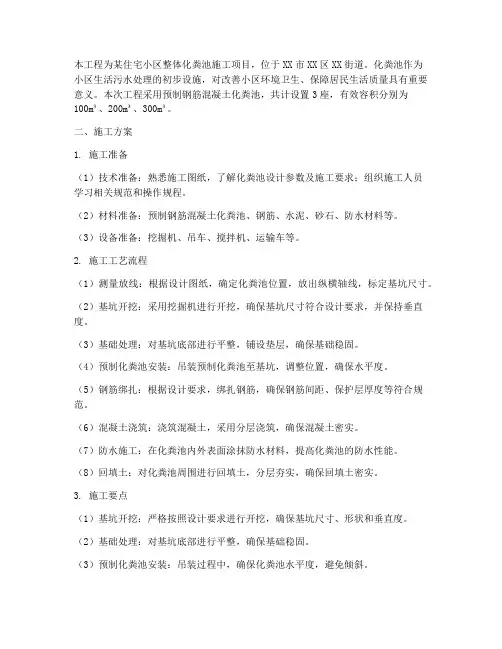

本工程为某住宅小区整体化粪池施工项目,位于XX市XX区XX街道。
化粪池作为小区生活污水处理的初步设施,对改善小区环境卫生、保障居民生活质量具有重要意义。
本次工程采用预制钢筋混凝土化粪池,共计设置3座,有效容积分别为100m³、200m³、300m³。
二、施工方案1. 施工准备(1)技术准备:熟悉施工图纸,了解化粪池设计参数及施工要求;组织施工人员学习相关规范和操作规程。
(2)材料准备:预制钢筋混凝土化粪池、钢筋、水泥、砂石、防水材料等。
(3)设备准备:挖掘机、吊车、搅拌机、运输车等。
2. 施工工艺流程(1)测量放线:根据设计图纸,确定化粪池位置,放出纵横轴线,标定基坑尺寸。
(2)基坑开挖:采用挖掘机进行开挖,确保基坑尺寸符合设计要求,并保持垂直度。
(3)基础处理:对基坑底部进行平整,铺设垫层,确保基础稳固。
(4)预制化粪池安装:吊装预制化粪池至基坑,调整位置,确保水平度。
(5)钢筋绑扎:根据设计要求,绑扎钢筋,确保钢筋间距、保护层厚度等符合规范。
(6)混凝土浇筑:浇筑混凝土,采用分层浇筑,确保混凝土密实。
(7)防水施工:在化粪池内外表面涂抹防水材料,提高化粪池的防水性能。
(8)回填土:对化粪池周围进行回填土,分层夯实,确保回填土密实。
3. 施工要点(1)基坑开挖:严格按照设计要求进行开挖,确保基坑尺寸、形状和垂直度。
(2)基础处理:对基坑底部进行平整,确保基础稳固。
(3)预制化粪池安装:吊装过程中,确保化粪池水平度,避免倾斜。
(4)钢筋绑扎:确保钢筋间距、保护层厚度等符合规范,提高化粪池的整体强度。
(5)混凝土浇筑:分层浇筑,确保混凝土密实,避免出现蜂窝、麻面等质量问题。
(6)防水施工:采用优质防水材料,确保化粪池的防水性能。
4. 质量保证措施(1)严格按照设计图纸和施工规范进行施工,确保工程质量。
(2)对施工人员进行技术培训,提高施工人员的操作技能。
(3)加强材料管理,确保材料质量。
化粪池清掏施工方案四篇篇一:化粪池清掏施工方案施工方案:(一)、污水井及污水管道清理方案1、将施工区域封闭,安全员在施工区摆放警示标志。
2、揭盖打捞污水井内的堆积物。
3、使用钢带和拉盘将污水管道内的堆积物拉出后,注入清水清洗,确保管道畅通。
4、将沉淀物、打捞物装袋,清理施工现场,恢复原貌。
(二)、生化池清理方案1、将施工区域封闭,安全员在施工区摆放警示标志。
2、打开化粪池井口通风,使池内的沼气自然释放,同时采用消防水处理沼气。
打捞生化池内漂浮物,使用潜水泵将污水抽干。
4、有沼气测定仪测试沼气指标,排放至安全值。
5、在施工过程中,不断地用大功率的高压送风机向池内送风,确保工人的人身安全。
6、采用人工到生化池内将所有垃圾清掏出来打包外运。
7、地面铺设彩条布,隔离污物,保持地面清洁。
8、高标准清理施工现场,恢复原貌。
操作过程中,所有人员严格按照安全工作流程,佩戴防毒面具、安全带,紧急时启用紧急备用车。
施工安全责任及措施:1.本工程在施工中,应做好安全防范工作,施工过程中所发生的施工安全事故及工作人员伤亡(包括对第三方造成的伤害)由本公司自行承担法律及经济赔偿责任。
2.本公司施工人员在施工过程中必须在施工现场用彩条布封闭并悬挂醒目的安全标志。
3.采用封闭施工:白天施工、晚上除渣,垃圾不在小区过夜。
有专用车辆将垃圾运到政府指定的垃圾处理场进行处理。
完工后打扫施工现场周边的环境卫生,对周边现场进行消毒处理。
最后恢复设施及原有的园艺,经甲方验收合格后交给甲方使用。
4.在施工过程中观测生物相(生物膜滑否、无机物在污泥中所占比例是否过多、是否有后生物原生物等),然后根据PH值的检测和生物相的观测对氧化池沼气池进行技术处理:均衡PH值、加入适量营养液、投放微生物种群等。
施工标准:1、生化池内无明显污物,进出水畅通无堵塞,池内水为清水见池底,不能留有粪渣杂物。
2、保证集粪井至化粪池出水口至沙井畅通。
3、清理期间确保化粪池设施完整无缺,有顺坏的按原状恢复。

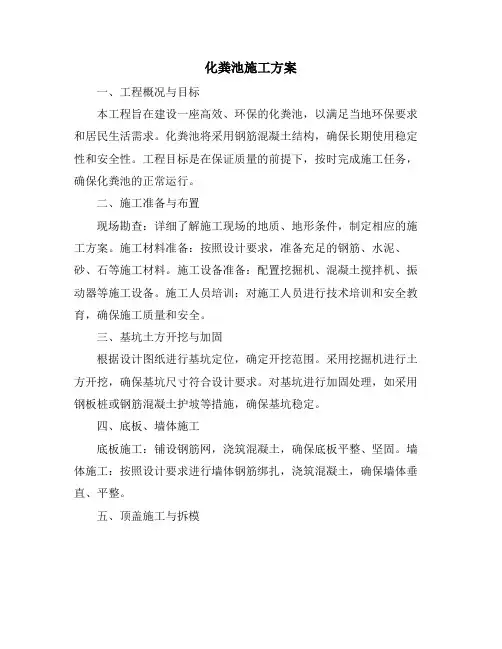

化粪池施工方案一、工程概况与目标本工程旨在建设一座高效、环保的化粪池,以满足当地环保要求和居民生活需求。
化粪池将采用钢筋混凝土结构,确保长期使用稳定性和安全性。
工程目标是在保证质量的前提下,按时完成施工任务,确保化粪池的正常运行。
二、施工准备与布置现场勘查:详细了解施工现场的地质、地形条件,制定相应的施工方案。
施工材料准备:按照设计要求,准备充足的钢筋、水泥、砂、石等施工材料。
施工设备准备:配置挖掘机、混凝土搅拌机、振动器等施工设备。
施工人员培训:对施工人员进行技术培训和安全教育,确保施工质量和安全。
三、基坑土方开挖与加固根据设计图纸进行基坑定位,确定开挖范围。
采用挖掘机进行土方开挖,确保基坑尺寸符合设计要求。
对基坑进行加固处理,如采用钢板桩或钢筋混凝土护坡等措施,确保基坑稳定。
四、底板、墙体施工底板施工:铺设钢筋网,浇筑混凝土,确保底板平整、坚固。
墙体施工:按照设计要求进行墙体钢筋绑扎,浇筑混凝土,确保墙体垂直、平整。
五、顶盖施工与拆模顶盖施工:在墙体顶部铺设钢筋网,浇筑混凝土,形成坚固的顶盖。
拆模:在混凝土达到一定强度后,进行模板拆除,确保拆模过程中不损坏混凝土表面。
六、防水砂浆施工对化粪池内壁和外壁进行防水砂浆施工,确保化粪池不渗漏。
防水砂浆施工应均匀、密实,无空鼓、裂缝等现象。
七、灌水实验与回填在防水砂浆施工完成后,进行灌水实验,检查化粪池是否渗漏。
灌水实验合格后,进行回填工作,确保回填材料符合设计要求,回填过程中不得损坏化粪池结构。
八、清理与验收对施工现场进行清理,确保施工现场整洁、有序。
按照设计要求和相关规范进行验收,确保化粪池施工质量符合要求。
本施工方案旨在确保化粪池施工的顺利进行和高质量完成。
在施工过程中,应严格按照施工方案进行,确保施工质量和安全。
同时,施工过程中应注意环保要求,减少对环境的影响。
3、主要施工方法1.施工程序化粪池施工主要包括土方挖填,化粪池、进、排水管道等。
依据先地下后地上的原则从下往上逐层安排施工,施工时先从化粪池基础,后开始化粪池结构、地下管线施工。
化粪池为埋在地下工程;根据设计图纸钢筋砼施工分二次浇捣施工,(底板和部分池壁一次、池壁一次),盖板为预制盖板。
2.基础开挖及支护(1)基础开挖化粪池区域,清除地表耕作土层,开挖采用挖掘机大开挖,采用PC-200挖掘机开挖,汽车运输至场地回填段,边坡按规范放坡,基底留20cm保护层,用人工开挖到设计高程。
开挖应避免扰动开挖面。
挖至设计高程后。
回填夯实砂砾石,施工C15砼垫层。
2)支护结构方案由于洪前社安置房为浅独立基础,而设计的化粪池基底比房子的基础深4.0米,且距离房子基础仅1.8米小于安全距离。
故应对化粪池基坑开挖采用支护。
本基坑支护工程开挖深度为5.6米左右,采用拉森式钢板桩做直立式护壁,钢板桩板宽为200MM ,桩长设计长度5M ,嵌入土体部分1.0M ,支撑系统共设置1层,其标高为-1.50处,(相对标高 0.00相当于绝对标高3.5)。
支撑采用钢结构,材料采用热轧无缝钢管(d=299 ,t=10 ),外围梁采用HW300×300×10×5的H型钢,支撑之间采用电焊连接,接缝满焊。
3.钢筋工程钢筋是建筑工程的骨架,对建筑工程内在质量有举足轻重的影响,必须严格钢筋进场的验收制度,按照规定对进场钢筋做原材料试验、焊接试验,以确保工程质量。
具体施工如下:(1)钢筋配筋钢筋的配筋除按图规格和长度及有关规范要求制作外,为方便加工及流水施工,尚应按如下要求进行。
按图进行分段配制,分类堆放并注明型号根数。
具体配制时,配制顺序应与施工顺序大致相同。
同时,施工缝处梁的上下钢筋接头位置应满足规范要求。
(2)钢筋加工钢筋加工采用集中的方式,全部在施工现场的钢筋加工厂内进行,按照设计图上钢筋的规格和长度,在加工厂内进行下料加工。
按施工流水的需要分段运至操作面进行绑扎,注意事项如下:A、原材料进场必须有产品出厂合格证及原材料质量保证书,并按规范要求取样进行检查,符合要求后方可进行加工。
B、钢筋冷拉,采用控制冷拉延伸方法进行(仅限于Ⅰ级钢)但冷拉率的数值必须由试验室确定,Ⅱ级钢在闪光对焊完成后,亦可用冷拉方法进行钢筋接头处调直,但冷拉率必须控制在1%以内。
C、钢筋的焊接,场内采用闪光对焊或电弧焊,现场采用手工电弧焊。
D、在接头区段内受拉钢筋接头面积的允许百分率,当绑扎时为25%,其它为50%。
E、纵向受拉钢筋的最小锚固长度和搭接长度按图规定施工。
F、筋成型时,其弯钩和弯折的偏差符合图纸和规范要求。
(3)钢筋的绑扎A、钢筋竖向连接采用电焊工艺,应注意按图错开接头位置。
钢筋接头可采用搭接,受拉钢筋除图中注明外,Ⅰ级钢为30d,Ⅱ级钢为42 d,钢筋搭接的接头应相互错开,同一截面处钢筋接头数量不大于总数量的25%。
B、钢筋的接头(钩叠合处)应错开布置在四周竖向钢筋上,箍筋转角与竖向钢筋的交叉点应绑牢,与模板成45°角,绑扎钢筋的扎筋相互间成人字形。
C、化粪池的钢筋砼板,池壁中有预埋管件时,除按设计加固外,钢筋应尽量绕过并相应加长,截断钢筋的端部应留有搭接长度或焊于增设的环筋上。
钢筋遇到空洞时应尽量绕过,不得截断,如必须截断时,应在空洞设置加固环筋焊牢固。
集水坑处的池壁、底板钢筋应深入集水坑内35d,不得截断。
D、在柱顶板(上面处)在浇筑前加一封闭套箍,与柱主筋绑扎牢固,防止主筋偏移。
E、板筋绑扎时,注意上层钢筋位置,采取必要的保护措施,以防砼施工时被人踩塌。
F、钢筋表面必须认真除锈,防止机油污染,以保证砼和钢筋之间的良好粘结。
G、对绑扎好的钢筋需进行技术复核和隐蔽验收,符合要求后方可浇筑砼。
H、焊条:焊接Ⅰ级钢用E43。
I、次梁与主梁相交处,在主梁处设置附加箍筋和附加吊筋,未注明附加箍筋为6φ8,未注明附加吊筋2Φ16。
J、钢筋保护层采用C30细石砼制作的砼垫块,砼垫块内埋入细铁丝,在绑扎钢筋时将垫块分散置于钢筋和模板间,并与钢筋绑扎牢,以保证钢筋保护层的厚度准确。
K、主钢筋砼保护层:柱35mm,底板、梁和池壁为25mm,其余为20mm。
4.模板工程化粪池高度方向分二次浇捣和立模(第一次浇底板与池壁连接的斜托上部550mm,第二次从施工缝浇至池顶)。
池壁施工缝的位置设置在底板与池壁连接的斜托上部550mm,再浇注前应打毛处理。
(1).施工准备本工程的化粪池为钢筋砼结构,在保证质量前提下,根据本工程特点及企业的周转材料情况,采取以下模板方案。
模板:墙:18mm厚木胶合板 50×100方木、钢筋背楞,φ16螺栓加固。
梁18mm厚木胶合板 50×100方木龙骨支承体系,采用杉木直径>10cm作支撑系统,水平拉杆钢管@1500mm一道,梁底设水平拉杆,杉木支撑系统。
水平拉杆@1500mm。
(2).模板制作模板模型统一按配模图,在加工房统一加工制作,制作好后标记模板位置、型号尺寸和数量,经验收合格刷脱模剂后按规定顺序堆放。
①材料要求模板龙骨及支模架等材料均应符合有关验收标准,选用材料较好的模型材料。
②模板制作要求:A、面模平整光滑,拼缝紧密,刚度好。
B、围檩和支撑具有足够的刚度和强度。
C、特殊部位的模板要与构件形状尺寸相互位置准确。
D、构造简单,装拆方便,并便于钢筋的绑扎与安装。
③转角、造型特殊部位及梁、柱模板,由加工厂运至现场安装,零星尺寸不足处现场采用散装木模拼装。
(3).模板的安装①安装柱模、墙模放出柱、墙边线→校正绑扎柱筋及垫块→墙模侧墙板采用Φ10螺栓对拉固定,螺栓中间加焊止水环,两侧靠近模板处设置锥形杯,拆模后混凝土壁面上留有2~3cm的锥形凹槽,便于螺栓头的处理。
②梁、板模安装施工顺序放线→搭设支模架→安装梁底模→安装板底模→绑扎梁及垫块→安装梁柱节点模→校正梁侧模→校正板底模。
③放线模板安装前,根据测量标记墙或柱上弹出梁的标高、中心线和模板安装控制内边线,并按满堂设计要求定出模架立柱位置线。
④搭设支模架模板支撑采用松木支撑,竖直支撑间用水平撑和斜撑互相连接面为整体,以保护支撑系统稳定可靠。
地面搭设,当支模架支承在地面上时,应先将地基土平整夯实,安放垫板,以防止支模架在浇砼后不发生下沉变位为准。
⑤模板拆除模板拆除除应在结构同条件养护的方式块试件达到规范规定的拆模强度后,方准拆模,悬臂构件的支撑模板等混凝土达到100%的设计强度后方可拆模,梁、柱侧模拆除由工长掌握拆模时间,数值板底模,由技术主管根据强度试压报告,通知拆模时间。
⑥质量要达到国家质量验收的合格标准。
5.混凝土工程化粪池高度方向分二次浇捣和立模(第一次浇底板与池壁连接的斜托上部550mm,第二次从施工缝浇至池顶)。
池壁施工缝的位置设置在底板与池壁连接的斜托上部550mm,再浇注前应打毛处理。
砼采用C20混凝土,其底板采用一次性浇筑完成。
施工缝的位置设在距底板面上550mm处,池壁的施工缝只能留水平方向施工缝,混凝土浇筑完毕后及时遮盖,浇水养护,以防开裂渗水。
(1)、砼生产本工程混凝土采用商品混凝土,由商品混凝土搅拌站拌制,可满足施工要求。
根据配合比确定每拌的石子、水泥、砂、水用量,要认真按每拌的配合用量投料,投料顺序为:先倒石子,再倒水泥,最后倒砂子、加水及外加剂。
商品混凝土运到现场时,做好砼出口的取样抽检,不合格的料不得使用于工程中。
砼施工时,在征得监理同意后根据具体情况合理调整配合比。
(2)、砼入仓砼从商品砼搅拌站用搅拌车运至浇筑现场,根据不同部位采用混凝土输送泵送混凝土方式进行入仓。
砼入仓时应对称均衡下料,防止不均匀下料而产生侧向位移。
(3)、砼振捣底板采取插入式振捣与平板振动器相结合进行振捣,墙体、梁采用插入式振捣器振捣。
走道板采用插入式振捣与平板振动器相结合振捣。
砼振捣应按顺序有条不紊地依次进行,以防止漏振。
振捣先后插入点间距控制在振捣器有效作用半径的1.5倍以内,振捣器距离模板不宜大于有效作用半径的0.5倍。
并避免碰撞钢筋、模板、预埋件街等。
振捣时间以砼表面不显著下沉、气泡冒出并开始泛浆为准。
砼梁的砼应分层振捣,用振动器振实,平板振动器移动速度每分钟不大于1m。
(4)、预埋件安装①、预埋件施工工艺:测量放样→预埋件安装前的处理→预埋件安装就位→测量调整→预埋件固定→复测检查→预埋件四周砼浇筑→测量检查。
②、预埋件安装:a.测量放样,用水准仪或经纬仪打出预埋件的中心点位的高程、桩号,及预埋件周边线位,并用红油漆标明标记。
b.预埋件安装前处理:根据设计要求和有关规范,对预埋件进行防护处理。
c.核对预埋件的型号、尺寸、规格。
d.预埋件的安装:将预埋件对号入座,检查测量中心桩位,及边框线,调整校正后,用电焊固定在砼部位钢筋上。
e.预埋件砼浇筑:预埋件固定好后,即可进行砼浇筑,砼浇筑时,下料要慢,预埋件周围不宜用振捣,先浇筑预埋件底部砼,然后浇筑预埋件两侧砼,最后浇筑预埋件的顶部砼。
(5)、混凝土浇筑施工的其它注意事项如下:①.浇筑混凝土前认真检查设备,自备电源,贮水池等,以防停电、停水而影响施工。
②.浇筑区段的钢筋、模板工程完工后请甲方现场代表、质监单位检查认可,签发钢筋隐蔽工程记录后才能进行混凝土的搅拌,运送和浇筑。
③.砼浇筑现场派专人跟班检查修整模板和钢筋。
④.砼浇灌8~12小时后派专人浇水养护。
⑤.混凝土浇筑遇特殊情况必须留施工缝,留于结构剪力较小且便于施工的位置。
⑥.混凝土施工过程中按规定取样养护,送检。
6.防水水泥砂浆抹面施工(1).池抹面前先做充水试验,充水分三次,每次冲水三分之一深,每次充水结束稳定二天,观察和测定渗漏情况,扣除管道的渗漏因素,24小时渗漏率应小于1/1000,根据观察到的渗漏,视具体情况修补。
(2).池内1:2防水水泥砂浆抹面,应分层紧密连接连续涂抹,每层的接缝应上下左右错开,并与施工缝错开。
7.养护砼浇筑完毕后,应在12h以内加以覆盖和浇水,浇水次数应能保持砼有足够的湿润状态,养护一般不少于14昼夜。
8.质量标准保证项目(1)混凝土所用的水泥、水、骨料等必须符合施工现规范及有关规定,检查出厂合格证或试验报告是否符合质量要求。
(2)混凝土的配合比、搅拌、养护和施工缝处理必须符合施工规范规定。
(3)混凝土强度的试块取样、制作、养护和试验要符合《混凝土强度检验评定标准》。
(4)设计不允许裂缝的结构,严禁出现裂缝。
9.盖板预制集中在营地内进行预制,强度达到后采用吊车吊装至汽车上,运至现场进行安装。
安装采用吊车吊装。
10.施工中应注意避免的几个质量问题(1)蜂窝:原因是砼一次下料过厚,振捣不实或漏振,模板有缝隙水泥浆流失,钢筋较密而砼坍落度过小或石子过大,基础、柱、墙根部处层台阶浇筑后未停歇就继续浇筑上层砼,以致上层砼根部砂浆从下部涌出造成蜂窝。
