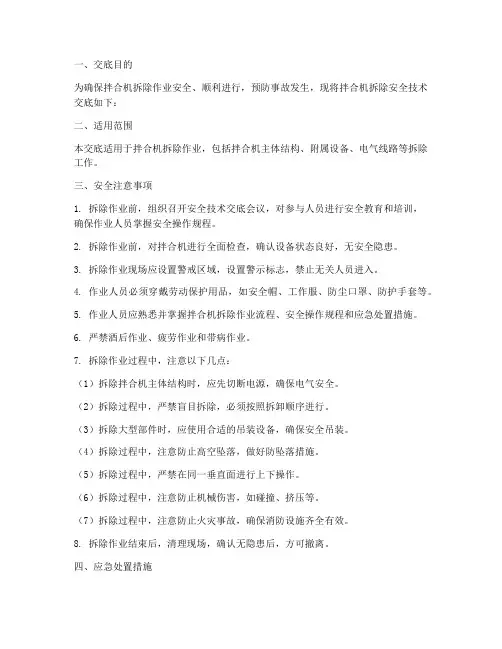

一、交底目的为确保拌合机拆除作业安全、顺利进行,预防事故发生,现将拌合机拆除安全技术交底如下:二、适用范围本交底适用于拌合机拆除作业,包括拌合机主体结构、附属设备、电气线路等拆除工作。
三、安全注意事项1. 拆除作业前,组织召开安全技术交底会议,对参与人员进行安全教育和培训,确保作业人员掌握安全操作规程。
2. 拆除作业前,对拌合机进行全面检查,确认设备状态良好,无安全隐患。
3. 拆除作业现场应设置警戒区域,设置警示标志,禁止无关人员进入。
4. 作业人员必须穿戴劳动保护用品,如安全帽、工作服、防尘口罩、防护手套等。
5. 作业人员应熟悉并掌握拌合机拆除作业流程、安全操作规程和应急处置措施。
6. 严禁酒后作业、疲劳作业和带病作业。
7. 拆除作业过程中,注意以下几点:(1)拆除拌合机主体结构时,应先切断电源,确保电气安全。
(2)拆除过程中,严禁盲目拆除,必须按照拆卸顺序进行。
(3)拆除大型部件时,应使用合适的吊装设备,确保安全吊装。
(4)拆除过程中,注意防止高空坠落,做好防坠落措施。
(5)拆除过程中,严禁在同一垂直面进行上下操作。
(6)拆除过程中,注意防止机械伤害,如碰撞、挤压等。
(7)拆除过程中,注意防止火灾事故,确保消防设施齐全有效。
8. 拆除作业结束后,清理现场,确认无隐患后,方可撤离。
四、应急处置措施1. 作业人员应熟悉应急处置流程,了解事故发生时的应对措施。
2. 发生意外事故时,立即停止作业,启动应急预案。
3. 报告事故情况,组织人员进行救援。
4. 对事故现场进行保护,配合相关部门进行调查处理。
五、交底时间(此处填写实际交底时间)六、交底人(此处填写实际交底人姓名)七、记录人(此处填写实际记录人姓名)八、附件1. 拆除作业流程图2. 安全操作规程3. 应急处置预案注:本模板仅供参考,具体交底内容应根据实际情况进行调整。
拌和站拆除安全技术交底负责全面指挥、协调、监督现场拆除作业,确保拆除过程中的安全、质量和进度。
对现场出现的问题及时调度和解决,向领导小组汇报工作进展和问题情况,并根据实际情况提出改进建议。
4、现场安全员职责:负责现场安全监督和管理工作,加强现场安全巡查和隐患排查,及时发现和处理安全事故隐患,对作业人员进行安全教育和培训,确保作业人员遵守安全规定,提高安全意识和技能水平。
同时,对现场作业环境进行监测和控制,防止污染和环境破坏。
5、后勤及现场协助人员职责:负责现场的后勤保障和协助作业,包括现场设备维护、物资供应、通讯联络、场地维护等,同时积极协助现场指挥人员开展工作,确保拆除作业的顺利进行。
四、拆除作业中的安全措施1、拆除前应对拌和站进行全面检查,确认设备状态和安全性能,对于存在安全隐患的设备要及时进行维修或更换;2、在拆除作业前,应对拆除区域进行围挡和标识,禁止无关人员进入;3、在拆除过程中,应对拆除区域进行安全监控,及时发现和处理安全事故隐患;4、在拆除作业中,应严格遵守作业规程和安全操作规定,禁止违章作业和违章指挥;5、在拆除作业中,应加强现场安全教育和培训,提高作业人员的安全意识和技能水平;6、在拆除作业中,应加强现场环境监测和控制,防止污染和环境破坏;7、在拆除作业结束后,应对现场进行清理和整理,恢复原状,确保安全、环保、卫生等工作要求的达成。
五、拆除作业中的应急预案在拆除作业中,如发生突发事件,应按照应急预案及时采取措施,保障作业人员的安全。
应急预案应包括以下内容:1、应急组织机构及人员职责;2、应急设备和物资准备情况;3、应急通讯和联络措施;4、应急处置流程和措施;5、应急演练和评估。
六、安全技术交底的效果评估在拆除作业结束后,应对安全技术交底的效果进行评估,包括安全、质量、进度等方面的评估。
评估结果应作为下一步工作的参考,不断完善和提高安全技术交底的质量和效果。
在拆除用电连接时,必须先切断电源,并使用绝缘工具操作,避免触电事故的发生。

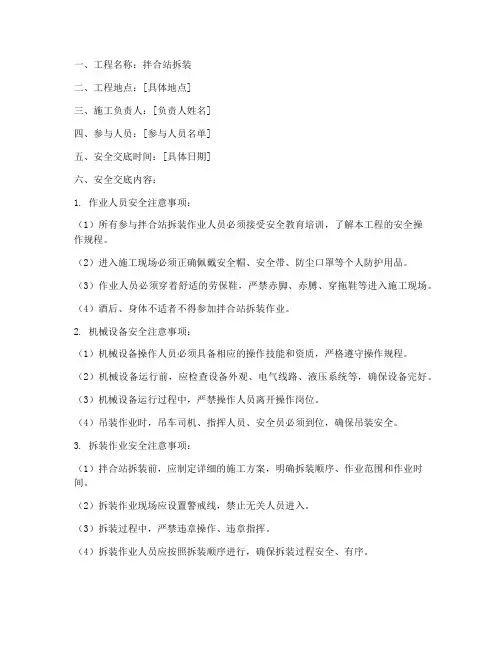

一、工程名称:拌合站拆装二、工程地点:[具体地点]三、施工负责人:[负责人姓名]四、参与人员:[参与人员名单]五、安全交底时间:[具体日期]六、安全交底内容:1. 作业人员安全注意事项:(1)所有参与拌合站拆装作业人员必须接受安全教育培训,了解本工程的安全操作规程。
(2)进入施工现场必须正确佩戴安全帽、安全带、防尘口罩等个人防护用品。
(3)作业人员必须穿着舒适的劳保鞋,严禁赤脚、赤膊、穿拖鞋等进入施工现场。
(4)酒后、身体不适者不得参加拌合站拆装作业。
2. 机械设备安全注意事项:(1)机械设备操作人员必须具备相应的操作技能和资质,严格遵守操作规程。
(2)机械设备运行前,应检查设备外观、电气线路、液压系统等,确保设备完好。
(3)机械设备运行过程中,严禁操作人员离开操作岗位。
(4)吊装作业时,吊车司机、指挥人员、安全员必须到位,确保吊装安全。
3. 拆装作业安全注意事项:(1)拌合站拆装前,应制定详细的施工方案,明确拆装顺序、作业范围和作业时间。
(2)拆装作业现场应设置警戒线,禁止无关人员进入。
(3)拆装过程中,严禁违章操作、违章指挥。
(4)拆装作业人员应按照拆装顺序进行,确保拆装过程安全、有序。
(5)拆装过程中,如遇异常情况,应立即停止作业,及时上报,待问题解决后方可继续作业。
4. 高空作业安全注意事项:(1)高空作业人员必须身体健康,持有高空作业操作证。
(2)高空作业人员必须正确佩戴安全带,安全带应挂在上方牢固处。
(3)高空作业平台应搭设牢固,并设置防护栏杆或安全防护网。
(4)高空作业人员应穿着灵便,衣袖裤脚应扎紧。
5. 火灾爆炸安全注意事项:(1)施工现场严禁吸烟、使用明火。
(2)施工现场应配备足够的消防器材,并定期检查、维护。
(3)电气线路应按照规定敷设,严禁私拉乱接。
七、应急措施:1. 发生安全事故时,应立即停止作业,及时上报,并采取相应的救援措施。
2. 事故发生后,应立即启动应急预案,组织人员进行救援。

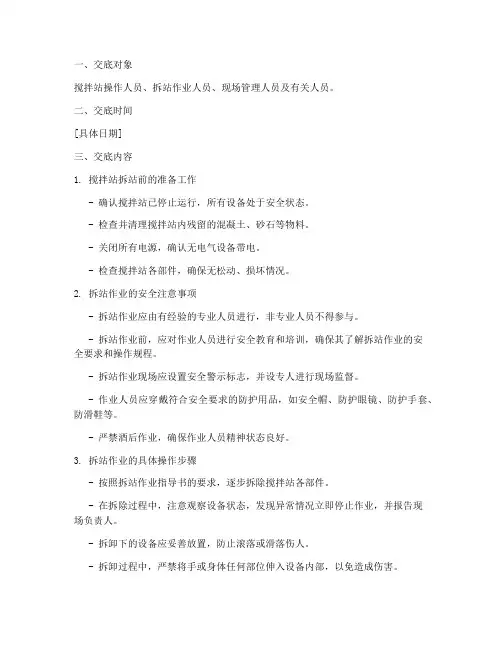

一、交底对象搅拌站操作人员、拆站作业人员、现场管理人员及有关人员。
二、交底时间[具体日期]三、交底内容1. 搅拌站拆站前的准备工作- 确认搅拌站已停止运行,所有设备处于安全状态。
- 检查并清理搅拌站内残留的混凝土、砂石等物料。
- 关闭所有电源,确认无电气设备带电。
- 检查搅拌站各部件,确保无松动、损坏情况。
2. 拆站作业的安全注意事项- 拆站作业应由有经验的专业人员进行,非专业人员不得参与。
- 拆站作业前,应对作业人员进行安全教育和培训,确保其了解拆站作业的安全要求和操作规程。
- 拆站作业现场应设置安全警示标志,并设专人进行现场监督。
- 作业人员应穿戴符合安全要求的防护用品,如安全帽、防护眼镜、防护手套、防滑鞋等。
- 严禁酒后作业,确保作业人员精神状态良好。
3. 拆站作业的具体操作步骤- 按照拆站作业指导书的要求,逐步拆除搅拌站各部件。
- 在拆除过程中,注意观察设备状态,发现异常情况立即停止作业,并报告现场负责人。
- 拆卸下的设备应妥善放置,防止滚落或滑落伤人。
- 拆卸过程中,严禁将手或身体任何部位伸入设备内部,以免造成伤害。
4. 拆站作业后的安全工作- 拆站作业完成后,对现场进行全面清理,确保无残留物和安全隐患。
- 对拆下的设备进行验收,确认无损坏或缺失部件。
- 将拆下的设备妥善保管,做好标记,以便后续安装。
四、安全措施1. 现场安全措施- 设置安全警示标志,提醒作业人员注意安全。
- 设立安全警戒线,禁止无关人员进入作业区域。
- 设置专人进行现场监督,确保作业人员遵守安全操作规程。
2. 个人防护措施- 作业人员必须穿戴符合安全要求的防护用品。
- 作业人员应熟悉个人防护用品的使用方法,确保其有效防护。
五、应急措施1. 发生意外情况时的应急处理- 立即停止作业,确保现场人员安全。
- 立即报告现场负责人,并采取相应措施进行处置。
- 如遇紧急情况,立即拨打急救电话,并配合救援人员进行救援。
2. 事故调查和处理- 对发生的事故进行详细调查,分析原因,制定整改措施。
一、交底对象1. 施工单位:拌合站全体施工人员及管理人员。
2. 交底时间:[具体时间]。
3. 交底地点:[具体地点]。
二、交底内容1. 拌合站作业施工的特点(1)拌合站作业涉及多个工序,如混凝土搅拌、运输、浇筑等,作业时间较长。
(2)拌合站作业空间狭小,施工人员需在高处作业,存在一定的安全隐患。
(3)拌合站作业过程中,设备、材料及人员流动频繁,容易发生意外事故。
2. 拌合站作业可能的风险、危险源及预防措施(1)触电伤害危险源:电线路老化、电线破损、用电设备绝缘不良,接线不规范、漏电保护器损坏、无证电工作业等。
预防措施:1. 现场执行临时用电安全强制性标准,配电方式应采用三级配电两级保护方式,即三相五线制;2. 施工用电必须使用检验合格的材料和设备;3. 电工持证上岗,做到一机、一闸、一漏保,杜绝无证上岗及违章作业;4. 配电设备、设施应进行定期检查与维修。
(2)高处坠落危险源:不正确佩戴个人防护用品、无证人员未经允许私自操作等。
预防措施:1. 必须按要求正确穿戴好个人防护用品;2. 严禁非操作人员入内;3. 高处作业人员必须正确使用安全带,应挂在上方牢固处;4. 搭设施工走台,做到牢固、可靠并设防护栏杆或设置安全防护网。
(3)物体打击危险源:从拌合站上随手抛物、物料不按规范堆放等。
预防措施:1. 进行岗前安全培训和安全技术交底工作,持证上岗;2. 加强作业过程中机具和物件的安全状况检查;3. 必须按要求正确穿戴好个人防护用品,交叉作业,采取防护措施;4. 作业人员禁止随意堆放料具。
(4)机械伤害危险源:混凝土罐车行驶速度快、撞到施工人员、设备发生故障等。
预防措施:1. 加强设备维护保养,确保设备运行正常;2. 严格控制混凝土罐车行驶速度,确保行车安全;3. 设备发生故障时,立即停止作业,及时排除故障;4. 作业人员必须严格遵守操作规程,严禁违章操作。
三、注意事项1. 施工人员必须接受安全教育培训,了解拌合站作业安全知识;2. 严格执行操作规程,确保作业安全;3. 作业过程中,发现安全隐患,立即停止作业,并及时上报;4. 严禁酒后上岗作业、打架斗殴等现象。

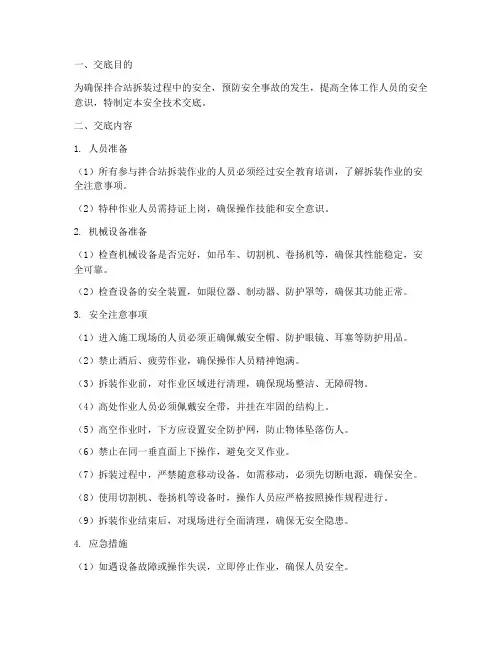

一、交底目的为确保拌合站拆装过程中的安全,预防安全事故的发生,提高全体工作人员的安全意识,特制定本安全技术交底。
二、交底内容1. 人员准备(1)所有参与拌合站拆装作业的人员必须经过安全教育培训,了解拆装作业的安全注意事项。
(2)特种作业人员需持证上岗,确保操作技能和安全意识。
2. 机械设备准备(1)检查机械设备是否完好,如吊车、切割机、卷扬机等,确保其性能稳定,安全可靠。
(2)检查设备的安全装置,如限位器、制动器、防护罩等,确保其功能正常。
3. 安全注意事项(1)进入施工现场的人员必须正确佩戴安全帽、防护眼镜、耳塞等防护用品。
(2)禁止酒后、疲劳作业,确保操作人员精神饱满。
(3)拆装作业前,对作业区域进行清理,确保现场整洁、无障碍物。
(4)高处作业人员必须佩戴安全带,并挂在牢固的结构上。
(5)高空作业时,下方应设置安全防护网,防止物体坠落伤人。
(6)禁止在同一垂直面上下操作,避免交叉作业。
(7)拆装过程中,严禁随意移动设备,如需移动,必须先切断电源,确保安全。
(8)使用切割机、卷扬机等设备时,操作人员应严格按照操作规程进行。
(9)拆装作业结束后,对现场进行全面清理,确保无安全隐患。
4. 应急措施(1)如遇设备故障或操作失误,立即停止作业,确保人员安全。
(2)发生安全事故时,立即启动应急预案,及时上报,并采取有效措施进行救援。
三、交底要求1. 各部门负责人要加强对拌合站拆装作业的安全管理,确保安全措施落实到位。
2. 操作人员要严格遵守安全操作规程,提高安全意识,确保自身和他人的安全。
3. 安全监督人员要加强对拆装作业的监督检查,及时发现和纠正安全隐患。
4. 对违反安全规定的行为,要严肃处理,确保安全生产。
四、交底时间本安全技术交底自发布之日起执行,有效期为一年。
五、附件1. 拌合站拆装作业安全操作规程2. 拌合站拆装作业应急预案3. 拌合站拆装作业安全检查表注:本模板仅供参考,具体内容可根据实际情况进行调整。
一、交底目的为确保搅拌站安装与拆除过程中的安全,预防事故发生,提高施工人员的安全意识,特进行搅拌站安拆安全技术交底。
二、交底对象搅拌站操作人员、安装拆除人员、现场管理人员等。
三、交底内容1. 安全注意事项(1)搅拌站安装与拆除过程中,必须严格遵守国家有关安全生产的法律法规和操作规程。
(2)操作人员必须持证上岗,未经培训合格的人员不得操作。
(3)施工现场应设置明显的警示标志,防止无关人员进入危险区域。
(4)施工前,应对施工人员进行安全教育和技术交底,确保其掌握安全操作技能。
2. 安装前的准备(1)检查搅拌站设备是否完好,有无损坏,确保设备安全可靠。
(2)安装场地应平整、坚实,排水畅通,防止积水。
(3)安装过程中,确保设备与基础之间的连接牢固,防止因设备倾斜或移动导致事故发生。
3. 安装过程(1)操作人员应穿戴好个人防护用品,如安全帽、防护眼镜、手套等。
(2)安装过程中,注意观察设备运行情况,发现异常立即停机检查。
(3)安装过程中,禁止在设备上方或下方进行其他作业,确保安全。
4. 拆除过程(1)拆除前,应对搅拌站设备进行全面检查,确保设备无损坏。
(2)拆除过程中,注意观察设备运行情况,发现异常立即停机检查。
(3)拆除过程中,禁止在设备上方或下方进行其他作业,确保安全。
5. 安全防护措施(1)安装拆除过程中,应设置安全警戒线,禁止无关人员进入。
(2)安装拆除过程中,设置专职安全员进行现场监督,确保施工安全。
(3)施工结束后,对施工现场进行全面清理,消除安全隐患。
四、交底人签名(签名)五、接受交底人签名(签名)六、交底时间(日期)七、注意事项1. 施工单位应定期对搅拌站安装与拆除过程进行安全检查,确保施工安全。
2. 施工单位应加强对施工人员的安全教育培训,提高安全意识。
3. 施工单位应建立健全安全生产责任制,确保安全生产。
4. 施工单位应制定应急预案,应对突发事件。
5. 施工单位应加强对施工现场的监督管理,确保安全生产。
拌合站撤除作业安全技术交底一、拌和站撤除安全技术要点1、设备拆卸前,准时清空配料器、粉料罐及成品料仓中的余料,对整机进展全面清理,去除场地内的废料和杂物,然后按方案自上而下进展拆机。
实施过程中由有阅历的技术人员统一指挥,协调掌握拆机秩序和进度。
2、整机检查和记录:预备工作完成后,收集整理好设备在生产过程中的使用记录〔包括配置上存在缺陷、设备存在的问题等〕和设备需要改进的设计建议。
比照历史记录,认真检查拆机前各总成的状况,做好记录,会同仓管人员和机手共同清点设备全部工具的安全防护用品是否齐备,并做好记录,随设备移交。
3、周密仪器拆卸:贵重易损小部件,如电脑、流量传感器等,做好物件的保管和物品清单的填制,提前集中运走,以防被盗。
4、电缆拆卸:拆线时做好标记和记录,用防潮物品包扎好线头;拆线时,查清线路有无更改部位,并做好记录,以备下次安装时用,为削减电机正反转的调试工作,电机接线全部做好标记,这样下次装线时只需要按原来接线位置连接,如条件允许,接线可只拆掌握室一端,然后将电缆盘直接绑扎在机械上,拆线后,全部电机和接线箱用薄膜包扎,严防进水。
5、机械拆解全部称量斗必需用长螺杆作悬挂紧固。
拌和设备从停用到拆卸前,对设备进展正常的恢复性保养修理和更换磨损件。
6、拆卸零部件运输:运输时,对运输进展检查,各部件装车时,派专人跟踪装车状况,严防压坏部件,做好具体记录,填好随车发货清单,各部件运到后,按实施方案,组织生疏设备安装的专人进展验收,大件应尽量靠近安装位置放置,散件有序地集中安放,并做好标记和围栏,专人保管,以免丧失。
二、撤除施工中的安全保障措施1、拆卸拌合站时必需按挨次进展并有专人指挥。
起吊工、指挥员应生疏起吊物件的一般程序、机械性能、操作方法。
并且是经过培训考试合格后持证方能上岗。
2、使用的工具,钢丝绳的扣件及其他器材必需完好无损,觉察特别状况准时修理更换。
3、起吊边棱角锐利的物件,应用软物包垫严防钢丝隔断发生事故。
一、交底目的为确保搅拌站拆卸过程中的安全,防止事故发生,特制定本安全技术交底。
二、适用范围本交底适用于所有参与搅拌站拆卸作业的人员。
三、拆卸前的准备工作1. 安全培训:所有参与拆卸作业的人员必须接受专门的安全培训,了解拆卸过程中的安全风险和预防措施。
2. 安全检查:在拆卸前,应对搅拌站进行全面的安全检查,确保无隐患后方可进行拆卸。
3. 应急预案:制定详细的应急预案,包括事故发生时的应急措施和疏散路线。
四、拆卸过程中的安全注意事项1. 个人防护:- 佩戴安全帽、防护眼镜、防尘口罩、手套等个人防护用品。
- 穿着适合的防滑鞋,防止滑倒。
- 高处作业时,必须系好安全带,并确保安全绳固定牢固。
2. 设备检查:- 检查所有拆卸工具和设备,确保其完好无损,无异常磨损。
- 检查设备连接部位,确保无松动、锈蚀等问题。
3. 操作规程:- 按照设备说明书和操作规程进行拆卸作业。
- 严格遵守“先卸载,后拆卸”的原则,确保拆卸过程中的安全。
4. 环境安全:- 确保作业区域通风良好,避免有害气体积聚。
- 拆卸过程中产生的废弃物要及时清理,保持作业区域整洁。
5. 高处作业:- 高处作业时,必须使用安全梯或脚手架,并确保其稳定性。
- 禁止在高处作业时吸烟、喝酒或进行其他分散注意力的行为。
6. 电力安全:- 禁止在带电设备附近进行拆卸作业。
- 拆卸前应切断电源,并挂上“禁止合闸,有人工作”的警示牌。
五、拆卸过程中的紧急情况处理1. 人员受伤:立即停止作业,拨打急救电话,并采取必要的急救措施。
2. 设备故障:立即切断电源,防止事故扩大,并通知专业人员进行维修。
3. 火灾:立即使用灭火器进行灭火,并迅速疏散人员。
六、拆卸后的工作1. 清理现场:拆卸完成后,清理作业现场,确保无遗落物品。
2. 设备检查:对拆卸下来的设备进行检查,确保其完好无损。
3. 记录保存:将拆卸过程中的安全记录保存好,以备后续查阅。
七、总结搅拌站拆卸作业是一项危险性较高的工作,所有参与人员必须严格遵守本安全技术交底,确保拆卸过程中的安全。
一、交底对象1. 施工单位全体施工人员;2. 分包单位全体施工人员;3. 项目部管理人员。
二、交底时间(具体时间)三、交底地点(具体地点)四、交底内容一、施工准备1. 施工前,应组织全体施工人员进行安全技术交底,确保施工人员了解安装拆除过程中的安全注意事项。
2. 对施工人员进行安全技术培训,提高施工人员的安全意识和操作技能。
3. 检查施工设备、工具及安全防护用品,确保其完好有效。
二、安装施工安全注意事项1. 施工现场应设置明显的安全警示标志,提醒施工人员注意安全。
2. 施工人员应佩戴安全帽、安全带等个人防护用品。
3. 在安装过程中,严禁酒后作业、疲劳作业和带病作业。
4. 施工人员应严格按照操作规程进行安装,不得擅自更改施工工艺。
5. 高处作业时,必须使用安全带,并做好防坠落措施。
6. 严禁在设备运行时进行检修和调整。
三、拆除施工安全注意事项1. 拆除施工前,应进行全面的安全检查,确保拆除作业安全。
2. 拆除过程中,应采取分段、分片拆除,防止因拆除不当造成安全事故。
3. 在拆除作业过程中,应保持现场整洁,严禁乱堆乱放材料、工具。
4. 拆除作业人员应穿着防滑鞋,并佩戴安全帽、安全带等个人防护用品。
5. 高处作业时,必须使用安全带,并做好防坠落措施。
6. 严禁在设备运行时进行检修和调整。
四、安全防护措施1. 施工现场应设置围挡,防止无关人员进入施工区域。
2. 施工现场应设置安全通道,确保施工人员安全通行。
3. 施工现场应设置应急照明,确保夜间施工安全。
4. 施工现场应配备灭火器、急救箱等应急设备,以便在紧急情况下使用。
五、事故应急处理1. 施工人员应熟悉应急预案,掌握事故应急处理流程。
2. 发生事故时,立即停止作业,启动应急预案。
3. 及时向项目部管理人员报告事故情况,并配合相关部门进行调查处理。
六、交底人及接底人签名1. 交底人:(签名)2. 接底人:(签名)注:本模板仅供参考,具体交底内容应根据实际施工情况进行调整。
一、交底目的为确保搅拌站拆装作业的安全顺利进行,避免发生安全事故,特制定本安全技术交底。
二、适用范围本交底适用于搅拌站设备、设施的拆装作业。
三、拆装作业前的准备工作1. 作业人员必须经过专业培训,熟悉搅拌站设备的结构、性能、操作规程及安全注意事项。
2. 作业前,对拆装区域进行清理,确保场地整洁、宽敞,无障碍物。
3. 检查拆装工具、设备是否完好,安全防护用品是否齐备。
4. 制定拆装作业方案,明确作业流程、安全措施及应急预案。
四、拆装作业过程中的安全措施1. 作业人员必须佩戴安全帽、安全带、防护眼镜等个人防护用品。
2. 拆装过程中,严禁酒后作业、疲劳作业,确保作业人员精神状态良好。
3. 拆装设备时,应先切断电源,确认设备处于停止状态,再进行拆装。
4. 使用工具时,注意检查工具的完好性,防止工具滑落伤人。
5. 拆卸过程中,注意设备平衡,防止设备倾倒。
6. 拆卸下来的零部件应妥善放置,防止滚动伤人。
7. 拆装过程中,如遇设备故障,应立即停止作业,查明原因,采取相应措施后再继续作业。
8. 拆装过程中,严禁操作人员站在设备上方或设备旁边进行作业。
9. 拆卸下来的零部件,应按照原位存放,便于组装。
10. 拆装作业完成后,对拆装区域进行清理,确保无遗留工具、零部件。
五、拆装作业后的工作1. 作业完成后,对拆装区域进行清理,确保场地整洁。
2. 对拆装下来的零部件进行检查,确保无损坏。
3. 恢复设备原状,确保设备性能正常。
4. 对拆装作业进行总结,分析存在的问题,提出改进措施。
六、应急措施1. 作业过程中,如发生安全事故,立即停止作业,采取紧急措施进行救援。
2. 报告上级领导,启动应急预案,及时处理事故。
3. 对事故原因进行调查,分析原因,防止类似事故再次发生。
4. 对受伤人员进行救治,确保生命安全。
本交底自发布之日起实施,如遇特殊情况,可根据实际情况进行调整。
一、交底对象1. 安装拆除施工人员2. 项目部管理人员3. 分包单位管理人员二、交底时间[具体日期]三、交底地点[具体地点]四、交底内容一、施工准备1. 对安装拆除施工人员进行安全教育培训,确保所有施工人员了解并掌握相关安全知识和操作技能。
2. 检查施工人员的安全防护用品,确保其完好有效,如安全帽、安全带、防尘口罩、防护眼镜等。
3. 对施工区域进行清理,确保无障碍物,施工通道畅通。
4. 检查施工设备,确保其安全可靠,无损坏或故障。
二、安全技术措施1. 人员安全- 施工人员必须佩戴安全帽、安全带等个人防护用品。
- 上下梯子时,必须手扶扶手,严禁攀登。
- 作业时,严禁酒后作业、疲劳作业。
2. 设备安全- 机械设备启动前,必须进行安全检查,确认无异常后方可启动。
- 机械设备运行过程中,严禁人员进入危险区域。
- 机械设备停止运行后,严禁操作人员擅自开启。
3. 电气安全- 电气设备操作人员必须持证上岗。
- 电气设备运行时,严禁触碰带电部分。
- 电气设备维修时,必须切断电源,并挂上警示标志。
4. 高空作业安全- 高空作业人员必须佩戴安全带,并系在牢固可靠的位置。
- 高空作业平台必须安装安全防护栏杆和踢脚板。
- 高空作业时,严禁作业人员超过平台边缘。
5. 材料运输安全- 材料运输过程中,必须确保材料堆放整齐,防止滚动、滑落。
- 材料运输车辆必须遵守交通规则,确保安全行驶。
三、安装拆除程序1. 安装程序- 安装前,对设备进行清洁、检查,确保设备无损坏。
- 按照设备安装说明书进行安装,确保安装牢固。
- 安装完成后,进行试运行,确保设备运行正常。
2. 拆除程序- 拆除前,对设备进行断电,确保设备无电。
- 按照设备拆除说明书进行拆除,确保拆除过程安全。
- 拆除完成后,对设备进行清理,确保场地整洁。
四、注意事项1. 施工过程中,必须严格遵守各项安全操作规程。
2. 作业人员必须服从现场管理人员的指挥。
3. 发生安全事故时,必须立即停止作业,并报告相关部门。
一、工程名称:拌合站拆除工程二、交底时间:年月日三、交底地点:拌合站拆除现场四、交底内容:1. 拆除前的准备工作(1)对拌合站进行彻底检查,确保设备、管道、电气线路等安全可靠。
(2)清理现场,移除杂物,确保施工现场整洁有序。
(3)制定拆除方案,明确拆除顺序、方法及注意事项。
2. 拆除作业安全注意事项(1)所有参与拆除作业人员必须穿戴好安全帽、防护眼镜、防尘口罩、防滑鞋等个人防护用品。
(2)高空作业人员必须佩戴安全带,并系好安全绳,确保安全。
(3)严禁酒后作业,确保作业人员身体健康。
(4)严格遵守操作规程,不得擅自更改拆除方案。
(5)拆除作业前,应对设备、管道、电气线路等进行全面检查,确保无安全隐患。
3. 拆除作业操作要点(1)拆除顺序:先拆除设备,再拆除管道,最后拆除电气线路。
(2)拆除设备时,应先切断电源、水源、气源,确保设备处于安全状态。
(3)拆除管道时,应注意管道内余料的清理,防止余料堵塞或伤人。
(4)拆除电气线路时,应由专业电工进行操作,确保操作规范。
4. 临时设施及安全防护措施(1)在高空作业区域设置安全防护网,防止物体坠落。
(2)在施工现场设置警示标志,提醒作业人员注意安全。
(3)设置临时通道,确保作业人员通行畅通。
(4)配备消防器材,确保现场消防安全。
5. 拆除作业结束后处理(1)清理现场,移除剩余物品。
(2)对拆除区域进行验收,确保无安全隐患。
(3)拆除后的设备、管道、电气线路等,应按照规定进行处理。
五、交底人:(签名)六、接受交底人:(签名)七、备注:1. 本安全技术交底适用于拌合站拆除工程。
2. 本交底内容如有变动,应以最新版为准。
3. 参与拆除作业人员应认真学习本交底内容,确保安全生产。
一、工程名称:拌合站拆除工程二、施工地点:(具体施工地点)三、施工内容:拌合站拆除作业,包括设备拆卸、基础拆除、附属设施拆除等。
四、施工时间:(具体施工时间)五、参与人员:(列出所有参与拆除作业的人员)六、安全交底内容:1. 作业人员安全教育培训(1)所有参与拆除作业的作业人员必须接受安全教育培训,熟悉本工程的安全技术交底内容。
(2)培训内容包括:安全操作规程、安全注意事项、事故应急处理等。
2. 作业人员行为基本规定(1)所有施工人员在进入施工现场前必须接受安全教育培训和交底。
(2)在进入施工现场前必须正确地佩戴好安全帽等劳动保护用品,否则不得进入施工现场。
(3)所有施工人员在进入施工现场时必须衣着整齐,禁止赤膊、赤脚、穿拖鞋等情况出现。
(4)在2米(含2米)以上的高度位置作业时,若作业点四周无可靠的安全防护栏杆等设施,必须正确地配戴安全带并将安全带拴挂在牢靠的结构部位以后方可开始高空作业。
(5)严禁从高处向下方抛扔或从地处向高处投掷物料。
(6)六级以上(含六级)强风和大雨、大雪、大雾天气必须停止露天高处作业。
在雨、雪后和冬季,露天作业时必须先清除水、雪、霜、冰,并采取防滑措施。
在夏季做好防暑降温措施。
(7)严禁酒后上岗作业。
(8)严禁在施工现场出现打架、斗殴的现象。
(9)施工过程中发现不安全因素或者发生安全事故时必须及时向项目领导或现场管理人员汇报,同时停止作业,撤离危险区域,严禁冒险作业。
3. 拆除作业安全技术要点(1)设备拆卸前,及时清空配料器、粉料罐及成品料仓中的余料,对整机进行全面清理,清除场地内的废料和杂物。
(2)拆除过程中,严格按照拆除方案进行,确保拆除作业安全、有序。
(3)拆除过程中,注意高空作业人员的安全,确保其正确使用安全带,挂在上方牢固处。
(4)拆除过程中,严禁交叉作业,确保现场作业人员的安全。
(5)拆除过程中,吊装作业人员必须经过相关部门考核合格,取得操作证方可上岗;安装指挥人员安排熟练工担任,配好信号旗、口哨,保证严格按要求指挥吊车安装。
单位:编号:主送单位页数第1页,共3页工程名称拌合站拆除交底项目吊装作业、防物体打击等交底内容:危险源:机械伤害、物体打击、高处坠落、触电事故等。
防范措施及注意事项:一、搅拌楼拆除步骤:搅拌楼拆除要坚持先安后拆、后安先拆、从高往低的原则,拆除顺序为电路系统-封闭系统-操作室-配料机系统-螺旋输送机-粉煤灰水泥称重系统-水、外加剂计量系统-水泥、粉煤灰罐-水平皮带输送机-斜皮带输送机-主机钢构搅拌系统-各部分连接件、支腿。
二、吊装作业:1.吊装作业时,起重工必须经专门安全技术培训,考试合格并取得操作证后方可上岗,无证人员不得顶岗作业,作业时严格执行安全技术交底,听从统一指挥。
2.在吊运移位物体时,要有专人指挥,相互配合,统一信号,并要设置警戒,严禁非工作人员进入施工现场。
3.吊装前必须严格检查所用的起重机械、吊装工具、绳索是否正常完好。
发现损坏、疲劳、开裂的要及时更新。
4.在物体吊运未固定前,不准在索具受力或被吊物悬空的情况下中断工作。
5.操作人员在吊装物体时,要留有避让余地,悬吊物体上下,不准站人和通行。
作业人员要身体健康、要保持头脑清醒,精力集中。
备带工具袋,禁止从高处向下乱扔物件等,严禁酒后进行起重作业。
6.物体吊运时,应在离地10cm处试吊,检查负荷和缆绳情况,确认无误后,才可起吊,吊装中若发现异常,应立即停止作业。
7.在吊装作业中,提升或下降必须平稳,不准有冲击,振动等现象发生,不允许任何人随同吊装设备升降,在吊装过程中,如因故(停电等)中断,必须采取措施进行处理,不得使吊装物体悬空过夜。
8.在工作时、钢丝绳卷入卷筒不得有扭转、急剧弯曲、压绳、绳与绳之间排列太松等现象,否则应停车排除。
9.禁止在雨雪天、夜间、雾天和六级风以上情况下进行吊装工作。
10.起重机械纵移时要注意后面的重量,以防倾覆,固定时木垛要牢固。
编制:复核:签收:年月日单位:编号:主送单位页数第2页,共3页工程名称拌合站拆除交底项目吊装作业、防物体打击等交底内容:11.起重设备的性能必须完好,认真做好小型起重设备的保管、保养工作,定期检查,使其保持良好的状态。
