衬塑钢管施工方案
- 格式:docx
- 大小:17.67 KB
- 文档页数:3
衬塑钢管安装施工方案衬塑钢管是一种内外表面均覆盖聚氯乙烯(PVC)层的钢管,具有良好的耐腐蚀性能,广泛应用于给水、排水、化工、石油、制药等领域。
以下是衬塑钢管安装施工方案的详细步骤。
一、施工准备1.准备所需材料和工具,包括衬塑钢管、管件、密封胶、弹性密封圈等。
2.做好施工现场的安全防护工作,如搭设临时围栏、设置安全警示标志等。
3.进行施工方案的交底和确认,确保各工序的施工要求清楚明白。
二、管道安装1.根据设计要求和施工图纸布置管道走向,并标好控制高程点。
2.在管道走向上进行开挖,确保沟槽宽度、深度和坡度符合要求。
3.在管道底部铺设一层砂浆垫层,保证管道的水平和稳定。
4.安装衬塑钢管前,先进行适当的清洗,确保管道内部无杂物和污物。
5.将衬塑钢管顺序安装在预先布置好的沟槽内,注意管道连接口的位置和方向。
6.使用密封胶在管道接口处均匀涂抹,确保连接处的密封性。
7.安装管道支架和吊卡,保证衬塑钢管的固定和稳定。
三、管道连接1.管道连接采用橡胶环密封,使用专用的橡胶环密封带将管道连接口紧密包裹住。
2.使用连接螺栓将管道连接口固定,确保连接紧密牢固。
3.进行连接点的检验和试压,确认连接点无渗漏和漏水现象。
四、管道测试1.完成管道安装后,进行管道测试,保证管道的质量和稳定性。
2.进行压力试验,使管道内压力达到设计要求,并进行一定时间的保压。
3.检查试压期间的管道压力变化情况,确认无任何泄漏现象。
4.完成试压后,放空管道内的水,进行冲洗和清理,确保管道内干净无杂物。
五、施工验收1.完成管道安装施工后,进行全面检查,确保管道安装质量。
2.验收合格后,办理相应的竣工手续和文件,准备竣工报告。
六、安全注意事项1.施工期间要严格遵守安全操作规程,穿戴好安全防护装备。
2.搭设临时围栏,设置安全标示牌和警示标志,防止人员误入施工现场。
3.存放和使用吊装设备时,严格要求合理标识和固定,确保安全。
4.施工过程中注意防水措施,及时排除现场积水。
衬塑钢管施工方案1. 引言衬塑钢管是一种由聚乙烯制成的管道材料,具有良好的耐腐蚀性能和耐磨性能。
它广泛应用于石油、化工、电力等领域的管道系统中。
本文档将介绍衬塑钢管的施工方案,并提供一些相关的操作要点和注意事项。
2. 施工准备在进行衬塑钢管的施工之前,需要做好以下准备工作:•确定施工区域和管道布置方案;•按照设计要求准备所需的衬塑钢管材料和附件;•准备所需的施工设备和工具,如起重机、焊接设备等;•确定施工人员的组织架构和职责分工;•制定施工计划并安排施工时间。
3. 施工步骤3.1. 环境准备在进行衬塑钢管的施工之前,需要将施工区域进行清理,并确保环境干净整洁。
同时,需要检查施工区域是否存在安全隐患,如水坑、斜坡等,并采取相应的措施予以处理。
3.2. 管道布置按照设计要求将衬塑钢管进行布置,包括确定管道的走向、连接方式以及支座位置等。
在布置过程中要注意管道间距是否符合规范要求,以及避免管道受到外力影响。
3.3. 管道安装3.3.1. 管段切割和准备工作根据设计要求,将衬塑钢管进行切割,并确保切口平整光滑。
同时,检查管段两端的管口是否平齐,以便后续连接工作。
衬塑钢管的连接方式多种多样,包括焊接、螺纹连接和法兰连接等。
在进行连接之前,需要先检查连接部位是否清洁,并采用适当的方法对连接部位进行处理,如打磨、清理等。
在进行连接时,要注意以下几点:•确保连接部位的对齐,避免出现偏移和错位;•在焊接时,要控制好焊接温度和焊接时间,避免对衬塑材料造成损坏;•在螺纹连接和法兰连接时,要采用适当的密封材料,确保连接的密封性。
对于长距离的衬塑钢管,需要进行支持,以减轻管道自重和外力对管道的影响。
在进行支持时,要合理确定支座的位置和数量,并采用适当的支座类型,如固定支座、滑动支座等。
3.4. 管道测试在衬塑钢管的安装完成后,需要进行相应的测试,以确保管道的安全可靠。
常见的测试方式包括水压试验、气压试验和真空测试等。
在进行测试时,要注意测试的压力和持续时间,以及确保测试过程中的安全。
给水衬塑钢管施工方案给水衬塑钢管施工方案一、施工前准备1. 确定施工区域的具体位置和范围。
2. 对施工区域进行勘察,了解地质情况和环境条件,确保施工安全。
3. 调查存在的地下管线和其他设施,避免损坏。
4. 准备所需的施工设备和材料,包括挖掘设备、吊装设备、焊接设备等。
二、施工步骤1. 清理施工区域,将杂物和垃圾清理干净,确保施工现场整洁。
2. 标示出施工区域的范围,设置警示标志,提醒周围人员注意安全。
3. 使用挖掘设备挖掘管道沟槽,根据设计要求控制沟槽的深度和宽度。
4. 在挖掘的沟槽底部铺设砂浆垫层,保证管道的稳固性和排水性能。
5. 进行管道的安装,首先安装管道的法兰连接部分,然后逐段安装管道。
6. 安装连接管件,使用焊接设备对管道和管件进行焊接。
7. 进行管道的试压。
在安装完全部管道后,使用水泵对管道进行试压,确保管道密封性能良好。
8. 进行管道的保温处理,根据设计要求选择合适的保温材料进行施工。
9. 进行管道的防腐处理,使用专业的防腐涂料进行涂覆处理,保护管道免受腐蚀。
三、施工安全措施1. 施工现场必须设置警示标志,提醒周围人员注意安全。
2. 施工人员必须佩戴个人防护装备,包括安全帽、耳塞、眼镜、防护鞋等。
3. 施工过程中必须严格按照工艺要求进行操作,严禁违反操作规程。
4. 施工现场必须保持通风良好,确保空气流通。
5. 施工现场必须保持整洁,随时清理垃圾和杂物。
四、施工质量控制1. 在安装管道时,必须保证管道的连接处和焊缝的质量良好,严禁出现泄漏现象。
2. 施工过程中要注意管道的支承和固定,确保管道不受外力作用而变形或损坏。
3. 进行管道试压时,必须达到设计要求的试验压力,并保持一定时间,确保管道密封性能良好。
4. 进行管道保温处理时,必须保证保温材料的质量和施工效果。
5. 进行管道防腐处理时,必须保证防腐涂料的质量和涂覆的均匀性。
以上为给水衬塑钢管施工方案,希望能够帮助到你。
第一节铝合金衬塑管道施工方案一、一般规定管道在安装施工前,应具备下列条件:1、施工图纸及其技术文件齐全,且已进行图纸技术交底,满足施工要求;2、施工方案,施工技术、材料、机械用具供应等能保证正常施工;3、施工人员应经过建筑冷热水铝合金衬塑管道安装的技术培训。
二、运输与贮存1、管材和管件在运输、装卸和搬运时应小心轻放,避免油污腐蚀,严禁剧烈撞击,不得与尖锐物体碰触,不得抛摔、滚、拖。
2、施工现场应有材料存放库房,不得露天存放。
3、贮存管材和管件的库房应具有良好的通风条件,并远离热源及油、化学物品等污染源。
4、管材应水平堆放在平整的地面(板面)上,应避免管材弯曲,不得采用块状或条状物支垫,堆置高度不得超过1.0m,管件应逐层码堆,不得叠得过高。

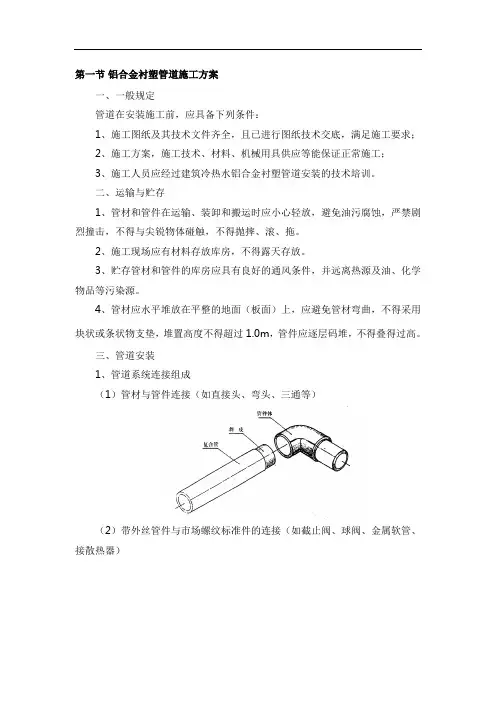

三、管道安装1、管道系统连接组成(1)管材与管件连接(如直接头、弯头、三通等)(2)带外丝管件与市场螺纹标准件的连接(如截止阀、球阀、金属软管、接散热器)铝合金衬塑管剥“皮”长度热熔连接技术要求(3)连接时,无旋转地把管端导入加热套内,插入到铝合金管断口剥皮处。
同时无旋转地把管件推到加热头上,达到规定热熔深度。
(4)达到加热时间后,立即把管材及管件从加热头上同时取下,迅速无旋转地直接插入到管件内,稳定几分钟,使接头处形成均匀凸缘。
四、支吊架安装1、管道安装时必须根据不同管径和要求设置管卡,吊卡或金属鞍卡位置应比较准确,埋设要平整,管卡与管道接触应紧密,但在需要热补偿的地方应松动让管道能受热滑动膨胀。
2、在铝合金衬塑管的各个配水点,受力处,必须采取可靠的固定措施。
3、当使用角管卡与U 型螺栓固定时,管卡与管材间加装橡胶垫。
4、立管和横贯支架的间距不得大于下表的规定:五、管道试压1、强度试验试验压力:当工作压力不大于1.0Mpa时,为工作压力的1.5倍,但不得小于0.9Mpa;当工作压力大于1.0Mpa时,为工作压力加0.5Mpa,试验时间为1h。
本工程二次侧工作压力为0.6Mpa。
衬塑钢管施工方案1. 引言衬塑钢管是一种结合了钢管的强度和塑料的耐腐蚀性能的管材,被广泛应用于石油、化工、环保等工业领域。
本文将详细介绍衬塑钢管施工的方案,包括工程准备、施工步骤和质量控制等内容。
2. 工程准备2.1. 施工前准备在施工前,需要进行详细的工程准备工作,包括但不限于以下几个方面:•招聘合适的施工队伍:衬塑钢管施工需要专业的施工队伍,具备相关的经验和技能,能够熟练操作相关设备和工具。
•准备施工材料:根据工程需求,准备好符合要求的衬塑钢管、管件、密封胶等材料。
•联系相关单位:与土建、电气等相关单位进行协调,确保施工无冲突。
•制定施工计划:准备详细的施工计划,包括施工时间安排、资源调配、工程进度等。
2.2. 施工设备准备衬塑钢管施工需要使用一些特定的设备和工具,包括:•装配、焊接和切割设备:用于对衬塑钢管进行组装、焊接和切割。
•挖掘机和起重机:用于挖掘坑槽和起吊管材。
•清洗设备:用于清洗管道内部,保证无污染。
•检测设备:用于对施工质量进行检测和监控。
3. 施工步骤3.1. 布置施工现场•按照施工图纸标注的位置和要求,进行布置施工现场。
•确定衬塑钢管的起始点和终点,标明管道的走向和高程。
•挖掘需要的坑槽,确保管道的安装空间。
3.2. 组装衬塑钢管•按照设计要求,安装衬塑钢管和管件,并使用合适的工具将其连接和固定。
•确保衬塑钢管和管件连接紧密,无泄漏。
3.3. 焊接和切割•对衬塑钢管进行焊接或切割时,需要使用相应设备和技术。
•在焊接过程中,要保证焊接点的质量,避免焊缝出现裂纹或漏焊,确保焊接接头的密封性和强度。
•在切割过程中,要准确控制切割长度和角度,避免损坏管道和出现切割不整齐的情况。
3.4. 清洗和检测•在施工完成后,对衬塑钢管进行清洗,清除管道内部的杂质和污染物。
•使用相关的检测设备对衬塑钢管进行检测,检查焊接接头的质量、密封性、均匀性等,确保施工质量。
4. 质量控制4.1. 施工监督在施工过程中,应有监督人员进行现场监督,对施工队伍的操作进行把关,确保施工符合要求。
给水衬塑钢管施工方案1. 引言给水衬塑钢管施工方案是为了指导给水系统建设中使用衬塑钢管的施工过程,确保施工质量和安全性。
本文档将介绍衬塑钢管的选型、施工准备、施工流程以及质量控制措施。
2. 衬塑钢管选型衬塑钢管是一种聚乙烯(PE)衬里的钢管,具备钢管的强度和耐腐蚀性以及聚乙烯的耐磨性和抗化学腐蚀性。
在选择衬塑钢管时,应考虑以下因素:•管道的工作压力和温度范围•管道的介质特性•管道的运行环境条件•施工预算根据以上因素,选择适当的衬塑钢管规格和材料进行施工。
3. 施工准备在进行给水衬塑钢管施工前,需要进行充分的准备工作:3.1 工程布置根据给水系统设计图纸,确定管道的走向、支架位置以及涉及到的其他设备和管道的位置。
合理的管道布局有助于施工的顺利进行。
3.2 材料准备根据衬塑钢管的选型结果,采购符合要求的衬塑钢管、管件、阀门以及其他辅助材料。
确保所有材料的质量符合相关标准,并且进行验收。
3.3 施工人员培训施工人员应接受相关的培训,了解衬塑钢管施工的要求和流程,熟悉使用的工具和设备,掌握施工安全和质量控制知识。
3.4 施工设备准备准备必要的施工设备和工具,包括切割机、焊接机、磨光机以及其他常用工具。
保证设备正常运行并进行必要的维护。
4. 施工流程4.1 管道安装根据设计要求,在管道布置的基础上,进行衬塑钢管的安装。
首先在给水系统的起点处确定管道的基准高度和中心轴线,并根据设计图纸进行定位。
使用合适的工具进行切割和连接,确保管道的平直和连接的牢固。
4.2 管件连接在管道安装完成后,进行管件的连接。
根据设计要求,采用焊接、热熔或橡胶垫片等方式进行管件的连接。
连接时应注意材料的匹配、连接的紧固度和密封性。
4.3 阀门和附件安装根据设计要求,在管道上安装相应的阀门和附件。
安装前应检查阀门和附件的质量,并确保其与管道的连接正确、紧固。
4.4 管道固定和支架安装在管道安装和连接完成后,进行管道的固定和支架的安装。
衬塑钢管安装方案1. 引言衬塑钢管是一种具有优良耐腐蚀性能的管道材料,由内衬聚乙烯(PE)或聚氯乙烯(PVC)层和外包钢管组成。
它可以在一定的压力和温度环境下,有效地抵抗腐蚀介质的侵蚀,广泛应用于石油、化工、冶金和污水处理等行业。
本文将介绍衬塑钢管的安装方案,包括前期准备、施工步骤和注意事项等内容。
2. 前期准备在进行衬塑钢管安装之前,需要进行一系列的前期准备工作,以确保施工的顺利进行。
2.1 施工方案设计在进行衬塑钢管安装之前,需要进行详细的施工方案设计。
设计包括管道布置、管径选取、支承设计、管道材料选型等内容。
设计过程需要考虑施工环境、介质特性、管道设计压力和温度等因素。
2.2 材料和设备准备根据设计方案,准备好所需的衬塑钢管、阀门、法兰和管夹等材料,同时检查设备的完好性和可靠性。
确保各项材料和设备符合相关的标准和规范要求。
2.3 工程施工准备在施工现场进行必要的准备工作,包括清理施工区域,搭建足够的工作平台和安全围栏。
同时,确保施工人员具备相关的安全知识和操作技能,佩戴个人防护用具。
3. 施工步骤3.1 管道布置根据设计方案,确定衬塑钢管的布置路径。
在布置过程中需要考虑管道的连通性、支承位置和管道安全间距等因素。
使用测量工具和标线仪器,按照设计要求进行布置。
3.2 衬塑钢管切割和准备根据设计要求,使用适当的工具对衬塑钢管进行切割,并处理管道端口,确保其平整和净化。
同时清理管道内部,确保没有杂物和腐蚀物。
3.3 衬塑钢管连接衬塑钢管的连接可以采用焊接、法兰连接或螺纹连接等方式。
根据设计要求和管道连接方式,选择合适的方法进行衬塑钢管的连接。
连接过程中要注意操作规范,保证连接的紧密和密封性。
3.4 安装支承和固定件根据设计要求,安装衬塑钢管的支承和固定件。
支承和固定件的安装要符合相关的标准和规范,确保衬塑钢管的稳定性和可靠性。
支承件的间距应符合设计要求,避免管道振动和变形。
3.5 连接附属设备根据设计方案,连接衬塑钢管所需的附属设备,如阀门、流量计和压力表等。
衬塑钢管地埋施工方案钢塑复合管是新型给水管道工程的理想管材,是在钢管内壁衬(涂)一定厚度的塑料层复合而成的管道,包括衬塑钢管和涂塑钢管。
由于其具有钢管和塑料管的综合优点,已广泛应用于工业及民用建筑的给水系统。
钢塑复合管的主要连接方式为螺纹连接、法兰连接、沟槽式连接三种。
螺纹连接由于其自身特点,只适合较小的口径;法兰连接是一种传统的连接方式,已被大众接受;沟槽式连接是一种高效环保的新型连接方式,具备相当的技术优越性,在工程的实际应用中越来越受欢迎。
今天,我们来浅谈一下钢塑复合管的沟槽连接技术。
沟槽式连接流程:安装准备——滚槽——管道安装——系统试压衬塑钢管采用沟槽连接时,可采用现场加工沟槽进行管道安装,沟槽需使用专用的滚槽机,管件应优先采用成品管件;涂塑钢管采用沟槽连接时,宜采用现场测量,工厂预制加工,再进行现场安装。
沟槽式连接可以快速地实现管道之间的连接,而且后期的管道维护和维修拆卸都较法兰连接方便。
在上述三种连接方式中,沟槽式连接具备如下优点:1.安装方便快捷:由于沟槽式连接采用的卡箍件、橡胶密封圈和紧固件都是安装配套供应的标准件,现场安装时只需要现场进行管道滚槽,大大简化了工作程序,安装的速度比法兰连接快两倍以上。
此外,沟槽式连接的安装技术难度小,连接一处管件仅需要几分钟时间,可以有效地保证工程质量,提高工作效率。
2.管道的原有特性不受影响:沟槽式连接,仅在被连接管道外表面采用滚槽机挤压沟槽,可确保管端沟槽的加工精度,做到卡箍和沟槽的全圆周啮合,而不破坏管道的内壁结构。
采用螺纹连接和法兰连接容易破坏管材的特性。
3.维修方便:沟槽式连接操作简单,需要的操作空间小,当管道需要维修和更换时,只需松开两个卡箍即可维修一段管路,不需破坏周围墙体,大大减少了维修的时间和维修的费用。
4.经济:由于沟槽管件连接配管系统比法兰连接工程量少,可节约10~20% 的工程施工费用。
此外,近年来随着沟槽式连接的普及,沟槽管件的价格较以前有大幅的下降。
内衬塑钢管施工方案1. 引言内衬塑钢管是一种在钢管内部涂覆塑料的施工方法,用于提高钢管的耐腐蚀性能。
本文档将详细介绍内衬塑钢管的施工方案。
2. 施工材料和设备为了进行内衬塑钢管的施工,以下材料和设备将被使用: - 塑料涂层材料:例如聚氯乙烯(PVC),聚丙烯(PP)等耐腐蚀塑料。
- 内衬塑钢管:钢管内部先进行除锈处理,然后喷涂塑料涂层。
- 喷涂设备:包括喷涂枪、气源等。
- 清洗设备:用于钢管表面的清洗和除锈。
- 施工安全设备:例如手套,面罩,防护眼镜等。
3. 施工步骤步骤1:钢管准备1.清洗钢管表面:使用清洗设备清洗钢管表面,确保表面无油污和杂质。
2.除锈处理:对于有锈蚀的钢管,应进行除锈处理,以确保塑料涂层的附着力。
3.钢管检查:对钢管进行检查,确保无明显的损坏或裂纹。
步骤2:塑料涂层准备1.准备塑料涂层材料:根据内衬塑钢管的要求,选择合适的塑料涂层材料,并按照说明书进行准备。
2.搅拌:将涂层材料充分搅拌,确保材料均匀混合。
步骤3:喷涂塑料涂层1.连接喷涂设备:将喷涂枪连接到气源,并调整合适的气压和喷涂角度。
2.喷涂:从钢管的一端开始,将喷涂枪均匀地移动到另一端,确保涂层的均匀厚度。
3.重复涂层:根据需要,可以对涂层进行多次重复,以增加涂层的厚度。
4.干燥时间:根据涂层材料的要求,保持钢管在指定的温度下进行干燥,以确保涂层的强度和耐腐蚀性能。
4. 施工注意事项在进行内衬塑钢管施工时,需要注意以下事项:1.安全措施:施工人员应佩戴适当的安全设备,例如手套,面罩和防护眼镜,以保证施工人员的安全。
2.施工环境:施工区域应保持通风良好,以便揮发的溶剂和气体能够迅速扩散。
3.涂层厚度控制:根据项目要求,控制涂层的厚度,以保证涂层的防腐性能。
4.涂层质量检查:对施工完工的内衬塑钢管进行质量检查,确保涂层的均匀性和完整性。
5. 结论通过本文档,我们了解了内衬塑钢管的施工方案,包括材料和设备的准备以及施工步骤。
衬塑钢管施工方案一、引言衬塑钢管施工是一种应用广泛的管道施工技术,通过将塑料衬里嵌入钢管内,可以有效地防止钢管的腐蚀和磨损问题,提高管道的使用寿命和安全性。
本文将介绍衬塑钢管施工的详细步骤和注意事项。
二、衬塑钢管选择在施工之前,需要根据具体的工程需求选择合适的衬塑钢管。
常见的衬塑材料有聚乙烯(PE)、聚氯乙烯(PVC)、聚苯乙烯(PS)等。
选择衬塑材料应考虑管道介质的特性、温度、压力等因素,确保衬塑材料能够满足工程要求。
三、施工准备1. 管道设计:根据工程要求,进行合理的管道设计,确定管道的走向、规格和长度等参数。
2. 材料准备:根据设计要求,准备好所需的衬塑钢管和相关附件。
3. 工具准备:准备好施工所需的工具和设备,包括切割工具、焊接设备、试压设备等。
四、施工步骤1. 预处理:在开始施工之前,需要对工地进行清理,并确保施工现场的清洁与整洁。
2. 加工衬塑钢管:根据管道设计的要求,将衬塑钢管进行切割、修整,确保管道连接的准确性和稳固性。
3. 衬塑材料安装:将事先加工好的衬塑材料嵌入到钢管内,确保衬塑材料与钢管之间的紧密贴合。
4. 焊接连接:通过焊接设备进行管道接头的连接,确保连接处的牢固性和密封性。
5. 测试与检查:在施工完成后,进行管道的试压测试和检查,确保管道无泄漏问题。
6. 防腐处理:对施工完的衬塑钢管进行防腐处理,提高管道的耐腐蚀性能和使用寿命。
五、施工注意事项1. 施工人员应具备相应的专业知识和技能,确保施工质量。
2. 施工现场应保持整洁,确保施工质量。
3. 管道设计应满足工程要求,确保施工质量。
4. 在衬塑材料加工和安装过程中,应注意材料的保护,避免损坏。
5. 焊接连接必须符合相关标准和规范,确保安全可靠。
6. 管道施工完成后,应进行试压测试和检查,确保管道无泄漏问题。
六、施工质量控制为确保衬塑钢管施工工程质量,需要进行相应的质量控制。
包括从材料的质量控制到施工过程中的检验,都需要按照相关标准和规范进行。
衬塑钢管施工方案
本工艺适用于本工程的DW系统衬塑管道的施工。
1)断管和滚槽
➢按所需管材长度,用贝根公司提供的专用滚槽机断管。
保证断口端面与管材轴线垂直,切斜度DN50以下管不大于2°,DN60以上管不大于1.5 并去掉毛刺飞边。
➢压槽时应根据不同规格的管材选择相应的滚轮,并按压槽尺寸表滚出沟槽。
槽距以预装完卡环、垫圈、密封环后,管接头端面与径向密封环紧贴,且卡环、垫圈、密封环无缝隙为理想槽距。
在管材滚槽时需使用内置滚轮。
压槽尺寸表(mm)
注:焊法兰式结构另有操作规范说明;FJK50(卡环式法兰接口件)滚槽距端面距离为11.5±0.5mm。
➢压槽和切断时,进刀不能太快,手柄每转进给量不大于0.1mm。
如果进刀太快,可能导致个别管材出现变形和破裂。
2)装管
➢装管前必须去掉管材连接部位的复膜层。
➢检查接头各附件是否齐全。
➢对DN50及以下规格管件,按管件“装配说明书”附图所示顺序,将螺母、卡环、垫圈、密封圈依次装在管材上,插入管件承插孔底部,然后用专用扳手将螺母拧紧。
在拧紧螺母时注意防止管材旋转。
➢补芯BX20—50安装,补芯与管件配套使用密封圈配合,置入管件承插孔内拧紧管件螺
母即可。
➢对DN65以上的大管件连接时,先将接口、卡环、垫圈、密封圈套在管材上,然后与管件主体件连接,拧紧螺栓。
拧紧螺栓时应对角同时紧固,防止偏斜造成密封不严。
3)设置管卡
➢管道安装时,应按要求设置固定支架进行固定,支架安装位置准确,每个管件两端都应设置支架;敷设应平整、牢固;与管道接触应紧密,但不得损伤管道表面,可用橡皮垫作为保护;贝根管支架的支撑间距不得大于下表的规定(以管件为基准点)。
如因施工环境受限制,施工方可适当调节支架敷设位置与数量。
支架的最大安装间距(mm)
注:①在管件较多处可适当缩短支撑间距。
②支架材料一般为槽钢或角铁。
➢在连接三通、弯头、阀门、给水栓及各个配水点等受力处,必须采用固定支架固定。
管卡与管件之间的距离不得大于管材直径的四倍。
4)其他规定
➢管道直线连接达到一定长度时应采取补偿措施。
➢暗埋管道应在管道系统试压合格后,对管材、管件外表面涂沥青油(不少于2遍)。
➢水泵与贝根牌(卡环式)管道之间必须用软连接过渡。
➢管道严禁攀踏、系安全绳,搁搭脚手架,用作支撑等,注意成品保护。
➢管路要求横平竖直,如有需要调节时,严禁用管材强制性调节角度。
➢工程施工方应对管材、管件漆层等防腐层损伤部位进行修补,对损伤部位进行清洁处理(除去油污,锈迹),油漆可选用聚氨脂类漆(2≤PH≤3)。
➢每套管件内的配件只用于该管件的安装,切不可与其它套装管件混装。
5)系统试压
➢试验系统的水压试验应符合下列规定
✓试验压力应为系统工作压力的1.5倍,但不得小于0.6Mpa。
✓压力试验之前,对试压管道应采取安全有效的固定和保护措施。
当室温低于5°C时必须采取防冻保温措施,试压时接头部位必须明露。
➢水压试验步骤
✓将试压管道末端封堵,缓慢注水,同时将管道内气体排尽。
✓充满水后进行水密性检查。
✓加压宜采用手动泵缓慢升压。
✓升至规定压力后稳压15min , 观察接头部位是否有漏水现象。
✓稳压15min内压力降不超过0.05Mpa为合格。
