大唐太原第二热电厂4#冷却塔爆破拆除施工方案1.设计依据1.1 4#冷却塔施工图。
1.2 4#冷却塔与周围建筑物的位置及距离平面图。
1.3 《爆破安全规程》GB6722----2003。
2.工程概况大唐太原第二热电厂因扩大容量,决定对4号发电机组部分设备和建筑物进行拆除清理。
冷却塔为需拆除建筑其中一部分。
2.1工程结构与特点2.1.1 4#冷却塔结构与特点待拆的冷却塔为双曲线形钢筋混凝土薄壁结构物,塔高60m,底部最大直径50.824m,顶部直径26.87m,塔身自+4.0m~+60m段,壁厚为315mm~120mm的变断面,+4.0m~+6.0m段,内含双层ø14mm竖向钢筋和ø12mm环向钢筋;+6.0m~+11.0m段,内含双层ø12mm竖向钢筋和ø10mm环向钢筋;+11.0m~+18.0m段,内含双层ø10mm、ø8mm竖向钢筋和ø10mm环向钢筋;+18.0m以上,内含双层ø8mm竖向钢筋和ø8mm环向钢筋。
该结构物长细比小,重心低,含筋率高,属钢筋混凝土薄壳抗震结构。
塔身上部与基础之间由84根人字斜柱支撑。
支柱环高1400mm、厚度450mm;基础环高2081mm、厚度450mm;人字斜柱尺寸为340mm×340mm,内含ø20mm钢筋8根。
池底满堂红基础厚度250mm,基础下垫层厚度100mm。
柱下基础厚度550mm,其面积为1500m2。
2.2周围环境冷却塔周围环境:北部距离5#冷却塔15.2m,距5#冷却塔循环水管3m;东部距离4#冷却塔循环水管2m,14.6m处为灰管等管道沟,25.0处为厂区马路;东南侧5.3m处为高压线杆,南侧2.0m为循环水沟;西侧距离另一高压线杆15.0m,距离西南侧回收水泵房5.0m。
待拆的4#冷却塔周围环境复杂,拆除工作的难度和风险都比较大。
爆破拆除法类型以及方法范本爆破拆除是一种常见的拆除建筑或其他结构的方法,它使用爆破物来释放巨大的能量来破坏目标。
爆破拆除通常用于拆除废弃的建筑物、桥梁、堤坝等。
在实施爆破拆除之前,需要进行详细的计划和分析,以确保操作的安全和有效。
以下是常见的爆破拆除法类型及其方法范本。
1. 传统爆破法传统爆破法是最常见的爆破拆除方法之一,它使用具有高爆炸力的炸药来破坏目标。
这种方法通常在建筑物或其他结构的关键支撑点放置炸药,并通过引爆炸药来引发爆炸。
炸药可以使用塑料炸药、TNT等。
2. 冲击波爆破法冲击波爆破法是利用爆炸引起的冲击波来破坏目标。
这种方法适用于需要将建筑物结构倒塌的情况。
冲击波可以通过调整爆炸物的位置和数量来控制。
3. 气体爆破法气体爆破法是利用气体爆炸产生的冲击波和火焰来破坏目标。
这种方法通常使用气体作为燃烧源,例如乙炔和氧气的混合物。
气体爆破法适用于拆除金属结构和管道等。
4. 水压爆破法水压爆破法是利用高压水流来破坏目标。
这种方法通常在墙体或其他结构的缝隙中注入高压水流,以破坏目标的稳定性。
水压爆破法适用于可塑性材料,如混凝土和岩石。
5. 火焰喷射爆破法火焰喷射爆破法是利用高温火焰来破坏目标。
这种方法通常使用喷射器将高温火焰喷射到目标上,使其受热膨胀和破裂。
火焰喷射爆破法适用于可燃材料和金属结构。
6. 钻孔爆破法钻孔爆破法是在目标上钻孔并注入炸药,然后引爆炸药来破坏目标。
这种方法通常用于岩石爆破和地下矿山工作。
钻孔爆破法需要精确的孔位和爆破药物的选择。
在进行爆破拆除之前,需要进行详细的计划和准备工作。
这包括确定目标的稳定性、结构、强度以及周围环境的评估。
还需要制定适当的安全措施,以确保工作人员和周围居民的安全。
在爆破拆除期间,应遵循严格的操作流程和安全规范,并严格控制爆破物的数量和位置,以避免意外发生。
请注意,进行爆破拆除的操作应由经验丰富的专业人士进行,并获得相关的许可和批准。
在进行爆破拆除操作之前,请务必咨询专业爆破工程师和当地政府相关部门的意见和指导。
拆除爆破工程方案一、项目概况1.1 项目名称:某市XX大厦拆除爆破工程1.2 项目地点:某市XX市中心商业区1.3 业主单位:某市地产开发有限公司1.4 施工单位:某市建筑拆迁公司1.5 工程范围:某市XX大厦及其周边建筑1.6 工程概述:某市XX大厦是一座老旧的高层建筑,已经超过使用寿命,需要进行拆除重建。
鉴于周边环境和道路交通条件,通过爆破拆除是最合适的方式。
二、工程特点与难点2.1 工程特点1)需要对高层建筑进行拆除,拆迁面积较大;2)周边环境复杂,交通条件受限;3)需采用爆破方式进行拆除,施工方法较为独特;4)工程安全风险高,对施工人员和周边居民安全保障要求高。
2.2 工程难点1)爆破拆除过程中的振动与冲击对周边建筑和地下管线的影响;2)爆破拆除的时间控制与精确度要求;3)现场安全风险的排查与控制。
三、工程施工方案3.1 拆除爆破工程概述本工程拆除爆破分为前期准备、爆破设计、爆破施工和安全保障四个阶段,共分为十个步骤完成。
3.2 前期准备1)协调会议:与有关部门协调,确定拆除爆破方案;2)现场勘察:对拆除爆破范围及周边环境进行详细勘察;3)风险评估:对工程安全风险进行评估,确定安全措施。
3.3 爆破设计1)选址分析:根据周边地形、地貌和建筑结构选择合适的爆破点;2)爆破参数计算:根据爆破点选址和建筑结构参数计算爆破参数;3)爆破参数确定:确定爆炸物料、药包参数及延时时间等爆破参数。
3.4 爆破施工1)安全隔离:对拆除爆破区域进行隔离,确保施工期间人员和车辆不进入; 2)药包装配:根据设计要求对药包进行装配,确认无误后运输到爆破点;3)爆破实施:按照爆破设计要求进行爆破操作,确保安全及施工进度。
3.5 安全保障1)警戒控制:设置警戒线,限制周边人员和车辆进入爆破区域;2)安全监控:设置爆破现场安全监控系统,实时监测爆破过程;3)应急预案:制定应急预案,为突发事件提供应急处理措施。
3.6 工程施工流程1)前期准备:协调会议、现场勘察和风险评估;2)爆破设计:选址分析、爆破参数计算和确定;3)爆破施工:安全隔离、药包装配和爆破实施;4)安全保障:警戒控制、安全监控和应急预案。
拆除爆破工程安全方案一、项目概况拆除爆破工程是指通过爆破技术将建筑物、桥梁、土石方等物体进行炸毁,以达到拆除目的。
在进行拆除爆破工程时,必须充分考虑安全因素,确保周边人员和物体的安全,保障工程质量,减少对周边环境的影响。
本安全方案是为确保拆除爆破工程的安全进行制定的。
二、拆除爆破工程前期准备1. 勘察在进行拆除爆破工程前,首先对拆除对象进行详细的勘察,包括建筑物的结构、材质、周边环境等情况进行全面了解,为后期工程制定合理的拆除方案提供依据。
2. 安全评估对拆除对象的安全评估是拆除爆破工程准备阶段的重要工作。
在评估过程中,需要充分考虑周边环境、风险和隐患等因素,以及预测可能产生的影响和损害,为后续的施工提供参考。
3. 拆除方案制定根据勘察和评估结果,制定详细的拆除方案。
这包括拆除爆破的具体位置、时间、爆破物质的选用、爆破装置的布置、安全措施等内容。
4. 通知公告在选择爆破地点和时间后,要向周边群众和单位发出通知公告,提醒他们在爆破时采取必要的安全措施,并尽量避免人员和车辆在爆破区域内活动。
5. 安全保护在拆除爆破工程前,必须对现场进行安全保护。
这包括设置警戒线、封闭道路、禁止非工作人员进入施工现场等。
三、拆除爆破工程施工过程中的安全管理1. 施工人员培训所有参与拆除爆破工程的施工人员必须经过专业培训,了解爆破工程的操作规程和安全注意事项。
只有经过合格的培训,才能投入到实际的施工工作中。
2. 爆破物质的选用在进行爆破工程时,必须选择适当的爆破物质。
要根据拆除对象的性质、地形、周边环境等因素,选择合适的炸药品种和使用量。
3. 爆破装置的布置在布置爆破装置时,必须严格按照拆除方案的要求,合理设置爆破点和装置,确保爆破效果和安全。
4. 联络配合爆破现场涉及到众多工种和部门,需要各方进行紧密的联络配合,加强指挥和协调。
5. 施工现场管理爆破工程施工现场必须进行严格的管理,包括场地清理、安全通道的设置、设备检验和维护等。

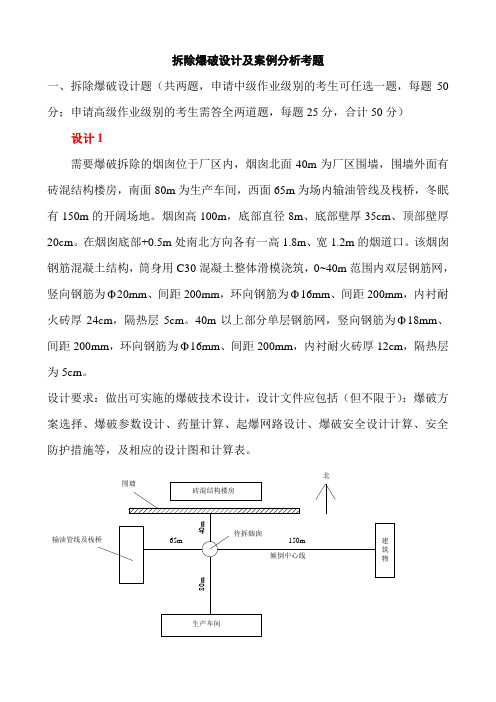

拆除爆破设计及案例分析考题一、拆除爆破设计题(共两题,申请中级作业级别的考生可任选一题,每题50分;申请高级作业级别的考生需答全两道题,每题25分,合计50分)设计1需要爆破拆除的烟囱位于厂区内,烟囱北面40m 为厂区围墙,围墙外面有砖混结构楼房,南面80m 为生产车间,西面65m 为场内输油管线及栈桥,冬眠有150m 的开阔场地。
烟囱高100m ,底部直径8m 、底部壁厚35cm 、顶部壁厚20cm 。
在烟囱底部+0.5m 处南北方向各有一高1.8m 、宽1.2m 的烟道口。
该烟囱钢筋混凝土结构,筒身用C30混凝土整体滑模浇筑,0~40m 范围内双层钢筋网,竖向钢筋为Φ20mm 、间距200mm ,环向钢筋为Φ16mm 、间距200mm ,内衬耐火砖厚24cm ,隔热层5cm 。
40m 以上部分单层钢筋网,竖向钢筋为Φ18mm 、间距200mm ,环向钢筋为Φ16mm 、间距200mm ,内衬耐火砖厚12cm ,隔热层为5cm 。
设计要求:做出可实施的爆破技术设计,设计文件应包括(但不限于):爆破方案选择、爆破参数设计、药量计算、起爆网路设计、爆破安全设计计算、安全防护措施等,及相应的设计图和计算表。
建筑物倾倒中心线150m65m 输油管线及栈桥北80m生产车间40m砖混结构楼房围墙待拆烟囱1、爆破方案的选择2、爆破拆除技术设计1)缺口设计δ65.0=l =230mm δ=a =350mma b 85.0==300mm3/g 1500q m =g 5435.03.035.01500=⨯⨯⨯==δqab Qα⎪⎪⎭⎫ ⎝⎛=R Q K K V 3/1/ 设计2需要采用水压爆破拆除的为一圆形钢筋混凝土结构水池,池高4m 、外径6m 、壁厚35cm ,池壁双层网筋、均为φ16mm 、间距200mm ×200mm 。
水池南侧50m 处是炼钢车间,其他方向100m 范围内无建筑设施。
设计要求:做出可实施的爆破技术设计,设计文件应包括(但不限于):爆破方案选择、爆破参数设计、药量计算、起爆网路设计、爆破安全设计计算、安全防护措施等,及相应的设计图和计算表。
拆除工程爆破方案一、前言拆除工程爆破是在特定的场地和条件下,采用一定数量的炸药爆破技术,通过爆破将建筑物、桥梁、岩石等物体完全或部分破坏的一种拆除方法。
爆破拆除具有工作效率高、操作简单、成本低等优点,但其过程涉及大量的安全风险和环境影响,需要严格的管理和规范。
因此,本爆破方案是为了确保拆除工程在安全、有效、环保的原则下进行。
二、爆破条件及建设单位1. 爆破条件爆破地点:位于城市郊区的一个旧厂房,周围无人居住,属于工业区。
爆破物体:一栋二十层高的混凝土建筑,建筑年限超过三十年,已经超过了使用寿命。
爆破时间:爆破时间为下午2点至5点,以免影响周边居民的生活。
2. 建设单位本次爆破工程由某某建筑工程有限公司承担,并将由该公司的爆破工程师团队负责实施。
三、爆破设计1. 爆破目标本次爆破的目标是将该建筑物分段破坏,确保破坏范围准确,避免对周边建筑和环境造成不利影响。
2. 爆破方法本次爆破将按照“分段控制”和“分次分级”的原则进行。
首先,将建筑物分为上部和下部两个部分,然后再将每个部分进一步细分为若干个小段,分别进行爆破。
3. 炸药选择采用工业用的塑性炸药,根据建筑物的材质和结构特点,合理选择引爆装置和引爆方式。
四、爆破方案1. 炸药布置根据爆破设计,将炸药精确布置在建筑物的关键位置,确保炸药能够准确地破坏目标部位。
同时,布置炸药时,要注意避免对周围环境和人员造成危害。
2. 安全防护在炸药布置和引爆前后,要严格控制人员和车辆的进出,确保爆破现场的安全。
同时,要采取必要的防护措施,保护周边建筑和设施不受到冲击和破坏。
3. 消防预案将在爆破前制定详细的消防预案,确保一旦发生意外,能够及时采取措施,保护人员的生命和财产安全。
4. 预警措施在爆破之前,要提前通知周边的单位和居民,告知爆破时间和相关安全注意事项,以减少对周边人员的影响。
五、爆破执行1. 爆破前检查在爆破前对炸药的布置、引爆设备的连接和电源的供应等进行严格的检查,确保一切工作正常。
拆除爆破设计作业七某厂1#砖砌烟囱拆除爆破设计一、工程概况某厂由于改扩建的需要,现须爆破拆除1#砖烟囱。
其周围环境情况如下:在距北侧4米处为1号厂房,厂房宽度为10米;在距东侧18米处为2#砖烟囱,该烟囱高度为50米,2#烟囱东侧为一档土墙,挡土墙外无任何建筑物;在距2#烟囱南侧120米处为一住宅楼;在距西侧4米处为工人住平房、变压器房,平房西侧为一条公路。
烟囱周围环境情况详见下图所示:图1 周围环境情况示意图该烟囱为砖砌结构,烟囱的高度40m ,烟囱的出口直径1.5m ,在正南面标高1m 处为一烟道口(1.2×1.2m ),在正北面标高0.3m 处为一扒灰口(0.5×0.5m )。
烟囱的具体结构尺寸如下:烟囱标高0m 处筒壁外半径为1.6m ,筒壁厚度为0.4m ,筒壁容重为1800kg/m 3,隔热层厚度为0.05m ,里面为空气,内衬厚度为0.24m ,内衬容重为1800 kg/m 3。
北公路某综合生产车间楼拆除爆破设计1 工程概况某综合生产车间楼位于昆明市春城路与站前路交汇处,顺春城路而立,是一栋八层楼的框架结构,竣工于1987年7月。
该楼东侧是春城路,距建筑物0.8m 有100KV 的地下电缆,3m 处有架空通讯电缆、高压线和变压器;南侧是站前路,路对面是居民楼,距建筑物2m 有通讯电缆接线柜;西侧是建筑工地,距离6.3~6.5m 外是一正在施工基坑;北侧也是建筑工地,到建筑物的距离为35m 。
周围环境示意图见图1。
楼房长46.2m ,宽15m ,高30.8m 。
设内走道,两侧均有楼梯,其中南侧还设电梯。
整栋楼房由52根立柱支撑,立柱平面分布如图2。
其中,底层立柱的断面尺寸为500×400,配筋为10φ25,二层以上立柱的断面尺寸为400×400,配筋为10φ20,立柱箍筋全部采用φ8。
横梁断面为240×600,配筋为顶面4φ22,底面3φ22,箍筋φ8,纵梁的断面均为240×440,除一层的配筋为顶面4φ18,底面3φ16外,其余为顶面2φ18+2φ16,底面3φ16,箍筋φ6。
拆除爆破施工安全技术规程第—章总则第—条为加强拆除爆破施工旳安全管理, 保证施工作业人员和人民生命及国家财产旳安全, 根据国家、部、省有关规定, 参照国标GB13533-92《拆除爆破安全规程》, 结合我司内部实际, 特制定本规程。
第二条本规程合用于我司所有从事拆除爆破作业旳单位和人员。
第二章爆破施工设计及审查同意第三条承接拆除爆破旳单位必须编制施工安全技术设计。
施工安全技术设计包括技术设计和施工组织设计。
第四条技术设计应包括下列内容:1.工程概况: 拆除物旳善, 爆区周围环境, 爆破拆除规定和目旳等;2.方案选择: 对拆除措施和方案进行比校, 论证其安全性和合理性等;3.爆破参数确实定: 拆陈范围和高度确实定与计算, 构造稳定分析, 药包参数及布置, 起爆次序和延期时间等;4.装药: 炸药物种选择、单位炸药消耗和单孔装药量计算, 装药措施及装填构造;5、爆破网路设计: 起爆器材选择, 起爆能源和措施, 起爆网路连结形式和措施;6.安全距离: 计算爆破地震效应, 空气冲击波、飞石、塌落影响范围及其冲击振动旳安全距离、噪声及警戒范围;7、事故防止和处理技术: 预算事故发生旳也许性及其控制和处理措施;8、技术设计附图:爆区周围环境平面图, 拆除物平面和剖面图, 药包布置、装填构造, 起爆网路连接图, 安全警戒图, 安全防护与覆盖措施附图和文字阐明。
第五条施工组织设计应包括下列内容:1.施工措施: 措施、设备、机具和材料旳选择与数量;2.组织管理: 指挥管理机构, 工作制度, 施工次序和进度, 监督检查制度;3、施工安全: 炮孔验收制度, 爆破器材运送、贮存规定, 起爆药包加工、装填工艺和规定, 爆区警戒措施、制度及起爆程序等。
第六条拆除爆破设计必须根据爆破旳等级报对应旳公安部门审查同意后, 才可组织施工。
第七条拆除爆破安全施工设计必须上报厅安卫处同意, 施工前必须由项目负责人会同技术负责人对参与作业人员进行安全技术交底。
拆除爆破期末作业课程名称:拆除爆破学院:国土资源学院专业:采矿工程121 年级: 2012学生姓名:***学号: ************指导教师:***日期: 2015/1/5教务处制拆除爆破作业五 某厂1#砖砌烟囱拆除爆破设计一、工程概况某厂由于改扩建的需要,现须爆破拆除1#砖烟囱。
其周围环境情况如下:在距北侧4米处为1号厂房,厂房宽度为10米;在距东侧18米处为2#砖烟囱,该烟囱高度为50米,2#烟囱东侧为一档土墙,挡土墙外无任何建筑物;在距2#烟囱南侧120米处为一住宅楼;在距西侧4米处为工人住平房、变压器房,平房西侧为一条公路。
烟囱周围环境情况详见下图所示:图1 周围环境情况示意图该烟囱为砖砌结构,烟囱的高度45m ,烟囱的出口直径1.8m ,在正东面标高1m 处为一烟道口(1.5×1.5m ),在正西面标高0.3m 处为一扒灰口(0.5×0.5m )。
烟囱的具体结构尺寸如下:烟囱标高0m 处筒壁外半径为2m ,筒壁厚度为0.5m ,筒壁容重为2000kg/m 3,隔热层厚度为0.05m ,隔热层为空气,内衬厚度为0.24m ,内衬容重为2000 kg/m 3。
北公路通过对爆破对象周边环境的调查与测量,可以看到1#砖烟囱在北、东、西三个方向都需要保留的构筑物,且北边构筑物离1#砖烟囱的最小距离为4m,东边构筑物离1#砖烟囱的最小距离为18m,由于三项折叠爆破工程量大,还有就是危险性较高,成本高,该处为2#砖烟囱,西边构筑物离1#砖烟囱的最小距离为4m,只有南边有一狭长地带为宽13m,所以使烟囱定向向正南边倾倒。
该烟囱在正东面标高1m处为一烟道口(1.5×1.5m),在正西面标高0.3m处为一扒灰口(0.5×0.5m)。
因此切口离地面的距离确定为1m,在正东面的烟道口作为一个定向窗,正西面人工开一个在烟道口正对面且规格一样的口作为另一个定向窗。
正西面标高0.3m处的扒灰口用同种规格的砖块堵塞,可用在切口位置内衬敲下的砖块堵塞。
通过对教材的参考,针对该砖烟囱的爆破缺口方式为正梯形切口,其中切口所对应的内衬,需人工敲掉高80cm左右。
定向窗可以在爆破切口两端开一个高0.3m宽为0.3m的三角形为定向口,且将钢筋切断,并在倒塌中心试爆,开一个高为2m,宽为1.5m 的定向窗,将钢筋切断。
其他的该堵的该填的都要进行处理。
根据实际切口所对的圆心角取2200。
切口高度H=4δ=4×0.5=2m。
烟囱的外周长L=12.56m,切口长度为L1=7.67m,夹角α=450。
如图所示:单位:厘米比例:1:10三、爆破设计参数的选择1.炮孔直径,采用风动凿岩机钻孔,d=40mm2.最小抵抗线W=0.65δ=0.65×0.5m=32.5cm3.炮孔深度L =0.68δ=0.68×0.5m=34cm4.孔距a=0.8L=0.8×34cm=27cm排拒b=0.85a=0.85×27.6cm=23cm5.炮孔个数N=147个6.炸药单耗q=1400g/m3(查教材P83表5-3)单孔装药量Q=qabδ=1400g/m3×28cm×24cm×0.5m=47g总装药量Q总=NQ=147×47g=6917g=6.917kg四、爆破网络设计采用导爆管簇并联起爆网络,孔外用瞬发导爆管雷管,孔内用毫秒延时雷管分两次起爆所有炮孔,段别以标注在起爆网络连接图上。
爆破共用雷管294发左右,共用炸药6.917kg,取6.92kg。
炮孔布置图和起爆网络图如下:起爆网咯连接图比例1:10炮孔与炮孔之间用导爆索连接,Ms1=25sMs3=50s分别为起爆时间五、爆破安全设计和防护措施1.爆破安全设计A.爆破震动校核根据萨道夫斯基公式V=K/K(Q1/3/R)α式中Q——单段最大装药量,Q=79*47=3713g=3.71kg;K、α——与地形地质条件有关的系数与衰减指数,本工程中K=150,α=1..5;K/——爆破拆除修正系数,K/=0.1;R——爆心与建筑物距离,R=6m;V——爆破引起的质点垂直震动速度,cm/s经计算,V=1.95cm/s,对距爆点最近的建筑物不会产生不良影响。
B.烟囱塌落振动校核根据中科院工程力学所提供的塌落振动速度公式计算:V/=0.08(I1/3/R)1.67式中I——触地冲量,I=M(2gH)1/2;M——塌落构件质量,M=2.55×105kg;H——塌落构件重心落差,H=23m;R——目标点与触地中心的距离,R=6m通过计算,烟囱倒塌触地在最近构筑物处产生的振动速度为V/=22.5cm/s,因此会对构筑物产生不良影响,要减少震动速度,1可以分段起爆,2在塌落区铺设松土,尽量厚点3需要开挖减震沟和设置隔离屏障。
4对要保护的建筑加防护措施。
C.冲击波空气冲击波安全距离R k按下式计算:R k=K k Q1/3式中K k——系数,取30;Q——装药量,6.917kg通过计算,R k=57.16m,故只要人撤离到58m以外,不会产生人员伤害。
2.防护措施由于该烟囱的拆除爆破在建筑物密集的地方进行,为确保周围建筑物与人身安全,除严格遵守爆破施工与安全的有关规定外,还应注意一下事项:A.设计前必须对被拆对象与周围环境进行详细调查,如了解有无裂缝、有无内衬、周围建筑物的坚固程度、地下水以及管线网络的埋设情况等,以便为设计提供可靠的依据。
并准确的将倒塌中心线定位于支撑的爆破部位上。
C.必须严格按设计进行施工,炮孔既要指向烟囱的中心线,又要垂直于烟囱简壁。
D.对烟囱爆破部位隔热层间的煤灰因清理,以防引起煤灰燃烧、爆炸或飞扬。
煤灰粉爆炸有可能会导致烟囱发生倒塌偏转。
E.对烟囱的倒塌方向,可以铺设1m厚的灰渣,并且开挖减震沟,避免地面上的碎石块飞溅出,安全警戒范围要适当增大。
F.起爆前应确切掌握当天的风向和风力,如有与烟囱倒塌方向不一致的风向且风力超过三级时,应停止起爆,防止倒向发生偏转或反向倒塌。
G.为防止飞石,在整个爆破切口部位挂敷一层麻袋和一层草席,并用铁丝捆扎。
H.对周围的构筑物,应拉网包裹,并设置隔离屏障,防止门窗遭到破坏。
I.通过对地形的观察和了解,警戒范围设置为300m左右。
某综合生产车间楼拆除爆破设计1 工程概况某综合生产车间楼位于昆明市春城路与站前路交汇处,顺春城路而立,是一栋八层楼的框架结构,竣工于1987年7月。
该楼东侧是春城路,距建筑物0.8m有100KV的地下电缆,3m处有架空通讯电缆、高压线和变压器;南侧是站前路,路对面是居民楼,距建筑物2m有通讯电缆接线柜;西侧是建筑工地,距离6.3~6.5m外是一正在施工基坑;北侧也是建筑工地,到建筑物的距离为11.5m。
周围环境示意图见图1。
楼房长46.2m,宽15m,高30.8m。
设内走道,两侧均有楼梯,其中南侧还设电梯。
整栋楼房由52根立柱支撑,立柱平面分布如图2。
其中,底层立柱的断面尺寸为500×400,配筋为10φ25,二层以上立柱的断面尺寸为400×400,配筋为10φ20,立柱箍筋全部采用φ8。
横梁断面为240×600,配筋为顶面4φ22,底面3φ22,箍筋φ8,纵梁的断面均为240×440,除一层的配筋为顶面4φ18,底面3φ16外,其余为顶面2φ18+2φ16,底面3φ16,箍筋φ6。
箍筋为一级钢,σp=210MPa,主筋为二级钢,σ=310MPa。
柱子及其纵、横梁为250级混凝土。
整栋楼房采用7级地震设防,可见该建p筑物的结构是比较坚固的。
某综合生产车间楼图1 周围环境示意图图2 立柱平面分布图图3 某综合生产车间图二、爆破设计方案1、爆破方案确定原则根据爆破技术要求和环境情况,选择爆破方案须遵循以下原则:(1)爆破产生的震动、飞石、冲击波不得危及周围建构筑物的安全;(2)能有效控制爆渣范围,不能因坍塌效果而损坏周围建构筑物结构安全,减小对交通的影响;(3)倒塌解体尽量彻底,爆高控制在机械作业高度范围内,以利于解体构件的破碎清运。
2、爆破方案的选择根据大楼的结构特点,平面布置以及相对位置,爆破周围环境条件,利用建筑物倾覆失稳原理,采用定向控制爆破拆除方式使大楼倾倒在指定方向和范围内,通过精心设计和采取有效的防护措施将爆破震动、触地震动、爆破飞石、爆破粉尘等爆破危害效应控制在有效范围内,从而满足工程质量要求。
根据生产车间楼各个方向的周边环境西边为建筑工地,南边为居民区,东边为公路,绿化带等都不太适合大楼的倒塌,只有北面的16米长的空地适合作为倒塌的空地。
将大楼设计成两个爆破切口向北定向倾倒。
采用两切口定向倾倒爆破,使大楼在空中解体,折叠触地,后续触地构件折叠在前续已触地构件上,有效控制塌落震动。
采用两切口向北面定向倾倒的爆破方式,具体设计思路为,将大楼1-3层、5-6层各炸出一道爆破切口。
通过延期控制,将大楼分成两个大爆区,自下而上分别为第一爆区、第二爆区。
两个爆破切口闭合后,大楼逐次定向折叠在西侧拆除空地上,如图4所示。
爆破后,大楼向北的倒塌距离在16米范围内,不会对周边建筑产生影响。
爆区划分图爆破倒塌示意图第一爆区微差延期示意图第二爆区微差延期示意图3、爆破参数的确定(1)、炸高的确定立柱爆高HP=K(B+h)HP式中 K—爆高系数,一般取1.0~2.0;B—立柱截面边长,B=0.5m,0.4m;h—立柱最小破坏高度,h=(7.5~12.5)d;d—底层钢筋直径ф25mm,第二爆区钢筋直径ф20mm。
根据上述经验公式,求得的大楼第一爆区楼层的爆炸高度H=1.6m,第二爆区楼层的爆P=1.3m,结合类似工程经验,实际爆高取值详见表1炸高度HP(2)、炮孔布置所有立柱的炮孔起始位置均布设在距离楼面30cm的位置;钢混立柱有500mmx400mm,400mmx400mm,两种断面类型。
500mmx400mm钢混立柱采用直线形布孔方式如下:孔距a a=0.4m ;炮孔直径d d= 40mm;孔深 L=0.3m;最小抵抗线 w=25cm。
炮孔布置图如图8(a)所示。
400mmx400mm,钢混立柱采用直线形布孔方式如下:孔距 a=0.4m ;炮孔直径d= 40mm;孔深L=0.3m;最小抵抗线w=20cm。
炮孔布置图如图8(b)所示。
立柱炮孔布置示意图横梁240mm×600mm,采用直线形布孔方式如下:孔距a=0.2m ;炮孔直径d= 40mm;孔深L=0.36m;最小抵抗线w=0.12cm。
炮孔布置图如图9所示。
纵梁240mm×440mm采用直线形布孔方式:孔距a=0.2m ;炮孔直径d=ф40mm;孔深L=0.3m;最小抵抗线w=0.12cm。
