隧道二衬保护层施工技术交底书
- 格式:doc
- 大小:31.00 KB
- 文档页数:2
山西中南部铁路通道ZNTJ—4标刘家垣隧道进口二衬技术交底交底人:复核人:接受人:中国葛洲坝集团股份有限公司山西中南部铁路通道ZNTJ—4标项目经理部三分部隧道二次衬砌施工技术交底一、施工方法隧道拱墙二次衬砌采用全断面整体钢模衬砌台车、混凝土搅拌运输车运输、泵送砼灌注,振捣器捣固。
挡头模采用钢模或木模。
混凝土浇筑通过台车工作窗分层下料左右对称进行,防止钢模台车偏移。
灌筑拱顶部混凝土时,利用台车内拱顶上料孔进料,在拱顶外侧端头板预留观察孔,混凝土由内向外灌筑,确认拱顶砼灌满后封端头模板。
砼生产采用自动计量拌合站拌合,砼拌合站设置应满足冬季施工要求。
二、施工程序施工工艺流程:仰拱施工→铺设防水板→绑扎钢筋→台车就位模板固定→安装止水带、止水条→混凝土浇筑→拆模→养护1、二次衬砌施作应符合以下要求:(1)隧道二次衬砌施作应在围岩和初期支护变形基本稳定后进行,变形基本稳定应符合:隧道周边变形速率明显下降并趋于缓和;或水平收敛(拱脚附近7d平均值)小于0.2mm/d,拱顶下沉速度小于0.15mm/d;或施作二次衬砌前的累积位移值,已达到极限相对位移值的80%以上;或初期支护表面裂隙(观察)不再继续发展。
(2)围岩及初期支护变形过大或变形不收敛,又难以及时补强时,可提前施作二次衬砌,以改善施工阶段结构的受力状态,此时二次衬砌应予以加强。
2、二衬每板混凝土浇筑前,测量人员及技术人员要共同进行中线、高程测量放样。
校核台车内拱顶标高和隧道中线及两侧净空宽度。
二次衬砌前应用激光断面仪检查初期支护内轮廓断面,发现欠挖应及时处理。
隧道初次二衬施工需项目部测量工程师对台车就位情况进行放样复核后方可施工。
3、根据中线和标高铺设衬砌台车轨道,要求使用标准枕木和鱼尾板;轨距与台车轮距一致,左右轨面高差<10mm。
起动电动机使衬砌台车就位。
涂刷脱模剂。
4、起动衬砌台车液压系统,根据测量资料使钢模定位,保证钢模衬砌台车中线与隧道中线一致,拱墙模板成型后固定,测量复核无误。
工程名称交底日期
施工单位分项工程名称二衬防水
交底提要二衬防水施工
交底内容:
3.3、施工缝
将施工缝已硬化的砼表面浮浆、松动砂石清除干净,进行彻底凿毛,用水冲洗干净。
施工缝采用水泥基渗透结晶防水涂料+双道遇水膨胀止水胶。
详见图。
施工缝防水图
3.3.1、水泥基渗透结晶防水涂料施工工艺
配比:涂料:水=1:(0.25~0.3),即每桶25千克兑水约6.5千克
施工方法:将涂料缓缓倒入清洁的凉水中用电动搅拌器搅拌到均匀无结块。
让浆料静置熟化约3分钟,再搅拌约30秒,十字交叉至少涂刷两层,当上一层已固化,产生足够的强度后,可进行下一层施工。
开调的浆料在半小时用完。
在24小时内对涂层进行喷雾水保养。
勿将本产品和其它材料混合使用。
注意事项:
1)基面干燥应对基面充分湿润,涂层干燥过快时会造成涂层材料缺水,水化反应进行不完全达不到相应的强度,甚至造成粉化,因此应及时对施工缝面进行适当喷雾湿润,使涂层水化反应充足,以提高涂层的粘结强度和渗透性。
审核人交底人接受交底人。
隧道二衬施工安全技术交底一、前言在隧道二衬的施工过程中,安全是工作的首要考虑因素。
本文旨在向所有从事隧道二衬施工的人员全面介绍如何保障施工期间的安全工作。
二、施工安全措施1. 通风系统建设施工期间,我们必须安排合理的通风系统,确保工人可以在一个轻松的空气环境下劳动。
同时,我们也要考虑到污染物的排放,如 CO、CO2等。
另外,通风系统应该保证烟雾、粉尘等污染物随时能够被排出。
2. 爆破措施如果施工需要爆破,我们需要按照国家规定,为工人提供充足的安全防护。
同时需要在周围区域设置警告标志以及进行人员疏散。
炸药使用前,必须对安全措施进行严格检查,必须由经过培训的人员进行炸药的操作,并加入“三防”措施。
3. 爆破通风在隧道二衬内施工,爆破过程严重会影响工人的健康,对周围环境也会造成污染。
因此我们必须建设一个良好的爆破通风系统,确保爆破在安全和环保条件下进行。
4. 设备管理我们必须要管理好所有的施工设备,提高设备运行的稳定性和可靠性。
在使用设备时,必须严格按照使用规程进行操作,确保不会影响周围人员的安全。
三、施工人员要求1. 工人素质首先,施工人员必须经过专业培训,掌握建筑工程施工技术。
其次,我们要求工人要热爱工作、责任心强,积极配合管理人员的安排和措施。
2. 安全意识工人必须具有较强的安全意识,并能够严格按照操作规程进行工作。
施工时必须遵守安全作业规程,及时发现并报告安全隐患,切实保障施工人员的生命财产安全。
3. 操纵炸药人员资质要求在炸药施工中,我们必须要求炸药操纵人员经过专业培训认证,并获得操作证书。
此外,需要对操纵炸药人员进行健康体检,确保其身体良好。
四、施工现场管理1. 现场安全管理我们需要保证现场经常性开展的安全演练和评估工作。
管理人员必须随时在现场疏导施工人员,确保施工区域附近的安全。
2. 现场环境管理我们必须要保持现场的整洁和良好的工作环境,定期清理工作区域,以确保施工人员在一个清洁、美好的环境中工作。
隧道二衬施工工程技术交底
1、工程采用双衬结构,外衬施工材料为混凝土,二衬施工材料为采掘本质石,采用
拉筋护筋工艺,护筋间距一般为1.5m。
2、隧道单衬施工全程设计、施工压力控制必须符合设计要求,以确保二衬和外衬的
施工质量和安全性。
3、施工过程应符合施工计划,全程做好施工过程质量和安全检查、试验,做到质量
可控。
4、采用吊装工艺,施工现场划分为小断面和施工区域,定期做好施工进度管理。
5、工程拆迁及补偿必须符合相关规定、有序进行。
二、技术交底
1、台车式吊装工艺
台车式吊装工艺是一种行走式的常见的吊装工艺,吊装时台车移动,其核心设备是大
型牵引机,其核心动力是电力、液压、内燃机等,台车式吊装工艺具有抗干扰能力高的特点,以及体积小、质量轻的特点,这种工艺可配备安全设施和现场自动监控系统,确保施
工安全。
2、斜拉筋护筋工艺
斜拉筋护筋工艺采用抗拉斜拉筋护筋来支撑二衬,施工中护筋间距严格按设计要求,
要求护筋的剪切强度符合设计要求。
护筋的横向抗拉强度要求≥140MPa,纵向抗拉强度要
求≥175MPa。
斜拉筋护筋工艺是确保二衬结构安全性的关键工艺,施工中应严格按照要求
进行施工。
因此,我们应该严格按照规定执行施工程序,在施工中加强安全管理,认真规范施工,保证施工质量,完成质量稳定、可靠、安全的二衬施工工程。
一、交底对象1. 施工单位全体参与隧道二衬支护施工的作业人员。
2. 施工单位管理人员、技术人员及现场监理人员。
二、交底时间[具体日期]三、交底内容1. 施工规范与标准- 严格遵守国家相关安全法规、标准及隧道施工技术规范。
- 按照设计图纸、施工组织设计和施工方案进行二衬支护施工。
2. 施工准备- 检查施工现场环境,确保满足施工条件。
- 准备好施工所需的机械设备、材料、工具等。
- 对施工人员进行安全技术培训,提高安全意识。
3. 施工工艺与操作- 二衬支护施工分为以下步骤:1. 模板安装:确保模板牢固、稳定,符合设计要求。
2. 钢筋绑扎:按照设计要求绑扎钢筋,确保钢筋间距、间距、锚固等符合规范。
3. 混凝土浇筑:严格按照混凝土配合比、浇筑顺序和浇筑速度进行施工。
4. 混凝土养护:按照规范要求进行养护,确保混凝土强度达到设计要求。
4. 安全注意事项- 严格遵循“安全第一,预防为主”的方针,加强安全生产管理。
- 进入施工现场必须按规定佩戴安全帽、安全带等防护用品。
- 高处作业时,必须系好安全带,防止坠落。
- 严禁酒后上岗、违章作业。
- 严禁在施工现场吸烟、使用明火。
- 严格执行临时用电安全规范,防止触电事故发生。
5. 常见事故预防及处理- 塌方:加强对围岩的监测,发现异常情况立即停止施工,采取相应措施进行处理。
- 物体打击:加强施工现场管理,确保施工材料、工具等放置整齐,防止坠落。
- 高空坠落:严格执行高处作业安全规程,加强安全防护措施。
- 火灾:施工现场应配备灭火器材,加强火灾预防措施。
6. 应急预案- 制定隧道二衬支护施工的应急预案,明确事故发生时的应急响应措施。
- 定期进行应急演练,提高应急处置能力。
四、交底要求1. 施工单位应将本安全技术交底内容落实到每位施工人员。
2. 施工人员应认真学习并掌握安全技术交底内容,提高安全意识。
3. 施工单位应定期对施工人员进行安全技术培训,确保施工安全。
五、总结隧道二衬支护施工是一项技术性强、安全风险大的工程。
隧道二衬施工技术交底一、施工准备1、衬砌所用原材料的质量及其贮运方式要符合有关规定;2、衬砌混凝土配合比要满足设计;3、检查初期支护断面尺寸符合设计标准要求。
4、防水板、土工布及透水盲管施工符合设计标准要求。
5、二衬结构钢筋间距、排距及施工工艺符合标准要求。
6、施工用机具、拱架、模板台车等必须经过检查,并进行机械试运转;二、施工工艺施工准备环向、纵向透水管件安装土工布、防水板铺设拱部钢筋工程施工防水板破损检测未破损破损合格防水板破损检测预埋件施工合格防水板修补整体式衬砌台车就位不合格检测台车模板及模板标高混凝土搅拌合格合格混凝土浇注异常混凝土运输模板标高及台车监控暂停浇注,调整台车正常浇注至封顶到达强度要求拆模〔一〕、透水盲管挂设1、环向纵向透水盲管设置的间距位置应满足设计要求,环向采用¢ 50 透水盲管间距按10m设置。
纵向两侧边墙设¢80 透水盲管。
每个 8~12m将透水盲管引入侧沟一次。
2、各个隧道在施工过程中可根据本隧道的渗水量大小适当加密环向盲管间距,以满足隧道排水要求。
3、环向纵向透水盲管应紧贴初支面安设,透水盲管应外裹无纺布,防止水泥浆流入、堵塞排水盲管。
〔二〕、防水板施工1、缓冲层铺设一般采用暗钉圈固定并按以下步骤铺设(1〕、铺设前进行放样,弹出标准线进行试铺后确定防水板一环尺寸,尽量减少接头。
(2〕、用带热塑性圈垫圈的射钉将缓冲层平整顺直后得固定在基层上,固定点间距 : 一般拱部 0.5 ~,边墙 0.8 ~1.0m, 底部 1~1.5m, 呈梅花形排列并左右上下排列固定。
〔 3〕、缓冲层接缝搭接宽度搭接不小于50mm,一般仅设环向接缝,当长度不够时,设轴向接缝应确保上部〔靠近拱部一张〕应用下部〔靠近底部一张〕缓冲层压紧,并使缓冲层与初支面紧贴,铺设的缓冲层应平顺,无隆起,无褶皱。
2、防水板铺设应满足以下要求:(1〕、防水板铺设前,应全部检查防水板是否有变色、波纹〔厚度不均〕、斑点、刀痕、撕裂、小孔缺陷,如果存在质量疑虑应进行张拉试验、防水试验和焊缝张拉强度试验,如发现防水板有裂纹、针孔等立即修补好。

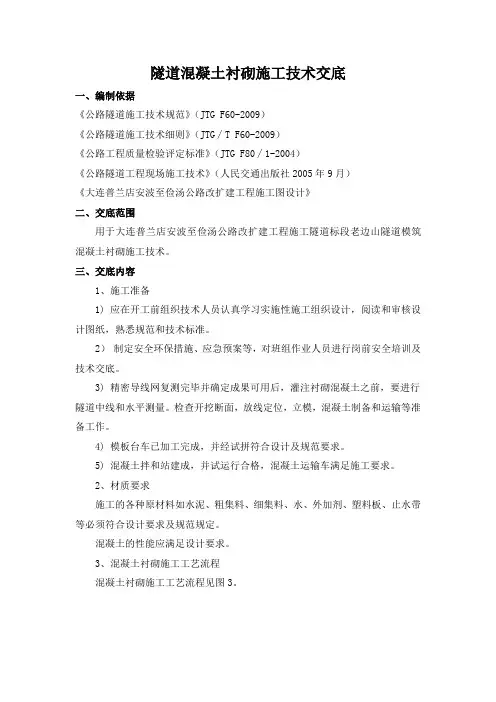

隧道混凝土衬砌施工技术交底一、编制依据《公路隧道施工技术规范》(JTG F60-2009)《公路隧道施工技术细则》(JTG∕T F60-2009)《公路工程质量检验评定标准》(JTG F80∕1-2004)《公路隧道工程现场施工技术》(人民交通出版社2005年9月)《大连普兰店安波至俭汤公路改扩建工程施工图设计》二、交底范围用于大连普兰店安波至俭汤公路改扩建工程施工隧道标段老边山隧道模筑混凝土衬砌施工技术。
三、交底内容1、施工准备1) 应在开工前组织技术人员认真学习实施性施工组织设计,阅读和审核设计图纸,熟悉规范和技术标准。
2)制定安全环保措施、应急预案等,对班组作业人员进行岗前安全培训及技术交底。
3) 精密导线网复测完毕并确定成果可用后,灌注衬砌混凝土之前,要进行隧道中线和水平测量。
检查开挖断面,放线定位,立模,混凝土制备和运输等准备工作。
4) 模板台车已加工完成,并经试拼符合设计及规范要求。
5) 混凝土拌和站建成,并试运行合格,混凝土运输车满足施工要求。
2、材质要求施工的各种原材料如水泥、粗集料、细集料、水、外加剂、塑料板、止水带等必须符合设计要求及规范规定。
混凝土的性能应满足设计要求。
3、混凝土衬砌施工工艺流程混凝土衬砌施工工艺流程见图3。
图3 混凝土衬砌施工工艺流程4、施工工艺1) 测量工程师和隧道工程师共同进行中线、高程测量放样。
2) 根据中线和标高铺设衬砌台车轨道,要求使用标准枕木和鱼尾板;轨距与台车轮距一致,左右轨面高差<10mm。
起动电动机使衬砌台车就位。
涂刷脱模剂。
3) 进行中线控制,对顶模中心高及边模净空检测。
4) 起动衬砌台车液压系统,根据测量资料使钢模定位,保证钢模衬砌台车中线与隧道中线一致,拱墙模板成型后固定,测量复核无误。
5) 模板台车就位后,对模板进行整修、涂脱模剂,并安装预埋件及止水带。
6) 清理基底杂物、积水和浮碴;装设钢制或木制挡头模板,按设计要求装设橡胶止水带,并自检防水系统设置情况。
隧道二衬施工技术交底隧道二衬施工技术交底一、施工工艺及技术要求1、二衬施工流程隧道衬砌要遵循“仰拱超前、墙拱整体衬砌”的原则,初期支护完成后,为有效地控制其变形,仰拱尽量紧跟开挖面施工,仰拱填充采用栈桥平台以解决洞内运输问题,并进行全幅一次性施工。
仰拱施作完成后,利用多功能作业平台人工铺设防水板,绑扎钢筋后,采用液压整体式衬砌台车进行二次衬砌,采用拱墙一次性整体灌注施工。
混凝土在洞外采用拌和站集中拌和,混凝土搅拌运输车运至洞内,混凝土输送泵泵送入模。
2、防排水措施主要经过防水卷材及模筑衬砌自防水的双重作用避免地下水从二次衬砌混凝土渗入。
隧道内排水采用双侧侧沟的方式。
仰拱填充顶面设置2%横向排水坡,初期支护与防水板间设置纵向、环向盲管,环向盲管采用Ф50HDPE单壁打孔波纹管(外裹无纺布),纵向盲管暗洞采用Ф80(明洞Ф100)HDPE单壁打孔波纹管(外裹无纺布)。
纵、环向盲管直接弯入侧沟,出水口高于侧沟沟底25cm。
采用每板二衬独立排水,纵向盲管于环向施工缝附近弯入侧沟(弯出点距环向施工缝30cm),环向盲管设置于每板衬砌中部位置,紧贴纵向盲管于纵向盲管上部弯入侧沟。
3、衬砌模板(1)二衬台车的检测对二衬台车的走行系统、液压系统、支撑系统及面板、窗口等进行一次全面的检测。
检测的内容主要有:①台车行走、制动是否灵活、可靠;②每个连接螺栓是否拧紧牢固;③各种液压千斤顶是否工作正常;各种管道是否完好无损,连接是否正确;④人工微调丝杆是否长度合适,伸缩是否正常灵活;⑤工作平台是否铺设完善,爬梯、栏杆等工作防护措施是否稳固到位;⑥各种电器设备是否安装正确、工作正常,电线电路布设是否合理,漏电保护装置是否连接工种正常;⑦台车各节点连接是否牢固,有无错位移动情况,模板是否曲翘或扭动,位置是否准确;⑧每块面板之间的接缝是否严密,有无错台现象;⑨每个窗户是否开关顺畅,关闭后窗口与面板是否在一个平面上,接缝是否密贴不漏浆。
隧道二衬施工安全技术交底(共6页 )-本页仅作为预览文档封面,使用时请删除本页-项目名称:中交三局循隆公路总承包项目经理部施工单位:中交三公局交底层级工程名称/部位隧道二衬施工安全技术交底日期三级编号1.作业人员必须经过安全教育考核合格后才能上岗作业。
2.施工现场禁止吸烟,严禁酒后作业,严禁追逐打闹,禁止窜岗,严格遵守各项安全操作规程和劳动纪律。
3.电焊作业人员作业时必须使用头罩或手持面罩,穿干燥工作服,绝缘鞋,用耐火防护手套,耐火的护腿套、套袖及其他劳动防护用品。
要求上衣不准扎在裤子里,裤脚不准塞在鞋(靴)里,手套套在袖口外。
4.进入施工现场必须戴好合格的安全帽,系紧下颚带,高处作业必须系好合格的防火安全带,高挂低用。
5.进入作业地点后,熟悉作业环境,检查设备及各项安全防护设施。
若发现不安全因素、隐患,必须及时处理或向有关部门汇报,确认安全后再进行施工作业。
对施工过程中发现危及人身安全的隐患,应立即停止作业,及时要求有关部门处理解决。
现场所有安全防护设施和安全标志,严禁私自移动和拆除,如需暂时移动和拆除的须报经有关负责人审批后,在确保作业人员及其他人员安全的前提下才能拆移,并在工作完毕(包括中途休息)后立即复原。
6.严禁借用金属管道,金属脚手架、轨道,结构钢筋等金属物代替导线。
7.焊接电缆横过通道时必须采取穿管,埋入地下或架空等保护措施。
8.雨雪天气、六级以上大风开气不得露天作业,雨雪过后应消除积水、积雪后方可作业。
9.作业时如遇到以下情况必须切断电源:a.改变电焊机接头;c.转移工作地点搬运焊机时;e.更换保险装置时;b.更换焊件需要改接二次回路时;d.焊机发生故障需要进行检修时;f.工作完毕或临时离开操作现场时;10.焊工高处作业时:a.必须使用标准的防火安全带并系在可靠的构件上;b.高处作业时必须在作业点下方 5 米处设护栏专人监护,清除易燃易爆物品并设置接火盘;c.线缆应用电绝缘材料捆绑在固定处。
隧道二衬施工技术交底一、衬砌模板模板衬砌台车必须按照隧道内净空尺寸进行设计与制造,钢结构及钢模必须具有足够的强度、刚度和稳定性。
衬砌台车经施工单位会同监理单位验收合格后方可投入使用。
模板台车长度采用12m,工点设计应根据沉降缝、预留洞室和预埋管线位置综合确定。
模板台车侧壁作业窗宜分层布置,层高不宜大于 1.5m,每层宜设置4~5个窗口,其净空不宜小于45cm×45cm。
拱顶部位应预留2~4个注浆孔。
二衬台车控制标准:①严格控制轨道中心距,允许误差±1cm;②台车就位时,先调顶模中心标高,然后由顶模支撑梁上横向丝杆调整台车中线符合要求。
最后由侧向丝杠电动调节边模张开度,调整到位后放下翻转模和底脚斜撑丝杠加固。
③隧道衬砌前,对衬砌台车结构、构件进行全面检查,确保其中线、标高、断面尺寸和净空大小均符合设计要求。
模板安装要稳定、坚固,接缝要严密、平整、不漏浆。
④台车模板表面光洁平顺,接缝严密,与混凝土的接触面必须清理干净并涂刷隔离剂,结构轮廓线清晰平顺美观。
表1、模板安装允许偏差和检验方法序号项目允许偏差(mm)检验方法1边墙角±15尺量2 起拱线±10尺量3 拱顶+10、0 水准测量4 模板表面平整度5 2m靠尺和塞尺5 相邻浇筑段表面高低差±10尺量二、防排水施工:1、基面处理:①、局部漏水采用注浆堵水或埋设排水管直接排水到边;②、为保证防水层铺设质量,在铺设防水层前对喷射混凝土基面进行如下处理:a、平整基面至无明显的凸凹起伏;b、对需喷混凝土基面的钢筋、钢丝及凸出的管件,突出物,要切断、铆平并用砂浆抹平。
2、防水板施工方法:为保证防水可靠和便于施工,先将无纺土工布衬垫固定在喷混凝土基面上,然后用“热合”方法将防水板粘贴在固定垫上,使防水板无机械损伤。
其施工程序如下:1、基面清理,要求符合规范、设计、上述标准。
2、无纺土工布衬垫铺设首先在喷射混凝土的隧道顶部正确标出隧道纵向的中心线,再使裁剪好的无纺土工布衬垫中心线与喷射混凝土上的中心线标志重合,从拱顶开始向两侧下垂铺设。
10电器操作人员必须戴绝缘手套穿绝缘靴,手持电动工具必须加装漏电保护器,其动作时间不得大于0.15s,焊接时戴防护眼罩。
11注意保护好电缆线,不得割伤,保证其良好的绝缘性能并经常检查。
12所有陡坡、急弯等危险地段均需设置明显的安全警示标识牌、广角镜等设施。
13各作业台架必须采用36V安全电压。
14衬砌工作台架上设置不低于Lom的栏杆。
跳板、梯子应安装牢固并防滑,工作台的任何部位不得有钉子露头或突出的尖角。
15工作台架、跳板、脚手架的承载重量,应在现场挂牌标明。
16模板台车上应有足够的照明设施,照明及动力线敷设规范。
17二次衬砌混凝土灌注前,检查衬砌台车的支撑构件是否支撑牢固。
18检查、维修混凝土机械、压浆机械及管路时,应停机并切断风源、电源。
19应根据通过模板台车内部车辆的限界,加适当的安全富余量,来确定模板台车内部的净空尺寸;大型车辆应在调车人员的指挥下通过模板台车,此时,在台车内部作业的人员要暂时离开,不得站在模板台车内部,避免事故发生。
20当压送混凝土的管路或接头发生堵塞时,首先消除管道中的压力,然后方可拆卸接头,进行疏通作业;此时,在接头前方不得站有其他作业人员,以免压送混凝土伤人。
21混凝土浇注时,应对称进行,两侧的高差不应超过1m,防止侧压过大而造成台车损坏、位移等。
22灌筑二次衬砌混凝土的作业人员应站在稳定的作业平台上,并应配带安全带,台车工作台上应满铺底板;
23混凝土输送泵的输送管道接头必须封闭严密,安装必须稳定可靠,且尽量减少转弯接头。
24拆卸混凝土输送管道时,应先停机。
25电源配置电箱应设在操作控制台附近,所有电器设施均应接地或安装漏电保护器。
新建XX铁路XX隧道
二次衬砌
施
工
技
术
交
底
编制:
复核:
接收:
编制单位:XXXXXXXX项目部
二00九年十一月
技术交底书单位:XXXX
4、施工缝旳留设位置和处理应符合设计和施工技术方案旳规定。
5、混凝土表面旳非受力裂缝最大宽度不得不小于0.20mm。
6、混凝土构造外形尺寸容许偏差和检查措施应符合下表旳规定。
构造外形尺寸容许偏差和检查措施
序号项目容许偏差检查措施
1 边墙平面位置±10 尺量
2 拱部高程
±30
水准测量
3 边墙、拱部边面平整度15
靠尺检查或自动断
面仪测量
7、混凝土构造表面应密实平整、颜色均匀,不得有露筋、蜂窝、孔洞、疏松、麻面和缺棱掉角等缺陷。
(六)、质量措施及工艺规定
1衬砌施工工艺流程

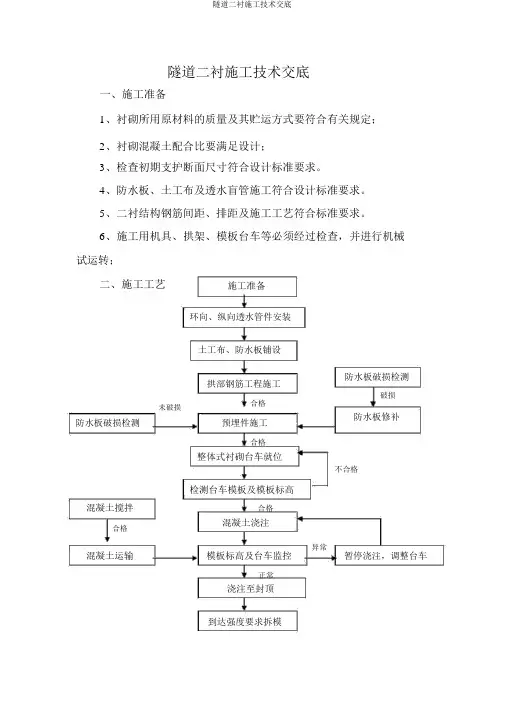

衬砌施工作业流程如图1所示:
2施工措施:
拱墙二次衬砌采用全断面整体式衬砌台车、混凝土搅拌运送车运送、泵送入模灌注,振捣器振捣,挡头模采用钢模或木模,混凝土浇筑时需左右对称,以防止台车偏移。
3混凝土施工注意事项:
1)衬砌不得侵入隧道建筑界线内。
监控量测确定二衬施作
施工准备台车移位台车定位
1、铺设防水板(土工布)及盲沟
2、中线水平放样
3、轨道安装
涂脱模剂
高程定位、中线定位、边模定位
混凝土拌和。
隧道二衬施工技术交底好的,下面是一份关于隧道二衬施工技术交底的示例,希望能帮到你。
隧道二衬施工技术交底一、工程概述本次技术交底适用于[隧道名称]隧道二衬的施工。
该隧道二衬结构采用[衬砌类型]衬砌,厚度为[具体厚度]。
二、施工准备1. 材料准备:按照设计要求准备好衬砌所需的混凝土、钢筋等材料,并确保其质量符合相关标准。
2. 机具准备:配备足够的施工机具,如衬砌台车、混凝土输送泵、振捣器等,并保证其正常运行。
3. 人员培训:对参与施工的人员进行技术培训,使其熟悉施工工艺和安全操作规程。
三、施工工艺1. 基面处理:对初期支护表面进行清理,去除杂物和松动的岩石,保证基面平整、干燥。
2. 防水层铺设:在基面上铺设防水层,确保防水层与基面紧密贴合,无空鼓、破损等缺陷。
3. 钢筋绑扎:按照设计要求进行钢筋绑扎,确保钢筋的位置、间距和保护层厚度符合要求。
4. 模板安装:安装衬砌台车,调整好模板的位置和尺寸,确保衬砌的外形尺寸符合设计要求。
5. 混凝土浇筑:采用混凝土输送泵将混凝土灌入模板内,分层、均匀地进行浇筑,同时使用振捣器进行振捣,确保混凝土密实。
6. 养护:混凝土浇筑完成后,及时进行养护,保持混凝土表面湿润,养护时间不少于 7 天。
四、质量控制1. 严格按照设计要求和施工规范进行施工,确保施工质量。
2. 对原材料进行严格检验,确保其质量符合相关标准。
3. 在施工过程中,加强对基面处理、防水层铺设、钢筋绑扎、模板安装和混凝土浇筑等关键工序的质量控制。
4. 定期对施工质量进行检查,发现问题及时整改。
五、安全措施1. 严格遵守施工现场的安全规定,佩戴好安全防护用品。
2. 对施工机具进行定期检查和维护,确保其安全性能。
3. 在高处作业时,必须系好安全带,防止高处坠落事故的发生。
4. 加强对施工现场的安全管理,设置明显的安全警示标志。
六、环保措施1. 施工过程中产生的废水、废渣等污染物应按照相关规定进行处理,避免对环境造成污染。
一、交底目的为确保隧道二衬施工过程中的安全,预防安全事故的发生,现将隧道二衬施工过程中的安全技术要求进行交底,请全体施工人员认真学习并严格遵守。
二、交底内容1. 施工准备(1)认真阅读施工图纸,了解隧道二衬施工的技术要求和质量标准。
(2)检查施工机械设备、材料、人员是否齐全,确保满足施工要求。
(3)对施工人员进行安全技术培训,提高安全意识。
2. 施工工艺(1)隧道二衬施工应遵循“先墙后拱”的原则,确保施工质量。
(2)混凝土浇筑前,应检查模板、钢筋、预埋件等是否到位,确保安装牢固。
(3)混凝土浇筑过程中,严格控制浇筑速度,防止发生裂缝。
(4)混凝土浇筑完成后,应及时进行养护,保证强度。
3. 安全技术要求(1)施工人员必须佩戴安全帽、安全带等防护用品。
(2)施工区域应设置安全警示标志,严禁无关人员进入。
(3)施工过程中,应严格按照操作规程进行作业,防止发生意外。
(4)高空作业人员必须佩戴安全带,并系好保险扣。
(5)施工现场临时用电线路必须符合国家规定,严禁私拉乱接。
(6)施工机械操作人员应持证上岗,确保操作规范。
(7)施工过程中,应密切注意地质变化,发现异常情况立即停止施工,并及时上报。
4. 应急处理(1)发生安全事故时,应立即停止施工,启动应急预案。
(2)及时组织人员救治受伤人员,并向上级部门报告。
(3)对事故原因进行调查,分析原因,采取措施防止类似事故再次发生。
三、交底时间(年月日)四、交底人(姓名)五、接收人(姓名)六、注意事项1. 施工人员必须认真学习本交底内容,提高安全意识。
2. 施工过程中,如发现安全隐患,应及时上报,并采取措施消除。
3. 严格遵守施工规范,确保施工质量。
4. 加强施工现场管理,确保施工安全。
5. 定期对施工人员进行安全教育培训,提高安全技能。
本交底内容仅供参考,具体施工过程中应根据实际情况进行调整。
施工过程中,如遇特殊情况,应及时向上级部门报告,并采取相应措施。
