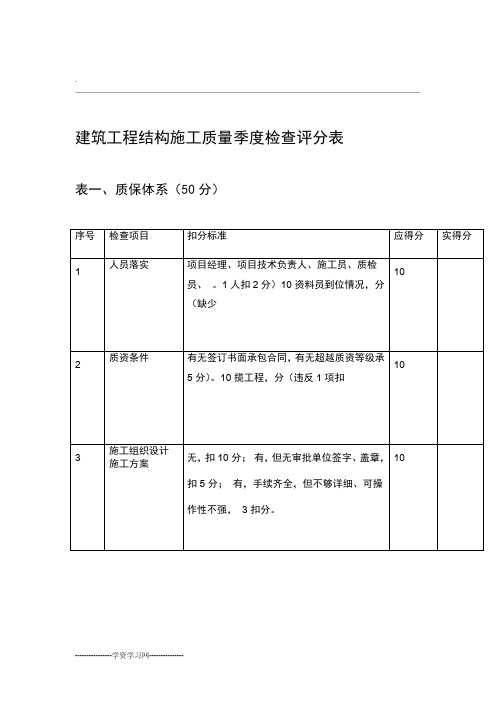

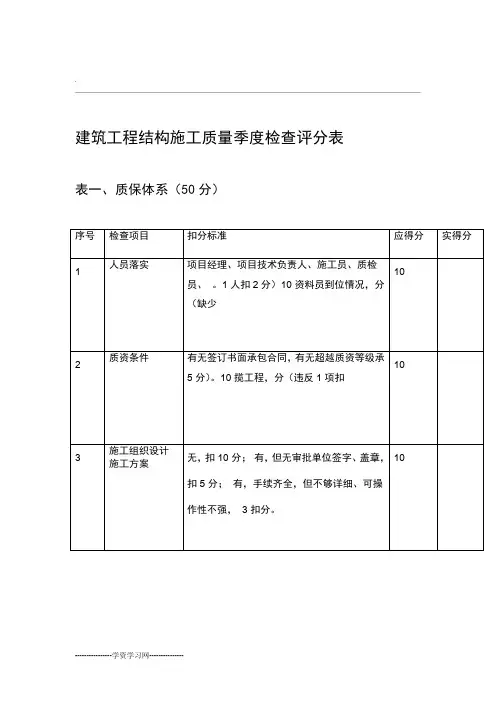

.建筑工程结构施工质量季度检查评分表表一、质保体系(50分)..表二、技术资料(100分). ...表三、实物观感(100分). .. .表四、钢筋工程(50分)....表五、模板支撑(50分)..表五、材料抽检(50分). .表七、建筑工程结构施工质量检查评分汇总表..建筑工程结构施工质量检查评分表工程名称:工程地址:施工许可证号:监督登记号:监理许可证号:施工图审查编号:2结构层数:地上层地下层建筑面积:m建设单位:监理单位:设计单位:施工单位:项目经理:项目技术负责人:..检查部位:检查组人员签名:检查组年月日建筑工程结构施工质量季度检查评分说明结构实体质量评价用得分率表示。
根据实际检查项目,先计算每大项的应得分和实得分,再计算本次检查的应得分和实得分,最后计算得分率。
结构实体检查项目包括施工技术资料、实物观感、钢筋工程、模板支撑、材料抽检五大项。
每大项中包含若干子项。
结构检查时,针对每个子项进行扣分,子项实得分最高为应得分(满分),最低可以为负数。
根据每个子项实得分统计每大项的实得分,每大项的实得分若出现负数,按零分考虑。
大项或子项若没有检查,该大项或子项的应得分和实得分皆为零。
每个子项的扣分标准一般情况下应按表中规定执行,特殊情况下经检查组全体人员研究后可进行局部调整。
对于表中未列出的质量缺陷,可视严重程度参照表中其他缺陷的权重予以扣分。
一个项目的检查人员为3--5人,检查时间为半天,检查数量一般为:钢筋分项,1个检验批;现浇结构分项,2--4个检验批;模板和支撑,1个检验批;..后浇带和预留洞,5--10个。
检查所用的工具、仪器为:卷尺、卡尺、钢尺、2m靠尺、塞尺、小棰等。
结构实体质量评价是在质量合格的基础上进行的。
在检查中发现结构实体质量不合格时,本标准的评价系统失效,该项工程须按照国家有关规范的要求进行处理,处理后可参照本标准进行评价。
建筑结构实物质量检查说明一、检查项目本次检查范围是市、县(区)质监机构的受监工程,所检查的工程应是主体结构施工已完成2层以上,或已封顶但大部分还未抹灰隐蔽的工程。

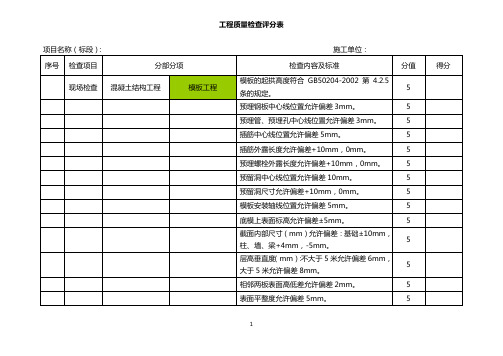

工程质量检查评分表项目名称(标段):施工单位:序号检查项目分部分项检查内容及标准分值得分现场检查混凝土结构工程模板工程模板的起拱高度符合GB50204-2002第4.2.5条的规定。
5 预埋钢板中心线位置允许偏差3mm。
5 预埋管、预埋孔中心线位置允许偏差3mm。
5 插筋中心线位置允许偏差5mm。
5 插筋外露长度允许偏差+10mm,0mm。
5 预埋螺栓外露长度允许偏差+10mm,0mm。
5 预留洞中心线位置允许偏差10mm。
5 预留洞尺寸允许偏差+10mm,0mm。
5 模板安装轴线位置允许偏差5mm。
5 底模上表面标高允许偏差±5mm。
5 截面内部尺寸(mm)允许偏差:基础±10mm,柱、墙、梁+4mm,-5mm。
5 层高垂直度(mm):不大于5米允许偏差6mm,大于5米允许偏差8mm。
5 相邻两板表面高低差允许偏差2mm。
5 表面平整度允许偏差5mm。
5钢筋工程钢筋加工受力钢筋顺长度方向全长的净尺寸允许偏差±10mm。
5 弯起钢筋的弯折位置允许偏差±20mm。
5箍筋内净尺寸允许偏差±5mm。
5 绑扎钢筋网长、宽允许偏差±10mm。
5 绑扎钢筋网网眼尺寸允许偏差±20mm。
5 绑扎钢筋骨架长允许偏差±10mm。
5 绑扎钢筋骨架宽、高允许偏差±5mm。
5 受力钢筋间距允许偏差±10mm。
5 受力钢筋排距允许偏差±5mm。
5受力钢筋保护层厚度允许偏差:基础±10mm,柱、梁±5mm,板、墙、壳±3mm。
5 绑扎箍筋、横向钢筋间距允许偏差±20mm。
5 钢筋弯起点位置允许偏差20mm。
5 预埋件中心线位置允许偏差5mm。
5 预埋件水平高差允许偏差+3.0mm。
5混凝土工程混凝土强度等级及试件的取样和留置符合GB50204-2002第7.4.1条的规定。
附录C建筑施工质量检查评分汇总表表C 建筑施工质量检查评分汇总表单位:第公司项目名称:检查日期:年月日附录D 建筑工程施工质量月检评分与罚款表试行表D1 质量管理单位:第公司项目名称:检查日期:年月日检查人:被检查人:审核人:批准人:表D2 土方回填单位:第公司项目名称:检查日期:年月日表D3 砌筑工程单位:第公司项目名称:检查日期:年月日检查人:被检查人:审核人:批准人:表D4 钢筋工程单位:第公司项目名称:检查日期:年月日表D5 模板工程单位:第公司项目名称:检查日期:年月日检查人:被检查人:审核人:批准人:表D6 混凝土工程单位:第公司项目名称:检查日期:年月日检查人:被检查人:审核人:批准人:表D7 外墙保温工程单位:第公司项目名称:检查日期:年月日检查人:被检查人:审核人:批准人:表D8 门窗与幕墙工程单位:第公司项目名称:检查日期:年月日检查人:被检查人:审核人:批准人:表D9 装饰工程单位:第公司项目名称:检查日期:年月日检查人:被检查人:审核人:批准人:表D10 楼梯栏杆和扶手单位:第公司项目名称:检查日期:年月日检查人:被检查人:审核人:批准人:表D11 屋面与防水工程单位:第公司项目名称:检查日期:年月日表D12 给水安装工程检查人:被检查人:审核人:批准人:表D13 排水安装工程检查人:被检查人:审核人:批准人:表D14 电气工程单位:第公司项目名称:检查日期:年月日检查人:被检查人:审核人:批准人:表D15 标准员配备与管理仅限于青岛市辖区内的工程检查人:被检查人:审核人:批准人:。
建筑工程结构施工质量季度检查评分表表一、质保体系(50分)表二、技术资料(100分)表三、实物观感(100分)表四、钢筋工程(50分)表五、模板支撑(50分)表五、材料抽检(50分)表七、建筑工程结构施工质量检查评分汇总表建筑工程结构施工质量检查评分表工程名称:工程地址:施工许可证号:监督登记号:监理许可证号:施工图审查编号:建筑面积:m2结构层数:地上层地下层建设单位:监理单位:设计单位:施工单位:项目经理:项目技术负责人:检查部位:检查组人员签名:检查组年月日建筑工程结构施工质量季度检查评分说明结构实体质量评价用得分率表示。
根据实际检查项目,先计算每大项的应得分和实得分,再计算本次检查的应得分和实得分,最后计算得分率。
结构实体检查项目包括施工技术资料、实物观感、钢筋工程、模板支撑、材料抽检五大项。
每大项中包含若干子项。
结构检查时,针对每个子项进行扣分,子项实得分最高为应得分(满分),最低可以为负数。
根据每个子项实得分统计每大项的实得分,每大项的实得分若出现负数,按零分考虑。
大项或子项若没有检查,该大项或子项的应得分和实得分皆为零。
每个子项的扣分标准一般情况下应按表中规定执行,特殊情况下经检查组全体人员研究后可进行局部调整。
对于表中未列出的质量缺陷,可视严重程度参照表中其他缺陷的权重予以扣分。
一个项目的检查人员为3--5人,检查时间为半天,检查数量一般为:钢筋分项,1个检验批;现浇结构分项,2--4个检验批;模板和支撑,1个检验批;后浇带和预留洞,5--10个。
检查所用的工具、仪器为:卷尺、卡尺、钢尺、2m靠尺、塞尺、小棰等。
结构实体质量评价是在质量合格的基础上进行的。
在检查中发现结构实体质量不合格时,本标准的评价系统失效,该项工程须按照国家有关规范的要求进行处理,处理后可参照本标准进行评价。
建筑结构实物质量检查说明一、检查项目本次检查范围是市、县(区)质监机构的受监工程,所检查的工程应是主体结构施工已完成2层以上,或已封顶但大部分还未抹灰隐蔽的工程。
工程质量、进度检查评分表(一)
工程质量、进度检查评分表(二)
工程质量、进度检查评分表(三)
21 屋面工程屋面未按图纸施工的扣5分
天沟坡度不顺有积水每处扣2分
钢性保护层出现多处龟裂扣5分,分仓缝留设
不当、缝隙未按要求填嵌扣5分
10
22 门窗幕墙工
程未办分包备案手续扣5分,
未签分包协议、安全协议扣2分,
门窗幕墙安装固定、与墙缝隙填嵌密实不符合要
求每处扣2分
门窗幕墙安装的平整、垂直、方正、细部一处不
符合要求扣2分
门窗排水孔限位、配件一处不符合要求扣3分
10
23 进度管理无实际开工的总进度调整计划扣5分
无月进度计划扣3分
无总进度计划,月进度计划跟踪分析及赶工措施
的扣5分
实际进度与计划进度延误的每5天扣3分
10
合计应得分实得分250
工地项目负责人签收检查人员签字
个人工作业务总结。

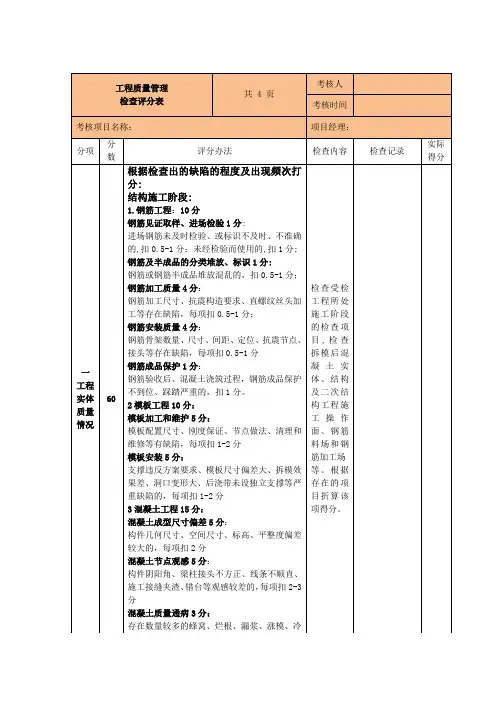

建筑工程质量检查评分表建筑工程质量检查评分表本评分表用于对建筑工程的结构实体质量进行评价。
评分采用得分率表示,先计算每大项的应得分和实得分,再计算本次检查的应得分和实得分,最后计算得分率。
结构实体检查项目包括施工技术资料、观感、结构构件实测实量、混凝土强度和钢筋的混凝土保护层厚度检验,作业面和后浇带钢筋工程,模板和支撑六大项。
每大项中包含若干子项。
第二次检查时,不再检查前次检查的资料和工程部位。
在结构检查时,针对每个子项进行扣分,子项实得分最高为应得分(满分),最低可以为负数。
根据每个子项实得分统计每大项的实得分,每大项的实得分若出现负数,按零分考虑。
大项或子项若没有检查,该大项或子项的应得分和实得分皆为零。
每个子项的扣分标准一般情况下应按表中规定执行,特殊情况下经检查组全体人员研究后可进行局部调整。
对于表中未列出的质量缺陷,可视严重程度参照表中其它缺陷的权重予以扣分。
一个项目的检查人员为4~5人,检查时间为半天~一天,检查数量一般为:钢筋分项,1个检验批;现浇结构分项,2~4个检验批;模板和支撑,1个检验批;实测实量,每项10~30点;混凝土强度回弹2层,每层8个构件,每个构件2个测区;钢筋保护层厚度量测,5~10个构件;后浇带和预留洞,5~10个;楼板厚度检验,5~10处。
检查所用的工具、仪器为:卷尺、卡尺、钢尺、吊线、2m靠尺、塞尺、小锤、回弹仪、钢筋探测仪等。
结构实体质量评价是在质量合格的基础上进行的。
在检查中发现结构实体质量不合格时,本标准的评价系统失效,该项工程须按照国家有关规范的要求进行处理,处理后可参照本标准进行评价。

表一施工现场质量保证体系检查表(50分)工程名称:序号123检查项目现场质量管理制度主要专业工种操作上岗证书分包方资质与对分包单位的管理制度施工组织设计、施工方案及审批施工现场技术规范工程质量检验制度扣分标准a.一般,扣2分;b.差,扣5分。
a.过期或不齐全,扣3分;b.无,扣5分。
建筑工程结构施工质量季度检查评分表表一、质保体系(50分)
表二、技术资料(100分)
表三、实物观感(100分)
表四、钢筋工程(50分)
表五、模板支撑(50分)
表五、材料抽检(50分)
表七、建筑工程结构施工质量检查评分汇总表
建筑工程结构施工质量检查评分表
工程名称:工程地址:
施工许可证号:监督登记号:
监理许可证号:施工图审查编号:
建筑面积:m2结构层数:地上层地下层
建设单位:监理单位:
设计单位:施工单位:
项目经理:项目技术负责人:
检查部位:
检查组人员签名:
检查组
年月日
建筑工程结构施工质量季度检查评分说明
结构实体质量评价用得分率表示。
根据实际检查项目,先计算每大项的应得分和实得分,再计算本次检查的应得分和实得分,最后计算得分率。
结构实体检查项目包括施工技术资料、实物观感、钢筋工程、模板支撑、材料抽检五大项。
每大项中包含若干子项。
结构检查时,针对每个子项进行扣分,子项实得分最高为应得分(满分),最低可以为负数。
根据每个子项实得分统计每大项的实得分,每大项的实得分若出现负数,按零分考虑。
大项或子项若没有检查,该大项或子项的应得分和实得分皆为零。
每个子项的扣分标准一般情况下应按表中规定执行,特殊情况下经检查组全体人员研究后可进行局部调整。
对于表中未列出的质量缺陷,可视严重程度参照表中其他缺陷的权重予以扣分。
一个项目的检查人员为3--5人,检查时间为半天,检查数量一般为:钢筋
分项,1个检验批;现浇结构分项,2--4个检验批;模板和支撑,1个检验批;后浇带和预留洞,5--10个。
检查所用的工具、仪器为:卷尺、卡尺、钢尺、2m靠尺、塞尺、小棰等。
结构实体质量评价是在质量合格的基础上进行的。
在检查中发现结构实体质量不合格时,本标准的评价系统失效,该项工程须按照国家有关规范的要求进行处理,处理后可参照本标准进行评价。
建筑结构实物质量检查说明
一、检查项目
本次检查范围是市、县(区)质监机构的受监工程,所检查的工程应是主体结构施工已完成2层以上,或已封顶但大部分还未抹灰隐蔽的工程。
每个镇(区)上报3项工程。
检查项目见“建筑结构工程实物质量检查项目表”。
检查时,被检查项目监理单位总监、土建专业监理工程师,施工单位项目经理、技术负责人,建设单位项目主管,设计单位结构设计负责人应到场。
施工现场应准备报建资料和施工技术资料。
二、检查内容详见附件
附件一:建筑结构工程质量检查评分表
附件二:检查评分说明
三、检查方法
1、原则上半天检查一个项目;
2、分别检查工程技术资料、钢筋、模板、砼及砌体外观,对工地现场材
料进行柚检;
3、检查工具:卷尺、2m靠尺、塞尺、小锤、照相机;
4、已封顶工程仅检查砼和砌体质量,进行材料抽检;
5、当天做好每个项目的检查小结,填写检查表和责令整改通知书;
6、检查表上要标明检查楼层和部位。
四、检查要求
1、检查前应对检查小组进行培训,统一评价标准;
2、检查工作要认真、细致,执行技术标准要严格、准确,统计统一评分
标准,做到公平、公正;
3、检查人员到施工现场要注意人身安全;
五、总结评比
1、检查小组应在现场检查工作结束后召开小组会议,写出小组总结报告;
(1)对“建筑结构工程质量检查评分表”的评价报告。
对该评分标准提出改进、完善的具体建议;
(2)小组检查项目工程质量评价报告,内容应包括:检查项目名称和检查日期,普遍存在的问题,个别项目存在的特殊问题,值得推广的
经验和方法,项目质量情况排序等。
2、项目质量排序必须根据检查评分结果,经小组集体认真讨论后确定。
3、市质监站领导和镇城建办领导根据小组的检查结果对好的和差的项目
进行复查,将对最好的前5名和最差5名进行通报。
4、季度检查结果将与城建办年终评比挂钩,已检查过的项目工程在下一
季度检查时不再申报。
