外墙保温作业指导书一、施工前准备工作(1)基层墙体经过工程验收达到质量标准,方可进行外墙外保温施工。
(2)基体墙体上的脱模剂、混凝土残渣、灰土等杂物必须清理干净,墙面平整超差部分应剔凿或修补。
(3)门窗洞口经过验收,洞口尺寸、位置达到设计和质量要求,门窗框或辅框应已立完。
(4)活动吊蓝,要符合国家安全规范要求。
(5)所有的成品门窗要提前保护。
二、施工工艺技术1、工艺流程基层处理(砌体部分用水泥砂浆找平)→刷界面剂一遍→粘贴挤塑板→挤塑板隐蔽验收→挤塑板打磨找平、清洁→刷界面剂一遍→铺设耐碱玻纤网格布→固定锚栓→聚合物砂浆施工→验收2、外墙保温施工方法(1)基层处理结构墙体基面必须清理干净,外墙表面没有油、浮尘、污垢等污染物或其他妨碍粘结的材料,并检验墙面平整度和垂直度, 用2m靠尺检查,最大偏差不大于5mm,超差部分应剔凿或用干粉砂浆修补平整。
砌体部分采用用20厚1:3水泥砂浆找平后进行清理。
(2)配制聚合物粘结砂浆聚合物粘结砂浆粉料,按照粉料配合比配制粘结砂浆,严格计量,机械搅拌,确保搅拌均匀,拌好的粘结砂浆在静停十分钟后还需二次搅拌才能使用,配好的砂浆应注意防晒避风,一次配制量应控制在可操作时间内用完,一般不应超过2小时,超过可操作时间后不准再度加水(胶)使用。
(3)粘贴挤塑板1)粘贴挤塑板时应将基体墙体上的脱模剂、混凝土残渣、灰土等杂物必须清理干净,充分保证粘结砂浆与基层的侵湿渗透,提高砂浆的粘结强度。
2)粘贴挤塑板时,应将粘贴面采用界面剂处理,以增强挤塑板与墙体的粘结力。
粘结方法采用框点粘,是在挤塑板的周边抹80-100mm宽、10mm厚的粘结砂浆,并在周边留出50mm的排气通道,然后在中间抹直径100mm、10mm厚的粘结砂浆圆饼,其间距为200mm,且粘结砂浆的总铺面积不得少于挤塑板面积的30%。
3)排板时按水平顺序排列,上下错缝1/2板长粘贴,阴阳角处应做错茬处理。
4)粘板应用专用工具轻揉,均匀挤压挤塑板,使粘结砂浆与墙面接触紧密,并与相邻挤塑板齐平,粘结砂浆挤出时用铲刀刮平,保证粘结密实,粘结挤塑板时,随时用2m靠尺和托线板检查平整度和垂直度,粘板时注意清除板边溢出的粘结砂浆,使板与板之间无“碰头灰”,板缝拼严,缝宽超过2mm时应用相应厚度的挤塑板片填塞,相邻两板拼缝高差不大于1.5mm,否则应用钢丝刷打磨平整。
外墙保温真石漆工程施工作业指导书一、编制目的为规范外墙保温真石漆工程的施工操作,保证工程质量,特制定本作业指导书。
二、适用范围本作业指导书适用于各类新建、改建和扩建的建筑外墙保温真石漆工程的施工。
三、施工准备1. 技术准备- 熟悉施工图纸和设计要求,明确保温层和真石漆的性能指标、施工工艺和质量标准。
- 编制施工方案,并向施工人员进行技术交底。
2. 材料准备- 保温材料:应符合设计要求和相关标准,具备产品合格证和性能检测报告。
- 真石漆:选用质量稳定、颜色均匀、耐候性好的产品,并确保有合格证明。
- 配套材料:如粘结剂、抹面砂浆、腻子、底漆、面漆等,应与保温材料和真石漆相容。
3. 工具准备- 施工工具:电动搅拌器、喷枪、批刀、抹子、滚筒、砂纸、吊篮、脚手架等。
- 检测工具:靠尺、塞尺、水平仪、经纬仪等。
4. 作业条件- 基层墙体应经过验收,平整度、垂直度符合要求,且已进行基层处理。
- 门窗框已安装完毕,并做好防护。
- 施工环境温度应在5℃以上,风力不大于5 级。
四、施工工艺流程1. 基层处理- 清理基层表面的灰尘、油污、疏松物等。
- 对基层进行修补和平整,确保墙面平整、坚实。
- 对于混凝土墙面,进行界面处理。
2. 保温层施工- 弹控制线,确定保温层的厚度和位置。
- 采用粘贴或锚固等方式安装保温板,并保证板与板之间的拼接严密。
- 涂抹抹面砂浆,铺设网格布,增强保温层的抗裂性能。
3. 腻子施工- 在外墙保温层上批刮腻子,一般两遍,使墙面平整光滑。
- 腻子干燥后,进行打磨处理,去除表面的砂眼和瑕疵。
4. 底漆施工- 均匀涂刷底漆,增强真石漆与基层的附着力。
- 底漆干燥后,检查有无漏涂和缺陷,及时修补。
5. 真石漆施工- 采用喷枪或滚筒进行真石漆的施工,分两次喷涂,间隔时间根据产品要求确定。
- 控制喷涂压力和角度,保证真石漆的颗粒均匀、分布一致。
- 施工完成后,及时清理喷枪和工具。
6. 面漆施工- 真石漆干燥后,涂刷面漆,增强涂层的耐候性和防水性能。
外墙外保温作业指导书一、材料要求:1.外保温做法中采用聚苯板应为自熄型聚苯乙烯泡沫塑料板材,密度为25kg/m3;导热系数≤0.41w/m.k,压缩强度≥60kpa;吸水率≤6%。
2.外保温做法中的板底保温采用耐碱玻纤涂塑网格布,标准网眼尺寸5*5mm或4*4mm,宽度≥900;单根纱线径向断裂强度≥120N。
外墙保温采用钢丝网1.6*20*20,以提高抗拉承载力。
3.粘结配合比为:KE胶:42.5号硅酸盐水泥=1:2(重量比),一次配制量45分钟内用完为宜。
4.界面剂配合比:KE胶:42.5号硅酸盐水泥=1:1(重量比)。
5.抗裂砂浆:底层抗裂砂浆配合比为:42.5号铝酸盐水泥:中细砂:KE胶:水=1:3.5:0.5:0.2(重量比)。
二、操作工艺:基层处理→拉线找垂直平整→粘贴保温板→固定钢丝网→抹底面层抗裂砂浆→检查(局部修理)1.基层处理:本结构外墙基层为砼或抹灰面,在粘贴前将基层上的砼流坠、灰土、水泥浆等影响工程质量的隐患物体清理干净,为下一道工序施工创造条件。
2.拉线:上下垂直度、左右平整度、阴阳角方正等到各项要求都必须达到,必须拉通线,冲筋打点,符合质量要求,冲筋、打点后,经检查合格后方可进行下道工序施工。
3.粘贴保温板。
a)伸缩缝沿层高每两个层高设一道,厚度为10mm,宽为20mm。
b)保温板与墙体连接件每平方米不少于4个。
c)保温板粘贴时严格按图纸及洽商的要求,进行每个部位施工,并按图集(88J2-4)要求错缝粘贴。
粘贴剂以符合粘贴保温板要求进行涂抹。
d)距室外地坪20 mm高处,开始进行粘贴,此20 mm宽缝内用软质聚乙烯泡沫塑料,外用密封膏嵌缝。
e)女儿墙保温板做到与女儿墙同高,向里找5%的坡度。
f)窗上口留置滴水槽,距外皮30mm,宽10mm,深10mm。
g)窗台处成活后向外有6%的排水坡度。
h)分格缝留设位置及尺寸详见立面图及相关图纸。
i)窗侧口保温板与窗侧口齐,固定钢丝网并且抹抗裂砂浆。
保温施工作业指导书1 概述:国电英力特能源化工集团股份有限公司100万t/a 电石渣制水泥项目;1.1 水泥生产工艺的废气处理部分,为充分利用其余热,降低能耗,防止除尘设备内“结露”,增加收尘效果,对废气流经部分设备、管道外壳进行保温。
水泥厂需保温主要设备、管道有:电收尘、增湿塔、袋收尘、管道、选粉机等。
它安装质量好坏,影响到环境污染和企业经济效益的好坏,因此施工中采用先进的施工方法和完善的检测手段。
严格控制每一道工序的施工质量,确保外保温工程施工质量。
1.2 保温施工主要组成部分:施工准备部分、固定件部分、金属保护的支承件部分、保温层部分、金属保护层部分,其中:固定件有钩钉和销钉之分;支承件有龙骨式和螺栓式之分;保温层有硬质、半硬、软质保温制品;金属保护层有平板金属保护层、压型板金属保护层。
2 保温工程施工工序流程(见外保温工程施工工序流程图)3 保温工程安装及其技术要求3.1 施工准备工作3.1.1 所要保温设备、管道的安装、焊接、防腐等工序都完工并验收合格。
要和建设单位办交接手续,填写《工序交接证书》(见表1)。
保温工程施工工序流程图2.12.22.32.42.53.1.2 由架子工搭设保温施工脚手架,搭好脚手架,需经安全检查后方可使用。
3.1.3 要和电气专业协调好,要求各种测温、测压等仪表接管部件在保温前均要安装完毕。
3.1.4 要求每一批到货保温材料,必须具有产品质量证明书或出厂合格证,检查其规格、性能等技术性能应符合设计文件的规定。
3.1.5 若检查时发现产品质量证明书或出厂合格证中所列的指标不全或对产品质量怀疑时:3.1.5.1 会同建设单位、供货单位,按有关规定对该批货现场抽样,由供货单位负责送权威机构进行性能检测。
表1 工序交接证书年月日3.1.5.2 若是岩棉制品检测制品的容重、导热系数、使用温度和外形尺寸等。
3.1.5.3 泡沫制品检测其容量、导热系数、含水率、使用温度和外形尺寸等。
外墙外保温板安装作业指导书1)内、外墙钢筋绑扎验收,合格后方可进行保温板安装;2)测量工放出墙体控制50cm线,以确定外墙厚度尺寸。
按照拼板图进行施工,注意门窗洞口处板的型号尺寸;3)外墙钢筋外侧绑卡砂浆垫块(不得采用塑料垫卡),标准层每块板内不少于8个;4)保温板就位后,将L筋按垫块位置穿过保温板,且弯勾端与保温板用钢丝绑扎两道;L筋:ф6、长150mm,弯勾70mm其穿过保温板部分刷防锈漆两道;5)相临两块保温板间缝隙必须用扎丝将外侧钢丝网缝紧(扎丝必须保证穿过接缝两边各两根竖向钢丝,见附图第3页);6)保温板外侧低碳钢丝网片均按楼层层高断开,互不连接。
7)为保证外墙的保护层,在安装外墙外侧模板之前必须严格检查垫块的位置、数量,不合格的必须重新垫好;经项目质检员同意后方可安装外墙内侧模板;8)保温板的锚固钢筋必须按方案图的要求进行安装;9)穿墙螺栓及钢丝网等穿过保温板时留下的聚苯垃圾必须及时清理干净,在未经验收合格前,不准合模;10)混凝土浇注时,应在保温板和模板之间设盖板,避免混凝土浆流入模板和保温板之间,污染外保温板;11)拆模后应仔细检查保温板和外墙之间是否有较大空隙,如果有应即时修补;12)防止漏浆措施:顶板在浇注混凝土时,在墙体根部200mm范围内用铝合金刮杠找平,压光,平整度不得超过2mm。
大模板安装时直接放在板面上,个别板面不平处,用砂浆铺平,并对混凝土班进行处罚;13)外墙施工缝因外墙为外保温结构,外保温上下采用企口搭接,接缝处用海绵条粘贴,避免漏浆。
角模与平模接缝处拼缝在1-2mm左右,并用海绵条粘贴;14)洞口模板四周粘贴一圈海绵条。
15)施工现场严禁抽烟;16)注意成品保护。

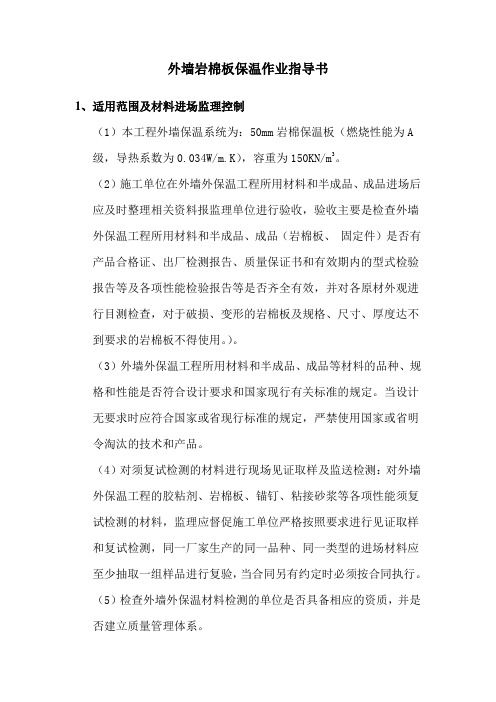

外墙岩棉板保温作业指导书1、适用范围及材料进场监理控制(1)本工程外墙保温系统为:50mm岩棉保温板(燃烧性能为A 级,导热系数为0.034W/m.K),容重为150KN/m3。
(2)施工单位在外墙外保温工程所用材料和半成品、成品进场后应及时整理相关资料报监理单位进行验收,验收主要是检查外墙外保温工程所用材料和半成品、成品(岩棉板、固定件)是否有产品合格证、出厂检测报告、质量保证书和有效期内的型式检验报告等及各项性能检验报告等是否齐全有效,并对各原材外观进行目测检查,对于破损、变形的岩棉板及规格、尺寸、厚度达不到要求的岩棉板不得使用。
)。
(3)外墙外保温工程所用材料和半成品、成品等材料的品种、规格和性能是否符合设计要求和国家现行有关标准的规定。
当设计无要求时应符合国家或省现行标准的规定,严禁使用国家或省明令淘汰的技术和产品。
(4)对须复试检测的材料进行现场见证取样及监送检测:对外墙外保温工程的胶粘剂、岩棉板、锚钉、粘接砂浆等各项性能须复试检测的材料,监理应督促施工单位严格按照要求进行见证取样和复试检测,同一厂家生产的同一品种、同一类型的进场材料应至少抽取一组样品进行复验,当合同另有约定时必须按合同执行。
(5)检查外墙外保温材料检测的单位是否具备相应的资质,并是否建立质量管理体系。
(6)检查现场配制的材料胶粘剂、粘接砂浆等是否按设计要求或产品说明书配制。
2、施工过程监理单位质量控制要点(1)外墙外保温工程施工前应有主要材料的样板或做样板墙,并应经甲方、监理等有关各方确认。
(2)外墙外保温工程应在基体或基层的质量验收合格后施工(要进行报验)。
外墙外保温工程施工前施工单位应审报监理组织施工单位验收整体墙面垂直度、平整度,雨棚、挑檐等突出墙面部位尺寸合格,办理交接手续后即可进行施工。
施工现场环境温度及基层表面温度在施工中及24h内均不低于5℃,风力不大于5级。
(3)管道、设备等的安装及调试和过外墙管道、洞口等应在外墙外保温工程施工前完成。
外墙保温工程作业指导书成都明信房地产开发有限公司仕林府项目部目录1、适用范围和执行标准----------------------------------------------32、作业准备-------------------------------------------------------------33、材料验收-------------------------------------------------------------44、工艺样板-------------------------------------------------------------45、过程管理-------------------------------------------------------------66、砌体工程验收环节-------------------------------------------------97、安全施工管理要求及措施----------------------------------------128、现场文明施工管理要求及措施----------------------------------13填充墙砌体工程作业指导书1适用范围和执行标准1.1适用范围适用于成都明信房地产开发有限公司房屋建筑填充墙砌体工程的施工作业及质量验收。
1.2执行标准1.2.1 《砌体工程施工质量验收规范》GB50203-20111.2.2 《建筑工程施工质量验收统一标准》GB50300-20011.2.3 《框架结构填充墙图集》西南05G7011.2.4 工程建设标准强制性条文(房屋建筑部分)(2009年版)1.2.5 本项目施工图纸及设计要求1.2.6 成都明信房地产开发有限公司相关管理规定2 作业准备2.1二次结构平面布置优化工作由业主方项目经理组织,施工方在砌体工程施工之前15-20工作日内申报砌体二次结构布置方案。
外墙外保温施工技术指导书第一部分:外保温施工1、一般条件施工环境、基面及使用的材料的温度不应低于+5℃。
不应在大风环境中或夏天阳光直射的墙面上施工,以避免材料在施工过程中失水过快而出现毛细裂缝。
应避免尚未硬化的材料受到相对恶劣的气候条件的直接作用,特别是避免雨水的冲刷;必要时应对新施工的墙面加以保护。
2、对建筑物及基层墙体的基本要求墙体的湿度不应高于其与环境的平衡湿度;墙体应具有足够的强度,特别是墙体表面应具有足够的附着力(≥0.3N/mm2),不允许有开裂、空鼓情况;墙面应平整,平整度≤4mm/2.0m;烟囱进出作外保温外墙面的管线均需预埋PVC套管,PVC套管伸出墙面的长度至少应为外保温体系的厚度;外保温施工采用脚手架,应尽量减少在外墙面上固定脚手架的点数,外墙脚手架钢管离墙离墙至少应保证在10cm以上。
墙角区域要求给出500线或00线;2 施工准备2.1施工技术准备2.1.1施工技术资料准备与建设方、监理及总包方交底外保温施工前土建应具备的条件,以及与门、窗、管线、抹灰等工种的交叉施工配合问题,以使工地尽早具备外保温工程进场施工的条件。
2.1.2 材料报验根据甲方批准的材料品牌、型号、色号进行订购,按工程进度分批进场,在进场时报请监理校验,并作好记录,同时提供材料的合格证、出厂合格证、质保书,在进场施工前提交工程验收所需要的所有技术资料,如材料说明书、施工规程、材料检测报告等。
3、施工工艺3.1 基层处理3.1.1墙面平整度要求达到外墙中级抹灰验收标准;3.1.2墙体的湿度不应高于其周围环境的平衡湿度;3.1.3基底应有承载能力,表面抗拉强度大于0.3N/mm2;3.1.4 新的水泥砂浆、混合砂浆抹灰基底、需经过至少1周的干燥保养期,使基层在涂刷剂前含水率不大于10%;3.2 基面吊线3.2.1 基面吊线在墙体转角两个互相垂直的墙面上及其它必要处挂垂直基准钢丝线,然后在每贴一排聚苯板时拉横线,以控制聚苯板底垂直度和平整度。
新建铁路湖州至杭州西至杭黄高铁连接线房建工程编号:HHLJXSD/FJ-009 外墙外保温工程作业指导书编制:审核:批准:中国铁路通信信号股份有限公司湖杭铁路项目经理部年月日发布年月日实施目录1 适用范围 (1)2 作业准备 (1)2.1 技术准备工作 (1)2.2 生产准备工作 (1)3 技术要求 (1)4 施工程序与工艺流程 (2)4.1保温砂浆施工工艺流程 (2)4.2保温板施工工艺流程 (2)5 施工要求 (2)5.1保温砂浆施工工艺要点 (2)5.2保温板施工工艺要点 (3)6 劳动组织 (5)7 材料要求 (5)8 设备机具配置 (6)9 质量控制及检验 (6)9.1质量控制 (6)9.2质量检验 (10)10 安全及环保要求 (11)10.1安全要求 (11)10.2 环保要求 (12)11 照片 (13)1 适用范围适用于新建建筑的混凝土和砌体结构外墙外保温工程。
2 作业准备2.1 技术准备工作2.1.1 施工前施工单位根据设计要求,编制好施工方案,施工方案明确各细部做法和质量保证措施,施工方案由总监理工程师和工程技术部审核批准。
2.1.2施工前选择一户底层(有窗和转角部位)做好样板,并经相关部门评审合格。
2.2 生产准备工作在外保温工程开始前,外墙所有的门窗口必须安装完毕并验收合格。
各种进户管线及其它设在墙体上的予埋件、连接件均应按设计要求安装完毕。
3 技术要求3.0.1 使用安全性。
外保温工程能在由自重、温湿度变化以及主体结构正常位移和风力等荷载引起的联合应力的作用下保持稳定,具有适应基层正常变形而不产生裂缝或空鼓,可长期承受自重而不产生有害变形,能承受风荷载和耐受室外气候长期反复作用而不产生破坏,在罕遇地震时也不会出现脱落等。
3.0.2 外保温火灾情况下的安全性。
高层建筑外墙外保温工程应采取防火构造措施,防火性能符合国家有关法规规定。
3.0.3 卫生、健康和环境。
在施工过程中,用于外墙的建筑材料与室外空气、土壤和水中释放的污染物比率应符合有关法律、法规的规定。
S7-1500作为智能IO设备和S7-300CPU的Profinet通信(300做控制器)S7-1500作为智能IO设备和S7-300 PN CPU 的Profinet 通信(S7-300做控制器)S7-1500 支持智能IO 设备功能,故可使用S7-1500 作为智能IO 设备和S7-300 PN CPU 的Profinet 通信。
本例中将S7-300 做为控制器,连接作为智能IO 设备的S7-1500 CPU 实现Profinet 通信;下面详细介绍使用方法。
硬件:1.CPU 6ES7 513-1AL01-0AB0,V2.12.CPU 315-2PN/DP,V3.2软件:1.Step7 V142.Step7 V5.5 SP4S7-300 集成的PN 接口连接S7-1500 的PN 接口,这种方式可以分2种情况来操作,具体如下:1.第一种情况:CPU 1500 和CPU 315 使用Step7 V14 编程,在一个项目中操作2.第二种情况:CPU 1500 使用Step7 V14,而CPU 315 使用Step7 V5.51.第一种情况(同一项目中操作)315-2PN/DP 作为controller,1500 作为IO device,使用Step7 V14 在一个项目中操作,详细步骤如下。
1.1 使用Step7 V14 创建S7-300 站使用STEP7 V14 创建一个新项目,并通过“添加新设备”组态S7-300 站PLC_1,选择CPU 315-2 PN/DP;设置IP 地址,并确认设备名称,本示例中设备名称是plc_1。
如图1 所示。
图1 在新项目中插入S7-300 站1.2 使用Step7 V14 创建S7-1500 站使用STEP7 V14 创建一个新项目,并通过“添加新设备”组态S7-1500 站PLC_2,选择CPU1500 ;设置IP 地址,并确认设备名称,本示例中设备名称是plc_2。
外墙外保温作业指导书编制日期:年月日实施日期:年月日1.目的通过规范外墙外保温工艺流程和操作要点,提高外墙外保温质量。
2.适用范围适用于本工程所有栋号外墙外保温施工。
3. 术语和定语3.1保温层:由保温材料组成,在外保温系统中起保温作用的构造层。
3.2聚苯板:聚苯板按成型工艺可分为膨胀聚苯板(常称EPS)和挤塑聚苯板(常称XPS)。
4. 作业内容4.1作业准备工作:4.1.1技术准备工作:4.1.1.1施工前施工单位根据设计要求,编制好施工方案,施工方案明确各细部做法和质量保证措施,施工方案由总监理工程师和工程技术部审核批准。
4.1.1.2施工前选择一户底层(有窗和转角部位)做好样板,并经相关部门评审合格。
4.1.2材料准备工作:4.1.2.1保温板保温系统各材料应有产品合格证、出厂检测报告和有效期内型式检验报告;系统抗拉强度不应小于0.2 MPa。
4.1.2.2保温板的表观密度应在25KG/M3至30KG/M3之间;压缩强度应在150KPa至250KP 之间;吸水率(浸水96h)应小于1.5%,厚度必须符合设计要求,不得存在负偏差;4.1.2. 3胶粉聚苯颗粒浆料的干表观密度应≤25KG/M3;压缩强度应≥250KPa。
4.1.2. 4耐碱玻纤网格布的ZrO2含量不应小于14.5%,且表面必须经涂塑处理。
4.1.3生产准备工作:在外保温工程开始前,外墙所有的门窗口必须安装完毕并验收合格。
各种进户管线及其它设在墙体上的予埋件、连接件均应按设计要求安装完毕。
4.2施工操作工艺要点:基层处理、找平层→排版、弹线→粘贴保温板→打磨、修平→锚拴安装→抹防裂砂浆→铺压网格布。
4.2.1基层处理、找平层:按《抹灰作业指导书》操作,找平层应与墙体粘结牢固,不得有脱层、空鼓、裂缝。
4.2. 2排版,弹线:按照门窗洞口及聚苯板尺寸排版,弹线。
墙角处保温板应交叉互锁。
洞口四角部位的聚苯板应切割成型,不得拼接。
(图1、2)4.2. 3粘结保温板:粘结剂应涂在保温板上,一般采用点框法,涂胶面积应大于40%。
外墙保温施工作业指导书1、材料进场:首先对材料进行资格审查,材料必须是经过重庆市节能办备案的合格产品;要求产品必须是经过甲方采购部共同核实的产品;核对材料可以从网上查看;2、单位资质:施工外墙保温的必须是有专业施工资质的专业分包单位承建;3、方案审查:审查方案时重点审查施工工艺流程和安全相关措施;4、熟悉图纸:对节能图纸需要细致审查,特别是对于施工节点工艺的要求,材料的要求,施工部位的要求须仔细查看,不得漏项。
节能会关联到对于外围围护结构砌体节能导热系数的检查,所以在监督过程中须要对外围围护结构砌体进行厂家资格审查以及原材料进场后的抽样复检工作。
5、材料送检要求:玻化微珠保温砂浆做检测的话一般是做四项常规检测:导热系数、抗压强度、干密度以及防火等级。
所有进场材料(保温砂浆、抗裂砂浆、界面剂、钢丝网、玻纤网)必须进行现场抽样。
原材料控制:要求所施工的原材料必须是经过重庆市节能办备案产品,且施工队伍也需要备案,要求前期资料包括:资质、资格、原材型检报告、复检报告、钻芯报告。
具体要求如下:中空微珠外墙保温材料①执行标准:GB/T 20473-2006;②验收批次:同一厂家同一品种的产品,当单位工程建筑面积在20000平方米以下时各抽查不少于3次;当单位工程建筑面积在20000平方米以上时各抽查不少于6次。
③取样规格数量:10kg;④检测内容:堆积密度、干表观密度、导热系数、抗压强度⑤检测时间:材料进场使用前,委托方提供产品说明书、检验报告。
3)保温浆料同条件养护试块①执行标准:GB 50411-2007;②验收批次:同一厂家同一品种的产品,当单位工程建筑面积在20000平方米以下时各抽查不少于3次;当单位工程建筑面积在20000平方米以上时各抽查不少于6次。
每个检验批抽样制作同条件养护试块不少于3组。
③取样规格数量:300×300×30mm,三块;100×100×100mm,五块④检测内容:干表观密度、导热系数、抗压强度;⑤检测时间:抽样制作28d时送检(同条件养护)。
外墙保温系统粘接强度现场检测作业指导书文件编号:受控编号:编制:审核:批准:xxx检测有限公司修订页第A版第0次修订外墙保温系统粘结强度检测作业指导书1范围本作业指导书适用于新建居住建筑与既有建筑节能改造的混凝土和砌体结构外墙外保温工程。
2具体要求2.1业务委托业务员应指导委托方按要求认真填写现场检验委托合同单,并要求客户提供有关项目信息。
如需委托方提供配合,应及时告知委托方。
其内容可包括:钢丝刷、手持切割锯、人员、安全防护、环境设施等。
2.2业务流转流转卡信息由业务人员将流转卡复核无误后与委托单一并交给检测室负责人,由检测室负责人安排检测人员进行检测。
2.3准备工作2.3.1检测人员1、现场检测工作的检测人员必须为两人。
2、检测人员必须着工作服,佩戴安全帽,检测人员上岗证及工号牌进行现场检测,进入现场后检测人员禁止吸烟。
3、检测人员携带好用于记录数据的笔、原始记录本、数码照相机。
4、检测人员在离开单位之前必须检查核对仪器设备,检查仪器设备状态并填写仪器设备使用记录。
2.3.2 所需仪器设备多功能强度检测仪、胶粘剂、45×95×8㎜钢标准块、数码照相机。
2.3.2 仪器设备检查内容1、是否在有效检定周期内,超出检定周期的仪器设备不允许用于检测工作。
2、打开电源开关,检查电池电量及显示屏是否正常显示数值。
3、多功能强度检测仪手柄转动是否正常。
4、胶粘剂、45×95×8㎜钢标准块是否齐全。
2.3.3 上述准备工作结束后如设备没有出现异常情况,检测人员应如实填写现场检测设备使用记录,可以将设备带出。
如果有异常情况存在,应检查异常发生的原因,将异常情况如实记录在现场检测设备使用记录中,同时告知科室负责人,可以选择其他设备。
现场检测的仪器设备在运输途中,要尽量做好防雨,防晒、防震措施。
2.4 检测方法2.4.1 检测人员进入施工现场,在进行检测之前应就所检项目对委托方进行工程概况的询问,同时提醒委托方通知见证人到场。
(五)外墙外保温作业指导书晋煤集团总医院高层住院楼外墙外保温采用75厚聚笨板施工法,保温板厚为75 mm。
现在将后挂法外墙保温施工做法进行技术交底。
1材料要求1. 1聚苯乙烯泡沫板规格为600mmXI200mmX 75mm,平头式,阻燃型,表观密度20〜22 kg/m3, 尺寸收缩率小于1. 5%,吸水率小于1. 5%o1.2专用聚合物粘结、面层砂浆厂家已配制好,现场施工时加水用手持式电动搅拌机搅拌,重量比为水:聚合物砂浆二1: 4,可操作时间不小于2h。
1. 3固定件采用门攻螺栓配合工程赠料膨胀钉固定聚苯乙烯泡沫板,要求单个固定件的拉抗承载力标准值不小于0. 6kn.1.4耐碱玻纤网格布用于增强保护层抗裂及整体性;孔径4mm X 4mm,宽度1200mm,每卷长度100m。
1.5聚乙烯泡沫塑料棒用于填塞膨胀缝,作为密封膏的隔离背衬材料,其直径按照缝宽的1.4倍选用。
■ • ▲合 q A I 2. 1经业主、监理、施T单位、外保温施工单位联合验收的外墙体(可分段进行)垂直、平整度满足规范要求,基层墙体的平整度不符合要求时,可采用1: 3水泥砂浆找平。
2.2施工前,外门窗洞口应通过验收,洞口尺寸、位置应符合实际耍求和质量要求,门窗框或辅框应安装完毕。
伸出墙面的消防梯、落水管、各种进户管线和空调器等的预埋件连接件应安装完毕,并按外保温系统厚度留出间隙。
2. 3丿施工现场环境温度及找平层表面温度在施工屮及施工后24小时内均不得低于5°C;在5级以上大风天气,不可施工。
2.4冬季施工时应采取防冻措施;夏季施工时避免阳光曝晒,需要时可在脚手架上搭设防晒布;南天施工时,须采用有效防雨措施,防止南水冲刷刚施工玩但粘结砂浆或面层聚合物砂浆尚未初凝的墙面。
2.5施工人员必须经过培训并经考核合格。
3施工工具主要工具:电热丝切割器或壁纸刀(裁聚苯乙烯泡沫板及网格布)、电锤(按膨胀螺钉及打膨胀锚固件孔用)、根部带切割刀片的冲击钻钻头(为放固定件打眼用,切割片的大小、切入深度与膨胀钉头一致)、手持式电动搅拌器(搅拌砂浆用)、大于20 H粒度粗砂纸、不锈钢打磨抹子。
三公司民用建筑保温板外墙外保温作业指导书编制日期:2017年7月20日实施日期:年月日公司处于民建转型阶段,对外墙保温施工管理还比较薄弱,通过规范外墙外保温工艺流程和操作要点,提高外墙外保温质量,提升公司管理水平。
2.适用范围适用于公司所承建的项目保温板外墙外保温施工。
3.术语3.1外墙外保温系统:由保温层、抹面层、固定材料(胶粘剂、锚固件等)和饰面层构成,并固定在外墙外表面的非承重保温构造总称,简称外保温系统。
3.2基层:外保温系统所依附的外墙。
3.3保温层:由保温材料组成,在外保温系统中起保温作用的构造层。
3.4抹面层:抹在保温层上,中间夹有增强网,保护保温层并起防裂、防水、抗冲击和防火作用的构造层。
3.5防火构造:由具有提高系统防火功能的难燃或不燃材料组成,起防止火灾蔓延作用的构造层。
3.6EPS板:由可发性聚苯乙烯珠粒经加热预发泡后在模具中加热成型而制得的具有闭孔结构的聚苯乙烯泡沫塑料板材,通常称为模塑聚苯板。
3.7XPS板:以聚苯乙烯树脂或其共聚物为主要成分,添加少量添加剂,通过加热挤塑成型而制得的具有闭孔结构的硬质泡沫塑料板材,通常称为挤塑聚苯板。
3.8胶粘剂:用于保温板与基层以及保温板之间粘结的聚合物水泥砂浆。
3.9界面砂浆:用以改善基层或保温层表面粘结性能的聚合物水泥砂浆。
3.10抹面胶浆:由高分子聚合物、水泥、砂为主要材料制成,具有一定变形能力和良好粘结性能的聚合物水泥砂浆。
4.作业内容4.1作业准备工作:4.1.1技术准备工作:4.1.1.1施工前施工单位根据设计要求,编制好施工方案,施工方案明确各细部做法和质量保证措施,施工方案由公司技术部审批,总监理工程师和甲方工程师4.1.1.2施工前选择一户底层(有窗和转角部位)做好样板,并经业主、监理验收合格,形成书面验收记录。
4.1.2材料准备工作:4.1.2.1保温板保温系统各材料应有产品合格证、出厂检测报告和有效期内型式检验报告;4.1.2.2保温板的品牌、规格型号及相应参数符合要求;4.1.2. 3耐碱玻纤网格布及锚固件的质量符合要求。
三公司民用建筑保温板外墙外保温作业指导书编制日期:2017年7月20日实施日期:年月日公司处于民建转型阶段,对外墙保温施工管理还比较薄弱,通过规范外墙外保温工艺流程和操作要点,提高外墙外保温质量,提升公司管理水平。
2.适用范围适用于公司所承建的项目保温板外墙外保温施工。
3.术语3.1外墙外保温系统:由保温层、抹面层、固定材料(胶粘剂、锚固件等)和饰面层构成,并固定在外墙外表面的非承重保温构造总称,简称外保温系统。
3.2基层:外保温系统所依附的外墙。
3.3保温层:由保温材料组成,在外保温系统中起保温作用的构造层。
3.4抹面层:抹在保温层上,中间夹有增强网,保护保温层并起防裂、防水、抗冲击和防火作用的构造层。
3.5防火构造:由具有提高系统防火功能的难燃或不燃材料组成,起防止火灾蔓延作用的构造层。
3.6EPS板:由可发性聚苯乙烯珠粒经加热预发泡后在模具中加热成型而制得的具有闭孔结构的聚苯乙烯泡沫塑料板材,通常称为模塑聚苯板。
3.7XPS板:以聚苯乙烯树脂或其共聚物为主要成分,添加少量添加剂,通过加热挤塑成型而制得的具有闭孔结构的硬质泡沫塑料板材,通常称为挤塑聚苯板。
3.8胶粘剂:用于保温板与基层以及保温板之间粘结的聚合物水泥砂浆。
3.9界面砂浆:用以改善基层或保温层表面粘结性能的聚合物水泥砂浆。
3.10抹面胶浆:由高分子聚合物、水泥、砂为主要材料制成,具有一定变形能力和良好粘结性能的聚合物水泥砂浆。
4.作业内容4.1作业准备工作:4.1.1技术准备工作:4.1.1.1施工前施工单位根据设计要求,编制好施工方案,施工方案明确各细部做法和质量保证措施,施工方案由公司技术部审批,总监理工程师和甲方工程师4.1.1.2施工前选择一户底层(有窗和转角部位)做好样板,并经业主、监理验收合格,形成书面验收记录。
4.1.2材料准备工作:4.1.2.1保温板保温系统各材料应有产品合格证、出厂检测报告和有效期内型式检验报告;4.1.2.2保温板的品牌、规格型号及相应参数符合要求;4.1.2. 3耐碱玻纤网格布及锚固件的质量符合要求。
4.1.2. 4材料检测:保温材料的导热系数、密度、抗压强度或压缩强度及燃烧等级;粘结材料的粘结强度;增强网的力学性能、抗腐蚀性能。
4.1.3生产准备工作:在外保温工程开始前,外墙抹灰完成,土建单位与保温单位做好工序交接,外墙所有的门窗口必须安装完毕并验收合格。
各种进户管线及其它设在墙体上的预埋件、连接件均应按设计要求安装完毕。
4.2施工操作工艺要点:基层处理、找平层→排版、弹线→粘贴保温板→打磨、修平→锚拴安装→抹底层抗裂砂浆→铺压网格布→抹面层抗裂砂浆→刮腻子→刷涂料或贴面砖4.2.1基层处理、找平层:按《抹灰施工方案》操作,找平层应与墙体粘结牢固,不得有脱层、空鼓、裂缝。
4.2. 2排版,弹线:按照门窗洞口及聚苯板尺寸排版,弹线。
墙角处保温板应交叉互锁。
洞口四角部位的聚苯板应切割成型,不得拼接。
(图1、2、3)图1图2图34.2. 3粘结保温板:粘结剂应涂在保温板上,一般采用点框法(图4、5),涂胶面积应大于40%。
按顺砌方式粘贴,竖缝应逐行错缝。
粘结牢固,不得有松动和空鼓。
粘贴保温板时,板缝应剂紧,相邻板应齐平,板间缝隙不得大于2mm,板间高差不得大于1.5 mm,不得用胶粘剂填缝,板间高差大于1.5 mm的部位应打磨平整(图6)。
图4图5图64.2.4打磨、修平:保温板安装完毕24h后方可进行打磨、修平工序的施工。
打磨时应采用打磨搓板或其他打磨工具,以轻柔的圆周运动磨平板面。
对于板面高差大于1.5mm、平整误差大于4mm的板面应磨平处理,阴阳角也应按线打磨至方正、顺直。
4.2.5锚拴安装:锚拴应在粘贴保温板的胶粘剂初凝后,方能转孔安装。
防护层施工应在保温粘贴牢固后(至少24h)进行。
锚固点布置按(图2、7、8),锚固钉的数量、型号、锚固深度(入基体深度50mm)应依据设计要求确定。
锚拴或射钉头部不得凸出板面。
锚栓的数量:7层以下每平米约5个,8至18层(含18层)每平米约6个,19至28层(含28层)每平米约9个,29以上每平米约11个。
图7图84.2.6现场拉拔试验:保温板与基层粘结强度的现场拉拔试验,每个单位工程(不含别墅)不少于1组,七层及以上建筑,按墙面面积每1000 平方米不少于1组,抗拉强度达到EPS板为0.1Mpa,XPS为0.3Mpa为合格;锚栓拉拔试验,每个单位工程不少于1组,七层及以上建筑,按墙面面积每1000 平方米不少于1组,单个锚栓抗拉强度达到0.3KN为合格。
取样部位由监理和施工单位共同确定。
4.2.7防火构造:建筑物高度在24m以下时,首层与二层或二层与三层之间应设置防火隔离带;24m以上宜使用不燃材料在窗口上沿设置挡火梁(防火构造),并每隔2层设置防火隔离带(图9),防火隔离带的高度不小于300mm。
图94.2.8抹抗裂砂浆:待胶粘剂凝固后,抹3mm厚底层抗裂砂浆,随抹随压入一层耐碱玻纤涂塑网格布(图10),首层需加二层网格布,玻纤网格布搭接宽度左右搭接不应小于100mm,上下搭接不应小于80mm,在底层抗裂砂浆凝固前抹3mm 厚面层抗裂砂浆(图11)。
图10图114.2.9保温节能系统钻芯取样:钻芯检验外墙节能构造应在外墙施工完工后、节能分部工程验收前进行。
取样部位应由监理(建设)与施工双方共同确定,不得在外墙施工前预先确定。
外墙取样数量为一个单位工程每种节能保温做法至少取3个芯样。
取样部位宜均匀分布,不宜在同一个房间外墙上取2个或2个以上芯样。
钻芯检验外墙节能构造应在监理(建设)人员见证下实施,并留下影像资料。
在垂直于芯样表面(外墙面)的方向上实测芯样保温层厚度,当实测厚度的平均值达到设计厚度的95%及以上,且最小值不小于设计厚度的90%时,判定保温层厚度符合设计要求;否则,应判定保温层厚度不符合设计要求。
4.3质量技术及通病防治措施:4.3.1窗洞口处理:4.3.1.1窗洞口、阴阳角处网格布构造:门窗洞口四角沿45℃方向应增设一道长400mm、宽300mm的标准网,门窗洞口四角内膀处增设一道100mm与门、窗口等宽的标准网(图3)。
阴阳角处网格布采用网格布双包角形式来增加抗撞击能力(图12)。
图124.3.1.2窗洞口构造(图13、14、15)。
图13窗侧口图14窗上口图15窗下口4.3.2女儿墙构造:(见图16)。
图164.3.3 勒脚做法:保温板施工在勒脚部位宜使用托架,保证保温板的水平安装,托架的规格应与保温板的厚度相符。
(见图17、18、19、20)图17图18图19图20图21铝合金托架4.3.4挑窗:为减少“冷、热桥”影响,挑窗部位均应做保温。
(图22、23)图22图23挑窗两端做法4.3.5保温伸缩缝:墙面连续高或宽超过24米时,应设伸缩缝(图24)。
在伸缩缝处网格布应铺设至保温板的根部断开,施工密封膏时,应先用胶带保护相邻墙面,将1.3倍缝宽的聚乙烯圆棒填满变形缝腔体,然后分两次填塞密封膏,密封膏应凹进保护层外表面5mm。
20100填塞聚乙烯泡沫塑料条密封膏15厚聚乙烯泡沫塑料棒网格布翻包图24:保温伸缩缝构造处理4.3.6墙体伸缩缝:墙体伸缩缝处保温层应断开(图25、26、27)。
金属调整片应在保温层施工前按设计要求安装完毕,安装时基层应保证与墙体间连接牢固,并做好防腐处理。
图25图26图274.3.7屋面变形缝构造详图:见图28、29图28图294.3.8阳台、雨棚、穿墙管道、分隔缝构造详图:见图30、31、32、33图30图31图32图334.3.9成品保护:4.3.9.1面层施工后4小时内不能被雨淋。
面层终凝后及时喷水养护,昼夜平均气温高于15℃时不得少于48小时,低于15℃时不得少于72小时。
养护期间应保墙面潮湿,严禁撞击、震动。
4.3.9.2已完工的外保温墙体杜绝污染,不得随意开孔打洞,如确因施工需要,应在胶浆达到设计强度后方可进行。
安装物件完毕后其周围应恢复原状。
4.3.10季节施工:4.3.10.1夏季高温时,施工面应避免阳光暴晒,必要时在脚手架上搭设防晒布,遮挡施工墙面。
4.3.10.2外保温工程施工期间及完工后24h内,基层及环境空气温度不应低于5℃,在5级以上大风天气和雨天严禁施工。
5.质量标准保温板安装质量检查方法和标准见下表:项项目允许偏差(mm)检查方法次1 表面平整 3 用2m靠尺、楔形塞尺检查2 立面垂直3 用2m托线板检查3 阴、阳角垂直4 用2m托线板检查4 阳角方正 4 用200mm方尺检查5 接缝高差 2 用直尺检查6. 检查与评定6.1外保温施工前监理检查和专业工程师抽查内容:6.1.1外保温系统各材料抽样复试,审核产品合格证、复试报告,钢针插入、尺量检查保温板厚度;6.1.2逐层检查基层的处理、坚实、平整,门窗安装,予埋件、连接件的安装。
6.2外保温施工过程检查内容:粘结剂框涂面积、保温板接缝和平整度、锚固件位置和数量、保温层、抗裂砂浆厚度和养护、网格布的铺贴。
监理旁站检查和专业工程师随监理检查。
6.3监理对保温层应及时组织分段验收,签署隐蔽检查验收记录,验收合格后方可进行抗裂砂浆面层工程的施工。
6.4 施工完成后施工单位自检合格后报监理部,应由总监理工程师组织,施工单位技术、质量人员,专业监理工程师和业主工程部专业工程师参加对外保温施工前进行验收评定。
