基础防水技术交底(完整资料).doc
- 格式:doc
- 大小:46.00 KB
- 文档页数:10
一、施工准备:1、材料准备:塑料布、细石砼强度等级为C20,采用搅拌站混凝土。
2、机械设备准备:50m汽车泵1台,布料杆1台,振捣棒,磨光机,平板振动器。
3、工具准备:铁锹、木抹子、扫帚、铁抹子、白线、卷尺、铝合金刮杠。
4、人员准备:汽车泵司机1人、信号工2人、混凝土振捣工3人、混凝土捣运工10人、找平压光瓦工5人。
二、作业准备:1、防水层已施工完,并经有关单位检查验收合格,作好隐蔽验收。
2、砼坍落度筒和砼试模排放在施工浇筑现场。
3、模板支设完毕,并做好预检。
4、防水卷材表面铺设一层塑料布隔离层,塑料布接缝搭接宽度为100mm。
5、砼标高控制灰饼已做完,间距为1.5m。
6、防水层表面的卷材头,包装纸等清理干净。
7、为防止砼浇筑过程中因冲击力过大损伤卷材,涂膜上部覆盖双层彩条布覆盖,边浇筑边撤掉覆盖。
三、施工工艺:1、防水保护层采用商品细石混凝土进行施工,细石混凝土强度等级为C20,厚度为50mm,电梯基坑、集水坑、后浇带等有高差的部位,应100×100mm木方支模栏挡,并用50×100的木方上下支撑,固定牢固,浇筑时先浇筑平面,待平面砼终凝后再抹斜面砼。
2、混凝土进场后进行坍落度和温度的检测,坍落度要求为140-160mm,否则将其退场不准使用。
3、混凝土浇筑采用汽车输送泵进行施工,由西向东进行施工。
4、专人操作汽车输送泵,别人不得随意乱开,使用前先将泵机和泵管注水润湿,然后再进行使用。
泵送时泵机手和信号工必须配合好。
5、混凝土随泵送随摊开,摊开后用平板振动器振捣,振捣以混凝土泛浆和不冒气泡为准,应避免漏振,欠振和过振,再用刮杠按已做好的灰饼标高控制点找平。
6、找平后立即用木抹子搓平,并随时用2m靠尺检查其平整度。
7、木抹子抹平后,立即用铁抹子压第一遍,直到出浆为止。
8、面层砂浆初凝后,上人稍有脚印并不下陷时用铁抹子压第二偏,边抹压边把凹处填平,要求不得漏压,随压光随用小条帚平行扫毛,扫毛的纹条要顺直。

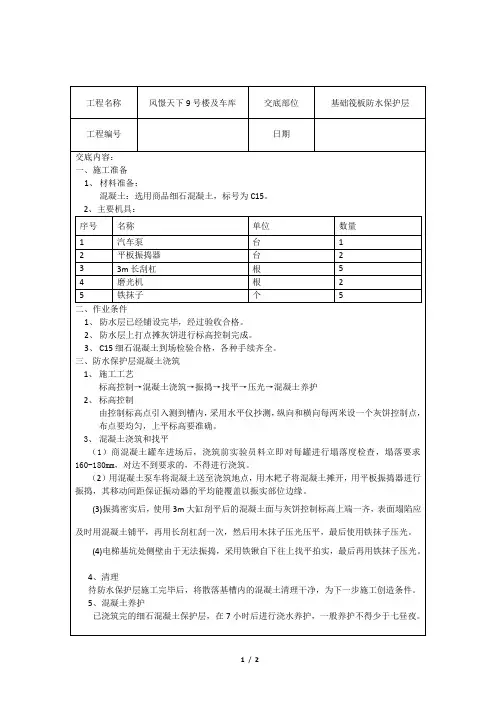

工程名称风憬天下9号楼及车库交底部位基础筏板防水保护层工程编号日期交底内容:一、施工准备1、材料准备:混凝土:选用商品细石混凝土,标号为C15。
2、主要机具:序号名称单位数量1 汽车泵台 12 平板振捣器台 23 3m长刮杠根 54 磨光机根 25 铁抹子个 5二、作业条件1、防水层已经铺设完毕,经过验收合格。
2、防水层上打点摊灰饼进行标高控制完成。
3、C15细石混凝土到场检验合格,各种手续齐全。
三、防水保护层混凝土浇筑1、施工工艺标高控制→混凝土浇筑→振捣→找平→压光→混凝土养护2、标高控制由控制标高点引入测到槽内,采用水平仪抄测,纵向和横向每两米设一个灰饼控制点,布点要均匀,上平标高要准确。
3、混凝土浇筑和找平(1)商混凝土罐车进场后,浇筑前实验员料立即对每罐进行塌落度检查,塌落要求160-180mm,对达不到要求的,不得进行浇筑。
(2)用混凝土泵车将混凝土送至浇筑地点,用木耙子将混凝土摊开,用平板振捣器进行振捣,其移动间距保证振动器的平均能覆盖以振实部位边缘。
(3)振捣密实后,使用3m大缸刮平后的混凝土面与灰饼控制标高上端一齐,表面塌陷应及时用混凝土铺平,再用长刮杠刮一次,然后用木抹子压光压平,最后使用铁抹子压光。
(4)电梯基坑处侧壁由于无法振捣,采用铁锹自下往上找平拍实,最后再用铁抹子压光。
4、清理待防水保护层施工完毕后,将散落基槽内的混凝土清理干净,为下一步施工创造条件。
5、混凝土养护已浇筑完的细石混凝土保护层,在7小时后进行浇水养护,一般养护不得少于七昼夜。
工程名称风憬天下9号楼及车库交底部位基础筏板防水保护层工程编号日期四、质量要求1、主控项目(1)允许偏差项目表面平整度:5mm标高:±5mm(2)砼强度必须保证C15,塌落度保证160-180mm。
五、成品保护1、在浇筑过程中,水准仪支腿下要垫防护板,防止碰坏防水层。
2、施工人员在防水层上施工时最好穿软底鞋,禁止穿带钉子的鞋。
一、交底目的为确保基础垫层防水施工过程中的安全,提高施工人员的安全意识,预防和减少安全事故的发生,特制定本安全技术交底。
二、交底内容1. 施工人员资质要求- 防水作业人员必须通过专业培训,取得相应资格证书后方可上岗。
- 未经培训或培训不合格的人员不得从事防水作业。
2. 材料管理- 防水材料应分类存放,易燃易爆材料应单独存放,并保持安全距离。
- 防水材料存放区域应配备足够的消防器材。
- 所有材料使用后应立即清理,并做好领料登记。
3. 施工环境- 防水作业区应保持良好的通风,确保施工环境安全。
- 施工现场应定期进行空气质量检测,确保符合国家相关标准。
4. 施工操作规程- 施工人员必须穿戴防护用品,包括工作服、手套、安全帽、防滑鞋等。
- 防水层施工前,应确保基层平整、干燥、无松散物。
- 防水层施工过程中,应严格按照施工工艺进行,不得随意更改。
5. 安全注意事项- 高处作业时,必须使用安全可靠的脚手架,并满铺脚手板,作业人员必须系好安全带。
- 严禁在防水层上操作,如需进行焊接、切割等作业,必须采取防火措施。
- 施工用火必须取得现场用火动火证,并设专人看火。
- 使用火焰加热器等设备时,必须专人操作,定期保养,禁止带故障使用。
6. 紧急情况处理- 发生火灾、中毒等紧急情况时,应立即停止作业,迅速撤离现场,并采取相应的紧急措施。
- 确保所有人员熟悉紧急疏散路线和急救措施。
三、交底要求1. 施工单位应将本安全技术交底内容书面化,并张贴于施工现场明显位置。
2. 施工单位应组织施工人员进行安全技术交底,确保每位施工人员充分了解并掌握相关安全知识。
3. 施工单位应定期对施工人员进行安全技术培训,提高施工人员的安全意识和操作技能。
四、交底记录1. 交底人:__________(签名)2. 接受交底人:__________(签名)3. 日期:__________五、备注1. 本安全技术交底内容为模板,具体施工应根据实际情况进行调整。
基础防水施工技术交底一、施工准备:1、机具准备:高压吹风机、小平铲、扫帚、电动搅拌器、滚动刷、汽油、喷灯、剪刀、卷尺、手持压辊等;2、劳动力准备:防水工人15人,辅助工5人且需具备防火知识和灭火技能;防水工程必须由有专业施工资质的施工队施工,操作人员必须持证上岗;3、材料准备:1)SBS弹性体改性沥青防水材料(4+3型),必须具有出厂合格证、产品说明书、厂家包装防伪标志;2)桩头采用JS防水涂料,质量证明文件齐全;3)冷底子油:氯丁橡胶改性沥青胶粘剂和工业汽油以内1:0.5的重量比混合稀释并搅拌均匀即可;4)防水材料进场后,存放在干燥通风处;严防受潮,露天保存时应用防水布覆盖,配备灭火器4个,并做好防火标识;5)防水材料进场后现场后经监理及项目实验员见证取样复试合格后方可施工。
4、作业条件:1)卷材防水基层表面应平整光滑,没有松动、起砂、起皮空裂现象,平整度用2m靠尺检查,最大间隙不大于3mm,达不到该要求应进行修补,对基层表面的突起物、砂浆疙瘩等铲平,并把尘土杂物清扫干净,对基层孔洞、砂眼凹面用素水泥浆搅和成腻子状,用刮板或铁抹子刮补填平;2)墙体、桩部阴阳角应做成圆弧,其半径不应小于50mm;3)基层应干燥,一般以含水率9%为宜,具体检验方法是将1m×1m的卷材覆盖在基层表面上,覆盖2-3小时,如果卷材覆盖无水印,紧贴基层一侧卷材也无水印即说明含水率小于9%,可以施工。
二、操作工艺:1、工艺流程:基层清扫→桩头JS涂刷→涂刷大面积冷底油→放线→铺贴附加层→铺贴卷材→接头处理→卷材收头;2、清理基层:施工前将基层表面疙瘩铲除清理干净,浮尘用空压机吹净;3、桩头JS涂刷:桩头涂刷JS厚度不得少于2mm,桩头根部八字角外扩50mm,桩头锚固钢筋处要用小毛刷反复涂刷;4、涂刷大面积基层冷底油:冷底油涂刷前要搅拌均匀,先将阴阳角薄弱部位均匀涂刷一遍,再进行大面积涂刷,涂刷完后将阴阳角部加刷一遍,做到涂刷均匀无漏刷;5、冷油干燥:冷底油涂刷干燥后方可上人作业施工,干燥以上人不粘脚用手模不粘手为宜;6、放线作业:大面积施工前,等冷底油干燥后按卷材的宽度、长度要求用铁粉红粉袋弹线;7、细部附加层处理:先在阴阳角、后浇带等薄弱部位应加铺附加层,阴阳角加铺每边大于250宽卷材附加层,后浇带处每边宽出后浇带300,以此增加抗裂性作用(附图)8、大面积施工:打开卷材,对准弹好位置线,再将卷材退回卷起,用喷灯热熔基层和卷材,根据热熔速度,缓缓滚动卷材,趁热用压辊从卷材中部向两边滚压,将空气排出,卷材边缘应熔渗出,用开刀加热将接缝压平;卷材立面施工:在立面与平面的转角处,卷材的接缝留在平面上,距立面不应少于600mm;同一相邻两幅卷材的横向接缝应彼此错开1500mm以上;10、立面卷材收头:立面卷材收头应将和墙体立面卷材搭接长度甩出,第一层甩出长度为150mm,第二层甩出长度为300mm,用石灰砂浆砌两层砖将甩出卷材保护起来。
施工单位分部工程名称基础防水工程交底摘要基础防水施工技术交底4.找平层养护找平层抹完后应养护,待强度上升后,方可做防水层。
5.基层清理基层清理时必须将突出基层表面的异物、砂浆疙瘩等铲除,并将尘土杂物清除干净,最好用高压空气进行清理。
阴阳角等处更应仔细清理,若有油污、铁锈等,应以砂纸、钢丝刷、溶剂等予以清除干净。
若基层高低不平或凹坑较大时,用掺加108胶(占水泥重量的15%)水泥浆刮平,视基层平整度情况刮1-2遍即可,刮完后应养护。
基层干燥防水层施工,基层要干燥,简易测定方法是:将 lm见方的防水卷材倒盖在基层表面上,静置3~4h后掀开检查,若覆盖处的基层表面与卷材上无水印,即可进行涂膜防水施工。
3、SBS防水卷材施工①防水卷材施工程序:审核人交底人接受交底人施工单位分部工程名称基础防水工程交底摘要基础防水施工技术交底审核人 交底人 接受交底人在已处理好并干燥的基层表面,按照所选卷材的宽度留出搭接缝尺寸,将铺贴卷材的基准线位置线弹好,以便按此基准线进行卷材铺贴施工。
⑤热熔铺贴卷材本工程地下室采用满粘,满粘采用“滚铺法”,先铺粘大面、后粘接搭接缝,这种方法可以保证卷材铺贴质量,优于卷材与基层及卷材搭接缝一次熔铺。
第二层卷材做法同第一层A 、熔粘端部卷材将整卷卷材(勿打开)置于铺贴起始端,对准基层上已弹好的粉线,滚展卷材约1m ,由一人站在卷材正面将这1m 卷材拉起,另一人站在卷材底面(有热熔胶)手持液化汽火焰喷枪,慢旋开关、点燃火焰。
调呈蓝色,使火焰对准卷材与基面交接处同时加热卷材底面与基层面(图5a),待卷材底面胶呈熔融状即进行粘铺,再由一人以手持压辊对铺贴的卷材进行排气压实,这样铺到卷材端头剩下约30cm 时,将卷材端头翻放在隔热板上(图5b),再行熔烤,最后将端部卷材铺牢压实。
附加层做法:本工程用SBS 改性沥青防水卷材防水卷材,上下各翻25cm ,不得有空鼓、翘边,必须保持基面平整。
B 、滚粘大面卷材起始端卷材粘牢后,持火焰喷枪的人应站在滚铺前方,对着待铺的整卷卷材,点燃喷枪使火焰对准卷材与基层面的夹角,喷枪距卷材及基层加热处约0.3~0.5m ,施行往复移动烘烤(不得将火焰停留在一处直火烧烤时间过长,否则易产生胎基外露或胎体与改性沥青基料瞬间分离),至卷材底面胶层呈黑色光泽并伴有微泡(不得出现大量大泡),即及时推滚卷材进行粘铺,后随一人施行排气压实工序。
防水工程技术交底范本防水工程技术交底范本「篇一」水利工程技术交底1,施工程序(1)蓄水池定位放线→土方开挖→基底清平→验槽→砖砌体砌作→花饰栏杆→抹灰,沟缝,刮浆→垫层→梯步平台→梯步安装→台阶→引水沟,沉沙池→灌水。
(2)山坪塘排水(围堰)→基槽开挖至硬质土层→条石(砼基础)→放水管安装→抗渗墙砌作→溢洪道安装→面层剔槽(抹灰)→消力池→卧虹管→利民坎洗衣台→清淤→淤泥翻晒→筑坝(3)囤水田基槽开挖至硬土质→基础→墙身→抹灰→筑坝(4)U形槽农渠放线→基槽开挖→槽身安装→槽身侧面回填夯实→压顶砌体抹灰→槽身勾缝→压顶侧回填夯实。
(5)斗渠倒塌损毁条石坼除浆砌→加层条石浆砌→剔槽勾逢→沟底清淤→垫层→斗渠条石两侧回填夯实。
2施工要求(1)蓄水池定位应充分考虑积水面和灌溉面积,定位应经项目部同意。
(2)土方开挖蓄水池应挖至普坚石层,其余要求为硬质土质,基底无积水,淤泥,宽度应符合要求。
(3)基础为条石者,底层为丁石,且必须满灌浆。
墙身为条石应在1.5m高处设置丁石,间距按图纸要求顶面必须加丁石。
(4)砌作标号皆为M7.5,抹灰标高为M10,在同一村同一施工检验批做一组试压块。
(5)砌体工程砂浆饱满度必须大于85%,砖体必须润湿不的干砖上墙。
(6)U形槽,农渠两侧回填必须呈梯形,以利排水和稳固砌体。
(7)U形槽顶高必须高于田面,底部若有淤泥须作挖填处理。
(8)蓄水池回填应分层夯实,同时考虑预留沉降高度。
(9)斗渠沟底须清除淤泥后,换填至垫层下口高度。
(10)农渠在主要通道位置,设置沉砂池,且在每块田块处应设置龙门,顶面及阳角线条通畅。
(11)农斗渠在沟缝时应压入一部分砂浆入砌体,再进行勾缝,以防脱落。
防水工程技术交底范本「篇二」工程技术交底格式人按照规范标准和工艺规程的有关规定、质量标准及安全要求,结合工程的具体情况,写出书面技术交底材料交予施工班组。
第7条样板交底先按设计图的技术要求和具体做法,在一个自然间或一个部位,由技术水平高的工人做出样板,然后对照样板向施工班组交底。
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、做分项工程施工技术交底时,应填写分项工程名称栏,其他技术交底可不填写。
(图)三面角的卷材铺设法
)阴角的第一层卷材铺贴法;(b)阴角的第二层卷材铺贴法;(c)阳角的第一层卷材铺贴法地下室底板后浇带做法(见下图)
后浇带
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、做分项工程施工技术交底时,应填写分项工程名称栏,其他技术交底可不填写。
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、做分项工程施工技术交底时,应填写分项工程名称栏,其他技术交底可不填写。
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、做分项工程施工技术交底时,应填写分项工程名称栏,其他技术交底可不填写。
(完整版)屋面防水技术交底1. 介绍本文档旨在对屋面防水技术进行详细交底,确保每个人都能对此技术有清晰的了解并正确实施。
2. 屋面防水材料- 防水涂料:我们将使用经过测试和验证的高质量防水涂料,确保屋面具有出色的防水能力。
- 防水卷材:在需要额外的保护时,我们将使用防水卷材进行屋面防水处理。
3. 屋面防水方法以下是我们将采取的屋面防水方法:3.1 准备工作- 清理屋面:在进行防水处理之前,确保屋面表面清洁无障碍物。
- 检查损坏:检查屋面是否存在任何破损或损坏,需要提前修复。
3.2 防水涂料应用- 基层处理:在涂抹防水涂料之前,我们将进行合适的基层处理,以确保涂料可以牢固附着在屋面上。
- 涂抹防水涂料:使用专业设备和正确的涂抹方法,将防水涂料均匀地涂抹在屋面表面上,确保覆盖全面且无遗漏。
3.3 防水卷材安装- 预备工作:在使用防水卷材之前,我们将对卷材进行适当的裁剪和处理,以确保其适应屋面形状。
- 粘贴卷材:使用专用的防水胶水将防水卷材粘贴在屋面表面上,确保卷材与屋面紧密贴合。
4. 安全注意事项在进行屋面防水工作时,请注意以下安全事项:- 佩戴个人防护设备:确保工作人员佩戴适当的个人防护设备,如安全帽、工作手套和安全鞋。
- 防滑措施:在施工区域设置防滑措施,以减少因湿滑表面而导致的意外伤害。
- 遵守操作规程:严格按照工作指南和操作规程进行操作,避免操作失误和安全风险。
以上是屋面防水技术的详细交底内容。
请所有工作人员在实施屋面防水工作时遵循相关安全规定,并确保按照本文档所列方法进行操作。
如果有任何疑问或需要进一步的说明,请随时与负责的主管联系。
谢谢合作!。
防水工程技术交底标题:防水工程技术交底引言概述:防水工程技术交底是指在施工前,工程设计、监理、施工方等相关人员就防水工程的具体要求、施工方法、材料选用等进行详细的沟通和交流,以确保施工过程中能够达到设计要求,保证工程质量。
一、设计要求1.1 确定防水层的种类和厚度:根据工程的具体要求和使用环境,确定采用哪种防水材料以及其厚度。
1.2 确定防水层的施工方式:包括卷材铺设、涂刷、喷涂等不同的施工方式,根据具体情况选择最合适的方式。
1.3 确定防水层的连接方式:对于多层防水层或者与其他构件的连接处,需要明确连接方式,以确保防水层的连续性。
二、材料选用2.1 选择适合的防水材料:根据设计要求和使用环境,选择具有良好防水性能的防水材料,如聚乙烯膜、SBS改性沥青卷材等。
2.2 确保材料质量:对于防水材料的质量要求严格,要求有相关质量证明和检测报告。
2.3 考虑材料的耐久性和环保性:在选择防水材料时,除了防水性能外,还要考虑其耐久性和环保性,以确保工程质量和环境保护。
三、施工方法3.1 预处理基层:在施工前,需要对基层进行清理、修补等预处理工作,确保基层平整、干燥。
3.2 施工工艺控制:根据防水层的施工要求,控制施工工艺,包括温度、湿度等参数的控制,确保施工质量。
3.3 质量检验和验收:在施工过程中,要进行质量检验,确保每一个环节符合设计要求,最终进行防水工程的验收。
四、施工现场管理4.1 安全防护:在施工现场要做好安全防护工作,确保施工人员的人身安全。
4.2 施工现场卫生:保持施工现场的整洁,做好卫生管理,确保施工质量。
4.3 施工进度控制:对防水工程的施工进度进行控制,确保按时完成,避免影响工程整体进度。
五、后期维护5.1 缺陷处理:在防水工程完工后,要定期检查,及时处理防水层的缺陷,确保防水效果。
5.2 定期检测:定期对防水层进行检测,发现问题及时处理,延长防水层的使用寿命。
5.3 维护保养:做好防水层的日常维护保养工作,延长防水层的使用寿命,保证工程质量。
SG-006技术交底工程名称达州仁和春B地块项目建设单位达州市仁和春天置业有限公司监理单位四川三信建设咨询有限公司施工单位四川九鼎建筑工程集团有限公司交底部位主体与屋面交底日期交底人签字接受人签字交底内容:一、材料及要求1)、地下室采用4mm厚SBS II型改性沥青防水卷材,规格:卷材厚度为4mm,幅宽1m,卷长10m。
外观检查:卷材面应平滑、无空洞、裂纹、折皱等缺陷,5mm以下的疙瘩每平方米不超过3个。
2)、贮存、运输防水卷材避免雨淋、日晒和受潮,严禁接近火源。
卷材应直立堆放,其高度不得超过两层,两层存放或运输时应在两层之间放一块托板。
短途运输平放不得超过4层。
应避免与化学介质及有机溶剂等有害物质接触。
二、施工器材序号名称用途备注1 扫帚、小铁铲、钢丝刷清理基面2 卷尺、2m直尺、塞尺测量检查3 剪刀裁剪卷材4 电动搅拌器搅拌基层处理剂5 粉线弹线6 长柄滚刷涂刷基层处理剂7 手持压辊滚压接缝、立面卷材8 扁平辊滚压阴阳角9 大压辊平面滚压大面卷材10 棕榈刷涂刷基面11 液化气火焰喷枪热熔防水卷材12 干粉灭火器。
防火三、检测抽检检验批:以同品种、同标号、同等级的卷材每100卷(相当于10000m2)为一批,少于10000m2的按一批做。
将取样的一卷卷材切除距外层卷筒2500mm后,顺纵向截取长度为500mm的全幅卷材试样二块,一块作物理性能检测试件用,一块备用。
注册建造师(项目经理):(签字)参加单位及人员注:本表一式四份,建设单位、监理单位、施工单位、城建档案馆各一份。
四川省工程质量安全监督总站制技 术 交 底工程名称 达州仁和春B 地块项目 建设单位 达州市仁和春天置业有限公司 监理单位 四川三信建设咨询有限公司施工单位 四川九鼎建筑工程集团有限公司交底部位 主体与屋面交底日期 交底人签字接受人签字交底内容:所用材料必须提供合格证、出场检测报告,经见证取样合格后方可使用。
四、作业条件1、基层表面清洁平整,用2m 直尺检查,最大空隙不应大于5mm ,不得有空鼓、开裂及起砂、脱皮等缺陷,空隙只允许平缓变化。
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、做分项工程施工技术交底时,应填写分项工程名称栏,其他技术交底可不填写。
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、做分项工程施工技术交底时,应填写分项工程名称栏,其他技术交底可不填写。
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、做分项工程施工技术交底时,应填写分项工程名称栏,其他技术交底可不填写。
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、做分项工程施工技术交底时,应填写分项工程名称栏,其他技术交底可不填写。
三、施工工艺3.1、垫层预铺反粘法施工工艺3.1.1、基层清理:基层应坚实、平整、无明水,清除表面灰尘和油污。
3.1.2、细部节点防水层施工:在平立面交接处、变形缝、施工缝等细部按设计要求设置卷材250mm长附加增强层,现场按要求进行裁剪,附加层应采用双面自粘防水卷材。
3.1.3、大面防水层自粘卷材铺贴垫层采用预铺反粘法施工,将防水卷材直接空铺在垫层表面,不需涂刷素水泥浆。
根据所选卷材的宽度,留出搭接缝尺寸(长短边均为不小于80mm),按基准线进行卷材铺贴施工。
卷材铺贴时宜设置控制线,以免卷材铺贴时出现错位、歪斜等现象。
施工时,相邻两幅卷材的搭接要错开,错开长度不小于1500mm,搭接长度为不小于80mm,搭接缝采用搭接自粘贴密实。
铺贴时交叉层压膜面朝下,粘接面朝上,卷材应铺设在预先确定铺贴的位置。
从第二幅卷材开始时,将相邻两幅卷材搭接边的隔离膜撕掉,搭接边进行冷粘接,气温偏低(一般为10度以下)卷材粘性较差时可用热风焊枪对搭接边加温辅助粘贴,用压辊等排气压实。
铺贴后的卷材应平整、顺直,搭接尺寸正确,不得扭曲。
3.1.4、卷材收头细部节点处防水密封卷材收头处固定后,应采用沥青基密封膏进行密封处理。
3.1.5、检查验收卷材铺贴完成并经检查验收合格后,进行下一道工序的施工。
对于大中型主楼、地库地下室,宜在卷材上面做细石混凝土保护层后,再做结构底板。
对于小型地下室,在采取有效的防护措施下,可直接在防水层上浇捣结构底板。
在绑扎底板钢筋之前,将卷材表面隔离膜撒掉,为防止施工时粘脚,卷材表面可薄撒素水泥粉,绑扎钢筋过程中,应注意保护以避免破坏防水卷材。
土建施工单位在防水层后续施工过程中,如不慎破坏了防水层,一经发现应及时报请防水施工单位进行补修,可在破损处加铺一块双面自粘 SAM-921自粘卷材进行修补。
五、细部节点做法5.1、底板与外侧墙交接处防水做法底板与侧墙交接处二期防水做法:在接茬部位,最外层卷材的接茬应设置盖缝条,以保证接茬部位的可靠性,如下图所示。
(完整版)防水施工安全技术交底模板一: 正式风格一、施工前准备1. 组织安排:指定专业团队负责防水施工。
确保施工人员具备相关操作技能和必备证书。
2. 现场布置:设置合理的施工区域,并对区域进行清理,确保施工场地的整洁和安全。
二、施工材料及设备准备1. 防水材料:选择符合国家标准的防水材料,如沥青防水卷材、聚合物改性材料等。
2. 防水设备:准备必要的施工设备,如喷涂机、刷涂工具、胶槽等。
三、施工工序及要求1. 基层处理:清理基层表面,去除浮尘、油污等杂物,确保基层平整、坚固。
2. 防水层涂刷:按照施工图纸要求,涂刷底层防水涂料,并进行两遍交叉刷涂。
3. 防水卷材铺设:将防水卷材按照规范要求铺设,并确保卷材之间的重叠部份达到要求。
4. 热风焊接:对卷材的重叠部份进行热风焊接,确保卷材之间的连接坚固。
5. 防水涂层施工:采用涂刷或者喷涂方式对防水层进行二次涂层,确保防水效果。
6. 结构件防水处理:对防水层与建造结构件之间的接头、附着件进行密封处理。
四、安全注意事项1. 施工现场必须设置明显的安全警示标识,保证工人的安全意识。
2. 施工人员必须配备个人防护用品,如安全帽、防护服、防滑鞋等。
3. 施工人员必须严格遵守操作规程,保持施工区域整洁,防止材料和设备的滑倒或者破损。
4. 施工现场必须配备灭火器材,确保防止火灾事故的发生。
五、后期工作1. 施工完成后,对整个防水层进行检查,确保质量合格。
2. 施工记录:详细记录施工过程中的关键数据和问题,以备后期审查和维护使用。
附件:1. 相关法律法规:《建造施工安全生产管理条例》、《建造施工项目安全技术交底书》等。
2. 施工图纸。
注释:1. 防水材料:用于建造物防水处理的材料,能够有效阻挠水的渗透,保护建造结构的完整性和耐久性。
2. 热风焊接:利用热风枪对防水卷材进行加热,使其软化后与下方的卷材融合在一起,形成坚固的连接。
3. 结构件防水处理:对建造物的接头、附着件进行防水处理,防止水从接头、附着件处渗透进入建造结构的内部。
