基础底板防水卷材技术交底
- 格式:doc
- 大小:120.00 KB
- 文档页数:4

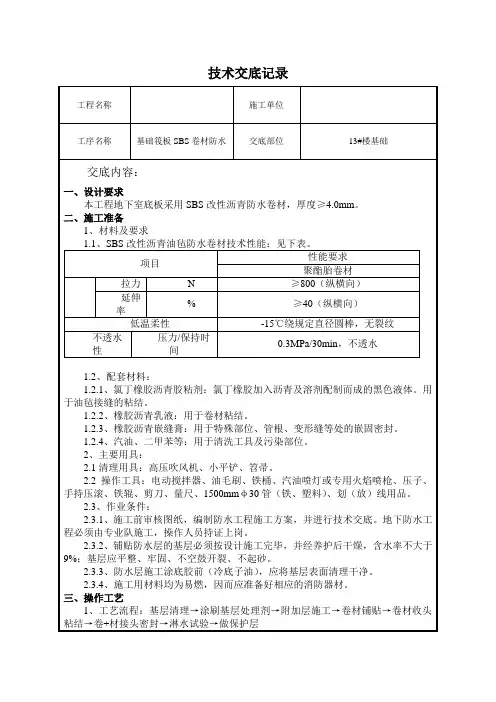

地下室SBS卷材防水技术交底一、工程概况:本工程地下防水等级为二级,混凝土抗渗等级为P6,防水材料采用聚酯胎SBS改性沥青防水卷材。
二、技术标准:《地下防水工程技术规范》(GB 50108-2008);《地下防水工程质量验收规范》(GB 50208-2002);《住宅工程产品质量标准化手册》(2011版);《工程标准化管理手册》三、施工准备(一)作业条件1.地下水位应降至垫层以下,并应有防、排水措施,直至防水工程施工结束。
防水材料的垂直运输采用塔吊及人工配合运输。
2.基层处理:基础垫层混凝土随打随抹,一次压光,防水施工前彻底清理干净,阴阳角处做成直径100mm的圆弧。
基层表面要求基本干燥,含水率不大于9%,其检验方法为:取1平方米的防水卷材,平铺在基层表面,静置4小时,掀开卷材,卷材表面无水印即可;基层表面应平整、光滑,达到设计强度,不空鼓开裂、不起砂,无灰尘、砂浆疙瘩等杂物。
(二)材料要求1.防水材料为SBS聚酯胎3+3mm厚卷材,国标Ⅱ型,-25摄氏度的材质。
卷材必须有出厂质量合格证、有相应资质等级检测部门出具的检测报告、厂家的资质证明材料、产品性能和使用说明书。
防水材料品种、数量必须符合设计要求。
防水材料提前进行相关性能检测、进厂后材料、试验、质量部门依据防水材料质量检验评定标准,对防水材料的卷重、面积、厚度及其外观质量进行检测,合格后按规定取样复试,并实行有见证取样和送检。
进行防水卷材外观抽测,不允许出现断裂、皱折、薄厚不均、剥离等现象,另外也不得有边缘不整齐、异常凹凸的现象。
2.外观质量要求(1)成卷的卷材应卷紧卷齐,端面里进外出不得超过100mm。
(2)SBS改性沥青防水卷材在40C~500C任一温度下展开,在距卷芯1000mm长度不得有10mm以上的裂纹或粘结。
(3)胎基应浸透,不应有未被浸渍的条纹及斑点。
(4)卷材表面必须平整,不允许有孔洞、缺边、裂口现象。
(5)每卷卷材的接头数量不应超过1个,较短的一段不应少于1000 mm,接头应剪切齐整,并加长150mm。
基础筏板防水技术交底表C2-4技术交底记录工程名称交底部位交底内容:1卷材防水施工工艺标准一、施工前准备1、材料及要求1.1、4厚SBS改性沥青防水卷材1.2、规格:卷材厚度为4mm,幅宽1m,卷长10m。
编号:00-00-006XXX基础筏板防水日期页数年月日共5页,第1页1.3、外观检查:卷材面应平滑、无空洞、裂纹、折皱以及影响不透水性的其它缺陷,5mm以下的疙瘩每平方米不超过3个。
每卷卷材允许有一处接头,其中较短的一段不少于2m。
1.4、贮存、运输防水卷材避免雨淋、日晒和受潮,严禁接近火源。
卷材应直立堆放,其高度不得超过两层,两层存放或运输时应在两层之间放一块托板。
短途运输平放不得超过4层。
应避免与化学介质及有机溶剂等有害物质接触。
2、施工器材序号1234567891011123、检测抽检名称扫帚、小铁铲、钢丝刷卷尺、2m直尺、塞尺剪刀电动搅拌器墨斗长柄滚刷手持压辊扁平辊大压辊棕榈刷液化气火焰喷枪干粉灭火器。
清理基面测量检查裁剪卷材搅拌基层处理剂弹线涂刷基层处理剂滚压接缝、立面卷材滚压阴阳角平面滚压大面卷材涂刷基面热熔防水卷材防火用途备注签字栏技术负责人:交底人:接交人:表C2-4技术交底记录工程名称交底部位交底内容:小三亚旅店基础筏板防水日期页数编号:00-00-006年月日共5页,第2页检验批|:以同品种、同标号、同等级的卷材每100卷(相当于m)为一批,少于m的按一批做。
取样的一卷卷材切除距外层卷筒2500mm后,顺纵向截取长度为500mm的全幅卷材试样二块,一块作物理性能检测试件用,一块备用。
所用资料必需供给合格证、进场检测报告,经见证取样合格后方可使用。
4、防火防水施工用材料均为易燃品,因而要准备好干粉灭火器。
5、作业条件5.1、基层外表干净平整,用2m直尺搜检,最大凹坑不该大于5mm,不得有空鼓、开裂及起砂、脱皮等缺陷,凹坑只允许陡峭变化。
阴阳角处应做成半径为50mm的圆角。
5.2、基层必须清理干净,不得有明水,检测简易方法是将1m×1m卷材或塑料布平铺在基层上,静置3~4小时(阳光强烈时 1.5~2小时)后掀开检查,若基层覆盖部位及卷材或塑料布上未见水印即可施工。

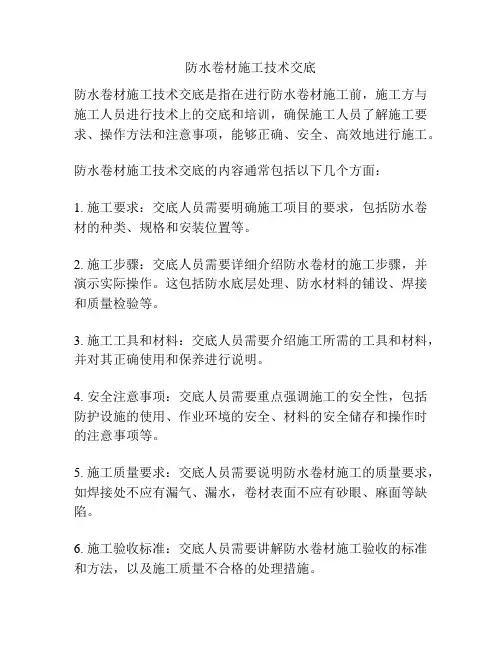

防水卷材施工技术交底
防水卷材施工技术交底是指在进行防水卷材施工前,施工方与施工人员进行技术上的交底和培训,确保施工人员了解施工要求、操作方法和注意事项,能够正确、安全、高效地进行施工。
防水卷材施工技术交底的内容通常包括以下几个方面:
1. 施工要求:交底人员需要明确施工项目的要求,包括防水卷材的种类、规格和安装位置等。
2. 施工步骤:交底人员需要详细介绍防水卷材的施工步骤,并演示实际操作。
这包括防水底层处理、防水材料的铺设、焊接和质量检验等。
3. 施工工具和材料:交底人员需要介绍施工所需的工具和材料,并对其正确使用和保养进行说明。
4. 安全注意事项:交底人员需要重点强调施工的安全性,包括防护设施的使用、作业环境的安全、材料的安全储存和操作时的注意事项等。
5. 施工质量要求:交底人员需要说明防水卷材施工的质量要求,如焊接处不应有漏气、漏水,卷材表面不应有砂眼、麻面等缺陷。
6. 施工验收标准:交底人员需要讲解防水卷材施工验收的标准和方法,以及施工质量不合格的处理措施。
防水卷材施工技术交底的目的是确保施工人员具备足够的施工技术和安全意识,能够熟练操作,确保施工质量达到规定的要求。
只有在技术交底后,施工人员才能正式开始工作。
技术交底记录(一)编6) 卷材搭接:将下层卷材搭接部位的隔离纸揭起,将上层卷材对准搭接控制线平服粘贴在下层卷材上,胶辊用力向前、向外滚压,排出空气,粘贴牢固。
地下工程的卷材搭接宽度为100mm 。
7) 根据本工程现场实际情况,卷材采用平行于A 轴方向由南向北铺贴。
在铺贴至砖胎膜时,要求防水卷材应在砖胎膜500mm 外搭接。
卷材纵向横向搭接均不小于100mm ,相邻两幅卷材短边搭接缝应相互错开500mm 以上。
卷材的短边搭接应采用胶粘带进行搭接,具体做法为:截取双面粘卷材作为胶粘带,长度1000mm ,宽度200mm 。
在两幅单面粘卷材短边分别量取100mm 搭接边,撕去隔离膜后与粘胶带直接搭接。
8) 甩茬压边本工程由于先施工基础筏板,故需要在基础筏板边把防水卷材甩茬,具体做法为:基础垫层施工时,比设计图要求的预留15cm 多出20cm ,即基础垫层由筏板边向外20cm ,然后砌120砖墙作为砖胎膜,胎膜内侧抹灰,在垫层与胎膜阴角处做圆弧角,半径80mm ,在砖胎模处,卷材沿砖胎模向上翻起甩槎,短茬长度不小于300mm ,用于立面卷材的施工搭接,然后用砂浆铺标砖压住卷材,防止翘边及破坏,另一道茬的留置长度比短茬长50cm ,保护同短茬。
9) 密封处理:薄弱的部位,如卷材搭接、卷材收头、管道包裹、异形部位卷材剪裁较多的情况,应采用贴必定专用密封膏密封。
特别重要的工程,卷材搭接缝外边缘应采用贴必定专用密封膏密封。
10)收头固定、封闭:卷材端部收头伸入凹槽内,金属压条钉牢固定,用专用密封膏密封。
11) 组织验收。
四、质量控制要求Ⅰ 主 控 项 目4.1 卷材防水层所用卷材及其配套材料必须符合设计要求。
检验方法:检查产品合格证、产品性能检测报告和材料进场检验报告。
4.2卷材防水层在转角处、变形缝、施工缝、穿墙管等部位做法必须符合设计要求。
检验方法:观察检查和检查隐蔽工程验收记录。
Ⅱ 一 般 项 目 ≥300100100卷材搭接示意图4.3 卷材防水层的搭接缝应粘贴或焊接牢固,密封严密,不得有扭曲、皱折、翘边和起泡等缺陷。
基础防水施工技术交底一、施工准备:1、机具准备:高压吹风机、小平铲、扫帚、电动搅拌器、滚动刷、汽油、喷灯、剪刀、卷尺、手持压辊等;2、劳动力准备:防水工人15人,辅助工5人且需具备防火知识和灭火技能;防水工程必须由有专业施工资质的施工队施工,操作人员必须持证上岗;3、材料准备:1)SBS弹性体改性沥青防水材料(4+3型),必须具有出厂合格证、产品说明书、厂家包装防伪标志;2)桩头采用JS防水涂料,质量证明文件齐全;3)冷底子油:氯丁橡胶改性沥青胶粘剂和工业汽油以内1:0.5的重量比混合稀释并搅拌均匀即可;4)防水材料进场后,存放在干燥通风处;严防受潮,露天保存时应用防水布覆盖,配备灭火器4个,并做好防火标识;5)防水材料进场后现场后经监理及项目实验员见证取样复试合格后方可施工。
4、作业条件:1)卷材防水基层表面应平整光滑,没有松动、起砂、起皮空裂现象,平整度用2m靠尺检查,最大间隙不大于3mm,达不到该要求应进行修补,对基层表面的突起物、砂浆疙瘩等铲平,并把尘土杂物清扫干净,对基层孔洞、砂眼凹面用素水泥浆搅和成腻子状,用刮板或铁抹子刮补填平;2)墙体、桩部阴阳角应做成圆弧,其半径不应小于50mm;3)基层应干燥,一般以含水率9%为宜,具体检验方法是将1m×1m的卷材覆盖在基层表面上,覆盖2-3小时,如果卷材覆盖无水印,紧贴基层一侧卷材也无水印即说明含水率小于9%,可以施工。
二、操作工艺:1、工艺流程:基层清扫→桩头JS涂刷→涂刷大面积冷底油→放线→铺贴附加层→铺贴卷材→接头处理→卷材收头;2、清理基层:施工前将基层表面疙瘩铲除清理干净,浮尘用空压机吹净;3、桩头JS涂刷:桩头涂刷JS厚度不得少于2mm,桩头根部八字角外扩50mm,桩头锚固钢筋处要用小毛刷反复涂刷;4、涂刷大面积基层冷底油:冷底油涂刷前要搅拌均匀,先将阴阳角薄弱部位均匀涂刷一遍,再进行大面积涂刷,涂刷完后将阴阳角部加刷一遍,做到涂刷均匀无漏刷;5、冷油干燥:冷底油涂刷干燥后方可上人作业施工,干燥以上人不粘脚用手模不粘手为宜;6、放线作业:大面积施工前,等冷底油干燥后按卷材的宽度、长度要求用铁粉红粉袋弹线;7、细部附加层处理:先在阴阳角、后浇带等薄弱部位应加铺附加层,阴阳角加铺每边大于250宽卷材附加层,后浇带处每边宽出后浇带300,以此增加抗裂性作用(附图)8、大面积施工:打开卷材,对准弹好位置线,再将卷材退回卷起,用喷灯热熔基层和卷材,根据热熔速度,缓缓滚动卷材,趁热用压辊从卷材中部向两边滚压,将空气排出,卷材边缘应熔渗出,用开刀加热将接缝压平;卷材立面施工:在立面与平面的转角处,卷材的接缝留在平面上,距立面不应少于600mm;同一相邻两幅卷材的横向接缝应彼此错开1500mm以上;10、立面卷材收头:立面卷材收头应将和墙体立面卷材搭接长度甩出,第一层甩出长度为150mm,第二层甩出长度为300mm,用石灰砂浆砌两层砖将甩出卷材保护起来。

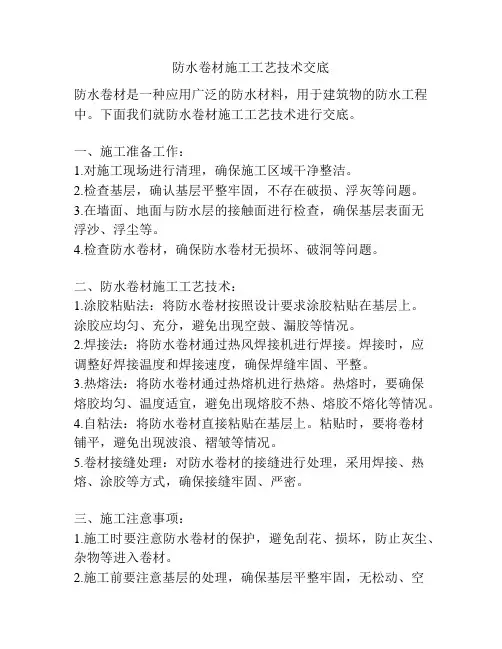

防水卷材施工工艺技术交底防水卷材是一种应用广泛的防水材料,用于建筑物的防水工程中。
下面我们就防水卷材施工工艺技术进行交底。
一、施工准备工作:1.对施工现场进行清理,确保施工区域干净整洁。
2.检查基层,确认基层平整牢固,不存在破损、浮灰等问题。
3.在墙面、地面与防水层的接触面进行检查,确保基层表面无浮沙、浮尘等。
4.检查防水卷材,确保防水卷材无损坏、破洞等问题。
二、防水卷材施工工艺技术:1.涂胶粘贴法:将防水卷材按照设计要求涂胶粘贴在基层上。
涂胶应均匀、充分,避免出现空鼓、漏胶等情况。
2.焊接法:将防水卷材通过热风焊接机进行焊接。
焊接时,应调整好焊接温度和焊接速度,确保焊缝牢固、平整。
3.热熔法:将防水卷材通过热熔机进行热熔。
热熔时,要确保熔胶均匀、温度适宜,避免出现熔胶不热、熔胶不熔化等情况。
4.自粘法:将防水卷材直接粘贴在基层上。
粘贴时,要将卷材铺平,避免出现波浪、褶皱等情况。
5.卷材接缝处理:对防水卷材的接缝进行处理,采用焊接、热熔、涂胶等方式,确保接缝牢固、严密。
三、施工注意事项:1.施工时要注意防水卷材的保护,避免刮花、损坏,防止灰尘、杂物等进入卷材。
2.施工前要注意基层的处理,确保基层平整牢固,无松动、空鼓等问题。
3.施工时要注意环境的温度和湿度,避免在高温、湿度大的条件下施工。
4.施工时要注意安全防护,佩戴好安全帽、口罩、手套等防护措施,避免发生意外伤害。
以上就是防水卷材施工工艺技术的交底,希望每位施工人员能够按照规范进行施工,确保防水工程质量。
同时,要时刻关注安全,确保施工现场的安全和工人的安全。
2、分项工程施工技术交底时,应填写“分项工程名称”栏,其它技术交底可不填写。
2、分项工程施工技术交底时,应填写“分项工程名称”栏,其它技术交底可不填写。
2、分项工程施工技术交底时,应填写“分项工程名称”栏,其它技术交底可不填写。
2、分项工程施工技术交底时,应填写“分项工程名称”栏,其它技术交底可不填写。
2、分项工程施工技术交底时,应填写“分项工程名称”栏,其它技术交底可不填写。
2、分项工程施工技术交底时,应填写“分项工程名称”栏,其它技术交底可不填写。
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、做分项工程施工技术交底时,应填写分项工程名称栏,其他技术交底可不填写。
(图)三面角的卷材铺设法
)阴角的第一层卷材铺贴法;(b)阴角的第二层卷材铺贴法;(c)阳角的第一层卷材铺贴法地下室底板后浇带做法(见下图)
后浇带
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、做分项工程施工技术交底时,应填写分项工程名称栏,其他技术交底可不填写。
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、做分项工程施工技术交底时,应填写分项工程名称栏,其他技术交底可不填写。
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、做分项工程施工技术交底时,应填写分项工程名称栏,其他技术交底可不填写。
一、交底对象1. 施工单位全体施工人员;2. 监理单位相关人员;3. 质量检验部门相关人员。
二、交底时间[填写具体时间]三、交底内容1. 工程概况(1)工程名称:[填写工程名称](2)工程地点:[填写工程地点](3)施工内容:基础防水卷材施工2. 安全生产要求(1)施工人员必须持证上岗,了解和掌握本工种的安全技术操作规程。
(2)施工前,必须对施工人员进行安全技术交底,确保施工人员掌握安全操作要领。
(3)施工过程中,必须严格遵守安全操作规程,确保施工安全。
3. 施工准备(1)施工前,必须对施工现场进行清理,确保施工环境安全。
(2)施工材料、工具必须符合国家标准,并经过检验合格。
(3)施工前,必须对施工人员进行安全教育,提高安全意识。
4. 施工工艺及注意事项(1)基层处理:基层必须平整、干燥、无油污、无松动、无裂缝,必要时进行打磨处理。
(2)防水卷材铺设:根据设计要求,选用合适的防水卷材,按施工图纸进行铺设。
(3)搭接:卷材搭接宽度应符合设计要求,搭接处必须牢固、密封。
(4)焊接:焊接时应保持焊接温度均匀,避免过热或过冷。
(5)收头处理:卷材收头处应做加强处理,确保防水效果。
5. 安全防护措施(1)施工人员必须穿戴防护用品,如安全帽、工作服、手套、防滑鞋等。
(2)高处作业时,必须使用安全带,并系好保险绳。
(3)施工过程中,严禁酒后作业、疲劳作业。
(4)施工现场应设置警示标志,提醒施工人员注意安全。
(5)施工现场应配备消防器材,并定期检查,确保消防器材完好。
6. 紧急预案(1)发生火灾时,立即切断电源,组织人员疏散。
(2)发生人员受伤,立即拨打急救电话,并采取必要的急救措施。
(3)发生设备故障,立即停止作业,查找原因,排除故障。
四、交底人[填写交底人姓名及职务]五、接受交底人[填写接受交底人姓名及职务]六、备注1. 施工过程中,如遇特殊情况,应及时向项目负责人报告。
2. 施工人员必须服从现场管理,严格遵守各项规章制度。
交底内容:一、材料要求及准备1、防水卷材:自粘聚合物改性沥青卷材。
2、基层界面剂:冷底子油。
二、主要机具小平铲,扫帚,滚动刷,铁桶,剪刀,钢卷尺,小线绳,粉笔,灭火器,胶辊(或刮板)三、作业条件1、防水基层(基础垫层)检查验收,应达到如下要求(防水基层验收合格,办理隐检后,方可进行下道工序):1.1 基层坚实、有足够强度,表面清洁干燥,无浮土、砂粒等污物;1.2 基层表面应平整、光滑、无松动,对于残留的砂浆或突起物应以铲刀削平,不允许有凹凸不平及起砂现象,阴阳角抹成圆弧形,圆弧半径为:阳角100mm;阴角50mm。
基层表面平整度检查: 2m 靠尺检查,与靠尺最大空隙≤5mm。
1.3 基层应干燥,含水率应小于9%,具体检测方法为(参考):用1m 见方的防水卷材覆盖在基层上3-4 小时,揭开后卷材后基层表面和卷材覆盖面干燥、无水印则可视基层干燥,可以进行卷材的铺贴。
2、防水卷材和配套材料均为易燃材料,集中存放,有专人管理,并准备好干粉灭火器,严防火灾发生。
3、做好安全防护。
4、做好照明工作:施工照明工作,配备足够灯具。
四、操作工艺1、工艺流程:基层处理→基层处理剂涂刷→附加层施工→验收→第一层防水卷材铺贴→验收→第二层防水卷材铺贴→卷材收头粘结、接头密封→验收→防水保护层。
2、基层处理:铺贴卷材前将基层表面的突起物、砂浆、疙瘩等杂物清除,把尘土清理干净。
保证基层干燥。
3、基层处理剂涂刷:涂刷基层处理剂时,要按一个方向进行,厚薄均匀,不漏底、不堆积。
待基层处理剂干燥后(干燥 4 小时,手感不粘),即可进行阴阳角附加层施工及墙面卷材的施工。
4、铺贴附加层:积水坑、管根、后浇带、阴阳角等部位加铺一层同质卷材附加层,将卷材裁成相应的形状进行点粘(图示见下页),宽度50cm(超过转折处或后浇带 250mm)。
附加层施工必须粘贴牢固,施工要细心。
5、防水卷材铺贴:为保证卷材铺贴质量,方便操作,卷材施工应按工序施工,依次如下:5.1 首先,用小白线和彩色粉弹线分档、确定卷材实际铺贴位置、铺贴间距,应符合有关卷材铺贴。

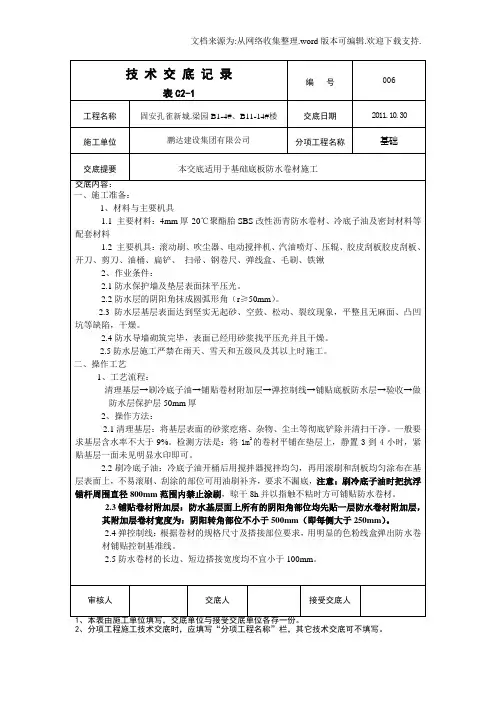

基础筏板防水技术交底1、材料准备采用4+3SBS防水卷材、冷底油、墨斗、壁纸刀、喷灯、灭火器、防烫手套。
2、机具准备;3、作业条件3、1基层清理3、1、1施工前将基层清理干净,点粘、满粘法施工。
3、1、2涂刷基层底子油;在基层表面涂刷冷底油,必须涂刷均匀,保证不透底,待底子油干燥后方可铺贴卷材。
4、施工工艺冷底油涂刷—附加层粘贴—弹线—第一层卷材粘贴—第二层卷材粘贴—点粘350#油毡纸保护层4、施工方法、先4后34·1首先铺贴阴阳角及集水坑、电梯坑、等部位的加强层附加层,经监理和质检部门检验合格后方可大面积铺贴,每边不小于250㎜4·2在铺贴前,弹线以便确保搭接长度、和铺贴顺直。
将防水卷材按铺贴长度进行裁剪,点燃汽油喷灯或专用火焰喷枪,加热机曾与卷材交界处,喷枪距卷材300—500㎜,往返喷烤,不得将喷枪卷材停留在一处烘烤时间较长,卷材接头与手头必须100%烘烤,观察当卷材的沥青刚刚融化时,均匀用力,不窝气铺贴是必须有熔融沥青从边端挤出,4·3铺贴防水卷才时,要自然铺贴,绝不可猛力或将不均衡的拉力施于任何角度。
4·4两幅卷材长、短边搭接均不少于100㎜,上下两层和相邻两幅卷材的接缝应错开1∕3﹋1∕2幅宽,且两层卷材不得相互垂直铺贴,在立面和平面的转角处,卷材的接缝应留在平面上,距立面不少于600㎜。
同一层相邻两幅卷材的横向接缝应彼此错开1500㎜以上。
4·5铺贴时将贴有标签的卷材面朝上。
4·6热熔封边;卷材接缝处用喷枪加热,压合至边缘挤出沥青粘牢。
接缝部位必须溢出沥青热熔胶,并形成均值的沥青胶。
4·7粘贴卷材应展平压实,卷材之间必须粘结牢固,铺贴后应平整顺直,搭接尺寸正确,不得有扭曲。
5成品保护6、安全环保安全环保。
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、做分项工程施工技术交底时,应填写分项工程名称栏,其他技术交底可不填写。
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、做分项工程施工技术交底时,应填写分项工程名称栏,其他技术交底可不填写。
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、做分项工程施工技术交底时,应填写分项工程名称栏,其他技术交底可不填写。
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、做分项工程施工技术交底时,应填写分项工程名称栏,其他技术交底可不填写。
防水卷材的技术交底一、施工准备1、材料准备防水卷材:根据设计要求选择合适的防水卷材类型,如 SBS 改性沥青防水卷材、APP 改性沥青防水卷材、高分子防水卷材等。
卷材应具有质量合格证明文件,并经过现场抽样复验合格。
基层处理剂:用于增强卷材与基层的粘结力,应与卷材材质相匹配。
胶粘剂:用于卷材之间的粘结,应具有良好的粘结性能和耐水性。
密封材料:用于卷材收口处、变形缝等部位的密封,应具有良好的密封性能和耐候性。
2、工具准备清理工具:扫帚、钢丝刷、高压吹风机等。
铺贴工具:压辊、刮板、剪刀、壁纸刀等。
计量工具:台秤、量具等。
3、基层要求基层应坚实、平整、干净、无裂缝、无起砂、无空鼓等缺陷。
基层表面的含水率不应大于 9%。
可以采用简易检测方法,即在基层表面铺设 1m×1m 的卷材,静置 3~4h 后掀开检查,若覆盖部位与卷材上未见水印,即可施工。
阴阳角处应做成圆弧或钝角,圆弧半径应符合设计要求。
二、施工工艺1、工艺流程基层清理→涂刷基层处理剂→节点部位加强处理→铺贴卷材→卷材搭接缝处理→卷材收头处理→质量检查→成品保护2、基层清理施工前将基层表面的杂物、灰尘等清理干净。
对于突出基层表面的尖锐硬物应铲除,对于凹坑、裂缝等缺陷应采用聚合物水泥砂浆修补平整。
3、涂刷基层处理剂将基层处理剂均匀涂刷在基层表面,不得漏刷或堆积。
涂刷完毕后,应等待基层处理剂干燥,一般需要 4h 左右。
4、节点部位加强处理对于阴阳角、变形缝、穿墙管等节点部位,应先铺贴一层附加层卷材,附加层宽度不应小于 500mm。
附加层卷材应采用与主防水层相同的卷材材质,并按照规范要求进行铺贴和粘结。
5、铺贴卷材卷材铺贴方向应根据屋面坡度、屋面是否受振动等因素确定。
当屋面坡度小于3%时,卷材宜平行屋脊铺贴;当屋面坡度在3%~15%时,卷材可平行或垂直屋脊铺贴;当屋面坡度大于 15%或屋面受振动时,卷材应垂直屋脊铺贴。
卷材铺贴时,应先将卷材展开预铺,调整好位置后,将卷材一端对折固定在基层上,用火焰喷枪或其他加热工具对准卷材与基层的交接处加热,待卷材表面融化后,缓慢向前滚铺卷材,并压实排除卷材下面的空气。
