绿城新建物业接管验收标准规范图文稿
- 格式:docx
- 大小:46.11 KB
- 文档页数:33
物业接管验收项目及标准1 验收项目:◆基础设施,机电设施(空调、电梯、强电、消防、给排水、弱电智能化系统);◆屋面;◆消防设施,水池、水箱;◆垃圾箱◆车库◆沙井、检查井和化粪池◆明暗沟;◆挡土墙;◆踏步、台阶;2 验收标准:《房屋接管验收标准》及达到设计要求。
2.1 新建房屋的接管验收标准2.1.1 主体结构2.1.1.1梁、柱、板主体按图纸设计逐间检查,无变形、弓凸、剥落、开裂、倾斜、移位和非收缩性裂缝;地基基础的沉降不得超过建筑地基基础设计规范的允许变形值;不得引起上部结构的开裂或相邻房屋的损坏。
2.1.1.2钢筋混凝土构件产生变形、裂缝,不得超过钢筋混凝土结构设计规范的规定值,无钢筋外露。
2.1.1.3木结构应结点牢固,支撑系统可靠、无蚁害,其构件的自动检索须符合结构工程施工及验收规范规定。
2.1.1.4砖石结构必须有足够的强度和刚度,不允许有明显裂缝。
2.1.2外墙不得渗水2.12.1外墙面无裂纹、起砂、麻面等缺陷,无渗水现象。
2.1.2.1抹灰面平整,面层涂料均匀,无漏刷,无面层剥落,无明显裂缝,无污渍。
2.1.2.2块料(如瓷砖)面层A.粘贴牢固,无缺棱掉角。
B.面层无裂纹、损伤、色泽一致。
C.对逢砂浆饱满,线条顺直。
2.1.3 屋面2.1.3.1各类屋面必须符合屋面工程施工及验收规范的规定,抹灰面平整,面层涂料均匀,无漏刷,无脱皮,无裂纹,无霉点,无渗水痕迹,无污渍;排水畅通,无积水,不渗漏。
2.1.3.2平屋面应有隔热措施,三层以上房屋在公用部位设置屋面检修孔。
2.1.3.3阳台和三层以上房屋的屋面应有组织排水,出水口、沟、落水管应牢固,接口严密,不渗漏。
2.1.4 楼地面2.1.4.1毛地面平整,无裂纹,水泥砂浆面层抹灰平整,压光均匀,无空鼓,无裂纹,无起泡等缺陷。
2.1.4.2块料面层应表面平正,对逢砂浆饱满,接缝均匀顺直,无缺棱掉角;面层与基层必须粘结牢固,不空鼓;整体面层平整,色泽一致,不允许有裂缝、脱皮和起砂等缺陷。

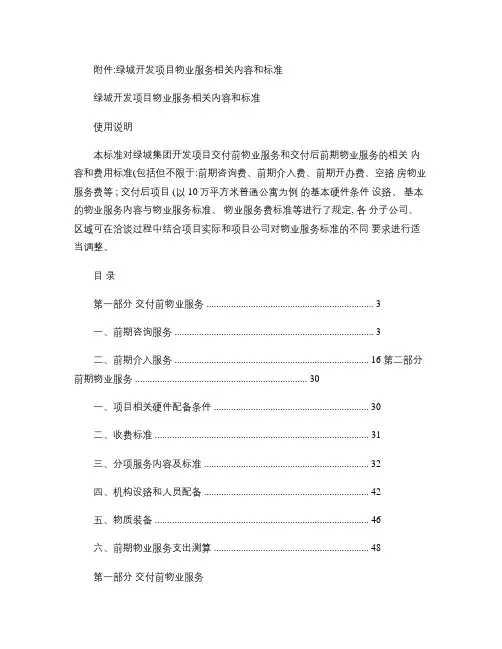

附件:绿城开发项目物业服务相关内容和标准绿城开发项目物业服务相关内容和标准使用说明本标准对绿城集团开发项目交付前物业服务和交付后前期物业服务的相关内容和费用标准(包括但不限于:前期咨询费、前期介入费、前期开办费、空臵房物业服务费等 ; 交付后项目 (以 10万平方米普通公寓为例的基本硬件条件设臵、基本的物业服务内容与物业服务标准、物业服务费标准等进行了规定, 各分子公司、区域可在洽谈过程中结合项目实际和项目公司对物业服务标准的不同要求进行适当调整。
目录第一部分交付前物业服务 (3)一、前期咨询服务 (3)二、前期介入服务 ............................................................................... 16 第二部分前期物业服务 . (30)一、项目相关硬件配备条件 (30)二、收费标准 (31)三、分项服务内容及标准 (32)四、机构设臵和人员配备 (42)五、物质装备 (46)六、前期物业服务支出测算 (48)第一部分交付前物业服务交付前物业服务可分为前期咨询服务、前期介入服务两个阶段。
1、前期咨询服务阶段:从规划设计评审开始到物业实际交付之日止;2、前期介入服务阶段:从物业交付前六个月或三个月到物业实际交付之日止。
一、前期咨询服务该阶段公司主要提供物业管理顾问咨询服务、销售案场物业服务、样板区 (房物业服务等。
(一物业管理顾问咨询服务的主要工作内容为:1、从物业管理和物业使用的角度,提出合理化意见和建议:(1审视建筑施工图纸,对建筑单体及交通组织、地下车库等提出有利于日后物业管理的优化建议和意见;(2 审视给排水、电气的施工图纸,就给排水的供水方式、管路设臵,以及电气管路设臵、照明控制方式等提出有利于日后物业管理的优化建议和意见; (3结合项目的整体定位及档次,参与部分设施(信报箱、标识系统等、大型设备(电梯、智能化等的功能和定位,提出有利于日后物业管理的优化建议和意见;(4 结合项目的实际情况,就物业公建配套用房(物业管理用房、社区用房等的定位、综合管网(给排水、电气、弱电等提出有利于日后物业管理的优化建议和意见;(5审视景观设计方案和施工图纸,对景观总体规划、交通组织、使用功能、节点处理等方面,提出有利于日后物业管理的优化建议和意见;(6根据项目公司要求,通过审视商品房买卖合同和楼书,提出有利于日后物业管理的优化建议和意见;(7根据项目实际,为小区围墙定位提供合理的意见和建议;(8对物业公共区域 [包括但不限于公共设施、设备及场所(地等 ]的装修设计提供合理化意见和建议;(9 对物业管理用房等的布局、设计以及装修标准提出相应的意见和建议; (10 根据工程施工进度情况, 向项目公司及时提供有关楼宇材质 (铝合金窗、单元门厅墙、地面、电梯等保护的建议,以减少因施工对材质造成的损伤而导致项目公司一次性投资成本提高;(11 通过跟进项目不同阶段的现场施工进度, 每两个月一次对现场施工进行巡视,提出有利于日后物业管理的优化建议和意见;(12 应项目公司要求, 参加相关工程联席会议, 并根据会议议题提供有关物业管理方面的建议,但项目公司需于会议召开前五个工作日书面通知物业公司,并提供相关资料。

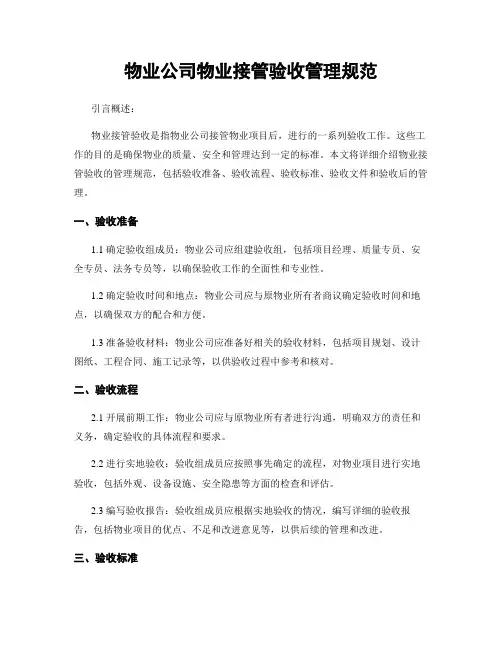

物业公司物业接管验收管理规范引言概述:物业接管验收是指物业公司接管物业项目后,进行的一系列验收工作。
这些工作的目的是确保物业的质量、安全和管理达到一定的标准。
本文将详细介绍物业接管验收的管理规范,包括验收准备、验收流程、验收标准、验收文件和验收后的管理。
一、验收准备1.1 确定验收组成员:物业公司应组建验收组,包括项目经理、质量专员、安全专员、法务专员等,以确保验收工作的全面性和专业性。
1.2 确定验收时间和地点:物业公司应与原物业所有者商议确定验收时间和地点,以确保双方的配合和方便。
1.3 准备验收材料:物业公司应准备好相关的验收材料,包括项目规划、设计图纸、工程合同、施工记录等,以供验收过程中参考和核对。
二、验收流程2.1 开展前期工作:物业公司应与原物业所有者进行沟通,明确双方的责任和义务,确定验收的具体流程和要求。
2.2 进行实地验收:验收组成员应按照事先确定的流程,对物业项目进行实地验收,包括外观、设备设施、安全隐患等方面的检查和评估。
2.3 编写验收报告:验收组成员应根据实地验收的情况,编写详细的验收报告,包括物业项目的优点、不足和改进意见等,以供后续的管理和改进。
三、验收标准3.1 设备设施标准:物业公司应按照像关规定和标准,对物业项目的设备设施进行评估和验收,确保其符合安全、环保和品质要求。
3.2 管理服务标准:物业公司应按照像关规定和标准,对物业项目的管理服务进行评估和验收,包括物业管理人员的素质、服务态度、工作效率等方面的要求。
3.3 安全管理标准:物业公司应按照像关规定和标准,对物业项目的安全管理进行评估和验收,包括消防设施、安全出口、安全隐患等方面的要求。
四、验收文件4.1 验收报告:物业公司应根据实际情况编写验收报告,包括物业项目的验收结果、问题和改进意见等,以供后续的管理和改进。
4.2 验收记录:物业公司应对验收过程中的重要环节进行记录,包括验收时间、地点、参预人员等,以备后续的查阅和核对。
物业接管验收标准及方法一、主体结构1、外墙不得渗水;2、屋面排水畅通、无积水、不渗漏,出水口、檐沟、落水管安装牢固、接口严密、不渗漏。
3、内墙面:(1)抹灰面平整,面层涂料均匀,无漏刷。
无面层剥落,无明显裂缝,无污渍;(2)块料(如瓷砖)面层:粘贴牢固,无缺棱掉角;面层无裂纹损伤,色泽一致;对缝砂浆饱满,线条顺直。
二、梁柱、板主体1、按图纸设计逐间检查无变形、弓凸、剥落、开裂、倾斜、移位和非收缩性裂缝;2、无钢筋外露。
三、顶棚1、抹灰面平整,面层涂料均匀、无漏刷、无脱皮;2、无裂纹、无霉点、无渗水痕迹、无污渍。
四、墙面1、抹灰面平整,面层涂料均匀、无漏刷、无面层剥落、无裂缝、无污渍;2、块料(如瓷砖)面层:(1)粘贴牢固,无缺棱掉角;(2)面层裂纹、损伤、色泽一致;(3)对缝砂浆、饱满、线条须直;(4)外墙面无裂纹、起砂、麻面等缺陷,无渗水现象。
五、地(楼)面1、毛地面:平整、无裂纹;2、楼地面面层与基层粘结牢固,不空鼓;整体面层平整,无裂缝,无脱皮,起砂;3、块料(如瓷砖)面层:(1)粘贴牢固,无缺棱掉角;(2)面层无裂纹、损伤、色泽一致,对缝线条须平直;(3)对缝砂浆饱满,线条须直。
4、水泥砂浆面层:抹灰平整,压光均匀无空鼓、无裂纹、无起泡等缺陷。
5、卫生间、厨房和前后阳台地面:(1)用小桶、塑料胶管向地面冲倒水,观察水流向准确到地漏,不应有积水,倒泛水。
(2)第二天到楼下检查楼面无渗漏。
六、门窗1、开启自如,手轻摇晃门窗与墙面接触牢固,无晃动和裂缝出现;目视零配件装配齐全,位置准确,无翘曲变形。
2、从室内轻摇晃门锁与门连接牢固,开启灵活。
3、木门油漆均匀,观察门缝线条均匀,不掉角,无变形。
4、单指轻击玻璃安装牢固,无轻微晃动现象,玻璃胶缝密实,玻璃面层无裂缝,无损伤和刮花痕迹。
5、电子防盗门开启灵活,可视通话器完好无损,通话清楚。
6、不锈钢门无刮花痕。
7、防盗铁门无锈迹和刮花痕迹。
8、窗台无泛水,无向室内倒流等缺陷。
物业管理物业接管验收标准一、土建类1、封闭式小区应设通透式围墙,且在入住前 15 天竣工;在设计时应考虑红外线防越系统和监视系统的设立。
2、物业管理各类用房(附件一)应在入住前装修完毕,办公场所和员工宿舍必须配备洗手间,装修标准见住宅局制定的《物业管理用房装修标准》 (附件二);3、小区道路出入口、大厦车库出入口设道闸及岗亭;4、小区内设平面指引图;5、小区内设垃圾转运站,按环卫要求;住宅标准层应考虑垃圾桶的摆放位置;并配置垃圾桶;标准层垃圾采集点 (站)应安装水龙头,并设地漏;6、每层电梯厅设楼层号标志、防火疏散路线图,消防通道楼梯设楼层号;7、设备房门上应有标识牌,各设备房应装单独锁,墙面用 ICI 涂料,地面铺瓷砖;8、高层所有防火门、消防通道门、强弱电井、电水表房用通锁;应有标识牌;9、配电室、发机电房、变压器室应比地下室排水沟高1 米;10、配电室应设计有独立值班室;11、高层消防楼梯应增设扶手;消防楼梯及楼层通道照明开关应选用感应开关;12、控制中心面积应在 20 平方米以上,室内应设能与各电梯乘客联络的对讲电话和轿箱监视器;并有电梯的楼层显示。
13、屋顶天台门用防火门,天台设水龙头;14、屋顶女儿墙上设固定挂钩(供清洗外墙吊绳用);15、高层大厦应考虑将商业和住宅的通道隔离;16、电梯轿箱内应安装监视探头,电梯地板应铺地毯,消防电梯内要安装防护板,电梯底坑内应设爬梯;17、大厦(小区)必须配备背景音乐设备,大厦大堂内应配置沙发、家俱;二、给排水1、水表房应有地漏排水;地漏排水管直径不能小于 50 毫米;2、天面雨水管应直接排入地面雨水井、沟;3、水泵房控制柜应与水泵隔离;4、地面水池应设水位计;天面水池应设检修爬梯、水池盖应加锁、透气孔加防蚊网;5、应考虑空调的集中排水。
6、大厦(小区)地下水池到给水泵的管道的两侧都要装阀门,所有水表、阀门一侧都应加装活结,以便维修更换。
7、所有大厦(小区)地下室排污井、雨水井都应安装排污泵并有备用泵。
允许极差值允许偏差值(mm)(mm)GB50203-2002, GB50204-2002GB50209-2002偏差为实测值与设计值之差; 极差为实测值中最大值与最小值之 差GB50203-2002, GB50204-2002 GB50210-2001GB50209-2002 5.3.8室内楼梯梯段净高不宜小于 2.20m验收内容: 水泥、 板块楼地面面层外观质量和面层与基层粘结质量; 室内墙面、 顶棚面层质量。
质量要求:水泥、板块楼地面面层外观质量和粘结质量应符合表 3.0.2 规定水泥、板块楼地面面层质量验收 内容空鼓面积不大于 400cm 2, 水泥楼地面且每自然间不多于 2 处 可不计。
单块板块局部空鼓面积不大于单块板材面积的 20%,且每自然间不多 于总数的 5%可不计空鼓面积不大于 400 cm 2,且每自然间不多于 2 处可不计。
面层应洁净、平整、无 明显色差,接缝均匀, 板块无裂缝、掉角、缺 棱等缺陷不应有爆灰、裂缝、阴 阳角应顺直,表面应光滑、洁净室内楼梯踏 步相邻高差、宽度差室内楼梯梯段净高面层 外观质量不应有裂缝、 脱皮、 起 砂等缺陷GB50210-210 条 条GB50209-2002条面层与基层 粘结质量-20 20±15 20 4.3.54.2.5GB50352-2005 6.7.5GB50209-2002(6)参照标准、备注 参照标准、备注板块楼地面验收内容室内墙面 5.2.510不应有爆灰、裂缝、表 面应光滑、洁净 室内顶棚4.2.11不应有爆灰、裂缝、表面应光 滑、洁净室内顶棚4.2.11 条参照标准、备注窗台或者防护栏杆高度不低于 0.90m 且不得有负偏差。
推拉窗不得脱落,门窗应开关灵便、 关闭严密,无倒翘 性能 安装应坚固,位置应正确,功能应满 足使用要求, 配件应有可靠的防锈措 施。
应使用安全玻璃的不得使用非安全 玻璃GB50096-1996 (2003 年版)住宅户门应采用安全防卫门。
物业管理之新建物业承接查验新建物业承接查验是物业管理中的重要环节,旨在确保新建物业的质量和安全,保障业主的利益。
下面将详细介绍新建物业承接查验的标准格式文本。
一、查验时间和地点新建物业承接查验应在竣工验收合格后的一个月内进行,查验地点为新建物业所在地。
二、查验人员1. 物业管理公司代表:由物业管理公司派遣的专业人员,负责组织和实施承接查验工作。
2. 业主代表:由业主委员会选派的代表,代表业主的权益参预查验工作。
3. 相关部门代表:如消防、环保、建设等部门的代表,根据需要参预查验工作。
三、查验内容1. 建造结构:检查建造物的主体结构,包括基础、墙体、屋面等是否符合设计要求,是否存在裂缝、渗漏等问题。
2. 室内装修:检查室内装修是否符合设计要求,包括地面、墙面、天花板、门窗等是否完好,装修材料是否环保。
3. 设备设施:检查各项设备设施的安装和运行情况,如电梯、给排水系统、空调系统、消防设施等是否符合标准要求。
4. 环境卫生:检查新建物业的环境卫生情况,包括公共区域的清洁程度、垃圾处理设施是否完善等。
5. 安全隐患:检查新建物业存在的安全隐患,如楼梯扶手、防护栏杆、疏散通道等是否符合安全要求。
四、查验流程1. 开会准备:查验前召开会议,明确查验的目的、内容和流程,确定查验人员的职责和任务。
2. 查验准备:查验前,物业管理公司应向业主提供相关资料和文件,包括建设方案、竣工验收报告等。
3. 查验过程:按照查验内容逐项进行检查,查验人员应认真记录问题和意见,并及时与相关责任方沟通和商议解决。
4. 查验报告:查验结束后,物业管理公司应编写查验报告,详细记录查验过程、发现的问题和建议的解决方案,并将报告提交给业主委员会和相关部门。
5. 整改跟进:物业管理公司应监督和跟进问题的整改情况,确保问题及时得到解决,并将整改情况反馈给业主委员会和相关部门。
五、查验结果1. 合格:如果新建物业在查验过程中没有发现重大问题,符合设计要求和相关标准,查验人员会赋予合格评定。

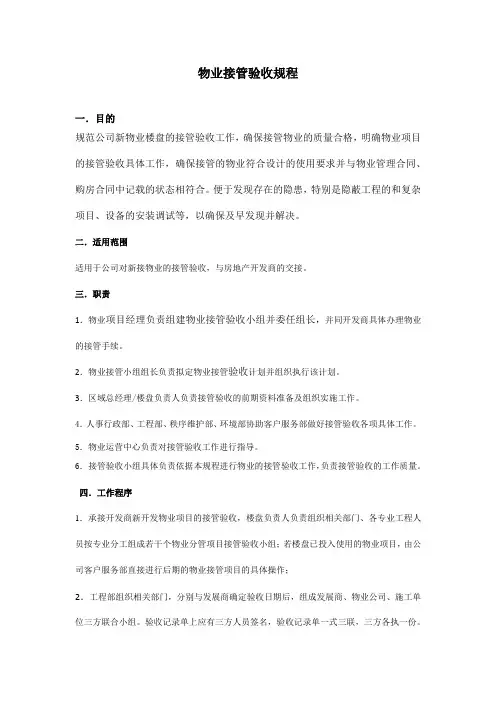

物业接管验收规程一.目的规范公司新物业楼盘的接管验收工作,确保接管物业的质量合格,明确物业项目的接管验收具体工作,确保接管的物业符合设计的使用要求并与物业管理合同、购房合同中记载的状态相符合。
便于发现存在的隐患,特别是隐蔽工程的和复杂项目、设备的安装调试等,以确保及早发现并解决。
二.适用范围适用于公司对新接物业的接管验收,与房地产开发商的交接。
三.职责1.物业项目经理负责组建物业接管验收小组并委任组长,并同开发商具体办理物业的接管手续。
2.物业接管小组组长负责拟定物业接管验收计划并组织执行该计划。
3.区域总经理/楼盘负责人负责接管验收的前期资料准备及组织实施工作。
4.人事行政部、工程部、秩序维护部、环境部协助客户服务部做好接管验收各项具体工作。
5.物业运营中心负责对接管验收工作进行指导。
6.接管验收小组具体负责依据本规程进行物业的接管验收工作,负责接管验收的工作质量。
四.工作程序1.承接开发商新开发物业项目的接管验收,楼盘负责人负责组织相关部门、各专业工程人员按专业分工组成若干个物业分管项目接管验收小组;若楼盘已投入使用的物业项目,由公司客户服务部直接进行后期的物业接管项目的具体操作;2.工程部组织相关部门,分别与发展商确定验收日期后,组成发展商、物业公司、施工单位三方联合小组。
验收记录单上应有三方人员签名,验收记录单一式三联,三方各执一份。
3.在验收过程中,检查出未达到验收标准的楼宇、设施、设备,提出书面整改报告返回发展商,由发展商督促施工单位进行整改。
楼宇的实物验收,应注意:对每套单元房的水、电、土建、门窗、电器设备进行全面检查,并将检查结果记录在楼宇接管验收清单中。
4.图纸资料的预验收图纸资料的预验收:应在实物移交七天前完成图纸资料验收和归档工作。
负责图纸资料预验收的责任人,应按计划规定的时限完成图纸资料的清点和校对工作,应予验收的图纸资料一般应包括:4.1.物业产权资料●项目开发批准报告;●规划许可证;●投资许可证;●土地使用合同;●建筑开工许可证;●用地红线图。

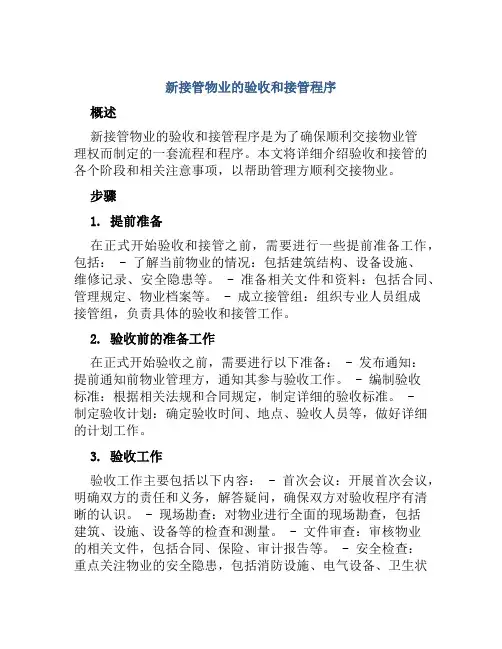

新接管物业的验收和接管程序概述新接管物业的验收和接管程序是为了确保顺利交接物业管理权而制定的一套流程和程序。
本文将详细介绍验收和接管的各个阶段和相关注意事项,以帮助管理方顺利交接物业。
步骤1. 提前准备在正式开始验收和接管之前,需要进行一些提前准备工作,包括: - 了解当前物业的情况:包括建筑结构、设备设施、维修记录、安全隐患等。
- 准备相关文件和资料:包括合同、管理规定、物业档案等。
- 成立接管组:组织专业人员组成接管组,负责具体的验收和接管工作。
2. 验收前的准备工作在正式开始验收之前,需要进行以下准备: - 发布通知:提前通知前物业管理方,通知其参与验收工作。
- 编制验收标准:根据相关法规和合同规定,制定详细的验收标准。
-制定验收计划:确定验收时间、地点、验收人员等,做好详细的计划工作。
3. 验收工作验收工作主要包括以下内容: - 首次会议:开展首次会议,明确双方的责任和义务,解答疑问,确保双方对验收程序有清晰的认识。
- 现场勘查:对物业进行全面的现场勘查,包括建筑、设施、设备等的检查和测量。
- 文件审查:审核物业的相关文件,包括合同、保险、审计报告等。
- 安全检查:重点关注物业的安全隐患,包括消防设施、电气设备、卫生状况等。
- 维修评估:评估物业的维修情况,确定需要维修和改善的项目。
- 资产清查:清查物业的资产情况,包括固定资产、库存物资等。
4. 验收结果和报告基于验收工作的结果,接管组需要编制详细的验收报告,包括以下内容: - 验收结果总结:总结物业的验收结果,列出存在的问题和需要改进的方面。
- 合规性评估:评估物业是否符合相关法规和管理规定的要求。
- 维修和改善计划:列出需要维修和改善的项目,并制定具体的计划。
- 资产清查报告:清点和评估物业的各项资产,并列出详细的清查报告。
5. 接管程序在完成验收工作和编制验收报告后,接管程序正式开始,包括以下步骤: - 制定交接计划:明确交接的时间、地点、人员,编制详细的交接计划。
物业管理公司绿化验收标准一、前言随着城市化进程不断加快,绿化建设成为城市建设的重要组成部分,是优化城市环境、提升城市品质的重要手段。
物业管理公司作为负责小区绿化管理的主体,应当注重小区绿化的建设和维护。
本文将介绍物业管理公司绿化验收标准。
二、绿化验收标准1.土方作业1.1、土方深度、坡度符合规范要求。
1.2、土方工地降尘、防扬尘措施符合规范要求。
2.植物配置2.1、植物配置符合设计要求。
2.2、植物品种选择、搭配合理。
2.3、植物成活率高。
2.4、植物病虫害发生率低。
3.草坪3.1、草坪面积、形状符合设计要求。
3.2、草坪密度、高度符合规范要求。
3.3、草坪规划、浇灌、施肥、修剪符合规范要求。
4.绿化景观4.1、园林绿地景观设计符合规范要求。
4.2、园林绿地景观施工符合规范要求。
4.3、绿化景观养护符合规范要求。
5.水景景观5.1、水景配置、设计符合规范要求。
5.2、水景建设符合规范要求。
5.3、水景水质、维护符合规范要求。
6.照明设施6.1、照明设施安装、配光、位置符合规范要求。
6.2、照明设施耗电量低。
6.3、照明设施维护、日常清洁符合规范要求。
7.安全设施7.1、安全设施设置符合规范要求。
7.2、安全设施耐用、可靠。
7.3、安全设施日常清洁、维护符合规范要求。
8.公共设施8.1、公共设施设置符合规范要求。
8.2、公共设施耐用、可靠。
8.3、公共设施日常清洁、维护符合规范要求。
9.杂项9.1、小区道路、车位布置合理。
9.2、垃圾箱及其他生活设施合理布局。
9.3、社区文化墙、广告牌等小品及公共设施设置符合规范。
三、结论绿化验收标准是物业管理公司实现小区美化、文化化、环境改善的重要手段,在验收工作中要认真检查各项要求是否符合规范要求,尽量做到细致、严谨、全面。
同时,物业公司应进一步加强对绿化建设的监管,定期检查修剪,提高业主对绿化的满意度,打造绿色、环保、健康的小区生活环境。
建物业项目交接查验标准一、前期准备工作。
在进行物业项目交接前,首先需要对相关资料进行整理和准备工作。
包括但不限于,项目相关文件、设备清单、维护记录、保养手册、服务合同等。
确保所有资料齐全、准确无误,并妥善保存。
二、现场查验。
1. 外部环境。
对项目外部环境进行全面的查验,包括园林绿化、道路、停车场、照明设施等。
检查是否存在损坏、污染、安全隐患等情况,并记录下来。
2. 内部设施。
对项目内部设施进行逐一检查,包括但不限于电梯、消防设施、供水供电系统、空调系统等。
检查设施是否正常运行,是否存在故障隐患,以及是否符合相关安全标准。
3. 物业管理。
对物业管理情况进行全面评估,包括收费情况、服务质量、投诉处理情况等。
确保物业管理工作符合规定,服务到位,能够满足业主需求。
4. 安全隐患。
对项目存在的安全隐患进行查验,包括但不限于消防通道是否畅通、安全出口是否完好、应急设施是否齐全等。
确保项目不存在安全隐患,保障业主和住户的生命财产安全。
三、查验结果记录。
对以上查验过程中发现的问题和存在的隐患进行详细记录,包括文字描述和图片或视频资料。
确保记录准确、全面,为后续整改提供依据。
四、整改落实。
对查验中发现的问题和存在的隐患,物业方需要及时制定整改方案,并落实整改措施。
确保问题能够得到有效解决,隐患能够及时消除。
五、交接手续。
在整改落实完毕后,进行项目交接手续。
包括但不限于,资料移交、设备交接、人员交接等。
确保交接手续合法、规范,避免后续纠纷。
六、验收确认。
最后,对整改情况进行验收确认。
确保整改措施得到有效落实,问题得到解决,隐患得到消除。
并由双方共同确认交接结果,签署相关文件。
以上即是建物业项目交接查验标准,希望各位在进行物业项目交接时,能够严格按照以上标准进行操作,确保项目交接工作顺利进行,保障业主和住户的利益。
附件:绿城集团开发项目物业服务内容和标准使用说明本标准对绿城集团开发项目(含绿城代建项目)交付前物业服务和交付后前期物业服务的内容和费用标准(包括但不限于:前期咨询费、案场服务费、前期介入费、前期开办费、空置房物业服务费等);交付后项目(以10万平方米普通公寓为例)的基本物业服务内容与标准、物业服务费标准等作了界定,届时可在洽谈过程中结合项目实际和项目公司对物业服务标准的不同要求进行调整。
(注:绿城物业服务集团有限公司以下简称“绿城物业服务集团”)目录第一部分交付前物业服务 (3)一、前期咨询服务 (3)二、前期介入服务 (11)第二部分交付后前期物业服务 (25)一、项目相关硬件配备条件 (25)二、物业服务费标准 (26)三、分项服务内容及标准(依据杭州市甲级标准编制) (26)四、其他造成物业服务费标准提高的因素 (43)五、物质装备 (45)六、关于前期物业服务费的收取 (49)第一部分交付前物业服务交付前物业服务可分为前期咨询服务、前期介入服务两个阶段。
前期咨询服务阶段:从项目规划设计评审开始到物业交付之日止;前期介入服务阶段:从物业交付前六个月或三个月到物业交付之日止。
一、前期咨询服务该阶段绿城物业服务集团提供物业管理顾问咨询服务、园区生活服务体系顾问咨询服务、销售案场物业服务、样板区(房)物业服务等。
(一)物业管理顾问咨询服务的工作内容1.审视建筑施工图纸,对建筑单体及交通组织、地下车库等提出有利于日后物业管理的优化建议和意见;2.审视给排水、电气的施工图纸,就给排水的供水方式、管路设置,以及电气管路设置、照明控制方式等提出有利于日后物业管理的优化建议和意见;3.结合项目的整体定位及档次,参与部分设施(信报箱、标识系统等)、大型设备(电梯、智能化等)的功能和定位,提出有利于日后物业管理的优化建议和意见;4.结合项目的实际情况,就物业公建配套用房(会所、物业管理用房、社区用房等)的定位、综合管网(给排水、电气、弱电等)提出有利于日后物业管理的优化建议和意见;5.审视景观设计方案和施工图纸,对景观总体规划、交通组织、使用功能、节点处理等方面,提出有利于日后物业管理的优化建议和意见;6.根据项目公司要求,通过审视商品房买卖合同和楼书,提出有利于日后物业管理的优化建议和意见;7.根据项目实际,为小区围墙定位提供合理的意见和建议;8.对物业公共区域[包括但不限于公共设施、设备及场所(地)等]的装修设计提供合理化意见和建议;9.对物业管理用房等的布局、设计以及装修标准提出相应的意见和建议;10.根据工程施工进度情况,向项目公司及时提供有关楼宇材质(铝合金窗、单元门厅墙、地面、电梯等)保护的建议,以减少因施工对材质造成的损伤而导致项目公司一次性投资成本提高;11.通过跟进项目不同阶段的现场施工进度,每两个月一次对现场施工进行巡视,提出有利于日后物业管理的优化建议和意见;12.应项目公司要求,参加相关工程联席会议,并根据会议议题提供有关物业管理方面的建议,但项目公司需于会议召开前五个工作日书面通知绿城物业服务集团,并提供相关资料;13.应项目公司要求,派人参加项目有关客户联谊会、业主质量监督小组会议、产品说明会等重要活动,但项目公司需要于活动举办前五个工作日书面通知绿城物业服务集团,并提出相关要求。
物业接管验收工作内容和程序一、物业管理的验收内容1 验收项目:验收接收:项目批准文件、用地批准文件、开发许可证、建筑许可证、房地产平面图、房屋建筑合格证,幷填写《接管项目资料记录》。
1.1 物业的竣工资料,设计变更,中间验收,设备出厂合格证、竣工图、单体设备试运转记录等技术检验资料的验收。
1.2 移交设备清单的要求包括设备规格型号、容量等按照设计要求验收,对设备的数量、安装位置的核对。
1.3 按运行系统对物业竣工工程(楼宇)的验收包括:对讲系统、公共天线系统、给排水系统、强电系统、弱电系统、空调系统、消防系统、电梯系统、自控系统等。
2 物业验收的基本要求2.1 物业预验收2.1.1 验收组分专业系统,依据设备图纸的要求,参考设备变更,对竣工图、设备清单进行预验收。
2.1.2 验收组依据《建筑安装工程质量检验评定标准》对物业的实物进行验收,主要验收设备和主材的规格型号、容量、制造厂家、安装位置、幷清点数量。
2.1.3 在预验收中检查出不符合国家标准的项目,提出书面的《验收整改报告》退回给移交单位,由移交单位或工程施工单位依据报告整改。
2.1.4 对预验收的单体设备进行试运转验收,主要验收设备安装质量和运转中设备的主要技术指标,对不符合的技术指标,及时提出书面整改意见,要求设备制造厂家或施工单位进行重新整改并达到规定的要求。
2.1.5 预验收后需形成一份综合性报告报总经理审查。
2.2 物业验收2.2.1 在预验收的《验收整改报告》落实实施后,验收组进行验证并在《验收整改报告》中记录结果,整改合格后,进行正式验收。
2.2.2 对移交单位移交的竣工图,设备出厂合格证,建筑主材合同中间验收的试验报告单,设备的调试记录等进行验收并在《设备验收交接记录》中记录。
2.2.3 物业的实施验收做到三符合:一是图纸与设备规格型号数量符合,二是工程的主要设备的安装要求与安装质量符合,三是设备包括设备联接的整个系统的技术性能应与设计功能符合,验收结果记录在《设备、设施验收交接记录》。
物业接管验收方案物业管理接管验收方案-7 2010-9一、建议原则本建议主要是依据建设部与重庆市物业管理办公室相关文件的要求,和我司多年来积累的物业管理经验对接管验收提出的顾问建议,由于目前规范版本有所改动,因此,我司将参照现行验收规范及物业项目实际情况对验收接管方案进行进一步的修订。
XXX公司提供之建议仅为我司管理经验之总结,不代表或代替国家有关规范和法规。
接管验收的相关表格,需根据施工图纸与现场具体情况进行重新修订。
由于我司尚未接到物业项目竣工的图纸资料,因此,此接管验收表格针对性需进一步完善,现仅供参考。
二、物业项目管理部接管验收程序(一) 目的接管验收是物管企业在接管物业前不可缺少的重要环节,是确保物业接管验收工作得到有效控制,保证物业入伙工作顺利进行的必要手段。
接管验收是指:物管单位按照有关法规、规章和规范对物业规划、设计的执行,单位工程质量的竣工验收情况和市政基础设施、公共服务配套设施、环境卫生设施以及绿化建设等进行整体和全面性的验收。
(二) 行为对象接管验收是建设单位向物管企业移交物业的过程。
接管验收(三) 接管验收的作用1、明确交接双方的责权利关系;2、确保物业具备正常的使用功能,充分维护业主的利益;3、确保物业使用的安全功能,保障业主的生命财产安全;4、为日后物业的管理创造条件。
(四) 接管验收的分类1、新建物业的接管验收;(五) 职责1、项目物业管理处接到总公司物业竣工验收的通知报告后,公司总经理指定项目主管领导、各职能部门负责人及专业的工程技术人员组成验收小组。
2、验收小组负责对物业原设计图纸、设计变更、竣工图和设备出厂合格证书,设备和建材的试验报告书,设备运行记录等技术检验资料进行验收。
3、验收小组按移交设备清单的要求,对清单上的设备,按规格型号、容量及设计要求进行验收,并对设备的安装数量、安装位置及竣工图验收。
4、验收小组对物业按运行系统验收,详见系统验收内容。
5、验收小组负责对本公司所承接的物业进行验收并向公司各业务管理部门办理移交工作。
物业绿化工程接管验收规程1. 引言物业绿化工程接管验收是为了确保物业绿化项目的设计、施工和维护符合相关的标准和要求,保证绿化工程的质量和可持续性发展。
本文档旨在规范物业绿化工程接管验收的流程和标准,帮助物业管理方和绿化工程承包商顺利完成工程接管和验收。
2. 术语定义•物业绿化工程:指在小区、写字楼、公园等地进行的绿化改造、建设和维护工程。
•绿化工程承包商:指承接物业绿化工程设计、施工和维护的公司或个体工匠。
•接管:指物业管理方接收绿化工程的权责,并开始进行绿化工程的维护和管理工作。
•验收:指由物业管理方对绿化工程的设计、施工和维护情况进行检查和确认。
3. 绿化工程接管验收流程3.1 提前准备在进行绿化工程接管验收之前,物业管理方和绿化工程承包商需要进行一系列的准备工作,包括但不限于:•完成绿化工程的设计图纸和施工方案,并确保符合相关法规和标准。
•配置好验收所需要的相关工具和设备。
•确定验收的时间、地点和参与人员。
3.2 绿化工程设计验收绿化工程设计是绿化工程的基础,设计的合理性和可行性将直接影响工程的质量。
在进行设计验收时,需对以下内容进行检查和确认:•设计图纸的完整性和准确性。
•设计方案是否符合绿化工程的需求和要求。
•设计方案是否遵循生态环保原则和节水原则。
3.3 绿化工程施工验收绿化工程施工是将设计方案落地的关键环节。
在进行施工验收时,需对以下内容进行检查和确认:•施工过程中是否按照设计方案进行。
•施工现场的安全及卫生措施是否到位。
•施工过程中是否符合环境保护的要求。
3.4 绿化工程维护验收绿化工程的维护决定了绿化效果的持久性和品质。
在进行维护验收时,需对以下内容进行检查和确认:•植物的成活率是否达标。
•绿化设施的完好性和可使用性。
•绿化工程是否按照维护计划进行定期养护。
4. 绿化工程接管验收标准4.1 设计验收标准•设计图纸和施工方案的内容完整、准确。
•设计方案满足绿化工程的需求和要求。
•设计方案符合相关的法规和标准。
物业承接查验标准和要求1.0物业接管验收标准和要求(部分内容可根据项目具体情况删减)1.1资料:1.1.1产权资料①用地批准资料.②项目批准资料③施工许可证.④用水、用电、用气指标批文。
1.1.2技术资料①住宅区规划图,小区竣工总平面图。
②所有单体建筑、结构、设备安装竣工图。
③单位工程竣工验收证明书。
④地图勘探报告,沉降观察记录。
⑤地下管网竣工图。
⑥所有设备订货合同、产品合格证、随即资料(使用说明检验报告),随即专业工具清单。
⑦电缆铺设记录。
⑧线路及电力电缆试验记录。
⑨发电机、电动机检查试运转记录。
⑩电气设备试验调整记录。
11 电气设备绝缘检查。
12 电气设备送电验收记录。
13 防雷接地电阻检测记录。
14 防雷引下线焊接记录。
15 水、卫生器具检验合格证。
16 通风机风量测量调整记录。
17 环保达标验收许可证。
18 消防验收许可证。
19 房屋测绘验收资料。
20 房屋验收记录。
21 绿化平面图。
1.2房屋1.2.1内墙面表面平整光滑,阴阳角方正顺直,无明显抹纹,接槎平整,无空鼓开裂,批嵌细腻,无脱皮;预留洞、槽、管道等各面层及门窗与墙面空隙填嵌密实,色泽一致,尺寸正确。
方正、整齐、光滑;阴阳角垂直、方正、允许偏差3mm,表面平整度允许偏差小于2mm;阴阳角垂直、方正、允许偏差小于3mm,检查每个面不少于3个接点,墙表面细裂缝空鼓处,经修补后应保持与原墙面色泽一致,无修补痕迹。
1.2.2顶棚(层高),开间尺寸验收标准基本同墙面各房型房间净高,开间长,宽尺寸符合设计标准。
顶棚在开整度得基础上应水平,检查点每间不少于5个点,允许偏差5mm开间尺寸两头应相等,允许偏差小于10mm。
1.2.3地坪地坪表面平整,水泥颜色一致,清洁干净,无污染,无开裂空鼓,表面无麻面,不不起砂,地坪2m靠尺和塞尺检查平整度允许偏差小于4mm。
踢脚线平整顺直,高度一致,无空鼓开裂,与墙面结合牢固,上下接槎平整,分色清楚,检查没面不少于3个点。
