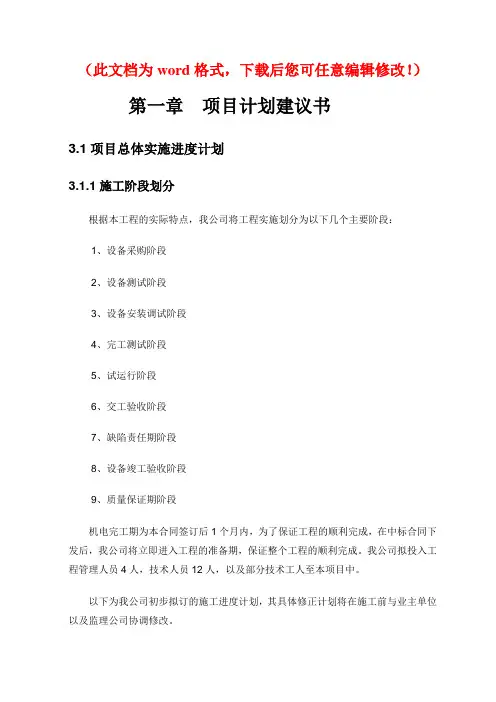

(此文档为word格式,下载后您可任意编辑修改!)第一章项目计划建议书3.1项目总体实施进度计划3.1.1施工阶段划分根据本工程的实际特点,我公司将工程实施划分为以下几个主要阶段:1、设备采购阶段2、设备测试阶段3、设备安装调试阶段4、完工测试阶段5、试运行阶段6、交工验收阶段7、缺陷责任期阶段8、设备竣工验收阶段9、质量保证期阶段机电完工期为本合同签订后1个月内,为了保证工程的顺利完成,在中标合同下发后,我公司将立即进入工程的准备期,保证整个工程的顺利完成。
我公司拟投入工程管理人员4人,技术人员12人,以及部分技术工人至本项目中。
以下为我公司初步拟订的施工进度计划,其具体修正计划将在施工前与业主单位以及监理公司协调修改。
3.1.2施工总体计划表3.1.3各施工阶段安排3.1.3.1、设备采购阶段我公司将安排1名工程管理人员,3名技术人员,1名商务人员负责设备的采购工作。
采购阶段主要工作内容为:设备采购、样品测试工作。
所有设备由工程管理人员协同商务人员按照工程进度以及设备生产到货期进行采购;所有在本工程中选用的设备,均须经过我公司严格测试,对于到货设备按照合同文件、相应技术规范和标准要求进行全部测试,主要测试范围为:功能测试、指标测试、接口测试、模拟环境的测试等。
对于检测不合格设备坚决不使用,与厂家进行协调更换,如由于厂家原因设备本身存在重大隐患,我公司将协商进行设备厂家更换。
设备生产人员及时间安排如下;3.1.3.2、设备测试阶段测试阶段的主要内容为产品使用测试、接口测试和环境测试我方将安排3名检测人员对生产出的产品逐项进行产品测试。
设备厂验人员及时间安排如下:3.1.3.3、设备安装调试阶段我公司将安排2名工程管理人员及4名技术人员负责设备安装调试工作。
其主要工作内容为:设备安装、设备运转和性能测试、设备自检测试。
设备安装调试人员及时间安排如下:3.1.3.4、完工测试阶段设备安装调试、培训完成后,我公司将安排3名工程管理人员,2名商务人员负责协同业主和监理工作人员,按照要求进行完工测试。
第1篇一、工程概况本亮化工程旨在提升城市夜景,美化城市环境,增强城市夜景照明效果。
工程范围包括城市道路、广场、公园、商业街区等区域的亮化工程。
施工周期为3个月,总预算为XXX万元。
二、施工组织部署1. 施工准备(1)组织机构:成立亮化工程指挥部,下设施工管理部、工程技术部、物资保障部、安全管理部等。
(2)人员配置:根据工程规模,配备专业技术人员、施工人员、监理人员等。
(3)材料设备:采购符合国家标准和设计要求的灯具、电缆、支架等材料,确保施工质量。
2. 施工方法(1)道路亮化:采用单臂路灯、太阳能路灯等,按设计要求进行安装,确保照明效果。
(2)广场亮化:根据广场特点,设计照明方案,安装灯具、音响设备等,打造特色夜景。
(3)公园亮化:利用自然景观,结合照明技术,打造浪漫、舒适的公园夜景。
(4)商业街区亮化:根据商业街区特点,设计照明方案,突出商业氛围,吸引顾客。
3. 施工进度安排(1)施工前期:完成施工组织设计、材料设备采购、人员培训等工作。
(2)施工阶段:按设计要求进行施工,确保工程质量、进度和安全。
(3)施工后期:进行竣工验收,交付使用。
三、质量保证措施1. 严格执行国家标准和设计要求,确保施工质量。
2. 对施工人员进行专业技术培训,提高施工技能。
3. 对材料设备进行严格检验,确保合格。
4. 定期对施工过程进行质量检查,发现问题及时整改。
四、安全生产措施1. 严格执行安全生产法规,加强施工现场安全管理。
2. 定期对施工人员进行安全教育,提高安全意识。
3. 对施工设备进行定期检查和维护,确保设备安全。
4. 做好施工现场的消防、用电、防暑降温等工作。
五、文明施工措施1. 做好施工现场的垃圾清理,保持环境整洁。
2. 做好施工现场的围挡、警示标志等设置,确保交通安全。
3. 加强施工现场的环保措施,降低施工对环境的影响。
4. 做好施工人员的文明施工教育,提高文明素质。
通过以上施工组织设计,确保亮化工程顺利进行,为城市夜景增添亮丽色彩。
充电桩施工组织计划方案目录一、前言 (3)1.1 编制目的 (3)1.2 编制依据 (4)1.3 工程概况 (5)二、施工目标与任务 (6)2.1 施工目标 (6)2.2 主要任务 (7)三、施工组织与管理 (9)3.1 组织结构 (10)3.2 管理体系 (11)3.3 施工流程 (12)四、施工准备 (13)4.1 技术准备 (14)4.3 人员准备 (15)4.4 安全准备 (17)五、施工进度计划 (18)5.1 总体进度计划 (19)5.2 关键节点计划 (20)六、资源配置 (21)6.1 劳动力配置 (22)6.2 物资配置 (23)6.3 设备配置 (25)七、现场布置与管理 (26)7.1 施工现场布置 (27)7.2 施工现场管理 (28)八、质量管理与安全控制 (29)8.1 质量管理 (30)九、风险管理与应急预案 (32)9.1 风险识别与评估 (32)9.2 风险应对措施 (33)9.3 应急预案 (35)十、施工结束与验收 (35)10.1 施工结束阶段 (36)10.2 竣工验收 (37)十一、培训与交底 (39)11.1 员工培训 (40)11.2 交底会议 (41)十二、后期维护与服务 (42)12.1 后期维护计划 (43)12.2 用户服务 (44)一、前言随着新能源汽车市场的蓬勃发展,电动汽车作为绿色出行的重要方式,正逐渐成为人们生活的一部分。
电动汽车充电设施的建设速度和规模仍滞后于电动汽车的发展需求,成为了制约电动汽车普及的重要因素之一。
为了加快电动汽车充电设施的建设进程,提高电动汽车的使用率,我们特制定本充电桩施工组织计划方案。
本方案旨在明确充电桩建设的总体目标、任务分工、时间节点和保障措施,确保充电桩建设工作的顺利进行。
我们将通过科学的规划和管理,优化资源配置,提高建设效率,为电动汽车用户提供便捷、高效的充电服务,推动电动汽车产业的健康发展。
在实施过程中,我们将密切关注行业发展动态和技术创新趋势,不断完善和优化本方案,以适应不断变化的市场需求和政策环境。
山塘工程施工组织设计第一篇项目剖析 .................................................. 错误!未定义书签。
1项目基本情况.................................................... 错误!未定义书签。
2项目管理的合同范围........................................ 错误!未定义书签。
3项目管理目标.................................................... 错误!未定义书签。
4工程及项目管理的重点、难点分析............... 错误!未定义书签。
第二篇项目组织构架及项目管理组织方案...... 错误!未定义书签。
1项目的合同结构及各方关系 ........................... 错误!未定义书签。
2项目管理组织及人力资源计划 ....................... 错误!未定义书签。
第三篇项目管理工作分解结构 ........................... 错误!未定义书签。
1项目管理工作分解结构 ................................... 错误!未定义书签。
2项目管理工作责任矩阵 ................................... 错误!未定义书签。
第四篇项目管理实施方案 .................................. 错误!未定义书签。
1工程采购管理................................................... 错误!未定义书签。
2设计管理........................................................... 错误!未定义书签。
热电厂施工组织设计海宁宝峰热电厂工程施工组织设计浙江省建工集团有限责任公司二○○四年四月八日浙江省建工集团有限责任公司海宁宝峰热电厂工程ZHE JIANG CONSTRUCTION ENGINEERING GROUP CORPORTION. LTD.施工组织设计目录第一章工程概况 ................................................ .............................................. 6 一、工程概况 ................................................ .. (6)二、工程特点和难点分析 ................................................ ........................... 6 三、施工现场条件 ................................................ ....................................... 7 第二章施工部.............................................. 8 一、施工目标 ................................................ .. (8)二、部署指导思想 ................................................ ....................................... 8 三、组织机构与管理形式 ................................................ ........................... 9 四、施工安排 ................................................ ............................................. 13 1. 现场交接安排 ................................................ ..................................... 13 2. 技术准备 ................................................ ............................................. 14 3. 生产准备 ................................................ ............................................. 14 4. 机具设备准..................................... 15 5. 计划材料准备 ................................................ ..................................... 15 6. 人员准备 ................................................ ............................................. 15 五、施工进度计划 ................................................ ..................................... 16 六、总体施工工艺流程 ................................................ ............................. 17 七、材料进场质量保证措施 ................................................ ..................... 18 第三章主要施工方法 ................................................ .................................... 20 一、基础工程施工方案 ................................................ ............................. 20 1. 土方开挖及场地排水措.................. 20 2. 钢筋制作安装 ................................................ . (21)接过您手中的蓝图,交付您完美的产品! 212GIVEN THE BLUEPRINT BY YOU.HAND OVER A PERFECT BUILDING TO YOU.浙江省建工集团有限责任公司海宁宝峰热电厂工程ZHE JIANG CONSTRUCTION ENGINEERING GROUP CORPORTION.LTD.施工组织设计 3. 模板施工 ................................................ ............................................. 21 4. 基础砼浇捣和养护 ................................................ .............................. 22 二、大体积混凝土有关技术措施 ................................................ ............. 22 1. 有关技术措施 ................................................ ..................................... 22 2. 大体积砼内外温差与保温保湿养.. 23 三、上部主体施工 ................................................ ..................................... 24 1. 工程测量方案 ................................................ ..................................... 25 2. 钢筋工程 ................................................ ............................................. 30 3. 模板工程 ................................................ ............................................. 33 4. 砼工程 ................................................ . (37)5. 砌筑工程 ................................................ ............................................. 396. 脚手架工程 ................................................ ......................................... 41 四、钢结构工程施工方......................... 43 1. 钢柱柱脚螺栓预埋方案 ................................................ ...................... 43 2. 钢结构安装施工组织 ................................................ .......................... 44 3. 钢构安装准备工作 ................................................ .............................. 45 4. 吊装方法及要求................................................. ................................. 45 5. 钢结构涂料施工................................................. ................................. 52 6. 质量保证措施 ................................................ ..................................... 54 7. 施工安全措施 ................................................ ..................................... 55 五、装饰工程施工方案 ................................................ ............................. 58 1. 施工程序 ................................................ ............................................. 58 2.主要装饰分项施工方法 ................................................ ...................... 58 六、安装工程施工方法及措施 ................................................ ................. 64 1. 施工准备 ................................................ (64)接过您手中的蓝图,交付您完美的产品! 222GIVEN THE BLUEPRINT BY YOU.HAND OVER A PERFECT BUILDING TO YOU.浙江省建工集团有限责任公司海宁宝峰热电厂工程ZHE JIANG CONSTRUCTION ENGINEERING GROUP CORPORTION. LTD.施工组织设计 2. 土建、安装的施工协调 ................................................ ...................... 65 3. 给排水工程施工................................................. ................................. 66 4. 电气工程施工技术方案 ................................................ ...................... 67 5. 土建和安装工程的施工协.............. 70 6. 安装工程质量保证措施 ................................................ ...................... 71 七、夏、雨期施工措施 ................................................ ............................. 72 1. 夏期施工技术组织措施 ................................................ ...................... 72 2. 雨期施工技术组织措施规定 ................................................ .............. 74 第四章冷却塔单位工程施工方案 ................................................ ................ 78 一、工程概况 ................................................ ............................................. 78 二、环梁以下部分施工 ................................................ ............................. 78 1. 测量放线 ................................................ ............................................. 78 2. 土方施工 ................................................基础施工 ................................................ ............................................. 82 4. 底板与竖井施工................................................. ................................. 83 5. 池壁、人字柱、环梁现浇施工 ................................................ .......... 84 三、筒壁施工 ................................................ ............................................. 86 1. 竖井架的施工 ................................................ ..................................... 86 2. 筒壁施工 ................................................ ............................................. 87 四、筒壁防水 ................................................ ........................................... 107 1. 涂料的施工准备................................................................................ 107 2. 质量与安全措施................................................. ............................... 110 五、淋水装置 ................................................ ........................................... 111 1. 淋水构架施工 ................................................ ................................... 112 2. 喷溅装置 ................................................ . (112)接过您手中的蓝图,交付您完美的产品! 232GIVEN THE BLUEPRINT BY YOU.HAND OVER A PERFECT BUILDING TO YOU.浙江省建工集团有限责任公司海宁宝峰热电厂工程ZHE JIANG CONSTRUCTION ENGINEERING GROUP CORPORTION.LTD.施工组织设计 3. 除水器 ................................................ .. (114)六、筒壁施工通讯联络 ................................................ ........................... 115 第五章施工机械及进场计划 ................................................ ...................... 117 一、主要施工机械设备及进场计划 ................................................ ....... 117 二、主要周转材料配置及进场计划 ................................................ ....... 121 第六章劳动力安排计划 ................................................ .............................. 122 一、劳动力随进度要求安排计划 ................................................ ........... 122 第七章确保工程质量的技术组织措施 ................................................ ...... 124 一、质量控制目标 ................................................ ................................... 124 二、质量保证体系 ................................................ ................................... 124 三、质量通病防治 ................................................................................... 129 四、主要质量措施 ................................................ ................................... 132 五、施工中“人”因素的控制 ................................................ ............... 134 六、针对性施工质量保证措施 ................................................ ............... 139 第八章确保安全生产的技术组织措施 ................................................ ...... 147 一、管理体系和机构组成 ................................................ ....................... 147 二、安全消防技术施工措施 ................................................ ................... 147 第九章确保文明施工的技术组织措施 ................................................ ...... 152 一、文明工地管理体系的建立 ................................................ ............... 152 二、现场治安保卫措施 ................................................ ........................... 155 第十章环境保护的技术组织措施 ................................................ .............. 158 第十一章确保工期的技术组织措施 ................................................ . (162)接过您手中的蓝图,交付您完美的产品! 242GIVEN THE BLUEPRINT BY YOU.HAND OVER A PERFECT BUILDING TO YOU.浙江省建工集团有限责任公司海宁宝峰热电厂工程ZHE JIANG CONSTRUCTION ENGINEERING GROUP CORPORTION. LTD.施工组织设计一、做好施工准备,确保工期 ................................................ ............... 162 二、具体落实措施,确保工期 ................................................ ............... 163 三、采取合理技术措施,确保工期 ................................................ ....... 164 第十二章施工总平面设计 ................................................ .......................... 167 一、“三通一平”工作 ........................................................................... 167 二、施工用电用水 ................................................ ................................... 167 三、临时设施布置 ................................................ ................................... 168 四、施工现场平面布置图 ................................................ ....................... 168 第十三章质量、进度的配合协调措施 ................................................ ...... 169 第十四章降低工程成本措施 ................................................ ...................... 171 第十五章交付使用后的保修措施 ................................................ .............. 172 一、工程服务计划 ................................................ ................................... 172 二、工程服务组织 ................................................ ................................... 172 三、工程服务承诺 ................................................ ................................... 173 四、工程服务措施 ................................................ .. (173)附:施工进度网络图施工总平面布置图接过您手中的蓝图,交付您完美的产品! 252GIVEN THE BLUEPRINT BY YOU.HAND OVER A PERFECT BUILDING TO YOU.浙江省建工集团有限责任公司海宁宝峰热电厂工程ZHE JIANG CONSTRUCTION ENGINEERING GROUP CORPORTION. LTD.施工组织设计第一章工程概况本工程为海宁宝峰热电厂工程。

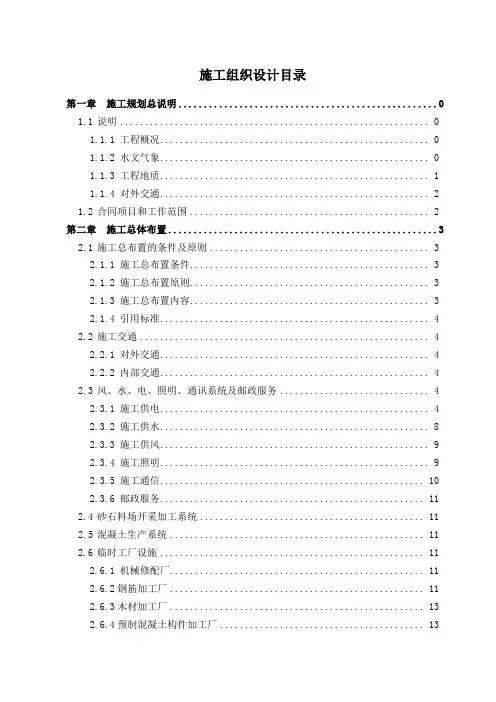

施工组织设计目录第一章施工规划总说明 01.1说明 01.1.1 工程概况 01.1.2 水文气象 01.1.3 工程地质 (1)1.1.4 对外交通 (2)1.2合同项目和工作范围 (2)第二章施工总体布置 (3)2.1施工总布置的条件及原则 (3)2.1.1 施工总布置条件 (3)2.1.2 施工总布置原则 (3)2.1.3 施工总布置内容 (3)2.1.4 引用标准 (4)2.2施工交通 (4)2.2.1 对外交通 (4)2.2.2 内部交通 (4)2.3风、水、电、照明、通讯系统及邮政服务 (4)2.3.1 施工供电 (4)2.3.2 施工供水 (8)2.3.3 施工供风 (9)2.3.4 施工照明 (9)2.3.5 施工通信 (10)2.3.6 邮政服务 (11)2.4砂石料场开采加工系统 (11)2.5混凝土生产系统 (11)2.6临时工厂设施 (11)2.6.1 机械修配厂 (11)2.6.2钢筋加工厂 (11)2.6.3木材加工厂 (13)2.6.4预制混凝土构件加工厂 (13)2.7仓库和堆、存料场 (13)2.7.1 水泥仓库 (13)2.7.2 钢材仓库 (13)2.7.3 炸药库 (13)2.8弃渣场 (14)2.9临时生产管理和生活设施 (14)2.10工地试验室的布置 (14)2.11施工用地计划 (14)第三章施工导流工程 (16)3.1概述 (16)3.2引用标准和规范规程 (16)3.3施工围堰设计 (16)3.4围堰填筑施工 (17)3.5围堰拆除 (17)3.6施工排水 (17)3.6.1 基坑初期排水 (17)3.6.2 基坑经常性排水 (17)3.6.3 基坑排水设备 (17)3.7截流 (17)3.8临时断航 (18)3.9下闸封堵和水库蓄水 (18)3.10安全度汛和排冰凌 (18)第四章施工总进度计划 (19)4.1施工总进度计划编制依据 (19)4.2施工总进度计划编制原则 (19)4.3控制性工期要求 (20)4.4有效工作日分析 (20)4.5主要工程项目施工进度安排 (20)4.6关键线路 (22)4.6.1 关键线路 (22)4.6.2 关键线路上的控制工期 (23)4.6.3 施工总进度横道图及网络图 (23)4.7工期保证措施 (23)4.7.1 组织保证措施 (24)4.7.2 加强计划管理 (24)4.7.3 技术保证措施 (24)4.7.4 设备、材料保证措施 (25)4.7.5 加强对外联系与协作 (25)第五章土建工程施工方案 (26)5.1土石方开挖 (26)5.1.1 概述 (26)5.1.2施工布置 (27)5.1.3 场地清理 (28)5.1.4 施工工艺 (28)5.1.5 安全防护 (30)5.1.6 开挖质量控制措施 (31)5.1.7 主要施工设备 (31)5.2支护工程 (32)5.2.1 概述 (32)5.2.2 引用标准和规程规范 (32)5.2.3 岩石锚杆 (33)5.2.4 喷射混凝土 (35)5.2.5 临时支护 (38)5.2.6 主要施工设备 (38)5.3土石方填筑工程 (39)5.3.1 概述 (39)5.3.2 填筑施工 (39)5.3.3 填筑施工质量检查和验收 (40)5.3.4 主要机械设备配备 (41)5.4混凝土工程 (41)5.4.1概述 (41)5.4.2 模板工程 (42)5.4.4混凝土原材料 (46)5.4.5 混凝土拌和及运输 (48)5.4.6混凝土浇筑 (49)5.4.7预制混凝土 (51)5.4.8混凝土表面的修整 (53)5.4.9 混凝土养护和表面保护 (54)5.4.10 混凝土温控措施 (55)5.4.11 止水、伸缩缝和埋设件 (56)5.4.12 质量检查和验收 (57)5.4.13 混凝土施工质量控制 (59)5.4.14 机械设备和人力资源配置 (60)5.5钻孔与灌浆 (61)5.5.1 施工内容 (61)5.5.2施工布置 (62)5.5.3灌浆材料 (62)5.5.4主要施工设备 (64)5.5.5钻孔作业 (65)5.5.6钻孔冲洗和压水试验 (65)5.5.7 灌浆试验 (66)5.5.8制浆 (67)5.5.9帷幕灌浆 (68)5.5.10质量保证措施 (70)5.6砌体工程 (72)第六章金属结构制作与安装 (78)6.1概述 (78)6.1.1 制作安装项目 (78)6.1.2 引用标准和规范 (78)6.2施工进度计划 (81)6.2.1 控制性工期 (81)6.2.2 施工进度计划 (81)6.3.1 主要工作内容 (81)6.3.2 设备制造前的准备 (82)6.3.3 尾水事故门门槽埋件制造 (84)6.3.4 检修门、拦污栅埋件制造 (85)6.3.5 尾水事故闸门及平面检修闸门制造 (86)6.3.6 拦污栅制造 (92)6.3.7 启闭设备制造 (94)6.4金属结构安装 (95)6.4.1 主要工作内容 (95)6.4.2 埋件安装 (95)6.4.3 闸门安装 (96)6.4.4 固定卷扬启闭机安装 (97)6.4.5 双向门机安装 (97)6.5技术供应 (101)第七章机电设备安装 (103)7.1工程概述 (103)7.1.1 概述 (103)7.1.2 工程量清单 (103)7.2施工布置 (121)7.2.1 施工人员组织 (121)7.2.2 施工临建设施 (121)7.2.3 设备仓储倒运 (123)7.2.4 工程协调 (124)7.2.5 工期计划 (124)7.2.6劳动力计划 (125)7.3水轮发电机组及其辅助设备安装 (125)7.3.1 工程内容 (125)7.3.3 安装前准备工作 (126)7.3.4水轮发电机组安装程序 (127)7.3.5 水轮机安装过程及技术措施 (128)7.3.6 发电机安装过程及技术措施 (143)7.3.7质量保证措施 (153)7.3.8 安全文明施工与环境保护 (154)7.4水力机械辅助及其他设备安装 (155)7.4.1 概述 (155)7.4.2 施工前准备及主要技术要求 (155)7.4.3 施工布置 (156)7.4.4 施工进度安排 (156)7.4.5 水力机械辅助设备安装流程 (156)7.4.6 施工技术措施 (157)7.4.7 主要施工机械设备投入 (160)7.4.8 劳动力组合 (160)7.4.9工程检查和验收 (160)7.4.10 依据规范、标准 (160)7.5厂内桥式起重机安装 (161)7.6电站电气设备安装 (163)7.6.1 电工一次设备与装置安装 (163)7.6.2 电工二次盘柜、电缆安装及接线 (175)7.6.3 全厂通信系统 (177)7.6.4 电气试验 (178)7.6.5系统调试 (181)7.6.6 机组启动试运行方案 (183)第八章施工组织管理 (188)8.1施工组织管理基本原则 (188)8.2项目管理机构 (188)8.2.1项目管理机构 (188)8.2.2项目管理机构说明 (188)8.2.3施工区域管理 (190)第九章工程质量管理 (191)9.1概述 (191)9.2质量保证体系 (191)9.2.1 质量方针和质量目标 (191)9.2.2 质量保证体系 (192)9.2.3 质量管理机构及职责 (192)9.2.4 质量保证体系主要控制要素 (195)9.3质量保证措施 (197)9.4奖罚措施 (198)9.4.1 奖励基金与奖励 (198)9.4.2 施工质量优秀班组和先进个人的评选条件 (198)9.4.3 质量问题处罚 (199)第十章安全施工 (200)10.1安全生产方针及目标 (200)10.2安全生产组织机构 (200)10.3安全生产控制体系 (200)10.4各部门安全生产岗位职责 (200)10.5安全技术措施 (203)10.6卫生、防疫、防病、事故预防措施 (209)第十一章文明施工 (210)11.1文明施工的目标 (210)11.2文明施工组织机构建立 (210)11.3文明施工措施 (210)11.4文明施工考核办法 (212)11.5文明施工管理办法 (212)第十二章环境保护与水土保持 (213)12.1环境保护 (213)12.1.1 引用的法律法规 (213)12.1.2 引用标准 (213)12.1.3 环境保护方针 (214)12.1.4 环境保护目标 (214)12.1.5 生态环境保护 (216)12.2水土保持 (216)12.2.1 执行水土保持措施计划 (216)12.2.2 做好水土保持工程措施 (217)12.3环境清理 (217)12.3.1 环境清理措施计划 (217)12.3.2 环境清理 (217)第十三章资源配置 (218)13.1劳动力组织计划 (218)13.2主要材料供应计划 (219)13.3主要施工设备配备 (220)第一章施工规划总说明1.1 说明1.1.1 工程概况东方红电站水库是以灌溉、发电为主,兼顾养殖旅游等综合利用的水利工程。
饶讷公路讷河段工程建设项目A5合同段施工组织设计(K134+000-K140+000 )江西宏鹰工程有限公司2012年3月10日饶讷公路讷河段工程建设项目承包单位江西宏鹰工程有限公司_________ 合同号A 5 ___________ 监理单位牡丹江市公路工程监理有限公司编号___________________施工组织设计报审表A—01业主审批意见:签字:年月日目录、工程概况.二、编制依据三、指导思想与目标四、设备、人员、材料进厂情况五、初步的总体控制计划及各分项工程的施工顺序六、施工准备工作七、主要工程项目施工方案八、质量管理体系及安全保证体系九、工期保证的主要技术措施十、雨季、冬季的施工措施十、文明施工与保护环境十二、廉政建设十三、缺陷责任期内对工程的维护措施十四、农民工权益保证措施一、工程概况(一)现场概况与主要技术指标饶河至讷河公路是黑龙江省骨架路网“两环、七射、六纵、三横”规划中的横3线。
路线起点为依讷公路(X052)讷河市境内K104+257处,经通南镇、同心乡、长发乡、全胜镇、讷河市,经县道讷河至尼尔基公路(X050)公路到达黑龙江省与内蒙交界(即讷河市与尼尔基镇交界)讷尼公路嫩江大桥起点终止。
我公司承建第A5合同段施工任务,路线桩号为:K134+000-K140+000,里程6.0km,公路等级为二级。
计划开工日期:2012年5月1日,计划交工日期:2012年9月30日。
建设工期为5个月。
1、设计标准:设计速度:60km/h路基宽度:10m行车道宽度:2X 3.5m硬路肩宽度:2X 0.75m土路肩宽度:2X 0.75m2、道路结构:水泥混凝土面层22cm水泥稳定砂砾基层6% 18cm水泥稳定砂砾底基层5% 18cm(二)项目地理情况1、地形、地貌本项目地理位置在东经124° 17’ 16〃~125° 07’ 26〃、北纬47° 47’ 30〃〜48° 08’ 20〃之间,路线基本走向是东南向西北,行政区划属齐齐哈尔地区。

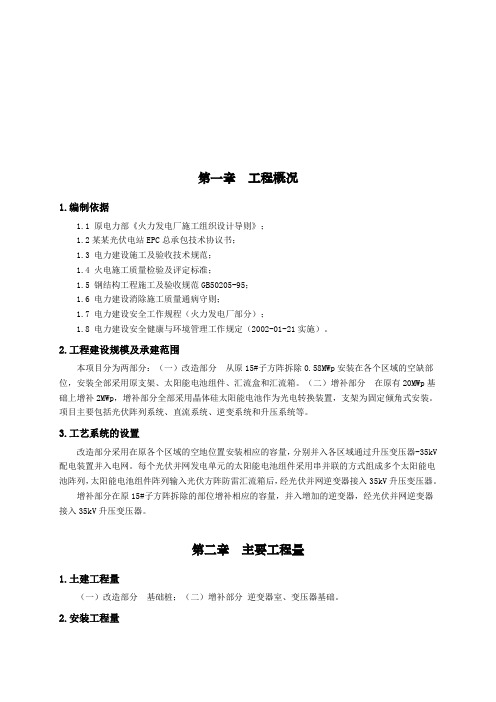

第一章工程概况1.编制依据1.1 原电力部《火力发电厂施工组织设计导则》;1.2某某光伏电站EPC总承包技术协议书;1.3 电力建设施工及验收技术规范;1.4 火电施工质量检验及评定标准;1.5 钢结构工程施工及验收规范GB50205-95;1.6 电力建设消除施工质量通病守则;1.7 电力建设安全工作规程(火力发电厂部分);1.8 电力建设安全健康与环境管理工作规定(2002-01-21实施)。
2.工程建设规模及承建范围本项目分为两部分:(一)改造部分从原15#子方阵拆除0.58MWp安装在各个区域的空缺部位,安装全部采用原支架、太阳能电池组件、汇流盒和汇流箱。
(二)增补部分在原有20MWp基础上增补2MWp,增补部分全部采用晶体硅太阳能电池作为光电转换装置,支架为固定倾角式安装。
项目主要包括光伏阵列系统、直流系统、逆变系统和升压系统等。
3.工艺系统的设置改造部分采用在原各个区域的空地位置安装相应的容量,分别并入各区域通过升压变压器-35kV 配电装置并入电网。
每个光伏并网发电单元的太阳能电池组件采用串并联的方式组成多个太阳能电池阵列,太阳能电池组件阵列输入光伏方阵防雷汇流箱后,经光伏并网逆变器接入35kV升压变压器。
增补部分在原15#子方阵拆除的部位增补相应的容量,并入增加的逆变器,经光伏并网逆变器接入35kV升压变压器。
第二章主要工程量1.土建工程量(一)改造部分基础桩;(二)增补部分逆变器室、变压器基础。
2.安装工程量(一)改造部分太阳能电池组件支架、太阳能电池组件、汇流盒、汇流箱;(二)增补部分太阳能电池组件支架、太阳能电池组件、汇流箱、逆变器、变压器等电气设备安装,电缆敷设、阻燃封堵、防雷接地及系统的调试和并网发电。
第三章施工总平面布置1.布置依据1.1 某某光伏电站EPC总承包招标文件。
1.2 原电力工业部《火力发电厂施工组织设计导则》。
1.3 同类型工程施工方案、施工经验和施工总结。

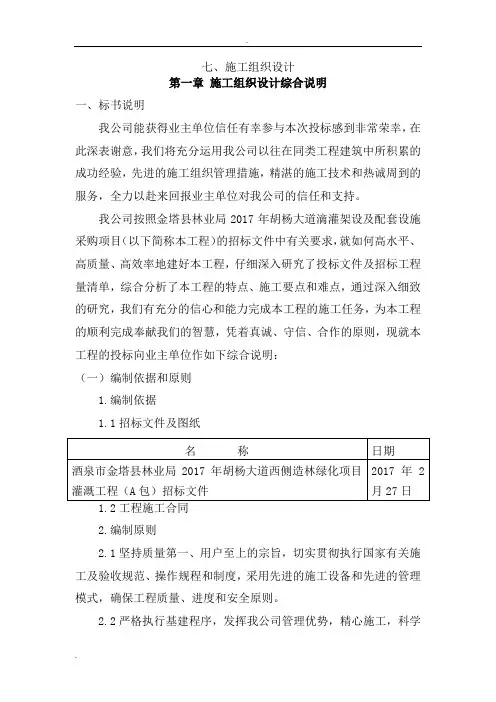

七、施工组织设计第一章施工组织设计综合说明一、标书说明我公司能获得业主单位信任有幸参与本次投标感到非常荣幸,在此深表谢意,我们将充分运用我公司以往在同类工程建筑中所积累的成功经验,先进的施工组织管理措施,精湛的施工技术和热诚周到的服务,全力以赴来回报业主单位对我公司的信任和支持。
我公司按照金塔县林业局2017年胡杨大道滴灌架设及配套设施采购项目(以下简称本工程)的招标文件中有关要求,就如何高水平、高质量、高效率地建好本工程,仔细深入研究了投标文件及招标工程量清单,综合分析了本工程的特点、施工要点和难点,通过深入细致的研究,我们有充分的信心和能力完成本工程的施工任务,为本工程的顺利完成奉献我们的智慧,凭着真诚、守信、合作的原则,现就本工程的投标向业主单位作如下综合说明:(一)编制依据和原则1.编制依据1.1招标文件及图纸2.编制原则2.1坚持质量第一、用户至上的宗旨,切实贯彻执行国家有关施工及验收规范、操作规程和制度,采用先进的施工设备和先进的管理模式,确保工程质量、进度和安全原则。
2.2严格执行基建程序,发挥我公司管理优势,精心施工,科学管理,加快施工进度,提高劳动生产率,努力降低工程成本,提高项目的经济效益原则。
2.3严格遵守国家及当地政府有关文明施工、环境保护和消防要求,采取有效措施,确保施工现场文明整洁,减少环境污染,降低噪音原则。
2.4满足设计文件对工程质量、使用功能、使用年限等方面要求为原则。
3.编制说明3.1本施工组织设计是我公司在详细考查施工现场后经过认真策划,按照科学、先进、合理、可行的原则来编制,用以指导本工程施工。
3.2一些重要的分部分项工程、本施工组织设计中没有编制的分部分项工程,将在以后的实际工作中编制“专项施工方案”的形式逐一加以深化,形成具有指导性的分部分项工程施工方案。
3.3本施工组织设计未详细之处,均以国家现行施工规范、验收标准及操作工艺标准理解执行。
(二)施工组织管理公司派遣优秀项目经理及施工管理人员,根据招标文件要求,明确我公司在承包范围内的所有义务、职责。
华宏能源独山县上司镇打吉加注站土石方平场施工方案编制:审批:中阁西北对外建设工程集团有限公司醇基燃料工程项目部二〇一四年四月土石方平场施工方案一、主要分项工程施工工艺(一)施工测量方案1、施工测量准备(1)编制施工测量专项方案,根据施工组织设计的要求,熟悉、校核设计图纸,编制测量方案,经总工审批后,作为本工程测量施工的指导文件;施工测量方案应具有规性、针对性、可操作性,一经批准,应认真检查落实情况,确保施工过程自始至终受控。
(2)校核定位依据桩,对定位桩的坐标数据与设计条件进行校算;实地校测桩位精度应符合有关规要求;对两个(或以上)水准点进行符合校测,进度符合要求后,取中值使用;定位桩经校测后采取保护措施,以保证施工期间正常使用。
(3)测量仪器、计算器具在使用前应按照《计量法》及测量仪器《检定规程》进行校验。
2、施工测量(1)复测,在山体开挖前,应对照所给资料进行导线、中线、水准点的复测,根据现场实际情况增设必要的导线、水准点。
(2)验线,测量人员应根据设计单位交底的控制点先进行联测复测无误后,经监理工程师核准后,才可以进行施工测量放线。
(3)使用高精度的全站仪和高精度水准仪,直接进行高精度的放样和检测,从而大幅度地提高测量的精度。
(4)依据测量、计算结果根据实测的数据计算重新计算核对土石方量。
(5)每个工作面要进行多个工作循环,每个循环在清挖后测量一次。
(二) 土石方运输方案(1)每个作业区进行土方运输,采用挖掘机挖装,自卸车运输,推土机推平,形成装、运、平整大型机械化施工流水作业方案。
土石方按业主和监理指定位置弃运,并采取措施防止水土流失保护环境。
(2)对于较大体积的石块,采用风枪钻孔爆解小,然后弃运。
(3)机械设备的配置(主要施工机械设备表)(4)本工程石方量大,工期紧,为加快施工进度,保证工程质量,提高工作效率,本工程所用的挖掘机,推土机,装运机,运土汽车等施工机械,尽可能选用大功率土方机械,最大限度的实现其最佳组合,满足土方的开挖,运输,滩平,流水作业的需求(三)主要施工机械操作方法1、挖土机作业方法:在本施工段,挖土机前期主要用于松土、推土,配合推土机、装载机施工,后期挖土、装车、外运土方。
滁州关塘110千伏变电站2#主变扩建工程构架吊装特殊施工方案公司名称二O—六年三月施」:文字说明准: 期: 核: 期: 写: 期:施」:文字说明特殊施工技术方案(措施)报审表工程名称: 编号:监理项目部:现报上.1:程特殊施工技术方案(腊施),请审査.附件: I:程特殊施工技术方案(描施)施工项目部(罩:):项目经理:监理项目部审直意见:监理项目部(罩:):总监理1:程师:专业监理工程师:期:建设管理《^位审批意见:建设管理笊位(章九项目经理:注木表一式……份.由施工项目部填报,业主项目部、监理项目部.施工项目部各存份.施I:文字说明填写、使用说明(2)此表用于非常规施工方案的报审。
(2)特姝施工方案应由施工项目部项目总工负责编制.施工单位相关管理部门审核,公司总工(副总工)批准•并附安全验算结果。
(3)监理项目部审査要点参照一般施工方案“$业监理工程师审査要点•行作业任务编写依据2.2构件外观检査。
22构件数量淸点、型号孩对。
3・2基础杯口轴线复测。
3.2基础杯底标高复测。
3・3同排构架中心轴线复测作业方法及安全、质量控制措施2222222222作业质量标准及检验要求技术资料要求固有风险及预控措施、文明施工标准11172021施」:文字说明有关计算及其分析施I:文字说明I作业任务M作业项目概况及范帀KZ.2作业项目概况本作业项目包括2号主变久型构架2组,高度山米:其中横梁2根,长度20米,髙度64米.设上下金属爬梯2根。
350V母线久型构架2组,高度9米:英中横梁3根,2根长度5米,高度64米:i根长度6米,高度0.4米,3组人字柱和4根钢横梁组装时焊缝高度一律采用6mm.所有外館铁件均需除锈后刷环氧富锌漆两遍・1.1.2作业项目范围2号主变构架构件及钢横梁和350V构架、及横梁吊装。
% I:文字说明2U《建筑工程施工质量验收统一标准》(62 50300—2002)2.2《钢结构工程施工质量验收规范》职0205-20012,3《钢结构施工规范》<50775-2012')24 «钢结构焊接规范》50661-2011)2.5《安徽滁州关塘变电站工程项目管理实施规划》2Miio^y-iooo^y变电(换流)站土建工程施工质量脸收及评立规程1183-2012')2,7《国家电网公司输变电工程建设标准强制性条文实施管理规程》(Q/QT)yV248-2OOS)2.8《国家电网公司输变电工程标准工艺》2022年版2.9《国家电网公司输变电工程安全文明施工标准化皆理办法》(国网(基建/3)187-2014)2,10«电力建设安全工作规程第3部分:变电站》(^£ 5009.3-2013)2.11《no^y构架施工图》(图号:$0088970004)、《主变场地构筑物施工图》(图号:Soo88S-rooo5^.《no£V设备支架施工图》(图号:8oo88S・Tooo6)3作业准备和条件3丿技术准备3M・i图纸会检:严格按照国家电网公司《电力建设工程施工技术管理导则》(简称《导则》)的要求做好图纸会检工作。
项目管理实施规划及施工组织设计目录第一章编制依据 (4)第二章工程概况与工程实施条件分析 (5)第一节工程概述 (5)第二节工程设计特点、工程量 (5)第三章项目管理组织机构 (8)第一节项目管理组织结构 (8)第二节项目管理职责 (9)第三节工程主要负责人简介 (11)第四章工期目标和施工进度计划 (13)第一节工期目标 (13)第二节施工进度计划 (13)第三节进度计划风险分析及控制措施 (13)第五章质量管理体系 (14)第一节质量目标 (14)第二节质量管理组织机构 (14)第三节质量管理部门相关人员的主要职责 (15)第四节质量控制措施 (17)第六章安全管理体系 (20)第一节安全管理目标 (20)第二节安全管理组织机构 (20)第三节安全管理主要职责 (21)第四节安全控制措施 (21)第五节危险点、薄弱环节分析预测及预防措施 (22)第七章环境保护与文明施工体系 (26)第一节环境保护 (26)第二节加强施工管理、严格保护环境 (26)第三节文明施工组织机构和实施方案 (27)第八章工地管理和施工平面布置 (30)第一节施工现场总体平面布置 (30)第二节施工现场临时用电、临时用水总体布置 (30)第三节工地管理 (31)第九章施工方法与资源需求计划 (33)第一节施工准备 (33)第二节施工工序总体安排 (37)第三节主要工序和特殊工序的施工方案 (38)第四节工程成本的控制措施 (52)第十章施工管理与协调 (53)第一节技术管理及要求 (53)第二节物资管理及要求 (54)第三节资金管理及要求 (54)第四节作业队伍及管理人员管理及要求 (55)第五节分包计划与分包管理 (55)第六节计划、统计和信息管理 (56)第七节资料管理 (59)第十一章标准工艺施工 (61)第一节标准工艺实施目标及要求 (61)第二节标准工艺及技术控制措施 (61)2、技术保证措施 (61)3、物资保证措施 (62)4、过程控制措施 (62)5、开展质量攻关活动 (63)6、强制性标准的贯彻实施 (63)第二节工艺标准、施工要点及实施效果 (63)第十二章创优策划 (68)第一节创优目标 (68)第一节创优组织 (68)第三节创优总结 (71)第十三章施工新技术应用 (72)第十四章主要技术经济指标 (73)第一节项目技术经济指标 (73)第二节降低成本计划与措施 (74)第一章编制依据我公司在认真阅读 EPC 总包合同和工程所在现场认真勘察的基础上,经过充分的研究和论证,以科学、严谨的态度编写本工程实施计划。
五、施工组织设计1.施工设计1。
1工程概况及特点1.1。
1 工程概况1。
1。
2 工程特点施工用地根据由某市市气象局收集到的气象资料,并参照该区域内现有的输配电线路设计选用的气象条件及运行情况,本工程所选用的气象条件主要参数:最大风速27米/秒(10米高),最低气温—20℃,最高气温+40℃,最大覆冰厚度10毫米。
某市地区自然环境以山区和丘陵地形为准.施工条件一般,个别地方运输较为困难.1.2施工方案1。
2.1编制依据(1)《国家电网公司配电网工程典型设计》(2)《国网某省省电力公司关于印发国网某省省电力公司配电网工程业主项目部等5项管理细则的通知》;(3)国家电网基建〔2015〕344号《国家电网公司关于印发国家电网公司标准化建设成果(通用设计、通用设备)应用目录(2015年版)的通知》(4)《某省电网发展技术及装备原则》(以下简称《装备原则》)(5)基建技术[2014]30号《国网基建部关于发布设计新技术推广应用实施目录(2014 年版第一批)的通知》(6)工程里程碑计划;(7)工程可研阶段设计文件、初设阶段部分原则的审定图纸;(8)招标文件给出的发包方、承包方供货范围。
1.2.2 施工现场组织机构1。
2.2.1 根据该工程招标文件介绍的情况,再结合我单位的技术力量和管理机制,为切实有效地对该工程进行施工项目管理,进一步充分发挥项目管理功能,提高项目整体管理效率,对所需资源进行合理配制,处理好人和人、人和事、人和物的关系。
为此,我单位对该工程施工项目做了认真细致的专题研究,力求建立一支既符合本工程实际,又做到了机构精简、责任明确、相互协调、分工合作、高度统一、管理有序、办事效率高的施工管理机构。
通过施工组织设立,以施工项目的生产环节紧密相连,最大限度发挥各职能部门的作用,确保工程施工按施工组织设计进行。
本工程在施工现场设项目经理部,实行项目负责制,项目经理对公司经理负责,受经理委托在施工现场对本工程项目的实施过程进行了组织、管理、和协调。
表B.0.1 施工组织设计/(专项)施工方案报审表工程名称:独山县建材家居商贸物流大市场项目编号:致:贵阳科力建设工程监理有限公司(项目监理机构)我方已完成水电安装工程施工组织设计/(专项)施工方案的编制和审批,请予以审查。
附件:施工组织设计专项施工方案施工方案施工项目经理部(盖章):贵州梓睿锦绣建筑工程有限公司项目经理(签字):年月日审查意见:专业监理工程师(签字):年月日审查意见:项目监理机构(盖章):贵阳科力建设工程监理有限公司总监理工程师(签字、加盖执业印章):年月日审批意见(仅对超过一定规模的危险性较大分部分项工程专项施工方案):建设单位(盖章):贵州独山港豪置业有限公司建设单位代表(签字):年月日注:本表一式三份,项目监理机构、建设单位、施工单位各一份。
独山县建材家居商贸物流大市场项目水电安装工程专项施工方案独山县建材家居商贸物流大市场项目水电安装工程贵州梓睿锦绣建筑工程有限公司目录一、编制依据 (1)二、工程概况 (1)三、主要施工方法和技术措施 (1)四、保证施工安全生产的技术措施 (25)五、消防、保卫措施 (26)六、文明施工保证措施 (26)一、编制依据1、本工程的主要标准、法律法规、规范规程、图集及有关文件表1-3 类别名称编号国家建筑给水排水及采暖工程施工质量验收规范GB50242-2002国家通风与空调工程施工质量验收规范GB50243-2002国家建筑电气工程施工质量验收规范GB50303-2002国家智能建筑工程质量验收规范GB50339-2003国家民用闭路监视系统工程技术规范GB50198-94国家有线电视系统工程技术规范GB50200-94国家有线电视广播系统技术规范GB50194-93国家火灾自动报警系统施工及验收规范GB50166-92国家建筑与建筑群综合布线系统工程验收规范GB/T50312-2000国家电气装置安装工程电缆线路施工及验收规范GB50168-92国家电气装置安装工程低压电器施工及验收规范GB50254-96国家电气装置安装工程接地装置施工及验收规范GB50169-92国家电气装置安装工程旋转电机施工及验收规范GB50170-92国家电气装置安装工程盘、柜及二次回路结线施工及验收规范GB50171-92地方建筑安装分项工程施工工艺规程(第六、七分册) DBJ/T01-26-2003 2、施工图独山县建材家居商贸物流大市场项目给排水设计施工图、电气设计施工图。
贵州XXXX开发有限责任公司贵州XXXX新型车用(甲醇)燃料xxx县xx镇xx加注站职业健康专篇目录1、总论1.1 编制依依据 (1)1.2 工程概述 (1)1.3 项目范围 (2)1.3.1 生产系统 (2)1.4 新建工程量表 (2)2、主要安全指标 (3)2.1 爆炸危险区域的等级划分 (3)2.1.1 加油机 (3)2.1.2 油储罐 (3)2.1.3 电气配件 (3)2.1.4 电气配件 (3)2.1.5 元件连接方式 (4)2.1.6 防雷接地 (4).2.1.7 静电接地 (4)2.2 燃料油火灾危险性分类详见 (4)3、总平面布置 (5)4、劳动安全卫生 (6)4.1 生产过程中职业危险、危害因素的分析 (6)4.1.1 概述 (6)4.1.2 油气危害 (6)4.1.3 储存 (7)4.1.4 卸油及加油过程 (7)4.1.5 静电放电 (7)4.1.6 油品质地的影响 (7)4.1.7 噪音 (7)4.1.8 污水及排水 (7)4.2 劳动安全卫生设计中采用的主要防范措施 (7)4.2.1 卸车 (8)4.2.2 防雷及静电设置 (8)4.2.3 规章 (8)4.2.4 油气 (8)4.2.5 加油系统控制 (9)4.2.6 采用的安全设施 (9)5、职业安全卫生 (10)5.1 现状 (10)5.2 爆炸和火灾危险因素 (10)5.3 毒性危害因素 (10)5.4 职业危害因素的防范和治理 (11)5.4.1 总平面布置 (11)5.4.2 消防系统 (11)5.4.3 防静电接地系统 (11)5.4.4 建、构筑物防火 (11)6、企业组织及定员 (11)7 建设项目劳动安全卫生预评价的主要结论 (12)1 总论1.1 编制依据1、《汽车加油加气站设计与施工规范》GB50156-20XX。
2、《石油化工企业职业安全卫生设计规范》SH3047-93。
3、《工业企业建设项目工业卫生预评价规定》1994。
第一章编制说明1.1、工程概述1.2、编制目的1.3、编制依据1.4、主要施工技术规范和工程质量验收标准第二章工程概况2.1、工程主要情况2.1.1 码头结构型式2.1.2 引桥结构型式2.1.3 2#分变电所及辅助房平台结构型式2.1.4 防汛闸门2.2、环境特征2.2.1 基准面及换算关系2.2.2 设计水位(85国家高程)2.2.3 设计高程2.2.4 设计波浪和潮流2.2.4.1 设计波浪2.2.4.2 设计潮流2.2.5 地质资料2.3、施工条件2.4、工程施工的重点和难点2.4.1 工程量大,工期紧,资源组织压力大2.4.2 工况条件恶劣2.4.3 防汛大堤段的施工影响2.4.4 引桥长度长,码头宽2.4.5 现场交叉作业多,协调难度大2.4.6 PHC管桩和钢管桩长度长,沉桩难度大,稳桩要求高2.4.7 灌注桩施工质量控制难度大2.5、主要工程量第三章项目组织机构及主要管理人员职责3.1、工程管理组织机构3.2、项目部码头工程主要施工管理人员3.3、岗位职责3.3.1 项目经理3.3.2 生产经理3.3.3 项目总工程师3.3.4 施工员3.3.5 质量员3.3.6 安全员3.3.7 机管员3.3.8 材料员3.3.9 合同管理员3.3.10 资料员3.3.11 测量员第四章施工部署4.1、施工部署原则4.1.1 各施工阶段的特点及工期控制4.1.2 相关专业在各个施工阶段的协作配合4.1.3 设备进出场与工程进度的控制4.1.4 季节性施工的特点4.2、主要指标4.2.1 合同工期目标4.2.2 工程质量目标4.2.3 职业健康安全目标4.2.4 环境保护目标、节能降耗目标4.2.5 工程成本目标4.3、施工总体构思4.4、主要施工工艺4.5、施工总体流程4.6、施工组织协调4.7、本工程的关键工序和特殊过程的识别及控制第五章施工现场准备5.1、技术准备5.1.1 技术责任制度5.1.2 图纸会审制度5.1.3 技术交底制度5.1.4 技术复核制度5.1.5 材料、构配件检验制度5.1.6 严格工程隐蔽验收5.1.7 技术档案制度5.1.8 分析对比桩位与地质数据5.2、生产准备5.2.1 设备准备5.2.2 物资准备5.2.3 人员准备5.2.4 运输准备5.2.5 施工水电准备第六章施工总平面布置6.1、施工总平面布置图6.2、临时设施布置6.2.1 办公区布置6.2.2 生活区布置6.2.3 生产加工区布置6.2.4 围网布置6.2.5 砼搅拌站布置6.2.6 三渣拌站布置6.3、临时用电、用水布置6.3.1 临时用电布置6.3.2 临时用水安排6.4、临时道路布置6.5、施工现场总平面管理第七章主要分部分项工程施工方法7.1、施工总体流程7.1.1 施工区划分7.1.2 施工顺序7.1.3 施工流程图7.2、测量工程7.2.1 施工控制网7.2.1.1 平面控制网7.2.1.2 高程控制网7.2.1.3 控制点的维护7.2.2 主要的测量仪器设备、人员7.2.3 主要工程项目的测量控制7.2.3.1 沉桩测量7.2.3.2 灌注桩定位测量7.2.3.3 上部结构施工测量7.2.4 施工过程中的沉降、位移和变形观测7.3、沉桩施工7.4、施工临时栈桥搭设7.5、灌注桩施工7.6、桩芯施工7.6.1 PHC桩桩芯施工7.6.1.1 施工工艺7.6.1.2 钢筋笼制作及运输安装7.6.1.3 桩芯砼浇筑7.6.1.4 桩芯砼养护7.6.2 钢管桩桩芯施工7.6.2.1 施工工艺7.6.2.2 桩内淤泥清除7.6.2.3 桩芯砼浇筑7.6.1.4 桩芯砼养护7.7、围囹体系施工7.7.1 施工方法7.7.2 围囹承重体系计算7.7.2.1 1#引桥水上段承重体系验算7.7.2.2 1#引桥灌注桩段承重体系验算7.7.2.3 2#引桥水上段承重体系验算7.7.2.4 2#引桥灌注桩段承重体系验算7.7.2.5 码头桩帽ZM1承重体系验算7.7.2.6 码头桩帽ZM2承重体系验算7.7.2.7 码头靠船构件承重体系验算7.7.2.8 码头下横梁承重体系验算7.8、桩帽施工7.8.1 桩顶处理7.8.2 围囹体系施工7.8.3 搁栅、底板7.8.4 钢筋7.8.5 模板7.8.6 混凝土7.9、下横梁施工7.9.1 桩顶处理7.9.2 围囹体系施工7.9.3 搁栅、底板7.9.4 钢筋、模板、混凝土7.10、预制构件施工7.10.1 预制构件工作量7.10.2 预制构件制作7.10.2.1 预制构件施工流程7.10.2.2 预制构件材料准备7.10.2.3 模板工程7.10.2.4 钢筋工程7.10.2.5 混凝土工程7.10.2.6 构件成品保护措施7.10.2.7 冬、雨季施工控制措施7.10.2.8 构件起吊、堆放及出运................................................. 错误!未定义书签。
独山子石化千万吨炼油及百万吨乙烯项目8×15万吨/年裂解炉安装工程文件名称:现场临时用电施工组织设计文件编号:ZYLJ/独山子裂解炉-02-DQ-01 文件类别: 02中国石油天然气第六建设公司独山子项目部目录一、设计依据 (1)二、工程概况 (1)1.0 工程简介 (1)2.0现场临时用电供配电方式 (1)3.0现场施工用电布置 (1)三、负荷计算 (2)1.0 施工用电计划 (2)2.0 主要耗电设备 (2)3.0 用电负荷计算 (3)四、配电箱设置 (4)五、防雷、接地安装 (4)六、照明安装 (4)七、用电安全措施 (5)一、设计依据1.《建设工程施工现场供用电安全规范》GB50194-932.《施工现场临时用电安全技术规范》JGJ46-20053.建设单位提供的现场变压器(实物)性能资料4.现场临时用电设备负荷和配置资料二、工程概况1.0 工程简介中国石油独山子石化千万吨炼油及百万吨乙烯项目——乙烯装置8×15万吨/年裂解炉安装工程在新区化工部分大乙烯装置内的西北角。
北邻动力站,西为预留发展用地,南侧是大乙烯装置的原料预热和稀释蒸汽发生区,东侧是大乙烯装置的废水预处理场。
该工程主要由8台15万吨乙烯裂解炉、炉前管廊和锅炉给水区的设备、机泵组成。
安装实物量如下: 8台15万吨乙烯裂解炉、炉前管廊,锅炉给水系统的设备、机泵和配套的电气、仪表的安装,以及防腐、保温等。
该工程临时用电设备主要有各种型号电焊机、热处理机。
2.0 现场临时用电供配电方式本工程临时用电供电方式采用三相五线制TN-S系统,拟采用三级配电、三级漏电保护,从界区外引入电源,直接进总配电柜(一级柜),再由总配电柜分配给各分配电柜(二级柜),再由分配电柜分配给各配电箱(三级柜),总配电柜设置电度表、电流表、电压表,以计量施工总电量。
根据现场情况总配电柜、分配电柜出线采用放射式和树干式相结合的配电方式,在总配电柜及配电箱,以及超过100m的箱内做重复接地,并与保护零线可靠联接。
贵州华宏能源独山县基长镇高塘加注站施工组织设计编制:审批:中阁西北对外建设工程集团有限公司醇基燃料工程项目部二〇一四年十二月目录第一章编制依据 (1)第二章工程概况 (1)1 . 1 概述 (1)1 . 2 工程概况 (1)第三章施工部署 (1)3 . 1 施工指导思想 (1)3 . 2 管理目标 (2)3 . 3 施工组织机构 (2)3 . 4 项目管理组织机构设置 (2)3 . 5 项目主要人员及职能部门职责 (2)3 . 6 施工组织及任务划分 (3)第四章工程施工方案 (4)4 . 1 施工程序 (4)4 . 2 施工准备工作 (4)4 . 3 清淤施工方案 (5)4 . 4 土建工程施工方案 (7)4 . 5 安装工程施工方案 (12)第五章保证生产的安全施工方案 (27)5 . 1 预防措施 (27)5 . 2 现场安全一般要求 (28)5 . 3 雨季汛期工期保证措施 (29)第六章现场文明施工 (31)第七章HSE 管理措施 (32)7. 2 HSE 方针 (32)7. 2 HSE 目标 (32)第一章编制依据1 、《独山县加油站工程施工备案合同》和图纸。
2 、国家现行的法令、法规,地区颁发的安全、消防、环保、文物等管理规定。
3 、施工验收规范和标准。
第二章工程概况1 . 1 概述独山县上司镇打吉加注站位于独山县上司镇打羊村打吉组,工程建设包括站房等土建,水电安装、阻隔防爆(撬装式)加油设备安装、附属电气安装。
1 .2 工程概况工程名称:贵州华宏能源开发有限责任公司独山县打吉阻隔防爆(撬装式)车用燃料加注站1 、建设地点:独山县上司镇2 、工程内容:土建、平场、围墙、站房、阻隔防爆撬装加注设备购置安装调试、三防设施配套工程等。
3 、施工工期:120 天第三章施工部署3 . 1 施工指导思想坚持质量第一、安全第一的方针,认真贯彻质量健康安全环境管理体系;遵循施工工艺,采用先进的施工技术和科学管理方法,保证重点,统筹安排,实现均衡、连续施工,合理组织施工,降低工程造价,创建优质工程。
3 . 2 管理目标实现工程“高标准、高质量、高效益、高速度”的管理目标,保证工程质量、施工进度、安全生产、文明施工、环境保护符合相关规定。
日历工期目标:120 天。
质量目标:所有施工项目的质量检验批、分项工程、分部工程验收合格率均达到100%,单位(子单位)工程一次性验收合格。
健康安全环境目标:使全体参建人员的健康得到充分保证,岗前体检率100 % ; 无工伤事故,环保事故为零。
工程保修:工程质量保修1年。
3 . 3 施工组织机构根据建设工程施工备案合同的要求,针对本工程的总体施工组织部署原则,我公司设置了机构完善、制度齐备、责任明确、精干高效的项目管理体系,按项目法组织施工,建立一整套完善的项目管理组织和文件,设立项目管理机构,科学合理的组织协调公司各参建队伍,确保工程按期完工。
3 .4 项目管理组织机构设置项目部设置本着精干、高效、平衡、协调、系统、一专多能的原则,设项目经理一名,项目工程师一名,施工队长二名。
各班组由公司选派精干人员组成,统一组织协调工作。
3 . 5 项目主要人员及职能部门职责项目经理:是施工项目的组织者和领导者,对工程的质量、进度、成本和安全( HSE )负责。
贯彻执行党和国家的政策、法规、法令、上级主管部门和公司的有关管理制度。
严格履行经济合同,保证承包工程任务的全面完成。
搞好项目管理工作,合理安排人力,坚持按劳分配原则,充分调动职工积极性。
推进技术进步和管理现代化,提高工程质量,保障安全生产,坚持文明施工,争取经济效益。
协调项目各部门、各单位的上作关系。
审定项目的质量奖惩制度,审批质量奖惩报告。
审定项目的HSE 奖惩制度,审批HSE 奖惩报告。
负责施工计划的审定和执行,确保按期完成施工任务。
负责项目成本的控制,严厉节约,反对浪费,降低工程成本。
审核项目组织机构和人员组成,审定施工作业队伍。
项目总工程师:执行项目经理的决策和部署。
全面负责项目技术工作,检查、监督各施工单位施工操作规程和工程的质量,组织召开工程技术会议。
组织技术攻关,对施工技术问题全面负责。
组织好有关技术规程、技术标准的贯彻执行。
制定工程质量目标,审核施工组织设计和重点、难点施工方案。
组织质量工作会议,分析和解决各种质量问题。
对违反技术要求、操作规程和各项管理制度者,予以制止、纠正和批准处理决定。
组织竣工资料的编写和整理。
3 . 6 施工组织及任务划分1 、施工组织原则针对本加油站工程的施工特点,在劳动组织上,根据本工程实际工程量和工期计划,合理配置各项资源,组建施工作业机组。
施工作业机组的人员、机具设备配置实行动态管理,既要保证任务按期完成,也要保证连续施工,尽量减少现场高峰人数,避免窝工现象发生。
为此,我们将在保证土建施工进度的前提下,合理配置调遣工艺、电气安装机组,重点安全施工,以保证工程施工全面、有序、协调、连续、快速进行,保证施工与生产同步进行,满足施工计划要求。
2 、施工组织方法为实现合同条件的要求,根据工程量和合同工期安排施工队伍。
本工程计划投入15 人左右的土建施工班组(其中包括模板工、钢筋工、砼工以及装修工), 另外如果工程需要,水电安装或者其他零星工程可从当地随机调配。
根据现场情况,各小组之间实行动态管理,机动协调,相互配合,避免出现窝工现象。
3 、施工组织重点做好全面、细致、有效、充分的施工前期准备工作,除人员培训和设备配置外,提前协调业主和当地政府接通临时用水用电问题以及场地内各种电缆的拆移问题。
采用灵活多样的施工组织,强化项目协调管理,针对实际,采取合理有效的组织方式,确保综合施工进度顺利进行。
加强焊接、防腐质量管理,明确质量保证体系和措施。
加强HSE 管理,制定切实可行的具体措施,并贯彻到人、贯彻到施工全过程。
第四章工程施工方案4 . 1 施工程序施工程序本着“先土建,后工艺”、“先地下、后地上”、“先高空、后地面”、“先里后外”等原则,避免自己给自己设下障碍。
根据具体情况安排各工序衔接,合理安排预制施工,避免盲目抢进度。
在土建施工期间,安装工程可先进行部分工作量预制,待部分土建工程完成后,安装具备施工条件时,安装与土建工程可进行交叉作业。
4 . 2 施工准备工作1 、电源、水源均按建设单位指定位置引入施工现场。
2 、测量原地貌标高及给原地貌图。
3 、平整场地。
4 、修整施工现场内道路,保证道路畅通。
5 、搭设临时用房。
6 、组织各专业、各班组熟悉施工图纸及规范等有关资料,及时解决发现的问题。
4 . 3 清淤施工方案4.3.1、基底处理(1)场地回填应先清除基底上垃圾、草皮、树根,排除坑穴中积水、淤泥和杂物,验收基底标高。
(2)当填方基底为耕植土或松土时,应将基底充分夯实和碾压密实。
(3)当填方遇有水或含水量大的松土时,应采取排水疏干措施,或将淤泥全部换出,抛添石片,填砂砾石,翻松,掺石灰等措施进行处理。
4.3.2、机械填土方法(1)推土机填土:a 填土应由下而上分层铺填,每层虚铺厚度不宜大于30㎝,大坡度推填土,不得居高临下而不分层的一次堆填。
b 推土机运土回填,可采取分堆集中,一次运送方法,分段,距离约为10—50m,以减少运土漏失量。
c 土方堆至填方部位时,应提起一次铲刀,形成堆土,并向前行驶0.5—1.0m,利用推土机后退时将土刮平。
d 采用推土机来回行驶进行碾压,履带应重叠一半。
e 填土程序宜采用纵向铺填程序,从挖土区段至填土区段,以40—60m距离为宜。
(2)铲运机填土:a 铲运机铺土,铺填土区段,长度不宜小于20m,宽度不宜小于8m。
b 铺土应分层进行,每次铺土厚度不大于30—50㎝,每层铺土后,利用空车返回时将土刮平。
c 填土程序一般尽量采取横向或纵向分层卸土,以利行驶时初步压实。
(3)汽车填土:d 自卸汽车为成堆卸土,需配以推土机推土、摊平。
太干时,应洒水湿润后,继续回填,以保证上、下层接合良好。
e用铲运机及运土工具进行压实,铲运机及运土工具的移动须均匀分布于填筑层的全面。
(6)压实排水要求:a 填土层如有地下水或滞水时,应由四周设置排水沟和集水井,将水位降低。
b 已填好的土如遭水浸,应把稀泥铲除后,方能进行下一道工序。
c 填土区应保持一定横坡,或中间稍高两边稍低,以利排水,当天填土,应在当天压实。
4.3.4、填方的质量控制(1)填方施工过程中应检查排水措施、每层填筑厚度、含水量控制和压实程度。
(2)对有密实要求的填方,在夯实或压实之后,要对每层回填土的质量进行检验,一般采用环刀现场取样测定土的干密度,求出土的密实度,符合设计要求后,才能填筑上层。
4 . 4 土建工程施工方案4 . 4 . 1 施工准备落实材料采办计划,根据工程进度安排提出。
编制设备人员进场计划。
4 . 4 . 2 工程测量1 、按工程测量规范及设计要求施工。
2 、建立三级导线精度的平面控制网,利用建筑坐标系统建立施工测量方格控制网作为首控网。
3 、测边时应在成像清晰和气象条件稳定时进行,雨雪和大风天不宜作业,反光镜背景方向有反射物时,应在反光镜后方遮上黑布。
4 、测距过程中,当视线被遮挡出现粗差时,应重新启动测量。
当观测数据超限时,应重测整个测回。
当观测数据出现分群时,应分析原因,采取相应措施重新观测。
5 、水准测量两次观测高差较差超限时应重测,当把重测结果与原测结果分别比较后,较差均不超过限值时,应取三次结果的平均数,内业计算应符合规范要求。
6 、测量必须闭合,经监理及设计等部门验核后方可进入下道工序。
4 . 4 . 3 场地整平土石开挖a.石方开挖方式:履带式液压岩石破碎机b.土方开挖方式: 挖掘机4 . 4 . 4 站房及柱基础1 、基础人工开挖基槽,机械开挖,保证开挖尺寸、标高。
完成后请有关部门进行验槽,采用钎探检验地基承载力是否满足设计要求。
毛石基础的原材料、砂浆标号要符合设计要求。
砌第一层石块时,基底要坐浆。
石块大面向下。
选择比较方正的石块在转角上。
每层石块坐浆砌筑,灰缝厚度宜为20~30mm ,砂浆应饱满。
基础的最上一层石块,宜选择比较大的毛石砌筑。
2 、主体砌筑主体砌筑采用砖的材质、砂浆标号要符合设计要求。
砌筑前做好准备工作,弹线、摆样、立皮数竿。
一砖半厚以上的墙要双面拉线,砌筑采用“三一”砌法,水平和竖缝要保证8~10mm ,水平砂浆饱满度不低于80 %。
留搓及转角应沿墙高每50cm 设2A6 水平拉结筋,每边伸入墙内不少于Im 。
砖墙每天砌筑不应超过1 . 8m , 墙的洞口、预埋件等应正确留出。
墙身采用2cm 厚1 : 2 水泥砂浆内加3 -5 %防水剂防潮层。
3 、钢筋、砼、模板钢筋的材质、砼的原材料,标号要符合要求,钢筋要洁净,铁锈要在使用前清除干净。
