工程计量-第三节-工程量计算规则与方法(三)
- 格式:doc
- 大小:342.50 KB
- 文档页数:10
工程计量计算的规则有哪些自然计量单位是以物体的自然属性来作为计量单位。
如灯箱、镜箱、柜台以个为计量单位,晒衣架、帘子杆、毛巾架以根或套为计量单位等。
物理计量单位是以物体的某种物理属性来作为计量单位。
如墙面抹灰以m2为计量单位,窗帘合、窗帘轨、楼梯扶手、栏杆以m为计量单位等。
正确计算工程量,其意义主要表现在以下几个方面:1、工程计价以工程量为基本依据,因此,工程量计算的准确与否,直接影响工程造价的准确性,以及工程建设的投资控制。
2、工程量是施工企业编制施工作业计划,合理安排施工进度,组织现场劳动力、材料以及机械的重要依据。
3、工程量是施工企业编制工程形象进度统计报表,向工程建设投资方结算工程价款的重要依据。
二、工程量计算的依据1、施工图纸及配套的标准图集施工图纸及配套的标准图集,是工程量计算的基础资料和基本依据。
因为,施工图纸全面反映建筑物(或构筑物)的结构构造、各部位的尺寸及工程做法。
2、预算定额、工程量清单计价规范根据工程计价的方式不同(定额计价或工程量清单计价),计算工程量应选择相应的工程量计算规则,编制施工图预算,应按预算定额及其工程量计算规则算量;若工程招标投标编制工程量清单,应按计价规范附录中的工程量计算规则算量。
3、施工组织设计或施工方案施工图纸主要表现拟建工程的实体项目,分项工程的具体施工方法及措施,应按施工组织设计或施工方案确定。
如计算挖基础土方,施工方法是采用人工开挖,还是采用机械开挖,基坑周围是否需要放坡、预留工作面或做支撑防护等,应以施工组织设计或施工方案为计算依据。
三、工程量计算的方法(一)工程量计算的基本方法工程量计算之前,首先应安排分部工程的计算顺序,然后安排分部工程中各分项工程的计算顺序。
分部分项工程的计算顺序,应根据其相互之间的关联因素确定(见第二章、第二节,合理安排工程量计算顺序)。
同一分项工程中不同部位的工程量计算顺序,是工程量计算的基本方法。
分项工程由同一种类的构件或同一工程做法的项目组成。
第三节工程量计算规则与方法一、土石方工程(编码:0101)(一)土方工程(编码:010101)平整场地、挖一般土方、挖沟槽土方、挖基坑土方项目划分的规定:表土方体积折算系数表注:1.虚方指未经碾压、堆积时间≤1年的土壤。
土壤的不同类型决定了土方工程施工的难易程度、施工方法、功效及工程成本,所以应掌握土壤类别的确定,如土壤类别不能准确划分时,招标人可注明为综合,由投标人根据地勘报告决定报价。
表放坡系数表注:1.沟槽、基坑中土类别不同时,分别按其放坡起点、放坡系数、依不同土类别厚度加权平均计算。
2.计算放坡时,在交接处的重复工程量不予扣除,原槽、坑作基础垫层时,放坡自垫层上表面开始计算。
表基础施工所需工作面宽度计算表注:本表按《全国统一建筑工程预算工程量计算规则》GJDG2-101-95整理。
表管沟施工每侧工作面宽度计算表注:1.本表按《全国统一建筑工程预算工程量计算规则》GJDGz-101-95整理。
2.管道结构宽:有管座的按基础外缘,无管座的按管道外径。
(二)石方工程(编号:010102)(同“土方”,本处省略))(三)回填(编号:010103)回填包括回填方、余方弃置等项目。

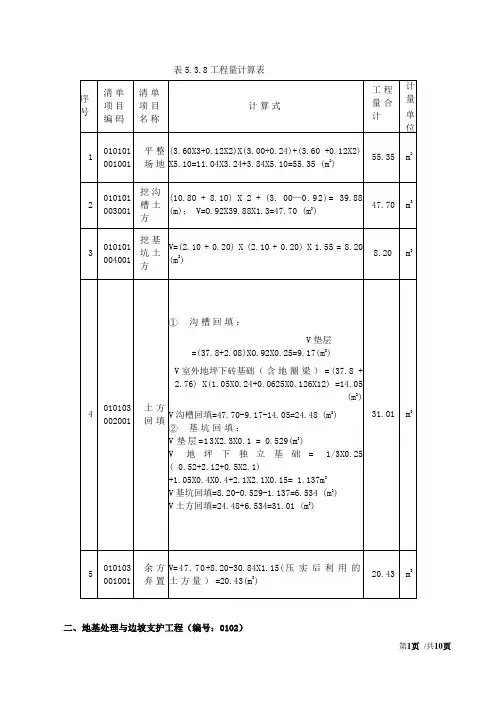

1.回填方:按设计图示尺寸以体积计算2.余方弃置【例】某工程士以下基础施工图见图图,室内外标高差450mm。
基础垫层为非原槽浇筑,垫层支模,混凝土强度等级Cl0;地图梁混凝土强度等级为C20。
砖基础为普通页岩标准砖,水泥砂浆砌筑。
独立柱基及柱为C20混凝土,混凝土及砂浆为现场搅拌。
回填夯实(按表折算)。
土壤类别为三类土。
请根据工程量计算规范确定相关清单项目的工程量。
解:计算结果见表。
表工程量计算表注解:四棱台公式:(1/3)h[S上+S下+√(S上S下)]二、地基处理与边坡支护工程(编号:0102)对无法准确描述的地层情况,可注明由投标人根据岩土工程勘察报告自行决定报价。
项目特征中的“桩长”应包括桩尖,空桩长度=孔深-桩长,孔深为自然地面至设计桩底的深度。
表5.3.8工程量计算表二、地基处理与边坡支护工程(编号:0102)地基处理与边坡支护工程包括地基处理、基坑与边坡支护。
对项目特征中“地层情况”的描述按表5.3.2和表5.3.6的土石划分,并根据岩土工程勘察报告按单位工程各地层所占比例(包括范围值)进行描述或分别列项;对无法准确描述的地层情况,可注明由投标人根据岩土工程勘察报告自行决定报价。
项目特征中的“桩长”应包括桩尖,空桩长度=孔深-桩长,孔深为自然地面至设计桩底的深度。
(一)地基处理(编号:010201)如图5.3.4所示。
在图5.3.4(a)中每个点位所代表的处理范围为A×B(矩形面积),共20个点位,所以处理范围面积为20×A×B;在图5.3.4(b)中,每个点位所代表的处理范围为A×B(菱形面积),共14个点位,所以处理范围面积为14×A×B。
预压地基是指在地基上进行堆载预压或真空预压,或联合使用堆载和真空预压,形成固结压密后的地基。
堆载预压是地基上堆加荷载使地基土固结压密的地基处理方法。
真空预压是通过对覆盖于竖井地基表面的封闭薄膜内抽真空排水使地基土固结压密的地基处理方法。
强夯地基属于夯实地基,即反复将夯锤提到高处使其自由落下,给地基以冲击和振动能量,将地基土密实处理或置换形成密实墩体的地基。
振冲密实是利用振动和压力水使砂层液化,砂颗粒相互挤密,重新排列,空隙减少,提高砂层的承载能力和抗液化能力,又称振冲挤密砂石桩,可分为不加填料和加填料两种。
褥垫层是CFG复合地基中解决地基不均匀的一种方法。
如建筑物一边在岩石地基上,一边在黏土地基上时,采用在岩石地基上加褥垫层(级配砂石)来解决。
(二)基坑与边坡支护(编号:010202)1.地下连续墙【2011真题】根据《房屋建筑与装饰工程工程量计算规范》,地下连续墙的工程量应( )A.按设计图示槽横断面面积乘以槽深以体积计算B.按设计图示尺寸以支护面积计算C.按设计图示以墙中心线长度计算D.按设计图示中心线长乘以厚度乘以槽深以体积计算【答案】D【解析】地下连续墙的工程量按设计图示墙中心线长乘以厚度乘以槽深以体积计算。
表5.3.8工程量计算表二、地基处理与边坡支护工程(编号:0102)地基处理与边坡支护工程包括地基处理、基坑与边坡支护。
对项目特征中“地层情况”的描述按表5.3.2和表5.3.6的土石划分,并根据岩土工程勘察报告按单位工程各地层所占比例(包括范围值)进行描述或分别列项;对无法准确描述的地层情况,可注明由投标人根据岩土工程勘察报告自行决定报价。
项目特征中的“桩长”应包括桩尖,空桩长度=孔深-桩长,孔深为自然地面至设计桩底的深度。
(一)地基处理(编号:010201)如图5.3.4所示。
在图5.3.4(a)中每个点位所代表的处理范围为A×B(矩形面积),共20个点位,所以处理范围面积为20×A×B;在图5.3.4(b)中,每个点位所代表的处理范围为A×B(菱形面积),共14个点位,所以处理范围面积为14×A×B。
预压地基是指在地基上进行堆载预压或真空预压,或联合使用堆载和真空预压,形成固结压密后的地基。
堆载预压是地基上堆加荷载使地基土固结压密的地基处理方法。
真空预压是通过对覆盖于竖井地基表面的封闭薄膜内抽真空排水使地基土固结压密的地基处理方法。
强夯地基属于夯实地基,即反复将夯锤提到高处使其自由落下,给地基以冲击和振动能量,将地基土密实处理或置换形成密实墩体的地基。
振冲密实是利用振动和压力水使砂层液化,砂颗粒相互挤密,重新排列,空隙减少,提高砂层的承载能力和抗液化能力,又称振冲挤密砂石桩,可分为不加填料和加填料两种。
褥垫层是CFG复合地基中解决地基不均匀的一种方法。
如建筑物一边在岩石地基上,一边在黏土地基上时,采用在岩石地基上加褥垫层(级配砂石)来解决。
(二)基坑与边坡支护(编号:010202)1.地下连续墙【2011真题】根据《房屋建筑与装饰工程工程量计算规范》,地下连续墙的工程量应( )A.按设计图示槽横断面面积乘以槽深以体积计算B.按设计图示尺寸以支护面积计算C.按设计图示以墙中心线长度计算D.按设计图示中心线长乘以厚度乘以槽深以体积计算【答案】D【解析】地下连续墙的工程量按设计图示墙中心线长乘以厚度乘以槽深以体积计算。
[转] 有关工程计量计算常用的方法工程计量的意义主要表现在以下几个方面:1、工程计价以工程量为基本依据,因此,工程量计算的正确与否直接影响工程造价的准确性以及工程建设的投资控制。
2、工程量室施工企业编制施工作业计划,合理安排施工进度,组织现场劳动力、材料及机械的重要依据。
3、工程量是施工企业编制工程形象进度统计报表,向工程建设投资方结算工程价款的重要依据。
想要正确计算工程量,就有必要对工程计量有个全面系统地了解。
第一节工程计量概念及计量对象一、工程计量的概念及分类工程计量是指运用一定的划分方法和计算规则进行计算,并以物理计量单位或自然计量单位来表示分部分项工程或项目总体实体数量(各个具体工程的结构构件、配件、装饰、安装等各部分实体的数量)的工作。
自然计量单位以物体的自然属性来作为计量单位,如灯箱、柜台以“个”为计量单位等;物理计量单位是以物体的某种属性来作为计量单位,如墙面抹灰以平方米为计量单位等。
工程计量随建设项目所处的阶段及设计深度的不同,其对应的计量单位、计量方法及精确程度也不同。
由于工程所处的施工阶段不同,工程施工所采用的施工工艺、施工组织方法的不同,在反映工程造价时会有不同类型的工程量,具体可以划分为以下几类:一、设计工程量设计工程量是指可行性研究阶段或初步设计阶段为编制设计概算而根据初步设计图纸计算出的工程量。
它一般由图纸工程量和设计阶段扩大工程量组成。
其中图纸工程量是按设计图纸的几何轮廓尺寸算出的。
设计阶段扩大工程量是考虑设计工作的深度有限,有一定的误差,为留有余地而设置的工程量,它可根据分部分项工程的特点,以图纸工程量乘一定的系数求得。
二、施工超挖工程量在施工过程中,由于生产工艺及产品质量的需要,往往需要进行一定的超挖,如土方工程中的放坡开挖,水利工程中的地基处理等,其施工超挖量的多少与施工方法、施工技术、管理水平及地质条件等因素有关。
三、施工附加量施工附加量是指为完成本项工程而必须增加的工程量。

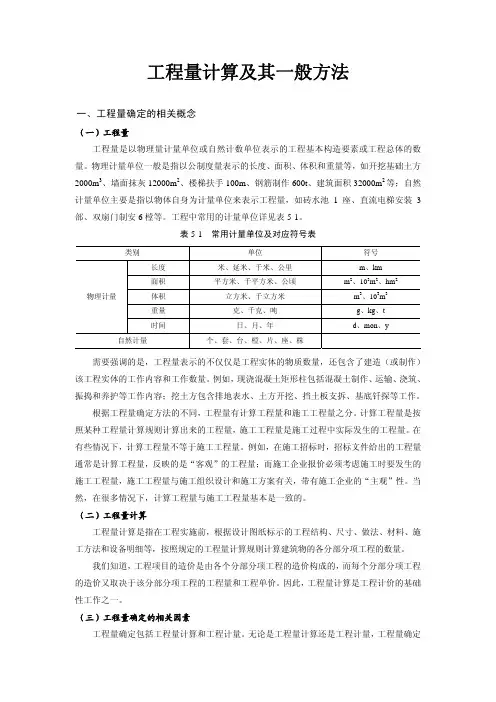

工程量计算及其一般方法一、(一工程量确定的相关概念)工程量工程量是以物理量计量单位或自然计数单位表示的工程基本构造要素或工程总体的数量。
物理计量单位一般是指以公制度量表示的长度、面积、体积和重量等,如开挖基础土方2000m3、墙面抹灰12000m2、楼梯扶手100m、钢筋制作600t、建筑面积32000m2等;自然计量单位主要是指以物体自身为计量单位来表示工程量,如砖水池1座、直流电梯安装3部、双扇门制安6樘等。
工程中常用的计量单位详见表5-1。
表5-1常用计量单位及对应符号表类别单位符号长度米、延米、千米、公里m、km面积平方米、千平方米、公顷m2、103m2、hm2体积立方米、千立方米m3、103m3重量克、千克、吨g、kg、t 物理计量时间日、月、年d、mon、y 自然计量个、套、台、樘、片、座、株需要强调的是,工程量表示的不仅仅是工程实体的物质数量,还包含了建造(或制作)该工程实体的工作内容和工作数量。
例如,现浇混凝土矩形柱包括混凝土制作、运输、浇筑、振捣和养护等工作内容;挖土方包含排地表水、土方开挖、挡土板支拆、基底钎探等工作。
根据工程量确定方法的不同,工程量有计算工程量和施工工程量之分。
计算工程量是按照某种工程量计算规则计算出来的工程量,施工工程量是施工过程中实际发生的工程量。
在有些情况下,计算工程量不等于施工工程量。
例如,在施工招标时,招标文件给出的工程量通常是计算工程量,反映的是“客观”的工程量;而施工企业报价必须考虑施工时要发生的施工工程量,施工工程量与施工组织设计和施工方案有关,带有施工企业的“主观”性。
当然,在很多情况下,计算工程量与施工工程量基本是一致的。
(二(三)工程量计算工程量计算是指在工程实施前,根据设计图纸标示的工程结构、尺寸、做法、材料、施工方法和设备明细等,按照规定的工程量计算规则计算建筑物的各分部分项工程的数量。
我们知道,工程项目的造价是由各个分部分项工程的造价构成的,而每个分部分项工程的造价又取决于该分部分项工程的工程量和工程单价。
(七)现浇混凝土其他构件(编号:010507)(八)后浇带(编号:010508)2007年56.根据《建设工程工程量清单计量规范》,以下关于现浇混凝土工程量计算正确的说法是()。
A.有梁板柱高自柱基上表面至上层楼板上表面B.无梁板柱高自柱基上表面至上层楼板下表面C.框架柱柱高自柱基上表面至上层楼板上表面D.构造柱柱高自柱基上表面至顶层楼板下表面【答案】A2007年考题79.根据《建设工程工程量清单计量规范》,以下关于工程量计算正确的说法是()。
A.现浇混凝土整体楼梯按设计图示的水平投影面积计算,包括休息平台、平台梁、斜梁和连接梁B.散水、坡道按设计图示尺寸以面积计算,不扣除单个面积在0.3m2以内的孔洞面积C.电缆沟、地沟和后浇带均按设计图示尺寸以长度计算D.混凝土台阶按设计图示尺寸以体积计算E.混凝土压顶按设计图示尺寸以体积计算【答案】A,B,E【2010考题】78.根据<<设工程工程量清单计价规范>>,有关分项工程工程量的计算,正确的有()。
A.预制混凝土楼梯按设计图示尺寸以体积计算B.灰土挤密桩按设计图示尺寸以桩长(包括桩尖)计算C.石材勒脚按设计图示尺寸以面积计算D.保温隔热墙按设计图示尺寸以面积计算E.砖地沟按设计图示尺寸以面积计算【答案】ABD【以下为预制构件,都可以用m3,数量,计算,其他预制构件中可以用m2为单位】(九)预制混凝土柱(编号:010509)(十)预制混凝土梁(编号:010510)(十一)预制混凝土屋架(编号:010511)(十二)预制混凝土板(编号:010512)(十三)预制混凝土楼梯(编号:010513)(十四)其他预制构件(编号:010514)(十五)钢筋工程(编号:010515)【2010考题】54.根据《建设工程工程量清单计量规范》,后张法预应力低合金钢筋长度的计算,正确的是()。
A .两端采用螺杆锚具时,钢筋长度按孔道长度计算B .采用后张混凝土自锚时,钢筋长度按孔道长度增加0.35m 计算C .两端采用帮条锚具时,钢筋长度按孔道长度增加0.15m 计算D .采用JM 型锚具,孔道长度在20m 以内时,钢筋长度增加1.80m 计算【答案】B(6)钢筋工程量计算的基本方法:1)纵向钢筋图示长度的计算。

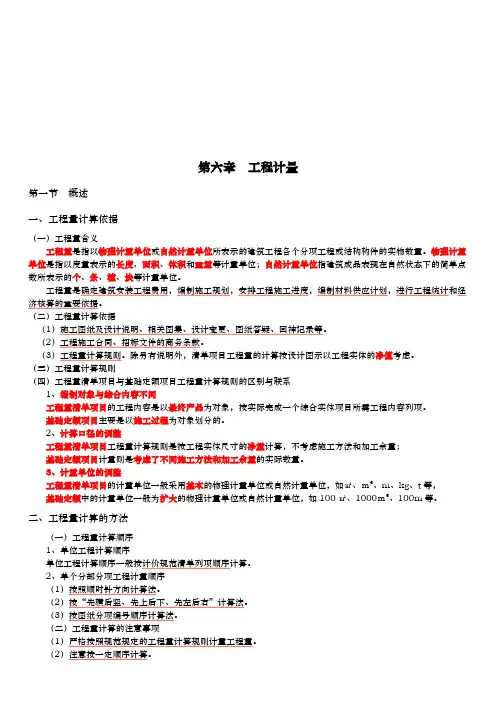

第六章工程计量第一节概述一、工程量计算依据(一)工程量含义工程量是指以物理计量单位或自然计量单位所表示的建筑工程各个分项工程或结构构件的实物数量。
物理计量单位是指以度量表示的长度、面积、体积和重量等计量单位;自然计量单位指建筑成品表现在自然状态下的简单点数所表示的个、条、樘、块等计量单位。
工程量是确定建筑安装工程费用,编制施工规划,安排工程施工进度,编制材料供应计划,进行工程统计和经济核算的重要依据。
(二)工程量计算依据(1)施工图纸及设计说明、相关图集、设计变更、图纸答疑、回神记录等。
(2)工程施工合同、招标文件的商务条款。
(3)工程量计算规则。
除另有说明外,清单项目工程量的计算按设计图示以工程实体的净值考虑。
(三)工程量计算规则(四)工程量清单项目与基础定额项目工程量计算规则的区别与联系1、编制对象与综合内容不同工程量清单项目的工程内容是以最终产品为对象,按实际完成一个综合实体项目所需工程内容列项。
基础定额项目主要是以施工过程为对象划分的。
2、计算口径的调整工程量清单项目工程量计算规则是按工程实体尺寸的净量计算,不考虑施工方法和加工余量;基础定额项目计量则是考虑了不同施工方法和加工余量的实际数量。
3、计量单位的调整工程量清单项目的计量单位一般采用基本的物理计量单位或自然计量单位,如㎡、m3、m、kg、t等,基础定额中的计量单位一般为扩大的物理计量单位或自然计量单位,如100㎡、1000m3、100m等。
二、工程量计算的方法(一)工程量计算顺序1、单位工程计算顺序单位工程计算顺序一般按计价规范清单列项顺序计算。
2、单个分部分项工程计量顺序(1)按照顺时针方向计算法。
(2)按“先横后竖、先上后下、先左后右”计算法。
(3)按图纸分项编号顺序计算法。
(二)工程量计算的注意事项(1)严格按照规范规定的工程量计算规则计量工程量。
(2)注意按一定顺序计算。
(3)工程量计量单位必须与清单计价规范中规定的计量单位相一致。
建筑工程预算工程量计算规则1. 引言建筑工程预算是确定建筑工程造价的一项重要工作。
其中,工程量计算是建筑工程预算编制的基础。
本文将介绍建筑工程预算中的工程量计算规则,包括工程量的划分方法、计算公式及其应用。
2. 工程量划分方法建筑工程量的划分方法根据不同的建筑部位和材料特点进行划分,常用的划分方法包括按照功能划分、按照部位划分和按照材料划分。
2.1 按照功能划分按照功能划分是将建筑工程按照其功能进行划分,适用于建设项目较为复杂或功能需求较为明确的情况。
常见的功能划分包括结构工程量、建筑装饰工程量、给排水工程量等。
2.2 按照部位划分按照部位划分是将建筑工程按照其不同部位进行划分,适用于建筑结构相对简单或需要对某一特定部位进行详细计算的情况。
常见的部位划分包括地基工程量、墙体工程量、屋面工程量等。
2.3 按照材料划分按照材料划分是将建筑工程按照其所使用的材料进行划分,适用于需要对材料的消耗进行详细计算的情况。
常见的材料划分包括水泥工程量、钢筋工程量、砖工程量等。
3. 工程量计算公式及应用工程量计算公式是根据建筑工程的具体情况和要求,通过对相关参数进行综合计算得出的结果。
常用的工程量计算公式包括单体工程量计算公式、总工程量计算公式和明细工程量计算公式。
单体工程量计算公式是指对建筑工程的每个单体进行量化计算的公式。
根据具体的部位、材料、形状等因素,可以采用不同的计算方法和公式。
常见的单体工程量计算公式包括单体墙体工程量计算公式、单体屋面工程量计算公式等。
3.2 总工程量计算公式总工程量计算公式是指对整个建筑工程的总量进行计算的公式。
根据工程量的划分方法和计算要求,可以采用不同的计算方法和公式。
常见的总工程量计算公式包括总建筑面积计算公式、总土方工程量计算公式等。
明细工程量计算公式是对工程量的细节进行计算的公式。
根据工程的具体要求和细节特点,可以采用不同的计算方法和公式。
常见的明细工程量计算公式包括砂浆用量计算公式、钢筋用量计算公式等。

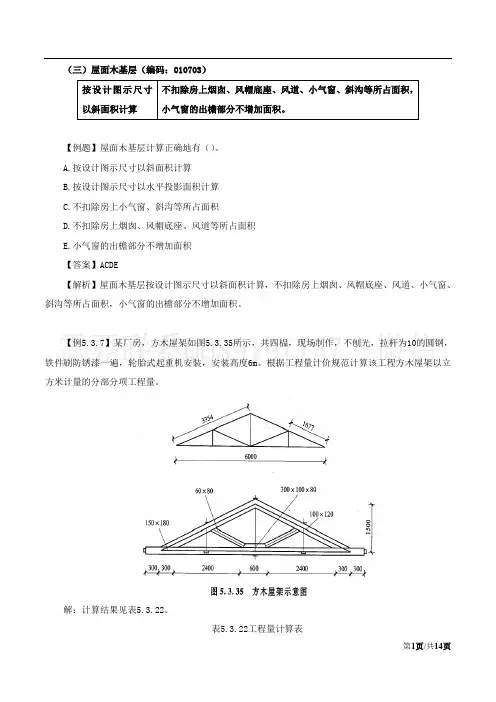

(三)屋面木基层(编码:010703)【例题】屋面木基层计算正确地有()。
A.按设计图示尺寸以斜面积计算B.按设计图示尺寸以水平投影面积计算C.不扣除房上小气窗、斜沟等所占面积D.不扣除房上烟囱、风帽底座、风道等所占面积E.小气窗的出檐部分不增加面积【答案】ACDE【解析】屋面木基层按设计图示尺寸以斜面积计算,不扣除房上烟囱、风帽底座、风道、小气窗、斜沟等所占面积,小气窗的出檐部分不增加面积。
【例5.3.7】某厂房,方木屋架如图5.3.35所示,共四榀,现场制作,不刨光,拉杆为10的圆钢,铁件刷防锈漆一遍,轮胎式起重机安装,安装高度6m 。
根据工程量计价规范计算该工程方木屋架以立方米计量的分部分项工程量。
解:计算结果见表5.3.22。
表5.3.22工程量计算表八、门窗工程(编码:0108)(二)金属门(编码:010802)(四)厂库房大门、特种门(编码:010804)(五)其他门(编码:010805)(六)木窗(编码:010806)(七)金属窗(编码:010807)(八)门窗套(编码:010808)(九)窗台板(编码:010809)(十)窗帘、窗帘盒、窗帘轨(编码:010810)【2011真题】根据《房屋建筑与装饰工程工程量计算规范》,门窗工程的工程量计算正确的是()。
A.金属防火窗按设计图示尺寸以窗净面积计算B.金属窗套按设计图示尺寸以展开面积计算C.铝合金窗帘盒按设计图示尺寸以展开面积计算D.金属窗帘轨按设计图示尺寸数量计算【答案】B【解析】A错误,金属防火窗按设计图示洞口尺寸以面积计算。
C、D错误,铝合金窗帘盒、窗帘轨按设计图示尺寸以长度计算。
九、屋面及防水工程(编码:0109)(一)瓦、型材屋面及其他屋面(编码:010901)(二)屋面防水及其他(编码:010902)【2011真题】根据《房屋建筑与装饰工程工程量计算规范》,屋面及防水工程中变形缝的工程量应()。
A.按设计图示尺寸以面积计算B.按设计图示尺寸以体积计算C.按图示以长度计算D.不计算【答案】C【解析】屋面及防水工程中变形缝的工程量应按图示以长度计算。
工程计量方法一、基础挖土1、挖沟槽:V=(垫层边长+工作面)×挖土深度×沟槽长度+放坡增量(1)挖土深度:①室外设计地坪标高与自然地坪标高在±0.3m以内,挖土深度从基础垫层下表面算至室外设计地坪标高;②室外设计地坪标高与自然地坪标高在±0.3m以外,挖土深度从基础垫层下表面算至自然设计地坪标高。
(2)沟槽长度:外墙按中心线长度、内墙按净长线计算(3)放坡增量:沟槽长度×挖土深度×系数(附表二 P7)2、挖土方、基坑:V=(垫层边长+工作面)×(垫层边长+工作面)×挖土深度+放坡增量(1)放坡增量:(垫层尺寸+工作面)×边数×挖土深度×系数(附表二 P7)二、基础1、各类混凝土基础的区分(1)满堂基础:分为板式满堂基础和带式满堂基础,(图10-25 a、c、d)。
(2)带形基础(3)独立基础1、独立基础和条形基础(1)独立基础:V=a’× b’×厚度+棱台体积(2)条形基础:V=断面面积×沟槽长度(1)砖基础断面计算砖基础多为大放脚形式,大放脚有等高与不等高两种。
等高大放脚是以墙厚为基础,每挑宽1/4砖,挑出砖厚为2皮砖。
不等高大放脚,每挑宽1/4砖,挑出砖厚为1皮与2皮相间(见图10-18)。
基础断面计算如下:(见图10-19)砖基断面面积=标准厚墙基面积+大放脚增加面积或砖基断面面积=标准墙厚×(砖基础深+大放脚折加高度)混凝土工程量计算规则一、现浇混凝土工程量计算规则混凝土工程量除另有规定者外,均按图示尺寸实体体积以m3计算。
不扣除构件内钢筋、预埋铁件及墙、板中0.3㎡内的孔洞所占体积。
1、基础(1)有肋带形混凝土基础,其肋高与肋宽之比在4:1以内的按有肋带形基础计算。
超过4:1时,其基础底按板式基础计算,以上部分按墙计算。
(2)箱式满堂基础应分别按无梁式满堂基础、柱、墙、梁、板有关规定计算,套相应定额项目。
一、工程量的含义:工程量是指按照事先约定的工程量计算规则计算所得的、以物理计量单位或自然计量单位所表示的建筑工程各个分部分项工程或结构构件的数量。
(物理计量单位是指以度量表示的长度、面积、体积和重量等单位;自然计量单位是指以客观存在的自然实体表示的个、套、樘、块、组等单位。
工程计量单位有基本计量单位和扩大计量单位,基本计量单位如m、m2、m3、kg、个等,扩大计量单位如10m、100m2、1000m3、10个等。
工程量清单一般采用基本计量单位,预算定额常采用扩大计量单位,应用时一定要注意单位换算)工程量计算力求准确,它是编制工程量清单、确定建筑工程直接费、编制施工组织设计、编制材料供应计划、进行统计工作和实现经济核算的重要依据。
二、工程计量的内容:工程计量是工程量清单编制的主要工作内容之一,同时也是工程计价的基本数据和主要依据。
计量正确与否,直接影响到清单编制的质量和工程造价的正确性。
工程计量包括以下三个方面的内容:(1)工程量清单项目的工程计量清单项目的工程计量是依据《计价规则》中的计算规则,对清单项目确定其工程数量和单位的过程。
是招标文件的组成部分,由招标人或招标代理机构编制。
(2)预算定额项目的工程计量预算定额项目的工程计量是编制施工图预算的基础,也是清单计价模式下综合单价组价的基础。
(主要是企业定额还没有形成,暂且用预算定额充当)(3)建筑面积计算三、工程量计算的一般要求1、必须按图纸计算工程量计算时,应严格按照图纸所标注的尺寸进行计算,不得任意加大或缩小、任意增加或减少,以免影响工程量计算的准确性。
图纸中的项目要认真反复清查,不得漏项和重复计算。
2、必须按工程量计算规则进行计算工程量计算规则是计算和确定各项消耗指标的基本依据,也是工程量计算的准绳。
例如;1.5砖墙的厚度,无论图纸怎么标注或称呼,都应以计算规则规定的365mm进行计算(见《计价规则》P51 说明2)。
3、必须口径一致施工图列出的工程项目(工程项目所包括的内容和范围)必须与计量规则中规定的相应工程项目相一致。
第三章建设工程计价笔记1、建设工程费用项目组成及计算规则山东省规范讲解:2、建设工程费用项目组成:建设工程费按费用构成要素划分:由人工费、材料费(设备费)、施工机具使用费、企业管理费、利润、规费和税金组成。
建设工程费按工程造价形成划分:由分部分项工程费、措施项目费、其他项目费、规费、税金组成。
2019年1月1日起,新开工的项目“社会保险费”由建设单位按定额费率直接向施工企业支付。
社会保险费应当足额计取,不得作为竞争性费用。
规费中的建设项目工伤保险,在工程开工前向社会保险经办机构交纳,应在建设项目所在地参保,编制招标控制价、投标报价时,应包括社会保险费和建设项目工伤保险。
编制竣工结算时,若已按规定交纳社会保险费和建设项目工伤保险,该费用仅作为计税基础,结算时不包括该费用;若未交纳社会保险费和建设项目工伤保险,结算时应包括该费用。
按建设项目参加工伤保险的,建设项目确定中标企业后,建设单位在项目开工前将工伤保险费一次性拨付给总承包单位,由总承包单位为该建设项目使用的所有职工统一办理工伤保险参保登记和缴费手续。
建设单位在办理施工手续时,应当提交建设项目工伤保险参保证明,作为保证工程安全施工的具体措施之一。
安全施工措施未落实的项目,住房城乡建设主管部门不予核发施工许可证。
税金是指国家说法规定应计入建筑安装工程造价内的增值税。
其中甲供材料、甲供设备不作为计税基础。
3、山东省建设工程费用项目组成及计算规则规定的费用计算程序:规费项目清单中增设建设项目工伤保险。
山东省建筑安装工程费用规费项目中暂列环境保护税,同时增加优质优价费。
计算基础JD1是分部分项工程的省价人工费之和,用于计算总价措施项目费;计算基础JD2是单价措施项目的省价人工费+总价措施费中的省价人工费之和。
企业管理费=(JD1+JD2)*管理费费率利润=(JD1+JD2)*利润率安全文明施工费、社会保险费、优质优价费是由分部分项工程费、措施项目费、其它项目费、企业管理费、利润之和乘以相应的费率计算住房公积金、环境保护税、建设项目工伤保险是由所在区市相关规定计算如果在工程中有甲方供材发生,则甲方供材不参与税金计算,工程费用合计如果作为甲乙双方合同价款结算时应该减去甲供材、甲供设备的除税价:如果工程费用合计作为整个单位工程的建设工程费的话,应该再加上甲供材、甲供设备的进项税。
(七)现浇混凝土其他构件(编号:010507)(八)后浇带(编号:010508)2007年56.根据《建设工程工程量清单计量规范》,以下关于现浇混凝土工程量计算正确的说法是()。
A.有梁板柱高自柱基上表面至上层楼板上表面B.无梁板柱高自柱基上表面至上层楼板下表面C.框架柱柱高自柱基上表面至上层楼板上表面D.构造柱柱高自柱基上表面至顶层楼板下表面【答案】A2007年考题79.根据《建设工程工程量清单计量规范》,以下关于工程量计算正确的说法是()。
A.现浇混凝土整体楼梯按设计图示的水平投影面积计算,包括休息平台、平台梁、斜梁和连接梁B.散水、坡道按设计图示尺寸以面积计算,不扣除单个面积在0.3m2以内的孔洞面积C.电缆沟、地沟和后浇带均按设计图示尺寸以长度计算D.混凝土台阶按设计图示尺寸以体积计算E.混凝土压顶按设计图示尺寸以体积计算【答案】A,B,E【2010考题】78.根据<<设工程工程量清单计价规范>>,有关分项工程工程量的计算,正确的有()。
A.预制混凝土楼梯按设计图示尺寸以体积计算B.灰土挤密桩按设计图示尺寸以桩长(包括桩尖)计算C.石材勒脚按设计图示尺寸以面积计算D.保温隔热墙按设计图示尺寸以面积计算E.砖地沟按设计图示尺寸以面积计算【答案】ABD【以下为预制构件,都可以用m3,数量,计算,其他预制构件中可以用m2为单位】(九)预制混凝土柱(编号:010509)(十)预制混凝土梁(编号:010510)(十一)预制混凝土屋架(编号:010511)(十二)预制混凝土板(编号:010512)(十三)预制混凝土楼梯(编号:010513)(十四)其他预制构件(编号:010514)(十五)钢筋工程(编号:010515)。
工程量计算规则1.铝合金门窗制作及安装、成品门窗安装、彩板钢门窗、塑钢门窗安装均按设计门窗洞口面积计算。
2.彩板钢门窗附框安装按延长米计算。
3.阳台封闭工程量按设计尺寸展开面积以平方米计算。
4.纱窗扇工程量按扇外围尺寸以平方米计算。
5.卷闸门窗以平方米计算。
在计算工程量时,如卷闸安装在门窗洞口内侧按洞口面积计算,高度增加600毫米;若卷闸安装在门窗洞口外侧时,其宽度按设计规定计算,高度按洞高增加600毫米。
6.卷闸箱工程量按展开面积计算;卷闸电动装置按套计算,小门安装以个计算。
7.橱窗按窗框正立面垂直投影面积计算。
8.感应门装置按套计算。
定额人工费中已包括安装及调试费用。
9.窗帘轨按设计规格按延长米计算。
10.木质装饰门扇工程量按扇外围尺寸以平方米计算。
11.全玻落地窗工程量按封边外围尺寸以平方米计算;玻璃肋按肋的面积以平方米计算。
12.全玻无框门工程量按设计洞口面积以平方米计算。
13.钢制防盗门窗安装工程量,按展开面积,以平方米计算。
14.无框门钢架以吨计算;基层及面层按展开面积以平方米计算。
1.装饰线条以成品安装为准。
木质线条、压条如在现场制作时,每100米增加2.5个工日;木材按净断面增加刨光损耗20%。
2.在木基层天棚上钉压条、装饰线条者,其人工乘以系数1.34;在轻钢龙骨板面上安装压条、装饰线条者,其人工乘以系数1.68;木装饰线条做图案者,人工乘以系数1.8。
3.门窗贴脸与门窗套材质不同分别安装时,贴脸按相应装饰线条定额执行。
4.装饰线条均不包括油漆,油漆时按相应项目另行计算。
5.线条安装,定额中已包括3.6米以下搭、拆简易脚手架。
工程量计算规则1.装饰线条安装工程量按线条中心线以延长米计算。
2.门窗贴脸带450割角者,可按线条外边线延长米计算工程量计算规则一、木装饰1.门窗套按设计尺寸展开面积以平方米计算。
2.窗帘盒按设计尺寸以延长米计算。
3.窗帘轨分为单轨、双轨、三轨以延长米计算。
第五章工程计量第一节工程计量的基本原理与方法一、工程计量的有关概念(一)工程计量的含义工程量计算是工程计价活动的重要环节,是指建设工程项目以工程设计图纸、施工组织设计或施工方案及有关技术经济文件为依据,按照相关工程国家标准的计算规则、计量单位等规定,进行工程数量的计算活动,在工程建设中简称工程计量。
由于工程计价的多阶段性和多次性,工程计量也具有多阶段性和多次性。
工程计量不仅包括招标阶段工程量清单编制中工程量的计算,也包括投标报价以及合同履约阶段的变更、索赔、支付和结算中工程量的计算和确认。
工程计量工作在不同计价过程中有不同的具体内容,如在招标阶段主要依据施工图纸和工程量计算规则确定拟完分部分项工程项目和措施项目的工程数量;在施工阶段主要根据合同约定、施工图纸及工程量计算规则对已完成工程量进行计算和确认。
(二)工程量的含义工程量是工程计量的结果,是指按一定规则并以物理计量单位或自然计量单位所表示的建设工程各分部分项工程、措施项目或结构构件的数量。
物理计量单位是指以公制度量表示的长度、面积、体积和重量等计量单位。
如预制钢筋混凝土方桩以“米”为计量单位,墙面抹灰以“平方米”为计量单位,混凝土以“立方米”为计量单位等。
自然计量单位指建筑成品表现在自然状态下的简单点数所表示的个、条、樘、块等计量单位。
如门窗工程可以以“樘”为计量单位;桩基工程可以以“根”为计量单位等。
准确计算工程量是工程计价活动中最基本的工作,一般来说工程量有以下作用:(1)工程量是确定建筑安装工程造价的重要依据。
只有准确计算工程量,才能正确计算工程相关费用,合理确定工程造价。
(2)工程量是承包方生产经营管理的重要依据。
工程量是编制项目管理规划,安排工程施工进度,编制材料供应计划,进行工料分析,编制人工、材料、机具台班需要量,进行工程统计和经济核算的重要依据。
也是编制工程形象进度统计报表,向工程建设发包方结算工程价款的重要依据。
(3)工程量是发包方管理工程建设的重要依据。
表5.3.8工程量计算表
二、地基处理与边坡支护工程(编号:0102)
地基处理与边坡支护工程包括地基处理、基坑与边坡支护。
对项目特征中“地层情况”的描述按表5.3.2和表5.3.6的土石划分,并根据岩土工程勘察报告按单位工程各地层所占比例(包括范围值)进行描述或分别列项;对无法准确描述的地层情况,可注明由投标人根据岩土工程勘察报告自行决定报价。
项目特征中的“桩长”应包括桩尖,空桩长度=孔深-桩长,孔深为自然地面至设计桩底的深度。
(一)地基处理(编号:010201)
如图5.3.4所示。
在图5.3.4(a)中每个点位所代表的处理范围为A×B(矩形面积),共20个点位,所以处理范围面积为20×A×B;在图5.3.4(b)中,每个点位所代表的处理范围为A×B(菱形面积),共14个点位,所以处理范围面积为14×A×B。
预压地基是指在地基上进行堆载预压或真空预压,或联合使用堆载和真空预压,形成固结压密后的地基。
堆载预压是地基上堆加荷载使地基土固结压密的地基处理方法。
真空预压是通过对覆盖于竖井地基表面的封闭薄膜内抽真空排水使地基土固结压密的地基处理方法。
强夯地基属于夯实地基,即反复将夯锤提到高处使其自由落下,给地基以冲击和振动能量,将地基土密实处理或置换形成密实墩体的地基。
振冲密实是利用振动和压力水使砂层液化,砂颗粒相互挤密,重新排列,空隙减少,提高砂层的承载能力和抗液化能力,又称振冲挤密砂石桩,可分为不加填料和加填料两种。
褥垫层是CFG复合地基中解决地基不均匀的一种方法。
如建筑物一边在岩石地基上,一边在黏土地基上时,采用在岩石地基上加褥垫层(级配砂石)来解决。
(二)基坑与边坡支护(编号:010202)
1.地下连续墙
【2011真题】根据《房屋建筑与装饰工程工程量计算规范》,地下连续墙的工程量应( )
A.按设计图示槽横断面面积乘以槽深以体积计算
B.按设计图示尺寸以支护面积计算
C.按设计图示以墙中心线长度计算
D.按设计图示中心线长乘以厚度乘以槽深以体积计算
【答案】D
【解析】地下连续墙的工程量按设计图示墙中心线长乘以厚度乘以槽深以体积计算。
2.咬合灌注桩
以米计量,按设计图示尺寸以桩长计算;以根计量,按设计图示数量计算。
所谓咬合桩是指在桩与桩之间形成相互咬合排列的一种基坑围护结构。
桩的排列方式为一条不配筋并采用超缓凝素混凝土桩(A 桩)和一条钢筋混凝土桩(B 桩)间隔布置。
施工时,先施工A 桩,后施工B 桩,在A 桩混凝土初凝之前完成B 桩的施工。
A 桩、B 桩均采用全套管钻机施工,切割掉相邻A 桩相交部分的混凝土,从而实现咬合。
6.锚杆(锚索)、土钉
在清单列项时要正确区分锚杆项目和土钉项目。
①土钉是被动受力,即土体发生一定变形后,土钉才受力,从而阻止土体的继续变形;锚杆是主动受力,通过拉力杆将表层不稳定岩土体的荷载传递至岩土体深部稳定位置,从而实现被加固岩土体的稳定。
②土钉是全长受力,受力方向分为两部分,潜在滑裂面把土钉分为两部分,前半部分受力方向指向潜在滑裂面方向,后半部分受力方向背向潜在的滑裂面方向;锚杆则是前半部分为自由端,后半部分为受力段,所以有时候在锚杆的前半部分不充填砂浆。
③土钉一般不施加,而锚杆一般施加预应力。
【例5.3.2】某别墅工厂基底为可塑黏土(三类土),采用水泥粉煤灰碎石柱(CFG桩)进行地基处理,桩径400mm,桩体强度等级C20,根数52根,设计长度10m,桩端进入硬塑性黏土不少于1.5m,
桩顶在地面以下1.5~2.Om,CFG桩采用振动沉管灌注桩施工,桩顶采用200mm厚人工级配砂石(砂:碎石=3:7,最大粒径30mm)作为褥垫层,如图5.3.5和图5.3.6所示。
请根据工程量计算规范计算CFG 桩、褥垫层及截桩头工程量。
图5.3.6CFG桩详图
解:计算结果见表5.3.9。
表5.3.9工程量计算表
三、桩基础工程(编号:0103)
基础工程的包括打桩、灌注桩。
项目特征中涉及“地层情况”和“桩长”的,地层情况和桩长描述与“地基处理与边坡支护工程”一致;项目特征中涉及“桩截面、混凝土强度等级、桩类型等”可直接用标准图代号或设计桩型进行描述。
(一)打桩(编号:010301)
(二)灌注桩(编号:010302)
混凝土灌注桩的钢筋笼制作、安装,按混凝土与钢筋混凝土工程中相关项目编码列项。
泥浆护壁成孔灌注桩是指在泥浆护壁条件下成孔,采用水下灌注混凝土的桩。
其成孔方法包括冲击钻成孔、冲抓锥成孔、回旋钻成孔、潜水钻成孔、泥浆护壁的旋挖成孔等;沉管灌注桩的沉管方法包括锤击沉管法、振动沉管法、振动冲击沉管法、内夯沉管法等;干作业成孔灌注桩是指不用泥浆护壁和套管护壁的情况下,用钻机成孔后,下钢筋笼,灌注混凝土的桩,适用于地下水位以上的土层使用。
其成孔方法包括螺旋钻成孔、螺旋钻成孔扩底、干作业的旋挖成孔等。
【例5.3.3】某工程采用人工挖孔桩基础,尺寸如图5.3.7所示,共10根,强度等级为C25,桩芯采用商品混凝土,强度等级为C25。
地层自上而下:卵石层(四类土)厚5~7m,强风化泥岩(极软岩)厚3~5m,以下为中风化泥岩(软岩)。
请根据工程量计算规范计算挖孔桩土方、人工挖孔灌注桩的工程量。
表5.3.10工程量计算表。
