检验批划分及验收计划方案(房建工程)楼、门岗及地下室主体工程是本工程的主体部分。
其中,1#楼-3#楼为住宅楼,5#楼-9#楼为商业楼,门岗及地下室为公共设施。
本工程总建筑面积约为8.5万平方米,地上建筑面积约为6.3万平方米,地下建筑面积约为2.2万平方米。
三、建筑工程分部工程、分项工程检验批划分1、1#楼-3#楼1)地基基础工程按照《建筑地基基础工程施工质量验收规范》GB-2002的要求,将地基基础工程划分为以下检验批:①地基基础开挖、填筑及回填验收;②基础桩基础验收;③地下室地面、墙面、顶板及楼板验收;④地下室防水层及排水系统验收;⑤地下室通风、照明及消防验收。
2)主体结构工程按照《混凝土结构工程施工质量验收规范》GB-2015的要求,将主体结构工程划分为以下检验批:①基础混凝土浇筑验收;②基础钢筋工程验收;③柱、梁混凝土浇筑验收;④柱、梁钢筋工程验收;⑤楼板混凝土浇筑验收;⑥楼板钢筋工程验收;⑦砌体验收;⑧防水验收。
3)建筑装饰工程按照《建筑装饰装修工程质量验收规范》(GB-2001)的要求,将建筑装饰工程划分为以下检验批:①内墙、外墙抹灰验收;②吊顶验收;③门窗验收;④地面验收;⑤卫生间验收;⑥涂料验收;⑦石材、瓷砖验收;⑧木工验收。
2、5#楼-9#楼1)地基基础工程按照《建筑地基基础工程施工质量验收规范》GB-2002的要求,将地基基础工程划分为以下检验批:①地基基础开挖、填筑及回填验收;②基础桩基础验收;③地下室地面、墙面、顶板及楼板验收;④地下室防水层及排水系统验收;⑤地下室通风、照明及消防验收。
2)主体结构工程按照《混凝土结构工程施工质量验收规范》GB-2015的要求,将主体结构工程划分为以下检验批:①基础混凝土浇筑验收;②基础钢筋工程验收;③柱、梁混凝土浇筑验收;④柱、梁钢筋工程验收;⑤楼板混凝土浇筑验收;⑥楼板钢筋工程验收;⑦砌体验收;⑧防水验收。
3)建筑装饰工程按照《建筑装饰装修工程质量验收规范》(GB-2001)的要求,将建筑装饰工程划分为以下检验批:①内墙、外墙抹灰验收;②吊顶验收;③门窗验收;④地面验收;⑤卫生间验收;⑥涂料验收;⑦石材、瓷砖验收;⑧木工验收。
丰县经济界发区用货河安置小区检验批刻2、方嗓施工单位:某某煌慧建设总承包公司第二分公检验批划分方案1、编制依据1.1、编制说明本施工方案是为了指导丰县经济开发区月牙河安置小区工程的施工与管理,确保优质、高效、安全、文明地完成该工程的建设任务。
在施工过程中,根据工程进度及图纸变更、现场具体情况等做为对施工方案的补充和调整。
1.2编制依据1.2.1丰县经济开发区月牙河安置小区工程目前已到的工程图纸。
12.2地勘报告。

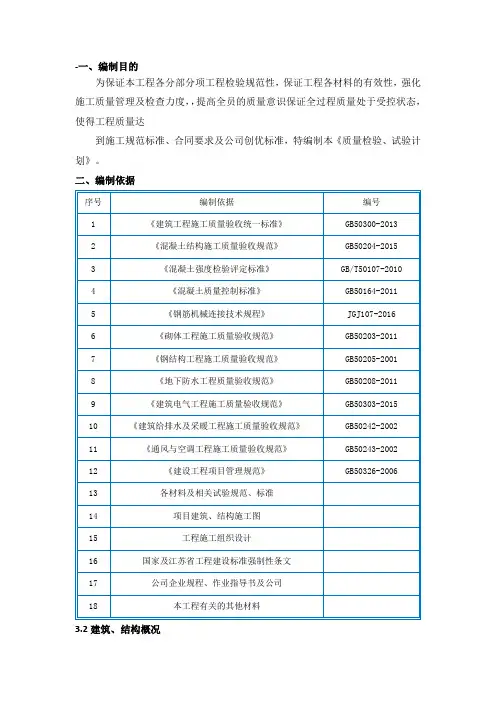

1.2.3《建筑工程施工质量验收统一标准》GB50300-20011.2.4《混凝土结构施工质量验收规范》GB50204-20021.2.5《混凝土质量控制标准》GB50164-921.2.6《砌体工程施工质量验收规范》GB50203-20021.2.7《建筑电气工程施工质量验收规范》GB50303-20021.2.8《建筑给水排水及采暖工程施工质量验收规范》GB50242-20021.2.9《通风与空调工程施工质量验收规范》GB50243-20021.2.10《建筑地面工程施工质量验收规范》GB50209-20021.2.11《地下工程防水技术规范》GB50108—202*1.2.12《地下防水工程质量验收规范》GB50208-20021.2.13《建筑装饰装修工程质量验收规范》GB50210-20011.2.14《建筑施工安全检查标准》JGJ59-991.2.15《建设工程项目管理规范》GB50326-20011.2.16国家及某某省工程建设标准强制性条文。
1.2.17我公司企业规程、作业指导书及公司整合型管理体系文件和管理手册。
1.2.18与工程有关的其它资料。
2.工程概况2.1工程概况9#楼工程为主体二十二层,地下室一层的高层住宅楼;剪力墙结构,建筑高度为64.950米;地上建筑面积为11749.O平米(含一半阳台),地下室建筑面积为499.7平米,总建筑面积为12248.7米。
检验批划分及验收计划方案目录一、概述 (3)二、检验批划分原则 (3)2.1 划分依据 (4)2.2 划分方法 (5)2.3 划分示例 (6)三、检验批验收流程 (7)3.1 验收准备 (8)3.2 验收项目 (9)3.3 验收方法 (10)3.4 验收标准 (11)3.5 验收结果处理 (12)四、抽样检验方案 (13)4.1 抽样计划 (14)4.3 抽样数量 (16)4.4 抽样检验流程 (17)五、检验批验收质量控制措施 (18)5.1 质量控制流程 (20)5.2 质量控制方法 (21)5.3 质量控制标准 (22)5.4 质量控制记录 (23)六、验收人员培训与职责 (24)6.1 培训内容 (25)6.2 培训方式 (25)6.3 培训效果评估 (27)6.4 各级职责 (27)七、验收工具与设备 (29)7.1 工具选择 (30)7.3 工具与设备使用维护 (32)八、验收过程中的沟通与协调 (33)8.1 沟通机制 (34)8.2 协调方式 (35)8.3 沟通与协调效果评估 (36)九、验收后的总结与改进 (37)9.1 验收总结 (38)9.2 改进措施 (39)9.3 整改效果跟踪 (40)一、概述本文档旨在为检验批划分及验收计划提供详细的方案,以确保产品的质量和安全性。
检验批划分是将生产批次按照一定的标准进行划分,以便于对产品质量进行有效控制和管理。
验收计划则是在生产过程中对产品进行检查和评估,确保产品满足相关标准和要求。
检验批划分及验收计划的制定需要充分考虑产品的特性、生产工艺、质量要求等因素,以确保划分出的检验批具有代表性和准确性。
验收计划应根据实际情况灵活调整,以适应不断变化的生产需求。
本方案将详细介绍检验批划分的方法、步骤和注意事项,以及验收计划的内容、实施过程和评估标准。
通过遵循本方案,企业可以提高产品质量管理水平,降低生产风险,提升客户满意度。
二、检验批划分原则科学性原则:检验批的划分应以科学的方式为基础,确保每一批次的产品或服务都具有一定的相似性,以便于统一检验标准。
工程检验批划分及验收计划际华园.长春目的地中心项目工程检验批划分及验收计划编制:审核:批准:编制单位:中国建筑第六工程局有限公司际华园.长春目的地中心项目经理部编制日期:2014年10月20日中国建筑第六工程局有限公司目录一、工程材料 ............................... .................................. .................................. ............... 1 相关规定 ............................... .................................. .................................. ............. 1 工程材料进场报验 ............................... .................................. . (2)材料、构配件进场检验记.................................. .......... 2 钢筋 ............................... .................................. ...................................2 水泥 ............................... .................................. .................................. .............3 砂与碎石 ............................... .................................. ........................... 3 外加剂 ............................... .................................. .................................. ......... 3 掺合料 ............................... .................................. .................................. .........4 轻集.................................. .................................. ......... 4 二、施工试验 ............................... .................................. .................................. ............... 4 回填土 ............................... .................................. .................................. ............. 4 钢筋连接 ............................... .................................. .................................. ......... 5 混凝土 ............................... .................................. .................................. ............. 5 预拌混凝土资料的管理 ............................... ..................................................... 6 三、施工记录 ............................... .................................. .................................. ............... 6 施工组织设计、施工方案 ............................... .................................. .............. 6 图纸会审记录 ............................... .................................. ..................................8 工程洽商记录 ............................... .................................. ..................................9 工程定位测量放线记录 ............................... .................................. .................. 9 建筑与结构隐蔽工程验收记录 ................................................................. ...... 9 地基基础工程与主体结构工程隐检 ............................... (9)建筑装饰装修工程隐检 ............................... .................................. .............. 10 建筑屋面工程隐检 ............................... .................................. ....................... 11 建筑给水、排水及采暖工程隐检 ............................... ................................. 11 1 际华园·长春目的地中心项目工程检验批划分及验收计划中国建筑第六工程局有限公司建筑电气工程隐检 ............................... .................................. ...................... 11 技术交底记录 ............................... .................................. ................................. 12 楼层平面放线记录 ............................... .................................. ........................ 13 楼层标高抄测记录 ............................... .................................. ......................... 13 建筑物垂直度、标高测量记录 ............................... .................................. .. 13 沉降观测记录 ............................... .................................. . (13)地基验槽检查记录 ............................... ......................................................... 14 地基处理记录 ............................... .................................. (14)混凝土开盘鉴定 ............................... .................................. .......................... 14 混凝土拆模申请 ............................... .................................. .......................... 14 混凝土搅拌、养护测温记录 ............................... .................................. ...... 14 构件吊装记录 ............................... .................................. (15)焊接材料烘焙记录 ..................................................... 15 地下工程防水效果检查记录 ............................... .................................. ....... 15 防水工程试水检查记录 ............................... .................................. ............... 15 通风 (烟)道、垃圾道检查记录 ............................... ...................................16 钢结构工程施工记录 ............................... .................................. .................. 16 幕墙工程施工记录 ............................... .................................. ...................... 17 建筑装饰装修工程施工记录 ..................................... 17 系统试运转调试记录 ............................... .................................. ................... 18 灌水试验记录 ............................... .................................. .................. 18 强度严密性试验记录 ............................... .................................. ................... 18 通水试验记录 ............................... .................................. (19)吹洗试验记录 ............................... .................................. ... 19 通球试验记录 ............................... .................................. (19)电气接地电阻测试记录 ............................... .................................. ............... 19 电气绝缘电阻测试记录 ............................... .................................. ............... 20 电气器具通电安全检查记录 ............................... .................................. ....... 20 2 际华园·长春目的地中心项目工程检验批划分及验收计划中国建筑第六工程局有限公司电气设备空载试运行记录 ............................... .................................. .......... 20 建筑物照明通电试运行记录 ............................... ........................................ 20 大型照明灯具承载试验记录 ............................... .................................. ...... 21 结构实体检验 ............................... .................................. . (21)检验批质量验收记录 ............................... .................................. .................. 21 分项工程质量验收记录 ............................... .................................. .............. 22 分部工程质量验收记录 ............................... .. (22)单位工程质量竣工验收记录 ............................... .................... 23 室内环境检测报告 ............................... .................................. ...................... 24 施工总结 ............................... .................................. .................................. .... 24 3 际华园·长春目的地中心项目工程检验批划分及验收计划中国建筑第六工程局有限公司一、工程材料相关规定1、工程材料主要包括建筑材料、成品、半成品、构配件、设备等,建筑工程所使用的工程材料均应有出厂质量证明文件。

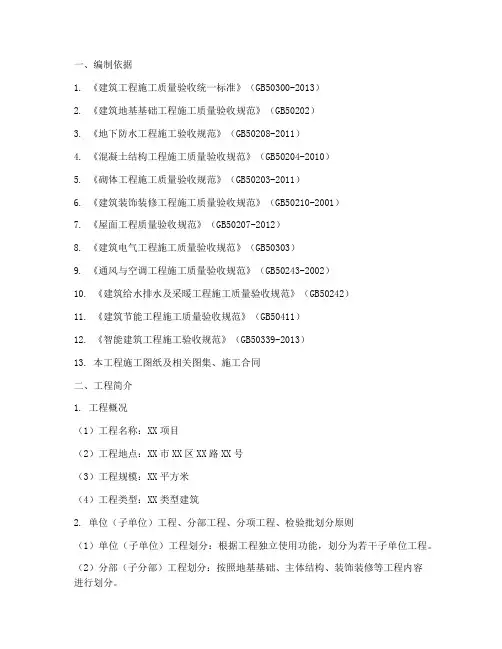

一、编制依据1. 《建筑工程施工质量验收统一标准》(GB50300-2013)2. 《建筑地基基础工程施工质量验收规范》(GB50202)3. 《地下防水工程施工验收规范》(GB50208-2011)4. 《混凝土结构工程施工质量验收规范》(GB50204-2010)5. 《砌体工程施工质量验收规范》(GB50203-2011)6. 《建筑装饰装修工程施工质量验收规范》(GB50210-2001)7. 《屋面工程质量验收规范》(GB50207-2012)8. 《建筑电气工程施工质量验收规范》(GB50303)9. 《通风与空调工程施工质量验收规范》(GB50243-2002)10. 《建筑给水排水及采暖工程施工质量验收规范》(GB50242)11. 《建筑节能工程施工质量验收规范》(GB50411)12. 《智能建筑工程施工验收规范》(GB50339-2013)13. 本工程施工图纸及相关图集、施工合同二、工程简介1. 工程概况(1)工程名称:XX项目(2)工程地点:XX市XX区XX路XX号(3)工程规模:XX平方米(4)工程类型:XX类型建筑2. 单位(子单位)工程、分部工程、分项工程、检验批划分原则(1)单位(子单位)工程划分:根据工程独立使用功能,划分为若干子单位工程。
(2)分部(子分部)工程划分:按照地基基础、主体结构、装饰装修等工程内容进行划分。
(3)分项工程划分:根据分部(子分部)工程内容,按照施工工序、材料、工艺等要求进行划分。
(4)检验批划分:按照分项工程内容,根据施工质量和验收要求,将分项工程划分为若干检验批。
三、检验批划分方案1. 单位(子单位)工程划分(1)本工程划分为5个子单位工程:A栋、B栋、C栋、D栋、地下车库。
2. 分部(子分部)工程划分(1)地基与基础:基础、土方、边坡、地下防水。
(2)主体结构:混凝土结构、砌体结构、钢结构。
(3)装饰装修:抹灰、涂料、瓷砖、石材、门窗、吊顶等。
*********集团有限公司生活区基础设施建设项目分部分项检验批划分及检验试验计划方案审核:编制:*******建设工程有限公司2023年4月9日1.编制依据及说明 (1)2.工程概况 (1)2.1.参建单位情况 (1)3. 2.建筑设计基本情况 (2)4.3.结构设计基本情况 (2)5.4.建筑装修基本情况 (3)3.检验批的划分 (4)3.1.单位、分部、子分部、分项、检验批的划分 (4)3.1.1.单位工程的划分 (4)3.1.2.施工段划分 (4)6.1.3.分部、子分部、分项、检验批的划分 (4)4.检验试验 (14)4.1.试验工作准备 (14)4.1.1.试验检测管理人员名单 (14)4.1.2.试验员(送/取样员)工作职责 (14)4.1.3.检验试验制度 (14)4.1.4.见证取样送检的范围 (15)4.1.5.见证取样送检的程序 (15)4.1.6.材料进场检验、试验及报验工作程序 (16)4.1.7.试验检测管理要求 (16)4.1.8.检验试验仪器设备 (17)4.1.9.现场标养箱安全管理 (17)4.1.10.试验检测委托单位 (18)4.2.试验、检验项目取样原则 (18)4.2.1.材料、设备进场检测取样原则 (18)4.2.2.工程实体质量检测取样原则 (23)4.3.试验、检测计划 (24)4. 3.1.计划说明 (24)5. 3.2.材料设备进场检测试验计划 (25)6. 3.3.施工过程质量检测试验计划 (26)7. 3.4.工程实体质量与使用功能检测计划 (30)5.验收 (31)5.1.工程验收程度和组织 (31)5.1.1.检验批质量验收 (31)5.1.2.分项工程质量验收 (31)5.1.3,分部工程质量验收 (31)5.1.4.竣工预验收 (31)5.1.5.竣工验收 (31)5.2.质量验收规定 (32)1.编制依据及说明1.施工图纸及设计变更2.《建筑工程施工质量验收统一标准》GB50300-20133.《建筑地基基础工程施工质量验收规范》GB50202-20184.《砌体工程施工质量验收规范》GB50203-20115.《混凝土结构工程施工质量验收规范》GB50204-20156.《屋面工程质量验收规范》GB50207-20127.《地下工程防水技术规范》G50208-20118.《建筑地面工程施工质量验收规范》GB50209-20109.《建筑装饰装修工程施工质量验收规范》GB50210-201810.《建筑给水排水及采暖工程施工质量验收规范》GB50242-200211.《通风与空调工程施工质量验收规范》GB50243-201612.《建筑电气工程施工质量验收规范》GB50303-201513.《电梯工程施工质量验收规范》GB50310-200214.《建筑节能工程施工质量验收规范》GB50411-201915.《混凝土质量控制标准》GB50164-201116.《钢筋焊接及验收规程》JGJ18-201217.其它现行规范2.工程概况2.1. 参建单位情况2. 2. 建筑设计基本情况3. 3. 结构设计基本情况4. 4.建筑装修基本情况3.1.单位、分部、子分部、分项、检验批的划分3.1.1.单位工程的划分根据本工程特点,本工程划分为职工活动中心、停车场、门房及附属4个单位工程。
-一、编制目的为保证本工程各分部分项工程检验规范性,保证工程各材料的有效性,强化施工质量管理及检查力度,,提高全员的质量意识保证全过程质量处于受控状态,使得工程质量达到施工规范标准、合同要求及公司创优标准,特编制本《质量检验、试验计划》。
二、编制依据3.2建筑、结构概况3.3工程质量目标工程质量目标:达到国家及行业施工验收规范合格标准,确保获得“姑苏杯”、力争“扬子杯”。
四、质量检验、试验基本要求4.1对材料人员的要求材料工作人员应提供随行质量证明文件:原材料、成品、半成品、构配件出厂合格证、准用证;试(检)验报告及资质证明,施工许可证等。
材料进场由材料员员组织技术员、质检员、施工员等相关人员对进场材料外观和相关质保资料进行检查。
认真贯彻落实国家、地区、及我公司颁发的现行要求建筑工程的法规、规程、规定、试验方法及有关制度。
严格按照材料检验标准对供货厂家提供的随行质量证明文件进行审核做到物证相符,把好材料采购关、进场检验关。
建立项目管理部门的各种测量仪器、设备管理台账,编制监视和测量设备的年度检定计划,负责其使用及保管,制作监视和测量设备管理卡,负责监视和测量设备编号。
4.2对取样人员的要求取样人员必须经有关部门考核颁发的试验工作岗位合格证,无证者不得从事取样工作。
认真贯彻落实国家、部门及地区颁发的现行要求建筑工程的法规、规程、规定、试验及有关的制度。
对材料员提出的原材料进场计划,编制填写试化验委托计划,及时送检,对于材料检验不合格的材料及时通报并组织复检,材料复检不合格,上报相关人员组织退场。
对技术员提交的套筒、钢筋、混凝土、砂浆、回填土等检验委托计划,应根据工程进度及时组织人员进行取样,并按照委托单要求提供数据。
严格按照材料检验标准有关取样的规定取样送试。
4.3对见证人员的要求见证人员由施工现场监理人员担任,或有建设单位委派具备一定试验知识的专业人员担任。
施工和材料、设备供应单位人员不得担任。
建发悦城二区1#-3#、5#-9#楼门岗及地下室主体工程检验批划分及验收计划厦门特房建设工程集团有限公司建发悦城二区1#-3#、5#-9#楼、门岗及地下室主体工程项目部2017年10月15日目录一、编制依据 (2)二、工程概况 (2)三、建筑工程分部工程、分项工程检验批划分 (3)四、主要分部工程验收计划 (5)五、附表一、1#楼分部、分项、检验批划分(其它参照执行) (7)检验批划分及验收计划一、编制依据1、《混凝土结构工程施工质量验收规范》GB50204-20152、《建筑工程施工质量验收统一标准》GB50300-20133、《建筑地基基础工程施工质量验收规范》GB50202-20024、《地下工程防水技术规范》GB50108-20085、《建筑装饰装修工程质量验收规范》(GB50210-2001)6、《砌体结构设计规范》GB50003-20117、《施工组织设计》8、《建筑节能工程施工质量验收规范》GB50411-20079、工程设计图纸、设计变更及相关标准图集及有关文献等二、工程概况1、工程名称:建发悦城二区1-3#、5-9#楼、门岗及地下室主体工程2、建设单位:建瓯发云房地产有限公司3、设计单位:香港华艺设计顾问(深圳)有限公司4、监理单位:厦门象屿工程咨询管理有限公司5、勘察单位:厦门华岩勘测设计有限公司6、施工单位:厦门特房建设工程集团有限公司7、建设地点:福建省建瓯市下水南片区SN-D-(02-03)地块。
本工程位于建瓯市城南水南片区SN-D-(02-03)地块。
1#楼-3#楼、5#楼-9#楼为底层带商业服务网点负高层住宅;门岗为门岗值班。
结构类型为框架剪力墙结构(高层)框架(多层),基础设计等级为二级,基础类型为桩基(高层选用旋挖钻孔灌注桩,地下室,多层商业选用预应力砼管桩);抗震设防类别为丙类,抗震设防烈度为6度。
1#楼、6#楼、9#楼抗震等级为框架四级,剪力墙四级。
2#楼、3#楼、5#楼抗震等级为框架三级,剪力墙三级。
A2施工组织设计(方案)报审表工程名称:编号:安徽宝业住宅产业化有限公司生产基地物流园B车间工程见证取样送检及检验批划分计划安徽宝业住宅产业化有限公司物流园B车间项目部二0一二年四月十五日目录一、编制说明及依据 (04)二、工程概况 (04)三、明确见证取样程序、选择检测单位 (05)四、见证人员的基本要求和职责 (06)五、本工程见证取样送检范围及取样方法 (07)1、水泥、砂、石 (07)2、钢筋原材 (07)3、土壤试验 (08)4、钢筋连接 (08)5、混凝土试件 (08)6、砂体工程 (09)7、铝合金门窗 (09)8、结构检测 (09)六、本工程检验批划分计划 (10)安徽宝业住宅产业化有限公司生产基地物流园B车间工程检验批划分及见证取样送检计划一、编制说明及依据:1、根据建筑工程相关法规、文件要求,为确保施工质量,本工程的质量检测实行见证取样送检。
为规范本工程的检验批验收及见证取样送检工作,结合本工程的实际情况,制订本《检验批划分及见证取样送检计划》。
2、由于施工图修改或设计变更等原因,本计划在实施过程中,有可能会出现与现场实际局部不符情况,届时,将按规范及相关要求实施完善。
3、本计划编制依据:3.1宝业物流园B车间工程设计图纸文件、图纸会审记录等。
3.2技术标准、规范、规程:见附表二、工程概况:1、建设概况本工程位于新站工业区,设计合理使用年限为50年,抗震设防烈度为7度。
各参建单位有:建设单位:安徽宝业住宅产业化有限公司设计单位:浙江宝业建筑设计研究院有限公司监理单位:安徽建科监理工程有限公司施工单位:安徽宝业住宅产业化有限公司2、设计概况2.1、本工程建筑面积7491.5M2,占地面积为22126M2。
本工程为单层工业厂房,管理区为三层檐口高度为12.2m。
厂房结构形式为轻钢结构,管理区结构形式为框架结构,建筑结构类别为3类,使用年限为50年,抗震设防烈度为6度,耐火等级为二级,厂房火灾危险性分类为丁类。
临湖社区二期Z10#楼
检
验
批
划
分
计
划
安徽水安建设发展股份有限公司二○○九年三月五日
施工方案审批栏
检验批划分计划
一、工程概况
工程名称:临湖社区二期Z10#楼
建设单位:合肥海恒项目管理有限公司
设计单位:合肥市建筑设计研究院
勘察单位:安徽建筑工程勘察院
施工单位:安徽水安建设发展股份有限公司
监理单位:合肥市工程建设监理公司
建设地点:合肥经济技术开发区临湖社区内
二、检验批划分原则
检验批的划分,实质是分项工程验收批数量的确定,一个分项工程可按工程的特点分为一个或若干个检验批进行验收,而在检验批划分和数量确定时,应视工程的特点(如施工段、结构缝、楼层、部位、工艺、系统等)情况进行确定,这样便于质量管理和工程质量控制,也便于质量验收。
三、本工程检验批划分计划
(一)地基与基础分部
(二)主体结构分部
(三)、建筑装饰装修分部
(四)、建筑屋面分部。

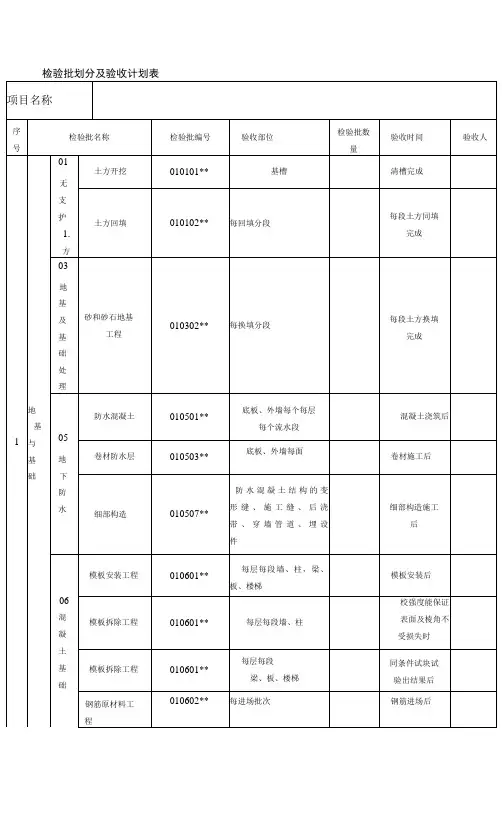

检验批划分及验收计划一、基础分部工程分部工程子分部工程分项工程检验批检查内容主控项目一般项目基础分部工程钢筋砼钢筋以每一次浇灌砼前所检查绑扎好地梁的钢筋为一检验批1、主筋间距;2、主筋长度;3、钢材原材;4、主筋连接方式。
1、箍筋间距;2、钢筋直径;3、钢筋接头位置。
模板以每一次浇灌砼前所检查模板校正牢固好地梁为一检验批1、模板支撑稳定情况;2、在涂刷模板隔离剂时不得沾污钢筋和砼接搓处。
1、模板接缝;2、模板清理;3、轴线;4、截面尺寸;5、标高。
砼以每一次所浇灌砼地梁为一检验批1、砼所用材料复检情况;2、砼配合比;3、砼试件留取组数。
4、外观质量不应有严重缺陷;5、梁断面尺寸。
1、砼搅拌首次作开盘鉴定;2、砼坍落度;3、砼养护。

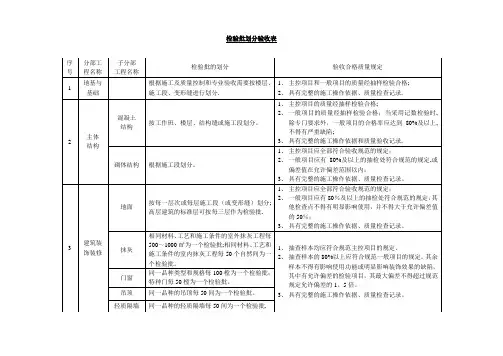

砌体墙砌体以所有基础砌体为一检验批1、块体的强度等级;2、砌筑砂浆的强度等级。
1、轴线、垂直度、2、组砌方法及错缝搭砌;3、灰缝厚度及砂浆饱满度;4、表面平整度;5、洞口宽度;6、拉结筋位置、间距。
二、主体分部工程分部工程子分部工程分项工程检验批检查内容主控项目一般项目主体分部工程砼结构工程钢筋以每一楼层每现浇结构中的柱、梁板钢筋为一检验批1、钢材原材;2、受力钢筋的弯钩和弯折;3、箍筋弯钩形式;4、主筋连接方式;5、焊接接头的力学性能;6、受力钢筋的品种、规格、级别、数量。
1、箍筋间距;2、钢筋外观质量;3、钢筋接头位置及接头百分率;4、受力钢筋的间距、排距、保护层厚度。
模板以每一楼层每现浇结构中的柱、梁板钢筋为一检验批1、模板支撑稳定情况;2、在涂刷模板隔离剂时不得沾污钢筋和砼接搓处。
1、模板接缝;2、模板清理;3、轴线;4、截面尺寸;5、标高;6、垂直度砼以每一楼层每现浇结构中的柱、梁板钢筋为一检验批1、砼所用材料复检情况;2、砼配合比;3、砼试件留取组数。
4、外观质量不应有严重缺陷;5、梁断面尺寸;初凝时间的控制。
1、砼搅拌首次作开盘签定;2、砼坍落度;3、砼养护;4、施工缝的位置及处理。
检验批划分计划模板项目名称:计划编制日期:1. 引言本计划旨在描述检验批划分的目的、范围、方法和时间安排,并指明相关人员的职责和监控措施。
通过合理的检验批划分,确保项目的质量管理得到有效执行和监控。
2. 目的明确检验批划分的目的和重要性。
3. 范围描述哪些工作和/或产品需要进行检验批划分,以及检验批划分的边界和限制条件。
4. 方法详细说明检验批划分的方法和准则,包括如何确定每个检验批的内容、数量和频率。
5. 时间安排制定一个时间表,详细说明每个检验批的计划开始和结束日期,以及相关活动的时间安排。
6. 责任与职权明确每个团队成员或相关人员的职责和权限,包括检验批划分的负责人、监察员和执行者。
7. 监控措施详细描述检验批划分的监控措施和方法,确保监控工作的可行性和有效性。
8. 变更管理定义检验批划分计划的变更管理流程,包括变更的发起、审查和批准程序。
9. 风险管理列出检验批划分可能面临的风险和挑战,并提供相应的应对措施和预防措施。
10. 文件控制描述检验批划分计划的文件控制程序,包括文件版本控制、保存期限和访问权限等要求。
11. 术语和缩略语解释并列出可能在检验批划分计划中使用的特定术语和缩略语的含义。
12. 参考文献列出相关的参考文献,如国家标准、行业规范等。
注意事项:- 本模板仅供参考,具体内容可根据实际情况进行调整和修改。
- 在制定检验批划分计划时,应根据项目的具体需求和要求,制定适合的计划内容和安排。
- 检验批划分计划应与项目的整体质量管理计划相衔接,确保项目的质量目标得到有效实施和达成。
编制人:审核人:批准人:。
中国建筑工程总公司CHINA STATE CONSTRUCTION ENGRG CORP.三门峡传媒大厦检验批划分及验收计划(主体结构施工阶段)审批:审核:编制:中建三局建设工程股份有限公司三门峡传媒大厦项目经理部二〇一二年十二月目录1 工程概况 (1)1.1 工程名称 (1)1.2 工程有关单位 (1)1.3 工程位置 (1)1.4 工程类别 (1)1.5 工程规模: (1)1.6 主要使用功能: (1)1.7 工程开、竣工日期: (2)2 分部、分项工程的划分 (2)3 检验批的划分及验收 (6)3.1 土建检验批的划分 (6)3.1.1 地基与基础工程检验批划分 (6)3.1.2 主体结构工程检验批划分 (7)3.2 安装检验批划分 (8)3.2.1 空调部分 (8)3.2.2 电气部分 (10)3.2.3 给排水部分 (13)3.3 检验批划分和验收的原则及要求 (16)3.4 工程检验批划分及验收计划表 (17)3.4.1 土建部分检验批验收计划表 (17)3.4.2 钢结构部分检验批验收计划表 (23)3.4.3 安装部分检验批验收计划表 (31)1工程概况1.1工程名称三门峡传媒大厦1.2工程有关单位建设单位:三门峡市城市建设投资开发有限公司勘察单位:河南省郑州地质工程勘察院设计单位:中广电广播电影电视设计研究院监理单位:郑州中兴工程监理有限公司施工单位:中建三局建设工程股份有限公司质量监督单位:三门峡市建设工程质量监督站1.3工程位置三门峡市传媒大厦工程位于城市规划核心地带,南邻五原路,北达虢国路,西接向青路,东至魏野路,市文体中心北侧、商会大厦以西。
1.4工程类别本工程工程类别为特级公共项目。
1.5工程规模:本工程包括A、B两个区;建筑总面积约102199㎡。
主楼(A区)建筑物高度190.35米,建筑面积约70000㎡。
裙楼(B区)建筑高度19.45米,建筑面积约29000㎡。
其中地下建筑面积为80265㎡,地下建筑面积为19670㎡。
1.6主要使用功能:三门峡传媒大厦是集现代综合传媒、新闻采集发布、文化创意产业、商务营业办公为一体胡综合性多功能建设工程。
主要建筑功能地下为冷冻机房、变配电室、柴油发电机房等设备用房,地上为电台、电视台、新闻、报社等单位的业务用房、技术及办公用房及设备用房;其中十二层、二十七层设置为避难层;屋顶设置直升机停机坪。
裙楼地下二层,地上二层。
地下二层平时为车库;地下一层西侧为车库,东侧为洗印厂;一、二层西侧为广播、电视节目制作用房,对外业务用房。
内有1200㎡演播厅、400㎡演播厅、250㎡演播室、200㎡文艺录音室。
1.7工程开、竣工日期:本工程开工日期以监理签发开工令为准,合同范围内工期为788天。
2分部、分项工程的划分按照国标《建筑工程施工质量统一标准》(GB50300-2001)的规定,本工程以一个单位工程进行工程质量管理和竣工备案验收,单位工程的名称明确为:三门峡传媒大厦工程,本工程的分部、分项工程划分内容详见表-1(三门峡传媒大厦工程工程分部、分项工程划分):表-1 三门峡传媒大厦工程分部、分项工程划分3检验批的划分及验收3.1土建检验批的划分按照国标《建筑工程施工质量统一标准》(GB50300-2001)和中建总公司《建筑工程施工质量统一标准》(ZJQ00-SG-013-2006)的规定。
结合本工程实际情况,本工程检验批的划分:主体结构施工阶段:A区按楼层划分,B区按后浇带施工段划分。
装饰装修施工阶段,以施工流水段和施工楼层进行划分。
为了满足现场施工进度的安排和质量管理的需要,项目部确定将本工程检验批划分及验收计划的编制分为主体结构和装饰装修两个阶段进行。
本计划为主体结构阶段检验批划分和验收计划书。
3.1.1地基与基础工程检验批划分本工程地基与基础工程根据后浇带的布置分为5个施工区段,A区为独立区段,B区土方开挖划分4个施工区段:B1、B2、B3、B4,其它分项工程B1、B2施工区段合并,共划分为3个施工区段,每个施工区段分底板、竖向结构、顶板三个施工流水段,共有15个施工流水段,如图1:B区后浇带划分图。
按照中建总公司《建筑工程施工质量统一标准》(ZJQ00-SG-013-2006)的规定,地基与基础工程共有7个分项工程,每项分项工程检验批的划分如下:1)土方开挖:本工程土方开挖依据现场实际情况,划分5个施工区段,按每个施工区段为一个检验批,共5个。
2)土方回填:基坑内和基坑外按每5个施工区段划分检验批,共10个。
3)卷材防水层:本工程地下室底板施工区段依据后浇带各划分5个,外墙为5个施工区段。
底板、外墙各施工区段划分为一个检验批,共30个检验批。
4)细部构造:本工程地下室顶板、外墙施工区段依据后浇带各划分4个,共8个检验批。
5)模板、钢筋、混凝土:本工程地下室部分施工流水段依据后浇带划分4个施工区段,每个施工区段分底板、竖向结构、顶板三个施工流水段,共有12个施工流水段。
模板:安装和拆除地下室共30个;钢筋:底板、墙柱、梁板根据分项共52个检验批;混凝土:垫层、底板、墙柱、梁板根据分项共54个检验批。
根据上述流水段的划分,钢筋、模板、混凝土工程共计136个检验批。
6)后浇带混凝土根据现场实际情况,将后浇带混凝土分10次进行浇筑,每次为3个检验批,共30个。
7)填充墙砌体填充墙砌体按施工区段划分为4个施工区段,每个施工区段为1个检验批,共8个检验批。
3.1.2主体结构工程检验批划分A区每层为一个施工区段,加上屋面层1个区域,共39个施工区段,每个施工区段分4个流水段(核心筒、外框筒钢管柱、楼承板、屋面除外),共115个流水段。
B区依据后浇带划分区域,主体2层,2个后浇带3个区域,加上屋面层1个区域,共9个施工区段,每个施工区段分1个流水段,共9个流水段。
主体工程分部分项工程检验批的划分如下:1)模板、钢筋、混凝土、现浇结构:混凝土结构工程:钢筋、模板、混凝土工程按楼层和施工流水段来划分检验批。
根据上述施工流水段的划分,A区、B区共为48个施工区段,124个施工流水段。
按每个流水段分项划分检验批为:模板2个检验批、钢筋2个检验批、混凝土2个检验批、现浇结构1个检验批、隐蔽检验批2个,划分为595个检验批,加上后浇带111个检验批,共计为706个检验批。
2)填充墙砌体:A区、B区共为48个施工区段,48个施工流水段。
每个流水段划分为一个检验批,共计为48个检验批。
3.2安装检验批划分3.2.1空调部分送、排风系统检验批的划分:1、风管与配件制作:A区地下2层,地上39层,共41个检验批;B区地下2层,地上2层,共4个检验批。
41+4=452、风管部件与消声器制作安装:A区地下2层,地上39层,共41个检验批;B区地下2层,地上2层,屋面层共5个检验批。
41+5=463、风管系统安装:A区地下2层,地上39层,共41个检验批;B区地下2层,地上2层,屋面层共5个检验批。
41+5=464、风机与空气处理设备安装:A区地下2层,地上39层,共41个检验批;B区地下2层,地上2层,共4个检验批。
41+4=455、系统调试:A区地下2层,地上39层,共41个检验批;B区地下2层,地上2层,屋面层共5个检验批。
41+5=46防、排烟系统检验批的划分:1、风管与配件制作:A区-2~38层、机房层、屋顶层共42个检验批;B区地下2层,地上2层,屋顶层共5个检验批。
42+5=472、风管部件与消声器制作安装:A区-2~38层、机房层、屋顶层共42个检验批;B区地下2层,地上2层,屋顶层共5个检验批。
42+5=473、风管系统安装:A区-2~38层、机房层、屋顶层共42个检验批;B区地下2层,地上2层,屋顶层共5个检验批。
42+5=474、风机与空气处理设备安装:A区-2、-1、1、9、24、机房层、屋顶层共7个检验批;B区地下2层,地上2层,屋顶层共5个检验批。
7+5=125、排烟风口、常闭正压风口安装:A区-2~38层共40个检验批;B区地下2层,地上2层共4个检验批。
40+4=446、风管与设备防腐及绝热:A区1层共1个检验批;B区-1层,地上2层共3个检验批。
1+3=47、系统调试:A区-2~38层、机房层、屋顶层共42个检验批;B区地下2层,地上2层,屋顶层共5个检验批。
42+5=47空调风系统检验批的划分:1、风管与配件制作:A区地上1~38层,共38个检验批;B区-1层,地上2层,共3个检验批。
38+3=412、风管部件及消声器制作:A区地上1~38层,共38个检验批;B区-1层,地上2层,屋面层共4个检验批。
38+4=423、风管系统安装:A区地上1~38层,共38个检验批;B区-1层,地上2层,屋面层共4个检验批。
38+4=424、通风及空调设备安装:A区地上1~38层,共38个检验批;B区-1层,地上2层,共3个检验批。
38+3=415、系统调试:A区地上1~38层,共38个检验批;B区-1层,地上2层,屋面层共4个检验批。
38+4=42空调水系统检验批的划分:1、冷热水管道按:A区地上部分17层,除去避难层有16层,分16个检验批;A区地下2层,分2个检验批;B区地下有2层,其中-2层没有冷热水管道,分1个检验批;B区地上有2层,分2个检验批;A区立管分1个检验批。
共16+2+1+2+1=222、冷却水管道按:A区地下2层,分2个检验批;B区夹层和屋顶各分1个检验批,共2个检验批。
共2+2=43、冷凝水管道按:A区地上部分17层,除去避难层有16层,分16个检验批;B区地下有2层,其中-2层没有冷热水管道,分1个检验批;B区地上有2层,分2个检验批。
共16+1+2=194、阀门和部件按:A区地上部分17层,除去避难层有16层,分16个检验批;A区地下2层,分2个检验批;B区地下有2层,其中-2层没有冷热水管道,分1个检验批;B区地上有2层,分2个检验批;B区屋顶冷却塔系统分1个检验批;A区立管分1个检验批。
共16+2+1+2+1+1=235、冷却塔按:屋顶冷却塔分1个检验批6、水泵及附属设备安装按:制冷站及换热站分1个检验批7、管道与设备保温按:A区地上部分17层,除去避难层有16层,分16个检验批;A区地下2层,分2个检验批;B区地下有2层,其中-2层没有冷热水管道,分1个检验批;B区地上有2层,分2个检验批;B区屋顶冷却塔系统分1个检验批;A区立管分1个检验批。
共16+2+1+2+1+1=238、系统调试:A区地上部分17层,除去避难层有16层,分16个检验批;A区地下2层,仅-2层分1个检验批;B区地下有2层,其中-2层没有冷热水管道,分1个检验批;B区地上有2层,分2个检验批;B区屋顶冷却塔分1个检验批。
