天津快速路宾水西道立交桥施工组织设计doc
- 格式:doc
- 大小:1.82 MB
- 文档页数:288
实施性施工组织设计第一章编制说明一、编制依据1、*市河***路立交节点改造工程施工图设计线路分册;2、*市***路立交节点改造工程施工图设计桥涵分册3、规范、规程1)交通部部颁标准《公路工程技术标准》(JTG D60—2004)。
2)交通部部颁标准《公路桥涵设计通用规范》(JTG D63-2007)o3)《城市桥梁设计准则》(CJJ 11-93)3)《公路桥涵地基与基础设计规范》(JTG D63—2007)。
4)《公路钢筋碇及预应力磴桥涵设计规范》(JTG062 — 2004)。
5)交通部部颁标准《公路桥涵施工规范》(JTJ041 — 2000)。
6)《公路沥青路而设计规范》(JTG D50—2006)。
二、编制原则:1.对木工程全部项目进行全而、系统的组织和部署。
2、木工程为*****工程改造工程,在施工期间应保证**路、**路车辆通行,安全控制是木工程的重点。
2.本工程分为三个部分,一是珠江立交桥加宽改造,二是******路立交桥新建互通立交的匝道工程及**路两侧新建及改建辅道工程,三是**路与** 路立交桥桥面罩而工程。
前两个部分是施工进度控制的重点。
3.桥涵工程主要突出预应力钢筋混凝土箱梁的预制、架设的工艺要求。
第二章工程概况一、工程简介木工程为现状**路珠江路立交节点改造工程,主要设计工程为跨线桥拼宽与河滩路主线加宽及辅道、匝道设计。
1、道路工程**路互通式立交位于**路与**路、英阿提路交叉处,交点桩号为K0+353. 954,交叉角度94° 0’ 46"被交路上跨**路,为一条东西向的城市次干道。
立交型式为长条形苜蓿叶互通式。
珠江路立交北起桩号K0+000, 终点桩号K0+800,全段长度800米。
**路东西两侧设置辅道,西侧有现状辅道,辅道抬抬升段后与之接顺,东侧新建辅道。
被交路改建长段485.820 米,起点桩号K0+000,终点桩号K0+485. 82。
2、桥梁涵洞工程木工程桥梁涵洞工程包括**路立交桥加宽、两座涵洞、两座人行天桥。
xxx施工组织设计第1 章编制说明根据建设单位标前会和答疑会精神以及现场的实地踏勘,结合我公司多年来在公路、市政道路、立交桥等类似市政工程施工中所积累的经验,依据我公司的施工、技术、机械装备和管理等综合水平编制标书,若中标我们将在此基础上遵循合同要求,进一步按照设计文件、技术规范和标准编制出详细的实施性施工组织设计,并严格按照经过批准的施工组织设计进行施工,确保工程实施。
1.1 编制依据(1)《xxx施工招标文件》。
(2)招标文件中明文规定的技术规范和标准,以及有关现行的国家和省部级规范和标准。
(3)xxx工程扩大初步设计,宁镇公路立交图纸。
1.2 编制原则(1)充分遵循招标文件条款的原则。
(2)坚持实事求是的原则,根据我公司的施工能力和管理水平,坚持科学组织、合理安排、均衡生产,确保优质高效的履行合同。
(3)按照招标文件、技术规范和标准的要求,正确选择施工方案,实行全面质量管理。
(4)“严格贯彻安全第一”原则。
5 坚持优化技术方案和推广应用“四新”成果的原则,在施工中发扬创新精神,以科技为先导,应用新技术、新材料、新工艺、新设备,积极寻求为建设单位节约投资的合理化建议,对技术方案进行不断的优化。
1.3 编制目的在满足建设单位各项要求条件的前提下,确保工程施工质量达到全优,力争施工工期提前,把施工对周边环境破坏和扰动控制在规定要求范围内。
第2 章工程概况2.1 工程地理位置及范围2.1.1 工程位置xxx工程位于xxxx市主城东北部,南起宁镇公路与宁栖路交叉口,北止于纬一路,全长3.78km。
其中本标段A 主线331.502m,B 主线335.252 m 及其他支线道桥。
如附录1 所示。
2.1.2 工程范围(1)道路部分:A 主线自A0+000~A0+184.902;B 主线自B0+000~B0+214.952。
(2)桥梁部分:A 主线自A0(A0+184.902)~A6(A0+331.502);B 主线自B0(B0+214.952)~B5(B0+335.252)。

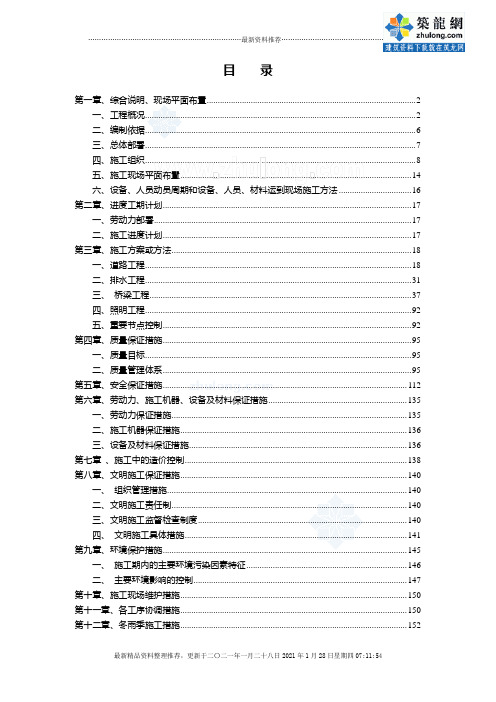

目录第一章、综合说明、现场平面布置 (2)一、工程概况 (2)二、编制依据 (6)三、总体部署 (7)四、施工组织 (8)五、施工现场平面布置 (14)六、设备、人员动员周期和设备、人员、材料运到现场施工方法 (16)第二章、进度工期计划 (17)一、劳动力部署 (17)二、施工进度计划 (17)第三章、施工方案或方法 (18)一、道路工程 (18)二、排水工程 (31)三、桥梁工程 (37)四、照明工程 (92)五、重要节点控制 (92)第四章、质量保证措施 (95)一、质量目标 (95)二、质量管理体系 (95)第五章、安全保证措施 (112)第六章、劳动力、施工机器、设备及材料保证措施 (135)一、劳动力保证措施 (135)二、施工机器保证措施 (136)三、设备及材料保证措施 (136)第七章、施工中的造价控制 (138)第八章、文明施工保证措施 (140)一、组织管理措施 (140)二、文明施工责任制 (140)三、文明施工监督检查制度 (140)四、文明施工具体措施 (141)第九章、环境保护措施 (145)一、施工期内的主要环境污染因素特征 (146)二、主要环境影响的控制 (147)第十章、施工现场维护措施 (150)第十一章、各工序协调措施 (150)第十二章、冬雨季施工措施 (152)一、冬季施工措施 (152)二、雨季施工措施: (154)第十三章、其他保障措施 (156)一、地下管线、地上设施、周围建筑物保护措施 (156)二、与各协调单位配合服务承诺 (158)三、拆迁配合承诺 (162)四、工程合同及图文资料管理措施 (163)第十四章、工程交验后服务措施 (165)第一章、综合说明、现场平面布置一、工程概况xx大道为xx快速路,西起外环线津沽立交,东至中央大道,路线全长36.2km,本工程为第一合同段,包括道路工程、桥梁工程、排水工程。
1、道路工程起点xx大道(K0+000),向东采用高架连续跨越外环、毛纺西路以及津沽公路,接试验段后下穿规划张满庄路,在碧水世纪园跨越双洋渠(南排xx),至终点K7+306.981,路线全长4.106km。
目录第一章编制依据及编制原则 (1)第一节编制依据 (2)第二节编制原则 (3)第二章工程概况 (4)第一节基本概况 (5)第二节水文地质情况 (7)第三节有关工程的技术标准、质量要求 (8)第四节主要工程数量 (9)第三章施工总体布置 (12)第一节预制构件、半成品及主要材料进场计划 (13)第二节主要施工机具配置 (15)第三节劳动力配置及保障措施 (17)1. 计划总劳动力及高峰期劳力调剂 (17)2. 劳动力分布表 (17)第四节临时设施布置 (19)第五节工地试验、检测设备布置 (20)第六节工地测量 (21)第七节施工现场临时设施及总平面布置图 (22)第四章主要施工方案及工艺方法 (23)第一节总体施工方案及施工顺序 (24)第二节施工准备 (25)1. 技术准备 (25)2. 劳动组织准备 (25)3. 物资设备准备 (25)第三节主要施工方案及工艺方法 (27)1. 路基工程施工方案 (27)2. 浆砌块石挡土墙施工方案 (29)3. 基层施工方案 (31)4. 沥青混凝土路面施工方案 (35)5. 路缘石施工方案 (40)6. 排水工程施工方案 (41)7. 其它设施工程施工方案 (46)第五章施工进度计划 (47)第一节施工进度计划安排原则 (48)第二节计划开、竣工日期 (49)第三节施工网络计划及进度横道图 (50)第1章编制依据及编制原则第1节编制依据《xx市黄河路立交引道工程招标文件》。
建设单位提供的设计文件,现场实地勘察资料及答疑资料。
公路工程有关施工规范、标准、规程和规则。
投标人多年来施工中积累的经验;施工管理、技术管理、设备装备能力以及技术人员等资源条件。
第2节编制原则科学组织施工,满足建设单位对本项目的施工期限及其它方面要求,在工期安排上留有一定的余地。
合理组织安排,充分利用有利的季节和条件,避免各种不利因素引起的劳动力、机具、材料在使用方面的不平衡现象;减少不必要的工程费用开支,降低工程造价;积极慎重的采用和推广新技术、新工艺、新材料、新设备,提高施工效率和工程质量。
目录第一章方案编制说明 (6)第1节方案编制依据 (6)第2节总体方案的确定 (7)第二章工程综述 (8)第1节基本情况 (8)第2节工程简介 (9)第3节主要工程量 (14)第4节主要技术标准 (17)第5节工程特点分析 (21)第6节施工部署 (21)第三章劳动力、机械设备、材料进场计划 (25)第1节劳动力进场计划 (25)第2节机械设备及试验设备进场计划 (28)第3节材料进场计划 (34)施工技术交底、表格第4节材料供应保证措施 (35)第四章主要工程项目的施工方案 (36)第1节单位及分部工程划分 (36)第2节排水工程施工方案 (37)第3节道路工程施工方案 (85)第4节桥梁工程施工方案 (118)第5节箱梁工程施工 (139)第6节 5#~6#箱梁施工 (163)第7节桥面系施工 (169)第五章各主要分项工程施工顺序 (176)第1节工程总体施工顺序 (176)第2节各分项工程施工顺序 (177)第六章确保工程质量和工期的措施 (177)第1节质量目标 (177)第2节质量管理措施 (178)施工技术交底、表格第3节工期保证措施 (194)第4节成品防护措施 (196)第七章冬、雨季施工措施 (197)第1节雨季施工措施 (197)第2节冬季施工措施 (200)第八章安全、环境环卫、文明施工保证 (201)第1节安全施工措施 (201)第2节环境环卫措施 (211)第3节文明施工措施 (213)第九章降低成本技术措施 (218)第1节正确选择施工方案 (218)第2节节约工程材料和费用 (218)第3节降低运输费用和运输损失 (219)第4节降低材料消耗量 (219)第5节提高机械设备利用率,节约机械费用 (220)施工技术交底、表格第6节加强技术管理,减少返工损失和降低工程管理费用 (220)第十章事故应急预案 (221)第1节质量事故应急预案 (221)第2节安全事故应急预案 (221)第3节其它事故应急预案 (221)第十一章交通导行措施 (222)第十二章临时用地计划表 (225)第十三章施工总平面图 (226)第十四章主要分项工程施工工艺框图 (227)第1节排板支撑排水工程施工工艺 (227)第2节钢板桩支撑排水工程施工工艺 (228)第3节顶管施工工艺 (230)第4节石灰粉煤灰土施工工艺 (231)第5节石灰粉煤灰碎石施工工艺 (233)第6节水泥稳定碎石基层施工工艺 (233)施工技术交底、表格第7节沥青砼生产工艺 (234)第8节沥青混凝土面层施工工艺 (235)第9节人行道花砖铺设施工工艺 (236)第10节灌注桩施工工艺 (237)第11节承台施工工艺 (238)第12节墩柱施工工艺 (239)第13节箱梁施工工艺 (240)第14节支撑架施工工艺 (241)施工技术交底、表格第一章方案编制说明第1节方案编制依据1、依据建设单位下发的招标文件、施工图纸;2、依据我公司对现场实地考察后总结资料;3、依据交通部、建设部颁布的相关规范和规程。
(建筑工程管理)天津快速路解放南路立交桥施工组织设计施工组织设计1 综合说明1.1 编制说明1.1.1 说明书施工组织设计文件是本册的核心内容。
施工组织设计主要是依据招标文件,在充分考虑我公司现有的技术水平、施工管理水平和机械配套能力的基础上,围绕着确保安全、保证质量、缩短工期、降低造价的目标来编制施工组织设计。
在施工组织设计过程中,我们依据招标文件,结合工程特点和我们的施工能力对设计文件中涉及的各单项技术按设计、施工要求进行了细化,针对招标文件中所提出的安全、文明施工、质量和工期目标,从劳、材、机等几个方面提出了合理的组织计划和相应的保证体系。
1.1.2编制依据1.1.2.1天津市快速路项目(五合同)施工招标(解放南路立交桥工程)招标文件及补遗书。
1.1.2.2我公司现场考察所获得的调查资料。
1.1.2.3 设计、施工过程中涉及的有关规范、规程。
1.1.2.4 我公司现有人员的施工管理水平、技术水平、科研水平、机械设备配套能力以及资金投入能力。
1.1.2.5 国内外桥梁工程的先进施工经验和科研成果。
1.1.3编制范围业主提供的由天津市政工程设计研究院设计的《天津市快速路项目解放南路立交桥工程》的所有桥梁工程、道路工程、排水工程及照明工程。
以上所有分项工程施工的总体施工方案部署、工期进度安排、设备劳动力资金投入及各分项工程施工工艺、工艺流程、施工方法等;以及为实现我公司在本项目中质量、工期、安全、信誉总目标而采取的监测、管线保护、质保、文明施工、环境保护、消防安全、保卫、健康等措施。
1.1.4编制原则1.1.4.1确保工程质量和施工安全,科学安排施工顺序。
1.1.4.2 组织机械化、专业化施工,实施设备一次性配套原则。
1.1.4.3 节约基建费用,降低工程成本。
1.1.4.4 施工组织设计以人为本⑴以ISO9000系列质量体系为标准,保证过程产品和成品质量满足设计和规范要求。
⑵以ISO14000系列环境保护体系为标准,保证施工过程中各项活动符合国家和天津市有关环保法律、法规要求。

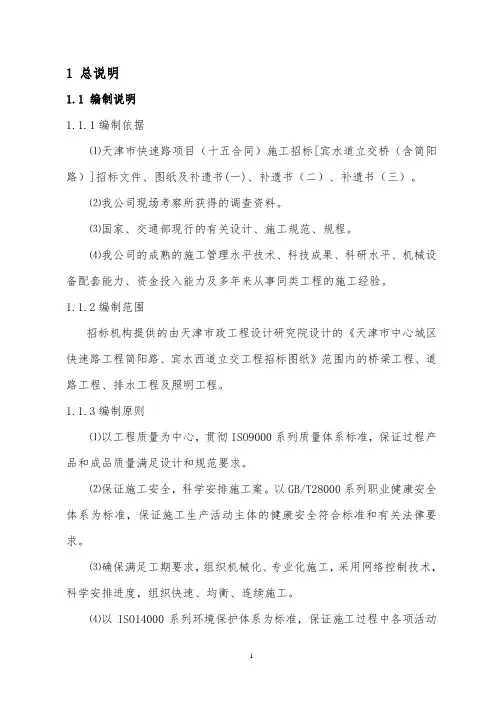

1 总说明1.1 编制说明1.1.1编制依据⑴天津市快速路项目(十五合同)施工招标[宾水道立交桥(含简阳路)]招标文件、图纸及补遗书(一)、补遗书(二)、补遗书(三)。
⑵我公司现场考察所获得的调查资料。
⑶国家、交通部现行的有关设计、施工规范、规程。
⑷我公司的成熟的施工管理水平技术、科技成果、科研水平、机械设备配套能力、资金投入能力及多年来从事同类工程的施工经验。
1.1.2编制范围招标机构提供的由天津市政工程设计研究院设计的《天津市中心城区快速路工程简阳路、宾水西道立交工程招标图纸》范围内的桥梁工程、道路工程、排水工程及照明工程。
1.1.3编制原则⑴以工程质量为中心,贯彻ISO9000系列质量体系标准,保证过程产品和成品质量满足设计和规范要求。
⑵保证施工安全,科学安排施工案。
以GB/T28000系列职业健康安全体系为标准,保证施工生产活动主体的健康安全符合标准和有关法律要求。
⑶确保满足工期要求,组织机械化、专业化施工,采用网络控制技术,科学安排进度,组织快速、均衡、连续施工。
⑷以ISO14000系列环境保护体系为标准,保证施工过程中各项活动符合国家和天津市有关环保法律、法规要求。
⑸以天津市城市文明施工、消防安全、综合治理等有关条例、规定为标准,组织施工生产,使施工活动与天津市政府、市民要求有机统一起来。
1.2 工程概况及特点1.2.1工程概况1.2.1.1工程范围及规模本次工程范围包括:简阳路、宾水西道立交。
简阳路起点距复康路跨陈塘庄铁路立交600米左右,上、下行终点分别接宾水西道A、B线,上行长1284.795米,下行长1112.664米;宾水西道立交为六叉路口立交,南北向为红旗南路,东西向为宾水西道(向西为现状宾水西道地道,本次工程维持现状),向西北接简阳路,向东南接凌西道。
红旗南路全长1600米,宾水西道分为E、G线,E线接Z线,长716.626米,G线接A线,长899.946米,凌西道长1220米,A线长542.505米,B线长738.3米。

第一章工程概况一、工程概况(一)基本情况1.工程名称:宾水西道延长线桥涵工程2.工程地点:位于天津市西青区大学城附近.,在新建宾水西道延长线,公路里程桩号如下。
表1.1 单位工程项目公路里程桩号3.建设单位:天津市政建设发展有限公司设计单位:天津市市政工程设计研究院监理单位:天津市华北监理工程公司施工单位:天津第四市政建筑工程有限公司4.单位工程造价:表1.2 单位工程造价5.计划开工日期:2005年6月15日计划竣工日期:2005年9月30日6.单位工程规模:表1.4 单位工程规模(二)工程特点1.工程环境:没有临时道路,河道两侧树木较多,拟建管涵和桥梁工程附近为鱼塘水位较深;工程施工正值期间为雨季。
2.工程作用:为了使滨水西道延长线跨越陈台子河、大沽排污河、自来水河、外环河,使道路贯通。
3.结构特点:陈台子河桥:建筑面积为1123.2m2,桥宽27m,长度41.6m。
主体结构设计为三跨预应力空心板梁桥,分别为主跨24.28m,边跨8.075m。
预应力板梁共计21块,非预应力板梁共计44块,搭板4m。
灌注桩共计四排,中桩的直径为1.0m,桩长为30m;边桩的直径为0.8m,桩长为18m,灌注桩数量各为12根。
2+775.921桥梁修筑起点2+790.151桥梁中心2+804.381桥梁修筑终点陈台子河桥平面图图1-1 陈台子河桥平面图(2)大沽排污河桥:建筑面积为826.2m 2,桥宽27m ,桥梁全长30.6m 。
设计桥梁中线与设计河道中线斜角为15°。
主体结构为三跨10m 先张预应力空心板梁桥,预应力板梁共计75块。
灌注桩共计四排,边桩直径0.8m ,长度为20m ;中桩直径为0.8m ,长度为25m ,总计灌注桩为28根。
大沽排污河桥平面图图1-2 大沽排污河桥平面图(3)自来水河管涵:管基基础为C15混凝土柔性基础,自来水河为180О管基,墙体砌筑砂浆为M10,帽梁混凝土强度为C20,挡墙在基础埋身边划处,设置2cm 伸缩缝。

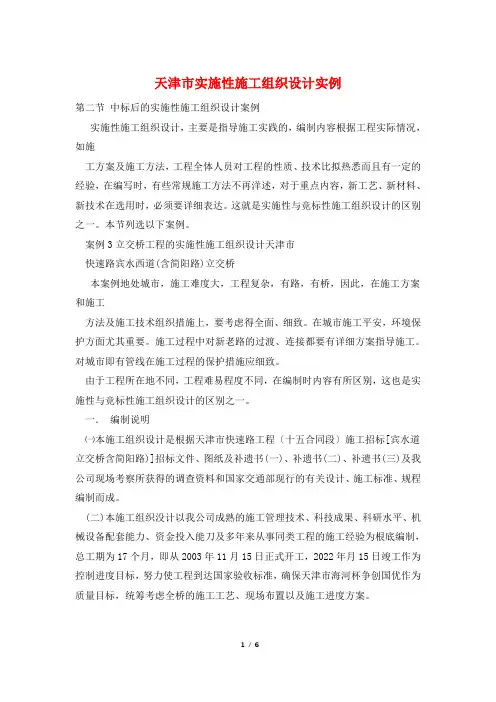

天津市实施性施工组织设计实例第二节中标后的实施性施工组织设计案例实施性施工组织设计,主要是指导施工实践的,编制内容根据工程实际情况,如施工方案及施工方法,工程全体人员对工程的性质、技术比拟热悉而且有一定的经验,在编写时,有些常规施工方法不再洋述,对于重点内容,新工艺、新材料、新技术在选用时,必须要详细表达。
这就是实施性与竞标性施工组织设计的区别之一。
本节列选以下案例。
案例3立交桥工程的实施性施工组织设计天津市快速路宾水西道(含简阳路)立交桥本案例地处城市,施工难度大,工程复杂,有路,有桥,因此,在施工方案和施工方法及施工技术组织措施上,要考虑得全面、细致。
在城市施工平安,环境保护方面尤其重要。
施工过程中对新老路的过渡、连接都要有详细方案指导施工。
对城市即有管线在施工过程的保护措施应细致。
由于工程所在地不同,工程难易程度不同,在编制时内容有所区别,这也是实施性与竞标性施工组织设计的区别之一。
一.编制说明㈠本施工组织设计是根据天津市快速路工程〔十五合同段〕施工招标[宾水道立交桥含简阳路)]招标文件、图纸及补遗书(一)、补遗书(二)、补遗书(三)及我公司现场考察所获得的调查资料和国家交通部现行的有关设计、施工标准、规程编制而成。
(二)本施工组织没计以我公司成熟的施工管理技术、科技成果、科研水平、机械设备配套能力、资金投入能刀及多年来从事同类工程的施工经验为根底编制,总工期为17个月,即从2003年11月15日正式开工,2022年月15日竣工作为控制进度目标,努力使工程到达国家验收标准,确保天津市海河杯争创国优作为质量目标,统筹考虑全桥的施工工艺、现场布置以及施工进度方案。
(三)施工组织设计中列出的工、料、机具设备等方案,仅供指导施工时参考用,不作为最后的供给方案。
其各项数量如有出入以施工预算的数量为准。
(四)本施工组织设计的编制以以下文件和资料为依据:1.施工承包合同书 2.施工图设计文件3.公路工程技术标准〔JTJ001-97〕 4.公路桥涵施工技术标准〔JTJ041-2000〕 5.公路路面基层施工技术标准〔JTJ034-2000〕 6.公路沥青路面施工技术标准〔JTJ032-94〕 7.公路改性沥青路面施工技术标准〔JTJ036-98〕 8.城市道路工程质量检验标准(DB29—50一2003) 9.城市桥梁工程质量检验标准(DB29—5l一2003) 10.城市排水工程质量检验标准(DB29—52—2003) 11.预应力混凝土用钢绞线(GB/T5224-1995) 12.道路交通标志和标线(GB5768—68) 二.工程概况(一)工程范围及规模简阳路、宾水西道立交桥位于红旗南路、凌西道、宾西立交桥交口处,是天津市中心城区快速路的重要组成局部。

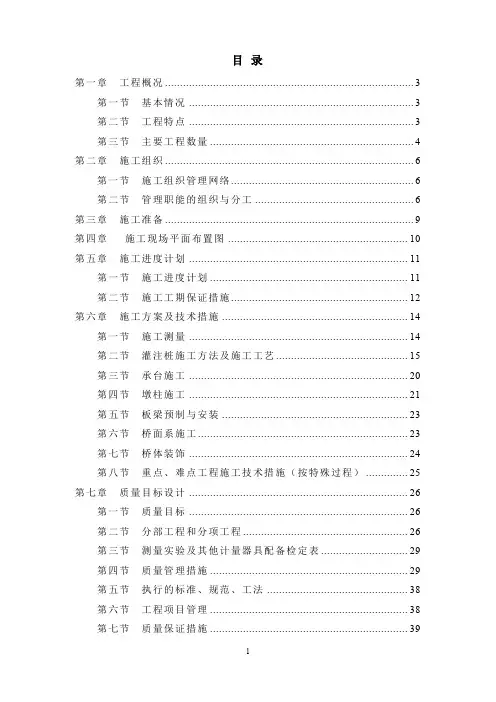

目录第一章工程概况 (3)第一节基本情况 (3)第二节工程特点 (3)第三节主要工程数量 (4)第二章施工组织 (6)第一节施工组织管理网络 (6)第二节管理职能的组织与分工 (6)第三章施工准备 (9)第四章施工现场平面布置图 (10)第五章施工进度计划 (11)第一节施工进度计划 (11)第二节施工工期保证措施 (12)第六章施工方案及技术措施 (14)第一节施工测量 (14)第二节灌注桩施工方法及施工工艺 (15)第三节承台施工 (20)第四节墩柱施工 (21)第五节板梁预制与安装 (23)第六节桥面系施工 (23)第七节桥体装饰 (24)第八节重点、难点工程施工技术措施(按特殊过程) (25)第七章质量目标设计 (26)第一节质量目标 (26)第二节分部工程和分项工程 (26)第三节测量实验及其他计量器具配备检定表 (29)第四节质量管理措施 (29)第五节执行的标准、规范、工法 (38)第六节工程项目管理 (38)第七节质量保证措施 (39)第八章资源供应计划 (46)第一节劳动力供应计划 (46)第二节机械供应计划 (46)第三节材料供应计划 (47)第九章安全施工、文明施工和环保措施环卫措施 (47)第一节安全施工措施 (47)第二节文明施工措施 (55)第三节环保及环卫措施 (58)第十章冬、雨季施工措施 (62)第一节雨季施工措施 (62)第二节冬季施工措施 (63)第十一章附表及附图 (64)第一节计算书 (64)第二节附图 (69)第三节附表 (80)第一章工程概况第一节基本情况一、工程名称:xx市中心城区快速路项目人行天桥工程(43-6合同)。
二、工程地点:xx市三、质量标准:达到国家质量验收规范合格标准。
四、建设规模:包括梅江道人行天桥、绥江道人行天桥、江水道人行天桥和规划次干道人行天桥。
五、工期要求:开工日期2005年9月20日;竣工日期2005年11月10日。
六、计划工期:开工日期2005年9月20日;竣工日期2005年11月10日。
