焦作韩电发电有限公司电厂工程厂用电系统带电措施一、工程概况及受电范围焦作韩电发电有限公司电厂工程建设规模2×50MW汽轮发电机组,配置2×240T/N循环流化床锅炉。
以发电机—变压器—线路组接入系统。
1#发电机组与系统连接通过101断路器及其刀闸1011引至原村变电站,2#发电机组与系统连接通过102断路器及其刀闸1021引至徐岗变电站。
发电机系统采用发—变组单元接线方式,全厂配置一台高压启备变经305断路器分别通过3051、3052接至老厂35KVI、II母线上,6KVI、II段工作电源由对应#1、#2发电机出口通过#1、#2电抗器引出。
380VI、II段工作电源分别通过#1、#2低厂变接至6KVI、II段,厂用低备变接至6KVI段作为380VI、II段备用电源。
本次厂用电系统受电范围:启备变、6KV备用段、6KVI段、6KVII 段、#1低厂变、#2低厂变、#0低备变、380VI、II段。
二、编写本措施主要依据:1.《火力发电厂基本建设启动及竣工验收规程》1996年版2.《电力建设施工及验收技术规范》DL/T5190.5--20043.《火电工程调整试运质量检验及评定标准》1996年版4.其它国家及行业现行相关规定和规范5.电气部分施工图纸三、35KV厂用电系统的受电应具备的条件:1.受电部分经质监中心站检查合格。
2.受电范围内的土建工程已全部完工并经验收合格。
3.受电范围内的电气设备已全部安装完毕并经验收合格。
4.受电范围内的一次电气设备已按照交接试验标准和有关规程进行检验合格。
5.继电保护装置的整定值已按继电保护主管部门给的定值通知单进行整定并经验收合格。
6.蓄电池组、直流屏、UPS装置已安装、调试完毕并经验收合格,浮充电正常,馈电正常。
7.集控室各保护、操作屏、计量屏安装结束并具备送电条件。
8.DCS控制装置复原调试已完成,电气控制系统中的受电控制部分安装、调试已完成,经验收签证合格具备投运条件。
一起变压器首次冲击保护动作典型案例分析1、引言在电力系统中,变压器作为重要的电力设备,其运行稳定性和安全性对电网的正常运行起着至关重要的作用。
变压器的故障保护是保障电力系统安全运行的重要环节之一,而首次冲击保护作为变压器保护的主要内容之一,具有特殊的重要性。
本文结合实际案例,对一起变压器首次冲击保护动作进行了典型案例分析,旨在总结故障原因并提出相应的防范措施,以提高变压器的可靠性和安全性。
2、案例分析某公司的一台变压器在运行中突然发生了首次冲击保护动作,导致变压器停运,给生产带来了极大的影响。
经过对变压器进行仔细的检查和分析,发现了导致首次冲击保护动作的具体原因。
首先是变压器前期运行模式与一次保护参数的设置不合理,其次是变压器的负载变化较大,使得变压器在运行过程中受到了不同程度的冲击,进而引发了保护动作。
3、问题分析根据以上的具体原因和分析,我们可以得出以下的问题:变压器前期运行模式与一次保护参数的设置不合理,导致变压器在运行过程中出现了不必要的保护动作,增加了设备的停运时间和生产的损失。
变压器在运行过程中受到了负载变化带来的冲击,这说明变压器的运行稳定性有待提高,需要对其进行进一步的分析和修正。
变压器的保护装置在动作后未能及时进行复归,导致了变压器的停运时间过长,给生产带来了极大的损失。
4、解决方案针对以上的问题,我们提出了以下的解决方案:对变压器前期运行模式进行详细的分析,根据变压器的实际运行情况和负载变化情况,适时的调整一次保护参数,提高变压器的运行稳定性,减少不必要的保护动作。
对变压器的负载变化进行详细的分析,找出其产生的原因并采取相应的措施进行修正,确保变压器在运行过程中受到的冲击减少到最低程度。
对变压器的保护装置进行详细的检查和测试,确保其在动作后能够及时进行复归,减少变压器的停运时间,提高设备的可靠性和安全性。

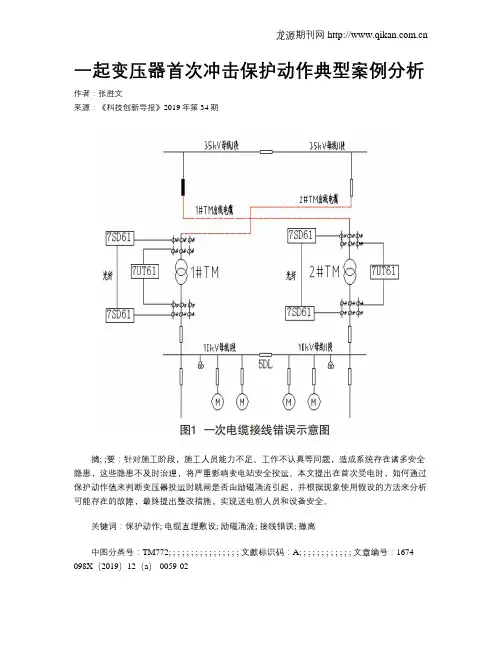

一起变压器首次冲击保护动作典型案例分析作者:张胜文来源:《科技创新导报》2019年第34期摘; ;要:针对施工阶段,施工人员能力不足、工作不认真等问题,造成系统存在诸多安全隐患,这些隐患不及时治理,将严重影响变电站安全投运。
本文提出在首次受电时,如何通过保护动作值来判断变压器投运时跳闸是否由励磁涌流引起,并根据现象使用假设的方法来分析可能存在的故障,最终提出整改措施,实现送电前人员和设备安全。
关键词:保护动作; 电缆直埋敷设; 励磁涌流; 接线错误; 撤离中图分类号:TM772; ; ; ; ; ; ; ; ; ; ; ; ; ; ; ; 文獻标识码:A; ; ; ; ; ; ; ; ; ; ; ; 文章编号:1674-098X(2019)12(a)-0059-021; 现场情况某变电站共有两台35kV变压器,正常为分列运行方式,其电源来自于上级110kV变电站,两站距离880m,电源电缆直埋敷设。
两台主变分别配置线变组差动装置和变压器本体差动、非电量保护和后备保护。
其中变压器35kV侧屏配置线变组差动保护装置7SD61、后备保护装置7SJ68和非电量远传装置7XV5673;10kV侧配置西线变组差动保护装置7SD61、本体差动保护装置7UT61和非电量远传装置7XV5673,35kV侧CT变比500/1,10kV侧CT变比1000/1。
2; 事故经过本变电站为首次投运,对1#变压器冲击合闸时,1#变压器35kV侧线变组7SD61差动速断保护动作跳闸,动作值:IL3=0.47kA、IL2=0.44kA、IL1=0.72kA,1#变压器10kV侧7SD61线差保护同时动作。
此时2#变压器10kV侧7UT61本体差动保护启动。
3; 技术分析本次跳闸属于冲击送电时差动保护动作,首先通过现场保护二次报文分析,判断跳闸可能原因是励磁涌流还是一次设备故障所引起的,具体技术分析如下。
(1)保护配置分析。
为了确保变压器在故障时能顺利切断故障变压器,变压器配置电量保护和非电量保护,本文中的线路变压器组差动保护和变压器本体差动保护,均属于纵差保护,此类保护可以正确区分区内、外故障,当保护区内变压器故障时,本体差动和线变组差动均会动作,无延时的切除区内故障;当线路故障时,线变组差动会动作切除故障线路。
升压站及#01启备变受电安全技术措施及操作步骤批准:审定:审核:编写:2015年5月4日为确保XX发电有限公司(以下简称XX发电公司)升压站及#1启备变受电工作的人员安全、设备安全、操作安全,特制定本方案。
要求所有参加受电工作的单位、部门、人员都要认真学习本方案,并严格按方案要求进行工作。
一、组织机构(待定)1领导小组组长:副组长:成员:现场指挥组长:副组长:安全监察组组长:成员:运行操作组组长:成员:隔离措施确认组组长:副组长:成员:测试工作组组长:成员:2现场协调组组长:成员:受电工作职责分工、步骤及范围3职责分工3.1中试所负责受电工作的指挥,集控室计算机操作、设备操作的监护。
3.2XX火电公司负责受电期间工作配合及缺陷消除工作。
3.3XX发电公司设备维护部电气一次专业负责电气一次设备安全隔离措施落实情况确认。
3.4XX发电公司设备维护部电气二次专业负责设备控制回路及保护定值是否正确,带电的电流互感器和电压回路是否完好、隔离措施是否完备情况确认。
3.5XX发电公司发电运行部负责与省调联系,集控室和网控室的计算机操作,负责就地开关、刀闸、接地刀闸等设备的检查、操作。
4受电步骤本次受电分三个阶段进行。
4.1第一阶段:德山变电站对常德I线充电。
4.2第二阶段:通过常德I线对220KV升压站 I母、II母充电。
4.3第二阶段:#01启备变冲击合闸试验。
5受电范围本次受电范围有常德I线,220KV升压站,#01启备变。
二、安全措施1工作人员必须严格遵守《电业安全工作规程》的相关规定,正确着装,运行操作必须按操作票步骤规定执行。
2受电期间应保证与调度、德山变电站、电厂控制室、工作现场之间的联络电话畅通。
3试验人员应站在绝缘垫上进行工作,试验过程发生异常时,应立即停止试验,查明原因后,经领导小组批准后,方可继续试验。
4试验中如出现异常情况,应立即停止试验,并服从领导小组的统一指挥。
5运行操作必须有2人及以上进行,并严格按照操作票步骤进行操作,操作过程中当有疑问时,要停止操作并向监护人询问清楚无误后方可继续操作。
编号:XT-JT0201C-2009内蒙古京泰发电厂110kV启备变受电方案及厂用受电调试措施内蒙古电力科学研究院二○○九年六月措施编号:XT-JT0201C-2009起讫时间:2009年6月—2009年8月项目负责人:张智工作人员:董永乐任乐李娜编写人员:董永乐审核:批准:摘要本报告依据火电工程启动调试工作规定及机组调试合同的要求,根据内蒙古京泰发电厂2×300MW 1#2#机组一次系统及起备变保护,编写了本措施。
关键词电力系统综合目录1概述 (5)2试验目的及依据 (5)2.1试验目的 (5)2.2试运依据 (5)3受电前应具备的条件 (6)4安全措施 (6)5受电前一、二次系统检查 (7)5.1一次系统检查 (7)5.2二次系统检查 (7)6受电试验程序 (8)6.1高压起动/备用变受电 (8)6.26k V11段母线受电 (9)6.36k V12段母线受电...................................................(9 6.46k V21段母线受电 (9)6.56k V22段母线受电...................................................(9 6.6带负荷测差动相量 (9)6.7充电结束后的工作 (9)7注意事项 (9)8组织措施 (10)9现场组织机构 (10)10附录 (10)附录 A 110kV一次系统图 (11)附录 B 6kV厂用一次系统图 (12)内蒙古京泰发电厂1# 2#机组厂用受电调试措施1概述内蒙古京泰发电厂1# 机组厂用受电范围包括:起备变高压侧断路器101、起备变低压侧断路器10BBA02、10BBB02、6kV11、6kV12段母线及电压互感器;启备变低压侧断路器20BBA02、20BBB02、6kV21、6kV22段母线及电压互感器。
2 试验目的及依据2.1 试验目的2.1.1 检查启备变在全电压冲击合闸情况下的运行状况。
目次1 目的 (02)2依据 (02)3设备系统简介 (02)4送电过程和范围 (03)5组织分工 (03)6使用仪器设备 (04)7送电的准备工作 (05)8 方法步骤 (05)9 职业安全卫生环境保护措施 (07)1 目的为了给偃师电厂#1机组分部试运提供安全可靠的电源,为机组整组启动打好基础,特编制本方案2 依据2.1 《火电工程启动调试工作规定》2.2 《火力发电厂基本建设工程启动及竣工验收规程(1996)》2.3 《火电机组达标投产考核标准(2001年版)》2.4 《调试专业施工组织设计》2.5 《电力安装工程电气设备交接试验标准》(GB50150-91)2.6 《工程建设强制性条文(电力工程)》2.7 《电力建设安全健康与环境管理工作规定(2002年版)》2.8 《继电保护和电网安全自动装置检验条例》2.9《质量职业健康安全环境管理手册(Q/HNHY02 01 001-2002)》2.10 制造厂技术规范3 设备系统简介3.1 系统介绍偃师电厂工程设计安装两台50MW汽轮发电机组,发电机与变压器组成单元接线,发电机PT、避雷器等回路均采用全连式分相封闭母线,厂用电经电抗器通过分相封闭母线与发电机主回路封闭母线连接。
4 受电的过程和范围4.1受电范围一次设备有:事故停机变和主厂房低压备用段及主厂房400V公用段。
4.2受电的过程a)6.3KV施工电源带电;b)由事故停机变高压侧开关对事故停机变五次全压冲击;c)由事故停机变低压侧EL开关对主厂房低压备用段3次全压冲击;d)由主厂房400V公用段备用进线SCL开关及公用段联络开关CAB对主厂房400V公用段母线3次全压冲击;5 组织分工5.1 为了使受电工作有计划、按步骤地顺利完成,受电前应组织有关单位进行技术交底,熟悉受电部分一、二次设备,明确组织分工,落实岗位责任,作好异常情况应变准备。
5.2 调试单位负责受电过程的指挥并完成有关试验,准备试验仪器、仪表,试验接线,作好试验记录和数据处理,解决受电过程中出现的技术问题。
1.设备系统概述河北大唐王滩发电厂新建工程设计为4台600MW汽轮发电机组,1号发电机启动/备用电源接入厂外220kV 变电所配电装置,启动备用变压器为常州变压器厂生产的三相分裂绕组的有载调压分裂变压器。
启动变对应于两台机组的各一台高压厂用工作变以及高压厂用公用变,用来作为机组起停时的电源和高压厂用工作变以及高压厂用公用变故障检修时的备用电源。
启动变压器额定容量为63/35-35 MVA,额定电压为220/6.3-6.3kV,采用接线方式为Yn,yn0,yn0,+d。
变压器低压侧分别接入1号机厂用6kV1A,1B段母线、2号机厂用6kV2A,2B段母线、公用6kV0A,0B段母线。
变压器保护的配置为许继电气公司的GWBH-882B系列微机型启备变保护柜。
220kV启备变进线断路器及隔离开关在NCS监控,启备变本体及低压侧分支开关在DCS监控。
两台机组厂用电系统各设置一台高压厂用工作变及高压厂用公用变,其高压侧电源都从发电机出口T接;1号高压厂用工作变低压侧分别接入1号机厂用6kV1A,1B 段母线;2号高压厂用工作变低压侧分别接入2号机厂用6kV2A,2B段母线;1、2号高压厂用公用变的低压侧分别接公用6kV0A,0B段母线。
380V厂用电系统采用动力中心(PC)和电动机控制中心(MCC)两级供电方式。
2.编制依据2.1 《电力工业技术管理法规》。
2.2 《火力发电厂基本建设工程启动及竣工验收规程(1998版)》。
2.3 《火电工程启动调试工作规定》2.4 《火电工程调整安装试运质量检验及评定标准》2.5 《电气装置安装工程电气设备交接试验标准》2.6 《电力建设安全工作规程》2.7 《火电机组启动验收性能试验导则》2.8 《国家电力公司火电优质工程评选办法(2000年版)》2.9 《防止电力生产重大事故的二十五项重点要求》2.10 《火电机组达标投产考核标准(2004年版)》2.11 各厂家设备资料;设计院设计图纸资料、说明3.受电范围3.1 220kV变电站断路器(00ADA03GS000)、避雷器。
220KV升压站带电操作安排220KV升压站及启备变、厂用6KVIA、IB段带电冲击操作安排一、带电方案:通过绿洲变对220KV站内设备进行带电冲击。
河洲I线 220KVI母母联开关 220KVII母启备变 6KVIA、IB段二、对220KV河洲I线(具体由哪条线路送电按调度命令执行)线路进行检查验收,验收合格并具备投运条件,拆除所有安全措施。
清除返送电范围内所有无关人员,并做好返送电防护措施。
三、操作步骤:1、检查220KV河洲I线开关,刀闸,地刀在断开位置,继电保护按调度所下达的保护定值单整定完毕并投入运行。
查220KV河洲I线自动重合闸退出。
2、询问调度对侧开关确已合上,在220KV河洲I线PT二次端子处核相序正确。
3、合上220KV河洲I线母线侧刀闸,合上220KV河洲I线线路侧刀闸。
用220KV河洲I线开关对线路冲击合闸三次,每次间隔10分钟,最后一次不断开开关。
4、检查220KV母线上所有开关、刀闸、地刀均在断开位置。
5、合上220KV河洲I线刀闸,用220KV河洲I线开关对220KVI 母母线冲击合闸三次,每次间隔10分钟,最后一次不断开开关。
6、在220KV母线电压互感器二次侧核对相序正确无误。
7、检查启备变高、低压开关、刀闸均在断开位置,启备变继电保护及有载调压档位均按调度所下达的定值整定完毕并投入。
将启备变瓦斯保护投入跳闸位置,投入启备变差动保护。
合上启备变220KV中性点接地刀闸2B1D。
合上启备变220KV侧刀闸2B012、用启备变220KV侧开关2B01DL对启备变冲击合闸5次,以后每次间隔15分钟,最后一次不断开开关。
8、检查6KVIA、6KVIB母线上所有接地刀闸、开关、刀闸均在断开位置。
9、合上启备变高压侧刀闸2B011,用启备变开关2B01DL对6KVIA、6KVIB段母线冲击合闸三次,每次间隔10分钟,最后一次不断开开关。
10、在6KV电压互感器二次侧核对相序正确无误。
山西国锦煤电一期2×300MW机组工程启备变及#1、#2机厂用系统受电调试措施启备变及#1、#2机厂用系统受电调试措施目录1. 概述2. 带电目的3. 编写本方案的主要依据和引用标准4. 带电范围5. 各参建单位主要职责6. 带电前应具备的条件7. 带电前的检查8. 启备变冲击带电9. 6kV厂用电IA、IB段母线带电10. 6kV厂用电IIA、IIB段母线带电11. 启备变带负荷后的检查试验12. 低压厂变及各PC段受电13. 验收控制的技术标准14. 安全、环境控制措施15. 附图:带电一次系统图1 概述:本措施描述山西国锦煤电一期工程2X300MW机组工程启备变及#1、#2机组6kV 厂用系统受电程序和试验项目。
启备变高压侧110kV配电装置由电网调度,受电操作由电网调度指挥,如本措施与电网调度所出受电措施有所不同时,以电网调度受电措施为准。
1.1 系统接线1.1.1 工程概况本期工程建设规模为2×300MW机组,两台机组均采用发变线串接入夏家营变电站220kV母线;启动/备用变压器电源接至夏家营变电站110kV母线。
1.1.2 6kV工作厂用电接线每台机组设1台容量为50MVA的分裂绕组的高压厂用变压器,其高压侧从发电机主回路离相母线上T接,两台机设一台同容量的分裂绕组启动/备用变压器,其高压侧接至夏家营变电站110kV母线,直接降压至6kV分别接入厂内6kVIA、IB、IIA、IIB 段。
1.1.3 厂用电中性点接地方式高厂变、启备变6kV中性点采用低电阻接地方式,单相接地时跳闸;全厂0.4kV 系统采用中性点直接接地方式。
1.1.4 0.4kV厂用电接线0.4kV采用动力中心(PC)和电动机控制中心(MCC)的供电方式。
动力中心和电动机控制中心成对设置,建立双路电源通道。
动力中心采用单母线分段,每段母线由一台干式变压器供电,两台低压变压器间互为备用,远方手动切换。
江西大唐抚州发电有限责任公司厂用受电措施华北电力科学研究院有限责任公司二○一五年五月目录1、系统概述2、编制依据3、组织措施4、受电设备范围5、受电应具备的条件6、受电启动方式7、受电程序8、安全技术措施9、受电结束后的检查及验收10、附图11、附件一1.系统概述江西大唐国际抚州发电有限责任公司本期工程设计为2台1000MW汽轮发电机组,发电机启动/备用变压器接至本厂500kV系统。
厂内设有特变电工衡阳变压器有限公司生产的三绕组,带有有载调压分头的启动备用变压器,高压侧中性点直接接地,中压侧中性点经电阻接地。
启动备用变压器用来作为机组起停时的电源和高厂变故障检修时的备用电源。
启备变高压侧隔离刀闸、接地刀闸控制、断路器控制均为NCS系统、调压分头调节回路、保护出口信号、测量回路均接至NCS系统。
启动备用变压器保护双重化配置,两套均为南瑞继保PCS-985T-H2型保护(含短引线保护功能),1套PCS-974T-G型非电量保护,测控装置型号为RCS-9705A-H2。
各保护信号均接至NCS系统。
启动备用变压器技术参数:型号: SFFZ-CY-50000/500额定容量: 50000/31500-31500/16700kVA额定电压: 525±8×1.25% /6.3-6.3/10.5kV额定电流:高压侧:55A中压侧:2886.8A低压侧:918.3A接线组别: YN、yn0-yn0 +d冷却方式: ONAN/ONAF(67%/100%)短路阻抗:高/低1:18.39;高/低2:18.78启备变及厂用电系统安装工作由施工单位负责,华北电科院负责启备变6kV母线(不含母线)以上部分的调试工作,施工单位负责6kV母线及以下380V设备及系统的调试工作。
2.编制依据为使启动备用变压器及厂用电受电试验顺利进行,使启动备用变压器及厂用电系统等设备参数符合国家标准,满足设计要求,依据《火力发电厂基本建设工程启动及竣工验收规程(2002年版)》《火电工程启动调试工作规定》附件第三篇《火电工程调整试运质量检验及评定标准》3.4,5.4,6.4,7.4的有关规定《电力建设安全工作规程(变电站)》DL5009.1-2002《火电机组达标投产考核标准(2001年版)及其条文解释》《防止电力生产事故的二十五项重点要求》国家能源局2014(161)《电力设备交接和预防性试验规程》《电力系统继电保护及电网安全自动装置反事故措施要点》《火电工程厂用受电前质量监督检查典型大纲》《国家电网公司十八项电网重大反事故措施》(修订版)等规程要求特编制本措施,本措施应经电气专业小组讨论、厂用受电领导小组批准后执行,涉及到电网调度范围内的设备应报电网调度批准。
第三部分运行方式安排、操作及事故处理:一.填空题1.发电厂的一次主接线应满足:()可靠,()灵活,()和()方便的要求。
(安全)(方式)(检修)(操作)2.发电厂一次主母线的接线方式主要有()接线,单母线(),()接线和双母线带()接线等。
(单母线)(分段)(双母线)(旁路)3.由于人员误操作引起()发供电设备()运行,则不论时间长短,都算事故。
(主要)(停止)4.在发电厂内,照明、厂用机械用电及其他用电,称为()。
(厂用电)5.高压和低压厂用母线的接线一般采用()。
(单母线)6.正常运行中,厂用母线上的工作电源运行,备用电源处于(),备用电源自动投入装置()。
(热备用状态)(投入)7.厂用电接线必须首先保证()、()地供电,同时还要求有()、()、()方便和()方便等特点。
(安全可靠)(不间断)(灵活性)(经济性)(检修)(操作)8.电厂电气设备分为()、()、()几种状态。
(运行)(备用)(检修)9.当电气设备由一种状态转换到另一种状态时,需要进行一系列的操作,这种操作叫做电气设备的()。
(倒闸操作)10.电气倒闸操作必须严格执行()和()制度。
(操作票)(操作监护)11.在停电操作时,其顺序是(1)拉开(),(2)拉开()刀闸,(3)拉开()刀闸。
(断路器)(负荷侧)(电源侧)12.值班人员在实际操作前,应先核对设备()和()位置。
操作中应认真执行()制和()制。
(名称)(编号)(监护)(复唱)13.操作过程中发生()时,不准擅自更改()。
(疑问)(操作票)14.电气设备停电后,即使是事故停电,在未拉开()和做好()措施以前,不得触及设备或进入(),以防突然来电。
(隔离开关)(安全)(遮栏)15.防止电气发生误操作的措施,主要包括两方面:()措施;()措施。
(组织)(技术)16.操作人员在执行倒闸任务时,应严格按操作项目顺序进行操作,不得()、()。
(倒项)(漏项)17.发电厂厂用电源中断,将会引起()甚至全厂()事故。
一起变压器首次冲击保护动作典型案例分析引言变压器作为电力系统中不可或缺的重要设备,其正常运行对于电网稳定运行具有重要意义。
在变压器运行过程中,首次冲击是一个非常重要的问题,当遇到首次冲击时,变压器的保护系统应该及时做出反应,以保护变压器不受到损害。
本文将以一个典型案例为例,来分析一起变压器首次冲击保护动作的情况,以期对相关领域的工程师和技术人员有所启发。
案例分析该变压器是一台10kV/0.4kV的配电变压器,工作于一个电力系统中,该电力系统的负荷主要由一个大型工业厂区组成。
在某一次正常运行过程中,电力系统突然遭受了一次较大的外部冲击,导致电网产生了一次较大的瞬态过电压。
在此过程中,变压器的首次冲击保护动作得到了触发,保护装置迅速对变压器进行了保护动作,变压器得到了保护,最终正常运行。
研究分析我们来看一下这次冲击事件究竟是如何发生的。
通过分析电力系统的运行情况,我们发现,该电力系统采用的是一个较为传统的过电压保护装置,该保护装置能够在遭受外部冲击时,对电网产生的过电压进行检测,并对其进行快速反应。
这次冲击是由于外部因素造成电网突然遭受了一次较大的冲击,导致了电力系统的瞬态过电压增加。
而变压器的首次冲击保护装置则迅速对此进行了检测,并做出了对应的保护动作。
我们来看一下这次保护动作的效果如何。
通过研究分析,我们发现,变压器的首次冲击保护动作得到了及时响应,成功保护了变压器不受到损害。
这种保护动作的成功实现,得益于电力系统中对于变压器保护装置的设计和选择,以及对于变压器的保护策略的制定。
这次保护动作的成功,为变压器的长期稳定运行提供了保障。
我们来看一下这次保护动作的启示。
通过对这次冲击事件的研究分析,我们得出了一些有益的启示。
我们需要重视首次冲击保护装置的设计和选择,以确保其能够在外部冲击发生时,迅速进行反应,并对变压器进行及时保护。
我们需要加强对于变压器的保护策略的制定,确保变压器能够在遭受外部冲击时,得到及时保护,不受到损害。
新安装的变压器在空载(二次侧不带负载)状态下,合闸投入线路,然后再分闸切除,再合闸,再分闸,一般要重复三到五次,这就叫冲击合闸。
在高压开关柜上直接操作。
因为变压器在空载状态下投切时最大能产生两倍左右的过电压,这个过电压极易使变压器损坏,冲击合闸就是为了考核变压器能否经受这个过电压,检查变压器绝缘是否有薄弱点,以保证变压器今后运行更安全。
变压器的冲击合闸,是变压器安装完成后正式投入运行前的试验项目之一。
所谓冲击合闸,就是断开低压侧出线总开关,合闸高压侧的开关,使变压器全压(额定电压)空载运行,并检查它的声音等和各部件有无异常,5分钟后停止运行。
冲击试验的目的是检验冲击合闸时产生的励磁涌流是否会使变压器的差动保护误动作.规范规定,一般配电变压器因无差动保护,这样的冲击试验只做三次。
大型变压器(有差动保护者)要求做5次。
1、检验变压器绝缘、机械强度能承受工作电压和励磁涌流的冲击.2、检验变压器差动保护是否能躲过励磁涌流的影响。
“全电压”指正常工作电压全部投入.是相对于“降电压"的一种说法。
变压器冲击合闸试验。
1,变压器的冲击合闸试验不一定必须从高压侧进行,这与变压器的应用场合相关。
一般此项试验是结合变压器投运运行的。
由于我们使用的大部分是降压变压器,来电一方自然是高压侧,就只能从高压侧冲击。
若对发电厂的升压变压器,来电方是在低压侧,就要从低压冲击了。
对于有倒送电能力主变可从高压侧做. 一、变压器全压充电肯定会有励磁涌流,只是每一次的大小不相同而已。
励磁涌流大小和剩磁、合闸角(非周期分量)因素有管!产生就是:电压最大达到一倍,磁通达到一倍,过饱和,电流骤增。
2,冲击试验的次数:主变第一次投运前,应在额定电压下冲击合闸五次,第一次受电后持续时间应不小于10分钟,每次间隔大于5分钟。
大修后主变应冲击三次;瓦斯下浮子在主变冲击合闸前就应投跳闸,冲击合闸正常,有条件时空载充电24小时;110千伏及以上变压器启动时,如有条件应采用零起升压;变压器的有载调压装置,应于变压器投运时进行切换试验正常,方可投入使用。
变压器冲击合闸,是指在变压器空载的情况下,在变压器一次测或二次测(最好是在一次测)停止全电压合闸送电.冲击合闸也是变压器交接试验中重要的一项验收试验项目.之袁州冬雪创作变压器合闸时会发生冲击电流,这个冲击电流叫励磁涌流.励磁涌流的发生原因及其大小,原理如下:变压器合闸使变压器的电压、电流、磁通都从一个稳态过渡到另外一个稳态,过渡过程和合闸瞬间的电压相位角及铁心剩磁有直接关系,当合闸瞬间的电压相位角等于0,铁心中的剩磁方向又和周期分量方向相反时,铁心中磁通严重饱和,相当于2倍的交变周期磁通加剩磁,发生的励磁电流可达稳态时的励磁电流(空载电流)值的几百倍,或达变压器额定电流的6~8倍.通常该电流在第一个半波内幅值最大,即合闸励磁涌流峰值出现在合闸后半个周期的瞬间,励磁涌流随时间而衰减,小变压器合闸后几个周波(零点几秒以内)即可达到稳态值,大变压器衰减的要慢的多,要长达十几秒时间才干稳定下来.合闸励磁涌流一般不会对变压器造成危害,但能够对变压器的过电流呵护或差动呵护引起误动,会使过电流速断呵护掉闸;由于变压器是空载,冲击侧有很大的励磁涌流,而另外一侧是开路无电流,故而造成差动的误动作跳闸.由于三相原本就是分歧期,加上三相合闸同步性又不成能一样,所以合闸瞬间欠好说哪相正好赶上电压0相位,如果合闸瞬间电压是最大值(90°相位时),就不会发生励磁涌流,所以实际合闸过程的表示纷歧,由于欠好确定合闸瞬间,所以有时能够表示强烈,有时能够表示平稳,这都是正常的.冲击合闸可以查核变压器在励磁涌流作用下的机械强度(可达额定电流的4---5倍,最大到6-8倍),也查核变压器在承受拉闸发生的操纵过电压作用下的绝缘强度(中性点接地变压器首端会发生2倍相电压,中性点不接地变压器首端会发生3倍的相电压),但冲击合闸更主要目标是为了查核变压器发生的励磁涌流可否对继电呵护造成误动跳闸.(1)变压器的冲击合闸应在使用的分接位置上停止,冲击合闸时变压器宜由高压侧投入,因高压侧电抗大,高压绕组的励磁涌流会较小.(2)合闸前应先启动冷却器,排净主体内气泡,对所有部位再次放气,否则送电后油流继电器、气体继电器的工作不克不及迅速进入稳定工作状态.合闸时应停止冷却器运行,以利监听合闸时变压器外部有无异常声音.(3)合闸要求三相同步时差<0.01秒(10毫秒).(4)非合闸侧应有避雷呵护,中性点直接靠得住接地.(5)为了防止继电器误动,可在投入一定时间内,采取闭锁继电器的方法,如过流呵护整定退出,气体继电器信号接点接入跳闸回路上.(6)冲击合闸的详细操纵是,第一次合闸后持续时间大于10min(最好很多于30 min),每次合闸冲击间隔至少5 min,合闸应停止五次.(7)变压器合闸时发生的励磁涌流不该引起差动呵护装置的误动作,如发生误动(差动呵护),应对其整定值停止调整,重新合闸,每次合闸过程中无异常现象.(8)合闸竣事后,将气体继电器的信号接点接回报警回路,跳闸接点接至跳闸回路,调整好过流呵护值,裁撤姑且接地线.(9)冲击合闸试验24h后,要对变压器油取样停止油色谱分析.变压器合闸时,如差动呵护动作,可以从故障录波仪中检查到电流波形图,在波形图中可以分明发现,合闸于励磁涌流与合闸于故障电流的波形是纷歧样的.a.励磁涌流波形有间断的现象出现.b.励磁涌流有很大的非周期分量,偏于时间轴的一侧.c.励磁涌流含有大量的高次谐波,且以二次谐波为主.差动呵护可依据这些原理,设置相应的制动回路,用以防止变压器在空载冲击合闸时因励磁电流而造成误动.。
