18米拉森钢板桩施工报价清单
- 格式:xlsx
- 大小:12.11 KB
- 文档页数:1
桩基工程报价单范本报价单编号:2022-001发布日期:2022年1月1日客户信息:客户名称:XXX建设工程有限公司联系人:李先生联系电话:XXX-XXXXXXX项目信息:项目名称:XXX工程项目地址:XXX省XXX市XXX区工程规模:总占地面积XXXX平方米工程周期:预计XX个月工程概述:本工程主要涉及XXX内容,包括XXX,XXX等工作。
针对工程需求,我们提供以下桩基工程报价:序号工程内容工程数量报价(元)1. 桩基打桩 xxx根 xxxxxxx2. 桩基检测 xxx次 xxxxxxx3. 桩基回填 xxx立方米 xxxxxxx4. 桩基加固 xxx平方米 xxxxxxx5. 桩基防水 xxx平方米 xxxxxxx6. 其他额外费用 - xxxxxxx报价说明:1. 桩基打桩:根据工程规模和设计要求,预计需要打桩xxx根,每根桩的报价为xxxx元。
2. 桩基检测:根据国家规范,进行xxx次桩基检测,每次检测的报价为xxxx元。
3. 桩基回填:根据工程深度和土方回填要求,预计需要回填xxx立方米土方,每立方米土方的报价为xxxx元。
4. 桩基加固:根据工程设计要求,预计需要加固xxx平方米桩基,每平方米加固的报价为xxxx元。
5. 桩基防水:根据工程要求,对桩基进行xxx平方米的防水处理,每平方米防水的报价为xxxx元。
6. 其他额外费用:根据工程实际情况,如需额外施工、材料或设备,将根据实际情况收取相应费用。
费用总计:工程总报价为:xxxxxxxx元(大写:人民币xxxxxx元整)报价有效期:本报价单有效期为XX天,自发布之日起计算。
支付方式:1. 预付款:合同签订后,客户需支付工程总报价的30%作为预付款,在款项到账后开始工程施工。
2. 进度款:根据工程进度,客户需在施工过程中按照约定的进度支付相应款项,具体支付比例和时间将在合同中详细约定。
3. 尾款:工程完工验收后,客户需支付剩余款项,结算方式将在合同中约定。
第1篇一、项目概述本项目为某地区某住宅小区土建工程,包括桩基工程、地下室结构、主体结构等。
根据设计图纸及施工方案,现将桩基工程施工报价如下:二、工程量及单价1. 桩基类型:钻孔灌注桩、预制桩2. 桩基工程量:(1)钻孔灌注桩:总桩数500根,桩径800mm,桩长15m。
(2)预制桩:总桩数200根,桩径600mm,桩长18m。
3. 桩基单价:(1)钻孔灌注桩:每米单价为120元,含材料、人工、机械、运输等费用。
(2)预制桩:每米单价为100元,含材料、人工、机械、运输等费用。
三、主要材料价格1. 钻孔灌注桩材料:(1)钢筋:Φ25,每吨4200元。
(2)水泥:32.5级,每吨335元。
(3)砂:中砂,每吨70元。
(4)石子:5-25mm,每吨60元。
2. 预制桩材料:(1)钢筋:Φ25,每吨4200元。
(2)水泥:32.5级,每吨335元。
(3)砂:中砂,每吨70元。
(4)石子:5-25mm,每吨60元。
四、施工方案及措施1. 钻孔灌注桩施工:(1)采用旋挖钻机进行钻孔施工,钻孔深度达到设计要求后,进行钢筋笼制作、灌注混凝土等工序。
(2)采用水下混凝土浇筑,确保桩身质量。
2. 预制桩施工:(1)采用预制场生产预制桩,保证桩身质量。
(2)采用吊车进行桩的运输和安装。
五、施工进度及工期1. 钻孔灌注桩施工:预计30天完成。
2. 预制桩施工:预计25天完成。
六、报价说明1. 本报价为综合报价,包含材料、人工、机械、运输等费用。
2. 本报价为一次性报价,不含设计变更、工程签证等费用。
3. 如遇特殊情况,如地质条件变化、施工方案调整等,需根据实际情况进行调整。
4. 本报价有效期自报价之日起3个月内有效。
敬请甲方予以考虑,如有疑问,请随时与我方联系。
第2篇一、项目概述本工程为某地区土建项目桩基工程,主要包括桩基施工、桩基检测、桩基验收等环节。
工程地点位于某市某区,施工周期为6个月。
根据工程实际情况,现将桩基工程施工报价如下:二、工程量及单价1. 桩基类型:本工程采用预应力混凝土桩(PHC桩)和旋挖钻成孔灌注桩两种类型。
【合同编号】:HBTD2020009-12拉森钢板桩施工劳务分包合同发包方(即分包人;以下简称甲方):承包方(即分承包人;以下简称乙方):根据《中华人民共和国合同法》、《湖北省建设工程合同范本》及其它有关法律、行政法规,遵循平等、自愿、公平和诚实信用的原则,双方就本建筑工程施工事项协商一致,订立本合同。
一、工程概况工程名称:荆州市石首市项目桩基及支护工程工程地点:湖北省荆州市石首市工程内容:拉森钢板桩施工二、工程分包分包范围:甲方委托乙方完成甲方指定工程范围内的拉森钢板桩支护工程以及完成整体工程所涉及的辅助工作。
1、分包方式:乙方按甲方提供的施工图纸及相关的资料施工,分包方式采取包工等方式进行。
2、分包单价:本工程采用综合单价即包干价,此综合单价为不含税价格,收款时开具收款收据。
三、合同工期开工时间为乙方设备及材料进场之日。
竣工日期为乙方设备及材料全部撤出之日。
四、技术及质量标准工程质量标准:工程质量标准按现行的质量验收标准执行,并按甲方认可的支护方案进行实施,服从现场施工人员指挥,确保安全,乙方施工钢板桩安全撤除施工现场或施工完毕即视为乙方钢板桩分包工程质量合格。
五、计量及付款方式1、9 米钢板桩综合单价为1050.00元/水平延米;此综合单价不含围檩支撑服务,自钢板桩进场之日开始计算租期,综合单价包含30 天钢板桩免费使用期,钢板桩使用期不超过30天,按30天计算;甲乙双方约定水平延长米的计算方法是:钢板桩施工支数乘以0.40M为实际施工延长米;甲乙双方约定钢板桩超过30天使用工期的钢板桩租金的计算方法为:钢板桩从施工进场之日起到出场超过 30 天工期的,按4.50元/根/天另外计算租金;承包工程量暂定为米,乙方完成施工工作量以现场签证为计量依据,甲方必须在签证上签章或指定项目经理签字。
2、围檩支撑综合单价为350.00元/水平延米(自支撑材料进场之日开始计算租期,综合单价包含30天围檩支撑材料免费使用期),超过 30天按10.00 元/吨/天另外计算租金(每延长米重量为0.23吨),暂定为米,乙方完成施工工作量以现场签证为计量依据,甲方必须在签证上签章或指定项目经理签字。
围堰工程钢板桩施工方案-拉森钢板桩支护文章总结:施工实际效果表明,钢板桩围堰与填土围堰相比,具有施工进度快、更安全、占地空间小等优点,这对于城市内的窄河涌堤岸整治工程、水深较大、流急、淤泥或粉细砂等软基上等不适宜用填土围堰的工程使用较为有利,但缺点是钢板桩材料一次性投入费用高,占用流动资金多,因此是否采用钢板桩围堰以及钢板桩投入数量和周转次数等问题必须认真分析,宜经过技术经济比较后方可决定。
全文内容开始:1。

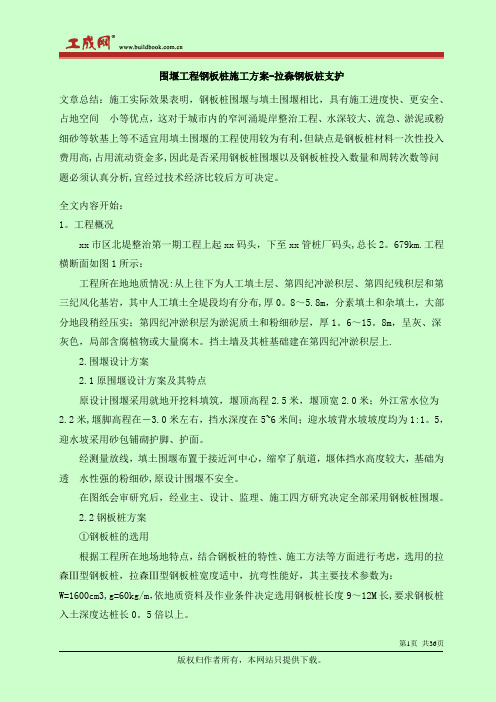

工程概况xx市区北堤整治第一期工程上起xx码头,下至xx管桩厂码头,总长2。
679km.工程横断面如图1所示:工程所在地地质情况:从上往下为人工填土层、第四纪冲淤积层、第四纪残积层和第三纪风化基岩,其中人工填土全堤段均有分布,厚0。
8~5.8m,分素填土和杂填土,大部分地段稍经压实;第四纪冲淤积层为淤泥质土和粉细砂层,厚1。
6~15。
8m,呈灰、深灰色,局部含腐植物或大量腐木。
挡土墙及其桩基础建在第四纪冲淤积层上.2.围堰设计方案2.1原围堰设计方案及其特点原设计围堰采用就地开挖料填筑,堰顶高程2.5米,堰顶宽2.0米;外江常水位为2.2米,堰脚高程在-3.0米左右,挡水深度在5~6米间;迎水坡背水坡坡度均为1:1。
5,迎水坡采用砂包铺砌护脚、护面。
经测量放线,填土围堰布置于接近河中心,缩窄了航道,堰体挡水高度较大,基础为透水性强的粉细砂,原设计围堰不安全。
在图纸会审研究后,经业主、设计、监理、施工四方研究决定全部采用钢板桩围堰。
2.2钢板桩方案①钢板桩的选用根据工程所在地场地特点,结合钢板桩的特性、施工方法等方面进行考虑,选用的拉森Ⅲ型钢板桩,拉森Ⅲ型钢板桩宽度适中,抗弯性能好,其主要技术参数为:W=1600cm3,g=60kg/m,依地质资料及作业条件决定选用钢板桩长度9~12M长,要求钢板桩入土深度达桩长0。
5倍以上。
②打桩设备投入钢板桩打拔桩机2台用于施工.打拔桩机为挖掘机(KATO1250)加振动锤改装而成,振动锤为曰本产NPK-HP-7SXB型,激振力200kN.3.围堰施工经过钢板桩围堰施工正式从xx年xx月开始,施工顺序为:修整施工道路~打钢板桩~基坑开挖~桩基础~挡土墙底板~挡土墙墙身~墙后回填~拔钢板桩.开始施工时,投入了530根钢板桩,可围成200M长基坑,但后来发现进度不理想,主要是钢板桩数量不足,不能及时提供基坑工作面,使挡土墙施工常处于等待状态。
大桥20#、21#墩钢围堰检算1.1结构概况20#、21#墩基础施工采用钢板桩围堰法。
钢板桩采用拉森Ⅵ型钢板桩,材质为SY295,20#墩钢板桩单根长度为18m,围堰平面尺寸为28.8×13.2m,共设置两道内支撑,围堰顶高程为+30.09m,围堰底高程为+12.09m,封底混凝土厚2.2m;21#墩钢板桩单根长度为18m,围堰平面尺寸为28.8×13.2m,共设置三道内支撑,围堰顶高程为+30.09m,围堰底高程为+8.09m,封底混凝土厚2.5m。
由于21#墩承台比20#承台埋深深度大,围堰受力较21#墩更不利,本计算取21#墩围堰进行计算;21#墩钢板桩围堰立面布置如图6.1。
图6.1 21#墩钢板桩围堰立面布置图1.2 基本参数1.2.1钢板柱截面特性表6.1 钢板桩截面参数特性值表1.2.2地质资料根据地质勘察报告,20#、21#墩地质资料及土层参数分别如表6.2、表6.3。
表6.2 20#墩土层参数表表6.3 21#墩土层参数表1.3 计算方法由于钢板柱围堰的入土深度较大,土体对入土部分的围堰起到了嵌固作用,此时围堰上端收到内撑的支撑作用,下端受到土体的嵌固支承作用。
但是,由于内撑对钢板桩围堰是弹性支撑,并不是完全刚性,因此,在计算中,先假设内撑对钢板桩为刚性支撑,计算出钢板桩作用于圈梁的反力,将该反力作用在内撑上计算出钢板桩与内撑连接处的最大位移,最后对钢板桩施加强制支座位移,得出钢板桩的内力和应力。
等值梁法计算钢板桩围堰,为简化计算,常用土压力等于零点的位置来代替正负弯矩转折点的位置。
计算土压力强度时,应考虑板桩墙与土的摩擦作用,将板桩墙前和墙后的被动土压力分别乘以修正系数(为安全起见,对主动土压力则不予折减),钢板桩被动土压力修正系数如表6.4。
本文计算作出如下假设:1.假设计算时取1m宽单位宽度钢板桩。
2.因土处于饱和水状态,为简化计算且偏安全考虑,不考虑土的粘聚力(c=0)。
第1篇一、工程名称:[请填写工程名称]二、工程地点:[请填写工程地点]三、承包方式:1. 采用包工包料。
2. 采用包工不包料(请选择一种方式)四、施工范围:桩基工程量按设计图纸中所示静压管桩压桩全过程施工,包括但不限于以下内容:1. 桩机设备进退场安装、拆卸及其费用;2. 确保静压桩机正常运转施工;3. 管桩材料进场装卸、场内搬运;4. 桩位放样;5. 砍接桩(达到设计有效标高及满足桩顶标高);6. 桩基工程所有内页技术资料完整汇编、整理四份,报告总包和监理单位及相关部分审核后,符合内页技术资料档案标准,送总包资料员接收。
五、工作内容:1. 桩机设备进退场安装、拆卸;2. 保证静压桩机正常运转施工;3. 管桩材料进场装卸、场内搬运;4. 桩位放样;5. 砍接桩(达到设计有效标高及满足桩顶标高);6. 桩基工程所有内页技术资料完整汇编、整理四份,报告总包和监理单位及相关部分审核后,符合内页技术资料档案标准,送总包资料员接收。
六、桩基工程资料:1. 预应力静压管桩 PHC500-125AB(标准 GB50204)2. 预应力静压管桩 PHC500-125A(标准 GB50204)七、桩基材料生产厂家:1. 坚实2. 三和(任选一家或二家一起供应)八、工程单价:(按设计有效长度计算)1. 包工包料(PHC500-125AB桩)218元/米(含水电及税收)2. 包工包料(PHC500-125A桩)208元/米(含水电及税收)3. 包工包料(PHC500-125AB桩)215元/米(含税未含水电)4. 包工包料(PHC500-125A桩)205元/米(含税未含水电)5. (PHC500-125AB、A桩)机械人工费:22元/米九、其他费用:1. 管桩材料运输费:[请填写运输费单价]2. 施工用水、用电费用:[请填写单价]3. 施工安全文明施工费:[请填写费用总额]4. 施工保险费:[请填写费用总额]5. 其他不可预见费用:[请填写费用总额]十、付款方式:1. 按工程进度分期付款;2. 结算时按实际完成工程量结算;3. 付款比例及时间:[请填写具体付款比例及时间]十一、保修期:1. 桩基工程保修期为[请填写保修期]年;2. 保修期内,如因施工质量问题导致的损坏,由施工方负责维修或更换。
第1篇一、项目概述晋城钢板桩施工工程位于晋城市XX区,项目总长度为XX米,涉及范围包括XX道路、XX桥梁等基础设施。
本次施工工程主要包括钢板桩的打设、支撑系统的搭建、土方开挖、基础施工等环节。
为确保工程质量和进度,特制定以下报价。
二、工程量及单价1. 钢板桩打设(1)工程量:XX立方米(2)单价:XX元/立方米2. 支撑系统搭建(1)工程量:XX吨(2)单价:XX元/吨3. 土方开挖(1)工程量:XX立方米(2)单价:XX元/立方米4. 基础施工(1)工程量:XX立方米(2)单价:XX元/立方米三、工程总价根据以上工程量及单价,晋城钢板桩施工工程总价为:XX元(大写:人民币捌拾万元整)四、付款方式1. 预付款:合同签订后5个工作日内支付合同总价的30%;2. 进度款:工程完成30%后支付合同总价的20%;3. 质量验收合格后支付合同总价的30%;4. 保修金:工程完工验收合格后,保修期一年,保修期满无质量问题后支付合同总价的20%。
五、工期及质量保证1. 工期:合同签订后XX个月内完成;2. 质量保证:严格按照国家相关标准进行施工,确保工程质量达到国家一级标准。
六、其他事项1. 施工过程中,如遇不可抗力因素导致工程延期,双方应协商解决;2. 施工过程中,如因甲方原因导致工程延期,甲方应承担相应责任;3. 本报价仅供参考,具体施工方案及价格以双方协商为准。
晋城钢板桩施工工程报价,旨在为甲方提供优质、高效、安全的施工服务。
希望双方本着诚信、合作的原则,共同推进项目顺利进行。
第2篇一、工程概况本项目位于晋城市,工程名称为晋城钢板桩施工工程。
工程内容包括钢板桩的打入、支撑、拔除等工序。
工程总长度约为1000米,钢板桩总用量约为1000根,工程工期为60天。
二、工程报价1. 钢板桩材料费用(1)钢板桩:采用Q235材质,厚度为6mm,长度为12米,宽度为0.6米。
单价为150元/米,共计150000元。
(2)锁口板:采用Q235材质,厚度为6mm,长度为12米,宽度为0.6米。
浅析编制拉森钢板桩造价作者:黄虹来源:《中国科技纵横》2017年第19期摘要:目前拉森钢板桩在城市河道整治、截污納管工程中广泛地应用。
如何运用定额准确、合理的计算出工程造价,是我们项目造价控制的关键。
本文以某项目设计概算案例为基础,对现行钢板桩定额进行分析。
关键词:拉森钢板桩;项目背景;造价分析中图分类号:U416 文献标识码:A 文章编号:1671-2064(2017)19-0097-021 钢板桩简介钢板桩是通过热轧或者冷弯工艺轧制成片状的钢板桩体,桩与桩之间通过自身锁扣连成整体,以承受水平力为主的支护结构。
钢板桩主要由板桩、组合支撑桩和管状支撑桩组成。
目前在市场上有普通槽钢和拉森钢板桩两类。
2 普通槽钢和拉森钢板桩区别普通槽钢和拉森钢板桩主要区别是拉森钢板桩有止水用的锁扣。
如下图1所示。
3 拉森钢板桩“Larssen”锁口钢板桩是1902年由德国的工程师 Tryggve Larssen发明并成功应用于德国的不莱梅港口。
这种钢板桩就以他的名字命名,引进中国后,音译为拉森钢板桩。
由于拉森钢板桩良好的防水性能,在10m以上水头下确保干作业施工,目前在城市河道整治、截污納管工程中广泛地应用。
拉森钢板桩市场上一般定尺为6m、9m、12m。
国内常用的型号和理论重量见表1。
4 项目背景北京某引水渠项目治污工程,主要包括河道清淤、截污管网铺设、污水处理站建设等部分。
其中:截污管线6885m,管径为DN400,重力管管材为HDPE缠绕结构壁管(B型),压力管管材为PE100级聚乙烯管。
截污管道最大埋设深度约6m,压力管和倒虹管采用PE100管。
污水井管网收集后汇入截污主干管,输送进入污水处理站,处理后出水排入收纳水体河道。
本项目位于城镇范围内,市政管网破路施工。
由于保证交通以及投资控制要求,初步设计管网施工方案为:槽深3米以内,放坡开挖;槽深3~6米,拉森钢板桩支护开挖(图2)。
此设计方案采用6、9米SP-Ⅲ型拉森钢板桩以及12米SP-Ⅳ型拉森钢板桩。
第1篇一、工程概况1. 工程名称:XX项目桩基施工工程2. 工程地点:XX市XX区XX街道3. 工程规模:占地面积XX平方米,桩基数量XX根4. 工程类型:住宅、商业综合体5. 施工单位:XX建筑有限公司6. 施工时间:2023年X月X日至2023年X月X日二、桩机施工工程报价清单1. 材料费用(1)水泥:500元/吨(2)钢筋:6000元/吨(3)碎石:200元/立方米(4)混凝土:400元/立方米(5)砂石:300元/立方米(6)柴油:8000元/吨(7)其他材料:按实际发生计算2. 人工费用(1)施工人员:1000元/人/天(2)技术人员:1500元/人/天(3)管理人员:2000元/人/天(4)其他人工费用:按实际发生计算3. 机械费用(1)桩机租赁:5000元/台/天(2)搅拌车租赁:1000元/台/天(3)吊车租赁:3000元/台/天(4)其他机械费用:按实际发生计算4. 施工费用(1)土方开挖:50元/立方米(2)桩基施工:150元/米(3)桩基检测:200元/根(4)护壁施工:100元/立方米(5)其他施工费用:按实际发生计算5. 管理费用(1)项目管理费:10%(2)质保金:5%(3)其他管理费用:按实际发生计算6. 风险费用(1)材料价格波动风险:5%(2)人工费用上涨风险:3%(3)机械租赁风险:3%(4)其他风险费用:按实际发生计算三、总价根据以上报价清单,XX项目桩基施工工程总价为:XX万元。
四、付款方式1. 预付款:合同签订后5个工作日内支付合同总价的20%2. 进度款:按工程进度支付,每月支付已完工程量的10%3. 结算款:工程完工后15个工作日内支付合同总价的60%4. 保修金:工程完工验收合格后支付合同总价的10%,保修期满后无质量问题退还五、其他事项1. 本报价清单仅供参考,实际施工过程中如有变动,以双方协商为准。
2. 施工过程中,如遇不可抗力因素导致工程延期,双方应协商解决。
