水泥砂浆和细石混凝土找平层施工工艺标准(QB-CNCEC J040101-2004)1、一般规定采用水泥砂浆、细石混凝土找平结构层或保温层表面,用以作为隔汽层或防水层的基层时,施工应符合本标准规定。

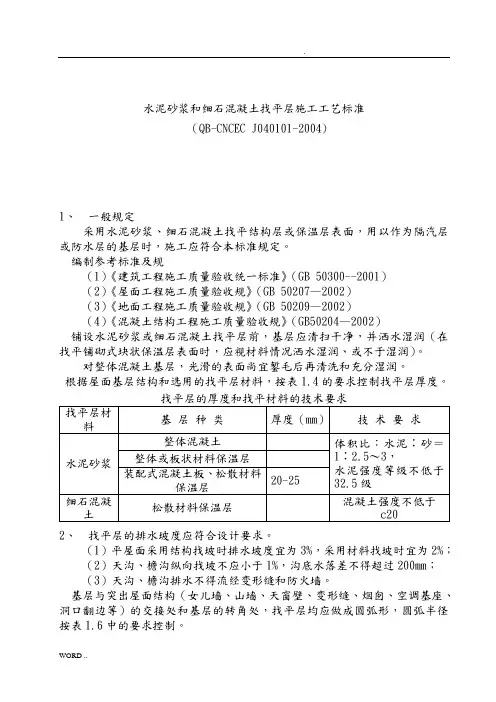

编制参考标准及规(1)《建筑工程施工质量验收统一标准》(GB 50300--2001)(2)《屋面工程施工质量验收规》(GB 50207—2002)(3)《地面工程施工质量验收规》(GB 50209—2002)(4)《混凝土结构工程施工质量验收规》(GB50204—2002)铺设水泥砂浆或细石混凝土找平层前,基层应清扫干净,并洒水湿润(在找平铺砌式块状保温层表面时,应视材料情况洒水湿润、或不于湿润)。
对整体混凝土基层,光滑的表面尚宜錾毛后再清洗和充分湿润。
根据屋面基层结构和选用的找平层材料,按表1.4的要求控制找平层厚度。
2、找平层的排水坡度应符合设计要求。
(1)平屋面采用结构找坡时排水坡度宜为3%,采用材料找坡时宜为2%;(2)天沟、檐沟纵向找坡不应小于1%,沟底水落差不得超过200mm;(3)天沟、檐沟排水不得流经变形缝和防火墙。
基层与突出屋面结构(女儿墙、山墙、天窗壁、变形缝、烟囱、空调基座、洞口翻边等)的交接处和基层的转角处,找平层均应做成圆弧形,圆弧半径按表1.6中的要求控制。
屋面结构交接处和转角处的找平层圆弧控制半径管道周围与的屋面找平层之间,应预留20mm×20mm的凹槽,并用密封材料嵌填严密。
3、屋面水落口位置的防水构造要求:(1)水落口周围直径500mm围找平层应做成略低的凹坑,坡度不应小于5%,并采用防水涂料或密封材料涂封,涂封厚度不应小于2mm。
(2)水落口杯上口与基层接触处应留宽20mm、深20mm的凹槽,并嵌填密封材料。
天沟、檐沟、檐口、泛水等细部,卷材和涂膜防水层收头处,找平层形状都应符合防水的构造要求。
4、施工准备和原材料要求1、所用材料的质量和技术性能必须符合设计要求和相应材料规的规定。

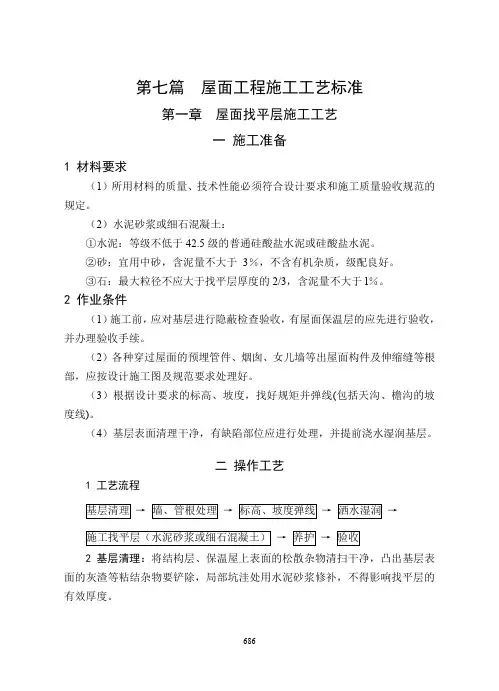

第七篇屋面工程施工工艺标准第一章屋面找平层施工工艺一施工准备1 材料要求(1)所用材料的质量、技术性能必须符合设计要求和施工质量验收规范的规定。
(2)水泥砂浆或细石混凝土:①水泥:等级不低于42.5级的普通硅酸盐水泥或硅酸盐水泥。
②砂:宜用中砂,含泥量不大于3%,不含有机杂质,级配良好。
③石:最大粒径不应大于找平层厚度的2/3,含泥量不大于l%。
2 作业条件(1)施工前,应对基层进行隐蔽检查验收,有屋面保温层的应先进行验收,并办理验收手续。
(2)各种穿过屋面的预埋管件、烟囱、女儿墙等出屋面构件及伸缩缝等根部,应按设计施工图及规范要求处理好。
(3)根据设计要求的标高、坡度,找好规矩并弹线(包括天沟、檐沟的坡度线)。
(4)基层表面清理干净,有缺陷部位应进行处理,并提前浇水湿润基层。
二操作工艺1 工艺流程→→→→→→2 基层清理:将结构层、保温屋上表面的松散杂物清扫干净,凸出基层表面的灰渣等粘结杂物要铲除,局部坑洼处用水泥砂浆修补,不得影响找平层的有效厚度。
3 墙、管根处理:大面积做找平层前,应先将凸出屋面的管、墙等构件及变形缝根部处理好,并按设计及规范要求做好泛水。
4 抹水泥砂浆找平层或铺细石混凝土:(1)洒水湿润:抹找平层水泥砂浆或细石混凝土前,应提前洒水湿润基层表面,但不可洒水过量,以表面不见明水可使基层和找平层牢固结合为度。
(2)贴灰饼、冲筋:根据设计坡度要求,拉线找坡,按1~2m贴灰饼,按流水方向以间距1~2m冲筋,并按设计要求设置找平层分格缝,如设计无具体要求,分格缝宽度一般为20mm,最大间距为6m。
如基层为预制构件,分格缝应设置在预制构件拼缝处。
分格缝采用镶嵌分格木条留设,分格条作业前充分湿润。
(3)铺抹水泥砂浆或细石混凝土:按分格块装灰、铺平,用刮尺靠贴冲筋条刮平,找平后用木抹子搓揉、压实。
待砂浆表面稍干后,用铁抹子压实,细石混凝土应用平板振动器振捣密实,分三次成活。
头道压实,提浆压平,将砂浆内多余水分压出,使砂浆均匀密实;二道压实在砂浆表面人踩有脚印但不下陷时进行,将砂浆表面压实平整,并将表面坑洼、砂眼抹平;三道压实在用手指轻按有指印时进行,将二道压实的抹印压平并使砂浆密实,封闭表面毛细孔。
找平层施工工艺标准一、基本规定(1)找平层应采用水泥砂浆或水泥混凝土铺设,并应符合本工艺标准后述各章有关面层的规定。
(2)铺设找平层前,当其下一层有松散填充料时,应清除或应预铺平振实。
(3)有防水要求的建筑地面工程,铺设前必须对立管、套管和地漏与楼板节点之间进行密封处理;排水坡度应符合设计要求。
(4)在预制钢筋混凝土板上铺设找平层前,板缝填嵌的施工应符合下列要求:1)预制钢筋混凝土板相邻缝底宽不应小于20mm;2)填嵌时,板缝内应清理干净,保持湿润;3)填缝采用细石混凝土,其强度等级不得小于C20。
填缝高度应低于板面10~20mm,且振捣密实,表面不应压光;填缝后应养护;4)当板缝底宽大于40mm时,应按设计要求配置钢筋。
(5)在预制钢筋混凝土板上铺设找平层时,其板端应按设计要求做防裂的构造措施。
(6)水泥混凝土施工质量检验尚应符合现行国家标准《混凝土结构工程施工质量验收规范》GB50204的有关规定。
二、施工准备(一)技术准备(1)找平层下的基土(层)或结构工程应已按设计要求施工完成并验收合格;(2)铺设前应根据设计要求或通过试验确定配合比。
(二)材料要求(1)水泥:宜采用硅酸盐水泥、普通硅酸盐水泥或矿渣硅酸盐水泥,其强度等级应在32.5级以上。
(2)砂:应选用水洗中砂或粗砂,含泥量不大于3%。
(3)石子:卵石或碎石,最大粒径不大于垫层厚度的2/3,含泥量不大于2%。
(三)主要机县设备(1)根据施工条件,应合理选用适当的机具设备和辅助用具,以能达到设计要求为基本原则,兼顾进度、经济要求。
(2)常用机具设备有:混凝土搅拌机、砂浆搅拌机、翻斗车、手推车、计量器、平板振捣器、筛子、木耙、铁锹、小线、钢尺、胶皮管、木拍板、刮杠、木抹子、铁抹子等。
(四)作业条件(1)应已对所覆盖的隐蔽工程进行验收且合格,并进行隐检会签。
(2)施工前,应做好水平标志,以控制铺设的高度和厚度,可采用竖尺、拉线、弹线等方法。

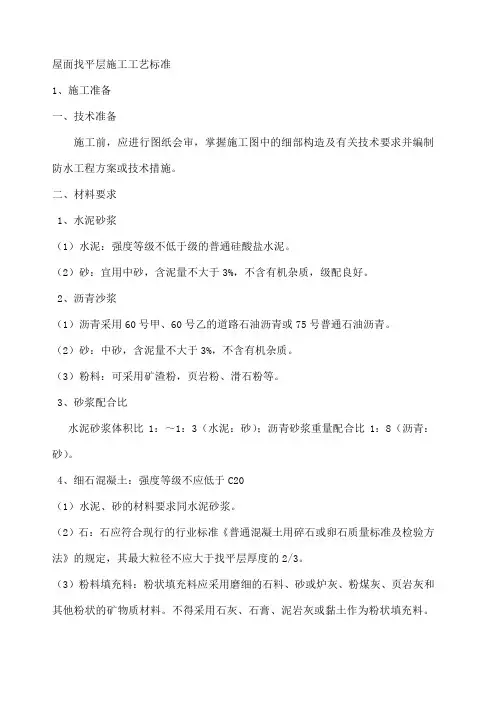

屋面找平层施工工艺标准1、施工准备一、技术准备施工前,应进行图纸会审,掌握施工图中的细部构造及有关技术要求并编制防水工程方案或技术措施。
二、材料要求1、水泥砂浆(1)水泥:强度等级不低于级的普通硅酸盐水泥。
(2)砂:宜用中砂,含泥量不大于3%,不含有机杂质,级配良好。
2、沥青沙浆(1)沥青采用60号甲、60号乙的道路石油沥青或75号普通石油沥青。
(2)砂:中砂,含泥量不大于3%,不含有机杂质。
(3)粉料:可采用矿渣粉,页岩粉、滑石粉等。
3、砂浆配合比水泥砂浆体积比1:~1:3(水泥:砂);沥青砂浆重量配合比1:8(沥青:砂)。
4、细石混凝土:强度等级不应低于C20(1)水泥、砂的材料要求同水泥砂浆。
(2)石:石应符合现行的行业标准《普通混凝土用碎石或卵石质量标准及检验方法》的规定,其最大粒径不应大于找平层厚度的2/3。
(3)粉料填充料:粉状填充料应采用磨细的石料、砂或炉灰、粉煤灰、页岩灰和其他粉状的矿物质材料。
不得采用石灰、石膏、泥岩灰或黏土作为粉状填充料。
粉状填充料小于的细颗粒含量不小于85%,采用振动法使粉状填充料密实时,其空隙率不应大于45%,含泥量不应大于3%。
二、主要机具1、机械:砂浆搅拌机或混凝土搅拌机。
2、工具:运料手推车、铁锹、铁抹子、水平刮杠、水平尺、沥青锅、炒盘、压滚、烙铁。
三、作业条件1、找平层施工前,基层或屋面保温层应进行检查验收,并办理验收手续。
2、各种穿过屋面的预埋管件、烟囱、女儿墙、暖沟墙、伸缩缝等根部,应按设计施工图及规范要求处理好。
3、根据设计要求的标高、坡度,找好规矩并弹线(包括天沟、檐沟的坡度)。
4、施工找平层时应将原表面清理干净,进行处理,有利于基层与找平层的结合,如浇水湿润、素刷水泥浆、喷涂沥青稀料等。
5、找平层的基层应干燥、平整,表面不得有冰层或积雪,当找平层基层采用配装式钢筋混凝土板时,施工找平层前应具备以下条件:板端、侧缝用细石混凝土灌缝密封处理。

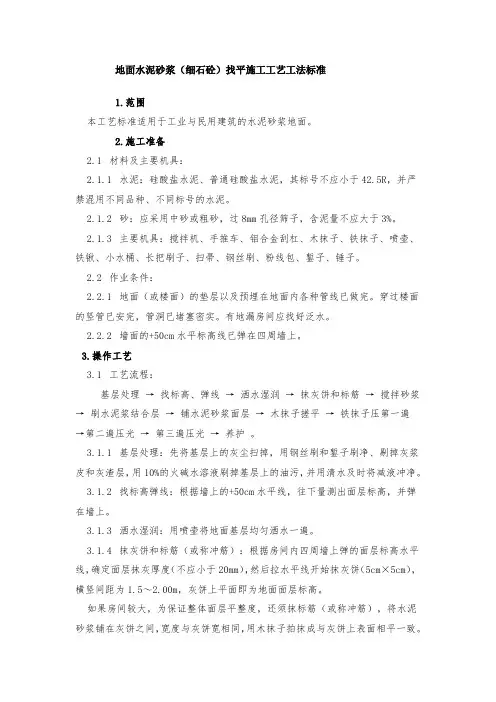

地面水泥砂浆(细石砼)找平施工工艺工法标准1.范围本工艺标准适用于工业与民用建筑的水泥砂浆地面。
2.施工准备2.1材料及主要机具:2.1.1水泥:硅酸盐水泥、普通硅酸盐水泥,其标号不应小于42.5R,并严禁混用不同品种、不同标号的水泥。
2.1.2砂:应采用中砂或粗砂,过8mm孔径筛子,含泥量不应大于3%。
2.1.3主要机具:搅拌机、手推车、铝合金刮杠、木抹子、铁抹子、喷壶、铁锹、小水桶、长把刷子、扫帚、钢丝刷、粉线包、錾子、锤子。
2.2作业条件:2.2.1地面(或楼面)的垫层以及预埋在地面内各种管线已做完。
穿过楼面的竖管已安完,管洞已堵塞密实。
有地漏房间应找好泛水。
2.2.2墙面的+50cm水平标高线已弹在四周墙上。
3.操作工艺3.1工艺流程:基层处理→找标高、弹线→洒水湿润→抹灰饼和标筋→搅拌砂浆→刷水泥浆结合层→铺水泥砂浆面层→木抹子搓平→铁抹子压第一遍→第二遍压光→第三遍压光→养护。
3.1.1基层处理:先将基层上的灰尘扫掉,用钢丝刷和錾子刷净、剔掉灰浆皮和灰渣层,用10%的火碱水溶液刷掉基层上的油污,并用清水及时将减液冲净。
3.1.2找标高弹线:根据墙上的+50cm水平线,往下量测出面层标高,并弹在墙上。
3.1.3洒水湿润:用喷壶将地面基层均匀洒水一遍。
3.1.4抹灰饼和标筋(或称冲筋):根据房间内四周墙上弹的面层标高水平线,确定面层抹灰厚度(不应小于20mm),然后拉水平线开始抹灰饼(5cm×5cm),横竖间距为1.5~2.00m,灰饼上平面即为地面面层标高。
如果房间较大,为保证整体面层平整度,还须抹标筋(或称冲筋),将水泥砂浆铺在灰饼之间,宽度与灰饼宽相同,用木抹子拍抹成与灰饼上表面相平一致。
铺抹灰饼和标筋的砂浆材料配合比均与抹地面的砂浆相同。
3.1.5搅拌砂浆:水泥砂浆的体积比宜为1∶2(水泥∶砂),其稠度不应大于35mm,强度等级不应小于M15。
为了控制加水量,应使用搅拌机搅拌均匀,颜色一致。
2 屋面找平层施工工艺标准总则适用范围本工艺标准适用于工业与民用建筑卷材防水屋面、涂膜防水屋面基层及防水屋面保温层上采用水泥砂浆、细石混凝土或沥青砂浆进行整体找平层工。
编制参考标准及规范(1)《屋面工程质量验收规范》 GB 50207—2002(2)《建筑工程施工质量验收统一标准》GB 50300~2001术语分格缝:在屋面找平层上按一定距离预先留设的缝。
基本规定(1)屋面找平层的施工质量检验批量:应按屋面面积每100m2 抽查一处,每处10m2,且不得少于3处。
(2)屋面找平层应进行隐蔽验收,施工质量应验收合格,质量控制资料应完整。
施工准备技术准备施工前,应进行图纸会审,掌握施工图中的细部构造及有关技术要求,并编制防水工程的施工方案或技术措施,进行安全技术交底。
材料要求(1)水泥砂浆1)水泥:强度等级不低于32.5 级的普通硅酸盐水泥。
2)砂:宜用中砂,含泥量不大于3%,不含有机杂质,级配良好。
(2)沥青砂浆1)沥青采用60 号甲、60 号乙的道路石油沥青或75 号普通石油沥青。
2)砂:中砂,含泥量不大于3%,不含有机杂质。
3)粉料:可采用矿渣粉、页岩粉、滑石粉等。
(3)砂浆配合比水泥砂浆体积比1:~1:3(水泥:砂);沥青砂浆重量配合比1:8(沥青:砂)。
(4)细石混凝土:强度等级不应低于C20。
1)水泥、砂的材料要求同水泥砂浆。
2)石:石应符合现行的行业标准《普通混凝土用碎石或卵石质量标准及检验方法》的规定,其最大粒径不应大于找平层厚度的2/3。
3)粉状填充料:粉状填充料应采用磨细的石料、砂或炉灰、粉煤灰、页岩灰和其他粉状的矿物质材料。
不得采用石灰、石膏、泥岩灰或黏土作为粉状填充料。
粉状填充料中小于的细颗粒含量不小于85%,采用振动法使粉状填充料密实时,其空隙率不应大于45%,含泥量不应大于3%。
主要机具(1)机械:砂浆搅拌机或混凝土搅拌机。
(2)工具:运料手推车、铁锹、铁抹子、水平刮杠、水平尺、沥青锅、炒盘、压滚、烙铁。

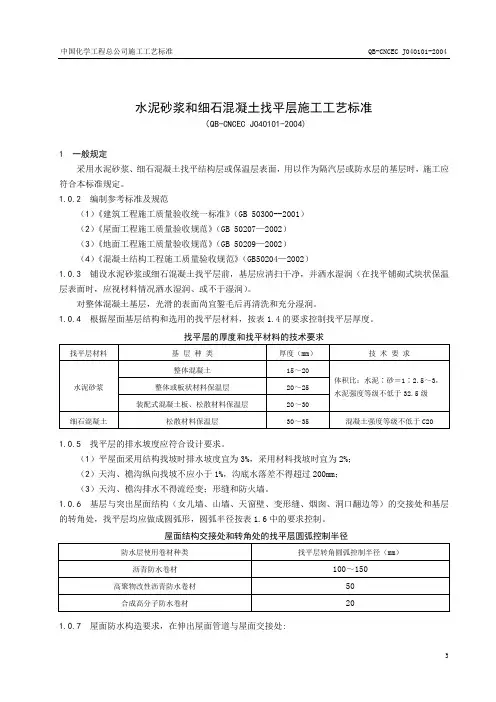

水泥砂浆和细石混凝土找平层施工工艺标准(QB-CNCEC J040101-2004)1 一般规定采用水泥砂浆、细石混凝土找平结构层或保温层表面,用以作为隔汽层或防水层的基层时,施工应符合本标准规定。
1.0.2 编制参考标准及规范(1)《建筑工程施工质量验收统一标准》(GB 50300--2001)(2)《屋面工程施工质量验收规范》(GB 50207—2002)(3)《地面工程施工质量验收规范》(GB 50209—2002)(4)《混凝土结构工程施工质量验收规范》(GB50204—2002)1.0.3 铺设水泥砂浆或细石混凝土找平层前,基层应清扫干净,并洒水湿润(在找平铺砌式块状保温层表面时,应视材料情况洒水湿润、或不于湿润)。
对整体混凝土基层,光滑的表面尚宜錾毛后再清洗和充分湿润。
1.0.4根据屋面基层结构和选用的找平层材料,按表1.4的要求控制找平层厚度。
1.0.5找平层的排水坡度应符合设计要求。
(1)平屋面采用结构找坡时排水坡度宜为3%,采用材料找坡时宜为2%;(2)天沟、檐沟纵向找坡不应小于1%,沟底水落差不得超过200mm;(3)天沟、檐沟排水不得流经变;形缝和防火墙。
1.0.6 基层与突出屋面结构(女儿墙、山墙、天窗壁、变形缝、烟囱、洞口翻边等)的交接处和基层的转角处,找平层均应做成圆弧形,圆弧半径按表1.6中的要求控制。
1.0.7 屋面防水构造要求,在伸出屋面管道与屋面交接处:(1)管道根部直径500mm范围内,找平层应抹出高度不小于30mm的圆台。
(2)管道周围与的屋面找平层之间,应预留20mm×20mm的凹槽,并用密封材料嵌填严密。
1.0.8 屋面水落口位置的防水构造要求:(1)水落口周围直径500mm范围内找平层应做成略低的凹坑,坡度不应小于5%,并采用防水涂料或密封材料涂封,涂封厚度不应小于2mm。
(2)水落口杯上口与基层接触处应留宽20mm、深20mm的凹槽,并嵌填密封材料。

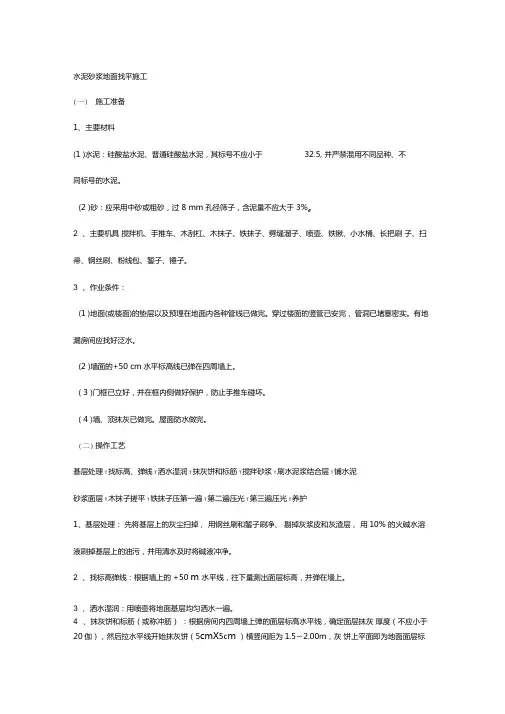

水泥砂浆地面找平施工(一)施工准备1、主要材料(1 )水泥:硅酸盐水泥、普通硅酸盐水泥,其标号不应小于32.5, 并严禁混用不同品种、不同标号的水泥。
(2 )砂:应采用中砂或粗砂,过8 mm孔径筛子,含泥量不应大于3%。
2 、主要机具搅拌机、手推车、木刮杠、木抹子、铁抹子、劈缝溜子、喷壶、铁锹、小水桶、长把刷子、扫帚、钢丝刷、粉线包、錾子、锤子。
3 、作业条件:(1 )地面(或楼面)的垫层以及预埋在地面内各种管线已做完。
穿过楼面的竖管已安完,管洞已堵塞密实。
有地漏房间应找好泛水。
(2 )墙面的+50 cm水平标高线已弹在四周墙上。
( 3 )门框已立好,并在框内侧做好保护,防止手推车碰坏。
( 4 )墙、顶抹灰已做完。
屋面防水做完。
(二)操作工艺基层处理T找标高、弹线T洒水湿润T抹灰饼和标筋T搅拌砂浆T刷水泥浆结合层T铺水泥砂浆面层T木抹子搓平T铁抹子压第一遍T第二遍压光T第三遍压光T养护1、基层处理:先将基层上的灰尘扫掉,用钢丝刷和錾子刷净、剔掉灰浆皮和灰渣层,用10% 的火碱水溶液刷掉基层上的油污,并用清水及时将碱液冲净。
2 、找标高弹线:根据墙上的+50 m 水平线,往下量测出面层标高,并弹在墙上。
3 、洒水湿润:用喷壶将地面基层均匀洒水一遍。
4 、抹灰饼和标筋(或称冲筋):根据房间内四周墙上弹的面层标高水平线,确定面层抹灰厚度(不应小于20伽),然后拉水平线开始抹灰饼(5cmX5c m )横竖间距为1.5〜2.00m,灰饼上平面即为地面面层标高。
如果房间较大,为保证整体面层平整度,还须抹标筋(或称冲筋),将水泥砂浆铺在灰饼之间,宽度与灰饼相同,用木抹子拍抹成与灰饼上表面相平一致。
5、搅拌砂浆:水泥砂浆的体积比宜为 1 : 2 (水泥:砂),其稠度不应大于35伽,强度等级不应小于M15 。
为了控制加水量,应使用搅拌机搅拌均匀,颜色一致。
6、刷水泥浆结合层:在铺设水泥砂浆之前;应涂刷水泥浆一层,其水灰比为0.4〜0.5(涂刷之前要将抹灰饼的余灰清扫干净,再洒水湿润),不要涂刷面积过大,随刷随铺面层砂浆。

2005年6 月17 日2005年 6 月17 日年月日年月日年月日2005年5 月17 日2005年5 月17 日2005年5 月17 日2005年5 月17 日2005年5 月17 日2005年5 月27 日2005年5 月27 日2005年5 月27 日2005年5 月27 日2005年5 月27 日2005年5 月27 日2005年5 月27 日2005年5 月27 日2005年5 月27 日2005年6 月1 日2005年6 月1 日2005年 5 月22 日2005年 6 月17 日下面是赠送的两篇散文欣赏,可以仔细阅读,不需要的朋友可以下载后编辑删除!!谢谢!!脚下的时光不知走过多少地方,不知看过多少风景,不知听说过多少轶事;题记:蒲公英我走过很多地方,但是同样的,我也有更多的地方没去过!我渴望走遍地球上每一寸土地,我期许世界上每一个地方的人都善良!然而,现实的世界告诉我;理想的丰满一定要遇到拥有相同理想的另一半!我喜欢珠海,一个美丽的花园城市;我喜欢那里的天气,没有北方的寒冷;四季如春的温度感觉非常惬意,不用担心换季带来的差异!走在市区的街道上,绿化的花草树木被园丁修剪的井然有序;形态各异的花卉搭配得格外美观!尤其是除过草之后的绿地,泥土的芬芳与绿草的清新扑鼻而来,有一种身处大草原的感觉,使人心旷神怡!我时常一个人发呆,散步;看着过往的人群,车水马龙的街道;也时常去繁华的街巷,拥挤的商业中心;感觉这才是生活,正因为世界有了这么多事物的陪伴,才使我有了对美好生活的向往与喜悦!珠海的夜,很美;到处灯红酒绿,一派歌舞升平的祥和;每当夜幕降临,才是广东因有的生活的开始!溜冰场,酒吧,迪厅,大排档等等等等;我很庆幸在这里认识了很多人,他们教会了我很多,也帮助了我很多;我们都是来自五湖四海,为了同一个目标而聚集在一起的年轻人;我们时常出去聚会,嗨皮;但等到散场后,又回到了应有的孤寂!白天,可以去渔女,公园,九州城,免税店等等都是不错的地方!味在口中一样!人,只有在对自己真诚的人的眼里,才会感觉到亲切;而我,也着实喜欢这座城市带给我家一样的温暖感觉!在这短暂而悠长的时光里,我成长了很多,也磨砺了很多;正是因为思想的成熟,阅历的增长,我选择了离开;去寻找属于自己的新的天地,新的开始,新的征程!其实,无论走过多少地方;都不重要!重要的是你从中得到什么!知识!阅历!思想!······也不可能因为一时的过失而自暴自弃颓废一生!人,应该用豁达的心态来迎接下一秒的新鲜时光;而不是沉溺在上一秒的懊恼当中!每个人的路,都在自己的脚下;只有自己醒悟才能把未来的路走好,反之只会让错误延续到未来,从而影响以后的健康生活!即便曾经的时光再美好,那也只是人生道路上的一段插曲;没必要去纠结当时的愕然,愚昧!就像我,从来不对上一秒的事情产生情绪一样!一切都是恬淡的样子,顺其自然比什么都好!对于未来,只要真诚的去善待身边的所有;我相信,未来的时光,也该是你想象的模样!蒲公英2015.12.13家乡的茶籽林家乡高才坂,一年四季茶籽林郁郁葱葱,枝繁叶茂。

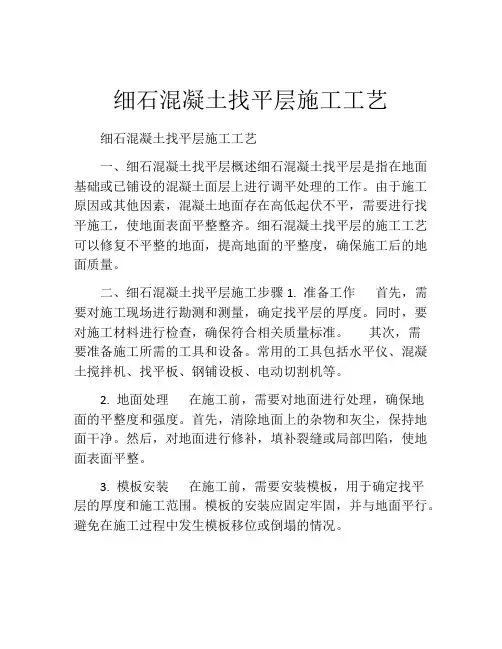

细石混凝土找平层施工工艺细石混凝土找平层施工工艺一、细石混凝土找平层概述细石混凝土找平层是指在地面基础或已铺设的混凝土面层上进行调平处理的工作。
由于施工原因或其他因素,混凝土地面存在高低起伏不平,需要进行找平施工,使地面表面平整整齐。
细石混凝土找平层的施工工艺可以修复不平整的地面,提高地面的平整度,确保施工后的地面质量。
二、细石混凝土找平层施工步骤1. 准备工作首先,需要对施工现场进行勘测和测量,确定找平层的厚度。
同时,要对施工材料进行检查,确保符合相关质量标准。
其次,需要准备施工所需的工具和设备。
常用的工具包括水平仪、混凝土搅拌机、找平板、钢铺设板、电动切割机等。
2. 地面处理在施工前,需要对地面进行处理,确保地面的平整度和强度。
首先,清除地面上的杂物和灰尘,保持地面干净。
然后,对地面进行修补,填补裂缝或局部凹陷,使地面表面平整。
3. 模板安装在施工前,需要安装模板,用于确定找平层的厚度和施工范围。
模板的安装应固定牢固,并与地面平行。
避免在施工过程中发生模板移位或倒塌的情况。
4. 混凝土制备在施工前,需要制备细石混凝土。
按照相应的配合比和施工要求,准确称量水泥、骨料、细石等材料,并进行充分的搅拌,使混凝土均匀一致。
5. 找平层施工找平层的施工通常分为两个步骤:先用涂刷法调整高度,再用抹光法确保平整度。
首先,使用搅拌机将调整剂(一般为水泥和细石的混合物)与清水混合,调制成膏状物。
将膏状物铺在地面上,并使用批刀或批刷工具进行涂刷,较高的区域涂刷较多,低的区域涂刷较少,使地面高低差逐渐减小。
其次,使用找平板在地面上运动,将膏状物压实并抹平。
找平板的选择应根据施工面积和平整度要求进行合理选择。
抹平的过程中,注意掌握合理的施工速度和力度,确保找平层的平整度。
6. 抹光处理细石混凝土找平层施工完成后,需要进行抹光处理。
使用抹光机沿着施工方向进行抹光,将地面表面的浮凸、砂眼等缺陷修复,提高地面的平整度和光洁度。
水泥砂浆找平层施工工艺水泥砂浆找平层施工工艺是什么?有哪些准备工作?请看本店铺编辑的文章。
水泥砂浆(细石砼)找平层施工工艺1.1准备阶段:⑴施工单位对所使用的主要原材料应在进场后经监理人员见证取样送检合格后填报《工程材料/构配件/设备报审表》,专业监理工程师审核后予以签返。
⑵制作找平层的原材料及配合比,必须符合设计要求及《屋面工程质量验收规范》GB50207-2002的要求。
⑶设计图纸齐全,有相应的施工技术资质、专业技术人员、施工设备及施工方案或技术措施,并报经监理工程师审批同意。
1.2施工阶段:⑴操作工艺基层清理(确定分隔缝位置)--湿润、刷纯水泥浆结合层--铺水泥砂浆或细石砼并找坡--压实抹平--养护--分格缝嵌缝⑵监控要点:a.基层清理b.控制配合比、找平层厚度、坡度、平整度,屋面(含天沟、檐沟)找平层的排水坡度,必须符合设计要求,当砂浆找平层的厚度≥30MM时应采用细石砼。
c.找平层与屋面突出部位的交接处和转角处应做成圆弧形。
水落管口周围直径500MM范围内排水坡度为5%并做成略低的凹坑。
d.分格缝位置应符合设计和施工规范要求,灌缝材料及灌缝施工质量应满足要求。
E.加强养护;⑶监理工程师每日将监理工作记录于《监理日记》中,对巡查过程中发现的一般不符合项,口头指令施工单位整改,对较严重的不符合项,签发《监理工程师通知单》要求施工单位及时整改,经整改自检合格后填报《监理工程师通知回复单》,经监理工程师得复查确认,对需向业主专项说明的事项及需确认存证事项以《监理工作联系单》报送相关单位。
1.3水泥砂浆找平层质量通病的防治:(见下表)现象原因防治对策开裂、空鼓脱皮、起砂1、基层清理不干净,未事先浇水湿润;2、砂浆配合比不合理或水灰比过大,原材料不合格;3、施工后养护、保护未做好。
1、基层清理干净,提前浇水湿润;2、严格控制配合比及原材料质量,当厚度大于30MM宜采用细石砼;3、及时养护,雨季做好覆盖;4、控制下道工序进场施工时间。
细石混凝土找平层施工方案
一.作业条件:
现浇屋面结构清理干净,基层清理干净经验收合格后,根据设计要求的标高、坡度找好规矩并弹好线,预埋管件安装完毕,出气孔、上下水管安装完毕,经检查符合设计要求,并办理隐预检手续。
根据水平标高线按2%找坡,根据坡度控制线用1:3水泥砂浆做50×50mm灰饼贴饼形式在基层上体现出来,找坡层最薄处30mm;灰饼间距不大于2m,并用扫把将基层浮灰清扫干净。
二.操作工艺:
施工前,清扫基层表面,用喷壶洒清水一遍;按2%的坡度铺找坡层,拉线找坡,最薄处不小于30mm o以找坡灰饼为标志,控制好虚铺厚度用铁锹粗略找平,然后用木刮杠刮平。
再用压滚往返滚压,并随时用2m靠尺检查平整度,将多出部分铲掉,凹处填平,直到滚压平整出浆为止。
对于墙根、边角、管根周围不易滚压部位用木板拍打密实。
三■阴阳角设置:
对出屋面的管根、设备基础等部位做成圆弧形,圆弧半径不小于30mm;基层与女儿墙转角处抹成圆弧形,半径不小于50mm o所有阴阳角、出屋面管根处均作成圆弧状。
四.养护:
找坡层施工完毕后应进行洒水养护,严禁上人乱踩,待其凝固晾干燥
后方可进行下道工序施工。
五.质量标准:
材料必须符合设计图纸和施工规范的规定;施工配合比、铺设密实度
应符合设计要求和《屋面工程质量验收规范》的规定;找坡层和基层间不得有空鼓和表面积散现象。

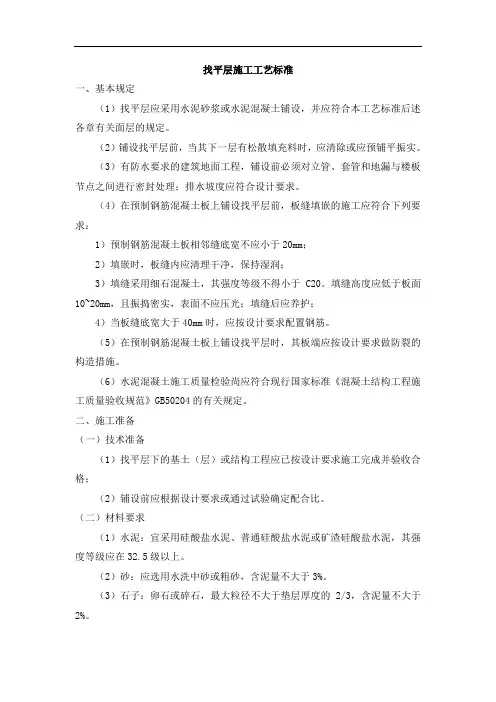

屋面找平层施工工艺标准1、施工准备一、技术准备施工前,应进行图纸会审,掌握施工图中的细部构造及有关技术要求并编制防水工程方案或技术措施。
二、材料要求1、水泥砂浆(1)水泥:强度等级不低于32。
5级的普通硅酸盐水泥。
(2)砂:宜用中砂,含泥量不大于3%,不含有机杂质,级配良好。
2、沥青沙浆(1)沥青采用60号甲、60号乙的道路石油沥青或75号普通石油沥青。
(2)砂:中砂,含泥量不大于3%,不含有机杂质.(3)粉料:可采用矿渣粉,页岩粉、滑石粉等.3、砂浆配合比水泥砂浆体积比1:2。
5~1:3(水泥:砂);沥青砂浆重量配合比1:8(沥青:砂).4、细石混凝土:强度等级不应低于C20(1)水泥、砂的材料要求同水泥砂浆。
(2)石:石应符合现行的行业标准《普通混凝土用碎石或卵石质量标准及检验方法》的规定,其最大粒径不应大于找平层厚度的2/3。
(3)粉料填充料:粉状填充料应采用磨细的石料、砂或炉灰、粉煤灰、页岩灰和其他粉状的矿物质材料。
不得采用石灰、石膏、泥岩灰或黏土作为粉状填充料。
粉状填充料小于0。
08mm的细颗粒含量不小于85%,采用振动法使粉状填充料密实时,其空隙率不应大于45%,含泥量不应大于3%。
二、主要机具1、机械:砂浆搅拌机或混凝土搅拌机。
2、工具:运料手推车、铁锹、铁抹子、水平刮杠、水平尺、沥青锅、炒盘、压滚、烙铁.三、作业条件1、找平层施工前,基层或屋面保温层应进行检查验收,并办理验收手续。
2、各种穿过屋面的预埋管件、烟囱、女儿墙、暖沟墙、伸缩缝等根部,应按设计施工图及规范要求处理好。
3、根据设计要求的标高、坡度,找好规矩并弹线(包括天沟、檐沟的坡度)。
4、施工找平层时应将原表面清理干净,进行处理,有利于基层与找平层的结合,如浇水湿润、素刷水泥浆、喷涂沥青稀料等。
5、找平层的基层应干燥、平整,表面不得有冰层或积雪,当找平层基层采用配装式钢筋混凝土板时,施工找平层前应具备以下条件:板端、侧缝用细石混凝土灌缝密封处理。
细石混凝土楼地面找平层专项施工方案本工程为航站楼大厅公共区域装修,施工区域较大。
为保证地面平整度,在进行大面积石材地面铺贴前,先做细石混凝土楼地面找平层(采用40mm 厚C20细石混凝土,φ4。
0mm 钢筋@200*200浇筑找平层),再进行石材铺贴。
1、施工准备:(1)、水泥:常温施工宜用32.5级以上普通硅酸盐水泥或矿渣硅酸盐水泥,冬期施工宜用普通硅酸盐水泥。
水泥要采用同一水泥厂生产同期出厂的同品种、同强度等级、同一出厂编号的水泥.要防止水泥过期强度不够,造成与基层结合不牢而空鼓和地面起砂。
(2)、砂:粗砂,含泥量不大于3%。
要防止砂子过细,否则易出现空鼓、开裂。
(3)、豆石:粒径为5~15mm ,含泥量不大于2%.混凝土面层所用的石子粒径不应大于15mm 和面层厚度的2/3。
(4)、钢筋:φ4。
0mm 钢筋.(5)、水泥、砂、石随机取样送试验室试验,且试验合格,出具细石混凝土配合比单。
(6)、施工机具:混凝土搅拌机、磅秤、手推车、小翻斗车、铁锹、铁锹、刮杠、木抹子、铁抹子、水桶、小线、水靴。
2、施工流程:3、施工工艺:(1)、处理基层:基层表面的浮土、砂浆块等杂物应清理干净。
墙面和顶棚抹灰饼 找标高、弹面层水平线抹标筋基层处理 洒水湿润 冲筋贴灰饼 浇筑细石混凝土 撒水泥沙子干面灰 第一遍抹圧 第二遍抹圧 第三遍抹圧 养护抹灰时的落地灰,在楼板上拌制砂浆留下的沉积块,要用剁斧清理干净;墙角、管根、门槛等部位被埋住的杂质要剔凿干净;楼板表面的油污,应用5%~10%浓度的火碱溶液清洗干净。
清理完后要根据标高线检查细石混凝土的厚度,防止地面过簿而产生空鼓开裂.基层清理是防止地面空鼓的重要工序,一定要认真做好。
(2)、洒水润湿:提前一天对楼板进行洒水润湿,洒水量要足,第二天施工时要保证地面湿润,但无积水,冬季施工严禁洒水养生,应采取覆盖保温法。
(3)、刷素水泥浆:浇灌细石混凝土前应先在已湿润的基层表面刷一遍1:0。
标题:找平层施工工艺标准引言:找平层施工是建筑施工中重要的环节之一,它可以提供平整的基础,确保后续的施工工作顺利进行。
本文将介绍找平层施工的工艺标准,以确保施工过程的质量和安全性。
一、施工前准备在进行找平层施工前,必须进行充分的施工前准备工作。
首先,要确保施工现场的环境整洁,清除所有杂物和障碍物。
其次,检查地面的基础情况,确保地面结实平整,无明显的裂缝和凹坑。
最后,准备合适的材料和工具,包括水泥、砂浆、批刀、砂光机等。
二、找平层施工步骤1. 清洁和润湿地面在施工前,要确保地面干净和湿润。
清除地面上的灰尘和杂物,并用水喷洒地面以增加地面的湿度,提高找平层的附着力。
2. 制备砂浆按照规定的比例将水泥和砂子混合,搅拌成均匀的砂浆。
搅拌的时间和速度要适当,以确保砂浆的质量和稳定性。
3. 施工找平层将制备好的砂浆倒在地面上,利用批刀将砂浆均匀地铺展开。
注意要保持一定的厚度,以满足找平层的要求。
铺展砂浆时,要注意操作顺序和方法,以确保找平层的平整度和均匀度。
4. 砂浆的抹平和打磨施工完找平层后,要用批刀进行抹平,确保找平层的表面光滑平整。
同时,还需要进行适当的打磨,以去除表面的不平整和瑕疵。
5. 养护找平层施工完毕后,找平层需要进行养护。
在找平层的表面喷水湿润,然后用覆盖物(如塑料薄膜)将其覆盖,以保持湿润环境和适当的温度。
持续养护一段时间,待找平层完全固化后才能进行后续施工。
三、施工中的质量控制在施工过程中,需要进行质量控制,以确保找平层的质量符合要求。
首先,要根据施工方案和标准要求,对施工过程进行监控和检测。
其次,要及时发现和处理施工中的问题和缺陷,避免对最终施工质量造成不良影响。
四、施工中的安全措施找平层施工涉及到一定的安全风险,必须采取相应的安全措施以保障工人和施工现场的安全。
工人要穿戴好相关的防护设备,如安全鞋、手套、护目镜等。
此外,要严格遵守施工现场的规章制度,确保施工过程的安全和有序进行。
结论:找平层施工工艺标准的合理实施对于保证施工质量、提高工程的使用寿命具有重要意义。
欢迎共阅水泥砂浆找平层施工工艺标准1.适用范围:本工艺标准适用于工业与民用建筑楼地面的水泥砂浆找平层施工操作。
2.基本规定2.1使用的材料应按设计要求和本标准的规定选用,并应符合国家标准的规定;进场材料应有中文质量合格证明文件、规格、型号及性能检测报告,按3.1.4施工员对测量人员的放线对照施工图进行校样。
3.1.5找平层应采用水泥砂浆或水泥混凝土铺设。
3.1.6水泥砂浆根据设计要求进行配合比实验,取得配合比通知。
3.1.7铺设找平层前,当其下一层有松散填充料时,应予铺平振实。
3.1.8有防水要求的建筑地面工程,铺设前必须对立管、套管和地漏与楼板节点之间进行密封处理;排水坡度应符合设计要求。
3.1.9在预制钢筋混凝土板上铺设找平层前,板缝填嵌的施工应符合下列要求:3.1.9.1预制钢筋混凝土板相邻缝底宽不应小于20mm,不得出现死缝。
板安装铺放前,在砌体或梁上先用1:2.5水泥砂浆(体积比)找平;安装时采取边坐浆边安装,砂浆要坐满垫实,使板与支座间粘结牢固。
;3.1.9.2填嵌时,板缝内应清理干净,保持湿润;3.1.9.3填缝采用细石混凝土,石子粒径不宜不大于10mm,其强度等级不3.1.12防止空鼓开裂:结构基层的强度必须满足设计要求,稳定性好,表面坚实楼面基层应清理干净,刷素水泥浆做到均匀、适时、抹压密实;基层应充分湿润并凉干,面积大的应做分格缝等;砂子不应过细;施工时要认真操作。
3.2材料准备及要求3.2.1水泥采用普通硅酸盐水泥,强度等级不低于32.5MPa。
水泥进场后应按规定进行抽样复验,其各项性能指标应符合《硅酸盐水泥、普通硅酸盐水泥》GB175-92的相关规定。
严禁使用过期的水泥或将不同品种、强度等级的水泥混用。
3.2.2水泥进场后应直接进入专用仓库,架空堆放,并有良好的防雨防潮措施。
受潮结块的水泥不应使用。
3.2.3现场拌制混凝土采用河沙、山砂或人工砂,宜采用中砂或粗砂,含泥高和排水坡度的水平线或标志。
水泥砂浆和细石混凝土找平层施工工
艺标准
水泥砂浆和细石混凝土找平层施工工艺标准
(QB-CNCEC J040101- )
1、一般规定
采用水泥砂浆、细石混凝土找平结构层或保温层表面,用以作为隔汽层或防水层的基层时,施工应符合本标准规定。
编制参考标准及规范
(1)《建筑工程施工质量验收统一标准》(GB 50300-- )
(2)《屋面工程施工质量验收规范》(GB 50207—)
(3)《地面工程施工质量验收规范》(GB 50209—)
(4)《混凝土结构工程施工质量验收规范》(GB50204—)
铺设水泥砂浆或细石混凝土找平层前,基层应清扫干净,并洒水湿润(在找平铺砌式块状保温层表面时,应视材料情况洒水湿润、或不于湿润)。
对整体混凝土基层,光滑的表面尚宜錾毛后再清洗和充分湿润。
根据屋面基层结构和选用的找平层材料,按表1.4的要求控制找平层厚度。
找平层的厚度和找平材料的技术要求
2、找平层的排水坡度应符合设计要求。
(1)平屋面采用结构找坡时排水坡度宜为3%,采用材料找坡时宜为2%;
(2)天沟、檐沟纵向找坡不应小于1%,沟底水落差不得超过200mm;
(3)天沟、檐沟排水不得流经变形缝和防火墙。
基层与突出屋面结构(女儿墙、山墙、天窗壁、变形缝、烟囱、空调基座、洞口翻边等)的交接处和基层的转角处,找平层均应做成圆弧形,圆弧半径按表1.6中的要求控制。
屋面结构交接处和转角处的找平层圆弧控制半径
管道周围与的屋面找平层之间,应预留20mm×20mm的凹槽,并用密封材料嵌填严密。
3、屋面水落口位置的防水构造要求:
(1)水落口周围直径500mm范围内找平层应做成略低的凹坑,坡度不应小于5%,并采用防水涂料或密封材料涂封,涂封厚度不应小于2mm。
(2)水落口杯上口与基层接触处应留宽20mm、深20mm的凹槽,并嵌填密封材料。
天沟、檐沟、檐口、泛水等细部,卷材和涂膜防水层收头处,找平层形状都应符合防水的构造要求。
4、施工准备和原材料要求
1、所用材料的质量和技术性能必须符合设计要求和相应材料规范的规定。
水泥的强度等级不低于32.5级。
2、宜采用硅酸盐水泥、普通硅酸盐水泥,不同品种和不同强度等级的水泥严禁混用。
3、水泥进场时应对其品种、级别、包装或散装仓号、出厂日期等进行检查,并应对其强度、安定性及其它必要的性能指标进行复验,其质量必须符合现行国家标准《硅酸盐水泥、普通硅酸盐水泥》GB175等规定。
4、复验按同一生产厂家、同一等级、同一品种、同一批号且连续进场的水泥,袋装不超过200t为一批,散装不超过500t为一批,每批抽样不少于一次。
5、当在使用中对水泥质量有怀疑或水泥出厂超过三个月(快硬硅酸盐水泥超过一个月)时,应进行复验,并按复验结果使用。
6、砂的含泥量不大于3%、不含有机杂质、级配良好,其它各项指标都应符合《普通混凝土用砂质量标准及检验方法》JGJ 52、及《特细砂混凝土配制及应用规程》BJG 19中的有关规定。
宜采用中砂或粗砂。
7、砂浆和细石混凝土的搅拌用水宜采用饮用水;当采用其它水源时,水质应符合国家现行标准《混凝土拌合用水标准》JGJ 63的规定。
8、如掺加外加剂,质量应符合现行国家标准《混凝土外加剂》GB 8076中的规定。
5、主要工机具
体积计量容器、砂浆搅拌机或混凝土搅拌机、磅称、运输小车、小型平板振动器、铁铲、3mm筛、分格缝条、刮杠、木抹子、铁抹子、挂线等。
6、作业条件
1、基层或保温层已经过检查验收,并办理好隐蔽和检查验收记录。
突出屋面结构、变形缝和管道等根部,应按施工图要求完成清理和密封处理。
2、基层或保温层表面已进行錾毛、清洗、湿润或隔离等基础工作。
已按设计和施工方案找好坡度、分格等规划,并已弹出准线和作好标准。
3、配合比已经确认,水电到位、机械运转正常,搅拌制度和操作规程落实。
4、在找平层材料终凝前可能淋雨的自然环境下施工前,应准备好专项应对措施。
5、当环境温度在5℃以下时,施工作业和养护期间必须采取并落实可靠的专项施工技术措施。
7、作业人员
砖瓦抹灰工,每个作业组应配备中级技工。
操作工艺
8、工艺流程。
