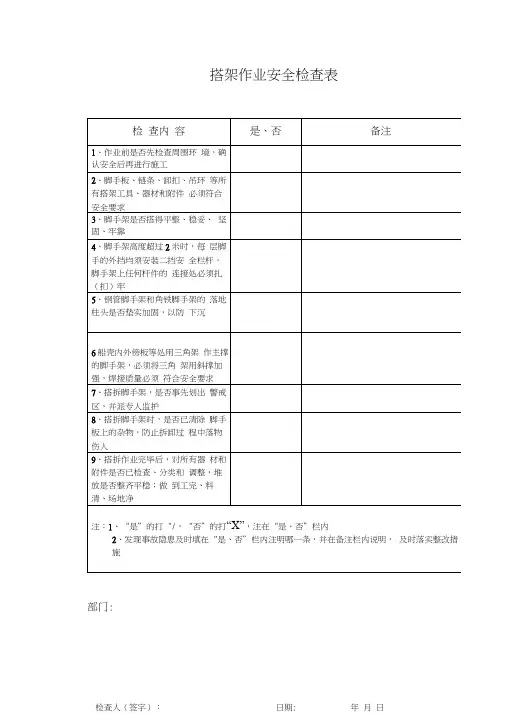

落地式钢管脚手架安全检查表
- 格式:doc
- 大小:27.00 KB
- 文档页数:1

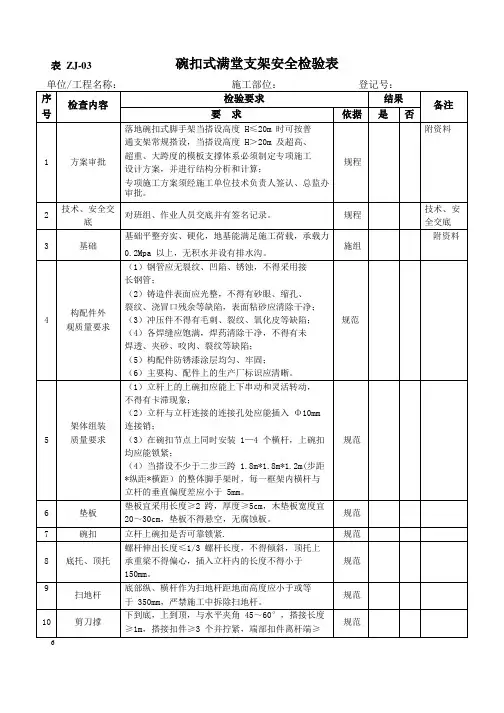

表ZJ-03 碗扣式满堂支架安全检验表单位/工程名称:施工部位:登记号:序检查内容检验要求结果备注号要求依据是否落地碗扣式脚手架当搭设高度H≤20m 时可按普附资料通支架常规搭设,当搭设高度 H>20m 及超高、1 方案审批超重、大跨度的模板支撑体系必须制定专项施工规程设计方案,并进行结构分析和计算;专项施工方案须经施工单位技术负责人签认、总监办审批。
2 技术、安全交对班组、作业人员交底并有签名记录。
规程技术、安底全交底3 基础基础平整夯实、硬化,地基能满足施工荷载,承载力施组附资料0.2Mpa 以上,无积水并设有排水沟。
(1)钢管应无裂纹、凹陷、锈蚀,不得采用接长钢管;(2)铸造件表面应光整,不得有砂眼、缩孔、构配件外裂纹、浇冒口残余等缺陷,表面粘砂应清除干净;4 (3)冲压件不得有毛刺、裂纹、氧化皮等缺陷;规范观质量要求(4)各焊缝应饱满,焊药清除干净,不得有未焊透、夹砂、咬肉、裂纹等缺陷;(5)构配件防锈漆涂层均匀、牢固;(6)主要构、配件上的生产厂标识应清晰。
(1)立杆上的上碗扣应能上下串动和灵活转动,不得有卡滞现象;(2)立杆与立杆连接的连接孔处应能插入Φ10mm 架体组装连接销;5质量要求(3)在碗扣节点上同时安装 1—4 个横杆,上碗扣规范均应能锁紧;(4)当搭设不少于二步三跨 1.8m*1.8m*1.2m(步距*纵距*横距)的整体脚手架时,每一框架内横杆与立杆的垂直偏度差应小于 5mm。
6垫板垫板宜采用长度≥2 跨,厚度≥5cm,木垫板宽度宜规范20~30cm,垫板不得悬空,无腐蚀板。
7碗扣立杆上碗扣是否可靠锁紧. 规范螺杆伸出长度≤1/3 螺杆长度,不得倾斜,顶托上8底托、顶托承重梁不得偏心,插入立杆内的长度不得小于规范150mm。
9扫地杆底部纵、横杆作为扫地杆距地面高度应小于或等规范于 350mm,严禁施工中拆除扫地杆。
10剪刀撑下到底,上到顶,与水平夹角 45~60°,搭接长度规范≥1m,搭接扣件≥3 个并拧紧,端部扣件离杆端≥6100mm。
落地式钢管脚手架安全检查表
施工单位名称:编码:
序号检查项目检查标准和要求检查情况
1 安全技术
交底
搭前有详细的安全技术交底。
2 立杆基础1、基础平整夯实(砼硬化)。
立杆下部应设纵横扫地杆;纵向扫地杆应采用直角扣件固定在距底座上面不大于200mm处的立杆上,横向扫地杆应采用直角扣件固定在紧靠纵向扫地杆下方的立杆上。
2、四周有排水措施。
3 立杆脚手架搭设符合方案要求。
1、钢管脚手架底步步距高度不大于2m,其余不大于1.8m,立杆纵距不大于1.8m,横距不大于1.5m;横距宜为0.85m或1.05m;
4 拉接纵向水平杆接长宜采用对接扣件连接,也可采用搭接。
当采用对接扣件连接时,纵向水平杆的对接扣件应交错布置。
当采用搭接时,纵向水平杆搭接长度不应小于1m,应等间距设置3个旋转扣件固定,端部扣件盖板边缘至搭接纵向水平杆杆端的距离不应小于100mm。
2、7m以上应与建筑物拉接;
3、架高24m以下可用铁丝或钢筋顶拉连接二步三跨设置25m以上必须刚性连接二步二跨设置所有拉接必须坚固有效。
5 剪刀撑1、剪刀撑应从底部边角沿长度和高度方向连续设置至顶部;
2、剪刀撑斜杆应与立杆或横向水平杆的伸出端进行连接。
斜杆的接长应采用搭接,倾角为45º~60º(优先采用45º),每道剪刀撑跨越立杆根数为5~7根,宽度不应小于4跨,且不应小于6m。
3、剪刀撑应采用搭接,搭接长度不小于1m,且不少于三只旋转扣件紧固。
6 脚手板1、操作层满铺脚手板并铺设平整绑扎牢固操作层下层应设防护层满铺板或拉设安全网;
2、如铺竹笆片竹笆下方搁栅间距不大于40cm并用铁丝绑扎牢固。
7 防护1、架设2m以上必须设1.2m高安全防护栏杆和18cm挡脚板脚手架外侧有合格的密目网严密防护
2、脚手架与建筑物之间大于20cm时应有防护。
8 通道1、各类脚手架有上下行人通道通道可附着脚手架搭设行人通道宽度不小于1m坡度不大于33.3°;
2、满铺脚手板有防滑条设双道防护栏杆及挡脚板栏杆高度为上道1.2m下道0.6m防护安全可靠。
9 卸料平台卸料平台有单独设计的搭设方案独立搭设不与脚手架连接平台满铺脚手板有防护有限载牌。
10 作业人员须穿戴好劳动防护用品身体健康。
11 其他
检查人:检查时间:。
