基坑围护专项施工方案(专家论证)
- 格式:docx
- 大小:2.86 MB
- 文档页数:78
深基坑支护施工方案(专家论证)一、背景介绍深基坑支护工程是城市土地利用再开发中常见的工程类型,针对地下深基坑施工过程中的地质、水文等情况,支护方案设计至关重要。
本文将就深基坑支护施工方案进行论证,以确保工程施工的安全与可靠性。
二、问题分析深基坑支护工程中存在的主要问题包括土质地质条件、基坑深度、沉降变形、支护结构稳定性和周边环境影响等。
针对这些问题,需制定合理的支护方案,以确保施工的可靠性。
三、支护方案选型1. 支护结构选型在支护结构的选型上,应根据基坑的深度、土质条件和周边环境等因素进行综合考虑。
可以采用钢支撑加混凝土梁、围护桩加梁柱等多种结构形式,以满足工程的需要。
2. 支护材料选择支护施工中所使用的材料也是至关重要的。
需要确保支撑材料的强度、稳定性和耐腐蚀性等性能符合工程要求,以保证支护结构的稳定性和持久性。
3. 监测系统建设在支护施工过程中,监测是至关重要的环节。
需要建立完善的监测系统,对基坑周边环境、支护结构变形等情况进行实时监测,及时调整施工方案,确保工程的安全性。
四、专家论证针对所提出的深基坑支护施工方案,应邀请相关专家进行论证。
专家应根据工程的实际情况,对支护方案的合理性、可行性进行评估,提出建设性意见,以确保工程的顺利进行。
五、总结与展望深基坑支护工程是一项复杂的工程类型,需要综合考虑地质、水文、结构等多方面因素。
通过专家论证,可以进一步完善支护施工方案,确保工程的顺利进行。
未来,我们将继续深入研究深基坑支护施工技术,不断提高工程质量和安全性。
以上便是关于深基坑支护施工方案的专家论证,希望能为相关工程师提供一定的参考和借鉴价值。
深基坑开挖专项施工方案(专家论证) 拉森钢板桩基坑围护施工方案基坑专项施工方案目录第一章工程概况=============================================================4一、工程概述=============================================================4二、工程地质和水文地质===================================================4三、施工场地条件=========================================================5第二章支护、支撑系统的结构设计============================================6一、支护、支撑结构选型===================================================6二、本工程投入的拉森钢板桩的参数=========================================10三、基坑监测要求=========================================================10四、结构设计安全有效期===================================================11五、深基坑支护计算书=====================================================11第三章总体施工安排=======================================================11第四章基坑支护施工工艺及施工程序=========================================12一、钢板桩支护施工工艺及施工程序=========================================12二、旋喷桩支护施工方案===================================================15三、基坑施工质量检测=====================================================18第五章基坑开挖及排水=====================================================18一、基坑开挖=============================================================18二、基坑排水措施=========================================================21第六章施工进度安排=======================================================21第七章施工平面图=========================================================21一、施工现场平面管理措施=================================================21二、施工平面图(见附页)=================================================22第八章资源配置计划======================================================22一、机械投入计划=========================================================23第九章检测控制措施=======================================================25二、监测方案设计依据=====================================================25三、监测技术要求=========================================================25四、监测组织=============================================================29五、观测频率=============================================================29六、工期=================================================================30七、安全监测信息化处理及监测流程=========================================30第十章安全文明施工措施===================================================36一、安全施工措施=========================================================36二、文明施工措施=========================================================38第十一章保证措施=========================================================38一、管理保证=============================================================38二、组织保证============================================================39三、劳动力保证===========================================================39四、机械保证=============================================================39五、制度保证=============================================================39六、培训=================================================================39七、保证工期的技术措施===================================================39第十二章应急救援预案=====================================================40一、应急预案的方针与原则=================================================40二、应急预案工作流程图===================================================40三、明挖深基坑开挖存在的危险因素及预防、应急措施=========================41四、应急救援组织架构=====================================================44五、事故报告=============================================================45六、应急结束=============================================================46七、后期处置=============================================================46九、演练================================================================47十、总结================================================================47应急救援预案流程图======================================================49应急抢险人员联系名单====================================================50施工平面图==============================================================51 D标段总进度计划横道图==================================================52基坑专项施工方案第一章工程概况一、工程概述本工程建设起点为x=,y=终点为x=,y=,本工程污水管管径为D500~D1100mm,总长4474米,预留支管管径为D300~D500,总长128米;截污管管径为D300~D500,总长为152米;其中包括顶管、拉管、钢板桩支护埋管等。
深基坑支护施工专项方案(专家论证)******************工程*****************有限公司年月日1目录2W1~W2平面布置图总平面支护图3第一章工程概况1.1工程建设相关单位建设单位:****************设计单位:****************勘察单位:****************施工单位:****************监理单位:****************1.2工程名称及地点工程名称:****************工程地点:****************1.3工程建设基本息********************************工程建设地点为*************************,新建DN400和DN500污水管道合约670m。
合同工期为90日历天,合同总价为250.5700万元,质量为合格。
1.4危大工程概况和特性及手艺保证措施危险源基坑支护开挖施工未按设计及方案职员上下无公用爬梯、通道基坑施工时,围护浸水破损“四口”无防护措施施工用电三级保护失灵汛期基坑内积水地质复杂现场危险源无标识机械施工(如吊车、土方车、挖土机械)影响基坑坍塌高坠坍塌高坠触电坍塌坑底隆起涌砂涌水易造成变乱机器伤害控制措施落实公司管理举措,严格每道工序验收落实公司《安全生产文明施工标化现场实施细则》做好上下排水措施落实公司管理办法,严格每道工序验收落实公司《安全生产文明施工标化现场实施细则》,加强过程控制与日常检查维修准备防汛物资与设备落实责任制,严格按方案操作,加强过程的检查监视落实公司《安全生产文化施工标化现场施行细则》,加强过程控制与日常检查维修落实公司《安全生产文明施工标化现场实施细则》,加强过程控制与日常检查维修4第二章编制依据2.1编制说明本施工方案是为规范和指导深基坑土方工程从施工准备到验收全过程的综合性技术经济文件。
为使该项工程的施工全过程能按照科学规律组织规范施工,有计划地开展各分部分项工程的施工,及时做好各项施工准备工作,保证各种资源和劳动力的及时供应;协调各专业工种之间的工序搭接安排,保证施工的顺利进行,且在一个安全的环境下正常工作并顺利完成各道工序的施工任务。

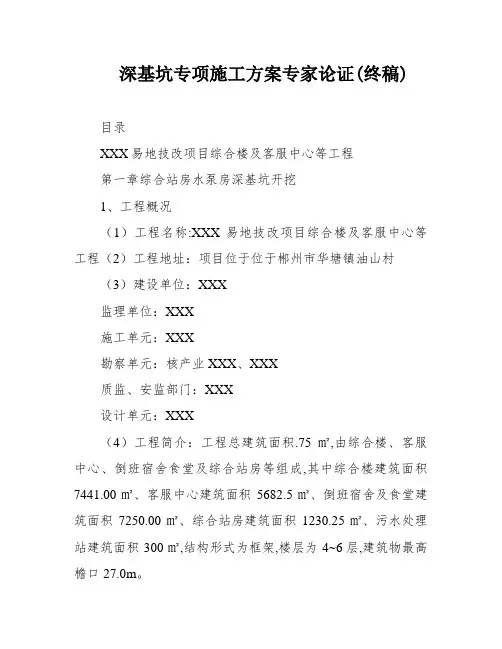

深基坑专项施工方案专家论证(终稿)目录XXX易地技改项目综合楼及客服中心等工程第一章综合站房水泵房深基坑开挖1、工程概况(1)工程名称:XXX易地技改项目综合楼及客服中心等工程(2)工程地址:项目位于位于郴州市华塘镇油山村(3)建设单位:XXX监理单位:XXX施工单元:XXX勘察单元:核产业XXX、XXX质监、安监部门:XXX设计单元:XXX(4)工程简介:工程总建筑面积.75㎡,由综合楼、客服中心、倒班宿舍食堂及综合站房等组成,其中综合楼建筑面积7441.00㎡、客服中心建筑面积5682.5㎡、倒班宿舍及食堂建筑面积7250.00㎡、综合站房建筑面积1230.25㎡、污水处理站建筑面积300㎡,结构形式为框架,楼层为4~6层,建筑物最高檐口27.0m。
2、编制根据规程、规范《建筑基坑工程技术规程》(DB13(J)133-2012);《建筑地基处理设计规范》(GB5007-2002);《建筑地基基础工程施工质量验收规范》(GB -2002);《建筑边坡工程技术规范》(GB-2002)《建筑工程施工安全操纵规程》(DBJ01-62-2002);《建筑基坑工程监测技术规程》(GB-2009);《施工现场临时用电安全技术规范》(46-2005);XXX- 2 -XXX易地技改项目综合楼及客服中心等工程《建筑施工高处作业安全技术规范》(80—91);《建筑施工安全检查标准》(59-2011)三、综合站房水泵房场地地质条件3.1、绝对标高、与相对标高①现场自然面标高±0.00相对于绝对标高246.80m;②基坑垫层底面相对标高-6.80m;③基坑底周边排水沟底面相对标高-7.30米;④基坑开挖深度7.3米(含坑底排水沟500*500)。
3.2、园地地形、地貌场地位于郴州大道北面,拟建的菁华路以东、拟建的凤凰路以西交叉地段,场地基本已平整。
工程三通一平已完成,具备施工条件。
场地周边无建筑物。

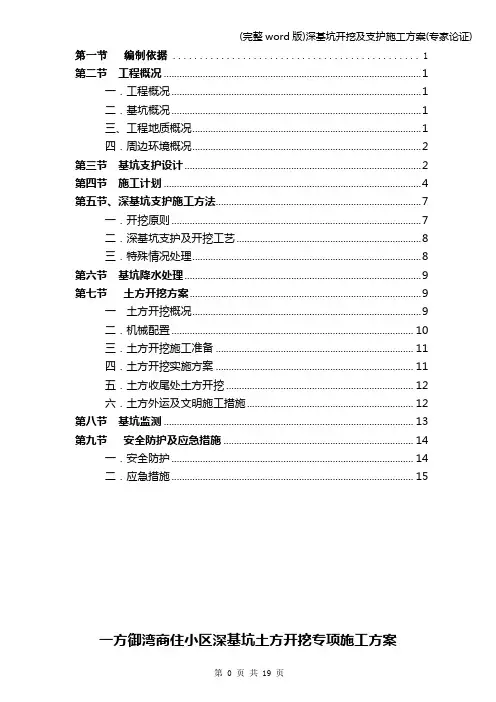

场地上无高架线路。
第一节编制依据 (1)第二节工程概况 (1)一.工程概况 (1)二.基坑概况 (1)三、工程地质概况 (1)四.周边环境概况 (2)第三节基坑支护设计 (2)第四节施工计划 (4)第五节、深基坑支护施工方法 (7)一.开挖原则 (7)二.深基坑支护及开挖工艺 (8)三.特殊情况处理 (8)第六节基坑降水处理 (9)第七节土方开挖方案 (9)一土方开挖概况 (9)二.机械配置 (10)三.土方开挖施工准备 (11)四.土方开挖实施方案 (11)五.土方收尾处土方开挖 (12)六.土方外运及文明施工措施 (12)第八节基坑监测 (13)第九节安全防护及应急措施 (14)一.安全防护 (14)二.应急措施 (15)一方御湾商住小区深基坑土方开挖专项施工方案第一节编制依据1、本工程设计图纸。
2、广州地质勘察基础工程公司提供的岩土工程勘察报告。
3、建筑基坑支护工程技术规程(DBJ/T15-20—97);4、建筑基坑支护技术规程(JGJ120—99);5、《喷射混凝土支护技术规范》(GB50086—2001);6、《建筑基坑工程监测技术规范》(GB50497-2009);7、《混凝土结构工程施工及验收规范》(GB50204-2002);8、《工程测量规范规程》(GB50026—93);9、《建筑地基与基础设计规范》;10、《砼工结构边坡施工质量验收规范》(GB50204—2002);11、本企业内部质量文件、管理制度。
第二节工程概况一.工程概况1、一方御湾商住小区,属于商用住宅工程,位于罗定市光明路与兴隆路交汇的东南侧,南邻罗定江。
本项目建设2层地下室,地上14~28层,分别为1#、2#、3#、4#、5#、6#、7#、8#、9#、10#、11#、12#楼,用地面积18262。
30M2,建筑面积为111140。
87M2.2、地下室基础边坡最深为-7.7m,大部分基坑深度在—4。
3米,-4.9米,根据现场环境,西北面为民用住宅区间距约8米,而部分基坑支护深度超过5米,鉴定为深基坑.3、根据地勘报告及坑壁土质情况,基坑坑壁土质有粉质粘土含卵石砾砂和粉质粘土层分部稳定,力学性质好,有一定强度,其中下层有强风化、中风化和微风化岩层,力学性质较好,强度较高,为满足深基坑安全施工要求,本基坑自稳边坡支护方式并四周坑壁及基坑内做锚杆挂网喷浆处理。

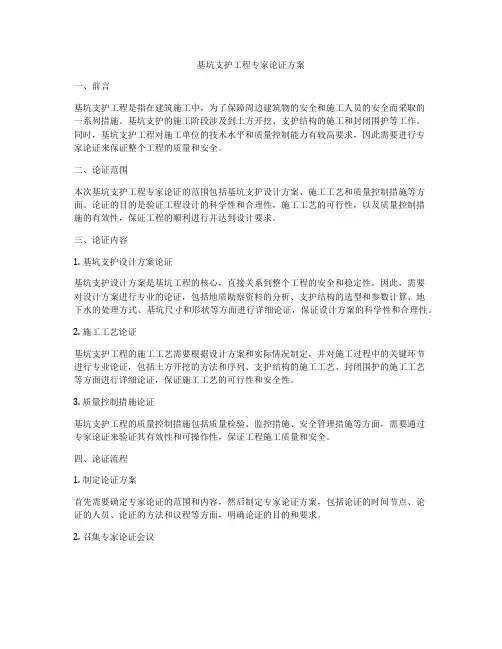

基坑支护工程专家论证方案一、前言基坑支护工程是指在建筑施工中,为了保障周边建筑物的安全和施工人员的安全而采取的一系列措施。
基坑支护的施工阶段涉及到土方开挖、支护结构的施工和封闭围护等工作。
同时,基坑支护工程对施工单位的技术水平和质量控制能力有较高要求,因此需要进行专家论证来保证整个工程的质量和安全。
二、论证范围本次基坑支护工程专家论证的范围包括基坑支护设计方案、施工工艺和质量控制措施等方面。
论证的目的是验证工程设计的科学性和合理性,施工工艺的可行性,以及质量控制措施的有效性,保证工程的顺利进行并达到设计要求。
三、论证内容1. 基坑支护设计方案论证基坑支护设计方案是基坑工程的核心,直接关系到整个工程的安全和稳定性。
因此,需要对设计方案进行专业的论证,包括地质勘察资料的分析、支护结构的选型和参数计算、地下水的处理方式、基坑尺寸和形状等方面进行详细论证,保证设计方案的科学性和合理性。
2. 施工工艺论证基坑支护工程的施工工艺需要根据设计方案和实际情况制定,并对施工过程中的关键环节进行专业论证,包括土方开挖的方法和序列、支护结构的施工工艺、封闭围护的施工工艺等方面进行详细论证,保证施工工艺的可行性和安全性。
3. 质量控制措施论证基坑支护工程的质量控制措施包括质量检验、监控措施、安全管理措施等方面,需要通过专家论证来验证其有效性和可操作性,保证工程施工质量和安全。
四、论证流程1. 制定论证方案首先需要确定专家论证的范围和内容,然后制定专家论证方案,包括论证的时间节点、论证的人员、论证的方法和议程等方面,明确论证的目的和要求。
2. 召集专家论证会议在确定论证方案后,召集专家组成专家论证会议,会议由主持人主持,会议的议程包括介绍基坑支护工程的情况、设计方案、施工工艺和质量控制措施等,然后由设计单位和施工单位分别对设计方案和施工工艺进行详细介绍。
3. 专家论证讨论在专家论证会议上,专家组成员对设计方案、施工工艺和质量控制措施进行详细讨论和分析,提出意见和建议,并对不足之处提出改进措施,最终形成专家论证报告。

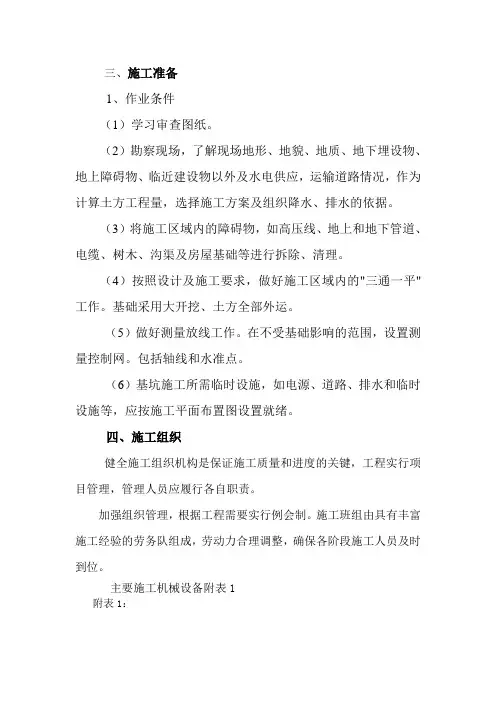

三、施工准备1、作业条件(1)学习审查图纸。
(2)勘察现场,了解现场地形、地貌、地质、地下埋设物、地上障碍物、临近建设物以外及水电供应,运输道路情况,作为计算土方工程量,选择施工方案及组织降水、排水的依据。
(3)将施工区域内的障碍物,如高压线、地上和地下管道、电缆、树木、沟渠及房屋基础等进行拆除、清理。
(4)按照设计及施工要求,做好施工区域内的"三通一平"工作。
基础采用大开挖、土方全部外运。
(5)做好测量放线工作。
在不受基础影响的范围,设置测量控制网。
包括轴线和水准点。
(6)基坑施工所需临时设施,如电源、道路、排水和临时设施等,应按施工平面布置图设置就绪。
四、施工组织健全施工组织机构是保证施工质量和进度的关键,工程实行项目管理,管理人员应履行各自职责。
加强组织管理,根据工程需要实行例会制。
施工班组由具有丰富施工经验的劳务队组成,劳动力合理调整,确保各阶段施工人员及时到位。
主要施工机械设备附表1附表1:五、工艺流程及施工方法从保证工程质量的重要性来看喷浆挂网施工是关键环节,其特点表现为作业时间长,施工难度大,受土体影响大。
施工应根据土方开挖情况、降水情况进行。
施工前设置位移观测点,施工期间应连续观测,直至施工完毕。
1、工艺流程:放线→基坑开挖→边坡修整→打钢筋做锚杆→φ5@500冷拔丝骨架→绑扎钢丝网片→自上而下喷砼→养护2、主要技术参数:(1)钢筋骨架:冷拔丝φ4@100*100,钢筋绑扎固定,固定钢筋伸入土内400㎜。
(2)网片钢筋:(3)喷射水泥砂浆;(4)喷射混凝土厚度:50±20mm;(5)坡顶混凝土:外延1.0m,作好护坡顶排水;3、施工方法:(1)、材料:复合32.5级水泥,5mm碎石,中砂,φ4冷拔丝钢丝网片。
(2)、施工:○1、放线根据基坑围护剖面图,确定基坑开挖线,用木桩和白灰作出开挖线标记。
○2土方开挖根据基坑周边环境、开挖深度、工程地质与水文地质、施工作业设备等条件,采用原状土放坡形式进行基坑支护。

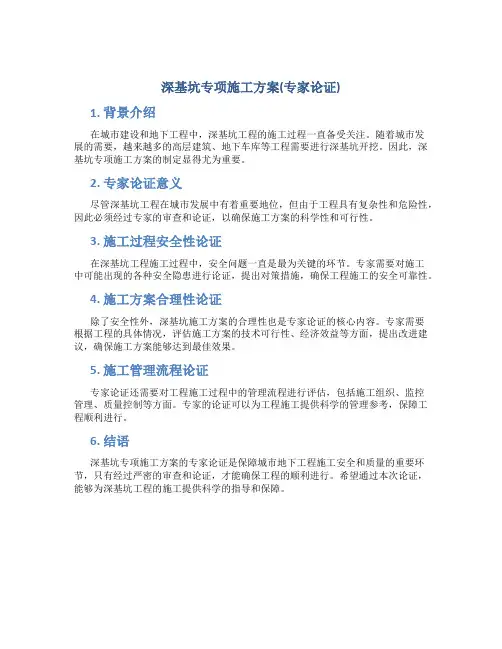

深基坑专项施工方案(专家论证)
1. 背景介绍
在城市建设和地下工程中,深基坑工程的施工过程一直备受关注。
随着城市发
展的需要,越来越多的高层建筑、地下车库等工程需要进行深基坑开挖。
因此,深基坑专项施工方案的制定显得尤为重要。
2. 专家论证意义
尽管深基坑工程在城市发展中有着重要地位,但由于工程具有复杂性和危险性,因此必须经过专家的审查和论证,以确保施工方案的科学性和可行性。
3. 施工过程安全性论证
在深基坑工程施工过程中,安全问题一直是最为关键的环节。
专家需要对施工
中可能出现的各种安全隐患进行论证,提出对策措施,确保工程施工的安全可靠性。
4. 施工方案合理性论证
除了安全性外,深基坑施工方案的合理性也是专家论证的核心内容。
专家需要
根据工程的具体情况,评估施工方案的技术可行性、经济效益等方面,提出改进建议,确保施工方案能够达到最佳效果。
5. 施工管理流程论证
专家论证还需要对工程施工过程中的管理流程进行评估,包括施工组织、监控
管理、质量控制等方面。
专家的论证可以为工程施工提供科学的管理参考,保障工程顺利进行。
6. 结语
深基坑专项施工方案的专家论证是保障城市地下工程施工安全和质量的重要环节,只有经过严密的审查和论证,才能确保工程的顺利进行。
希望通过本次论证,能够为深基坑工程的施工提供科学的指导和保障。

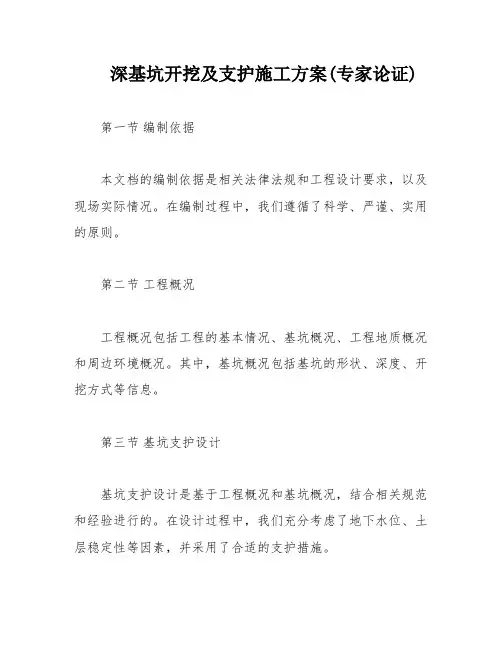

深基坑开挖及支护施工方案(专家论证)第一节编制依据本文档的编制依据是相关法律法规和工程设计要求,以及现场实际情况。
在编制过程中,我们遵循了科学、严谨、实用的原则。
第二节工程概况工程概况包括工程的基本情况、基坑概况、工程地质概况和周边环境概况。
其中,基坑概况包括基坑的形状、深度、开挖方式等信息。
第三节基坑支护设计基坑支护设计是基于工程概况和基坑概况,结合相关规范和经验进行的。
在设计过程中,我们充分考虑了地下水位、土层稳定性等因素,并采用了合适的支护措施。
第四节施工计划施工计划是基于基坑支护设计和实际施工情况进行的。
我们制定了详细的施工计划,包括开挖、支护、降水等各个环节的时间、工艺和要求。
第五节深基坑支护施工方法深基坑支护施工方法是根据基坑支护设计和施工计划制定的。
我们采用了科学、安全、高效的支护施工方法,确保了工程的质量和进度。
第六节基坑降水处理基坑降水处理是保证基坑施工安全的重要环节。
我们采用了合适的降水方法,并对降水过程进行了监测和控制,确保了基坑内的水位稳定。
第七节土方开挖方案土方开挖方案是基于工程概况和施工计划制定的。
我们采用了合适的机械配置和施工工艺,确保了XXX开挖的质量和进度。
本文介绍了一方御湾商住小区深基坑土方开挖专项施工方案。
编制依据包括工程设计图纸、岩土工程勘察报告、建筑基坑支护工程技术规程、建筑基坑支护技术规程、喷射混凝土支护技术规范、建筑基坑工程监测技术规范、混凝土结构工程施工及验收规范、工程测量规范规程、建筑地基与基础设计规范、砼工结构边坡施工质量验收规范、本企业内部质量文件和管理制度。
工程概况包括一方御湾商住小区的位置、建筑规模和用地面积等。
第三节土方开挖施工准备在进行土方开挖前,需进行以下准备工作:1、制定施工方案,明确施工顺序和方法;2、进行现场勘察,确定地质情况和土方开挖范围;3、确定土方开挖机械;4、对施工现场进行安全检查,确保施工安全;5、确定施工人员和管理人员,明确各自职责。
福福建建永永泰泰建建筑筑工工程程公公司司阳 新 县 高 铁 站 站 前 广 场 及 配 套 道 路 工 程深 基 坑 支 护 专 项 施 工 方 案编制人:审核人:福建永泰建筑工程公司2019年11月14日目录第一章工程概况1.1工程概况1.2基坑周边情况1.3基坑地质条件第二章编制依据第三章施工准备3.1现场组织机构3.2主要施工机械3.3劳动力计划3.4临时设施准备3.5施工平面布置说明3.6材料准备第四章施工计划及总体部署第五章施工方法5.1施工顺序5.2施工方法5.3挂网喷砼施工5.4锚杆施工5.5土方开挖5.6地面及地下水控制5.7基坑防护第六章验收要求第七章质量保证措施7.1质量目标7.2质保体系7.3质量否决制度7.4质量保证措施第八章安全施工保证措施8.1安全管理目标8.2安全管理保证体系8.3安全管理制度8.4安全教育8.5保证安全施工措施第九章文明施工保证措施9.1文明施工目标9.2文明施工管理组织机构9.3文明施工措施第十章冬雨季技术组织措施10.1雨天施工措施第十一章基坑监测及应急救援预案11.1基坑监测11.2应急处理措施11.3应急救援组织机构11.4应急救援组织器材第一章工程概况1.1工程概况工程名称:阳新县高铁站站前广场及配套道路设施工程工程地址:阳新县建设单位:阳新县住房和城乡建设局设计单位:湖南大学设计研究院有限公司勘察单位:监理单位:湖北阳诚工程监理咨询有限公司施工单位:福建永泰建筑工程公司1.1本工程为阳新县高铁站站前广场及配套道路设施工程,站前广场用地面积76815.33㎡,其中绿地及景观设施面积33142.67㎡,硬质铺地广场面积37118.68㎡,公交车站场面积4256.29㎡,出租车站场面积2297.68㎡;地上总建筑面积1711.83㎡,地下总建筑面积25015.59㎡,匝道面积2711.85㎡。
进站东路,道路长度为857.493m,道路红线宽度均为20m,进站西路道路长度为1133.471m,道路红心啊宽度均为20m;纵一路,道路长度为266.381m,道路红线宽度均为20m.1.2基坑周边环境具体如下:阳新县在地形上属幕阜山丘陵东部,为新华夏构造体系隆起带的组成部分,山脉走向与构造线走向一致,略呈西南一东北向。
