附件:获2013年度省城乡建设系统优秀勘察设计奖项目、单位名称及获奖人员名单一、建筑设计:共110项一等奖:14项1二等奖:34项2345三等奖:62项678910111213二、市政公用:共:42项一等奖:7项14二等奖:15项1516三等奖:20项1718三、风景园林:共16项一等奖:1项二等奖:7项19三等奖:8项20四、城镇住宅和住宅小区:共23项一等奖:2项21二等奖:9项22三等奖:12项2324五、城市规划:共90项一等奖:11项25二等奖:29项26272829三等奖:50项3031323334六、村镇规划设计:共21项一等奖:3项序项目名称单位名称获奖项目人员名单号351 昆山市周庄镇总体规划(2011-2030)江苏省城市规划设计研究院(江苏省城市交通规划研究中心)张泉、胡海波、卢雨田、陈翀、黄毅翎、吴蔚、曹隽、刘金2 武夷山市赤石村(国家风景名胜区北入口)片区城市设计东南大学城市规划设计研究院吴晓、高源、江建华、尹明凤、郑浩、陈雨露、强欢欢、吴文涛3 昆山市锦溪镇总体规划(2011-2030)江苏省住房和城乡建设厅城市规划技术咨询中心张泉、梅耀林、钟晟、段威、邢瑶、黄丽君、陈智乾、黄石磊二等奖:7项36三等奖:11项37村镇建筑设计:共4项一等奖:空缺二等奖:1项38三等奖:3项七、城市与工程勘察:共:68项(一)工程勘察: 60项一等奖:7项39二等奖:20项404142三等奖:33项434445(二)工程测量: 8项一等奖:1项46二等奖:3项三等奖:4项4748。

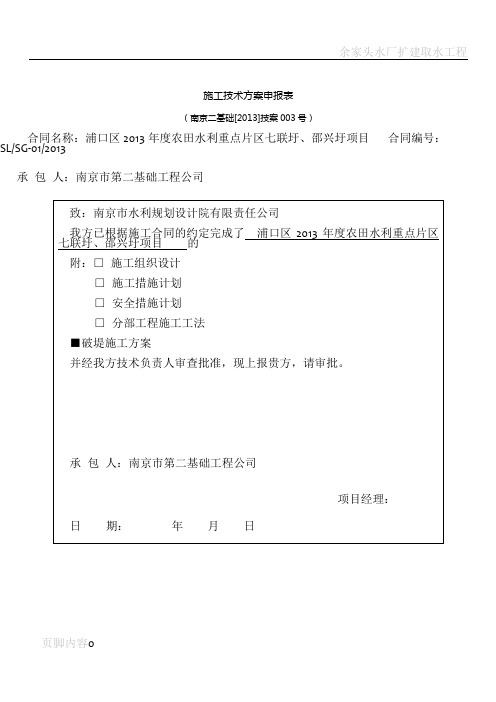

施工技术方案申报表(南京二基础[2013]技案003号)合同名称:浦口区2013年度农田水利重点片区七联圩、邵兴圩项目合同编号:TSL/SG-01/2013承包人:南京市第二基础工程公司说明:本表一式份,由承包人填写,监理机构审核后,随同审批意见承包人、监理机构、发包人、设代机构各1份。
浦口区2013年度农田水利重点片区七联圩、邵兴圩项目(西江排涝站)破堤施工方案编制单位: 南京市第二基础工程公司编制人:审核人:批准人:编制日期: 二〇一三年十月一、总则1、编制目的西江排涝泵站重建工程是由于泵站建设年代早,年久失修,设备已老化严重,且当时设计标准偏低,已不能满足当地排涝要求。
根据《浦口区农村小型泵站改造规划》老西江排涝站,三角洲站合并为西江排涝站设计流量扩建为9.6m³/s。
任务目标是保护该区遭遇20年一遇日降雨2日排出不受涝,控制农田地下水位埋深在田面0.8m以下。
由于灌注桩基础施工,我公司特申请2013年09月11日对高旺河堤进行破堤,开展桩基础工程施工,对此我公司高度重视,故特此做出一些为破堤桩基础施工准备的安全措施专项方案。
2 、编制依据(1) 依据《中华人民共和国水法》、《中华人民共和国防洪法》、《中华人民共和国防防汛条例》、《中华人民共和国河道管理条例》、《国家防汛抗旱应急预案》,以及国家、省、市相关法规、条例和政策。
(2)综合考虑有关技术规范、规程要求,施工现场的现状。
3 、编制原则坚持项目经理责任制;统一指挥,统一调度;服从大局;充分利用时间和空间,合理安排施工顺序,提高施工的连续性和均衡性合理部署施工现场,实现文明施工。
二、工程概况1、工程位置西江排涝站位于高旺河下游右岸堤后,站前为大塘,涝水通过南面的大沟汇入大塘,根据地形,现有老站位于联合圩内地势较低有利于涝水汇集,因此新站拟于原址拆建。
2、工程规模及特性(1)设计标准:(a)防洪标准:本工程设计水位为10.94m(b)排涝标准:圩区排涝标准;20年一遇日降雨2日排出不受涝,控制农田地下水位埋深在田面0.8m以下。
目录一、编制依据 (2)二、工程概况 (2)三、进劳动力组织 (2)四、回填土前的准备工作度安排和 (2)五、施工机具准备 (3)六、主要施工方法及施工注意点 (4)七、静载试验 (5)八、质量保证措施 (5)九、质量通病克服对策 (5)十、安全文明生产措施 (6)十一、成品保护 (7)一、编制依据1、总施工组织设计2、施工图纸(CFG桩位图及基础筏板结构图)3、勘探报告书4、基础验收(甲方、监理、设计、勘探、施工)会审二、工程概况本工程位于沈阳市皇姑区抗美援朝烈士陵园北,建筑面积约81124㎡(其中地下室建筑面积约为15200㎡,地上主体为15层,地下室加管道层为2层,地上建筑高度约为45米)本工程基础开挖时,按照CFG桩位图图纸要求开挖至桩边缘外500,后按照基础筏板结构图施工,由于CFG桩位图尺寸与基础筏板结构图尺寸不一致,造成土方二次开挖超挖,经过测量,约基础周边超挖约1。
5米,后与甲方、监理、设计、勘探会审,同意将基础周边超挖部位进行级配砂石进行回填,砂、石配比为3:7,压实系数为:≧0。
97,砂石的最大粒径不易大于50㎜。
具体回填工程量按照图纸实际测算,详见附图!三、进度安排和劳动力组织沙石回填施工进度安排,根据现场的实际情况和为了工期的保证,采用机械与人工相结合的方法,进行夯实回填,并根据现场操作,由生产经理统一布置安排施工,劳动力选用有施工经验的,技术级别高,干活认真负责的工人操作。
分两个班组日夜作业。
四、回填土前的准备工作1、有技术管理人员和工长向回填砂石的机械操作人员进行详细的技术交底。
2、注意天气预报,掌握天气变化,合理组织施工,做好班前施工准备和班后防雨排水工作。
3、测量工测好分层回填浇筑的标高点。
4、浇筑回填后应注意做好保养工作。
5、回填前基坑应清理干净杂物、垃圾、零散用具等。
五、施工机具准备挖土机、运输车、手推车、铁锹、电箱、施工用线、卷尺等六、主要施工方法及施工注意点1、基槽沙石的回填和拖运1)、施工运输道路在基坑的东边,回填时自东向西进行回填.2)、回填基槽时,由于基坑高差太大,大型机械无法进入基坑,为方便运送砂石的机械出入,须在东边打1:5坡度进行压实。
工业文化传承下的船厂废弃地景观更新研究作者:华怡雯刘源来源:《广东园林》2021年第05期摘要:近年來在文化强国背景下,国家不断推进工业文化保护工作。
船厂废弃地作为一类特殊的工业废弃地,其景观更新在置入新功能的同时,对文化的挖掘与表达常常较为浅显和单一,导致其传承效果差。
在理论研究与实例分析的基础上,提出船厂废弃地景观更新的原则与方法,首先应充分挖掘与梳理场地工业文化要素,制定分级干预策略,继而对物质要素进行一对一处理,结合多种感官塑造互动式景观空间,并结合场地活动策划。
且以南京市金陵船厂为实证对象,根据场地现状、目标定位,综合应用景观更新方法进行设计,将工业文化传承落到实处。
关键词:工业文化;船厂废弃地;景观更新;互动式景观;金陵船厂中图分类号:TU986文献标志码:A文章编号:1671-2641(2021)05-0031-06收稿日期:2021-04-08修回日期:2021-06-10Abstract: In recent years, the protection of industrial culture has been promoting under the background of Cultural Power. As a special kind of industrial wasteland, the landscape renewal of shipyard wasteland often lacks the combing and expression of culture while introducing new functions, which leads to poor effect of inheritance. On the basis of theoretical research and case analysis, this paper proposes that landscape renewal of shipyard wasteland should first fully explore and sort out the industrial cultural elements of the site, formulate hierarchical intervention strategies, and then deal with the material elements one-to-one, build interactive landscape space by combining multiple senses, and plan site activities. Finally, the paper takes Nanjing Jinling Shipyard as an example to build a riverside leisure cultural park, which is dynamic,ecological and embodies the industrial culture of the shipyard according to the current situation and target positioning of the site.Key words: Industrial culture; Shipyard wasteland; Landscape renewal; Interactive landscape; Jinling Shipyard船厂废弃地常位于城市滨江地带,在审美、生态、社会等方面存在诸多问题。
Enterprise Development专业品质权威Analysis Report企业发展分析报告中国市政工程华北设计研究总院有限公司江苏分公司免责声明:本报告通过对该企业公开数据进行分析生成,并不完全代表我方对该企业的意见,如有错误请及时联系;本报告出于对企业发展研究目的产生,仅供参考,在任何情况下,使用本报告所引起的一切后果,我方不承担任何责任:本报告不得用于一切商业用途,如需引用或合作,请与我方联系:中国市政工程华北设计研究总院有限公司江苏分公司1企业发展分析结果1.1 企业发展指数得分企业发展指数得分中国市政工程华北设计研究总院有限公司江苏分公司综合得分说明:企业发展指数根据企业规模、企业创新、企业风险、企业活力四个维度对企业发展情况进行评价。
该企业的综合评价得分需要您得到该公司授权后,我们将协助您分析给出。
1.2 企业画像类别内容行业空资质增值税一般纳税人产品服务经营范围内业务(许可经营项目除外)。
(依法1.3 发展历程2工商2.1工商信息2.2工商变更2.3股东结构2.4主要人员2.5分支机构2.6对外投资2.7企业年报2.8股权出质2.9动产抵押2.10司法协助2.11清算2.12注销3投融资3.1融资历史3.2投资事件3.3核心团队3.4企业业务4企业信用4.1企业信用4.2行政许可-工商局4.3行政处罚-信用中国4.5税务评级4.6税务处罚4.7经营异常4.8经营异常-工商局4.9采购不良行为4.10产品抽查4.12欠税公告4.13环保处罚4.14被执行人5司法文书5.1法律诉讼(当事人)5.2法律诉讼(相关人)5.3开庭公告5.4被执行人5.5法院公告5.6破产暂无破产数据6企业资质6.1资质许可6.2人员资质6.3产品许可6.4特殊许可7知识产权7.1商标7.2专利7.3软件著作权7.4作品著作权7.5网站备案7.6应用APP7.7微信公众号8招标中标8.1政府招标8.2政府中标8.3央企招标8.4央企中标9标准9.1国家标准9.2行业标准9.3团体标准9.4地方标准10成果奖励10.1国家奖励10.2省部奖励10.3社会奖励10.4科技成果11 土地11.1大块土地出让11.2出让公告11.3土地抵押11.4地块公示11.5大企业购地11.6土地出租11.7土地结果11.8土地转让12基金12.1国家自然基金12.2国家自然基金成果12.3国家社科基金13招聘13.1招聘信息感谢阅读:感谢您耐心地阅读这份企业调查分析报告。
第一章总论一、概况1、项目名称:乌鲁木齐市烈士陵园东南墓区景观园施工图设计2、项目建设单位:乌鲁木齐市烈士陵园3、项目设计周期:25(天)4、建设地点:乌鲁木齐市燕儿窝路524号5、项目主要设计内容:艺术墓区和山地墓区10万平方米以内绿化、喷灌、小品、园路及圆灯的施工图。
6、项目投资规模:800万元。
7、项目设计范围:详图(后附)第二章项目设计的依据、原则一、项目设计依据1、《新疆乌鲁木齐市烈士陵园东南墓区景观设计方案》2、《绿划规划与设计规范》 CJJ75-973、《城市园林绿化和园林绿地用植物材料-木本苗》 CJ-T374、建筑制图统一标准 GB/T50001-20015、建筑结构制图标准 GB/T50105-20016、建筑结构荷载规范 GB50009-20017、建筑地基基础设计规范 GB50007-20028、混凝土结构设计规范 GB50010-20029、建筑抗震设计规范 GB50011-200110、《喷灌工程技术规范》 GBJ85—8511、《喷灌与排水工程设计规范》 GBJ50288—9912、《民用建筑电气设计规范》 JGJ16-2008;13、《低压配电设计规范》 GB 50054-9514、《建筑物防雷设计规范》 GB50057-199415、相关法律、法规文件;二、项目设计的原则1、坚持统筹、量力而行、分步实施、先易后难、稳步推进的原则;2、坚持近期需求与长远发展相结合的原则;3、坚持科学性、超前性与适用性相结合的原则;4、坚持在充分利用现有设施、设备的基础上,新配套设施与改扩建相结合的原则;5、坚持严格按照国家及自治区基本建设程序实施,确保质量和效益的原则;第三章项目设计方案一、项目设计背景乌鲁木齐市革命烈士陵园位于乌鲁木齐市天山区燕儿窝风景区,距乌鲁木齐市9.6公里,燕儿窝路从景区大门前穿过,与乌鲁木齐河滩快速路相距500米,交通联系方便。
现状总面积51.507公顷。
南京市鼓楼区国防园地质灾害治理工程
工程地质勘察设计
XXXXXXXX工程公司
2015年9月11日
目录
一、工程概况 (3)
二、以往工作概述 (3)
三、本次勘察方案及设计工作量 (5)
四、工程地质勘察收费 (6)
五、治理思路 (6)
一、工程概况
南京市国防园位于虎踞路西侧,清凉山公园与国防园隔路相望,位于虎踞路东侧。
国防园山体与清凉山体原为一体,在虎踞路拓宽时对路两侧原山体切坡,山体被截为两块。
本次勘察部位位于紧邻虎踞路西侧的斜坡体上。
经现场调查,国防园山顶最高海拔47米左右,已于2006年对坡体进行治理,上部土层采取锚杆钢筋格构梁防护,下部裸露基岩采取锚杆加固措施。
现场调查发现,山体为白垩系(K2c)泥质粉砂岩-砾岩组成,第四系覆盖层较薄,山体植被发育。
紧邻虎踞路坡体顶部出现微崩滑体,崩滑部位斜坡高差约15~18米,斜坡坡度较陡,局部近于直立。
在山体紧邻虎踞路一侧有少许基岩出露,基岩节理、裂隙欠发育。
根据区域地质资料,国防园山体位于一向斜部位,地层层面走向为350°左右,倾向SW,倾角35°,发育两组节理构造,产状25°∠SE85°及10°∠NW48°,为逆向坡,山体未见明显构造发育,处理基岩节理、裂隙发育不明显。
二、以往工作概述
2006年7月xxxxxxx对国防园及清凉山山体进行了岩土工程勘察及治理,主要工作及成果如下:
1、工程地质条件
(1)不良地质现象
国防园紧邻虎踞露一面的山体主要存在的物理地质现象以浅部土层滑动及泥流为主.个别地段存在少量的岩土体塌落,岩体稳定。
在洗车房后面的山体上存在滑坡,滑坡体上的树木呈歪斜状(马刀树),同时在山体调查范围内发现三处浅层土滑,土滑后形成0.5~l.2米土滑台阶,滑坡体由填土和②层粉质粘土层组成,③层耪质粘土和④层⑤层是稳定的。
在基岩出露处由于山体较陡、岩体受风化裂隙切割,有几处小型塌落。
(2)滑坡体岩土层分布
根据现场地质调查,现场钻探、坑探、原位测试及室内岩土试验结果,坡体钻探范围内第四系覆盖层厚度0.8~14.0米,以表层填土和粘性土为主,其下为上白垩系(K2c)泥质粉砂岩~砾岩。
现分述如下:
①层:素填土,黄色,可塑,极松散.夹植物根茎.土质差,厚度0.6~l.5米。
②层:粉质粘土,黄色,坚硬,土质松教,发育节理、裂隙,无摇振反应,切面稍有光泽,干强度高,韧性中等,压缩性中等,分布均匀,整个场地均有分布。
层厚1.0~2.8米。
该层土勘察时节为饱和土,饱和度73%,目前遇见的浅层土体滑坡均位于该层土及上覆填土层中。
③层:粉质粘土,黄色,坚硬,无摇振反应,切面稍有光泽.干强度高,韧性中等,中等压缩性,土质好。
层厚0.4~l0.5米。
该层土勘察时节为非饱和土,饱和度75%,为浅层滑坡的下伏地层。
④层:强风化泥质粉砂岩~砾岩,棕红色,厚度1.5米左右,层面埋深0.7~l4.0米,层面标高12.33~30.97米。
⑤层:中风化泥质粉砂岩~砾岩,棕红色,岩体较完整,致密块状结构,岩体基本质量等级为V级。
层面埋深在自然地面下4.0~15.80米,层顶标高为11.l 3~40.20米。
本次勘察揭示该层最大厚度1.8米,未钻穿。
2、地下水情况
钻探时未发现有地下水,场区的地下水为过路水,受大气降水等因素的影响。
表层的①层、②层土松散,节理、裂隙发育,有利于地表水入渗冲刷。
3、滑坡稳定性计算结果
根据圆弧滑动模型,选择7个剖面,采用极限平衡法(瑞典条分法)计算稳定性。
计算参数见表三、稳定性计算结果见表四。
计算表明边坡总体上处于极限平衡状态,外界因素的改变将会导致不稳。
滑坡稳定性计算结果汇总表表三
4、场地地震效应
稳定性现状分析计算时,未考虑地震作用,但支护设计时若考虑地震作用可按基本烈度7度,水平地震作用系数0.1g取值。
5、滑坡治理方案建议
根据前述分析,国防园和清诼山沿虎踞路两面的斜坡主要以小范围的浅层土滑和局部较陡岩土体的崩塌为主。
造成浅层土滑主要因素是斜坡陡及雨水渗入、浸泡冲刷、饱和作用。
t因此建议对表层松动土体进行合理加固,同时为减少地
表水渗入边坡体内,应在边坡潜在的滑动区后缘设置截水沟,边坡表面设置合理的地表排水系统,加强坡面植被防护,防止水土流失。
造成局部岩土体塌落的主要因素是,局边坡坡度较陡,因此建议对局部较陡边坡在合理削坡的基础上进行加固。
6、结论
(1)、斜坡体基岩为稳定的,斜坡为逆向坡,不存在大型滑坡的可能。
(2)、由于斜坡坡度陡,排水措施不健全,形成了浅层滑坡及少量塌滑。
(3)、目前的斜坡处于极限平衡状态,受大气降水等外界因素作用,将会导致新的浅层滑动和塌滑。
(4)、治理方案应以排水和适当锚固为主、重视坡面的植被防护。
三、本次勘察方案及设计工作量
1、勘察工作依据及主要技术标准
(1)《岩土工程勘察规范》(GB50021—2009);
(2)《建筑边坡工程技术规范》(GB50330—2013);
(3)《建筑地基基础设计规范》(GB50007—2011);
(4)《建筑抗震设计规范》(GB50011—2010);
(5)《土工试验方法标准》(GB/T50123—1999);
(6)《工程岩体试验方法标准》(GB/T 50266—2013);
(7)《建筑工程地质勘探与取样技术规程》(JGJ/T87—2012)。
2、勘察目的与要求
(1)查明地形地貌特征及不良地质现象;
(2)查明岩土体的类型、成因、分布、时代、地层结构和均匀性以及各岩土层的物理力学性质,覆盖层厚度,基岩面的形态和坡度,并提供各岩土层的物理力学性质指标;
(3)岩体主要结构面的类型、产状、延展情况、闭合程度、充填状况、充水情况、力学属性和组合关系,主要结构面与临空面关系,是否存在外倾结构面;
(4)地下水的类型、水位、水量、补给和动态变化关系,岩土体的透水性和地下水的出露情况;
(3)在崩滑坡体及各稳定地层采取土样进行试验,提供支挡防护措施设计
(4)提供地质灾害治理建议。
3、勘察方法
本次勘察工作由五个部分组成,即现场地质调查与地质填图、现场钻探与坑探、现场原位测试、室内岩土试验和资料整理编制。
(1)现场地质调查与地质填图范围为国防园内紧邻虎踞路的整个斜坡。
(2)勘探线沿坡底布置,条数为一条,布设技术钻孔3个,钻孔深度至中风化岩面下1.0米左右;槽探工程沿垂直层面方向布设探槽六条,探槽揭露深度至中风化岩面下1.0米左右。
详见平面图。
(3)为了测定岩土层物理力学性质,采取适量土样进行常规试验和剪切试验等。
(4)对工程勘察资料进行整理分析,针对地质灾害提出相应的防治措施建议。
(5)结合工程勘察成果和业主意见,我单位对国防园治理区作出相应的工程治理设计方案(含图件)。
4、设计完成工作量
(1)工程地质调查与填图5000平方米,1:200地形图测绘2000平方米;
(2)完成技术钻孔3个,合计进尺约45m,钻孔中取原状土样25件;完成槽探6个。
(3)完成室内试验:常规试验20样次,快剪试验、饱和快剪试验各10样次。
(4)坡体与基岩出露范围调查、岩体岩层产状和节理裂隙调查3工作日。
(5)室内资料整理与计算5个工作日。
(6)国防园治理区工程设计方案(含图件)编制15个工作日。
四、工程地质勘察收费
本次工程地质勘察设计费用依据实际市场价格计取,共计收取费用xxxx万元。
五、治理思路
针对收集资料结合现场踏勘,我单位对国防园地质灾害认识和治理思路如
(1)认识:国防园坡体为白垩系泥质粉质岩~砾岩,为逆向坡,岩体抗风化能力弱,坡面风化严重。
原滑坡体已治理(土层采用锚杆+格构梁,岩体采用锚杆加固),现场踏勘未发现滑坡体活动迹象;东侧坡面由于岩体风化严重和雨水浸泡,部分出现崩塌;由于原虎踞路道路施工对山体切坡,坡面较陡,现场发现部分岩体临空,存在崩塌危险。
(2)治理措施:清除坡面生长的对岩体有拉裂损毁的高大乔木,并对坡面临空岩体和潜在崩塌体削除;拆除原有挡墙,修筑悬臂式挡土墙(需结合工程勘察资料确定墙尺寸),沿坡底与挡墙结合处布设主动防护网对坡面可能产生崩塌的落石拦截,并对其定期清理;修整坡顶截水沟,坡面布设两条排水沟,坡底布设一条排水沟,并最终连接到市政下水管道。
