房地产开发报建流程及潜规则指南
- 格式:pdf
- 大小:2.23 MB
- 文档页数:16
房地产开发报建流程及潜规则指南1、土地证、建设用地规划许可证、规划要点批复阶段土地证由国土部门颁发,是土地权属证明,载明了土地用途及使用期限(只是载明);建设用地规划许可证由规划部门颁发,如容积率啊建筑密度啊停车位配置,包括小户型比例限制。
1/一块地,必须要由规划部门核定规划要点,颁发地规证之后,才能领取土地使用权证。
以出让方式取得国有土地使用权的建设项目,在签订国有土地使用权出让合同后,建设单位应当持建设项目的批准、核准、备案文件和国有土地使用权出让合同,向城市、县人民政府城乡规划主管部门领取建设用地规划许可证。
2、项目公司设立、立项、环境评估、房地产开发资质母公司与其全资子公司之间的土地流转,不属于交易。
因此,房地产公司可以任意设置项目子公司,在房子卖完后再把它在实体上消灭,只留下一个壳。
这种操作模式没什么法律风险可言,非常的经济实用,再说立项,立项主要考察的是项目的投资额及可行性。
有的先把环境评估搞了,再回头来立项。
但在很多地方,环评的一项主要前提材料就是立项批文。
立不了项根本做不了环评。
房地产开发资质就比较有技术含量一点,关键是专业技术人员难找。
专业资质/结构类的工程师难找,3、总平面审查阶段建筑物都排列、单体建筑高度、面积,各栋单体建筑间隔、日照、总容积率,建筑密度,小区的道路,消防规范,空中花园型的架空层到底要不要算建筑密度的问题,反正技术规范没有限死,审总平面是整个开发报建过程中最有技术含量的活,这个过程一般都要2到3个月,4、管线综合审查、排水许可证管线综合审查是规划部门的专业审查内容之一,非常的专业啊。
搞得不好的话,实在是害死人啊。
包括三大项:小区给排水管线、强电线路、弱电线路,这三项综合起来考虑,根据各项设计规范科学统筹安排,放到同一张图纸上。
排水许可证是市政部门发的,雨污分流了。
5、单体审查、建筑工程规划许可证单体设计:在总平面规划的基础上,落实单体建筑的设计方案。
空间的大小尺寸。
房地产开发报建流程完整版一、前期准备工作1.项目规划:确定房地产项目的定位、规模、业态等基本要素。
2.土地获取:通过拍卖、挂牌、协议等方式获取合适的土地。
3.项目可行性研究:进行市场调研、经济评价、财务分析等,确保项目的可行性。
4.环境评估:对项目的环境影响进行评估,准备环评文件。
二、资料整理1.土地意向书:与土地供应方签署土地意向书,明确双方的意向。
2.土地出让合同:与土地供应方签署土地出让合同,确定土地的使用权。
3.政府备案:将土地出让合同备案到相关政府部门,获得相关证书。
4.规划许可证:申请规划许可证,获取房地产项目的规划设计批准文件。
三、申请审批1.建筑施工许可证:申请建设单位,编制项目建设方案并提交施工管理部门审批,获得施工许可证。
2.规划许可证:向规划行政主管部门申请规划许可证,提交项目的土地使用权证明、规划设计文件等资料。
3.环境影响评价表格:进行环境影响评价后,填写环评表格并提交环保主管部门审批,获得环评批复文件。
4.安全生产许可证:申请安全生产许可证,提交有关资料并验收合格,获得安全生产许可证。
四、规划设计1.设计单位选择:选择合格的设计单位进行项目的规划设计工作。
2.概念设计:进行概念设计,包括项目的外观形象、功能定位、建筑风格等。
3.规划设计:进行规划设计,确定项目的总平面布局、用地分区、交通配套等。
4.建筑设计:进行建筑设计,包括主体建筑结构、立面设计、室内空间布局等。
5.施工图设计:进行施工图设计,制定详细的施工方案和施工图纸。
五、建设验收1.开工报告:在开工前,向相关部门提交开工报告。
2.竣工验收:施工完成后,向相关部门提交竣工验收资料,进行竣工验收。
3.验收合格证书:通过竣工验收,获得相关部门的合格证书。
以上就是一个完整版的房地产开发报建流程。
不同地区、不同项目可能在具体操作上会有所差异,但整体流程大致相同。
开发商在进行房地产项目报建时,需要按照相关规定和要求进行操作,严格遵守法律法规,确保项目的合法性和可行性。
地产新版开发报建流程及细则一、背景介绍地产开发是房地产行业的重要组成部分,它涉及到房地产项目开发的全过程,包括项目策划、规划设计、报建审批、施工管理等。
为了规范地产开发报建流程,提高效率,减少纠纷,制定新版开发报建流程及细则是必要的。
二、新版开发报建流程1.项目策划项目策划是地产开发的起点,包括项目选址、项目定位、项目规模等,开发商应制定详细的项目策划方案,并进行可行性研究和评估。
2.规划设计在项目策划完成后,开发商需聘请设计院进行项目规划和建筑设计。
规划设计应符合国家相关规定和标准,并与土地规划局进行沟通和协调,确保规划设计能够通过审批。
3.报建准备4.报建审批报建材料准备完毕后,开发商需将报建资料提交给地方建设主管部门进行审批。
建设主管部门将组织相关专家对报建资料进行审核,并出具审批意见。
开发商需按照审批意见进行修改完善,直至获得报建批准文件。
5.施工准备报建批准文件获得后,开发商可进行施工准备工作,包括施工单位的选择、施工图纸的制定、施工合同的签订等。
开发商应与施工单位建立合作关系,明确施工责任和工期,并确保施工图纸符合报建批准文件要求。
6.施工管理施工管理是地产开发的关键环节,包括施工工序的组织和协调、施工质量的监督和控制、安全生产的管理等。
开发商应派驻专业的施工管理团队,进行全程监督和管理,确保施工质量和安全。
7.竣工验收施工完成后,开发商应邀请相关部门进行竣工验收,包括建设主管部门、消防部门等。
验收合格后,开发商可申请办理相关手续,包括房产证办理、水电过户等,并交付购房人。
三、新版开发报建流程细则1.报建材料准备要求开发商应准备报建材料时,要提供真实、完整的资料,确保准确反映项目情况,并按照相关要求进行整理,确保报建顺利进行。
2.报建审批时间要求地方建设主管部门应按照法定时间内进行审批,并及时告知开发商审批进度,确保开发商能按时展开后续准备工作。
3.施工管理要求开发商应派驻专业的施工管理团队,做好施工组织和协调工作,并与施工单位和监理单位建立紧密合作关系,确保施工质量和工期。
房地产开发报建流程完整版一、准备阶段:1.项目策划:确定项目规划、土地使用权及规划报建条件。
2.项目可行性研究:进行市场调研、经济评估和技术可行性分析,确定项目的可行性。
3.项目立项:编制项目建设方案,并经过相关部门批准立项。
4.设计策划:确定项目的总体设计方案,包括项目建筑、结构、给排水、电力、通信等设计。
5.环境评估:进行环境影响评估,并根据评估结果提出环境保护措施。
6.勘察设计:对项目所需土地进行勘测,编制项目勘察设计报告。
二、申请阶段:1.初次申请:根据开发项目的规模和性质,向国土资源管理部门提交申请报告,包括项目总体情况、土地使用要求等。
2.初审:国土资源管理部门初审申请报告,对项目是否符合规划要求、土地利用政策等进行评估。
3.公示:根据土地管理法规定,对通过初次申请的项目进行公示,接受公众的反馈和意见。
4.再申请:根据公示结果,对存在问题和异议的项目,进行调整并重新提交申请报告。
5.审批文件:国土资源管理部门审核通过项目申请后,发放《房地产开发报建许可证》,作为开发建设的准入证明。
三、审批阶段:1.建设单位回执:开发商收到《房地产开发报建许可证》后,应向国土资源管理部门回执确认。
2.施工方案:开发商根据项目设计和审批要求,制定项目的具体施工方案,并向建设单位和相关主管部门递交。
3.审图及审批:相关部门对项目图纸进行审查,包括施工图纸、剖面图、建筑平面图等。
4.施工许可:通过审图及审批后,相关部门将发放《施工许可证》,作为开发商开始房地产项目实施的准入证明。
5.验收备案:工程竣工后,开发商向相关部门申请验收,并将验收合格的项目进行备案。
四、施工阶段:1.施工准备:按照施工方案,开发商准备施工所需人力、物力和技术。
2.施工监管:相关主管部门对施工过程进行监管和检查,确保施工符合设计要求和安全标准。
3.工程质量验收:项目竣工后,相关主管部门对工程质量进行验收,并出具工程质量鉴定报告。
4.投入使用:通过工程质量验收后,开发商可以将项目投入使用,并向相关部门办理相关手续。
房地产开发报建指南引言:一、前期准备工作1.项目规划:确定项目的规模、性质和用途,并制定相应的开发策略和规划方案。
2.地块选址:选择适合开发的地块,考虑地理位置、交通条件、周边环境等因素,确保项目的可行性和市场潜力。
3.土地出让:通过拍卖、协议等方式取得土地使用权,并签署土地出让合同,明确相关的约束和责任。
4.资金筹备:确保项目的资金需求,并寻求合适的融资渠道,如银行贷款、股权投资等。
5.人力准备:组建专业的项目团队,包括开发、设计、施工等专业人员,确保项目的顺利进行。
二、报建流程1.项目可行性研究报告:根据地块的具体情况,编制项目可行性研究报告,包括市场调研、项目定位、资金筹备计划等相关内容。
2.建设用地规划许可证:向国土资源局(或城乡规划部门)申请建设用地规划许可证,提交项目规划、土地出让合同等相关材料,并缴纳相应的申请费用。
3.建设工程规划许可证:在获得建设用地规划许可证后,向城乡规划部门申请建设工程规划许可证,提交项目的详细规划方案、设计图纸等相关材料。
4.施工许可证:根据建设工程规划许可证的要求,向建设主管部门申请施工许可证,并满足相关的技术、安全等要求。
5.竣工验收:在房屋建设完成后,向建设主管部门申请竣工验收,并提供项目的竣工图纸、竣工报告等相关材料。
通过验收后,方可正式交付使用。
三、报建所需材料1.项目规划报告:包括项目的规划布局、用途规划、交通布局等。
2.土地使用权证:确保项目拥有合法的土地使用权。
3.建筑设计方案:包括建筑设计图纸、建筑参数、装饰设计等。
4.环境影响评价报告:对项目可能产生的环境影响进行评估和分析,并提供相应的环境保护措施。
5.施工组织设计:包括施工组织方案、材料清单、工程进度等。
6.资金证明:证明项目有足够的资金支持完成施工和运营。
四、常见问题解答1.报建流程中是否需要同步进行施工图设计工作?答:是的,根据需求和时间进度,可以根据项目实际情况同步进行设计工作和报建流程。
房地产开发报建流程及潜规则指南[全]分享作者:心灰意冷、已被分享1次评论(0) 复制链接分享转载举报非常感谢这位老兄的倾情奉献,此文对我太有用了。
虽然不知道你是谁,可我觉得你是最可爱的人。
谢谢)中华人民共和国城乡规划法将于明年1月1日实施,作为曾经的房地产管理部门的小混混以及现在的下海流浪人员,我看了其中与房地产开发报建有关的内容,有些感慨,在这里讲一讲。
涉及房地产管理的各大部门之间的恩怨由来已久,我想到哪里就讲到哪里吧。
下面基本上是按照报建的先后顺序来说。
1、土地证、建设用地规划许可证、规划要点批复阶段土地证和建设用地规划许可证这两个证,加上规划要点批复,是进行房地产开发的前提.但是,这几样东西领取的先后顺序,非常的有学问。
有经验的同志,一看这几样东西的发出时间,基本上就可以判断出地块背后的故事。
这三样东西涉及到国土部门和规划部门旷日持久的权力斗争。
目前我国法律也没有很好的规范这个问题。
恩,简单的说一下,土地证由国土部门颁发,是土地权属证明,载明了土地用途及使用期限(只是载明);建设用地规划许可证由规划部门颁发,是核定土地用途及用地界线的法律依据;规划要点批复由规划部门颁发,是确定土地使用强度指标的法律依据,如容积率啊建筑密度啊停车位配置要求啊这些指标都在这个批复里体现出来,包括现在的那个小户型比例限制要求,也会在这个文件里体现出来。
一般来说,一块地,必须要由规划部门核定规划要点,颁发了建设用地规划许可证(以下简称地规证)之后,才能领取土地使用权证。
这绝对应该是必须的程序。
因为国土部门必须依据规划部门核定的土地功能及土地使用强度,才能计算出土地出让金,才能在土地证上载明土地用途及年限。
但是呢,在现实中呢,这个想法只能是理想状态。
因为首先,很多地方的国土部门在出让土地的时候,根本不考虑规划,直接就整块出让了。
然后给人家办出商住用地土地使用权证。
这种让人无法理解的土地出让模式一度非常盛行。
然后受让了土地的开发商,再去规划部门软磨硬泡,无论是修改规划也好,还是根本没有规划都好,反正,我的土地出让金是已经交了,剩下的事情你规划部门得给我搞定。
房地产开发报建流程及潜规则指南在房地产开发过程中,报建是一项不可或缺的环节。
在报建的过程中,涉及到很多程序和手续,如果掌握了其中的潜规则,就能够更加顺利地进行报建。
以下是房地产开发报建流程及潜规则指南。
一、报建前期准备1.选址规划:首先要选择一个适合开发的“好地段”,这是未来盈利的保障。
在选址的过程中,需要考虑土地规划、燃气、水电等基础设施的配套问题。
2.项目策划:开发商需要对项目进行详细的策划和定位,明确开发的产品类型、规模和定位,以及市场竞争状况和市场的需求情况等。
3.项目可行性研究:需要对项目的投资前景、市场需求、营销方案、发展规划等方面进行分析和研究,制定合理的开发方案。
二、报建流程1.立项申报:先进行项目的立项申报,经过市政府的审核后,才能组织报建。
2.报建申报:报建包含了环评报告、建设计划、水电气报告等,需要提交申报材料,并等待相关部门的审批。
3.公示环评:申报材料通过审核后,需要再进行环评,环评结果需在公示期内公布。
4.审批并领证:环评结果公布后,需要再次提交材料进行审批,最后领取施工许可证。
5.施工:施工之前还需要开具施工章程、维稳协议、尘土治理等,相关部门会进行现场检查,确认后方可开工。
6.验收:施工完成后,需要进行竣工验收,验收合格即可办理房屋产权证。
三、潜规则指南1.在报建的过程中需要联系多个环节的审批,如在环评环节中,需要与环保局的人员沟通,了解环保要求。
2.通过“人情”打通关系,很多程序可以“加快”处理,同时也可以规避一些规定。
3.选择适当的时机进行申请,将会更有效果,比如在政府工作人员需要业绩的时候。
4.有经验的房地产开发商通常会收集一些“敏感证件”,如土地规划、市政规划、道路规划、环评报告等,以便更好地应对因不同部门要求相互矛盾所造成的困难。
5.在开发过程中,及时与业主沟通,响应业主的需求,解决问题,这样才能得到业主的信任和支持,还能维护公司的形象。
总之,在报建的过程中,需要满足法定程序,但同时也需要了解一些潜规则,掌握一些技巧,才能够顺利地进行报建。

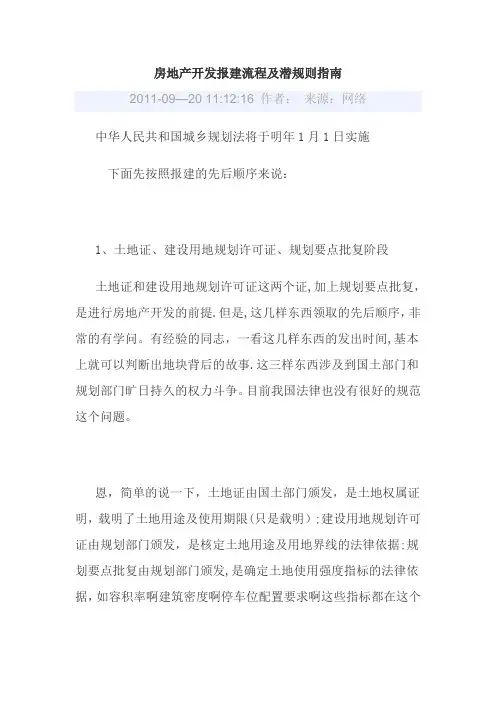

房地产开发报建流程及潜规则指南2011-09-20 11:12:16 作者:来源:网络中华人民共和国城乡规划法将于明年1月1日实施下面先按照报建的先后顺序来说:1、土地证、建设用地规划许可证、规划要点批复阶段土地证和建设用地规划许可证这两个证,加上规划要点批复,是进行房地产开发的前提.但是,这几样东西领取的先后顺序,非常的有学问。
有经验的同志,一看这几样东西的发出时间,基本上就可以判断出地块背后的故事。
这三样东西涉及到国土部门和规划部门旷日持久的权力斗争。
目前我国法律也没有很好的规范这个问题。
恩,简单的说一下,土地证由国土部门颁发,是土地权属证明,载明了土地用途及使用期限(只是载明);建设用地规划许可证由规划部门颁发,是核定土地用途及用地界线的法律依据;规划要点批复由规划部门颁发,是确定土地使用强度指标的法律依据,如容积率啊建筑密度啊停车位配置要求啊这些指标都在这个批复里体现出来,包括现在的那个小户型比例限制要求,也会在这个文件里体现出来。
一般来说,一块地,必须要由规划部门核定规划要点,颁发了建设用地规划许可证(以下简称地规证)之后,才能领取土地使用权证。
这绝对应该是必须的程序。
因为国土部门必须依据规划部门核定的土地功能及土地使用强度,才能计算出土地出让金,才能在土地证上载明土地用途及年限。
但是呢,在现实中呢,这个想法只能是理想状态。
因为首先,很多地方的国土部门在出让土地的时候,根本不考虑规划,直接就整块出让了。
然后给人家办出商住用地土地使用权证。
这种让人无法理解的土地出让模式一度非常盛行。
然后受让了土地的开发商,再去规划部门软磨硬泡,无论是修改规划也好,还是根本没有规划都好,反正,我的土地出让金是已经交了,剩下的事情你规划部门得给我搞定。
我不是批评这种土地出让模式容易滋生腐败。
要知道,我国正式搞土地出让也只不过是从1990年开始的,而以公开交易的形式搞土地出让,甚至都只是从1997年才正式开始。

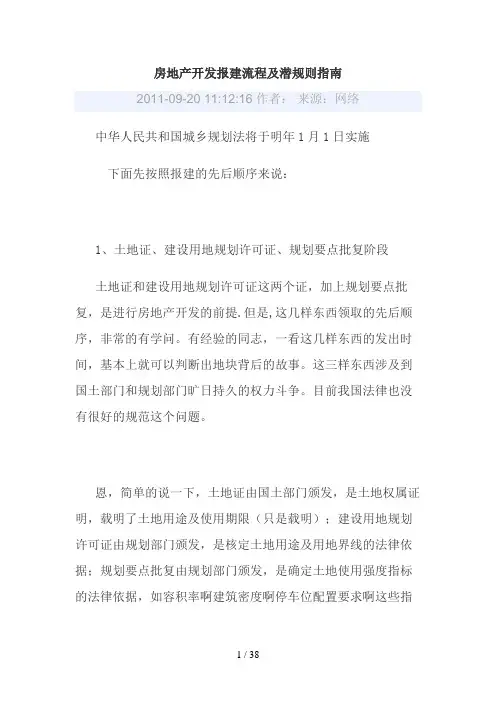

房地产开发报建流程及潜规则指南2011-09—20 11:12:16 作者:来源:网络中华人民共和国城乡规划法将于明年1月1日实施下面先按照报建的先后顺序来说:1、土地证、建设用地规划许可证、规划要点批复阶段土地证和建设用地规划许可证这两个证,加上规划要点批复,是进行房地产开发的前提.但是,这几样东西领取的先后顺序,非常的有学问。
有经验的同志,一看这几样东西的发出时间,基本上就可以判断出地块背后的故事.这三样东西涉及到国土部门和规划部门旷日持久的权力斗争。
目前我国法律也没有很好的规范这个问题。
恩,简单的说一下,土地证由国土部门颁发,是土地权属证明,载明了土地用途及使用期限(只是载明);建设用地规划许可证由规划部门颁发,是核定土地用途及用地界线的法律依据;规划要点批复由规划部门颁发,是确定土地使用强度指标的法律依据,如容积率啊建筑密度啊停车位配置要求啊这些指标都在这个批复里体现出来,包括现在的那个小户型比例限制要求,也会在这个文件里体现出来。
一般来说,一块地,必须要由规划部门核定规划要点,颁发了建设用地规划许可证(以下简称地规证)之后,才能领取土地使用权证.这绝对应该是必须的程序。
因为国土部门必须依据规划部门核定的土地功能及土地使用强度,才能计算出土地出让金,才能在土地证上载明土地用途及年限。
但是呢,在现实中呢,这个想法只能是理想状态。
因为首先,很多地方的国土部门在出让土地的时候,根本不考虑规划,直接就整块出让了。
然后给人家办出商住用地土地使用权证.这种让人无法理解的土地出让模式一度非常盛行.然后受让了土地的开发商,再去规划部门软磨硬泡,无论是修改规划也好,还是根本没有规划都好,反正,我的土地出让金是已经交了,剩下的事情你规划部门得给我搞定。
我不是批评这种土地出让模式容易滋生腐败.要知道,我国正式搞土地出让也只不过是从1990年开始的,而以公开交易的形式搞土地出让,甚至都只是从1997年才正式开始.而北京第一块公开交易的土地,是到2000年之后才上市的。
房地产开发报建流程及潜规则?1、土地证、建设用地规划许可证、规划要点批复阶段土地证和建设用地规划许可证这两个证,加上规划要点批复,是进行房地产开发的前提.但是,这几样东西领取的先后顺序,非常的有学问。
有经验的同志,一看这出让金,才能在土地证上载明土地用途及年限。
9、质量监督、安全监督我为了把施工许可证这一节赶紧搞出来,已经写得不耐烦了。
但是没法子。
程序是这么一步步走过来的。
施工许可证完了之后,我随便这么一想,我靠,后面不知道还有多少程序。
放验线、白蚁防治、防雷、预测绘、预售、各专业验收、项目备案验收,一直到交楼。
这得写死我啊。
为什么我会突然发这种神经写这种东呢?不明白自己啊不明白自己。
特牢骚百余字。
谢谢各位。
在现实的操作中,但凡涉及到检测的,就由质监办;不需要检测,一般用肉眼就能发现毛病的,就属于安监的职责。
由于质监搞检测,比如桩荷载检测、水泥检测,这些东西,都是收费项目,所以质监在管理上就没那么的严,为什么呢,因为质监大多得靠这些收费项目养活自己。
收人钱手软,云云。
安监基本不收费,但是他们也能想出非常多的收费服务出来,譬如安全生产培训,工人佩带平安智能卡上班,等等,总之各有各的门路啦。
现在在有些城市,质量检测的功能已经开始市场化了,有资质的检测单位都能3分之1。
10企业只要能提供私营企业证明,既可免除施工招投标手续。
啥是私营企业证明呢?去工商局打一张股东结构书就行了。
在必须要做施工招投标的时候,我必须得说,这个领域那是真黑不是假黑。
黑得让人毛骨悚然。
搞施工的就没几只好鸟。
我在此随便讲个故事哈。
施工企业必须把自己的专业技术人员备案到建筑管理部门里去,一般包括施工员、质量员和安全员。
施工投标的其中一个材料是专业技术人员,根据项目大小,配备的人监理报建是完成这个监理免招标或招标手续之后的事情,做一个监理规划和监理细则,交建设部门审核一番,认为OK了,发一个监理审查意见。
通过了就是下一步,施工许可证。

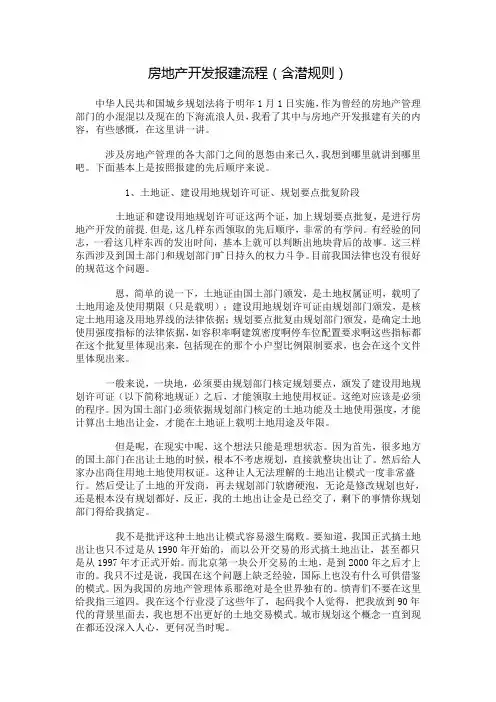

房地产开发报建流程(含潜规则)中华人民共和国城乡规划法将于明年1月1日实施,作为曾经的房地产管理部门的小混混以及现在的下海流浪人员,我看了其中与房地产开发报建有关的内容,有些感慨,在这里讲一讲。
涉及房地产管理的各大部门之间的恩怨由来已久,我想到哪里就讲到哪里吧。
下面基本上是按照报建的先后顺序来说。
1、土地证、建设用地规划许可证、规划要点批复阶段土地证和建设用地规划许可证这两个证,加上规划要点批复,是进行房地产开发的前提.但是,这几样东西领取的先后顺序,非常的有学问。
有经验的同志,一看这几样东西的发出时间,基本上就可以判断出地块背后的故事。
这三样东西涉及到国土部门和规划部门旷日持久的权力斗争。
目前我国法律也没有很好的规范这个问题。
恩,简单的说一下,土地证由国土部门颁发,是土地权属证明,载明了土地用途及使用期限(只是载明);建设用地规划许可证由规划部门颁发,是核定土地用途及用地界线的法律依据;规划要点批复由规划部门颁发,是确定土地使用强度指标的法律依据,如容积率啊建筑密度啊停车位配置要求啊这些指标都在这个批复里体现出来,包括现在的那个小户型比例限制要求,也会在这个文件里体现出来。
一般来说,一块地,必须要由规划部门核定规划要点,颁发了建设用地规划许可证(以下简称地规证)之后,才能领取土地使用权证。
这绝对应该是必须的程序。
因为国土部门必须依据规划部门核定的土地功能及土地使用强度,才能计算出土地出让金,才能在土地证上载明土地用途及年限。
但是呢,在现实中呢,这个想法只能是理想状态。
因为首先,很多地方的国土部门在出让土地的时候,根本不考虑规划,直接就整块出让了。
然后给人家办出商住用地土地使用权证。
这种让人无法理解的土地出让模式一度非常盛行。
然后受让了土地的开发商,再去规划部门软磨硬泡,无论是修改规划也好,还是根本没有规划都好,反正,我的土地出让金是已经交了,剩下的事情你规划部门得给我搞定。
我不是批评这种土地出让模式容易滋生腐败。
房地产开发报建流程及潜规则指南作为曾经的房地产管理部门的小混混以及现在的下海流浪人员,我看了其中与房地产开发报建有关的内容,有些感慨,在这里讲一讲。
涉及房地产管理的各大部门之间的恩怨由来已久,我想到哪里就讲到哪里吧。
下面基本上是按照报建的先后顺序来说.1、土地证、建设用地规划许可证、规划要点批复阶段土地证和建设用地规划许可证这两个证,加上规划要点批复,是进行房地产开发的前提。
但是,这几样东西领取的先后顺序,非常的有学问.有经验的同志,一看这几样东西的发出时间,基本上就可以判断出地块背后的故事。
这三样东西涉及到国土部门和规划部门旷日持久的权力斗争。
目前我国法律也没有很好的规范这个问题。
恩,简单的说一下,土地证由国土部门颁发,是土地权属证明,载明了土地用途及使用期限(只是载明);建设用地规划许可证由规划部门颁发,是核定土地用途及用地界线的法律依据;规划要点批复由规划部门颁发,是确定土地使用强度指标的法律依据,如容积率啊建筑密度啊停车位配置要求啊这些指标都在这个批复里体现出来,包括现在的那个小户型比例限制要求,也会在这个文件里体现出来。
一般来说,一块地,必须要由规划部门核定规划要点,颁发了建设用地规划许可证(以下简称地规证)之后,才能领取土地使用权证.这绝对应该是必须的程序。
因为国土部门必须依据规划部门核定的土地功能及土地使用强度,才能计算出土地出让金,才能在土地证上载明土地用途及年限。
但是呢,在现实中呢,这个想法只能是理想状态。
因为首先,很多地方的国土部门在出让土地的时候,根本不考虑规划,直接就整块出让了。
然后给人家办出商住用地土地使用权证。
这种让人无法理解的土地出让模式一度非常盛行。
然后受让了土地的开发商,再去规划部门软磨硬泡,无论是修改规划也好,还是根本没有规划都好,反正,我的土地出让金是已经交了,剩下的事情你规划部门得给我搞定。
我不是批评这种土地出让模式容易滋生腐败。
要知道,我国正式搞土地出让也只不过是从1990年开始的,而以公开交易的形式搞土地出让,甚至都只是从1997年才正式开始。
房地产开发报建流程房地产开发报建流程是指房地产开发项目从立项到报建的一系列流程。
在房地产开发过程中,报建是非常重要的一步,它涉及到了政府的批准和相关部门的审批,因此必须按照规定的程序和要求进行。
下面将介绍一下房地产开发报建流程的主要步骤和注意事项。
第一步,项目规划。
在这一步骤中,开发商需要确定项目的位置、规模、用途等基本信息,进行项目规划设计,编制项目概念设计方案,并进行可行性研究报告的编制。
第二步,取得土地。
开发商需要通过土地招标、竞买、协议出让等方式取得土地使用权,签订土地出让合同,并进行土地使用登记。
第三步,设计方案审批。
开发商需要将项目概念设计方案进行初步设计,编制详细设计方案,并向相关部门进行设计方案审批,包括城市规划、建设管理、消防、环保等部门。
第四步,用地手续办理。
开发商需要办理用地手续,包括用地规划许可证、用地批准证等手续。
同时,还需要办理相关的环保手续,包括环评报告、环境保护手续等。
第五步,施工许可证办理。
开发商需要根据编制的详细设计方案,向建设管理部门申请施工许可证,并按照要求提供相关材料和技术文件。
第六步,工程施工。
在获得施工许可证后,开发商可以正式进行工程建设,包括土地平整、基础设施建设、房屋建设等。
在施工过程中,应按照国家的建设标准和相关法律法规进行施工,确保工程质量和安全。
第七步,竣工验收。
在工程建设完成后,开发商需要进行竣工验收,验收合格后才能交付使用。
竣工验收包括工程结构、设备设施、消防设施等方面的验收。
第八步,报建审批。
开发商需要将竣工验收的文件和相关资料提交给报建部门进行审批。
审批通过后,开发商可以获得相关的房地产开发报建证书和相关手续。
总结起来,房地产开发报建流程包括项目规划、取得土地、设计方案审批、用地手续办理、施工许可证办理、工程施工、竣工验收和报建审批等步骤。
开发商在进行报建流程时需要注意相关法律法规和政策要求,并按照规定的程序进行操作,确保项目的顺利进行。
房地产开发报建指南一、什么是房地产开发项目报建?房地产开发项目报建是指投资建设房地产项目前,必须先向有关行政主管部门报送投资申请材料,并经审查合格后,获得批准后方可继续进行土地出让方面的工作,获得土地权利,并开展进一步的开发建设等工作的过程。
因此,房地产开发项目报建是非常重要的,也是开展房地产投资的必要环节。
二、房地产开发项目报建的主要内容房地产开发项目报建涵盖的内容相对复杂,主要包括以下内容:1.项目建设单位信息:包括公司名称、注册地址、法定代表人、授权代表人、联系方式等;2.项目基本情况:包括项目名称、项目位置、规划面积等;3.项目概述和原则:包括项目建设目的、开发原则、建设标准、开发方式等;4.投资计划:包括概算预算、投资构成、资金来源等;5.项目可行性分析报告:包括项目背景、市场需求、竞争分析、项目运营模式、风险分析等;6.项目申请书:包括申请单位名称、经办人信息、项目概述、开发方案等;7.项目初步设计:包括总平面布局、建筑风格、建筑结构等;8.设计单位信息:包括设计单位名称、注册地址、联系方式等;9.审批节点:包括各级审批节点、审批流程、责任部门等。
以上内容要求在报建材料中详细列出,并经过专业团队审核、评估和撰写,确保材料的全面、准确、真实和规范。
三、报建流程和注意事项房地产开发项目报建的流程如下:1.申报: 申请单位向有关主管部门申报项目报建申请材料;2.审查: 主管部门对申请材料进行审查、审核,如发现问题及时反馈给申请单位;3.受理: 申请材料经审核合格后,主管部门予以受理;4.评估: 主管部门组织开展技术、经济、环境等方面的评估工作;5.决策: 主管部门依据评估结果及相关规定,做出决策是否批准项目报建;6.颁证: 主管部门颁发项目报建批准证书;7.证照: 申请单位向有关部门获得相应的项目相关证照,如建设工程规划许可证、建设工程施工许可证等。
在报建过程中,需要注意以下事项:1. 确定报建内容:在报建前要充分了解相关法规政策和规划要求,确立项目定位和规划目标,再根据实际情况确定报建内容;2. 完善申请材料:申请材料应全面、准确、真实、规范,要求尽量精细,避免出现过度概括和含义不清的情况;3. 优化审核流程:投资单位要与有关行政主管部门建立沟通机制,及时反馈问题,促进审核流程的优化;4. 定期跟踪进展:申请单位要定期了解项目审批进展,跟踪审批进度,及时处理产生的审核问题;5. 遵守法律法规:在报建过程中,要严格遵守国家法律、法规及有关规定,避免违反法律法规的情况。
房地产开发报建流程及潜规则指南一、房地产开发报建流程1.前期准备阶段:在开发报建前,需要进行一系列前期准备工作,包括市场调研、用地规划、土地收购、设计方案编制等。
这些工作的完成度直接影响后续报建流程的顺利进行。
2.报建申请阶段:开发企业需要根据地方规定的报建要求,准备相关资料进行报建申请。
报建资料包括项目规划、设计方案、施工图纸、环境影响评估报告等。
报建申请递交至当地规划部门,并进行审核和评估。
3.规划部门审批阶段:规划部门对报建申请进行综合评审,包括项目的合规性、规划合理性、土地使用性质等方面。
审批过程中可能需要开发企业提供进一步的资料或进行修改。
4.用地审批阶段:经过规划部门的初步审批后,还需要进行用地审批。
用地审批主要是由国土资源部门进行,审批要求包括土地用途、土地面积、土地出让金等。
审批过程可能需要支付一定的费用。
5.环评审批阶段:根据环境保护法的相关规定,开发企业需要进行环境影响评估。
环评报告需要经过环保部门的审批,包括项目的环境影响评估、环保设施建设等。
6.施工图审核阶段:施工图审核是由建设部门进行的,主要对项目的施工图纸进行评审,包括建筑设计、结构设计、给排水设计等。
审核过程可能需要开发企业提供额外的图纸或材料。
7.取得施工许可证:经过上述各个阶段的审核和审批后,开发企业将获得施工许可证。
施工许可证是进行施工的法定凭证,没有施工许可证将无法进行实际的开发建设工作。
8.验收与竣工:项目建设完成后,需要进行验收和竣工手续。
开发企业需要提交竣工验收报告,并经过相关部门的验收。
只有通过验收,项目才算正式竣工。
1.政策把握:2.土地资源整合:土地资源是房地产开发的重要组成部分,合理利用和整合土地资源可以减少手续办理的时间和成本。
需要与相关部门进行沟通和协商,争取到优质的土地资源。
3.项目定位与市场调研:在前期准备阶段,要进行充分的市场调研和项目定位工作。
准确把握目标市场的需求,提前了解同类项目的竞争情况,制定合理的项目规划和设计方案。
