[整理]110kV变电站线路监理工作日志
- 格式:doc
- 大小:117.00 KB
- 文档页数:45

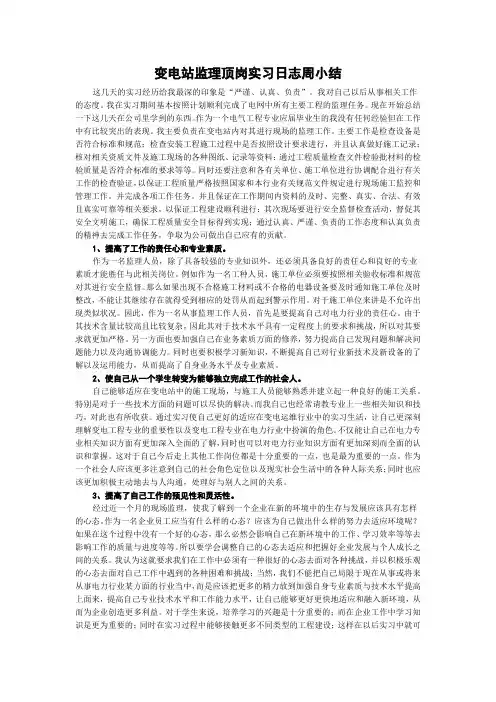

变电站监理顶岗实习日志周小结这几天的实习经历给我最深的印象是“严谨、认真、负责”。
我对自己以后从事相关工作的态度。
我在实习期间基本按照计划顺利完成了电网中所有主要工程的监理任务。
现在开始总结一下这几天在公司里学到的东西。
作为一个电气工程专业应届毕业生的我没有任何经验但在工作中有比较突出的表现。
我主要负责在变电站内对其进行现场的监理工作。
主要工作是检查设备是否符合标准和规范;检查安装工程施工过程中是否按照设计要求进行,并且认真做好施工记录;核对相关资质文件及施工现场的各种图纸、记录等资料;通过工程质量检查文件检验批材料的检验质量是否符合标准的要求等等。
同时还要注意和各有关单位、施工单位进行协调配合进行有关工作的检查验证,以保证工程质量严格按照国家和本行业有关规范文件规定进行现场施工监控和管理工作。
并完成各项工作任务。
并且保证在工作期间内资料的及时、完整、真实、合法、有效且真实可靠等相关要求,以保证工程建设顺利进行;其次现场要进行安全监督检查活动,督促其安全文明施工,确保工程质量安全目标得到实现;通过认真、严谨、负责的工作态度和认真负责的精神去完成工作任务,争取为公司做出自己应有的贡献。
1、提高了工作的责任心和专业素质。
作为一名监理人员,除了具备较强的专业知识外,还必须具备良好的责任心和良好的专业素质才能胜任与此相关岗位。
例如作为一名工种人员,施工单位必须要按照相关验收标准和规范对其进行安全监督。
那么如果出现不合格施工材料或不合格的电器设备要及时通知施工单位及时整改,不能让其继续存在就得受到相应的处罚从而起到警示作用。
对于施工单位来讲是不允许出现类似状况。
因此,作为一名从事监理工作人员,首先是要提高自己对电力行业的责任心。
由于其技术含量比较高且比较复杂,因此其对于技术水平具有一定程度上的要求和挑战,所以对其要求就更加严格。
另一方面也要加强自己在业务素质方面的修养,努力提高自己发现问题和解决问题能力以及沟通协调能力。
大牛坊110kV变电站工程监理工作总结惟明力通工程监理有限责任公司大牛坊110kV变电工程监理项目部2012年06月10日1.工程概况工程名称:XXXXXXX110kV变电工程建设地点:XXXXXXXX内建设单位:xxXXXXXXX建设管理单位:XXXXXXX设计单位: XXXXXXX监理单位:XXXXXX施工单位:XXXXXXXXX2、工程规模:XXXXXX110 kV变电站为新建全户内变电站,地上两层,地下一层,本站终期和本期规模为安装110/10.5kV 31.5MVA有载调压变压器2台;110 kVGIS组合电气两个单元、10 kV出线18回;母线补偿10kV电力电容器2组,容量分别为2000 kvar、4000 kvar,匀串12%电抗器。
110kV 侧系统为直接接地系统,10kV侧为不接地方式。
3、工期:计划开工日期:2012年03月07日计划竣工日期:2012年06月30日4. 监理组织机构监理人员:4.1 监理组织机构4.2 监理人员:总监理工程师:XXXX具有国家工程建设总监理工程师资格总监理工程师代表:XXXXX,电力工程专业,具有国家电网建设总监理工程师资格,北京市项目管理安全合格证。
电气监理工程师:XXXXX,电气专业,北京电力建设监理工程师资格。
信息、档案监理工程师:XXXXX,电气专业,北京电力监理工程师资格。
安全监理工程师;XXXXXX,电气专业,国家电力安全监理工程师资技经监理工程师:XXXXXX,北京电力监理技经工程师资格5.监理工作范围和内容5.1监理工作范围:电气安装工程的全部工程内容,所有变电站设备和相应的110kV出线电缆工程的监理。
从设备吊运就位、安装、调试、二次设备安装、接线、调试,分系统联调,系统总调直至竣工验收、交付投产运行。
投产运行后,交付全部的竣工移交资料,进行一年保修服务。
5.2 监理工作内容:—施工全过程的质量控制、安全控制、进度控制、投资控制、文明施工、环境保护和水土保持管理;—监督施工单位严格履行合同义务;—编写监理文件,包括:监理规划、监理实施细则、监理月报、监理例会纪要、专题会议纪要、调查报告、监理通知单、监理工作联系单及必要的往来文件;—审核签署施工单位的各种施工和技术文件;—检查验收进场安装的各种设备、材料和装置;—协调各参建单位、各个专业的施工工作关系和施工协作配合。
110kv监理工作总结近年来,我国电力行业发展迅速,其中110kv电力工程建设也得到了快速发展。
作为110kv电力工程建设中至关重要的一环,监理工作扮演着至关重要的角色。
在过去的一段时间里,我有幸参与了多个110kv电力工程的监理工作,通过这些工作经验,我对110kv监理工作有了更深入的了解和认识。
首先,110kv监理工作需要具备专业的知识和技能。
在监理工作中,需要对电力工程的设计、施工、材料、设备等方面有着深入的了解和把握。
只有具备了丰富的专业知识和技能,才能够对工程进行全面的监督和检查,确保工程的质量和安全。
其次,110kv监理工作需要具备严谨的态度和责任心。
监理工作是对工程质量和安全负责的重要环节,监理人员需要时刻保持严谨的工作态度,认真对待每一个细节,严格按照相关标准和规范进行监督和检查。
同时,监理人员还需要具备高度的责任心,时刻把工程质量和安全放在首位,为工程的顺利进行和顺利竣工贡献自己的力量。
最后,110kv监理工作需要具备良好的沟通和协调能力。
在监理工作中,监理人员需要与设计单位、施工单位、业主单位等多个相关方进行沟通和协调,及时解决工程中出现的问题和难题,确保工程的顺利进行。
因此,监理人员需要具备良好的沟通和协调能力,能够有效地协调各方利益,推动工程的顺利进行。
总的来说,110kv监理工作是一项重要而复杂的工作,需要监理人员具备丰富的专业知识和技能,严谨的态度和责任心,良好的沟通和协调能力。
只有这样,才能够有效地推动110kv电力工程的建设,确保工程的质量和安全。
希望未来能够有更多的人加入到110kv监理工作中,共同推动我国电力行业的发展。
监理工作总结编制:审核:目录1工程概况 (1)2监理项目机构和投入的监理设施 (2)3.工程监理合同履行情况 (5)4监理工作中发现的问题及处理情况 (9)5监理工作成效 (10)6监理大事记 (10)7说明和建议 (11)1工程概况1.1工程名称: 黄盖淖110kV输变电工程1.2 工程地址:张家口沽源黄盖淖110kV变电站位于张家口沽源县黄盖淖乡高家营子村东南600m,244省道正北220米处。
输电线路工程起于察北220kV变电站, 终点止于黄盖淖110kV变电站1.3 工程建设规模:变电工程:变电站工程:建筑规模:全站总平面形式为矩形,围墙中心线南北长66m,东西长76m,主建筑物一字形布置在站区北侧,35kV配电室布置站区东北侧,电容器一字布置在站区东侧,110kV设备区布置在南侧,围墙内用地面积5016 平米。
主变最终规模:本期2台,远期3台,主变容量本期2×50MVA,规划3×50MVA。
110kV出线本期3回,远期出线4回,向南架空出线;35kV出线本期8回,远期出线12回,电缆出线10kV出线本期8回,远期15回,电缆出线本期工程无功补偿电容器设置2×(4.0Mvar+6.0Mvar)。
为避免高次谐波引起的谐振过电压及限制电容器涌流,一回路串6%Xc电抗器,另一回路串12%Xc电抗器。
10kV接地变容量确定为800kVA,变压器中性点的消弧线圈,35kV采用过补偿方式消弧消弧线圈容量为550kVA。
输电线路工程:线路电压等级:110kV。
线路回路数:双回(双分裂)一侧导线40.1km;双回(双分裂)2.05km;单回路(单分裂)2.05km。
线路长度:线路总长度:44.2 km.(其中新建察北-黄盖淖双回(双分裂)2.05km,新架设察北-黄盖淖破口点双回(双分裂)一侧导线40.1km,新建察北-沽源切改入黄盖淖110kV输电单回路(单分裂)线路2.05km)。

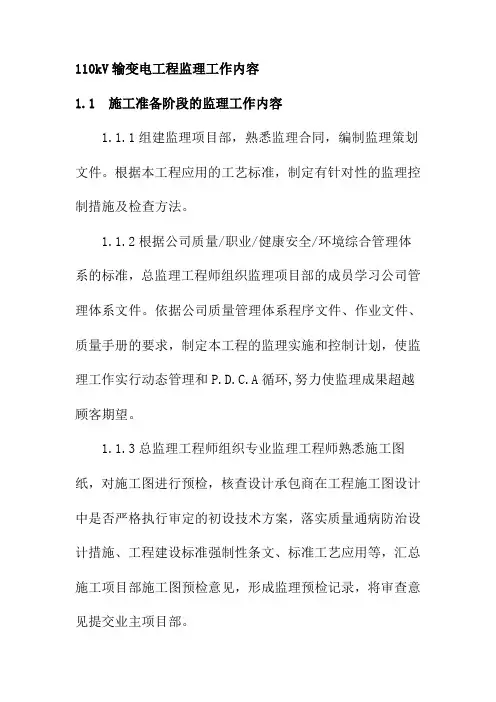

110kV输变电工程监理工作内容1.1 施工准备阶段的监理工作内容1.1.1组建监理项目部,熟悉监理合同,编制监理策划文件。
根据本工程应用的工艺标准,制定有针对性的监理控制措施及检查方法。
1.1.2根据公司质量/职业/健康安全/环境综合管理体系的标准,总监理工程师组织监理项目部的成员学习公司管理体系文件。
依据公司质量管理体系程序文件、作业文件、质量手册的要求,制定本工程的监理实施和控制计划,使监理工作实行动态管理和P.D.C.A循环,努力使监理成果超越顾客期望。
1.1.3总监理工程师组织专业监理工程师熟悉施工图纸,对施工图进行预检,核查设计承包商在工程施工图设计中是否严格执行审定的初设技术方案,落实质量通病防治设计措施、工程建设标准强制性条文、标准工艺应用等,汇总施工项目部施工图预检意见,形成监理预检记录,将审查意见提交业主项目部。
1.1.4参加由业主项目部组织的图纸会检、设计交底会议,起草图纸会检纪要,并报业主项目部签发,督促落实会议纪要的执行情况;由设计单位编写设计交底会议纪要,并报业主项目部签发。
1.1.5总监理工程师组织审查施工项目部报送的项目管理实施规划、施工安全管理及风险控制方案、质量验收及评定范围划分表(土建或电气)、质量通病防治措施、施工强制性条文执行计划、特殊施工技术方案(措施)等,填写文件审查记录表,报业主项目部审批。
(1)各类施工策划文件的编审批程序应符合《国家电网公司基建安全管理规定》五十三条至五十八条及其他相关文件的规定;(2)施工策划文件和项目管理制度能满足本工程施工与管理需要,具有较强的针对性;(3)审核有关标准工艺实施策划文件,并提出监理意见。
(4)审查方案中相关内容有无违反工程建设标准强制性条文的要求。
1.1.6开工前,总监理工程师审查施工项目部现场项目管理机构(质量管理体系、技术管理体系和质量保证体系),确能保证工程项目施工质量时予以确认。
对质量管理体系、技术管理体系、质量保证体系应审核以下内容:(1)质量管理、技术管理和质量保证的组织机构;(2)专职管理人员和特种作业人员的资格证、上岗证,检查工作人员上岗前的培训工作。
监理工作日志(精选7篇)监理工作日志(精选7篇)监理日记是一项非常重要的监理资料,项目监理组必须认真、详细、如实、及时地予以记录。
记录前应对当天的施工情况、监理工作情况进行汇总、整理,做到书写清楚、版面整齐、条理分明、内容全面。
那么,监理工作日志怎么写呢?下面跟店铺来看一下!监理工作日志 1一、施工活动情况1、施工部位、内容:关键线路上的工作、重要部位或结点的工作以及项目监理组认为需要记录的其它工作。
2、工、料、机动态工:现场主要工种的作业人员数量(比如:钢筋工、木工、泥工、架子工等),项目部主要管理人员(项目经理、施工员、质量员、安全员等)的到位情况。
料:当天主要材料(包括构配件)的进退场情况。
机:指施工现场主要机械设备的'数量及其运行情况(有否故障、及故障的排除时间等),主要机械设备的进退场情况。
二、监理活动情况1、巡视:巡视时间或次数,根据实际情况有选择地记录巡视中重要情况;2、验收:验收的部位、内容、结果及验收人;3、见证:见证的内容、时间及见证人;4、旁站:内容、部位、旁站人及旁站记录的编号;5、平行检验:部位、内容、检验人及平行检验记录编号;6、工程计量:完成工程量的计量工作、变更联系内容的计量(需要的);7、审核、审批情况:有关方案、检验批(分项、工序等)、原材料、进度计划等的审核、审批情况。
(记录有关审核、审批单的编号即可)三、存在的问题及处理方法一天来,通过一系列的监理工作,在工程的质量、进度、投资等方面发现了什么问题,针对这些问题监理组是如何处理的,::处理结果怎样,应做好详细的记录。
对一些重大的质量、安全事故的处理应按规定的程序进行,并按规定记录、保存、整理有关的资料,日记中的记录应言简意赅。
四、其它1、监理指令(监理通知、备忘录、整改通知、变更通知等等);2、会议及会议纪要情况;3、往来函件情况;4、安全工作情况;5、合理化建议情况;6、建设各方领导部门或建设行政主管部门的检查情况;五、值班记录当天值班的监理人员签名。

实用文档安徽蚌埠汉兴〔谷阳〕110千伏变电站工程监理工作总结安徽电力工程监理〔章〕2021年06月顾朝旭 2021年06月18日范东亮 2021年06月18日车光芒 2021年06月17日目次1工程概况 (1)2监理组织机构、监理人员和投入的监理设施 (1)3监理合同履行情况 (2)4监理工作成效 (5)5监理工作中发现的问题及处理情况 (6)6说明和建议 (7)1工程概况1.1工程建设规模本期安装2台主变,额定容量均为50/50MVA,终期3台;110kV本期2回出线,110kV 配电装置采用全封闭组合电器〔GIS〕,分9个间隔;10kV配电装置,本期24回出线,采用单母线三分段接线,终期出线36回,采用单母线四分段接线。
1.2工程实际工期本工程于2021年09月29日开工建设,2021年06月建成投运。
1.3工程概算总投资本工程概算动态总投资为 3144万元,静态总投资为 3019万元。
1.4参建单位业主单位:安徽省电力公司建设单位:安徽省电力公司蚌埠供电公司设计单位:蚌埠电力规划设计院监理单位:安徽电力工程监理变电施工单位:安徽送变电工程公司调试单位:安徽省电力公司蚌埠供电公司、安徽送变电工程公司运行单位:安徽省电力公司蚌埠供电公司2监理组织机构、监理人员和投入的监理设施2.1 监理组织机构2.2 监理人员公司根据监理合同及时成立了“安徽蚌埠汉兴〔谷阳〕110千伏输变电工程监理工程部〞,任命了总监理工程师。
并根据国网监理工程部标准化管理要求和本工程进度需要,公司选派经验丰富、责任心强,具有职业资格专业监理人员进场开展监理工作。
目前,监理部人员配置情况如下:公司根据工程进展情况先后选派总监1人,平安监理师1人,专业监理师2人,信息资料员1人〔兼〕,人员根据工程进展情况及时调整。
监理部采用直线制组织管理模式,专业结构、层次合理。
在人员安排上量才录用,在工作划分上职责清楚,在监理业务上尽职尽责,在分工合作上相互配合,在绩效评价上实事求是。
第页共页
第页共页
第页共页

监理工作日记
第页共页
监理工作日记
第页共页
监理工作日记
监理工作日记
监理工作日记
第页共页
监理工作日记
监理工作日记
监理工作日记
第页共页
监理工作日记
第页共页
监理工作日记
第页共页
监理工作日记
第页共页
监理工作日记
第页共页
监理工作日记
第页共页
监理工作日记
第页共页
监理工作日记
第页共页
监理工作日记
第页共页
监理工作日记
第页共页
监理工作日记
第页共页
监理工作日记
第页共页
监理工作日记
第页共页
监理工作日记
第页共页
监理工作日记
第页共页
监理工作日记
第页共页
第页共页
第页共页
第页共页
监理工作日记
第页共页
监理工作日记
第页共页
监理工作日记
第页共页
监理工作日记
第页共页
监理工作日记
第页共页
监理工作日记
第页共页
监理工作日记
第页共页
监理工作日记
监理工作日记
第页共页
监理工作日记
监理工作日记
第页共页
监理工作日记
第页共页
监理工作日记
第页共页
监理工作日记
第页共页
监理工作日记
第页共页。
XXXXX线路工程监理工作总结XXXXXX监理有限公司批准: 年月日审核:年月日编写: 年月日目录一、工程概况 (2)二、监理组织机构、监理人员和投入的监理设施 (4)2.1监理组织机构 (4)2.2监理人员和投入的监理设施 (4)三、监理合同履行情况 (6)3.1策划阶段监理工作情况 (6)3.2质量控制情况 (7)3.3安全文明控制情况 (8)3.4进度控制情况 (9)3.5造价控制情况 (10)3.6合同管理情况 (11)3.7信息管理与组织协调 (11)3.8技术管理情况 (12)四、监理工作成效 (12)五、监理工作中发现的问题及其处理情况 (13)六、说明和建议 (13)一、工程概况(一)工程简介工程名称:工程名称:XXXXX110kV输变电工程110kV配套线路工程建设规模XXXX110kV变电站位于XXXXX市西环路与钟惺路交汇处石家村,110kVXXXXX工程配套110kV线路4条如下:①竟陵-汉北桥110kV双回输电线路本线路起为竟陵220kV变110kV构架,终点为汉北桥110kV变构架.线路全长3.722千米,利用竟天线号1-号4杆1.135千米(原导线LGJ-185),原导线金具不换;新建线路长2.587千米,其中沿西环路采用钢管杆 1.589千米,竟陵变出线段铁塔0.998千米.导线采用LGJ-300/40型钢芯铝绞线,地线一根采用GJ-80镀锌钢绞线,另采用一根OPGW-24B1光缆.同时将竟天线号1-号4段GJ-35地线更换为OPGW光缆,更换光缆长度为1.135千米.②汉北桥-天门110kV输电线路本线路起点为汉北桥110kV变110kV构架,终点为原110kV竟天线号18止.线路从构架至西环路沿线采用双回预留一回通道,新建线路长2.414千米,双回设计单边挂线沿西环路采用钢管杆,至原110kV 竟天线号18止.导线采用LGJ-300/40型钢芯铝绞线,地线一根采用GJ-80镀锌钢绞线,另采用一根OPGW-24B1光缆.同时将原竟天线号18-号43段GJ-35地线更换为OPGW光缆,更换光缆长度为7.665千米.③110kV竟赵、竟岳线路调整由于间隔调整,原110kV竟岳线、110kV竟赵线需要新增铁塔2基满足出线需要.新增架线1.379千米,其中原110kV竟岳线新架设导地线1.266千米,原110kV竟赵线新架设导地线0.113千米,全部为单回.导线选用LGJ-240/30型钢芯铝绞线,地线选用GJ-50镀锌钢绞线.拆除110kV旧塔2基.④220kV柳竟线升高由于竟陵-汉北桥110kV线路将2次穿越220kV柳竟线(原220kV 柳竟线)号124-号125、号125-号126之间,需要升高220kV柳竟线2基直线杆塔,调整线长 1.714千米.理由原导地线,更换金具.拆除220kV旧塔2基.(二)监理范围根据监理合同,本次工程监理范围为工程建设实施阶段的监理,即“四控制、两管理、一协调”.服务范围包括施工准备、施工、安装、调试、竣工验收及启动投运、资料归档整理、工程移交、创一流检查评定、质量保修、工程监理总结等全方位、全过程建设监理工作(包括工程质量控制、安全控制、进度控制、投资控制、工程建设合同管理、信息管理),以及协调工程建设各有关单位间的工作关系.(三)工程参建单位建设单位:国网湖北省电力公司建设管理单位:国网荆州供电公司设计单位:荆州市荆力工程设计咨询有限责任公司监理单位:湖北环宇工程建设监理有限公司施工单位:湖北荆力工程总承包有限责任公司天门分公司 运行单位:荆州供电公司检修分公司(四)建设工期计划工期:2014年3月10日开工,2014年9月30日竣工投运.二、监理组织机构、监理人员和投入的监理设施2.1监理组织机构2.2监理人员和投入的监理设施监理项目部根据工程类别、规模、技术复杂程度、工程项目所在地的环境条件,按委托监理合同的约定,配备满足监理工作需要的常规检测设备和工具.监理项目部基本设备配置清单如下:监理项目部基本设备配置一览表三、监理合同履行情况3.1策划阶段监理工作情况1.现场踏勘、收集了解承包单位的施工准备情况.2.工程开工前由总监组织对现场监理人员进行岗位培训.3.熟悉施工图纸,总监理工程师组织监理项目部人员对施工图进行预检,参加业主项目部组织的图纸会检和设计交底会.4.总监理工程师在第一次工地例会上向各参建单位进行策划文件、监理工作要求、人员分工等交底.5.监理部编制了《监理规划》、《专业监理实施细则》、《安全监理工作方案》、《旁站监理工作方案》、《监理质量通病防治控制措施》、《强制性条文检查计划》、《监理项目部专项现场应急方案》、《监理工作制度汇编》、《危险源辨识及预控措施》共9份文件报业主项目部审批.6.监理项目部审查了施工项目部《项目管理实施规划》、《施工安全管理及风险控制方案》、《质量通病防治措施》、《强制性条文执行计划》、《施工应急预案》、工程开工报审、施工质量验收及评定项目划分、项目管理人员资质、施工进度计划、主要材料、构配件及设备供货商资质、试验(检测)单位的资质、特殊工种/特殊作业人员资质、主要测量计量器具/试验设备报审、一般施工方案(措施)、主要施工机械/工器具/安全用具、工程控制网测量等策划及开工报审文件.7.通过对监理项目部文件的编制和施工项目部策划及开工报审文件的审查,实现了对工程安全质量的事先预控,确保工程按建筑程序施工,无隐患开工.3.2质量控制情况1.督促施工项目部建立和完善自身质量监督和保证体系,健全管理制度.2.监督施工项目部建设程序管理,先报审后验收、先方案后施工.3.督促施工项目部认真落实三级验收制度,确保监理验收效率和工程质量.4.加强现场检查,对线路施工过程中出现的问题,及时下达监理工作联系单、监理工程师通知单;已要求责任单位限期整改并形成闭环管理.5.积极组织施工及监理人员学习国家电网公司数码照片管理办法并进行数码照片收集整理,定期检查,确保数码照片收集及时规范.6.监理部认真组织学习《国家电网公司输变电工程建设监理管理办法》-国网(基建3)190-2014,并按文件要求对现场施工质量进行控制,且数码照片规范齐全、质量记录资料齐全,体现了监理对质量全方位监督管理要求.7.严格监督施工单位履行合同.8.监理项目部结合工程例会,定期对工程质量状况进行分析,提出改进质量工作的意见,对存在的质量薄弱环节和问题,提出整改要求,并落实上一次会议提出质量问题的整改结果.9.根据需要及时组织召开专题协调会议,解决施工过程中出现的各种协调问题.10.检查用于工程的主要测量器具、计量器具、施工机具的实际状况,确保检验有效、状态完好、满足要求.11.运用工序检查、见证、旁站、巡视、平行检验等质量控制手段,对《专业监理实施细则》工作明细表制定的重点部位见证点(W点)、停工待检点(H点)、旁站点(S点)的工程质量进行检查、控制,监理人员跟班到位进行监督检查,停工待检点必须经监理签字才能进入下一道工序,同时监理人员认真做好质量巡视周报、平行检验表、旁站记录.12.按照《国网公司输变电工程标准工艺管理办法》-国网(基建3)186-2014的要求,督促施工项目部及时进行推广应用,提高施工工艺水平.13.督促施工项目部进行施工技术交底,并参与施工过程中重要(关键)环节的施工技术交底会.14.严格监督检查并落实施工项目部对技术标准、项目管理规划及各种施工方案的执行情况.3.3安全文明控制情况1.安全监理主要工作方法如下:①监理项目部对工程重要工序转接、重要设施投入使用等涉及安全的作业实行安全通行签证.②监理项目部针对本工程具体情况,按照《安全监理工作方案》要求,对深基坑开挖等涉及重要安全的作业点进行旁站监理.③监理项目部适时安排监理人员对工程施工部位和工序进行定期和不定期地巡视检查.④存在重大安全隐患、施工机械/工器具/安全用具不合格、作业方案未审批或与审批方案违背的情况下采取暂停措施,待整改满足要求后再施工.2.督促施工单位建立现场安全文明施工检查制度、考核奖惩办法等,做到岗位职责、管理制度挂牌上墙.3.监督施工单位对现场进行定置化管理,材料排列有序、标识清楚且符合安全防火要求.场地排水通畅,人员着装统一且持证上岗,施工垃圾集中堆放、及时清运,做到工完料尽场地清.4.真正做到安全工作四个100%,即旁站点的旁站率100%、施工方案等安全文件审查率l00%、安全检查签证率100%、违章查处、整改闭环率l00%.3.4进度控制情况1.根据建设单位制订的里程碑计划,按照建设单位与承包单位签订的“施工合同”规定的指令性工期进行控制.2.审查施工单位编制的施工进度计划,合理进行调整,使施工进度与一级网络计划的里程碑工期完全相符,并监督施工单位按预期的进度计划进行实施.3.及时进行施工进度信息收集、统计、分析,把握关键工序施工进度,以监理工作联系单向施工项目部进行分析和提醒并督促采取赶工措施,确保形象进度不得延误.4.定期对进度计划与实际完成工程量进行比较,找出影响进度计划的设计因素、采购因素、资金因素以及其他因素,适时进行专业协调,提出解决办法,签署协调会议纪要.5.坚持以优质促工期的原则,督促施工中每一道工序力争一次做好,避免返工现象发生.6.加强对施工单位人力和机具的使用监督,对工作不力的施工队伍及人员与失控的施工进度及时向总监理工程师汇报,提出解决问题的建议.7.对施工单位在保证工程质量,未发生质量、安全事故的情况下提前完成合同计划的,建议项目主管部门予以表彰和奖励;因施工单位原因造成计划延误的,应适当予以处罚.8.当工程实际进度与计划进度存在严重偏差时,与施工单位、建设管理单位共同分析存在的问题,并制定合理的进度纠偏措施.3.5造价控制情况1.审核资金使用计划,让建设单位提前预备资金.2.严格进行收方签证计量工作,签证必须有建设管理单位、设计、施工、监理单位人员参加共同计量.日常正常施工完成计量由专业监理工程师组织,在审查施工单位月度完成的有效工作量时严格把关,认真签署每月的进度款支付意见.3.严格控制设计变更,审核施工单位提出的有关费用增加项目,提出监理意见.施工单位提出的变更未经监理许可不得组织施工.4.在合同工程量控制情况下,加强分析预测,同时按合同要求进行进度款审批和支付.5.及时向业主提出合理化建议.3.6合同管理情况1.熟悉合同,对本工程有关的合同执行情况进行分析与跟踪管理.检查各方执行合同的情况,督促、协调各方认真履约,对影响工程建设进度、质量和投资的情况提出监理意见.2.做好工程中的有关记录,保存各种文件图纸,特别是附有实际施工变更情况的图纸,为公正处理可能发生的索赔提供依据.3.以独立、公正的第三方立场,协助建设单位处理与本工程有关的合同纠纷,维护合同各方的合法权益.4.本工程各参建合作单位均能很好履约,设计方能按时提供详细无更改的施工图纸,施工方能按计划组织施工,供货商能按时提供高质量设备,均为工程质量、进度提供了可靠保障,才能保障一次验收合格,按期投运.3.7信息管理与组织协调1.建立工程信息管理流程图.2.开通Internet和传真电话,及时传递工程重要信息.如文件、便函、监理工作联系单等.3.组织协调采用工地例会、工程专题协调会、工程质量分析会等方法,及时解决施工中的问题,保证工程的顺利开展.3.8技术管理情况1.严格审查施工项目部的特殊施工方案,对于大体积混凝土监理项目部积极组织设计部门、业主进行联合审查,提出监理意见及合理化建议,确保方案的可靠性.2.为保证技术标准要求,对技术标准工艺做法进行细化.3.监理部在熟读图纸的基础上配备能够满足工程需要的规范、规程、制度,适时编制各项切实可行的监理工作计划、方案、细则,确保工程安全质量事前预控,事中执行有据可查,目标明确有的放失,以达到工程预期监理目标.4.协助业主项目部,督促设计单位按期交付设计图纸.四、监理工作成效1.根据监理合同要求,现场监理从工程建设施工准备到移交试运行阶段认真履行监理职责,实现工程达标投产争取创优的工程建设目标,实现事故率为零的安全目标.项目监理部自2013年6月22日进入现场起,依据监理公司进行本工程监理;到目前为止,项目监理部完成了业主的委托,达到了业主建设的预定目标,工程质量优良,具备了创优质工程的条件,工程建设期间安全无事故,实现了零事故率的目标.2.理在施工过程中参加标准工艺样板验收,并对标准工艺的实施效果进行控制和验收,线路工程标准工艺应用率达到95%以上,实现了工程“标准工艺”应用率≥95%的目标.3.监理人员在工作中目标明确、管理严格、旁站及过程管控到位、图片资料齐全,并做到了无缺陷移交运行,一次投运成功,运行可靠稳定.五、监理工作中发现的问题及其处理情况1.一般问题采取口头通知方式通知整改处理,并做好登记记录,由施工质量管理人员签认,待整改完毕复查合格后由施工质量人员签字闭环.2.重要问题采用发出监理工程师通知单形式要求施工项目部限期整改,施工项目部按期整改完成并以监理工程师通知回复单形式进行闭环管理.3.重/特大问题由总监发出工程暂停令进行停工整改,施工项目部按期完成整改并以工程复工申请表形式进行闭环管理.六、说明和建议在XXXXX110kV输变电工程110kV配套线路工程业主方诸位领导的大力支持和关怀下,在环宇监理公司的正确领导下,使汉北桥110kV配套线路工程施工能正常顺利进行.工程安全、质量及投资目标均得以实现.XXXXX110kV输变电工程110kV配套线路工程业主方领导,多次到工地现场检查指导工作.当工程中出现问题时,业主方领导都能及时给予指导和进行协调,为工程的顺利进行,提供了支持和保障.环宇公司领导对XXXXX110kV输变电工程110kV配套线路工程监理工作非常关心,公司领导多次到监理部检查指导工作,并与监理部保持密切联系,随时了解工程情况,及时转达电力行业关于基建工程安全管理文件,下达公司指令,为监理工作的开展进行了指导.荆州市荆力工程设计咨询有限责任公司对XXXXX110kV输变电工程110kV配套线路工程的施工提供了很好的服务,当施工中遇到问题,能及时组织设计人员给予解答回复,从而保证了工程质量和工程的顺利进行.施工项目部在工程进行中,为保证施工安全,工程质量,积极配合监理部工作,能主动征求监理意见,服从监理的现场管理,是XXXXX110kV输变电工程110kV配套线路工程实现平安工程、保证工程质量的重要因素.在工程实施监理过程中,对我们的工作给予关心指导、支持配合的业主单位、建设单位、设计单位一并表示深深的敬意和感谢!。
第页共页
第页共页
第页共页
第页共页
第页共页
监理工作日记
第页共页
第页共页
第页共页
监理工作日记
第页共页
监理工作日记
第页共页
监理工作日记
第页共页
第页共页
第页共页
第页共页
监理工作日记
第页共页
监理工作日记
第页共页
监理工作日记
第页共页
第页共页
第页共页
第页共页
第页共页
第页共页
第页共页
第页共页
第页共页
第页共页
第页共页
第页共页
第页共页
第页共页
监理工作日记
第页共页
监理工作日记
第页共页
监理工作日记
第页共页
监理工作日记
第页共页
监理工作日记
第页共页
监理工作日记
第页共页
监理工作日记
监理工作日记
第页共页
监理工作日记
第页共页
监理工作日记
第页共页
监理工作日记
第页共页
监理工作日记
第页共页
监理工作日记
第页共页
监理工作日记
第页共页。
