第16讲-第二章:施工成本控制(8)说课讲解
- 格式:doc
- 大小:151.50 KB
- 文档页数:7
建设工程施工管理课件施工成本控制施工成本控制是建设工程施工管理中的重要环节,它关系到整个工程的经济效益和企业的核心竞争力。
本课件将重点介绍施工成本控制的基本概念、原则、方法和实践,帮助学员掌握施工成本控制的基本知识和技能,提高施工管理的水平和效率。
一、施工成本控制的基本概念施工成本是指建设工程施工过程中所发生的全部费用,包括直接成本和间接成本。
直接成本是指与施工直接相关的费用,如人工费、材料费、机械使用费等;间接成本是指与施工间接相关的费用,如管理费、财务费、利润等。
施工成本控制是指在施工过程中,通过计划、组织、协调、监督等手段,对施工成本进行有效管理和控制,确保施工成本在预算范围内,提高工程的经济效益。
二、施工成本控制的原则1.合法性原则:施工成本控制应符合国家法律法规和行业标准,确保施工成本的真实性和合法性。
2.效益原则:施工成本控制应以提高工程经济效益为目标,通过降低成本、提高效率等手段,实现工程效益的最大化。
3.动态控制原则:施工成本控制应贯穿于施工全过程,根据工程实际情况,及时调整成本控制策略,确保施工成本在预算范围内。
4.责任制原则:施工成本控制应明确各级管理人员和施工人员的责任,建立健全成本控制责任制度,确保施工成本控制工作的落实。
5.协同控制原则:施工成本控制应与施工进度、质量、安全等方面相结合,实现全面协调控制,提高施工管理的整体水平。
三、施工成本控制的方法1.成本预算:根据工程设计图纸、施工方案、工程量清单等资料,编制施工成本预算,明确施工成本的总体目标和分项目标。
2.成本核算:对施工过程中的各项成本进行核算,包括直接成本和间接成本,确保成本数据的真实性和准确性。
3.成本分析:对施工成本进行定性和定量分析,找出成本波动的原因,为成本控制提供依据。
4.成本考核:建立成本考核指标体系,对施工成本控制工作进行定期考核,激发管理人员和施工人员的积极性。
5.成本优化:在保证工程质量的前提下,通过优化施工方案、提高施工效率、降低材料消耗等手段,实现施工成本的降低。
工程施工成本计划与控制培训内容详解下载提示:该文档是本店铺精心编制而成的,希望大家下载后,能够帮助大家解决实际问题。
文档下载后可定制修改,请根据实际需要进行调整和使用,谢谢!本店铺为大家提供各种类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by this editor. I hope that after you download it, it can help you solve practical problems. The document can be customized and modified after downloading, please adjust and use it according to actual needs, thank you! In addition, this shop provides you with various types of practical materials, such as educational essays, diary appreciation, sentence excerpts, ancient poems, classic articles, topic composition, work summary, word parsing, copy excerpts, other materials and so on, want to know different data formats and writing methods, please pay attention!1. 引言在工程项目中,成本计划与控制是至关重要的环节,它直接影响着项目的进度和质量。

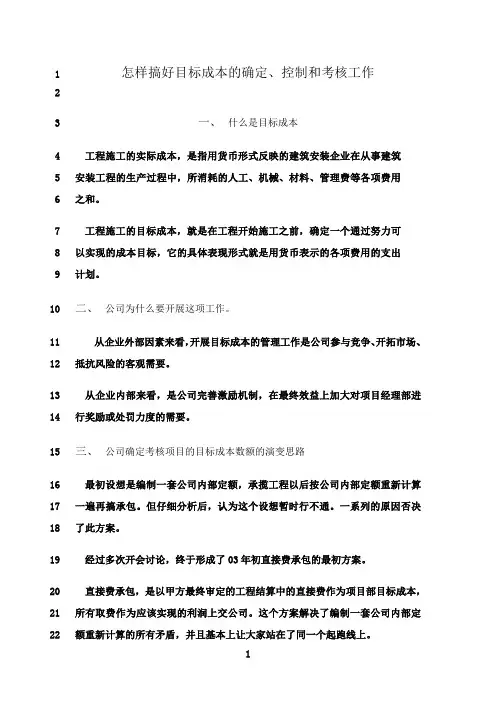

怎样搞好目标成本的确定、控制和考核工作12一、什么是目标成本3工程施工的实际成本,是指用货币形式反映的建筑安装企业在从事建筑45安装工程的生产过程中,所消耗的人工、机械、材料、管理费等各项费用6之和。
7工程施工的目标成本,就是在工程开始施工之前,确定一个通过努力可8以实现的成本目标,它的具体表现形式就是用货币表示的各项费用的支出9计划。
二、公司为什么要开展这项工作。
1011从企业外部因素来看,开展目标成本的管理工作是公司参与竞争、开拓市场、12抵抗风险的客观需要。
13从企业内部来看,是公司完善激励机制,在最终效益上加大对项目经理部进14行奖励或处罚力度的需要。
三、公司确定考核项目的目标成本数额的演变思路1516最初设想是编制一套公司内部定额,承揽工程以后按公司内部定额重新计算17一遍再搞承包。
但仔细分析后,认为这个设想暂时行不通。
一系列的原因否决18了此方案。
19经过多次开会讨论,终于形成了03年初直接费承包的最初方案。
20直接费承包,是以甲方最终审定的工程结算中的直接费作为项目部目标成本,所有取费作为应该实现的利润上交公司。
这个方案解决了编制一套公司内部定2122额重新计算的所有矛盾,并且基本上让大家站在了同一个起跑线上。
23公司的经营实践证明直接费作为项目部的目标成本是可行的。
24直接费作为项目部的目标成本能满足项目所需的原因是,定额的人材机消耗25量仍然停留在八十年代甚至七十年代全国的平均水平上,现在社会发展了,技26术水平提高了,装备先进了,但定额的消耗量没有减少;再加上公司在激烈竞27争的市场环境中,通过多年磨练,不论是在技术水平上、还是在施工机械的装28备上,均高于全国的平均水平,这样我们在人材机的消耗上要低于全国的平均29水平。
30直接费承包的方案,通过二、三年的试行,结论是总体上基本可行。
需要再次明确和提醒的是,考核项目的目标成本,是依据工程的最终结算计3132算的。
直接费是经甲方审核后最终结算数额中的直接费,公司考核时不再核实33结算中是否有水分和漏项。

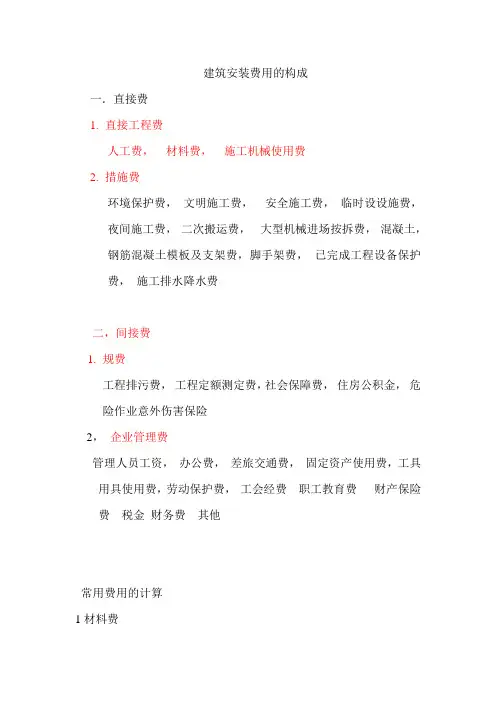

建筑安装费用的构成一.直接费1.直接工程费人工费,材料费,施工机械使用费2.措施费环境保护费,文明施工费,安全施工费,临时设设施费,夜间施工费,二次搬运费,大型机械进场按拆费,混凝土,钢筋混凝土模板及支架费,脚手架费,已完成工程设备保护费,施工排水降水费二,间接费1.规费工程排污费,工程定额测定费,社会保障费,住房公积金,危险作业意外伤害保险2,企业管理费管理人员工资,办公费,差旅交通费,固定资产使用费,工具用具使用费,劳动保护费,工会经费职工教育费财产保险费税金财务费其他常用费用的计算1材料费材料费是指施工过程中耗用的构成工程实体的原材料,辅助材料,零件,半成品的费用,包括以下内容;1材料原价2 材料运输费3 运输损耗费4采购及保管费5检验试验费材料的计算公式;材料费=§(材料费消耗量*材料基价)+检验试验费材料费基价= 【(材料费原价+运杂费)*(1+运输费损耗率)】*(1+采购保管费率)检验实验费=§(单位材料量检验实验费用*材料消耗量)2.施工机械使用费施工机械使用费是施工机械作业所发生的机械使用费。
以及机械运费。
机械使用费公式;施工机械使用费=§(施工机械台班消耗量*机械台班单价)机械台班单价=台班折旧费+台班大修费+台班经常修理费+台班安拆费及场外运费+台班人工费+台班燃动费+台班养路费及车船使用税折旧费=机械预算价格*(1-残值率)耐用总台班数耐用总台班数=折旧年限*年工作台班大修费=一次大修费用*大修次数建设工程定额一.按生产要素分类1.人工定额2.材料消耗定额3施工机械台班使用定额二.按编制程序和用途分类1.施工定额以同一性质的施工过程----工序,作为研究对象,表示生产产品数量与时间消耗综合关系编制的定额。
属于企业定额性质。
施工定额是工程建设定额中分项最细,定额子项目最多的一种定额。
也是建设工程定额中的基础定额。
2.预算定额以建筑物或构筑物各个分部分项工程为对象编制的定额。
建设工程施工管理(二建)精讲班第16讲讲义施工成本计划的编制依据2Z掌握施工成本计划的编制依据施工成本计划是施工项目成本控制的一个重要环节,是实现降低施工成本任务的指导性文件。
如果针对施工项目所编制的成本计划达不到目标成本要求时,就必须组织施工项目管理班子的有关人员重新研究寻找降低成本的途径,重新进行编制。
同时,编制成本计划的过程也是动员全体施工项目管理人员的过程,是挖掘降低成本潜力的过程,是检验施工技术质量管理、工期管理、物资消耗和劳动力消耗管理等是否落实的过程。
编制施工成本计划,需要广泛收集相关资料并进行整理,以作为施工成本计划编制的依据。
在此基础上,根据有关设计文件、工程承包含同、施工组织设计、施工成本预测资料等,按照施工项目应投入的生产要素,结合各种因素的变化和拟采取的各种措施,估算施工项目生产费用支出的总水平,进而提出施工项目的成本计划控制指标,确定目标总成本。
目标成本确定后,应将总目标分解落实到各个机构、班组、便于进行控制的子项目或工序。
最后,通过综合平衡,编制完成施工成本计划。
施工成本计划的编制依据包括:(1)投标报价文件;(2)企业定额、施工预算;(3)施工组织设计或施工方案;(4)人工、材料、机械台班的市场价;(5)企业颁布的材料指导价、企业内部机械台班价格、劳动力内部挂牌价格;(6)周转设备内部租赁价格、摊销损耗标准;(7)已签订的工程合同、分包含同(或估价书);(8)结构件外加工计划和合同;(9)有关财务成本核算制度和财务历史资料;(10)施工成本预测资料;(11)拟采取的降低施工成本的措施;(12)其他相关资料。
施工成本计划的编制方法2Z掌握施工成本计划的编制方法施工成本计划的编制以成本预测为基础,关键是确定目标成本。
计划的制定,需结合施工组织设计的编制过程,通过不断地优化施工技术方案和合理配置生产要素,进行工料机消耗的分析,制定一系列节约成本和挖潜措施,确定施工成本计划。
上般情况下,施工成本计划总额应控制在目标成本的范围内,并使成本计划建立在切实可行的基础上。
施工总成本目标确定之后,还需通过编制详细的实施性施工成本计划把目标成本层层分解,落实到施工过程的每个环节,有效地进行成本控制。
施工成本计划的编制方式有:(1)按施工成本组成编制施工成本计划;(2)按项目组成编制施工成本计划;(3)按工程进度编制施工成本计划。
一、按施工成本组成编制施工成本计划的方法施工成本可以按成本组成分解为人工费、材料费、施工机械使用费、措施费和间接费,编制按施工成本组成分解的施工成本计划。
二、按项目组成编制施工成本计划的方法大中型工程项目通常是由若干单项工程构成的,而每个单项工程包括了多个单位工程,每个单位工程又是由若干个分部分项工程所构成。
因此,首先要把项目,总施工成本分解到单项工程和单位工程中,再进一步分解为分部工程和分项工程,如图2Z-2所示。
在完成施工项目成本目标分解之后,接下来就要具体地分配成本,编制分项工分项工程编码工程内容计量单位工程数量计划综合单价本分项总计(1)(2)(3)(4)(5)(6)工程中安排适当的不可预见费,避免在具体编制成本计划时,可能发现个别单位工程或工程量表中某项内容的工程量计算有较大出入,使原来的成本预算失实,并在项目实施过程中对其尽可能地采取一些措施。
三、按工程进度编制施工成本计划的方法编制按工程进度的施工成本计划,通常可利用控制项目进度的网络图进一步扩充而得。
即在建立网络图时,一方面确定完成各项工作所需花费的时间,另一方面同时确定完成这一工作的合适的施工成本支出计划。
通过对施工成本目标按时间进行分解,在网络计划基础上,可获得项目进度计划的横道图。
并在此基础上编制成本计划。
其表示方式有两种:一种是在时标网络图上按月编制的成本计划;另一种是利用时间-成本曲线(S形曲线)表示。
施工成本控制的依据与步骤2Z施工成本控制与施工成本分析2Z掌握施工成本控制的依据1.工程承包合同施工成本控制要以工程承包合同为依据,围绕降低工程成本这个目标,从预算收入和实际成本两方面,努力挖掘增收节支潜力,以求获得最大的经济效益。
2.施工成本计划施工成本计划是根据施工项目的具体情况制定的施工成本控制方案,既包括预定的具体成本控制目标,又包括实现控制目标的措施和规划,是施工成本控制的指导文件。
3.进度报告进度报告提供了每一时刻工程实际完成量,工程施工成本实际支付情况等重要信息。
施工成本控制工作正是通过实际情况与施工成本计划相比较,找出二者之间的差别,分析偏差产生的原因,从而采取措施改进以后的工作。
此外,进度报告还有助于管理者及时发现工程实施中存在的问题,并在事态还未造成重大损失之前采取有效措施,尽量避免损失。
4.工程变更在项目的实施过程中,由于各方面的原因,工程变更是很难避免的。
工程变更一般包括设计变更、进度计划变更、施工条件变更、技术规范与标准变更、施工次序变更、工程数量变更等。
一旦出现变更,工程量、工期、成本都必将发生变化,从而使得施工成本控制工作变得更加复杂和困难。
因此,施工成本管理人员就应当通过对变更要求当中各类数据的计算、分析,随时掌握变更情况,包括己发生工程量、将要发生工程量、工期是否拖延、支付情况等重要信息,判断变更以及变更可能带来的索赔额度等。
除了上述几种施工成本控制工作的主要依据以外,有关施工组织设计、分包合同等也都是施工成本控制的依据。
2Z掌握施工成本控制的步骤在确定了施工成本计划之后,必须定期地进行施工成本计划值与实际值的比较,当实际值偏离计划值时,分析产生偏差的原因,采取适当的纠偏措施,以确保施工成本控制目标的实现。
其步骤如下。
1.比较按照某种确定的方式将施工成本计划值与实际值逐项进行比较,以发现施工成本是否已超支。
2.分析在比较的基础上,对比较的结果进行分析,以确定偏差的严重性及偏差产生的原因。
这一步是施工成本控制工作的核心,其主要目的在于找出产生偏差的原因,从而采取有针对性的措施,减少或避免相同原因的再次发生或减少由此造成的损失。
3.预测按照完成情况估计完成项目所需的总费用。
4.纠偏当工程项目,的实际施工成本出现了偏差,应当根据工程的具体情况、偏差分析和预测的结果,采取适当的措施,以期达到使施工成本偏差尽可能小的目的。
纠偏是施工成本控制中最具实质性的一步。
只有通过纠偏,才能最终达到有效控制施工成本的目的。
对偏差原因进行分析的目的是为了有针对性地采取纠偏措施,从而实现成本的动态控制和主动控制。
纠偏首先要确定纠偏的主要对象,偏差原因有些是无法避免和控制的,如客观原因,充其量只能对其中少数原因做到防患于未然,力求减少该原因所产生的经济损失。
在确定了纠偏的主要对象之后,就需要采取有针对性的纠偏措施。
纠偏可采用组织措经济措施、技术措施和合同措施等。
5.检查它是指对工程的进展进行跟踪和检查,及时了解工程进展状况以及纠偏措施的执行情况和效果,为今后的工作积累经验。
施工成本的过程控制方法2Z掌握施工成本控制的方法一、施工成本的过程控制方法施工阶段是控制建设工程项目成本发生的主要阶段,它通过确定成本目标并按计划成本进行施工资源配置,对施工现场发生的各种成本费用进行有效控制,其具体的控制方法如下。
(一)人工费的控制人工费的控制实行“量价分离”的方法,将作业用工及零星用工按定额工日的一定比例综合确定用工数量与单价,通过劳务合同进行控制。
(二)材料费的控制材料费控制同样按照“量价分离”原则,控制材料用量和材料价格。
1.材料用量的控制在保证符合设计要求和质量标准的前提下,合理使用材料,通过定额管理、计量管理等手段有效控制材料物资的消耗,具体方法如下。
(1)定额控制。
对于有消耗定额的材料,以消耗定额为依据,实行限额发料制度。
在规定限额内分期分批领用,超过限额领用的材料,必须先查明原因,经过一定审批手续方可领料。
(2)指标控制。
对于没有消耗定额的材料,则实行计划管理和按指标控制的办法。
根据以往项目的实际耗用情况,结合具体施工项目的内容和要求,制定领用材料指标,据以控制发料。
超过指标的材料,必须经过一定的审批手续方可领用。
(3)计量控制。
准确做好材料物资的收发计量检查和投料计量检查。
(4)包干控制。
在材料使用过程中,对部分小型及零星材料(如钢钉、钢丝等)根据工程量计算出所需材料量,将其折算成费用,由作业者包干控制。
2.材料价格的控制材料价格主要由材料采购部门控制。
由于材料价格是由买价、运杂费、运输中的合理损耗等所组成,因此控制材料价格,主要是通过掌握市场信息,应用招标和询价等方式控制材料、设备的采购价格。
施工项目的材料物资,包括构成工程实体的主要材料和结构件,以及有助于工程实体形成的周转使用材料和低值易耗品。
从价值角度看,材料物资的价值,约占建筑安装工程造价的60%~70%以上,其重要程度自然是不言而喻。
由于材料物资的供应渠道和管理方式各不相同,所以控制的内容和所采取的控制方法也将有所不同。
(三)施工机械使用费的控制合理选择施工机械设备,合理使用施工机械设备对成本控制具有十分重要的意义,尤其是高层建筑施工。
据某些工程实例统计,高层建筑地面以上部分的,总费用中,垂直运输机械费用约占6%~10%。
由于不同的起重运输机械各有不同的用途和特点,因此在选择起重运输机械时,首先应根据工程特点和施工条件确定采取何种不同起重运输机械的组合方式。
在确定采用何种组合方式时,首先应满足施工需要,同时还要考虑到费用的高低和综合经济效益。
施工机械使用费主要由台班数量和台班单价两方面决定,为有效控制施工机械使用费支出,主要从以下几个方面进行控制:1.合理安排施工生产,加强设备租赁计划管理,减少因安排不当引起的设备闲置;2.加强机械设备的调度工作,尽量避免窝工,提高现场设备利用率;3.加强现场设备的维修保养,避免因不正当使用造成机械设备的停置;4.做好机上人员与辅助生产人员的协调与配合,提高施工机械台班产量。
(四)施工分包费用的控制分包工程价格的高低,必然对项目经理部的施工项目成本产生一定的影响。
因此,施工项目成本控制的重要工作之一是对分包价格的控制。
项目经理部应在确定施工方案的初期就要确定需要分包的工程范围。
决定分包范围的因素主要是施工项目的专业性和项目规模。
对分包费用的控制,主要是要做好分包工程的询价、订立平等互利的分包含同、建立稳定的分包关系网络、加强施工验收和分包结算等工作。
赢得值法二、赢得值(挣值)法赢得值法(EarnedVa1ueManagement,EVM)作为一项先进的项目管理技术,最初是美国国防部于1967年首次确立的。
到目前为止国际上先进的工程公司已普遍采用赢得值法进行工程项目的费用、进度综合分析控制。
用赢得值法进行费用、进度综合分析控制,基本参数有三项,即已完工作预算费用、计划工作预算费用和已完工作实际费用。
