基础工程施工方案
- 格式:doc
- 大小:1.34 MB
- 文档页数:15
第1篇一、工程概况本工程为XX大厦基础工程,包括场地平整、路基开挖、基坑开挖、基础垫层及回填等土方施工内容。
施工场地位于市中心区域,周边环境复杂,地下管线密集。
工程总建筑面积为XX万平方米,地下两层,地上XX层,结构形式为框架-剪力墙结构。
二、施工准备1. 技术准备:- 根据设计图纸和相关规范,编制详细的施工方案;- 组织施工人员学习施工方案,明确施工工艺和操作规程;- 准备施工所需的技术资料,如岩土工程勘察报告、施工图纸等。
2. 现场准备:- 清理施工场地,平整场地,确保施工环境符合要求;- 设置临时施工道路,方便材料运输;- 安装施工用电、用水设施,确保施工用电、用水需求。
3. 劳动力准备:- 组织施工队伍,明确各工种人员配置;- 对施工人员进行安全教育和技术培训。
4. 机械准备:- 配置挖掘机、推土机、压路机等土方施工机械;- 确保机械设备的完好和操作人员的熟练程度。
三、施工部署1. 施工分区:- 根据施工图纸和现场实际情况,将施工区域划分为若干施工段;- 每个施工段明确施工内容和施工顺序。
2. 施工节点安排:- 制定施工进度计划,明确各施工节点的完成时间;- 定期检查施工进度,确保施工按计划进行。
四、施工工艺1. 土方开挖:- 采用挖掘机进行土方开挖,遵循自上而下、分层开挖的原则; - 开挖过程中,注意保护地下管线和构筑物;- 开挖后的土方应及时清运,避免影响后续施工。
2. 基础垫层:- 垫层材料采用C15混凝土,厚度根据设计要求确定;- 垫层施工前,对基础表面进行清理,确保基础表面平整、干净; - 垫层施工过程中,注意控制混凝土的配合比和浇筑质量。
3. 回填:- 回填材料采用级配砂石,分层回填、分层夯实;- 回填过程中,注意控制回填高度和夯实程度,确保回填质量。
五、安全施工技术措施1. 人员安全:- 施工人员必须佩戴安全帽、安全带等个人防护用品;- 定期进行安全教育培训,提高安全意识。
第1篇一、工程概况本项目位于我国某城市,占地面积约10000平方米,总建筑面积约50000平方米。
该工程为多层住宅楼,地下1层,地上15层,建筑高度约50米。
工程结构形式为框架-剪力墙结构,基础形式为筏板基础。
以下是地基基础工程施工方案。
二、施工准备1. 施工组织设计(1)施工总平面布置:根据工程特点,合理规划施工现场,确保施工顺利进行。
(2)施工进度计划:制定详细的施工进度计划,确保工程按期完成。
(3)施工资源计划:合理配置人力、物力、财力等资源,确保施工质量。
2. 技术准备(1)施工图纸及技术规范:熟悉施工图纸,了解工程结构、基础形式等要求。
(2)施工方案编制:根据工程特点,编制地基基础工程施工方案。
(3)施工工艺及技术要求:掌握相关施工工艺和技术要求,确保施工质量。
3. 材料准备(1)原材料:钢筋、混凝土、水泥、砂石等原材料应符合国家相关标准。
(2)施工设备:准备挖掘机、搅拌机、振捣器、泵车等施工设备。
4. 人员准备(1)施工队伍:组建专业施工队伍,确保施工质量。
(2)技术培训:对施工人员进行技术培训,提高施工技能。
三、施工工艺及方法1. 施工顺序(1)基础开挖:先进行基础开挖,确保场地平整。
(2)基础垫层施工:在基础垫层上铺设钢筋网,浇筑混凝土。
(3)基础梁施工:在基础梁上铺设钢筋网,浇筑混凝土。
(4)基础板施工:在基础板上铺设钢筋网,浇筑混凝土。
2. 施工工艺(1)基础开挖:采用挖掘机进行基础开挖,确保场地平整。
(2)基础垫层施工:在基础垫层上铺设钢筋网,浇筑混凝土。
混凝土强度等级为C20,厚度为100mm。
(3)基础梁施工:在基础梁上铺设钢筋网,浇筑混凝土。
混凝土强度等级为C25,梁高为600mm,梁宽为600mm。
(4)基础板施工:在基础板上铺设钢筋网,浇筑混凝土。
混凝土强度等级为C25,板厚为300mm。
3. 施工要点(1)基础开挖:确保场地平整,满足设计要求。
(2)基础垫层施工:严格控制混凝土质量,确保垫层平整、密实。
第1篇一、工程概况某住宅小区位于我国中部地区,占地面积约10万平方米,总建筑面积约15万平方米,包含住宅楼、商业楼、地下车库等配套设施。
本次施工方案针对的是该住宅小区地下车库的基础工程。
二、施工组织设计1. 施工部署(1)施工顺序:按照先地下后地上、先主体后附属、先结构后装修的原则进行施工。
(2)施工阶段划分:基础施工、主体施工、装饰装修施工、设备安装施工、室外工程等。
(3)施工队伍组织:成立项目经理部,下设工程技术部、质量安全管理部、物资设备部、财务部等职能部门,确保施工顺利进行。
2. 施工进度计划根据工程规模和施工方案,制定详细的施工进度计划,确保工程按期完成。
三、施工工艺1. 土方开挖(1)采用机械开挖,人工配合。
(2)开挖顺序:自上而下分层开挖,每层厚度不超过1.5m。
(3)开挖过程中,注意边坡稳定性,防止坍塌。
2. 地基处理(1)地基处理方法:根据地质勘察报告,采用换填、压实、预压等处理方法。
(2)换填材料:选用符合设计要求的砂石、碎石等材料。
(3)压实度要求:满足设计要求,确保地基承载力。
3. 桩基施工(1)桩基类型:根据地质条件,选用预应力混凝土桩、钢管桩等。
(2)桩基施工方法:采用钻孔灌注桩、预制桩等方法。
(3)桩基质量控制:严格控制桩长、桩径、桩位、桩身质量等。
4. 地下室结构施工(1)地下室结构形式:钢筋混凝土框架结构。
(2)施工顺序:先施工柱、梁、板,再施工墙体。
(3)模板支设:采用钢模板,确保模板支撑体系稳定。
(4)混凝土浇筑:采用泵送混凝土,确保混凝土质量。
5. 防水施工(1)防水材料:选用优质防水材料,如SBS防水卷材、聚氨酯防水涂料等。
(2)防水施工:按设计要求进行防水施工,确保地下室防水效果。
四、施工质量控制1. 质量目标确保工程质量达到国家相关标准,达到设计要求。
2. 质量控制措施(1)严格执行国家有关工程质量标准、规范和规程。
(2)加强施工过程中的质量控制,确保每道工序质量。
第1篇一、工程概况本工程为某住宅小区,占地面积约为10000平方米,总建筑面积约为30000平方米。
本方案针对本工程的地基基础施工进行详细阐述。
二、施工准备1. 施工组织(1)成立施工领导小组,负责整个工程的施工组织、协调和监督。
(2)明确各施工队伍的职责,确保施工顺利进行。
(3)建立健全施工管理制度,严格执行施工规范。
2. 材料设备(1)材料:根据设计要求,准备水泥、砂、石子、钢筋等原材料,确保材料质量符合国家标准。
(2)设备:准备挖掘机、推土机、搅拌机、振动棒、水准仪等施工设备。
3. 施工技术准备(1)熟悉设计图纸,了解工程特点及施工要求。
(2)编制施工方案,明确施工工艺、施工顺序及质量控制要点。
(3)组织施工人员进行技术交底,确保施工人员掌握施工技术。
三、施工工艺1. 土方开挖(1)按照设计图纸进行土方开挖,确保开挖深度及宽度符合要求。
(2)根据土质情况,采用人工或机械开挖,确保开挖质量。
(3)对开挖出的土方进行分类堆放,便于后续施工。
2. 地基处理(1)对地基进行平整,清除杂物、杂草等。
(2)根据设计要求,采用换填、压实等方法进行地基处理。
(3)对地基进行检测,确保地基承载力满足设计要求。
3. 桩基施工(1)根据设计要求,选择合适的桩基类型,如预制桩、灌注桩等。
(2)按照施工工艺进行桩基施工,确保桩基质量。
(3)对桩基进行检测,确保桩基承载力满足设计要求。
4. 基础施工(1)根据设计图纸,进行基础施工,包括基础垫层、基础梁、基础板等。
(2)采用混凝土浇筑,确保基础混凝土质量。
(3)对基础进行检测,确保基础质量符合设计要求。
四、质量控制1. 材料质量(1)严格审查进场材料的质量证明文件,确保材料符合国家标准。
(2)对进场材料进行抽样检测,确保材料质量。
2. 施工过程质量(1)严格执行施工工艺,确保施工质量。
(2)对施工过程进行监控,发现问题及时整改。
(3)对关键工序进行检测,确保质量符合设计要求。
第1篇一、工程概况本工程为XX地区XX小区建设项目,包括安置用房、廉租住房和搬迁小区建设工程。
项目总建筑面积XX万平方米,基础工程主要包括地基处理、基础结构施工、基础防水及施工安全措施等。
二、施工准备1. 施工图纸及资料:收集整理施工图纸、设计文件、地质勘察报告、施工规范等相关资料。
2. 人员配备:组织施工队伍,包括项目经理、技术负责人、施工员、质量员、安全员等。
3. 施工机械:准备挖掘机、推土机、装载机、混凝土搅拌车、泵车、钢筋切割机、焊接机、模板等施工机械。
4. 材料准备:准备水泥、砂、石子、钢筋、防水材料、模板等施工材料。
三、施工工艺1. 地基处理(1)换填地基:对于软弱黏性土、液化土、新近填土或严重不均匀土层,采用换填地基处理。
换填材料为灰土、粉煤灰等,压实系数达到0.95。
(2)夯实地基:对于非软土地基,采用夯实方法进行地基处理。
强夯处理地基适用于碎石土、砂土、低饱和度的粉土与黏性土等地基。
2. 基础结构施工(1)基础形式:基础形式包括条形基础、独立基础、筏形基础和箱形基础等。
(2)钢筋施工:钢筋绑扎必须保证钢筋交叉点全部绑扎,基础梁箍筋采用缠扣绑扎,板钢筋绑扎采用八字扣满绑。
(3)混凝土浇筑:混凝土浇筑应分段分层连续浇筑,不留施工缝。
每层混凝土厚度为200~300mm,每层浇筑顺序应从低处开始,沿长边方向自一端向另一端浇筑。
3. 基础防水(1)防水材料:采用SBS改性沥青防水卷材、防水涂料等防水材料。
(2)施工工艺:基层处理、找平层施工、防水层施工、保护层施工等。
四、施工安全措施1. 施工现场安全管理:设立安全警示标志,加强现场安全管理,确保施工安全。
2. 机械设备操作:严格遵守机械设备操作规程,确保机械设备运行安全。
3. 施工人员安全:加强施工人员安全教育,提高施工人员安全意识。
4. 施工环境:确保施工现场通风、排水、照明等条件良好。
五、施工进度安排1. 地基处理:预计工期为XX天。
基础工程安全施工方案1.进入现场必须遵守安全生产纪律。
2.土方工程开挖前编制开挖方案,并按认可后的方案进行开挖。
3.挖土中发现管道,电缆及其他埋设物应及时报告,不得擅自处理。
4.挖土时要注意土壁的稳定性,发现有裂缝及倾、坍可能时,人员要立即离开并及时处理。
5.人工挖土时应由上至下,逐层挖掘,前后操作人员间距不应小于2~3m,堆土要在1m以外,且高度不得超过1.5m,严禁偷岩或在孤石下挖土,夜间应有充足的照明。
6.在基坑或深井下作业时,必须戴安全帽,严防上面土块及其物体下落砸伤头部,遇有地下水渗出时,应把水引到集水井加以排除。
7.每日或雨后必须检查土壁及支撑稳定情况,在确保安全的情况下继续工作,并且不得将土和其他物件堆在支撑上,不得在支撑下行走或站立。
8.在水下作业,必须严格检查电器的接地或接零和漏电保护开关,电缆应完好,并穿戴防护用品。
9.机械挖土,启动前应检查离合器、钢丝绳等,经空车试运转正常后再开始作业。
10.机械操作中进铲不应过深,提升不应过猛。
11.机械不得在输电线路下工作,在输电线路一侧工作,不论在任何情况下,机械的任何部位与架空输电线路的最近距离应符合安全规程要求。
12.机械应停在坚实的地基上,如基础过差,应采取走道板等加固措施,不得将挖土机履带与挖空的基坑平行2m停、驶。
运土汽车不宜靠近基坑平行行驶,防止坍方翻车。
13.电缆两侧1m范围内应采用人工挖掘。
14.配合拉铲的清坡、清底工人,不准在机械回转半径下工作。
15.向汽车上卸土应在车子停稳后进行,禁止铲斗从汽车驾驶室上越过。
16.基坑四周必须设置1.5m高护栏,要设置一定数量临时上下施工楼梯。
17.场内道路应及时整修,确保车辆安全畅通,各种车辆应有专人负责指挥引导。
18.车辆进出门口的人行道下,如有地下管线(道)必须铺设厚钢板,或浇捣混凝土加固。
19.在开挖基坑时,必须设有确实可行的排水措施,以免基坑积水,影响基坑土壤结构。
20.基坑开挖前,必须摸清基坑下的管线排列和地质开采资料,以利考虑开挖过程中的意外应急措施(流砂等特殊情况)。
第1篇一、工程概况本工程为某住宅小区的基础工程,基坑深度约为5.5米,基坑平面尺寸约为60米×40米。
根据地质勘察报告,土层主要为粉质黏土,地下水较浅。
为确保基坑施工安全、高效,特制定本施工方案。
二、施工准备1. 人员准备:组织一支具备丰富经验的施工队伍,包括项目经理、技术负责人、施工员、质检员等。
2. 材料准备:备足施工所需的各种材料,如钢筋、模板、混凝土、防水材料等。
3. 机械准备:准备挖掘机、吊车、运输车、振动器、切割机等施工机械。
4. 测量准备:准备全站仪、水准仪等测量仪器,确保施工精度。
三、施工步骤1. 基坑放线:根据设计图纸和地质勘察报告,确定基坑位置和尺寸,使用全站仪进行放线。
2. 土方开挖:- 采用挖掘机进行土方开挖,分层开挖,每层厚度控制在1.5米以内。
- 开挖过程中,注意观察土层变化,发现异常情况立即停止开挖,并向技术负责人报告。
- 开挖至设计标高后,进行边坡处理,确保边坡稳定。
3. 支护结构施工:- 采用钢筋砼支撑结构,支撑间距根据地质条件和设计要求确定。
- 支撑施工前,对支撑结构进行预应力张拉,确保支撑强度。
4. 防水施工:- 采用防水卷材进行防水,确保基坑底部和侧壁的防水效果。
5. 钢筋施工:- 钢筋采用绑扎或焊接方式连接,确保钢筋位置和间距符合设计要求。
- 钢筋保护层厚度按设计要求控制。
6. 混凝土浇筑:- 采用商品混凝土,浇筑前对混凝土进行检验,确保混凝土质量。
- 浇筑过程中,注意振捣密实,确保混凝土强度。
四、质量控制1. 施工过程质量控制:严格按照施工规范和设计要求进行施工,确保施工质量。
2. 材料质量控制:对施工材料进行检验,确保材料质量符合要求。
3. 测量控制:定期进行测量,确保施工精度。
五、安全措施1. 人员安全:施工人员必须佩戴安全帽、安全带等安全防护用品。
2. 机械安全:确保施工机械安全运行,定期进行维护保养。
3. 施工环境安全:确保施工现场环境安全,防止火灾、坍塌等事故发生。

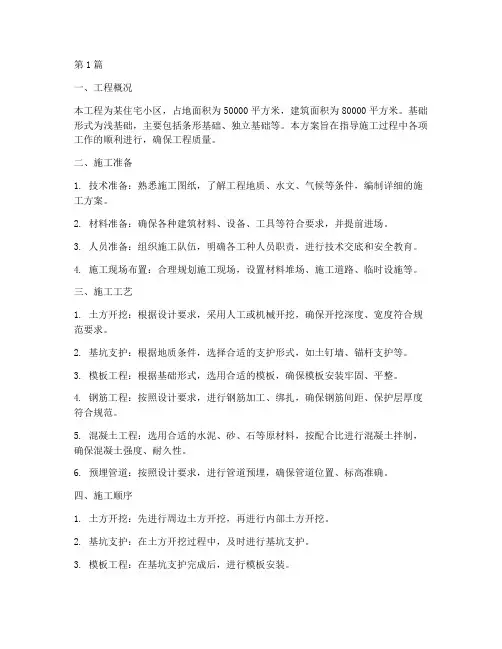

第1篇一、工程概况本工程为某住宅小区,占地面积为50000平方米,建筑面积为80000平方米。
基础形式为浅基础,主要包括条形基础、独立基础等。
本方案旨在指导施工过程中各项工作的顺利进行,确保工程质量。
二、施工准备1. 技术准备:熟悉施工图纸,了解工程地质、水文、气候等条件,编制详细的施工方案。
2. 材料准备:确保各种建筑材料、设备、工具等符合要求,并提前进场。
3. 人员准备:组织施工队伍,明确各工种人员职责,进行技术交底和安全教育。
4. 施工现场布置:合理规划施工现场,设置材料堆场、施工道路、临时设施等。
三、施工工艺1. 土方开挖:根据设计要求,采用人工或机械开挖,确保开挖深度、宽度符合规范要求。
2. 基坑支护:根据地质条件,选择合适的支护形式,如土钉墙、锚杆支护等。
3. 模板工程:根据基础形式,选用合适的模板,确保模板安装牢固、平整。
4. 钢筋工程:按照设计要求,进行钢筋加工、绑扎,确保钢筋间距、保护层厚度符合规范。
5. 混凝土工程:选用合适的水泥、砂、石等原材料,按配合比进行混凝土拌制,确保混凝土强度、耐久性。
6. 预埋管道:按照设计要求,进行管道预埋,确保管道位置、标高准确。
四、施工顺序1. 土方开挖:先进行周边土方开挖,再进行内部土方开挖。
2. 基坑支护:在土方开挖过程中,及时进行基坑支护。
3. 模板工程:在基坑支护完成后,进行模板安装。
4. 钢筋工程:在模板安装完成后,进行钢筋绑扎。
5. 混凝土工程:在钢筋绑扎完成后,进行混凝土浇筑。
6. 预埋管道:在混凝土浇筑过程中,进行管道预埋。
五、质量控制1. 土方开挖:严格控制开挖深度、宽度,确保符合设计要求。
2. 基坑支护:确保支护结构稳定,防止变形、破坏。
3. 模板工程:确保模板安装牢固、平整,防止漏浆、变形。
4. 钢筋工程:严格控制钢筋间距、保护层厚度,确保钢筋质量。
5. 混凝土工程:确保混凝土强度、耐久性,防止裂缝、渗漏。
六、安全措施1. 施工现场设置安全警示标志,确保施工人员安全。
第1篇一、工程概况本工程为某住宅小区的一栋高层住宅楼,建筑高度为32层,地下1层,地上31层。
总建筑面积约3.2万平方米,建筑结构为钢筋混凝土框架-剪力墙结构体系。
本方案主要针对本工程的基础部分施工进行详细规划。
二、施工组织设计1. 施工单位:XXX建筑有限公司2. 施工项目:基础工程施工3. 施工期限:根据合同约定,本工程基础施工工期为3个月。
4. 施工人员:基础工程施工所需人员包括:项目经理、施工员、技术员、质检员、安全员、测量员、材料员、施工工人等。
5. 施工设备:挖掘机、装载机、混凝土搅拌站、泵车、钢筋加工设备、焊接设备、测量仪器等。
三、施工方案1. 施工准备(1)现场平整:施工前,对施工现场进行平整,清除障碍物,确保施工顺利进行。
(2)材料准备:提前准备施工所需的各种材料,包括钢筋、混凝土、水泥、砂石等。
(3)设备调试:对施工设备进行调试,确保设备正常运行。
2. 施工流程(1)土方开挖:采用挖掘机进行土方开挖,挖掘深度满足设计要求,开挖过程中注意保护地下管线。
(2)地基处理:根据地质勘察报告,对地基进行处理,确保地基承载力满足设计要求。
(3)基础垫层施工:在平整后的基础上铺设垫层,垫层厚度根据设计要求确定。
(4)钢筋绑扎:根据设计图纸,进行钢筋绑扎,确保钢筋位置准确、间距均匀。
(5)模板安装:按照设计要求,安装模板,确保模板牢固、平整。
(6)混凝土浇筑:采用泵车进行混凝土浇筑,浇筑过程中注意控制混凝土坍落度,确保混凝土质量。
(7)养护:混凝土浇筑完成后,进行养护,确保混凝土强度达到设计要求。
3. 施工质量控制(1)原材料质量:对原材料进行严格检验,确保材料质量符合设计要求。
(2)施工过程控制:加强施工过程中的质量控制,确保施工质量。
(3)检验批检验:对施工完成的检验批进行检验,确保检验合格。
4. 施工安全措施(1)施工人员安全:对施工人员进行安全教育培训,提高安全意识。
(2)现场安全:施工现场设置安全警示标志,确保施工安全。

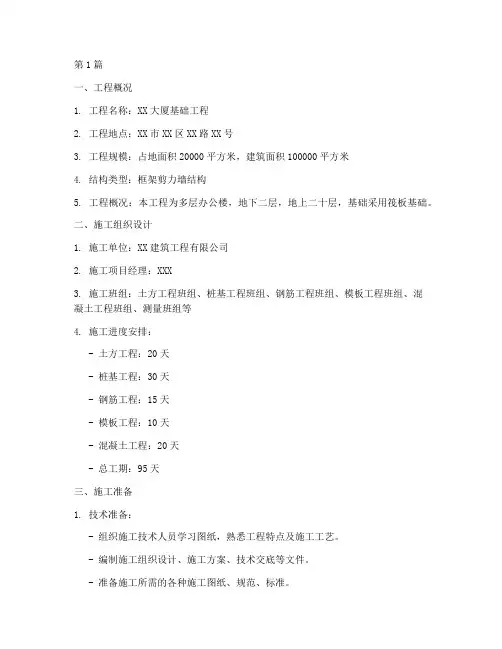

第1篇一、工程概况1. 工程名称:XX大厦基础工程2. 工程地点:XX市XX区XX路XX号3. 工程规模:占地面积20000平方米,建筑面积100000平方米4. 结构类型:框架剪力墙结构5. 工程概况:本工程为多层办公楼,地下二层,地上二十层,基础采用筏板基础。
二、施工组织设计1. 施工单位:XX建筑工程有限公司2. 施工项目经理:XXX3. 施工班组:土方工程班组、桩基工程班组、钢筋工程班组、模板工程班组、混凝土工程班组、测量班组等4. 施工进度安排:- 土方工程:20天- 桩基工程:30天- 钢筋工程:15天- 模板工程:10天- 混凝土工程:20天- 总工期:95天三、施工准备1. 技术准备:- 组织施工技术人员学习图纸,熟悉工程特点及施工工艺。
- 编制施工组织设计、施工方案、技术交底等文件。
- 准备施工所需的各种施工图纸、规范、标准。
2. 材料准备:- 签订材料供应商合同,确保材料质量。
- 准备钢筋、模板、混凝土、砂石等原材料。
3. 施工机械准备:- 检查施工机械,确保其性能良好。
- 准备挖掘机、推土机、压路机、混凝土搅拌车等施工机械。
4. 人员准备:- 组织施工人员培训,提高施工技能。
- 安排施工人员合理分工,确保施工顺利进行。
四、施工方案1. 土方工程(1)施工方法:采用挖掘机、推土机进行土方开挖,挖至设计标高后,用压路机进行压实。
(2)质量控制:- 开挖过程中,严格控制土方量,确保满足设计要求。
- 压实过程中,严格控制压实度,确保基础稳定。
2. 桩基工程(1)施工方法:采用旋挖钻机进行钻孔,插入钢筋笼,浇筑混凝土。
(2)质量控制:- 钻孔过程中,严格控制钻孔深度、孔径和垂直度。
- 钢筋笼制作和安装过程中,严格控制钢筋间距、保护层厚度等。
3. 钢筋工程(1)施工方法:采用绑扎或焊接方式连接钢筋,制作钢筋笼。
(2)质量控制:- 钢筋加工过程中,严格控制钢筋长度、直径、间距等。
- 钢筋连接过程中,严格控制焊接质量、保护层厚度等。
****一期工程基础施工方案目录一、基础概况 (1)二、工程地质条件 (1)三、施工部署 (2)3.1工期目标 (2)3.2施工顺序 (2)四、施工准备 (2)4.1技术准备 (2)4.2材料机具准备 (2)4.3劳务人员准备 (3)4.4现场准备 (3)五、施工方法 (3)5.1施工工艺流程 (3)5.2施工方法 (3)六、质量要求 (8)6.1柱基、基坑质量要求 (8)6.2钢筋工程质量要求 (8)6.3现浇混凝土质量要求 (9)七、质量保证措施 (10)八、安全防护 (12)九、工期保证措施 (13)十、注意事项 (13)一、基础概况根据施工图和地勘资料,土方工程主要为基坑土石方开挖,基础形式主要为柱下独立基础及筏板基础。
筏板基础尺寸为17.4m×15m×1.8m。
底面标高为48.88米,柱下独立基础尺寸如下表。
底面标高为53.00米,基础混凝土强度等级为C40P8,基础垫层混凝土强度等级为C15。
基槽、基坑施工应先开挖至基础持力层(设计要求为中风化),基础埋深超深时,用C15混凝土进行换填至设计标高,换填混凝土的尺寸比实际施工承台作业面超出100mm。
再绑扎柱基钢筋。
基础平面图独立基础尺寸表二、工程地质条件图纸设计地基承载力特征值F ak=1500KPa。
根据载荷试验报告,满足天然基础持力层承载力特征值1500KPa的设计要求。
三、施工部署3.1 工期目标根据本工程总工期要求及总进度计划安排,独立柱基础及底板结构施工工期为60天。
3.2 施工顺序基坑划分为A、B两个大区(如下图所示),组织两支劳务施工队伍进行流水平行施工。
四、施工准备4.1 技术准备(1)熟悉图纸及相关规范要求;4.2 材料机具准备(1)材料准备1)水泥、砂、石子、水:应符合设计要求。
2)钢筋:钢筋的级别、规格必须符合设计要求。
3)混凝土:采用合格商品混凝土,(2)机具准备塔吊、挖机、炮机、运输车、搅拌机、磅秤、手推车、铁锹、振捣棒、刮杆、木抹子、铁抹子、胶皮手套、串桶或溜槽、钢筋加工机械、混凝土输送泵、吊斗、抽水泵、平板振动器等。
4.3 劳务人员准备主要劳动力安排表1、基坑土方已由建设方挖(基坑土方开挖完成标高详见附图),场地内无管线。
2、基坑边已根据建设单位移交的控制坐标设置好定位控制点。
五、施工方法5.1 施工工艺流程基础土石方开挖→清基、柱基混凝土垫层浇筑→砖胎模施工→土方回填→底板垫层混凝土浇筑→防水施工→防水保护层施工→钢筋绑扎→柱基及底板混凝土浇筑→试件制作。
5.2 施工方法(1)基础土石方开挖地下室基坑已由建设方开挖至地下室底板顶标高,施工顺序为:(1)放控制线:根据建设单位提供坐标点,由专职测量员引到施工现场,编制测量资料,技术部组织甲方、监理进行复核,控制点进行保护。
(2)基础整体土石方开挖:因基坑已挖至底板顶标高,因此整体开挖深度约625mm,土方采用两台日立250挖机进行开挖,风化岩石采用两台卡特320B炮机进行炮除,开挖过程中将土石方转运至到指定区域,再用大挖机装车运至高科二期用地。
(3)放柱基开挖边线:根据主控点,在已完成底板土方开挖的基坑内放出纵、横方向主控轴线,柱基采用1:0.33放坡系数开挖,如下图所示。
(4)柱基土石方开挖:柱基放线完成后,采用两台日立250挖机进行开挖,基底标高不一致时放级开挖(宽高比1:1),考虑砖胎模砌筑及防水施工,柱基根据柱基设计尺寸每边扩挖700mm,电梯井基坑每边扩挖1000mm,且机械只能开挖至设计标高以上300mm,采用人工挖至设计标高,避免基底扰动。
(5)清基:基础土石方开挖完成后,向监理单位提交验收资料并报验,由监理单位组织勘察、设计、质监、建设、施工方等有关人员进行验槽,验槽完成后,立即进行垫层混凝土施工。
2、垫层混凝土浇筑:垫层施工时,独立柱基每边加宽300mm工作面,外侧进行支模。
由于基底属于岩石,开挖完成后,基底出现不平整,用C15混凝土进行找平,再现浇C15混凝土垫层120mm(将垫层与设计的水泥砂浆找平层整合),垫层必须浇捣密实平整,表面压光,便于上部工序弹基础墨线及防水施工。
3、砖胎模砌筑本工程统一采用页岩多孔砖砌筑砖胎模,页岩砖规格为240×190×90mm及240×115×90mm。
砖胎膜采用M7.5砌筑砂浆,配合比为:水泥:砂:水=1:6.16:1.17。
砌砖时,砖胎模内侧挂线,竖向与水平灰缝要保持10mm,允许偏差不超过±2mm,砖胎模内侧平整度、垂直度不超过5mm。
根据现场实际情况承台超过1m的承台砌筑370mm厚砖胎模,一米以内砌筑240mm厚砖胎模。
由于电梯井基坑约4.6m,下部1m砌筑500mm厚砖胎模,以上1.5m砌筑370mm 厚砖胎模,再浇筑240mm宽,200mm高C20混凝土圈梁(主筋4Φ12,箍筋Φ6@200),顶部约2.0m砌筑240mm厚砖胎模。
砖胎膜侧壁每平方米留设一个直径50mm的PVC泄水孔。
4、土方回填砖胎模砌筑完成之后,人工配合塔吊进行回填,回填时必须采取分层夯实,采用夯机进行人工夯实。
每一次回填厚度不超过250mm,回填土方压实系数不小于94%,承载力特征值不小于120Kpa。
5、底板混凝土垫层浇筑土方回填完成后,土方上部满铺10cm厚天然级配砂石,压实后即进行底板混凝土垫层浇筑,底板采用C15商品混凝土浇筑,厚度为10cm,垫层采用平板振动器进行振捣,采用木抹子搓平压实后压光,表面平整度允许偏差为4mm。
基坑底部留设300×300×400mm的集水井。
6、锚杆施工本节内容详见高科·总部壹号一期工程锚杆工程施工方案。
7、防水施工本节内容详见高科·总部壹号一期工程地下室防水工程施工方案。
8、钢筋绑扎本工程底板钢筋为HRB400Φ14,采用单面搭接焊连接;基础梁钢筋为HRB400Φ16,采用闪光对焊连接;柱基底板钢筋为HRB400Φ12-Φ22,采用整条钢筋截断,不进行连接;柱插筋与基础底板采用电焊固定。
(1)底板钢筋安装在基面上用墨线按钢筋设计间距画好钢筋位置,按画好的位置摆放钢筋。
先安装底筋,再安装面筋,底板配筋为双层双向钢筋,采用Φ14马镫支撑上部钢筋(马凳做法及摆放详下图),间距@1000。
底板钢筋马凳图(2)闪光对焊本工程地梁采用连续闪光焊连接,在钢筋加工棚内进行,在每个钢筋加工棚内布置一台UN-100的对焊机,功率为45KVA,必须保证焊头合格。
(3)柱插筋固定柱钢筋插入基板内与基板钢筋连接,平直部分为10d(设计要求),为保证柱筋不移位,将柱插筋与柱基底筋进行点焊固定。
9、柱基、底板混凝土浇筑(1)本工程将基础底板划分为6个区域,每个区域面积约1500m2,每次浇筑混凝土浇筑量约为800m3,全部采用商品混凝土。
(2)现浇混凝土配料、搅拌,必须严格按照实验室混凝土配合比通知单执行,严格控制水灰比,坍落度120±20mm。
(3)本工程底板混凝土采用地泵进行输送,按照30m3/h的浇筑速度,每次混凝土浇筑时长约28h,准备两班混凝工,进行换班作业,每12h进行一次换班。
浇筑时,混凝土采用φ50插入式振动棒进行振捣,严禁欠振、漏振及过振,并采用平板振动器进行辅助振捣,项目部施工员及劳务施工员全程过程监管。
混凝土浇注成型后必须进行实测实量(4)用自来水浇水养护不小于14天,每天三遍。
确保混凝土强度达到设计要求和混凝土验收规范要求。
10、试件制作1、每不超过100立方米的同配合比的混凝土,取样次数不得少于一次;2、当一次连续浇筑超过1000立方米时,同一配合比的混凝土每200立方米取样不得少于一次;3、同条件养护试件应由各方在混凝土浇筑入模处见证取样,同一强度等级的同条件养护试件的留置不宜少于10组,留置数量不应少于3组。
4、连续浇筑混凝土量500立方米以下时,应留置两组(12块)抗渗试块。
每增加250-500立方米混凝土,应增加留置两组(12块)抗渗试块。
六、质量要求6.1柱基、基坑质量要求柱基、基坑的土质必须符合设计要求。
允许偏差项目见下表:(1)钢筋加工1、在截断过程中不得有劈裂、缩头、马蹄形以及严重的弯头。
2、钢筋弯曲成型质量要求全长:±10mm;弯起钢筋起弯点位移:20mm;箍筋边长:±5mm;弯起钢筋的弯起高度:±5mm;(2)闪光对焊1、接头处不得有横向裂纹;2、与电极接触处的钢筋表面不得有明显烧伤;3、接头处的弯折角不得大于3°;4、接头处的轴线偏移不得大于钢筋直径的0.1倍,且不得大于2mm。
(3)搭接焊1、焊缝表面应平整,不得有凹陷或焊瘤;2、焊接接头区域不得有肉眼可见的裂纹;3、坡口焊、熔槽帮条焊和窄间隙焊接头的焊缝余高不得大于 3mm。
(4)钢筋安装位置允许偏差及检验方法(1)混凝土所用的水泥、水、骨料、外加剂等必须符合规范及有关规定,试验报告要符合质量要求;(2)混凝土的配合比、养护和施工缝处理必须符合施工规范规定;(3)混凝土振捣密实,不得有蜂窝、孔洞、露筋、缝隙、夹渣等缺陷;(4)现浇结构尺寸允许偏差和检验方法7.1降水措施:基础土方工程开挖过程中,必须采取降水措施,在基坑内距离边线1.5m设置宽30cm排水沟,排水沟起点深度为30cm,按2%往降水井放坡,并设置8个降水井(1.5m*1.5m*6m),侧面砌体正中沿高程每50cm 内预埋一根Φ100PVC管,以便于地下水流入降水井中,降水井侧壁抹灰(排水沟与降水井的做法详图如下)。
每个降水井内安置一台抽水泵(QY65-14-4,4KW)往外24小时不间断抽水,以免保证地下水位稳定的降至地下工程最低高程以下50cm,基坑周边排水沟及降水井(如下图所示)。
7.2协调落实混凝土搅拌站、施工操作人员、机械等是否满足施工要求。
7.3在浇筑混凝土时,气温为0-5℃加入早强剂,0℃以下加入早强剂及抗冻剂。
八、安全防护8.1基坑防护:本工程基坑深度已超过3m,在基坑周边搭设钢管护栏,高度1.2m,基坑上部周边5m内不得堆积余土。
在基坑东面及西面采用钢管脚手架搭设两个1.5m宽料道,下部采用Φ48钢管搭设支撑架,上铺15mm 厚模板,背楞采用60×80mm木枋,设2道防护杆,便于作业人员上下。
8.2深基坑及坡道等临边设1.2米高钢管护栏,立杆埋入土中。
并用醒目的红白油漆涂刷。
基坑危险处夜间高信号灯警示。
8.3配电箱内设置漏电保护器,选用合理的额定漏电动作电流,进行分级配合。
金属外壳电箱应接地保护,开关箱与用电设备,实行“一机一闸”。
同一移动开关箱,严禁配有380伏和220伏两种电压等级。
施工现场电箱全部采用标准电箱并加锁。
