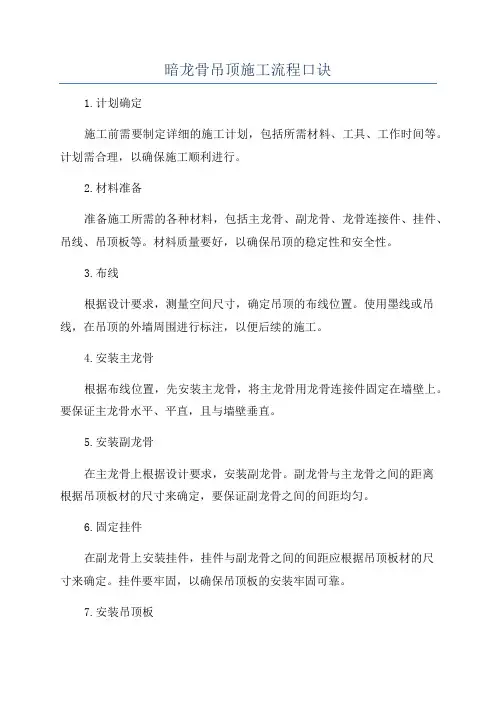

暗龙骨吊顶施工流程口诀
1.计划确定
施工前需要制定详细的施工计划,包括所需材料、工具、工作时间等。
计划需合理,以确保施工顺利进行。
2.材料准备
准备施工所需的各种材料,包括主龙骨、副龙骨、龙骨连接件、挂件、吊线、吊顶板等。
材料质量要好,以确保吊顶的稳定性和安全性。
3.布线
根据设计要求,测量空间尺寸,确定吊顶的布线位置。
使用墨线或吊线,在吊顶的外墙周围进行标注,以便后续的施工。
4.安装主龙骨
根据布线位置,先安装主龙骨,将主龙骨用龙骨连接件固定在墙壁上。
要保证主龙骨水平、平直,且与墙壁垂直。
5.安装副龙骨
在主龙骨上根据设计要求,安装副龙骨。
副龙骨与主龙骨之间的距离
根据吊顶板材的尺寸来确定,要保证副龙骨之间的间距均匀。
6.固定挂件
在副龙骨上安装挂件,挂件与副龙骨之间的间距应根据吊顶板材的尺
寸来确定。
挂件要牢固,以确保吊顶板的安装牢固可靠。
7.安装吊顶板
将吊顶板安装在挂件上,板与板之间的间距要均匀,安装要仔细,以确保吊顶整体的平整和美观。
8.确认安装
完成吊顶板的安装后,要对整个吊顶进行检查确认。
检查主要包括吊顶的平整度、稳定性、牢固性等,确保吊顶的质量合格。
9.清理整理
完工后,对施工现场进行清理整理。
清除施工过程中产生的垃圾和材料残余,使施工现场整洁有序。
10.保养维护
吊顶施工完成后,需要进行定期的保养和维护,以延长吊顶的使用寿命。
保养工作包括清洁吊顶板面、检查吊顶板的牢固度等。

第1篇一、施工准备1. 材料准备:根据设计要求,准备好龙骨、吊杆、饰面板、密封胶、螺丝等材料。
2. 工具准备:电钻、扳手、水平尺、卷尺、切割机等工具。
3. 人员准备:组织具备相关技能的施工队伍。
二、施工流程1. 基层处理:对基层进行清理,确保基层平整、无杂物。
2. 弹线:根据设计要求,确定吊顶标高和龙骨位置,沿墙面四周弹线。
3. 安装吊杆:按照吊杆间距要求,安装吊杆预埋件,并刷防锈漆。
吊杆一般采用直径为8mm的钢筋制作,吊点间距900~1200mm。
安装时,上端与预埋件焊接,下端套丝后与吊件连接。
4. 安装主龙骨:将组装好的吊挂件的主龙骨,按分档线位置使吊挂件穿入相应的吊杆螺母,拧好螺母。
主龙骨之间采用连接件连接,拉线调整起拱高度。
主龙骨平行房间长向安装,起拱高度为房间短跨的1/200~1/300,主龙骨的悬臂端不应大于300mm,否则应增设吊杆。
5. 安装次龙骨:按已弹好的次龙骨分档线,卡放次龙骨吊挂件,按设计规定的次龙骨间距,将次龙骨通过吊挂件吊挂在主龙骨上。
设计无要求时,一般间距为500-600mm。
6. 安装饰面板:根据设计要求,选择合适的饰面板。
常见的安装方式有自攻螺钉钉固法、托卡固定法、胶结粘固法等。
按设计顶棚种类选用,确保饰面板安装稳固严密。
7. 安装压条:在饰面板安装完成后,安装压条,确保饰面板与龙骨之间无缝对接。
8. 隐蔽检查:在吊顶工程完成后,对水电管线、灯具、风口等设备进行检查,确保安装位置合理、美观。
9. 分项验收:对吊顶工程进行分项验收,确保工程质量符合设计要求。
三、施工质量控制1. 饰面材料质量要求:饰面材料的材质、品种、规格、图案和颜色应符合设计要求。
2. 吊顶标高、尺寸、起拱和造型:应符合设计要求。
3. 饰面板上的灯具、烟感器等设备位置:应合理、美观。
4. 吊杆、龙骨的安装间距及连接方式:应符合设计要求。
5. 金属吊杆、龙骨进行表面防腐处理;木吊、龙骨应进行防腐、防火处理。

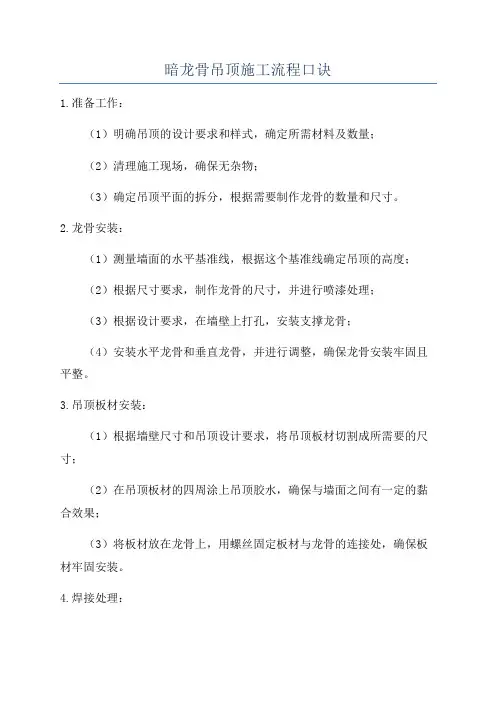

暗龙骨吊顶施工流程口诀
1.准备工作:
(1)明确吊顶的设计要求和样式,确定所需材料及数量;
(2)清理施工现场,确保无杂物;
(3)确定吊顶平面的拆分,根据需要制作龙骨的数量和尺寸。
2.龙骨安装:
(1)测量墙面的水平基准线,根据这个基准线确定吊顶的高度;
(2)根据尺寸要求,制作龙骨的尺寸,并进行喷漆处理;
(3)根据设计要求,在墙壁上打孔,安装支撑龙骨;
(4)安装水平龙骨和垂直龙骨,并进行调整,确保龙骨安装牢固且平整。
3.吊顶板材安装:
(1)根据墙壁尺寸和吊顶设计要求,将吊顶板材切割成所需要的尺寸;
(2)在吊顶板材的四周涂上吊顶胶水,确保与墙面之间有一定的黏合效果;
(3)将板材放在龙骨上,用螺丝固定板材与龙骨的连接处,确保板材牢固安装。
4.焊接处理:
(1)焊接边角的处理:使用焊接机或者钳子,将吊顶板材的边角进
行焊接,使吊顶面看起来更加整齐美观;
(2)焊接板材连接处的处理:对于两块板材相接的边缘,使用焊接
机进行焊接,确保连接处紧密无缝隙。
5.整体打磨处理:
(1)对吊顶板材进行整体的打磨,去除表面的不平整、瑕疵和锈迹;
(2)使用砂纸或者磨头进行打磨,确保吊顶表面光滑、均匀。
6.上漆或者吊顶装饰处理:
(1)根据设计要求,为吊顶板材进行上漆处理,使用喷枪或者刷子,使吊顶表面呈现出所需颜色和效果;
(2)如果需要进行吊顶装饰,可以根据设计要求进行安装,如吊灯、吸顶灯等。
7.清理与保养:
(1)清理施工现场,将施工过程中产生的垃圾和杂物清除干净;
(2)定期对吊顶进行保养,清洁吊顶表面,避免灰尘和污渍的积累。
第1篇一、施工准备1. 作业条件:(1)确保顶棚内各种管线及设备安装完毕,确定好灯位、通风口及各种照明孔口的位置。
(2)完成墙、地湿作业工程项目。
(3)搭建顶棚施工操作平台架子。
(4)轻钢骨架顶棚在大面积施工前,应做样板间,对顶棚的起拱度、灯槽、窗帘盒、通风口进行构造处理,经鉴定后再大面积施工。
2. 材料准备:(1)铝合金方板板材;(2)龙骨;(3)吊杆;(4)其他辅助材料。
3. 施工机具:(1)冲击钻;(2)无齿锯;(3)钢锯;(4)射钉枪;(5)刨子;(6)螺丝刀;(7)吊线锤;(8)角尺;(9)锤子;(10)水平尺;(11)白线;(12)墨斗。
二、施工工艺流程1. 施工前准备:(1)熟悉图纸,了解吊顶设计要求;(2)根据图纸要求,进行现场测量放线;(3)设置吊筋点位,固定吊杆。
2. 吊顶龙骨安装:(1)安装主龙骨,间距900-1000mm,主龙骨的悬臂段300mm,接长应采取对接并铆固,相邻龙骨的对接接头要相互错开;(2)安装副龙骨,紧贴主龙骨安装,间距300-400mm;(3)副龙骨与主龙骨连接时,相邻副吊应一正一反或两正一反,严禁两反一正。
3. 吊顶板材安装:(1)安装铝合金方板板材,确保板材平整度及接缝直线度;(2)安装灯槽、窗帘盒、通风口等特殊部位;(3)安装检修孔,周边龙骨需加固处理。
4. 施工后检查:(1)检查吊顶标高、尺寸、起拱、造型;(2)检查饰面材料表面质量;(3)检查灯具等设备;(4)检查龙骨、吊杆接缝;(5)检查填充材料。
三、质量要求1. 暗龙骨吊顶工程:(1)标高、尺寸、起拱、造型符合《建筑装饰装修工程质量验收规范》(GB350210—2001)的规定;(2)饰面材料符合规定;(3)吊杆、龙骨、饰面材料安装符合规定;(4)吊杆、龙骨材质、间距及连接方式符合规定;(5)石膏板接缝符合规定。
2. 明龙骨吊顶工程:(1)材料表面质量符合规定;(2)灯具等设备符合规定;(3)龙骨、吊杆接缝符合规定;(4)填充材料符合规定;(5)允许偏差符合规定。

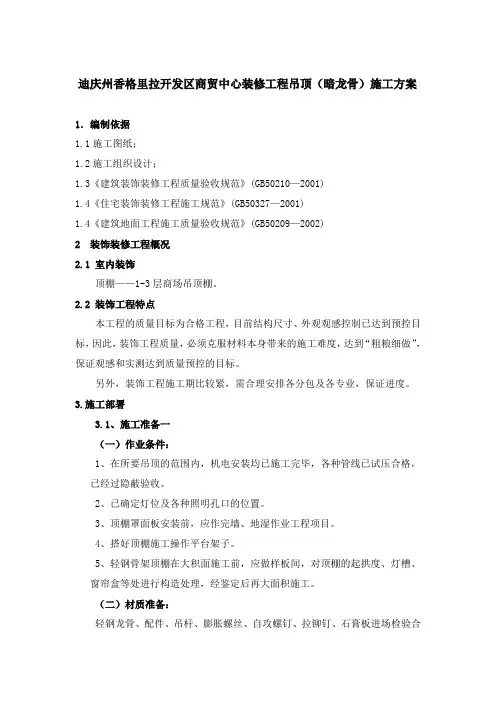

迪庆州香格里拉开发区商贸中心装修工程吊顶(暗龙骨)施工方案1.编制依据1.1施工图纸;1.2施工组织设计;1.3《建筑装饰装修工程质量验收规范》(GB50210—2001)1.4《住宅装饰装修工程施工规范》(GB50327—2001)1.4《建筑地面工程施工质量验收规范》(GB50209—2002)2 装饰装修工程概况2.1 室内装饰顶棚——1-3层商场吊顶棚。
2.2 装饰工程特点本工程的质量目标为合格工程,目前结构尺寸、外观观感控制已达到预控目标,因此,装饰工程质量,必须克服材料本身带来的施工难度,达到“粗粮细做”,保证观感和实测达到质量预控的目标。
另外,装饰工程施工期比较紧,需合理安排各分包及各专业,保证进度。
3.施工部署3.1、施工准备一(一)作业条件:1、在所要吊顶的范围内,机电安装均已施工完毕,各种管线已试压合格,已经过隐蔽验收。
2、已确定灯位及各种照明孔口的位置。
3、顶棚罩面板安装前,应作完墙、地湿作业工程项目。
4、搭好顶棚施工操作平台架子。
5、轻钢骨架顶棚在大积面施工前,应做样板间,对顶棚的起拱度、灯槽、窗帘盒等处进行构造处理,经鉴定后再大面积施工。
(二)材质准备:轻钢龙骨、配件、吊杆、膨胀螺丝、自攻螺钉、拉铆钉、石膏板进场检验合格且有出厂质量证明文件。
(三)施工机具:无锯切割机、木工电动锯、手电钻、电锤、自攻螺丝铝等。
二、质量要求:暗龙骨吊顶工程质量要求下表:允许偏差mm检查项目纸面石膏板表面平整度 2接缝直线度 2接缝高低差 1三、工艺流程:弹顶棚标高水平线→画龙骨分档线→安装主骨吊杆→安装主龙骨→安装边龙骨→安装次龙骨→安装石膏板四、施工工艺:1、弹顶棚标高水平线:根据设计标高,沿墙四周弹顶棚标高水平线,并沿顶棚的标高水平线,在墙上画好,龙骨分挡位置线。
2、安装主龙骨吊杆:在弹好顶棚标高水平线及龙骨位置线后,确定吊杆下端头的标高安装Φ8吊杆。
吊杆安装选用膨胀螺栓固定到结构顶棚上,吊杆选用规格符合设计要求,距墙面纵横向300mm开始安装,间距小于1100mm。

工作内容:暗龙骨(轻钢龙骨)石膏板吊顶工程(一)施工环境要求及前期准备工作:A、环境要求室内土建项目已完成达标,其中按设计图纸上、下水管道铺设已完成,消防主管已铺设,强弱电线路已形成,楼层上面干燥无渗漏水现象。
B、确认吊顶施工时所用的图纸是最新的经确认的有效图纸。
C、上道工序交接,上、下水管道(包括冷热水管,排污管)的铺设及试压检测合格。
C2消防管道(主管)安装及试压检测合格。
C3强弱电线铺设布线完成,重型灯具及风扇吊杆均埋设完成。
C4土建楼层上,无水流淌施工作业。
C5通风管道已施工,排管作业已完成。
C6上人吊顶内的人行或安装检修通道已安装完毕,项目内容如设计图上确认存在项目,均应逐一要求相关单位进行确认已施工,并签交接单,以便进入吊顶有效作业施工。
风险存在:上述6项目在吊顶内存在施工,如未签交接单,今后发生工序问题纠纷责任在吊顶施工方.D、材料准备D1吊顶材料参照设计图要求,其吊杆直径材质,龙骨的材质规格,连接件,石膏板均应符合设计要求,且实际使用的材料样品已经业主、项目部确认并签认.D2材料具有产品合格证书、性能检测报告进场验收记录。
E、工具准备:红外线水准仪,水平管、卷尺、电钻、冲击钻金属切割机现场电气控制箱应分三级控制并具备漏电保护装置、美工刀,星形及一字螺丝刀.(二)工艺流程A、各工序交接后暗龙骨吊顶的施工顺序为:→设置测量室内计+▽500mm 标高线→参照设计吊顶的标高放样弹线→安装吊杆→安装边龙骨→安装主龙骨→安装次龙骨和横撑龙骨→吊顶龙骨隐蔽验收→配合水、电、风工种确定风口,吸顶机、灯孔消防喷淋头烟惠器,检修孔位置的留置→安装石膏板→自检验收→交下道工序涂料施工作业.(三)安全、文明施工措施A、施工中使用的电动工具及电气设备,均应符合国家现行标准(施工现场临时用电安全技术规范)JGJ46的规定,现场用电分三级控制并具备漏电保护装置。
B、吊顶工程的脚手架搭设应符合现行标准的规定。
脚手架的搭设,活动脚手架固定均应符合建筑施工安全标准。
暗龙骨吊顶施工工艺一、引言暗龙骨吊顶是一种广泛应用于室内装修的吊顶工艺,其独特的设计和施工工艺使得整体空间显得更加美观、整洁。
本文将介绍暗龙骨吊顶施工工艺的步骤和注意事项。
二、施工步骤1. 准备工作在进行暗龙骨吊顶施工前,首先需要进行准备工作。
清理施工现场,确保墙面干净无尘。
提前对所需材料进行准备,包括龙骨材料、吊顶板材、吊顶固定件等。
2. 定位和标高根据设计图纸和实际需求,确定吊顶的定位和标高。
使用墨线和水平仪对墙壁进行标记,确保吊顶的水平和垂直度。
3. 安装龙骨根据定位和标高,在墙壁上使用螺丝将龙骨固定到墙体上。
根据需要,可以使用横向和纵向的龙骨进行交叉固定,以增加吊顶的稳定性。
4. 安装吊顶板材将吊顶板材剪裁成所需尺寸,并放置到龙骨上。
使用螺丝将吊顶板材固定到龙骨上,确保牢固和平整。
5. 进行吊顶装饰根据设计需求,可以对吊顶进行装饰。
例如,可以安装各种灯具、通风口等装饰件。
在安装装饰件时,需要注意保持吊顶的稳固和平整。
6. 涂刷或装饰如果需要对吊顶进行涂刷或装饰,可以在吊顶安装完成后进行。
使用合适的涂料或装饰材料进行处理,确保吊顶的色彩和质感与整体空间相协调。
7. 清理工作施工完成后,进行清理工作。
清理墙面、吊顶上的灰尘和杂物,确保吊顶的整洁和美观。
三、注意事项1. 施工前需要仔细测量和计算,确保吊顶的尺寸和定位准确无误。
2. 在进行龙骨固定时,需要使用螺丝和墙钉等合适的固定件,确保吊顶的稳固。
3. 在安装吊顶板材时,需要确保板材的尺寸和质量合适,并使用合适的固定件进行牢固固定。
4. 在进行吊顶装饰时,需要注意装饰件的选用和安装方式,确保吊顶的美观和功能性。
5. 在进行吊顶涂刷或装饰时,需要选择合适的涂料和装饰材料,并在施工过程中注意保护周边墙体和地面,避免污染。
6. 在施工过程中,注意安全施工,佩戴好安全帽和手套,使用合适的工具和设备。
7. 施工完成后,进行清理工作,确保吊顶的整洁和美观。

暗龙骨吊顶工程作业指导书6.1施工工艺暗龙骨吊顶施工工艺为:确定安装基准线→吊杆埋设→主龙骨安装→副龙骨安装→面板安装→面层装饰。
6.2施工措施6.2.1确定安装基准线根据标高水平线,用尺竖向量至顶棚设计标高,沿墙四周弹顶棚标高水平线,并沿顶棚的标高水平线,在墙面划好龙骨分档位置线. 。
吊顶标高、尺寸、起拱和造型符合设计要求。
6.2.2吊杆埋设先在吊杆的一端配装好吊杆螺母,再根据弹好的顶棚标高水平线及龙骨位置线,确定吊杆下的端头的标高,按主龙骨位置及吊挂间距,将吊杆的另一端与楼板连接固定,吊杆距主龙骨端部不得超过300mm,否则增加吊杆。
吊顶灯具、风口及检修口等设附加吊杆。
6.2.3主龙骨安装在主龙骨上预先装好吊挂件,将组装吊挂件的主龙骨按分档线位置使吊挂件穿入相应的吊杆螺母,拧好螺母。
主龙骨之间采用连接件连接,拉线调整起拱高度。
主龙骨平行房间长向安装,起拱高度为房间短跨的1/200~1/300 ,主龙骨的悬臂端不大于300mm,否则增设吊杆,主龙骨的接长采用对接,相邻龙骨的接头要相互错开。
6.2.4次龙骨安装按已弹好的次龙骨分档线,卡放次龙骨吊挂件,按设计规定的次龙骨间距将次龙骨通过吊挂件吊挂在主龙骨上,设计无要求时,一般间距为500-600mm。
吊杆、龙骨的材质、规格、安装间距及连接方式应符合设计要求。
金属吊杆、龙骨经过表面防腐处理;木吊杆、龙骨进行防腐处理、防火处理。
金属吊杆、龙骨的接缝应均匀一致,角缝应吻合,表面应平整,无翘曲、锤印。
木质吊杆、龙骨应顺直,无劈裂、变形。
6.2.5面板安装顶棚面板的种类繁多,安装方式主要有:自攻螺钉钉固法、托卡固定法、胶结粘固法,按设计顶棚种类选用。
饰面材料的材质、品种、规格、图案和颜色符合设计要求。
饰面材料表面应洁净、色泽一致,无翘曲、裂缝及缺损。
压条平直、宽窄一致。
饰面板上的灯具、烟感器、风口篦子等设备的位置合理、美观,与饰面板的交接吻合、严密。
吊顶内填充吸声材料的品种和铺设厚度符合设计要求,并有防散落措施。
迪庆州香格里拉开发区商贸中心装修工程吊顶(暗龙骨)施工方案
1.编制依据
1.1施工图纸;
1.2施工组织设计;
1.3《建筑装饰装修工程质量验收规范》(GB50210—2001)
1.4《住宅装饰装修工程施工规范》(GB50327—2001)
1.4《建筑地面工程施工质量验收规范》(GB50209—2002)
2 装饰装修工程概况
2.1 室内装饰
顶棚——1-3层商场吊顶棚。
2.2 装饰工程特点
本工程的质量目标为合格工程,目前结构尺寸、外观观感控制已达到预控目标,因此,装饰工程质量,必须克服材料本身带来的施工难度,达到“粗粮细做”,保证观感和实测达到质量预控的目标。
另外,装饰工程施工期比较紧,需合理安排各分包及各专业,保证进度。
3.施工部署
3.1、施工准备一
(一)作业条件:
1、在所要吊顶的范围内,机电安装均已施工完毕,各种管线已试压合格,
已经过隐蔽验收。
2、已确定灯位及各种照明孔口的位置。
3、顶棚罩面板安装前,应作完墙、地湿作业工程项目。
4、搭好顶棚施工操作平台架子。
5、轻钢骨架顶棚在大积面施工前,应做样板间,对顶棚的起拱度、灯槽、
窗帘盒等处进行构造处理,经鉴定后再大面积施工。
(二)材质准备:
轻钢龙骨、配件、吊杆、膨胀螺丝、自攻螺钉、拉铆钉、石膏板进场检验合
格且有出厂质量证明文件。
(三)施工机具:
无锯切割机、木工电动锯、手电钻、电锤、自攻螺丝铝等。
二、质量要求:
暗龙骨吊顶工程质量要求下表:
允许偏差mm
检查项目纸面石膏板表面平整度 2
接缝直线度 2
接缝高低差 1
三、工艺流程:
弹顶棚标高水平线→画龙骨分档线→安装主骨吊杆→安装主龙骨→安装边龙骨→安装次龙骨→安装石膏板
四、施工工艺:
1、弹顶棚标高水平线:根据设计标高,沿墙四周弹顶棚标高水平线,并沿顶棚
的标高水平线,在墙上画好,龙骨分挡位置线。
2、安装主龙骨吊杆:在弹好顶棚标高水平线及龙骨位置线后,确定吊杆下端头
的标高安装Φ8吊杆。
吊杆安装选用膨胀螺栓固定到结构顶棚上,吊杆选用规格符合设计要求,距墙面纵横向300mm开始安装,间距小于1100mm。
见下图
3、安装主龙骨:主龙骨距墙300mm安装,间距为900-1100mm。
主龙骨用与之配
套的龙骨吊件吊杆相连。
4、安装次龙骨:次龙骨间距为400mm,付龙骨与主龙骨探头不得大于200mm,采
用次挂件与龙骨连接。
5、刷防锈漆:轻钢骨架罩面板顶棚吊杆,固定吊杆铁件在在封罩面板前应刷防
锈漆。
6、安装石膏板,石膏板与轻钢骨架固定的方式采用自攻螺钉固定法,在已装好
并经验收轻钢骨架下面(即做隐蔽验收工作),安装9.5 mm厚石膏板.安装石膏板用自攻螺丝固定,间距板边为200 mm,板中为300 mm。
自攻螺丝固定后点刷防锈漆。
7、吊顶工程验收时应检查下列文件和记录。
(1)吊顶工程的施工图,设计说明及其他设计文件。
(2)材料的产品合格证书,性能检测报告进场验收记录和复验报告。
(3)隐蔽工程验收记录。
(4)施工记录。
香格里拉县建筑建材有限责任公司
2015年6月10日。
