暗龙骨吊顶(轻钢龙骨纸面石膏板吊顶)施工技术质量交底
- 格式:doc
- 大小:40.50 KB
- 文档页数:4
交底内容(施工工艺及注意事项):轻钢龙骨双层石膏板吊顶交底一、施工工艺流程:抄平、放线→排板、分格→(吊顶造型等安装)→安装周边龙骨→吊筋安装→安装主龙骨→拉线粗平→安装次龙骨、横撑龙骨→拉线精平→(吊顶隐蔽验收全部完成后)安装第一层纸面石膏板→补板缝→安装面层纸面石膏板二、注意事项1、本工程水暖管走顶,走道影响吊顶标高,吊顶次龙骨在穿过水暖管底部时,可以将水暖管保温适当去掉,但次龙骨应与水暖管不能贴紧,应留3mm距离。
2、吊顶纸面石膏板预留空调风口周边,用木方加固。
3、儿童卧室、次卧室吊顶与墙面交接处留10mmx10mm工艺缝。
4、厨房、卫生间吊顶石膏板为防水石膏板。
三、施工方法:1、抄平、放线1.1、在四周墙面上弹线,标出吊顶最低点高度,然后更具图纸造型标高依次标出。
在楼板的下面弹十字线,标出吊杆的吊点位置,保证吊杆横平竖直吊杆间距900-1000mm。
2、排版、分线2.1、根据实际测到的各房间尺寸,按市场采购的板材情况,进行各房间的纸面石膏板排板(包括龙骨排板布置),尽量保证板材少切割、龙骨易于安装。
然后依据实际排板情况,在楼板底弹出主龙骨位置线,便于吊筋安装,保证龙骨安装成直线、吊筋安装垂直。
2.2、龙骨排板布置应充分考虑天棚造型、灯具安装、空调孔等位置,主龙骨应尽量错开这些位置。
3、吊顶造型等安装3.1、吊顶造型用18mm木工板制作,反面做防火处理,正面刷乳胶封9.5mm纸面石膏板。
4、安装边龙骨4.1、根据弹出的标高控制线,在四周墙体、柱体上铺钉边龙骨,以便控制天棚龙骨安装。
边龙骨安装要求牢固、顺直、标高位置准确。
5、吊筋安装5.1、吊顶采用ф8镀锌通丝吊筋,吊筋间距控制在900-1000mm。
5.2、吊筋与楼板底连接采用M8*80镀锌钢膨胀与楼板连接,应使主龙骨悬挑长度不大于300mm,吊筋应按现场实际测量的尺寸进行下料。
6、安装主龙骨6.1、吊顶主龙骨选用龙牌U50型。
相邻两根主龙骨接头位置应错开,相邻主龙骨应背向安装,相邻主龙骨挂件应采用一正一反安装,防止龙骨倾覆;主龙骨中距900-1000mm。

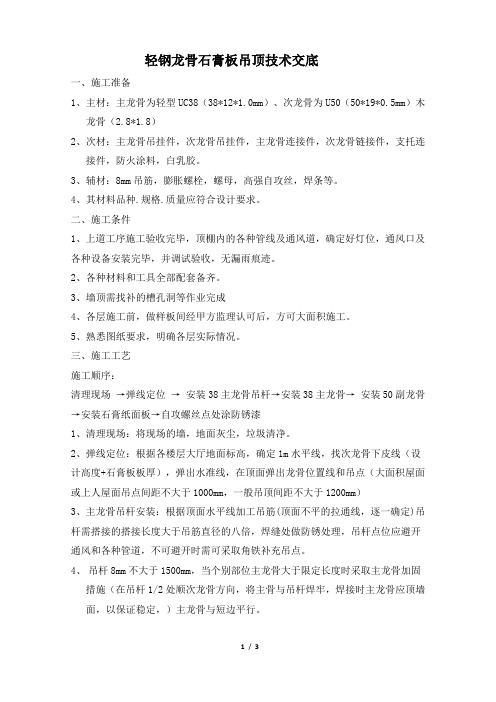

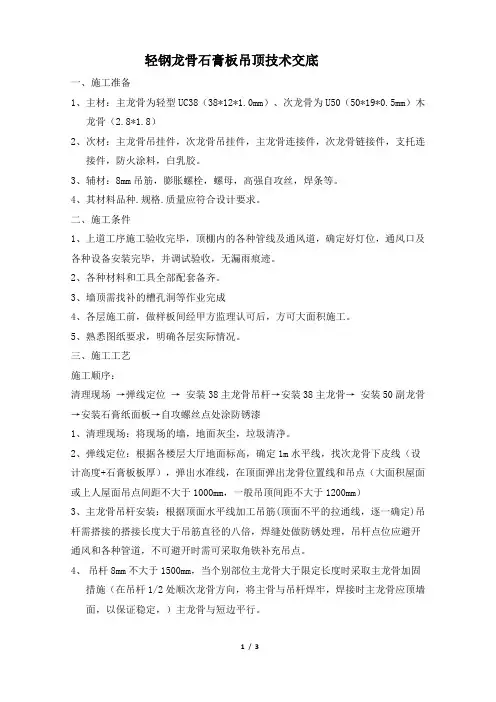

轻钢龙骨石膏板吊顶技术交底一、施工准备1、主材:主龙骨为轻型UC38(38*12*1.0mm)、次龙骨为U50(50*19*0.5mm)木龙骨(2.8*1.8)2、次材:主龙骨吊挂件,次龙骨吊挂件,主龙骨连接件,次龙骨链接件,支托连接件,防火涂料,白乳胶。
3、辅材:8mm吊筋,膨胀螺栓,螺母,高强自攻丝,焊条等。
4、其材料品种.规格.质量应符合设计要求。
二、施工条件1、上道工序施工验收完毕,顶棚内的各种管线及通风道,确定好灯位,通风口及各种设备安装完毕,并调试验收,无漏雨痕迹。
2、各种材料和工具全部配套备齐。
3、墙顶需找补的槽孔洞等作业完成4、各层施工前,做样板间经甲方监理认可后,方可大面积施工。
5、熟悉图纸要求,明确各层实际情况。
三、施工工艺施工顺序:清理现场→弹线定位→ 安装38主龙骨吊杆→安装38主龙骨→ 安装50副龙骨→安装石膏纸面板→自攻螺丝点处涂防锈漆1、清理现场:将现场的墙,地面灰尘,垃圾清净。
2、弹线定位:根据各楼层大厅地面标高,确定1m水平线,找次龙骨下皮线(设计高度+石膏板板厚),弹出水准线,在顶面弹出龙骨位置线和吊点(大面积屋面或上人屋面吊点间距不大于1000mm,一般吊顶间距不大于1200mm)3、主龙骨吊杆安装:根据顶面水平线加工吊筋(顶面不平的拉通线,逐一确定)吊杆需搭接的搭接长度大于吊筋直径的八倍,焊缝处做防锈处理,吊杆点位应避开通风和各种管道,不可避开时需可采取角铁补充吊点。
4、吊杆8mm不大于1500mm,当个别部位主龙骨大于限定长度时采取主龙骨加固措施(在吊杆1/2处顺次龙骨方向,将主骨与吊杆焊牢,焊接时主龙骨应顶墙面,以保证稳定,)主龙骨与短边平行。
5、龙骨安装:吊杆完毕后进行龙骨安装,先对龙骨进行校正,严重变形者进行部分切除。
6、主龙骨顶住墙面,端部次龙骨应紧贴墙面,次龙骨与主龙骨用吊件连接应一正一反,保证吊杆垂直主骨连接件应错位安装,以保证有足够的稳定性,大面积吊顶每隔12m在主龙骨上部焊接横撑大龙骨一道,以加强龙骨侧面稳定性及吊顶的整体性7、次龙骨安装用吊挂件与主龙骨固定,吊挂必须用钳子夹紧,使次龙骨贴主龙骨,大面积或上人吊顶间距300mm,一般吊顶间距400mm。
编号表C2-1工程名称交底日期年月日施工单位分项工程名称轻钢龙骨石膏板吊顶工程交底提要施工准备、施工工艺、质量标准、成品保护交底内容:5)安装次龙骨:按已弹好的次龙骨分档线,卡放次龙骨吊挂件;按设计规定的次龙骨间距,将次龙骨通过吊挂件吊挂在大龙骨上,设计无要求时,一般间距为300mm;当次龙骨长度需我根延续接长时,用次龙骨连接件,在吊挂次龙骨的同时相接,调直固定。
6)安装石膏板:A)在安装石膏板前必须对顶棚内的各种管线进行检查验收,并经打压试验合格后,才允许安装石膏板板。
B)石膏板的长边沿纵向次龙骨铺设。
安装双层石膏板时,面层板与基层板的接缝应错开,不得在同一根龙骨上接缝。
石膏板与龙骨固定,应从一块板的中间向板的四边固定,不得多点同时作业。
石膏板用自攻螺固定在龙骨上,第二层石膏板固定时与第一次错缝,并且刷白胶加固。
固定石膏板的自攻螺钉间距为150mm。
7)、板缝处理安装在石膏板上的自攻螺钉表面应刷防锈漆,板缝做V字口,用专用填缝石膏填缝,并贴防裂牛皮纸。
8)、示意图9)、有灯池时石膏板节点图编号表C2-1工程名称交底日期年月日施工单位分项工程名称轻钢龙骨石膏板吊顶工程交底提要施工准备、施工工艺、质量标准、成品保护交底内容:1)、吊顶检修口应采用成品检修口,规格满足检修要求。
2)、检修口上部应四周附加一圈主龙骨,挂件等需从楼板直接固定,下口应根据检修开口大小增设附龙骨,以增加其稳固性。
3)、第一层石膏板,转角处石膏板裁成L形固定,再外贴0.8mm镀锌铁皮。
龙骨基架造型内口200mm 处增加横撑龙骨、以用来固定L型石膏板。
4)、第一层石膏板与第二层石膏板之间需错缝铺贴,夹层内满涂白乳胶。
5)、副龙骨间距300mm,造型边框四角需增加斜撑龙骨。
四、质量标准暗龙骨吊顶工程质量检验标准1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
一、施工准备:1.编制轻钢骨架活动罩面板顶棚施工方案,并对工人进行书面技术及安全交底;2.材料准备:龙骨、吊杆、花篮螺栓、射钉、自攻螺钉轻钢龙骨断面尺寸允许偏差单位mm轻钢龙骨角度允许偏差轻钢龙骨外观、表面质量单位:g/m2二、作业条件:1、吊顶工程在施工前应熟悉施工图纸及设计说明;2、施工前应按设计要求对房间的净高、洞口标高和吊顶内的管道、设备及其支架的标高进行交接检验;3、对吊顶内的管道、设备的安装及水管试压进行验收;4、吊顶工程在施工中作好各项施工记录,收集好各种有关文件;5、材料进场验收记录和复验报告,技术交底记录;6、板安装时室内潮湿不宜大于70%以上。
三、工艺流程施工工艺流程:顶棚标高弹水平线一一划分龙骨分档线——安装水管线——安装主龙骨——安装次龙骨——安装罩面板——安装压条四、操作工艺2、弹线用水准仪在房间内每个墙(柱)角上抄出水平点(若墙体教长,中建也应适当抄几个点),弹出水准线(水准线距地面一般为500mm),从水准线量至吊顶设计高度上加 mm (一层石膏板的厚度),用粉线沿墙(柱)弹出水准线,即为吊顶次龙骨的下皮线。
同时,按吊顶平面图,在混凝土顶板弹出主龙骨的位置。
主龙骨应丛吊顶中心向两边分,最大间距为1000 mm,并标出吊杆的固定点,吊杆的固定点间距900-1000 mm。
如遇到梁和管道固定点大于设计和规程要求,应增加吊杆的固定点;2、固定吊挂杆件采用膨胀螺栓固定吊挂杆件。
不上人的吊顶,吊杆长度小于1000 mm,可以采用巾6 的吊杆,如果大于1000 mm,应采用巾8的吊杆,还应设置反向支撑。
吊杆可以采用冷拔钢筋和盘圆钢筋,但采用盘圆钢筋应采用机械将起拉直。
上人的吊顶,吊杆长度小于1000 mm,可以采用巾8的吊杆,如果大于1000 mm,应采用巾10的吊杆,还应设置反向支撑。
吊杆的一端同L30*30*3角码焊接(角码的孔径应根据吊杆和膨胀螺栓的直径确定),另一端可以用攻丝套出大于100 mm的丝杆,也可以买成品丝杆焊接。

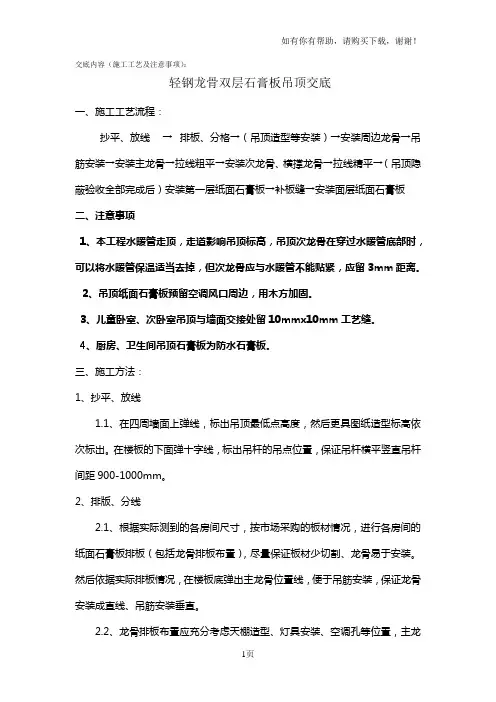

交底内容(施工工艺及注意事项):轻钢龙骨双层石膏板吊顶交底一、施工工艺流程:抄平、放线→排板、分格→(吊顶造型等安装)→安装周边龙骨→吊筋安装→安装主龙骨→拉线粗平→安装次龙骨、横撑龙骨→拉线精平→(吊顶隐蔽验收全部完成后)安装第一层纸面石膏板→补板缝→安装面层纸面石膏板二、注意事项1、本工程水暖管走顶,走道影响吊顶标高,吊顶次龙骨在穿过水暖管底部时,可以将水暖管保温适当去掉,但次龙骨应与水暖管不能贴紧,应留3mm距离。
2、吊顶纸面石膏板预留空调风口周边,用木方加固。
3、儿童卧室、次卧室吊顶与墙面交接处留10mmx10mm工艺缝。
4、厨房、卫生间吊顶石膏板为防水石膏板。
三、施工方法:1、抄平、放线1.1、在四周墙面上弹线,标出吊顶最低点高度,然后更具图纸造型标高依次标出。
在楼板的下面弹十字线,标出吊杆的吊点位置,保证吊杆横平竖直吊杆间距900-1000mm。
2、排版、分线2.1、根据实际测到的各房间尺寸,按市场采购的板材情况,进行各房间的纸面石膏板排板(包括龙骨排板布置),尽量保证板材少切割、龙骨易于安装。
然后依据实际排板情况,在楼板底弹出主龙骨位置线,便于吊筋安装,保证龙骨安装成直线、吊筋安装垂直。
2.2、龙骨排板布置应充分考虑天棚造型、灯具安装、空调孔等位置,主龙骨应尽量错开这些位置。
3、吊顶造型等安装3.1、吊顶造型用18mm木工板制作,反面做防火处理,正面刷乳胶封9.5mm 纸面石膏板。
4、安装边龙骨4.1、根据弹出的标高控制线,在四周墙体、柱体上铺钉边龙骨,以便控制天棚龙骨安装。
边龙骨安装要求牢固、顺直、标高位置准确。
5、吊筋安装5.1、吊顶采用ф8镀锌通丝吊筋,吊筋间距控制在900-1000mm。
5.2、吊筋与楼板底连接采用M8*80镀锌钢膨胀与楼板连接,应使主龙骨悬挑长度不大于300mm,吊筋应按现场实际测量的尺寸进行下料。
6、安装主龙骨6.1、吊顶主龙骨选用龙牌U50型。
相邻两根主龙骨接头位置应错开,相邻主龙骨应背向安装,相邻主龙骨挂件应采用一正一反安装,防止龙骨倾覆;主龙骨中距900-1000mm。

暗龙骨吊顶(轻钢龙骨纸面石膏板吊顶)施工技术质量交底No.:00000000000006173一、材料、工具质量要求、龙骨的规格、型号应符合设计要求。
、石膏板的规格、型号应符合设计和规范要求。
、龙骨、石膏板材料以及配件要配套齐全,并具有产品的出厂合格证及质量保证书。
、吊杆要直,不能弯曲。
、龙骨要直,不能弯曲。
无严重的腐蚀、损伤、黑斑、麻点。
面积不大于 ♍❍的黑斑每半长度内不多于 处。
、纸面石膏板纸与底板不能有脱离,板面不能有严重弯曲。
、计量工具应是经法定检验合格的产品。
、施工工具使用前应进行安全性和适用性检查。
、操作之前,先准备好机具,所用机具应齐全、适用、无障碍,以保证施工质量和生产顺利进行。
、操作之后,清点整理机具,妥善保管,以便再用。
二、施工环境要求、在龙骨安装阶段,确保施工范围内屋明显障碍物,其目的是保证标高控制的完整性,相对环境湿度一般在龙骨不出现锈斑为宜。
、施工环境内建筑物内墙壁一般要求土建粉刷完成或者至少在平顶设计标高处墙面粉刷必须完成。
三、施工操作要求、地坪基础线、标高线、顶棚标高线、顶棚弧形位置线、吊顶布局线、大中型壁灯吊灯位置线等要一一弹出。
、放标高线时,先定地面与地坪基准线,如原地需贴石材、瓷砖等饰面,则需根据饰面的厚度来定地坪基准线,将定出的地坪基准线弹在墙边上,也可以 线为准,上下计算地面和顶棚的高低尺寸,在该面弹出高低尺寸线,弹线位置应准确,其水平允许偏差不得大于± ❍❍。
、弹龙骨吊点位置线:用测量仪器将龙骨吊点中心在混凝土楼板底上用灰线一一弹出。
弹线时,吊点中心位置应测定准确,与具体设计无误,不得遗漏,应将膨胀螺栓位置一并弹出。
、弹大型灯具、电扇等吊具位置线:所有大型灯具、电扇等的吊具、吊杆的位置,应按设计部位用测量仪器一一测定准确,并用灰线弹于地面楼板上。
同时,灯具、电扇、吊具吊杆位子也应正确地弹于楼顶板地面,并做好标记,使操作工人一眼能够看出。
、弹附加吊杆位置线:根据具体设计,将顶棚检修走道☎又名检修马道✆、检修口、通风口、柱子周边处及其他所有须加“附加吊杆”之处的吊杆位置用测量仪器一一测出,用灰线弹于混凝土顶板板底,并做好标记,使操作工人一眼能够看出。
暗龙骨吊顶(轻钢龙骨纸面石膏板吊顶)施工技术质量交底
一、材料、工具质量要求
1、龙骨的规格、型号应符合设计要求。
2、石膏板的规格、型号应符合设计和规范要求。
3、龙骨、石膏板材料以及配件要配套齐全,并具有产品的出厂合格证及质量保
证书。
4、吊杆要直,不能弯曲。
5、龙骨要直,不能弯曲。
无严重的腐蚀、损伤、黑斑、麻点。
面积不大于1cm
的黑斑每半长度内不多于5处。
6、纸面石膏板纸与底板不能有脱离,板面不能有严重弯曲。
7、计量工具应是经法定检验合格的产品。
8、施工工具使用前应进行安全性和适用性检查。
9、操作之前,先准备好机具,所用机具应齐全、适用、无障碍,以保证施工质
量和生产顺利进行。
10、操作之后,清点整理机具,妥善保管,以便再用。
二、施工环境要求
1、在龙骨安装阶段,确保施工范围内屋明显障碍物,其目的是保证标高控制的
完整性,相对环境湿度一般在龙骨不出现锈斑为宜。
2、施工环境内建筑物内墙壁一般要求土建粉刷完成或者至少在平顶设计标高处
墙面粉刷必须完成。
三、施工操作要求
1、地坪基础线、标高线、顶棚标高线、顶棚弧形位置线、吊顶布局线、大中型
壁灯吊灯位置线等要一一弹出。
2、放标高线时,先定地面与地坪基准线,如原地需贴石材、瓷砖等饰面,则需
根据饰面的厚度来定地坪基准线,将定出的地坪基准线弹在墙边上,也可以50线为准,上下计算地面和顶棚的高低尺寸,在该面弹出高低尺寸线,弹线位置应准确,其水平允许偏差不得大于±5mm。
3、弹龙骨吊点位置线:用测量仪器将龙骨吊点中心在混凝土楼板底上用灰线一
一弹出。
弹线时,吊点中心位置应测定准确,与具体设计无误,不得遗漏,应将膨胀螺栓位置一并弹出。
4、弹大型灯具、电扇等吊具位置线:所有大型灯具、电扇等的吊具、吊杆的位
置,应按设计部位用测量仪器一一测定准确,并用灰线弹于地面楼板上。
同时,灯具、电扇、吊具吊杆位子也应正确地弹于楼顶板地面,并做好标记,使操作工人一眼能够看出。
5、弹附加吊杆位置线:根据具体设计,将顶棚检修走道(又名检修马道)、检修口、
通风口、柱子周边处及其他所有须加“附加吊杆”之处的吊杆位置用测量仪器一一测出,用灰线弹于混凝土顶板板底,并做好标记,使操作工人一眼能够看出。
6、弹线复验,单位施工区域弹线完成之后,应对所弹标高线、吊点位置线要进
行检查复量,必要做到没有丝毫遗漏。
同时要根据吊顶标高线检查顶棚标高位置,与顶棚上部设备、管线、管道、大型灯具、高、低叠级吊顶部分等有无互相碰撞的地方。
一旦出现碰撞,必须与设计人员商定解决方法,然后才能进一步施工。
7、吊杆一般采用D8镀锌内膨胀杆。
吊杆离墙位置不大于30cm,吊杆距主龙骨端
部距离不得超过300mm,否侧应增加吊杆,以免主龙骨下滑。
吊杆间距一般不大于900mm,最大间距不大于1000mm。
有叠级造型的顶棚吊点,应在叠级交接处布置吊点。
吊杆与设备相遇时,应调整吊杆构造或增加吊杆。
吊杆应通直,并有足够承载力。
8、将主龙骨与内膨胀杆用螺丝拧紧固定牢,主龙骨相互接长采用接插件连接。
9、主龙骨与覆面龙骨配套连接件连接。
覆面龙骨间距通常为400mm,以确保
石膏板最大固定间距。
主龙骨按照大样图的位置和方向安装完毕后进行调平,可用木方将主龙骨卡住临时固定。
在主龙骨下面拉线调平,拧动吊杆螺栓使主龙骨升降,并考虑顶棚起拱高度不大于房间短向跨度的1/200进行调整。
固定石膏板的龙骨应平整,无弯棱凸鼓现象,避免板材在挠曲应力状态下固定。
10、在大面积房间吊顶时,每隔10~20m,在主龙骨上部焊接横卧大龙骨一道,以
加强主龙骨稳定性及吊顶的整体性。
11、龙骨安装从一端依次安装到另一端,有高、低跨安装时,先高后低,主龙骨
间距一般为900mm,离墙第一根主龙骨距墙面不超过200mm,从一端排到另一端最后距离如超过200mm,应增加一根龙骨。
12、龙骨安装完毕,应全面校准主龙骨、覆面龙骨的位置及水平度。
连接件应错位安装。
13、龙骨全面校准后,应进行隐蔽工程验收。
除了请监理验收吊顶顶内吊杆、龙
骨质量之外,还要验收所有吊顶内的水、电、风、消防、喷淋等安装。
隐蔽工程验收合格后,才能进行石膏板安装。
14、吊顶的轻钢龙骨和吊顶板的排列分隔,以房间中部向两边依次安装,做到对
称,使吊顶布置美观整齐。
15、板与龙骨用镀锌自攻螺栓拧紧,自攻螺栓中距不得大于200mm,对于面纸
包封的板边以10~15mm为宜,对于切割的板边以15~20mm为宜,螺钉应与板面垂直,凡被钉弯、变形的螺钉,应起出不用,并在相隔50mm的部位另钉螺钉,钉头应略人板面,但不得将纸面顶破。
钉眼应作防锈处理,并用石膏腻子嵌平。
16、安装双层石膏板时,面层板与基层板的接缝应错开,不得在同一根龙骨上接缝。
17、石膏板接缝应留适当缝口嵌腻子,在板缝处用刮刀将嵌缝腻子嵌密实,干后
再刮后3mm宽50~60腻子,随即贴上进口防裂带,用刮刀顺着纸带方向刮压,使腻子均匀地挤出纸带,接缝处应清理干净平滑。
四、产品质量要求
1、吊顶标高、尺寸、起拱和造型应符合设计要求。
2、饰面材料的材质、品种、规格、图案和颜色应符合设计要求。
3、暗龙骨吊顶工程的吊杆、龙骨和饰面材料的安装必须牢固。
4、吊杆、龙骨的材质、规格、安装间距及连接方式应符合设计要求。
金属吊杆、
龙骨就经过表面防腐处理,木吊杆、龙骨应进行防腐、防水处理。
5、石膏板的接缝应按其施工工艺标准进行板缝防裂处理。
安装双层石膏板时,
面层板与基层板的接缝应错开,并不得在同一根龙骨上接缝。
6、饰面材料表面应洁净、色泽一致,不得有翘曲、裂缝及缺损、压条应平直、
宽窄一致。
7、饰面板上的灯具、烟感器、喷淋头、风口子等设备的位置应合理、美观,与
饰面板的交接应吻合、严密。
8、金属吊杆、龙骨的接缝应均匀一致,角缝应吻合,表面应平整、无翘曲、锤
印。
木质吊杆、龙骨应顺直、无劈裂、变形。
9、吊顶内填充吸声材料的品种和铺设厚度应符合设计要求,并应有防散落措施。
10、暗龙骨吊顶工程安装的允许偏差和检验方法应符合GB50210-2001规范表
6.2.11的规定。
五、产品保护要求
1、对已覆盖面层的平顶,不允许其他施工人员再上顶施工(除油漆平顶的油漆
工)。
如确实需要上顶施工,则应有专人监护并做好顶内的辅板措施,用木挑板铺放。
2、搬运长物件,必须水平方向搬动,不准垂直方向移动,以免碰坏顶棚面层。
3、安装灯具时,必须有专人进行监护。
4、场地清扫,必须使用吸尘器,以免玷污已经完工的吊顶面层。
