土方工程基础知识
- 格式:pptx
- 大小:4.33 MB
- 文档页数:15
第1篇一、土方工程施工1. 土方工程施工主要应解决的问题:土壁稳定、施工排水、流砂防治和填土压实。
2. 影响土方工程施工的参数:土的工程分类、质量密度、含水量、渗透系数、可松性系数。
3. 植筋施工工艺过程:钻孔、清孔、填胶粘剂、植筋、凝胶。
4. 后张法施工工艺过程:浇筑构件的同时留设孔道-穿预应力筋-张拉-锚固-孔道灌浆。
5. 后张法预应力施工,孔道留设的方法有:钢管抽芯法、胶管抽芯法、预埋波纹管法。
6. 砖砌体施工的工艺过程:抄平-放线-摆砖样-立皮数杆-立头角-挂线-砌筑-勾缝。
二、场地平整与基础处理1. 场地平整:场地平整是土方工程施工的第一步,包括场地平整、挖填方、排水、边坡处理等。
2. 基础处理:基础处理包括地基处理、基础施工等,以确保建筑物稳定。
三、地基处理1. 原地面处理:包括临时排水、原地面平整、坑穴处理及碾压、清除表层植被、挖除树根等。
2. 地基加固:地基加固包括换填、压实、注浆、锚杆、搅拌桩、旋喷桩等。
四、结构安装工程1. 旋转法和滑行法:旋转法布置构件应使柱子的帮扎点、柱脚中心和杯口中心三点位于同一起重机半径的圆弧上;滑行法应使绑架点、基础杯口中心两点共弧,在起重半径的圆弧上。
2. 模板及支撑体系:保证结构和构件各部分的形状、尺寸、及相互位置的正确性;具有足够的强度、刚度、稳定性;构造简单装拆方便,能多次周转使用;接缝严密,不得漏浆。
1. 施工缝接续施工:应将施工缝表面清扫干净,清除水泥薄层和松动石子,并浇水湿润,铺一层水泥浆或与混凝土成分相同的水泥砂浆,再继续浇注混凝土。
2. 影响灰浆饱满度的因素:砌筑方法;砂浆的和易性(包括流动性和保水性)。
六、后张法预应力施工1. 孔道留设方法:钢管抽芯法、胶管抽芯法、预埋波纹管法。
2. 留设时应注意:管道不允许漏浆;管道要有足够的强度,保证在砼重力作用下不变形;管道要能按要求传递粘结应力。
通过以上知识点,我们可以更好地了解土木工程施工的各个环节,为实际工程提供理论支持。

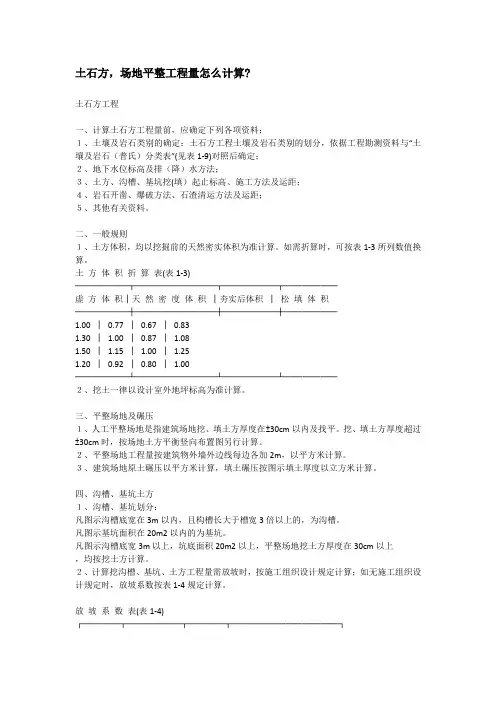

土石方,场地平整工程量怎么计算?土石方工程一、计算土石方工程量前,应确定下列各项资料:1、土壤及岩石类别的确定:土石方工程土壤及岩石类别的划分,依据工程勘测资料与“土壤及岩石(普氏)分类表”(见表1-9)对照后确定;2、地下水位标高及排(降)水方法;3、土方、沟槽、基坑挖(填)起止标高、施工方法及运距;4、岩石开凿、爆破方法、石渣清运方法及运距;5、其他有关资料。
二、一般规则1、土方体积,均以挖掘前的天然密实体积为准计算。
如需折算时,可按表1-3所列数值换算。
土方体积折算表(表1-3)──────┬─────────┬──────┬──────虚方体积│天然密度体积│夯实后体积│松填体积──────┼─────────┼──────┼──────1.00 │0.77 │0.67 │0.831.30 │1.00 │0.87 │1.081.50 │1.15 │1.00 │1.251.20 │0.92 │0.80 │1.00──────┴─────────┴──────┴──────2、挖土一律以设计室外地坪标高为准计算。
三、平整场地及碾压1、人工平整场地是指建筑场地挖、填土方厚度在±30cm以内及找平。
挖、填土方厚度超过±30cm时,按场地土方平衡竖向布置图另行计算。
2、平整场地工程量按建筑物外墙外边线每边各加2m,以平方米计算。
3、建筑场地原土碾压以平方米计算,填土碾压按图示填土厚度以立方米计算。
四、沟槽、基坑土方1、沟槽、基坑划分:凡图示沟槽底宽在3m以内,且构槽长大于槽宽3倍以上的,为沟槽。
凡图示基坑面积在20m2以内的为基坑。
凡图示沟槽底宽3m以上,坑底面积20m2以上,平整场地挖土方厚度在30cm以上,均按挖土方计算。
2、计算挖沟槽、基坑、土方工程量需放坡时,按施工组织设计规定计算;如无施工组织设计规定时,放坡系数按表1-4规定计算。
放坡系数表(表1-4)┌────┬──────┬────┬────────────┐││││机械挖土││土壤类别│放坡起点│人工挖土││├────┼──────┼────┼────────────┤││(m) ││在坑内作业│在坑上作业│├────┼──────┼────┼─────┼──────┤│一二类土│1.20 │1:0.5 │1:0.33 │1:0.75 ││三类土│1.50 │1:0.33 │1:0.25 │1:0.67 ││四类土│2.00 │1:0.25 │1:0.10 │1:0.33 │└────┴──────┴────┴─────┴──────┘注:1、沟槽、基坑中土壤类别不同时,分别按其放坡起点、放坡系数,依不同土壤厚度加权平均计算。

建筑工程土建基础知识建筑工程土建基础知识包括以下内容:1. 基础工程:基础工程是建筑物的支撑系统,包括地基基础、地下水处理和地质灾害防治等。
常见的地基基础形式有承台基础、扩展基础、桩基础等。
2. 土方工程:土方工程是对地表土壤进行开挖、填筑、平整和加固等处理的工程。
常见的土方处理方法包括挖方、填方、推方、压实和抛填等。
3. 混凝土工程:混凝土工程是利用水泥、砂、石和水等原材料按一定比例混合制成的建筑材料,广泛应用于建筑物的结构构件和地基基础等。
混凝土常见的施工方法有浇筑、振捣、养护等。
4. 钢结构工程:钢结构工程是利用钢材构建建筑物的结构系统,具有抗压、抗弯和抗震等优势。
常见的钢结构工程包括钢框架、钢桁架和钢筋混凝土组合结构等。
5. 设备基础:设备基础用于支撑和固定各种机械设备,保证其正常运行。
设备基础常见的形式有设备座子、设备基础板和设备基础梁等。
6. 隔离带和隔音层:在建筑工程中,为了防止地震和噪声的传输,常需设置隔离带和隔音层。
隔离带可起到缓冲和隔离的作用,隔音层则用于隔离外界噪音。
7. 防水工程:防水工程用于在建筑物的地下室、厕所、厨房等区域防止水的渗透和渗漏。
常见的防水材料有沥青卷材、水泥砂浆和聚合物涂料等。
8. 挡土墙和边坡工程:挡土墙用于固定土层,防止其滑塌和崩塌。
边坡工程用于保护土地的稳定性,常见的边坡处理方法有加固、护坡和种植等。
9. 施工用水和排水:施工用水用于混凝土搅拌、洗涤和冲洗材料等。
排水工程用于排除建筑物内外的雨水和污水,保持建筑物的干燥和卫生。
10. 施工安全:建筑工程中的安全问题需要重视,施工期间需采取相应的安全措施,如搭设安全网、设置警示标识和培训工人等,确保施工过程中的安全。

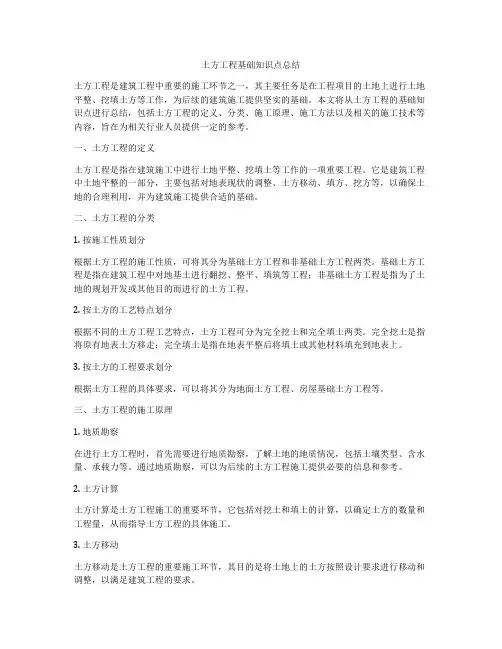

土方工程基础知识点总结土方工程是建筑工程中重要的施工环节之一,其主要任务是在工程项目的土地上进行土地平整、挖填土方等工作,为后续的建筑施工提供坚实的基础。
本文将从土方工程的基础知识点进行总结,包括土方工程的定义、分类、施工原理、施工方法以及相关的施工技术等内容,旨在为相关行业人员提供一定的参考。
一、土方工程的定义土方工程是指在建筑施工中进行土地平整、挖填土等工作的一项重要工程。
它是建筑工程中土地平整的一部分,主要包括对地表现状的调整、土方移动、填方、挖方等,以确保土地的合理利用,并为建筑施工提供合适的基础。
二、土方工程的分类1. 按施工性质划分根据土方工程的施工性质,可将其分为基础土方工程和非基础土方工程两类。
基础土方工程是指在建筑工程中对地基土进行翻挖、整平、填筑等工程;非基础土方工程是指为了土地的规划开发或其他目的而进行的土方工程。
2. 按土方的工艺特点划分根据不同的土方工程工艺特点,土方工程可分为完全挖土和完全填土两类。
完全挖土是指将原有地表土方移走;完全填土是指在地表平整后将填土或其他材料填充到地表上。
3. 按土方的工程要求划分根据土方工程的具体要求,可以将其分为地面土方工程、房屋基础土方工程等。
三、土方工程的施工原理1. 地质勘察在进行土方工程时,首先需要进行地质勘察,了解土地的地质情况,包括土壤类型、含水量、承载力等。
通过地质勘察,可以为后续的土方工程施工提供必要的信息和参考。
2. 土方计算土方计算是土方工程施工的重要环节,它包括对挖土和填土的计算,以确定土方的数量和工程量,从而指导土方工程的具体施工。
3. 土方移动土方移动是土方工程的重要施工环节,其目的是将土地上的土方按照设计要求进行移动和调整,以满足建筑工程的要求。
4. 土方填筑土方填筑是在土地表面进行填充土方或其他填料,以满足建筑工程的地基要求。
四、土方工程的施工方法1. 挖土挖土是指采用机械设备对地表土方进行挖掘和移动的工作,主要包括机械挖土和人工挖土两种方法。

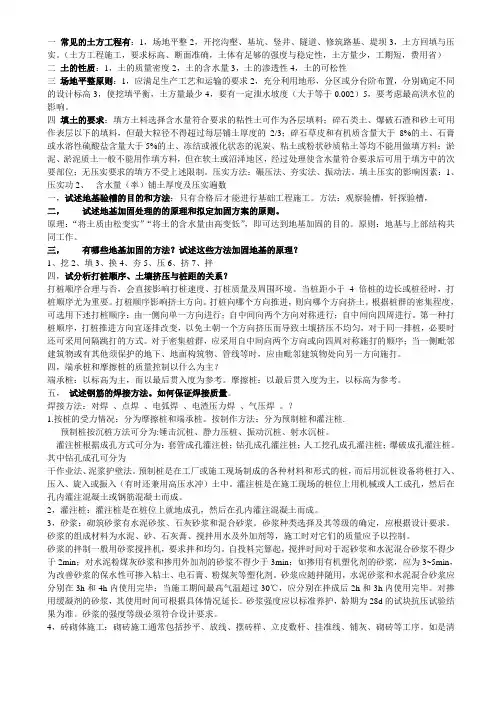

一常见的土方工程有:1,场地平整2,开挖沟壑、基坑、竖井、隧道、修筑路基、堤坝3,土方回填与压实。
(土方工程施工,要求标高、断面准确,土体有足够的强度与稳定性,土方量少,工期短,费用省)二土的性质:1,土的质量密度2,土的含水量3,土的渗透性4,土的可松性三场地平整原则:1,应满足生产工艺和运输的要求2,充分利用地形,分区或分台阶布置,分别确定不同的设计标高3,使挖填平衡,土方量最少4,要有一定泄水坡度(大于等于0.002)5,要考虑最高洪水位的影响。
四填土的要求:填方土料选择含水量符合要求的粘性土可作为各层填料;碎石类土、爆破石渣和砂土可用作表层以下的填料,但最大粒径不得超过每层铺土厚度的2/3;碎石草皮和有机质含量大于8%的土、石膏或水溶性硫酸盐含量大于5%的土、冻结或液化状态的泥炭、粘土或粉状砂质粘土等均不能用做填方料;淤泥、淤泥质土一般不能用作填方料,但在软土或沼泽地区,经过处理使含水量符合要求后可用于填方中的次要部位;无压实要求的填方不受上述限制。
压实方法:碾压法、夯实法、振动法。
填土压实的影响因素:1、压实功2、含水量(率)铺土厚度及压实遍数一,试述地基验槽的目的和方法:只有合格后才能进行基础工程施工。
方法:观察验槽,钎探验槽,二,试述地基加固处理的的原理和拟定加固方案的原则。
原理:“将土质由松变实”“将土的含水量由高变低”,即可达到地基加固的目的。
原则:地基与上部结构共同工作。
三,有哪些地基加固的方法?试述这些方法加固地基的原理?1、挖2、填3、换4、夯5、压6、挤7、拌四,试分析打桩顺序、土壤挤压与桩距的关系?打桩顺序合理与否,会直接影响打桩速度、打桩质量及周围环境。
当桩距小于 4 倍桩的边长或桩径时,打桩顺序尤为重要。
打桩顺序影响挤土方向。
打桩向哪个方向推进,则向哪个方向挤土。
根据桩群的密集程度,可选用下述打桩顺序:由一侧向单一方向进行;自中间向两个方向对称进行;自中间向四周进行。

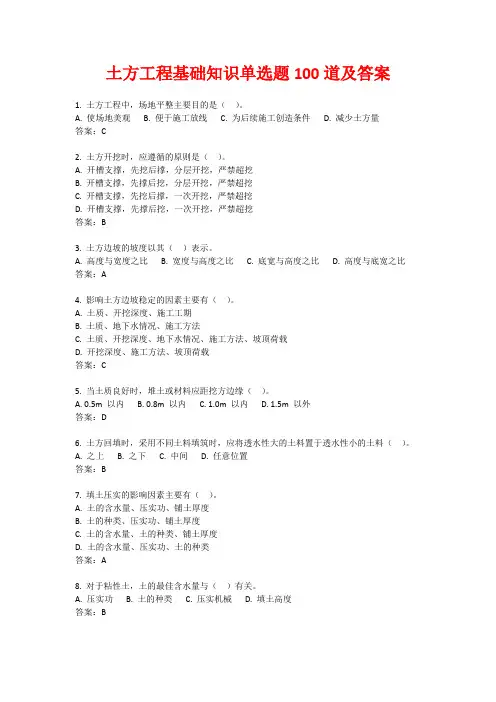

土方工程基础知识单选题100道及答案1. 土方工程中,场地平整主要目的是()。
A. 使场地美观B. 便于施工放线C. 为后续施工创造条件D. 减少土方量答案:C2. 土方开挖时,应遵循的原则是()。
A. 开槽支撑,先挖后撑,分层开挖,严禁超挖B. 开槽支撑,先撑后挖,分层开挖,严禁超挖C. 开槽支撑,先挖后撑,一次开挖,严禁超挖D. 开槽支撑,先撑后挖,一次开挖,严禁超挖答案:B3. 土方边坡的坡度以其()表示。
A. 高度与宽度之比B. 宽度与高度之比C. 底宽与高度之比D. 高度与底宽之比答案:A4. 影响土方边坡稳定的因素主要有()。
A. 土质、开挖深度、施工工期B. 土质、地下水情况、施工方法C. 土质、开挖深度、地下水情况、施工方法、坡顶荷载D. 开挖深度、施工方法、坡顶荷载答案:C5. 当土质良好时,堆土或材料应距挖方边缘()。
A. 0.5m 以内B. 0.8m 以内C. 1.0m 以内D. 1.5m 以外答案:D6. 土方回填时,采用不同土料填筑时,应将透水性大的土料置于透水性小的土料()。
A. 之上B. 之下C. 中间D. 任意位置答案:B7. 填土压实的影响因素主要有()。
A. 土的含水量、压实功、铺土厚度B. 土的种类、压实功、铺土厚度C. 土的含水量、土的种类、铺土厚度D. 土的含水量、压实功、土的种类答案:A8. 对于粘性土,土的最佳含水量与()有关。
A. 压实功B. 土的种类C. 压实机械D. 填土高度答案:B9. 填土压实的方法主要有()。
A. 碾压法、夯实法、振动压实法B. 平碾法、羊足碾法、振动压实法C. 机械压实法、人工夯实法、振动压实法D. 碾压法、夯实法、机械压实法答案:A10. 平碾压实土方时,每层铺土厚度一般为()。
A. 150~200mmB. 200~250mmC. 250~300mmD. 300~350mm答案:B11. 羊足碾适用于压实()。
A. 粘性土B. 砂性土C. 碎石土D. 粉土答案:A12. 夯实法适用于压实()。
