xx工程项目主体工程9月份成本分析报告一、工程慨况1、工程名称:xxxxx工程2、工程地点:xxxxxx3、结构类型:xxxx4、建筑面积:xxxxx、m25、分析人:王昭20XX年3月31日二、项目主体工程成本计划与实际(一)、人工费人工费分析表:(二)、材料费主要材料费分析表:从表中反映人工费超支332.73万元(人工费单价内包含小型机械、铁丝、铁钉、墙面涂料底层腻子等)。
主要超支原因:广州地区人工单价较高,而定额人工单价低于实际与民建队签订合同单价,故造成人工费亏损。
注:人工费内含钢筋加工机械费(37367.78元),在人工费内扣除,直接进入机械费。
从表中反映:收入2720.17万元,实际支出3095.76万元,亏损375.59万元。
主要超支原因:1、周转材料摊销费:定额周转材料摊销费158.57万元,而实际发生427.31万元,亏损268.74万元。
其原因工期拖延造成周转材料费租费增加。
2、水泥:收入357.26万元,实际支出455.04万元,亏损97.78万元;砂:收入47.67万元,实际支出62.12万元,亏损14.45万元;碎石:收入113.21万元,实际支出126.38万元,亏损13.17万元;水泥、砂、石子亏损主要原因:1)、原材料供应时有一定的量差亏损;2)、项目管理造成材料浪费亏损;3、砌体:收入170.45万元,实际支出123.16万元,盈利49.29万元;盈利原因:主要是预算材料单价比实际采购单价高,故盈利47.23 万元。
4、钢筋:收入1472.50万元,实际支出1479.16万元,亏损6.66万元;亏损原因:主要亏损原因是2003年底至2004年上半年钢材涨价造成,由于钢材补差减少亏损,但仍承担了市场风险的3% 。
5、装饰墙砖及地转:收入95.40万元,实际支出88.21万元,盈利7.19万元;6、商品砼:收入165.57万元,实际支出163.07万元,盈利2.50万元;(三)、机械费从表中反映:预算收入164.70万元,实际支出133.91万元,节约30.79万元。

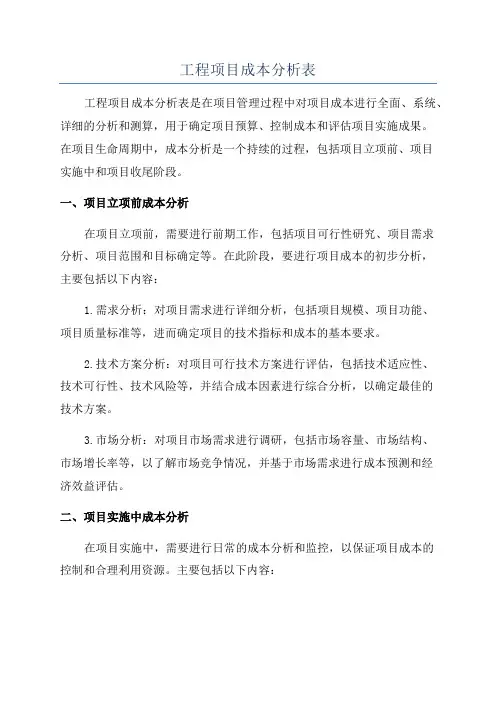

工程项目成本分析表工程项目成本分析表是在项目管理过程中对项目成本进行全面、系统、详细的分析和测算,用于确定项目预算、控制成本和评估项目实施成果。
在项目生命周期中,成本分析是一个持续的过程,包括项目立项前、项目实施中和项目收尾阶段。
一、项目立项前成本分析在项目立项前,需要进行前期工作,包括项目可行性研究、项目需求分析、项目范围和目标确定等。
在此阶段,要进行项目成本的初步分析,主要包括以下内容:1.需求分析:对项目需求进行详细分析,包括项目规模、项目功能、项目质量标准等,进而确定项目的技术指标和成本的基本要求。
2.技术方案分析:对项目可行技术方案进行评估,包括技术适应性、技术可行性、技术风险等,并结合成本因素进行综合分析,以确定最佳的技术方案。
3.市场分析:对项目市场需求进行调研,包括市场容量、市场结构、市场增长率等,以了解市场竞争情况,并基于市场需求进行成本预测和经济效益评估。
二、项目实施中成本分析在项目实施中,需要进行日常的成本分析和监控,以保证项目成本的控制和合理利用资源。
主要包括以下内容:1.成本预算:基于项目需求和可行性分析,确定项目的预算规模和范围,并按照具体工作任务和时间进度进行逐步细化,以实现成本的合理预测和分配。
2.成本控制:通过制定成本管理计划、制定成本核对和核算流程、建立成本监控和追踪机制等方式,实现对项目成本的实时控制和管理,确保项目成本不超预算。
3.资源利用效率分析:对项目资源的利用进行评估和优化,包括人力资源、物质资源、技术资源等,以提高资源利用效率,减少项目成本。
4.成本变更管理:对项目中出现的成本变更进行管理和控制,包括变更申请的审批和评估、变更后成本的重新估算和调整等,以防止不可预见的成本风险。
三、项目收尾阶段成本分析在项目收尾阶段,需要进行项目成本的总结和评估,以为今后类似项目的成本控制提供经验和参考。
主要包括以下内容:1.成本总结与分析:对项目的成本进行全面总结,包括预算成本和实际成本,分析成本偏差、成本风险和成本效益等,以了解项目实施的成本情况。

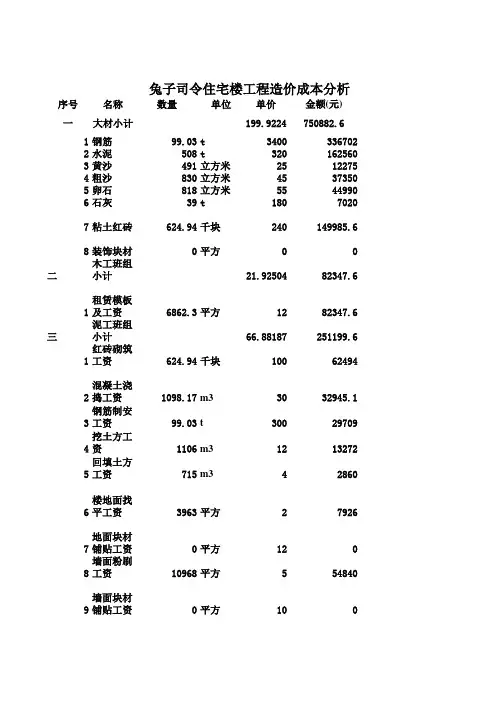

序号名称数量单位单价金额(元)一大材小计199.9224750882.6 1钢筋99.03t3400336702 2水泥508t320162560 3黄沙491立方米2512275 4粗沙830立方米4537350 5卵石818立方米5544990 6石灰39t18070207粘土红砖624.94千块240149985.68装饰块材0平方00二木工班组小计21.9250482347.6 1租赁模板及工资6862.3平方1282347.6三泥工班组小计66.88187251199.6 1红砖砌筑工资624.94千块10062494 2混凝土浇捣工资1098.17m33032945.1 3钢筋制安工资99.03t30029709 4挖土方工资1106m31213272 5回填土方工资715m342860 6楼地面找平工资3963平方27926 7地面块材铺贴工资0平方120 8墙面粉刷工资10968平方554840 9墙面块材铺贴工资0平方100兔子司令住宅楼工程造价成本分析10外墙漆整体外包款2001平方153001511仿瓷整体外包款671平方 3.52348.512天棚粉刷工资3716平方51858013天棚吊顶整体外包款0平方40014屋面红色波形瓦安装工资517平方8413615其他泥工工资0元10四脚手架班组小计 6.38360823976 1脚手架工资1998平方1223976 2满堂脚手架0平方80五门窗工程小计14.9070755989 1胶合板门0平方900 2防盗门12樘5006000 3钢板门52.5平方1005250 4木窗0平方30 5防盗窗36平方903240 6塑钢窗276.66平方15041499六屋面防水小计 2.2024198272 1屋面红色波形瓦517平方168272七组织管理措施费用22.9099986046.96 1施工耗水电3755.87平方830046.96 2施工用机械租赁费10月60060003管理人员工资20月/人2000400004项目办公费用10月100010000八土建工程成本造价元335.132********.76九水电工程成本造价0平方300.00十企业管理费1258713.76元0.0225174.28十一建设手续费用1258713.76元0.0337761.41十二工程总造价元1321649.45十一税金工程款1321649.45元0.068790797.32十二利润1321649.45元0.1132164.94十三工程总造价(利润税金)1544611.71十四工程单方造价1544611.71元3755.87411.25十五工程建筑面积3755.87平方编制人:兔子司令 2007年5月1日析备注按实际工程量和单价按实际工程量和单价按实际工程量和单价按实际工程量和单价按实际工程量和单价按实际工程量和单价按实际工程量和单价按实际工程量和单价按实际工程量和单价按实际工程量和单价按实际工程量和单价按实际挖方和单价按实际挖方和单价按实际工程量和单价按实际工程量和单价按实际工程量和单价按实际工程量和单价按实际工程量和单价按实际工程量和单价按实际工程量和单价按实际工程量和单价按实际工程量和单价按预计发生款项按实际工程量和单价按实际工程量和单价按实际工程量和单价按实际工程量和单价按实际工程量和单价按实际工程量和单价按实际工程量和单价按实际工程量和单价按实际工程量和单价按面积和经验数值计算按租赁期和预计价计算按预计发生款项按预计发生款项按经验单价形成总价按预计发生款项按预计发生款项5月1日。
项目成本预算表格模板1. 项目基本信息
- 项目名称:
- 项目起止日期:
- 项目负责人:
- 项目成本预算编制日期:
- 项目目标描述:
2. 成本分类
在此表格中列举项目的各项成本分类,例如:
3. 预算编制
根据项目的具体需求,将各个成本分类中所需的费用填入表格中。
确保准确地列出各项费用,并预估出项目所需的总成本。
4. 成本控制
根据项目进度和实际情况,定期对项目成本进行监控和控制。
在表格中记录项目实际支出,并与预算进行对比,及时采取措施以控制成本。
5. 风险管理
在表格中列举出可能的项目风险,并对应列出相应的风险控制措施和可能带来的额外成本。
6. 总结
本文档提供了一份项目成本预算表格模板,可根据实际项目需要进行修改和调整。
通过合理编制和控制成本,可以有效管理项目的开支并确保项目能够顺利达到目标。
