室内垫层技术交底记录
- 格式:doc
- 大小:80.50 KB
- 文档页数:2
编号:XXX编号:XXX编号:XXX(5)振捣。
用铁锹摊铺混凝土,厚度略高于垫层面,随即用平板振捣器振捣。
厚度超过200mm时,用插入式振捣器振捣,其移动距离不大于作用半径的1.5倍,不得漏振,保证混凝土密实,并按规定留置混凝土试块以检验其强度。
图1平头缝、企口缝、假缝示意图(单位:mm)(a)平头缝;(b)企口缝;(c)假缝(6)找平。
混凝土振捣密实后,按照标高控制线(点)检查平整度,用木刮杠刮平,表面用木抹子搓平。
有坡度要求的,按设计要求的坡度找坡。
(7)养护。
已浇筑完的混凝土垫层,应在浇筑12h后洒水养护,一般养护不少于7d。
3.季节性施工要点(1)雨期施工时,雨天要及时测试砂、石的含水量,及时调整施工配合比,保证水灰比的准确性。
若室外施工,铺筑混凝土应避开雨天,并备有可靠的防雨措施。
(2)冬期施工时,环境温度不得低于5℃。
如在负温度下施工时,应根据气温掺加防冻剂,掺量严格按照配合比执行。
混凝土铺筑完后应及时覆盖塑料薄膜和保温材料,防止混凝土受冻,并应符合国家现行标准《建筑工程冬期施工规程》(JGJ/T104—2011)的有关规定。
三、质量验收要求1.主控项目(1)水泥混凝土垫层采用的粗骨料,其最大粒径不应大于垫层厚度的2/3;含泥率不应大于2%;砂为中粗砂,其含泥率不应大于3%。
检验方法:观察检查和检查材质合格证明文件及检测报告。
(2)混凝土的强度等级应符合设计要求,且不应小于C10。
检验方法:观察检查和检查配合比通知单及检测报告。
2.一般项目水泥混凝土垫层表面的允许偏差见表1。
编号:XXX编号:XXX。

工程名称日期交底部位褥垫层、垫层页数共8页交底内容:一、材料要求0.5~1cm粒径碎石、C15商品砼。
二、主要机具水准仪、水准尺、钢卷尺、平头铁锹、抹子、手推车、蛙式打夯机、挖掘机、铲车、挖掘机、自卸式土方车、混凝土罐车、汽车泵、平板振动器等。
三、作业条件:1、褥垫层、垫层方案及施工图纸已经确定。
2、清除基底垃圾等杂物,清除积水淤泥,组织有关单位进行验槽,包括轴线尺寸、水平标高以及有无积水等情况,办好基槽隐蔽等手续。
3、对碎石进行材料现场验收,符合要求,运输路线畅通。
4、确定复合地基承载力特征值、单桩竖向承载力特征值、检测桩身完整性,复合地基承载力特征值通过现场复合地基载荷试验确定,单桩竖向承载力特征值通过静载荷试验确定,桩身完整性通过低应变法确定,以上试验均需在桩身强度达到设计要求并满足规范规定的养护期后由有相应资质的单位完成,待检测合格经设计方核认后方可进行施工。
5、所有施工材料、机械、人员已经进场,且具备施工条件。
四、操作工艺工艺流程:测量放线→褥垫层施工→测量放线→模板支设→混凝土垫层→混凝土养护。
工程名称日期交底部位褥垫层、垫层页数共8页五、施工工艺5.1测量放线根据施工技术交底、施工图纸对褥垫层位置进行定位放线,按设计要求褥垫层铺设范围应超出素垫层边缘不小于200mm。
放线完毕后经项目部相关管理人员对位置及角度进行验收,验收合格后方可进行下道工序。
工程名称日期交底部位褥垫层、垫层页数共8页5.2褥垫层施工待CFG桩基检测合格经设计方核认后,分层进行回填230mm 厚粒径5~10 mm 的碎石褥垫层,每层铺设厚度150-200mm 。
碎石垫层每边比素垫层边缘宽200mm ,褥垫层夯填度不得大于0.9 。
工程名称日期交底部位褥垫层、垫层页数共8页(1)将地基表面的浮土和杂质清除干净,平整地基,妥善保护基坑边坡,防止坍土混入砂石垫层中。
(2)对回填料进行检查,对粒径过大的碎石应及时挑选出来,按照设计要求采用粒径合适良好的碎石。

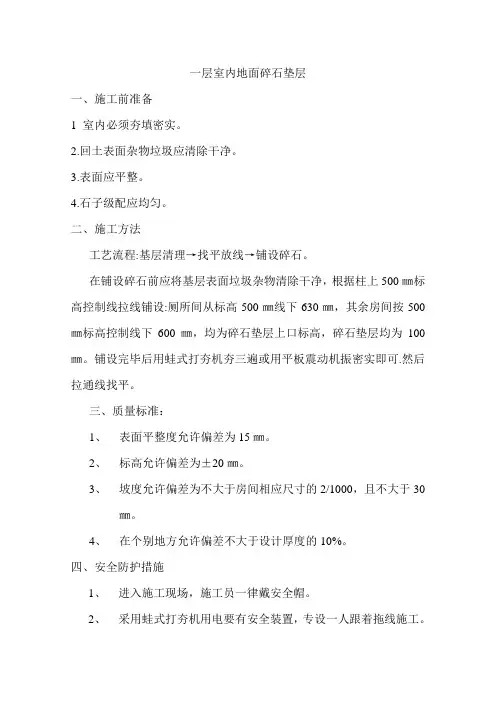

一层室内地面碎石垫层一、施工前准备1 室内必须夯填密实。
2.回土表面杂物垃圾应清除干净。
3.表面应平整。
4.石子级配应均匀。
二、施工方法工艺流程:基层清理→找平放线→铺设碎石。
在铺设碎石前应将基层表面垃圾杂物清除干净,根据柱上500㎜标高控制线拉线铺设:厕所间从标高500㎜线下630㎜,其余房间按500㎜标高控制线下600㎜,均为碎石垫层上口标高,碎石垫层均为100㎜。
铺设完毕后用蛙式打夯机夯三遍或用平板震动机振密实即可.然后拉通线找平。
三、质量标准:1、表面平整度允许偏差为15㎜。
2、标高允许偏差为±20㎜。
3、坡度允许偏差为不大于房间相应尺寸的2/1000,且不大于30㎜。
4、在个别地方允许偏差不大于设计厚度的10%。
四、安全防护措施1、进入施工现场,施工员一律戴安全帽。
2、采用蛙式打夯机用电要有安全装置,专设一人跟着拖线施工。
建立和执行专人、专机责任制,并定时检查和维修保养。
四、安全环保措施:1、建立健全安全生产责任制和安全保证体系,对全体施工人员进行安全教育,组织学习安全技术规范及施工设备的安全操作规程。
2、所有人员进入工地后都必须配戴好安全帽,系好帽带。
3、吊土方的筐必须加固四周用木板封严,以防吊起从缝隙中掉下土块或其它杂物伤人。
4、施工机械,电器设备等在确定完好后方准使用,并由专人负责使用。
5、施工现场内一切电源,电路的安装和拆除,应由持证电工负责,电器必须严格接地接零和设置漏电保护器,现场电线,电缆必须按规定架空,严禁拖地和乱拉,乱搭。
6、在现场出入口处设置汽车冲洗台及污水沉淀池,对开出车辆进行冲洗,做到车不带泥沙出场。
安排工人每天进行卫生清理,做到整洁有序,无污水,污物出口畅通,不积水,不发臭,不污染周围环境。
编制:审批:江苏**建设集团2014年6 月12日。

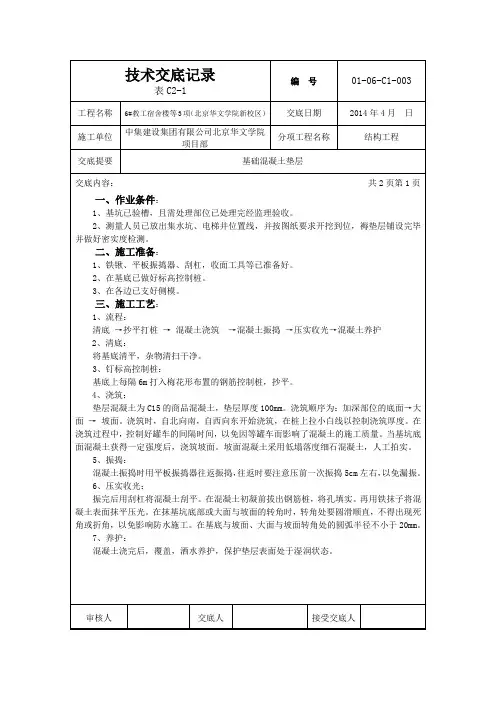

基础垫层施工技术交底交底内容:本技术交底用于6#楼、7#楼、地下车库垫层混凝土施工。
一、质量标准:1、本工程垫层混凝土设计标号为C20,厚度100mm,每边宽出基础边300mm(以便基础砖胎膜施工)。
2、垫层混凝土要求表面压光,平整度偏差不大于6mm。
3、由于地下室设有防水层,所有阴阳角部位均作成R=50mm的圆弧。
4、垫层厚度最薄处不得小于100mm。
二、材料要求:1、垫层混凝土采用商品混凝土。
坍落度要求为:混凝土坍落度控制在160±20mm。
2、商砼站应提供混凝土配合比及混凝土合格证。
3、施工期间,要根据天气及材料等实际情况,及时调整施工配比,并且避免在雨天施工。
三、施工准备:1、指派专人提前收听天气预报,尽量避免雨天施工,对雨天及其他恶劣天气有所准备,提前准备防雨、养护材料,做好混凝土的防雨、养护工作。
2、各种施工机具落实到位,对各种机具进行检修检验,避免施工中出现机器故障,造成不必要的停工。
3、提前一天向商砼站提报砼的供应时间、数量、强度等级、供应速度。
4、保证水、电、照明不中断,保证夜间照明系统的正常。
5、作好班前技术交底,使操作工人明白技术要求。
在浇筑混凝土前与施工队确定工人分工,人员配置合理,每次值班人员含电工一名,岗位人员落实到位,责任到人,针对混凝土浇筑采取必要的安全措施,避免发生意外,影响施工。
6、配合质量检查员及监理工程师等检查人员对基坑进行验槽检查,验收合格后方可施工。
7、浇筑混凝土前项目部确定主要管理人,负责现场施工、混凝土供应等工作;项目部主要领导要在现场值班。
8、机具设备:采用汽车泵进行混凝土浇筑,同时配合手推车、铁锹、铁抹子、木方、木抹子、平板振捣器等。
四、施工工艺:1、基底处理:基坑开挖至设计标高,表面平整、将浮土清除干净,如有超挖部位用级配砂石填平。
经由建设、监理单位验收合格后,方准施工垫层砼。
2、放线:对垫层位置进行测量放线,明确砼浇筑位置。
3、模板支设:由木工根据定位放线安装模板,模板接头处外侧附500mm长50mm*100mm的方木,模板两侧每隔500mm用300mm长的钢筋交替固定,模板内侧应平直,接缝严密,模板上口齐平,拉通线检查。
垫层混凝土施工技术交底一、工程概述本工程位于_____,总建筑面积为_____平方米。
本次施工的垫层混凝土主要用于基础底面的找平与保护,为后续的基础施工提供良好的基础条件。
二、施工准备1、材料准备(1)水泥:选用_____品牌的普通硅酸盐水泥,强度等级为_____,应有出厂合格证及复试报告。
(2)砂:采用中砂,含泥量不大于_____%。
(3)石子:选用粒径为_____mm 的碎石,含泥量不大于_____%。
(4)水:使用洁净的自来水。
2、主要机具(1)混凝土搅拌机:_____型号,数量_____台。
(2)运输车辆:_____辆。
(3)平板振动器:_____台。
(4)铁锹、刮杠、抹子等工具若干。
3、作业条件(1)基槽已验收合格,并办理完隐检手续。
(2)水平控制桩已测设完毕,并做好保护。
(3)模板已支设完毕,并经过检查验收。
三、施工工艺流程1、测量放线根据设计图纸,在基槽内放出垫层的边线和标高控制点,并用红油漆做好标记。
2、模板支设在基槽周边支设模板,模板采用_____材料,模板的高度应与垫层的厚度相同,模板应支设牢固,防止在浇筑混凝土时发生变形和位移。
3、混凝土搅拌(1)严格按照配合比进行配料,计量要准确。
(2)搅拌时间应不少于_____分钟,确保混凝土搅拌均匀。
4、混凝土运输混凝土运输采用_____运输方式,运输过程中应防止混凝土离析和漏浆。
5、混凝土浇筑(1)将混凝土倒入基槽内,从一端开始,连续浇筑,不留施工缝。
(2)用平板振动器振捣密实,振捣时间以混凝土表面不再冒气泡、泛出水泥浆为准。
6、表面抹平振捣完成后,用刮杠刮平,再用抹子抹平,保证表面平整度符合要求。
7、养护混凝土浇筑完成后,应在_____小时内进行覆盖和浇水养护,养护时间不少于_____天。
四、质量标准1、主控项目(1)混凝土所用的原材料及配合比应符合设计要求。
(2)混凝土的强度等级应符合设计要求,试件应在浇筑地点随机抽取。
2、一般项目(1)混凝土表面应平整、密实,不得有蜂窝、麻面、裂缝等缺陷。
基础垫层技术交底记录
日期:XXXX年XX月XX日
地点:XXX工地
参与人员:
1.项目经理:XXX
2.垫层施工人员:XXX、XXX、XXX
3.安全主管:XXX
会议目的:
1.交底并明确基础垫层施工工艺流程;
2.强调施工人员注意安全,确保施工过程顺利进行;
3.各方提出问题与意见,达成一致意见。
会议内容:
1.项目经理介绍基础垫层施工的目的和重要性,强调垫层施工对建筑结构的影响;
2.项目经理向施工人员详细介绍基础垫层施工的工艺流程,包括以下几个步骤:
a.地面处理:清理、浇筑砼基础;
b.铺设垫层材料:根据设计要求选择合适的垫层材料,并进行垫层的压实和整平处理;
c.检查和修复:检查垫层是否存在缺陷和不平整问题,及时修复;
d.验收和报验:完成垫层施工后,进行验收和报验程序;
3.垫层施工人员分别就各自的工作职责作了详细说明,同时要求施工人员必须熟悉操作规程,并具备相应技能和证书;
4.安全主管就基础垫层施工的安全注意事项进行了详细讲解,并要求施工人员切实做好个人防护以及施工现场的安全管理;
5.参与人员针对基础垫层施工提出问题和意见,进行了深入讨论,并对相关问题进行了解答和解决方案的提供,确保施工质量和进度;
6.所有与会人员针对本次交底的内容进行了签字确认,并表示自己已经充分了解并接受了交底内容。
本次交底会议确保了施工人员对基础垫层施工工艺流程和安全注意事项的了解,进一步提升了工人的专业能力和施工质量,并确保施工过程中的安全。
会议记录人:
XXX
会议记录日期:。
