电气、热控主要施工方案
- 格式:doc
- 大小:83.00 KB
- 文档页数:16
一、编制依据1. 国家相关法律法规、标准规范;2. 项目可行性研究报告、设计文件;3. 施工合同、施工图纸;4. 施工现场实际情况。
二、工程概况本工程为某1000MW超超临界火电机组热控工程,主要包括热控系统设备安装、调试、试运行等施工内容。
工程范围包括:热控设备、电缆、管道、仪表等安装施工。
三、施工准备和施工条件1. 施工现场应具备安全文明施工条件,包括施工道路、施工场地、施工设施等;2. 施工单位应具备相应的资质和施工能力;3. 施工人员应具备相应的技能和经验;4. 施工材料、设备应满足设计要求,质量合格。
四、施工进度安排1. 施工前期准备(1个月):完成施工图纸会审、施工方案编制、人员组织、设备采购等;2. 施工安装阶段(4个月):完成热控设备、电缆、管道、仪表等安装;3. 调试阶段(2个月):完成系统调试、试运行;4. 验收阶段(1个月):完成工程质量验收、资料整理归档。
五、施工主要机具及材料1. 主要机具:电动扳手、卷扬机、焊机、切割机、电钻、压力表、温度计等;2. 主要材料:电缆、管道、仪表、热控设备、绝缘材料、密封材料等。
六、主要施工方法和步骤1. 施工准备:熟悉施工图纸,了解设备性能和施工要求;2. 设备安装:按照设计要求,进行设备安装,确保设备安装牢固、位置准确;3. 电缆敷设:按照设计要求,进行电缆敷设,确保电缆敷设整齐、无交叉;4. 管道安装:按照设计要求,进行管道安装,确保管道安装牢固、无泄漏;5. 仪表安装:按照设计要求,进行仪表安装,确保仪表安装牢固、准确;6. 系统调试:完成设备安装后,进行系统调试,确保系统运行稳定、可靠;7. 试运行:完成系统调试后,进行试运行,确保系统运行正常。
七、施工质量标准和工艺要求1. 设备安装:设备安装牢固、位置准确、无变形;2. 电缆敷设:电缆敷设整齐、无交叉、无损伤;3. 管道安装:管道安装牢固、无泄漏、无变形;4. 仪表安装:仪表安装牢固、准确、无误差;5. 系统调试:系统运行稳定、可靠、无故障。
热控施工方案
本文将介绍一个高效的热控施工方案,以确保在建筑工程中实现恰到好处的温度控制。
通过合理的设计和施工步骤,我们可以提供舒适的室内环境,同时降低能源消耗并提高建筑效能。
1. 设计准备
在开始热控施工之前,需要根据建筑特点和使用需求进行细致的设计准备。
这包括确定建筑的结构特点、朝向、材料等因素,以便在后续的施工中选择合适的热控设备和材料。
2. 选择合适的热控设备
根据设计准备阶段的要求,选择适合建筑的热控设备,如空调系统、供暖系统等。
应根据建筑的面积、高度、朝向等因素进行合理的选择,以确保设备的效能和节能性能。
3. 执行施工
在选择好热控设备后,进行施工工作。
这包括安装设备、连接管线、调试系统等,确保每个环节都符合设计要求,并严格按照标准操作流程进行。
4. 定期检查和维护
热控设备的正常运行需要定期的检查和维护。
建议设立定期的维护计划,对设备进行清洁、润滑、检测等工作,以延长设备寿命,保证系统正常运行。
结语
通过上述的热控施工方案,我们可以为建筑提供舒适的室内环境,同时降低能源消耗,提高建筑效能。
关注细节,选择适合的设备,并定期维护,是实现热控施工成功的关键步骤。
希望这份方案对您有所帮助,谢谢阅读!。
电气等工程施工方案一、工程概况本工程为某某大型工业园区的电气等工程,规模较大,主要包括供电系统、配电系统、照明系统、动力系统等多个方面的施工内容。
工程施工内容包括线路铺设、设备安装、系统调试等。
本工程涉及到的主要施工单位为电力公司、电气施工公司、设备供应商等。
二、施工环境1.气候条件:本工程所在地气候条件为温带季风气候,夏季炎热潮湿、冬季寒冷干燥,需注意施工期间的保暖降温等措施。
2.地形地貌:本工程所在地地形较为平坦,便于设备运输和施工作业。
3.环境保护:施工过程中需注意环保要求,减少噪音、粉尘等对周边环境的影响。
三、施工组织1.施工单位:本工程的主要施工单位为电力公司、电气施工公司和相关设备供应商。
需建立施工组织,明确各单位的责任分工,协调施工进度,并制定施工计划。
2.项目经理:由电气施工公司派遣专业的项目经理,全面负责本工程的施工管理,包括协调各施工单位、监督施工进度、确保工程质量等。
3.施工人员:各施工单位需派遣具备相关资质和经验的施工人员,进行具体的施工作业。
需要注意的是,施工人员的安全教育和培训,提高他们的安全意识和技术能力。
四、施工技术1.供电系统施工:供电系统是整个工程中最为重要的部分,需要确保供电系统的可靠性和安全性。
供电系统的施工包括变电站建设、高压线路铺设以及低压线路布线等。
在施工过程中,需严格遵守相关的安全规范和操作规程,确保施工安全。
2.配电系统施工:配电系统是将变电站输电的电能分配到各个用电设备的系统,包括配电箱的安装、电缆的铺设、开关柜的调试等工作。
在施工过程中,需要注意配电线路的绝缘和接地,确保系统的安全可靠。
3.照明系统施工:照明系统的施工主要包括灯具的安装、电线的敷设、照明开关的安装等。
在施工过程中,需要注意灯具的选用和安装位置,确保照明系统的亮度和均匀性。
4.动力系统施工:动力系统主要指大型设备的动力供应系统,包括电机的安装、控制柜的布线、电动机的调试等。
在施工过程中,需严格根据设备的要求进行安装和调试,确保设备的正常运行。
热控专业施工方案1热控专业施工的总体安排热控专业施工的特点是设备品种繁多、安装分布面广、受土建工程和工艺安装的制约因素较大,为解决有效工期短的问题,确保工程的高质量,必须认真抓好工程的前期策划与技术准备工作。
只有把大量的施工策划与技术准备工作做深、做透、做扎实,才能赢得更多的时间,提高劳动生产率,满足施工安全、质量、进度的要求。
(1)认真做好施工前的准备工作和组织工作,总结以往的工作经验,根据工程进度,做出超前施工的计划和方案。
(2)充分做好施工准备,认真做好图纸、资料的校核、会审工作:除认真审阅热控专业的图纸、资料外,还应认真阅核土建、机务、电气等专业相关设计院、制造厂的图纸、资料。
(3)充分做好开工前的技术准备、人员培训I、工器具、仪器仪表等施工准备工作。
(4)合理组织施工人员,对一些超前施工的项目,进行超前施工,例如:盘、台底座和执行器底座制作,电缆管路加工,一次门等支架制作,变送器支架和变送器箱的变送器配管,热工加工件的制作等,都应在加工现场一次性完成,施工过程中做好和土建、机务及电气专业的交叉配合工作。
2DCS系统装置安装机组控制系统由分散控制系统(DCS)和子系统构成。
其中分散控制系统(DCS)是整个系统的核心,其功能包括机组数据采集(DAS),模拟量控制(MCS)、顺序控制(SCS)、锅炉炉膛安全监控(FSSS)、旁路控制系统(BPC)、电气控制系统等。
2.1DCS系统安装具备的条件(1)在施工前要进行详细的技术交底,使作业人员掌握并了解设备运输的过程、设备安装的技术要领和安全质量要求及对各种器具的使用方法等,交底有记录,交底人和被交底人实行双签字制度。
(2)DCS柜安装在电子设备室,运输前先勘察好沿途道路并平整好。
计算机室达到安装条件:干净无杂物,照明良好。
(3)安装DCS系统柜、工程师站、CRT及打印机前,电子设备间、集控室内的全部建筑工作(包括内装修、照明、空调等)已竣工,具备可用条件。
电气施工方案在任何建筑工程中,电气施工都是至关重要的一环。
一个精心设计的电气施工方案不仅能保障建筑物的安全运行,同时也能提高工作效率。
本文将从施工方案的准备、实施、验收等方面进行详细讨论。
一、准备阶段1.1 方案设计在电气施工之前,首先需要进行电气方案设计。
电气方案设计是整个电气工程的基础,包括电气布置、线路走向、配电盘设置等内容。
设计应考虑到建筑物的用途、负荷需求、安全性等因素,确保施工方案与实际需求相符。
1.2 材料准备在确定了电气方案后,需要准备相应的施工材料。
包括电线、开关、插座、配电盘等设备。
在选购材料时,要注意质量可靠、符合国家标准,保证施工质量。
二、实施阶段2.1 施工组织在电气施工之前,需要进行施工组织设计。
确定施工队伍的配备、施工计划的制定等内容,保证施工过程的有序进行。
2.2 施工技术在实际施工中,施工人员需要按照电气方案设计的要求进行施工。
包括布线、安装配电盘、接线等操作。
施工过程中要严格按照标准操作,确保安全可靠。
2.3 安全措施电气施工是一个高危行业,安全问题尤为重要。
在施工过程中,要加强安全教育,做好施工人员的安全防护工作,避免发生安全事故。
三、验收阶段3.1 竣工验收电气施工完成后,需要进行竣工验收。
包括检查电气设备的安装质量、线路连接情况、配电盘的正常运行等内容。
确保电气设施符合国家标准,达到安全可靠要求。
3.2 验收文件完成竣工验收后,需要形成相应的验收文件。
记录电气施工过程中所采取的措施、存在的问题及解决方案等内容,为日后的维护管理提供参考。
综上所述,电气施工方案的制定对于建筑工程的安全运行至关重要。
只有通过认真的准备、科学的实施、严格的验收,才能确保电气设施的安全性和可靠性,为建筑物的正常运行提供保障。
一、工程概况本工程为某热力公司热控系统安装工程,主要内容包括热控设备的安装、调试、验收等工作。
工程地点位于我国某市,施工周期为3个月。
二、施工准备1. 组织准备成立热控安装工程专项施工领导小组,负责组织、协调、监督施工过程,确保工程质量、安全、进度。
2. 技术准备(1)收集热控设备相关技术资料,了解设备性能、安装要求。
(2)组织施工人员进行技术培训,确保施工人员掌握热控设备的安装、调试、验收等技术。
(3)编制热控安装专项施工方案,明确施工流程、质量控制、安全管理等内容。
3. 材料准备(1)热控设备:根据设计要求,准备相应型号的热控设备。
(2)安装工具:扳手、螺丝刀、水平尺、卷尺等。
(3)检测仪器:万用表、示波器、频率计等。
4. 施工场地准备(1)施工场地平整,确保设备安装位置符合设计要求。
(2)搭建临时工作平台,方便施工人员进行操作。
(3)设置安全警示标志,确保施工安全。
三、施工流程1. 施工准备(1)核对设备型号、数量,确保与设计要求相符。
(2)检查设备外观,确保无损坏。
(3)检查施工图纸,了解设备安装位置、要求。
2. 设备安装(1)根据施工图纸,确定设备安装位置。
(2)将设备放置在安装位置,调整水平。
(3)使用扳手、螺丝刀等工具,将设备固定在支架上。
(4)检查设备连接,确保连接牢固。
3. 系统调试(1)按照设备说明书,进行系统调试。
(2)调整设备参数,确保系统运行稳定。
(3)进行系统测试,确保系统功能正常。
4. 验收(1)检查设备安装质量,确保符合设计要求。
(2)检查系统运行状态,确保系统功能正常。
(3)提交验收报告,办理验收手续。
四、质量控制1. 设备质量:严格按照设计要求,选用合格的热控设备。
2. 安装质量:确保设备安装牢固、位置准确。
3. 系统调试:按照设备说明书,进行系统调试,确保系统运行稳定。
4. 验收质量:确保设备安装质量、系统功能符合设计要求。
五、安全管理1. 施工人员安全:加强施工人员安全教育,提高安全意识。

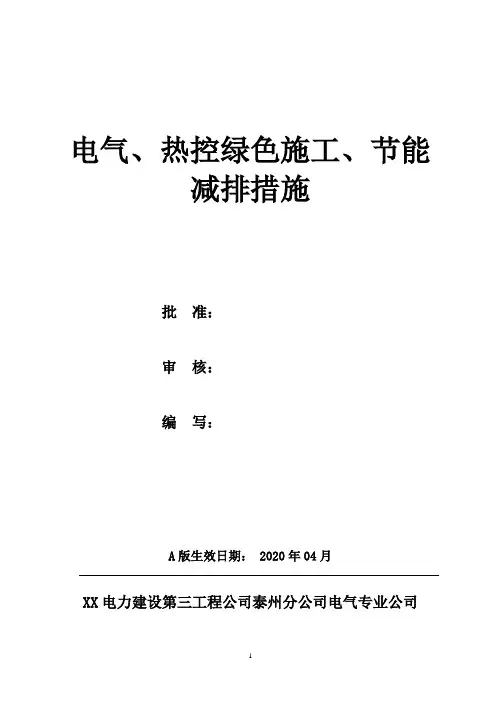

电气、热控绿色施工、节能减排措施批准:审核:编写:A版生效日期: 2020年04月XX电力建设第三工程公司泰州分公司电气专业公司1、目的为了落实“节能减排、保护环境”的基本国策,充分利用能源,合理消耗物资,降低成本,减少污染物的排放量,提高环境绩效。
在工程施工的过程中,进一步重视节能减排、绿色施工的有关工作,认真落实建设部颁发的《绿色施工导则》,把“四节一环保”工作落到实处,明确电气、热控专业范围内各职能部门和各级人员在各自职责范围内对绿色施工工作应做的事情和应负的责任。
2、适用范围适用于XX电厂二期项目2×1000MW二次再热机组工程范围内电气、热控专业绿色施工管理工作。
3、编制依据及相关标准3.1 公司《管理手册》及管理程序3.2 建质[2007]223号《绿色施工导则》3.3 《中华人民共和国环境保护法》3.4 《中华人民共和国节约能源法》3.5 《中华人民共和国循环经济促进法》3.6 国务院[2006]《国家突发环境事件应急预案》3.7 GB12523《建筑施工厂界噪声标准》3.8 WPB3《锅炉大气污染物排放标准》3.9 GB8978《污水综合排放标准》3.10 GHZB1《地表面环境质量标准》3.11 《节能减排策划与控制》3.12 《节能降耗控制》3.13 其他相关的国家法律法规和上级部门的有关规定4、管理机构及职责4.1 组长:副组长:组员:4.2职责:小组职责:对XX电厂二期项目2×1000MW二次再热机组工程电气、热控安装工程的环境因素进行识别和评价,确定重要环境因素,报分公司批准后加以控制;组长职责:负责组织领导小组各成员对XX电厂二期项目2×1000MW二次再热机组工程电气、热控安装工程的环境因素进行识别和评价,报分公司批准后组织实施;副组长职责:具体负责组织对XX电厂二期项目2×1000MW二次再热机组工程电气、热控安装工程的环境因素进行识别和评价,制定相应的控制措施;组员职责:参与环境因素的识别和控制措施的制定,负责对所制定的环境因素控制措施进行落实和实施,对执行过程中的信息进行收集和反馈。
电气工程施工方案(1)
一、前言
电气工程施工方案是指针对特定电气工程项目所制定的实施计划,旨在保障施
工过程的顺利进行,确保工程质量和安全。
本文将针对电气工程施工方案的制定与实施进行详细介绍。
二、方案制定
2.1 施工范围确定
根据项目需求和设计方案,确定电气工程的施工范围,包括建筑物内外的电气
设施、线路及配电箱等。
2.2 人员组织
组织施工过程中所需的电气工程人员,包括电气工程师、技术员、施工人员等,确保施工人员具备相关资质和经验。
2.3 材料准备
根据设计方案和施工需要,提前准备好所需电气设备、材料和工具,并做好验
收工作。
三、施工实施
3.1 现场布置
根据施工图纸,合理布置施工现场,确保施工过程中的安全和顺利进行。
3.2 施工操作
按照电气工程施工图纸和方案要求,进行电气设备的安装、接线、调试等操作。
3.3 质量控制
严格执行施工方案,加强对施工质量的管控,确保施工质量符合相关标准和规范。
四、安全防护
4.1 安全管理
建立健全的安全管理制度,加强对施工现场的安全监督和安全教育,确保施工过程中的安全生产。
4.2 防火防爆
在电气工程施工过程中,严格执行防火防爆措施,避免因电气设备引发火灾和爆炸等安全事故。
五、总结与展望
通过本文对电气工程施工方案的介绍,我们了解了电气工程施工过程中的重要性和关键步骤。
未来,在电气工程施工中,我们将进一步完善施工方案,提高施工效率和质量,实现更加安全可靠的电气工程建设。
电气工程主要施工方案在现代建筑工程中,电气工程是一个至关重要的部分,它涉及到建筑内部的电力供应、照明系统、通信系统等多个方面。
因此,在进行电气工程方面的施工时,需要认真制定施工方案,以确保施工的高效、安全和质量。
1. 施工前准备阶段在正式进行电气工程施工之前,需要进行充分的准备工作。
首先是对施工现场进行勘察和测量,确定电气设备和线路的布置方式。
同时,需要制定详细的施工计划和时间进度,合理安排施工人员和材料,确保施工过程能够有序进行。
2. 施工材料选择在电气工程的施工过程中,需要选用符合国家相关标准的电气材料,如电缆、电线、开关插座等。
在选材时,需要注意材料的质量和安全性,以确保施工后电气设备的正常运行。
3. 设备安装与调试电气设备的安装是电气工程中的重要环节,需要确保设备的安装位置准确、固定牢靠。
在安装完成后,还需进行设备的调试和检测,确保各项设备能够正常工作。
此外,还需要进行设备的接地处理,确保电路的安全性和稳定性。
4. 系统调试与联调在电气工程的施工中,不同设备之间需要进行系统调试和联调,确保各系统之间的配合和协调性。
在调试过程中,需要注意设备的参数设置、通信连接等方面,确保整个电气系统的正常运行。
5. 安全交底与质量验收在电气工程施工完成后,需要进行安全交底和质量验收工作。
安全交底是对施工安全措施和相关规定的说明和培训,确保施工人员对安全问题有清晰的认识。
质量验收则是对电气工程施工质量的检查和评定,确保施工达到相关标准和要求。
结语电气工程是建筑工程中不可或缺的一部分,施工方案的制定和执行直接关系到建筑物的安全和正常运行。
通过合理安排施工计划、精心选择施工材料和设备、严格执行安全规定和质量要求,可以确保电气工程施工的圆满成功。
在未来的建筑工程中,我们将继续努力,不断提升电气工程施工水平,为建设更加安全、高效的建筑物做出贡献。
专项施工方案封面热控专业通用施工方案编制:审核:批准:日期:1.编制依据1)《自动化仪表工程施工及验收规范》GB 50093-20022) 火力发电厂热工自动化系统施工运行维护规程 DLT 774-20043) 工业自动化仪表验收规范 GB50093-20024) 自动化仪表工程施工质量验收规范2007-10-235) 火电厂热工自动化系统施工运行维护规程 DLT774-20046) 自动化仪表工程施工及质量验收规范 GB 50093-20137)《电力建设施工及验收技术规范》(热工仪表及控制装置篇)DLT5210.4-20098) 《电气装置安装工程电缆线路施工及验收规范》GB50168-2006。
9)《小型火力发电厂设计规范》GB50049-2011。
10)《火力发电厂设计技术规程》DL5000-2001。
11) 热工一次测量元件施工规程12)热电阻温度传感器总规范 SJ 20722-199813) 电缆敷设国家标准GB 5021714)《施工现场临时用电安全技术规范》JGJ46-200515)《文明施工规范》DGJ08-2102-20122.施工目标2.1安全目标1.恶性未遂及以上异常情况为“零”;2.二类障碍及以上设备事件为“零”;3.消防安全事件为“零”;4.人身交通事故为“零”;5.2万及以上的车损和物损事件为“零”;6.I类及以上环保异常事件为“零”。
2.2 质量目标1.项目完成率100%。
2.监理、业主验收前内部验收合格率100%。
3.机组施工后整体启动一次成功、发电机并网一次成功。
4.机组整体启动前所有缺陷全部消除,分部试转中缺陷全部消除,零缺陷启动。
5.启动后不发生“七漏”。
2.3环境和文明施工目标1.杜绝环境污染事故;2.控制施工区域噪声;3.控制噪声、粉尘、废气、废水和废油等排放,各类废弃物达标排放;4.危险废弃物集中处理率100%;5.不占路施工,保持通道畅通;6.控制能源消耗;7.施工完毕后做到“工完料尽场地清”。
电气工程的施工方案
前期准备
施工图设计
设备及材料采购
根据施工图设计的要求,进行设备和材料的采购。
采购过程中需要考虑设备的质量、性能和价格,并选择可靠的供应商进行合作。
同时还需要确保所采购的设备和材料符合相关标准和规范,并进行验收和入库管理。
施工组织和进度控制
施工组织和进度控制是电气工程施工的重要环节。
施工组织包括制定施工计划、明确施工任务、组织施工人员和设备、制定施工流程等。
进度控制包括制定施工进度计划、监控施工进度、及时处理施工中的问题和延误等。
施工过程管理
施工过程管理主要包括施工质量管理、安全管理和成本管理。
施工质量管理包括施工工艺和工程质量的控制,确保施工过程符合标准和规范。
安全管理包括施工现场的安全措施和管理,保障施工人员和设备的安全。
成本管理包括施工费用的预算和控制,确保施工过程的经济合理性。
竣工验收
施工完成后,进行竣工验收,包括对电气系统的功能和性能进行测试和检查,确保系统正常运行。
同时对施工质量进行评估,整理施工档案,编制竣工报告,并进行相关手续和文件的办理。
总之,电气工程的施工方案需要进行前期准备、施工图设计、设备及材料采购、施工组织和进度控制、施工过程管理以及竣工验收等步骤的详细规划和实施。
这些步骤的合理安排和有效实施,有助于确保电气工程的顺利进行和高质量完成。
热控安装施工方案1、热工仪表安装施工原则由于热工仪表安装受其他专业安装的制约,因此合理安排施工,充分利用时间和空间对整个热工仪表安装非常重要。
在整个施工期间技术管理工作较为突出,必须通过精心策划充分准备,根据工作条件将各个分项做到不留尾巴。
在施工高峰期集中力量投入施工。
在试运前先需投入的仪表和系统逐个完成,逐个调试为主体工程的启动创造条件。
2、热工仪表主要施工流程3.13.2 热控安装工作在相关专业安装具备一定条件后开始,此时土建和设备安装并没有结束,交叉作业不可避免,在土建和设备安装的各个阶段,仪控必须积极配合完成相应的必须在土建和设备安装中完成的项目,具体如下:3.3在土建施工阶段必须完成的项目:(1)根据仪表管和电缆敷设的路径,配合土建预留孔洞,预埋支架等所需的铁件以及预埋电缆管,预埋保护管等。
(2)检查控制室基础埋件与电缆孔洞尺寸。
4、施工场地布置4.1工作间和工作场地:工作间要求门窗严密,光线充足,屋顶不漏水,地面平坦;工作场位于工作间旁边,要求地面平坦雨后不积水,尽量选择合适方位,少受日晒、风吹等影响。
4.2保管间布置在工作间附近,要求门窗严密,屋顶不漏水,屋内干燥,设有货架分类放置各种配件、零件、阀门、管材、热电偶、热电阻、电气材料等。
4.3试验室用于对仪表进行单体检验,要求门窗严密、光线充足、地面平坦、室内清洁干燥屋顶不漏雨、冬季有干净的取暖装置,不应有震动和较大磁场干扰等影响,保持室内温度在于20±5℃,湿度不大于85%。
5、设备保管热工测量、控制仪表及安装材料,应按其要求的保管条件分类入库和妥善保管。
5.1测量仪表、控制仪表、计算机及其外部设备等精密仪器设备宜存放在温度在5—40度、相对湿度不大于80%的库房内。
5.2执行机构、各种导线、阀门、管件、一般电气设备、塑料制品、有色金属和优质钢材等,应存放在干燥的封闭库内。
5.3管材和一般钢材等应放在棚库内。
5.4电缆应绕在电缆盘上并用木板或铁皮等封闭,然后存放在棚库或露天堆放场内,避免直接暴晒电缆盘,应直立存放,不允许平放,存放场所地基应坚实并易于排水。
发电项目热控专业主要施工方案一、项目概述随着能源需求的不断增加,发电项目的建设成为了国家的重要任务。
而热控专业在发电项目中则起到了非常重要的作用。
热控专业主要负责发电项目中的供热、供冷、蒸汽和热力等系统的设计、安装和调试工作。
二、施工前准备首先,热控专业需要详细了解项目的需求和设计要求。
根据项目的规模和需求,确定供热、供冷、蒸汽和热力等系统的类型和装置。
其次,热控专业需要对施工现场进行勘察和测量工作。
确定各种设备和管道的位置和布置,并绘制详细的施工图纸。
三、施工方案1.设备安装:根据施工图纸要求,安装供热、供冷、蒸汽和热力等设备,包括锅炉、换热器、蒸汽发生器等。
安装前需要进行严格的检查和测试,确保设备的质量和性能。
2.管道安装:根据施工图纸要求,安装供热、供冷、蒸汽和热力等管道。
在安装过程中,需要进行管道的定位、固定和连接工作,并保证管道的密封性和安全性。
3.电气接线:根据设备和系统的需求,进行电气接线工作。
对于电气设备的安装和接线,需要按照国家标准和相关规范进行。
4.试运行:在设备和管道安装完毕后,进行系统的试运行。
包括设备的启动和停止、温度和压力的控制等。
在试运行中,需要对系统进行调试和优化,确保其正常运行和稳定工作。
5.质量验收:完成试运行后,对系统进行质量验收工作。
检查系统的运行情况和设备的性能,确保其符合设计要求和规范要求。
四、安全措施在执行以上施工方案中,热控专业需要重视安全措施,确保施工过程中的人员安全和设备安全。
1.施工现场的安全防护:设置合适的警示标志和围挡,确保施工现场的安全。
在高空和危险区域设置护栏和安全网,保护工人的生命安全。
2.施工人员的安全培训:对施工人员进行安全培训,确保其掌握安全操作规程和应急处理措施。
3.设备的安全保护:对于锅炉、蒸汽发生器等设备,需要设置安全阀和压力表等装置,确保设备的安全运行。
4.施工过程的安全监控:在施工过程中设置安全监控点,对设备和管道进行实时监测,及时发现和处理安全隐患。
电气工程施工方案一、前言电气工程施工是现代建筑工程中不可或缺的一部分,它负责建筑物内部电力系统的设计、安装和调试。
一个合理、高效的电气工程施工方案对于工程的顺利进行至关重要。
二、施工前准备1. 方案设计在开始施工之前,必须制定详细的电气工程施工方案。
该方案应包括电气系统的布局、线路走向、接线方式等内容,以确保施工过程中有清晰的指导。
2. 材料准备在施工前需要对所需的电气设备和材料进行采购和准备。
确保所有材料的质量符合标准,数量足够,并对各种设备进行检查和测试。
三、施工过程1. 线路敷设在电气工程施工过程中,首先要进行线路敷设工作。
根据方案设计,将电缆、导管等线路准确地敷设到相应位置,并进行固定和标识。
2. 设备安装安装各种电气设备是电气工程的重要部分。
根据施工方案,将开关、插座、照明设备等设备安装到设计位置,并进行调试和检查。
3. 接线调试完成线路敷设和设备安装后,需要进行接线和调试工作。
根据接线图和调试方案,逐一连接各个设备和线路,并进行电气参数的测试和调整。
四、施工验收1. 系统测试在所有工作完成后,需要对整个电气系统进行全面测试。
包括线路通断测试、设备功能测试、电压、电流等参数测试,确保系统安全可靠。
2. 安全检查在施工完成后,需要进行安全检查,确保电气工程符合相关安全规定。
检查接地是否良好、设备是否牢固安全等问题,做好记录和整改。
五、总结电气工程施工方案的执行需要严格按照设计方案进行,确保施工质量和安全。
通过合理的准备、严谨的施工和细致的验收,可以完成一项高质量的电气工程施工工作。
热控施工方案引言热控施工方案是指在建筑物、工业设施等场所中,对热能的分配、控制和调节进行科学规划和实施的方案。
热控施工方案的设计和施工对于建筑物的能源利用效率和舒适度有着重要的影响。
本文将介绍热控施工方案的主要内容和实施步骤。
1. 热控施工方案的分类热控施工方案可根据热能的分配和控制方式进行分类。
目前常见的热控施工方案主要分为以下几类:1.1 传统热控方案传统热控方案采用集中供热的方式,通过管道将热能从能源中心输送到各个建筑物或设备中。
传统热控方案的优点是集中供热,热源利用效率较高,但由于管道输送距离远,存在能量损失和传输损耗的问题。
1.2 分布式热控方案分布式热控方案是近年来较为流行的一种方案,其核心思想是将能源转化为热以供给建筑物或设备使用。
分布式热控方案可以根据需求精准供热,避免能量损失和传输损耗,提高能源利用效率。
1.3 智能热控方案智能热控方案是基于先进的控制系统和技术,通过对建筑物、设备和环境等进行综合感知和调节,实现热能的智能管理和控制。
智能热控方案可以根据人员活动、室内外温度等参数实时调节供热温度和节能模式,提高供热舒适性和能源利用效率。
2. 热控施工方案的实施步骤热控施工方案的实施需要经过一系列步骤,下面将详细介绍:2.1 方案设计与规划热控施工方案的设计与规划是整个方案实施的基础和关键,需要考虑以下几个方面:•建筑物或设备的热负荷:根据建筑物的用途、面积、结构和环境等因素,确定热负荷的大小和分布情况。
•热能供应方式:选择合适的热能供应方式,如集中供热、分布式供热或自给自足等。
•热控设备的选择与布局:根据热负荷和供热方式,选择合适的热控设备,如锅炉、热水器、换热器等,并进行布局设计。
2.2 施工准备施工准备阶段主要包括以下几个方面的工作:•确定施工计划:根据方案设计与规划,制定具体的施工计划,明确施工的时间节点和任务。
•资材准备与采购:根据施工计划,确定所需的材料和设备,并进行采购与配送,确保施工所需材料及设备的及时供应。
热控工程施工方案一、前言热控工程是指对建筑物或其他设施进行热量监测、控制和调节的一种工程技术。
在现代工程设计及建设中,热控工程已经成为一个重要的领域。
热控工程的施工方案涉及到多个方面,包括热控设备的安装、管道的敷设、控制系统的调试等。
本文将对热控工程的施工方案进行详细的介绍。
二、施工前准备1.设计方案阶段:在施工前,需要根据热控工程的需求进行详细的设计方案制定。
设计方案主要包括热控系统的布局、控制设备的选型和参数设置等内容。
2.施工图纸编制:根据设计方案,需要编制详细的施工图纸。
施工图纸对热控工程的施工起着重要的指导作用,包括管道的布置、设备的安装位置、控制系统的连接等。
3.材料采购:在施工前,需要对热控工程所需的材料进行采购。
包括各类管道、阀门、控制器等设备。
4.人员组织:组织施工人员,包括安装工人、调试工程师等,确保施工人员的技术能力和安全意识。
5.安全交底:在施工前,需要对施工现场进行安全交底,明确施工人员的安全责任和注意事项。
三、施工过程1.设备安装:根据施工图纸,进行热控设备的安装。
主要包括各类传感器、执行器、控制器等设备的安装。
2.管道敷设:根据设计方案和施工图纸,进行管道的敷设。
包括冷热水管道、蒸汽管道、暖气管道等。
3.控制系统连接:将各个设备和管道连接至控制系统。
确保控制系统可以对热控设备进行有效的监测和控制。
4.绝缘保护:对于冷热水管道和蒸汽管道,需要进行绝缘保护,以防止能量的损失和安全隐患。
5.设备调试:进行热控设备的调试,确保设备安装正确,参数设置正确,并能够正常工作。
6.系统联调:将整个热控系统进行联调,确保各个设备之间的协调性,实现整个系统的稳定运行。
7.系统试运行:进行系统的试运行,观察系统的运行状态,检查系统的运行是否正常。
四、施工验收1.安全验收:进行整个工程的安全验收,检查整个施工过程中的安全情况。
2.质量验收:对整个工程进行质量验收,确保整个工程符合设计要求和技术标准。
一:工程概况1、工程简介:本工程为汉川电厂三期工程电气、热控系统安装工程通信系统工程.全厂通讯系统(含老厂通讯设备改造和输煤标段)综合布线系统;自动电话系统;广播系统、警报系统、呼叫/对讲系统;时钟系统声力电话系统.2、工程内容(1)、本工程安装1套2。
5G/s光传输设备;4套PCM设备;综合配线架1台;高频开关电源2台;蓄电池2组;直流屏1台。
全厂通讯综合布线系统;自动电话系统;广播系统、警报系统、呼叫/对讲系统;时钟系统声力电话系统的安装;敷设导引光缆、光缆成端头制作。
二、项目组织结构:1、通信项目部的设置通信系统工程建立以项目经理为核心的项目管理部门,在公司职能部门的监督和控制下,履行工程合同。
项目部职能如下:项目经理:全面负责工程实施,严格履行合同各项条款,安全,优质、按期完成施工任务,确何合同目标的实现,对工程的工期、质量、安全、环保负责主要领导责任;认真执行关于工程质量、施工安全、施工环保等各项方针、政策、法律法规和建设单位的有关要求,全面负责工程的各项管理;负责组织对外协调工作,参加建设单位组织的施工工作会议,定期与建设单位代表、监理工程师沟通情总值,积极配合建设单位、监理单位的监督检查,对提出的问题及时采取措施予以纠正;定期组织对施工进度、安全生产、工程质量、施工环保进行检查,督促落实各项制度措施的执行情况;配合建设单位组织好工程的验收、开通和交付工作。
技术主管:参加施工勘测、负责设计文件的审核,负责编制实施性施工组织设计,对本分项工程的施工负直接技术责任。
负责提报工程需用料料计划,编制施工技术方案和作业指导书,作好技工术交底和指导工作。
负责解决处理施工中的技术问题。
负责施工仪器仪表的调试安排工作。
参加工程的验收、开通交付工作.负责工程施工技术资料的收集技术档案的管理,编制竣工文件和工程技术总结。
1负责仪器仪表的修理、保养、各级技术维护的具体实施工作。
质量安全员:负责本工程安全施工、环保、文明施工监督检查工作,对工程安全、文明施工负有监督责任。
电气热控安装主要工程量1)电气安装主要工程量2)控制系统安装主要工作量电气、热控仪表原则施工方案热控仪表系统施工是整个脱硫系统的重点,它不仅是反映烟气脱硫全过程实际运行装置和运行情况的重要环节,也是展示设备运行投产产生工作效益的窗口。
电气施工主要包括脱硫装置及6KV脱硫段的供电、电缆敷设、照明、检修电源。
热控施工主要包括热控设备、仪表管路、仪表及控制装置的单体校验及调试、FGD系统及辅助系统的控制及监视、附属系统的控制及监视。
电气接地、电气热控各类电缆预埋套管施工注意与土建施工配合。
对电缆小支架(主支架和设备/装置之间、二次支架和设备/装置之间以及设备和设备之间的电缆托架)、仪表管布置进行二次设计。
所有电缆的敷设编制措施,精心施工,确保布置规范、合理、美观。
随着机务系统安装工程的顺序展开,按照工程进度合理安排劳动力及时进场,在施工过程中严格遵循相关标准及规范实施企业标准化管理程序,严格控制施工质量内部实施,一般分项工程三级验收,重要分项工程四级验收,工程结尾精选部分工程技术及施工人员参加试运行,快速及时排障消缺,为工程安全优质按期移交业主保驾护航。
电气主要施工方案开关柜施工方案施工准备A.设备开箱检查a.开关柜框架是否变形,盘面是否受损。
b.盘、柜内的电气设备安装是否牢固,有无锈蚀和机械损伤。
c.检查型号、规格是否符合设计要求,附件、证件、备件是否齐全。
B.土建工作检查a.屋顶、楼板施工完毕,不得渗漏。
室内沟道无积水、杂物。
b.预埋件及预留孔符合设计,预埋件牢固。
c.模板及施工设施拆除,场地清理干净,道路通畅。
C.临时设施a.安装配电室内临时照明灯和施工用的临时配电设施。
b.准备好开关柜就位和基础型钢安装所需垫铁(1-5mm之间)。
c.准备好开关柜二次搬运手动小车或滚筒(用钢管制作)及机工具。
施工方法A.基础型钢安装安装基础型钢前,应事先检查土建预埋件的布置是否符合图纸要求,并检查盘柜电缆进线预留孔位置是否正确。
a.清理预埋铁表面,用水平仪测量各个预埋件平面标高,并做好记录。
b.确定预埋件需要达到的标高。
预埋件需要达到的标高等于地平面标高减去基础型钢高度的值(基础型钢顶部平面与地平面标高相同)。
如果预埋件的标高不能达到要求,则需加装垫铁。
c.根据开关柜布置图,按设计的型号、规格选定基础型钢;按设计的尺寸正确下料。
d.基础型钢经校直后,按照开关柜布置图的定位尺寸将其敷设在预埋件上。
经调整垫铁后,将测量标尺放置在基础型钢顶部表面,用水平仪观察其标高是否与地平面标高一致。
e.以上各项工作经检查合格后,将基础型钢焊接牢固并接地。
B. 开关柜安装就位a.按安装顺序安排装车顺序,并做好标识。
b.用25T吊车按顺序把高压盘、柜吊装入8T汽车内,并用麻绳把盘、柜绑扎牢固后运现场。
c.用25吨吊车把高压盘柜吊装到手动小车上或滚筒上,施工人员把每台柜运至指定的设备基础型钢上。
d.开关柜分别以成列首位柜为基准开始拼装。
首位柜的定位要与进线共箱母线的位置尺寸相吻合。
e.安装母线桥及附件,开关小车及隔板、边板复位。
f.清扫并除去盘内灰尘及杂质。
C.母线安装开关柜安装就位经检查符合质量要求后,才能进行母线安装。
开关柜内连接母线是由厂家预置好,连接时要保证母线接触面接触紧密、螺栓固定可靠、母线相色标识正确、安全距离可靠等质量要求。
D.开关调整开关调整是对真空开关、隔离开关机械灵活性、可靠性检查,调整好真空开关、隔离开关手动分、合闸机构正常可靠并符合质量要求,并进行真空开关电动交接试验,试验数据应符合产品出厂技术文件及相关技术要求。
E.盘内元件检查检查盘内元件是否完好,如电压互感器、熔断器、继电器等元件有损伤及时通知有关部门处理。
应完善高压盘柜之间小母线连接工作并经检查小母线绝缘合格。
高、低压电动机检查施工方案施工准备A.设备开箱检查,检查电机型号是否符合要求,技术资料是否齐全;B.交接验收;一般低压电机检查验收方法◇盘动转子不得有碰、卡声;◇润滑油情况正常,无变色、变质及硬化等现象;◇测量滑动轴承电机的空气间隙,其均匀度应符合产品的规定,若无规定时,各点空气间隙的相互差值不应超过10%;◇电机的引出线接线鼻子焊接或压接良好,且编号齐全;◇测量电机的绝缘电阻及直流电阻应符合相关要求。
电机的检查验收:◇电机内部清洁无杂物;◇电机铁芯、轴颈、滑环等清洁、无伤痕、锈蚀现象,通风孔无阻塞;◇线圈绝缘层完好,绑线无松动现象,通风孔无阻塞;◇定子槽楔应无断裂、凸出及松动现象,每根槽楔的空间长度不应超过1/3,端部槽楔必须牢固;◇转子平衡块应紧固,平衡螺栓应锁牢,风扇方向正确,叶片无裂纹;◇鼠笼转子导条和端环的焊接良好;电机绕组连接正确,焊接良好。
◇检查电机的滚动轴承:轴承工作面应光滑清洁;轴承的滚动体与内外圈接触良好,无松动,转动灵活无卡涩;加入轴承内的润滑脂,应填满其内部空隙的2/3;同一轴承内不得填入两种不同的润滑脂,必要时更换其润滑脂。
◇对电机进行交接试验:(绝缘电阻、直流电阻、交流耐压),所有试验合格后方可进行安装。
C.电动机的试运行●.空载试运行电动机的第一次起动一般在空载情况下进行,低压电动机空载运行时间为2小时、高压电动机空载运行时间为4小时。
空载运行过程中应注意观测空载电流的大小及变化;空载电流三相不平衡一般不超过10%。
电动机在试运行中应进行下列检查:电动机的旋转方向符合要求,无杂声;电动机无过热现象;电动机振动正常。
●.带负荷试运行◇交流电动机带负荷连续起动次数,如无产品规定时,可按下列规定:在冷态时,可连续再起动2次;在热态时,可连续再起动1次。
◇三相电流任何一相电流值与三相平均值相差不允许超过10%。
电缆及桥架施工方案施工准备A.电缆通道应畅通,排水良好,预埋铁应完好。
B.电缆保护管管口应无毛刺和尖锐棱角,并做好打磨处理,防腐层完好,电缆保护管内径与电缆外径之比不小于。
C.电缆桥/支架应校直,附件齐全。
D.电缆外观无损伤,绝缘良好,电缆封端应严密,当外观检查有怀疑时,应对电缆进行受潮判断或试验。
E.电缆放线顶应放置稳妥,钢轴强度和长度与电缆盘重量和宽度相吻合。
F.核对电缆设计路径和实际路径,计算电缆长度,合理安排电缆,尽量减少接头。
G.对照图纸核对所接电缆的设备,了解系统的情况。
对照电缆标识牌和电缆清册核对电缆的型号,规格及电压等级。
H.检查电缆附件,附件规格应与电缆一致,零部件应齐全无损伤,绝缘材料不得受潮,密封材料不得失效。
I.施工工具齐全,便于操作,状况清洁,消耗材料齐备。
清洁塑料绝缘表面的溶剂宜遵循工艺导则准备。
施工方法A.电缆桥/支架a.电缆桥/支架安装牢固,横平竖直,防腐层完好,托架支吊架的固定方式应按设计要求进行。
各支架的同层横档应在同一水平面上;桥/支架最上层及最下层至沟顶或沟底距离满足设计要求,电缆桥/支架按要求接地;b.桥/支架走向左右的偏差应符合规范要求;c.梯架(托盘)的每个支吊架应固定牢固;梯架连接板的螺栓应紧固,螺母应位于梯架的外侧;d.当直线段钢制电缆桥架超过规定长度,应有伸缩缝,其连接宜采用伸缩连接板;电缆桥架跨越建筑物伸缩缝处应设置伸缩缝;e.电缆槽盒安装牢固,横平竖直,防腐层完好。
f.电缆竖井安装牢固,横平竖直,防腐层完好。
g.各桥/支架的同层横档应在同一水平面上,其高低偏差不应大于5mm。
托架与吊架沿桥架走向左右的偏差不应大于10mm。
h.当直线段钢制电缆桥架超过30m,应有伸缩缝,其连接宜采用伸缩连接板;电缆桥架跨越建筑物伸缩缝处应设置伸缩缝。
B.电缆保护管a.电缆保护管均使用热镀锌管,其镀层厚度及质量必须严格把关。
b.电缆管敷设前,管口都要打磨,清除毛刺和杂物;c.电缆管敷设时,应固定牢靠,且将管口进行封堵,防止杂物掉入;d.金属软管通过电缆格栏要与电缆保护管和设备可靠连接;e.电缆管要可靠接地。
C.电缆敷设a.电缆敷设时的弯曲半径应符合设计要求;b.电缆穿管敷设时,应适当使用润滑脂;c.电缆在支架或桥架上敷设时,其分层应满足设计要求,分层按电压等级依次为:高压动力电缆,低压动力电缆,控制电缆和通讯电缆;d.电缆敷设应排列整齐,尽量减少交叉,电缆沿线户内用白色尼龙扎带固定,户外用防紫外线的黑色尼龙扎带,尼龙扎带的绑扎方向应一致,排列应整齐;e.电缆标识牌的装设应符合合同标书的要求,电缆终端头,电缆接头等地方应装设标识牌,标识牌上内容应符合设计要求,标识牌应清晰不易脱落,应能防腐,且挂装牢固;f.电缆敷设完后及时做好记录,其内容包括电缆的设计长度、实际长度、规格型号、敷设地点、施工日期等;g.设计有防火底板的电缆铺好底板,电缆敷设完后进行防火封堵;h.有接地线的电缆,要可靠接地;i.敷设应由专人负责,敷设前向全体施工人员交底,说明敷设根数,敷设路径,始末端、工艺要求。
电缆应沿最短路径敷设,且尽量避免交叉。
j.电缆敷设应躲开人孔、设备起吊孔、防爆门和窥视孔等,敷设在主设备和油管路附近的电缆不应影响设备和管路拆装。
k.与热表面平行或交叉敷设时,电缆距保温表面应保持一定距离。
平行时一般≥2000mm,交叉时≧1000mm。
l.电缆敷设应做到横看成线,纵看成片,引出方向一致,高度一致、余度一致,达到整齐美观。
m.电缆一般均由托架下方引出;进出保护管和上设备均应有金属软管和接头,尽量做到隐蔽敷设。
n.每根电缆敷设完后,应及时挂上标志,再敷设下一根,电缆每层敷设后,应进行全线的整理,做好敷设记录。
当材料有代用时,应记录清楚。
D.电缆接线a.制作高压电缆终端与接头,从剥切电缆开始应连续操作直至完成,缩短绝缘暴露时间。
剥切电缆时不应损伤线芯和保留的绝缘层。
附加绝缘的包绕、装配、热缩等应清洁;b.电缆终端与接头应采取加强绝缘,密封防潮,机械保护等措施。
电缆的各相之间与对地之间应保留相应的距离。
塑料绝缘电缆在制作终端头和接头时,应彻底清除半导体屏蔽层;c.电力电缆在终端头与接头附近宜留有备用长度;d.高压电缆做头接线时,采用特殊高压绝缘护套,并按厂家要求进行电缆头制作和接线,且保持环境清洁卫生e.三芯电力电缆终端处的金属屏蔽层必须接地良好;塑料电缆每相铜屏蔽和钢铠应接地。
电缆通过零序电流互感器时,电缆金属护层和接地线应对地绝缘,电缆接地点在互感器下方时,接地线应直接接地;接地点在互感器以上时,接地线应穿过互感器接地;对于金属钢铠电缆应一端接地,以防止涡流产生。
f.接地线截面应满足合同标书、国际标准要求,电缆终端应有明显的相色标志,且应于系统的相位一致;g.设备受电前进行电缆整理、防火和密封工作,且工完、料尽、场地清。
h.将进盘电缆孔洞按要求进行封堵,做到严密、光滑、平整、美观。
安全注意事项及技术措施A.在电缆终端头制作前应对电缆进行绝缘检查。
